火力发电厂660MW机组新建工程主体工程精细化管理及控制措施

火力发电厂660MW机组新建工程主体工程精细化管理及控制措施1.1精细化管理的组织机构组长:副组长:成员:1.2精细化管理小组职责分工赵向东:总负责及现场总协调工作。
古红初、尹大庆:负责审批施工部门编制的施工方案、专项措施、作业指导书;负责监督和检查施工中的质量及组织阶段性质量验收工作;负责组织施工不合格项的协调和解决;负责施工过程中出现质量问题的解决,协调施工现场出现的进度问题;负责记录和汇总相关问题,并向建设单位、监理汇报。
朱峰、熊亚军:负责工艺阶段性或局部验收,现场主要负责工程施工的质量、进度及施工过程中现场文明施工工作。
刘俊、尹华凡、汪毅:负责工艺阶段性或局部验收,现场主要负责脱硝工艺设备、管道系统施工的质量、进度及施工过程中现场文明施工工作。
魏太:主要负责各类文件、资料整理、MIS系统建设工作。
施工部门各班组:负责阶段性原材料用量及清单明细,负责施工单位现场原材料施工质量的一二级验收工作(包括现场文明施工,应做到工完料净场地清),并负责做好项目及监理单位进行三、四级验收的配合工作。
1.3施工各班组的管理职责1.3.1施工部门各班组按照《施工组织总设计》的要求,编制《精细化施工质量管理控制措施》,精细化管理小组定期检查《精细化施工质量管理控制措施》的执行情况。
1.3.2施工部门各班组应该按照本细则的要求,并根据总体工期,编制详细的《施工进度计划》。
1.3.3精细化管理小组对施工部门编制的《精细化管理质量控制措施》、《施工进度计划》进行审定和审批,负责督促、检查控制措施和进度计划的落实情况,并对工程质量进行检查考评。
并将《细则》、《控制措施》中的主要内容落实到作业指导书中,并按照作业指导书进行指导施工,加强工程的精细化管理。
1.4目标及主要控制环节1.4.1精细化管理总体目标加强方案优化和过程控制,加强业主管理能力建设;提高工程建设管理水平,提高项目投产质量;建设西南部精细化管理标杆,争创国家优质工程奖。

火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
火力发电厂工程建设节点经管2

火力发电厂工程建设节点管理火力发电厂工程项目建设程序包含工程项目从策划、选择、评估、决策、设计、施工到竣工验收、投入生产和交付使用的整个建设过程,各阶段重点关注节点如下:一、项目建设阶段1、项目建议书报批2、确定设计院3、电厂建设期编制项目可研报告4、批复项目可研5、编制项目环境评价6、批复项目环境评价7、编制项目初步设计8、批复项目初设计9、项目选址10、办理项目土地手续11、涉外投资的编制项目申请报告,要包括购买国产设备的清单,用于退还增值税12、政府核准申请报告13、到外经贸委办理外商投资企业批准证书14、到工商局办理公司营业执照15、到规划局办理土地规划手续16、到规划局办理工程单体规划手续17、与供电公司签订并网框架协议18、勘探19、正式设计20、设计文件审查与确认21、线路及主接线并网方案确定及审批22、制定工程管理和招投标管理办法23、根据设计进行主要设备的考察招标24、根据建设要求进行施工单位的招标25、开工建设前进行三通一平的工作26、办理施工许可证等建设证件27、开工建设举行剪彩仪式28、办理取水许可证29、根据设计进行打井30、招标监理公司31、施工图纸技术交底和图纸会审32、根据设计进行桩基、汽机房、锅炉房、烟塔、输煤、灰库等的施工33、设备安装公司招标、施工34、并网线路的设计、材料采购、施工,办理跨越铁路的手续35、锅炉验收并办理压力容器许可证36、工程安装完毕二、调试及试生产阶段1、投产前启动CDM项目(清洁发展机制)2、由供电公司验收并网线路3、与供电公司签订购售电协议4、与供电公司签订并网协议5、核定批复临时上网电价6、办理发电许可证7、成立试生产组织机构8、分系统调试9、由经贸委组织专家进行启动前的验收10、锅炉的联调及试生产11、汽轮机的联调及试生产12、发电机的联调及试生产13、试生产过程中的安全、消防及质量控制14、由经贸委组织专家进行竣工验收15、环保验收16、工程整体验收17、启动资源综合利用项目18、办理采购国产设备退税19、核准试生产转为正式运营三、生产运营阶段1、成立正式生产的组织结构2、公司规章制度汇总3、环保验收和资源综合利用的最终通过4、公司进行的各项技术改造总结5、投产以来发生的事故汇总及分析6、生产数据的分析7、重大检修纪录汇总8 、公司对内外人员的培训四、项目决算1、生产运营分析,各专业设备存在的问题2、整理技术资料。

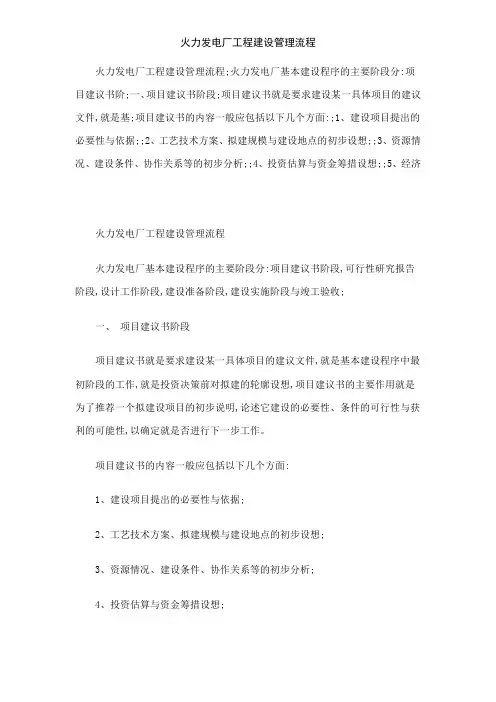

火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书就是要求建设某一具体项目的建议文件,就是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性与依据;;2、工艺技术方案、拟建规模与建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算与资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段与竣工验收;一、项目建议书阶段项目建议书就是要求建设某一具体项目的建议文件,就是基本建设程序中最初阶段的工作,就是投资决策前对拟建的轮廓设想,项目建议书的主要作用就是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性与获利的可能性,以确定就是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性与依据;2、工艺技术方案、拟建规模与建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算与资金筹措设想;5、经济效益与社会效益的估计。
根据国民经济与社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术就是否可行与经济上就是否合理进行科学的分析与论证。
承担可行性研究工作应就是经过资格审定的规划、设计与工程咨询等单位。
通过对建设项目在技术、工程与经济上的合理性进行全面分析论证与多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告与进行下一步工作。
最新火力发电厂工程建设管理流程资料

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
火力发电厂工程建设管理流程+火力发电厂工程建设节点管理

火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
可行性研究报告是确定建设项目、编制设计文件的重要依据。
所有基本建设项目都要在可行性研究通过的基础上,选择经济效益最好的方案编制可行性研究报告。
由于可行性研究报告是项目最终决策和进行初步设计的重要文件,要求它必须有相当的浓度和准确性。
可行性研究及可行性研究报告一般要求具备以下基本内容:(1)、项目提出的前景和依据;(2)、根据电力系统规划、热力规划、市场预测确定建设规模、技术方案,提供必要的确定依据;(3)、技术工艺、主要设备选型、建设标准和相应的技术经济指标;(4)、燃料供应、动力、运输、供水等协作配合条件;(5)、建设条件,确定选址方案、总平面布置方案、占地面积等;(6)、项目设计方案,主要单项工程、公用辅助设施、协作配套工程;(7)、环境保护、城市规划、土地规划、防震、防洪、节能等要求和采取的相应措施方案;(8)、企业组织、劳动定员、管理制度和人员培训;(9)、建设工期和实施进度;(10)、投资估算和资金筹措方式;(11)、经济效益和社会效益;(12)、建立建设项目法人制度。
火力发电厂基建建设阶段安全管理构架范本

火力发电厂基建建设阶段安全管理构架范本一、背景介绍火力发电厂基建建设阶段是一个复杂的工程项目,涉及到大量的人员、物资和设备,安全管理是确保项目进展顺利的重要环节。
为了保障基建建设阶段的安全工作,特制定了以下的安全管理构架范本,以供参考。
二、管理组织机构1. 管理层:负责整个项目的安全管理,包括制定安全管理制度和规范,监督项目的安全执行,并承担最终安全责任。
2. 安全部门:负责制定安全管理方案和规程,监督工地的安全生产工作,组织安全培训和安全演练,定期检查安全设施和消防设备的完好性。
3. 项目部:负责项目的具体实施工作,包括施工组织、物资采购、人员管理等,同时负责安全管理的协调与执行。
4. 分包单位:承担具体的施工任务,负责实施安全管理措施,并配备专职安全员进行监督和管理。
三、安全管理制度1. 安全管理规定:制定基建建设阶段的安全管理规定,明确责任、权限和义务,确保各方遵守。
2. 安全管理计划:制定详细的安全管理计划,包括安全生产目标、安全生产任务、安全培训计划等,并落实到各个具体的工作环节。
3. 安全会议制度:定期召开安全会议,对安全工作进行评估和分析,及时解决存在的安全问题。
4. 安全督导制度:设立专门的安全督导机构,对项目的安全工作进行督导和检查,发现问题及时处理。
5. 紧急救援预案:制定紧急救援预案,明确应急处理流程和责任分工,确保在发生事故时能够及时、有效地进行救援。
四、安全培训和教育1. 安全培训计划:制定详细的安全培训计划,包括培训内容、培训对象和培训方法等,确保相关人员具备必要的安全知识和技能。
2. 安全培训课程:开展安全培训课程,包括安全意识培训、操作规程培训、应急救援培训等,通过理论和实践相结合的方式,提高员工的安全意识和应急处理能力。
3. 安全教育宣传:组织安全教育宣传活动,通过张贴安全标语、悬挂安全宣传横幅、组织安全知识竞赛等方式,加强员工的安全意识。
4. 安全培训考核:对安全培训进行考核,设置合理的考试内容和难度,通过考试评估员工的安全培训成果。
火力发电厂基建建设阶段安全管理构架

火力发电厂基建建设阶段安全管理构架是确保火力发电厂基建建设过程中各项工作能够安全顺利进行的基础。
本文将从项目管理、设备安全、作业环境和人员安全等方面详细介绍火力发电厂基建建设阶段的安全管理构架。
一、项目管理安全管理构架项目管理是火力发电厂基建建设过程中重要的管理手段。
在建设阶段,项目管理安全管理构架主要包括以下几方面:1.制定安全管理计划:项目组应根据火力发电厂基建建设的具体情况,制定详细的安全管理计划,明确安全目标、工作任务、责任分工、工作流程等,确保项目在安全的基础上顺利推进。
2.组织安全培训和教育:项目组应组织进行安全培训和教育,提高项目组成员的安全意识和技能水平,使其具备做好安全管理工作的能力。
3.制定安全控制措施:项目组应根据火力发电厂基建建设过程中的危险源和风险情况,制定相应的安全控制措施,包括安全操作规程、安全设施设置、紧急救援预案等,确保生产过程中的安全风险得到有效控制。
4.执行安全检查和监督:项目组应定期进行安全检查和监督,及时发现并纠正安全隐患,确保火力发电厂基建建设过程中的安全问题得到有效解决。
二、设备安全管理构架设备安全是火力发电厂基建建设过程中的重要环节。
设备安全管理构架主要包括以下几方面:1.设备选型和采购:在设备选型和采购过程中,应考虑设备的安全性能,选择符合国家标准和技术要求的设备,减少安全隐患。
2.设备安装和调试:在设备安装和调试过程中,应按照设备制造商和相关技术规范的要求进行操作,确保设备安装正确、运行稳定。
3.设备维护和保养:在设备维护和保养过程中,应建立完善的维护管理制度,定期检查设备的安全性能,及时修复设备的故障和缺陷,确保设备安全运行。
4.设备更新和改造:在设备更新和改造过程中,应根据设备的实际情况和技术要求,采取相应的措施,提升设备的安全性能。
三、作业环境安全管理构架作业环境安全是火力发电厂基建建设过程中的重要保障。
作业环境安全管理构架主要包括以下几方面:1.安全评估和环境监测:在项目启动前,应进行安全评估和环境监测,分析作业环境中的危险源和风险情况,为安全管理提供依据。
2023年火力发电厂基建建设阶段安全管理构架

2023年火力发电厂基建建设阶段安全管理构架引言:火力发电厂是中国能源领域的重要组成部分,为了保障火力发电厂的安全运营和建设,需要制定科学合理的安全管理构架。
本文将结合2023年的背景情况,详细阐述火力发电厂基建建设阶段的安全管理构架,包括人员管理、设备管理、工艺管理等方面,以确保火力发电厂基建建设过程中的安全稳定。
一、人员管理在火力发电厂基建建设阶段,人员是安全管理的重要环节。
为了保证施工人员和相关人员的安全,应制定以下措施:1.安全培训和教育:所有参与基建建设的人员必须接受相关安全培训和教育,包括施工人员、管理人员、工程师等。
培训内容包括施工作业安全规范、紧急救援知识、危险品处理等。
2.员工健康监测:建立健全的员工健康监测制度,定期对施工人员进行健康检查,确保员工身体健康,减少因身体原因导致的事故发生。
3.安全责任分工:明确各级管理人员和施工人员的安全责任,制定明确的安全管理制度和安全操作规程,加强对施工现场的监督和管理。
4.现场安全人员配置:设立专门的安全监督员和安全巡查员,对施工现场进行实时监测和巡查,并及时发现和纠正安全隐患。
二、设备管理在基建建设阶段,火力发电厂所使用的设备是施工过程中的关键要素,为确保设备安全可靠,应采取以下措施:1.设备选型:根据工程要求,选择符合标准要求、具备安全可靠性的设备,并委托专业机构对设备的性能和质量进行评估和检测。
2.设备安装和调试:严格按照设备安装和调试标准操作规程进行,确保设备安装正确、运行稳定。
3.设备维护和保养:建立设备维护和保养制度,定期对设备进行维护和保养,发现问题及时修复,减少设备故障率,提高设备可靠性。
4.设备运行监测:建立设备运行监测系统,对设备运行情况进行实时监测和分析,及时发现设备异常情况,提前采取措施,确保设备的安全稳定运行。
三、工艺管理基建建设阶段的工艺管理是确保火力发电厂安全运行的重要环节,应采取以下措施:1.工艺流程设计:根据火力发电厂特点和工程要求,合理设计工艺流程,降低基建建设过程中的安全风险。
火力发电厂基建建设阶段安全管理构架

火力发电厂基建建设阶段安全管理构架火力发电厂基建建设阶段的安全管理构架是指在火力发电厂从规划设计到施工建设过程中,为保障工程安全、防范事故风险和保护参建人员健康的一系列管理体系和措施。
下面是一个基本的安全管理构架,以供参考:1. 总体安全管理制度:建立火力发电厂基建阶段的总体安全管理制度,明确相关责任、职权和工作流程,确保安全管理工作有条不紊地进行。
2. 安全管理组织机构:设置安全管理机构,明确职责分工,确保各项安全管理工作的顺利开展。
3. 安全管理人员培训和资质:对项目相关管理人员进行安全管理培训,并确保其具备相应的安全管理资质和证书。
4. 安全管理计划:编制火力发电厂基建阶段的安全管理计划,包括工作任务分解、时间安排、责任划分等,明确各项安全管理工作的内容和进度。
5. 安全风险评估:对火力发电厂基建工程进行全面的安全风险评估,识别潜在的安全风险,并采取相应的措施进行防范和控制。
6. 安全管理措施:制定相应的安全管理措施,包括现场安全管理、人员防护、设备维护、应急救援等,确保安全管理工作全面、有效地开展。
7. 安全监督检查:建立定期的安全监督检查机制,对施工现场进行巡视检查,发现问题及时提出整改要求,确保工程安全进行。
8. 事故预案和应急救援:制定火力发电厂基建阶段的事故预案和应急救援计划,包括应急组织机构、应急处置流程、资源调配等,确保在发生事故时能够及时有效地处置和救援。
9. 安全教育培训:开展相关的安全教育培训活动,增强参建人员的安全意识和安全技能,提高施工现场的安全文化。
10. 安全考核和奖惩制度:建立相应的安全考核和奖惩制度,对参建单位和人员进行安全管理的绩效评估,对安全不合格的单位和人员进行相应的处罚或奖励。
以上是火力发电厂基建建设阶段的一个基本安全管理构架,具体实施需要根据项目的实际情况进行调整和完善。
同时,也需要与相关法规、标准和规范相配套,确保安全管理工作的科学、规范和有效。
火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
简述火力发电厂建设施工项目管理

简述火力发电厂建设施工项目管理发布时间:2021-03-25T02:30:21.725Z 来源:《河南电力》2020年9期作者:孙庆松[导读] 火力发电厂是电力系统当中一个至关重要的组成部分,在实际建设过程中,必然会有很高的建设质量要求,特别是对那些核心环节和其后续运行中的关键部位,更是需要提高建设质量要求,以免埋下建设质量隐患。
所以,确保火电厂施工建设质量,是做好项目管理的重要内容。
(中海油阜宁热电有限责任公司 224400)摘要:管理火力发电厂建设施工项目,是一项复杂工程。
既要按照施工标准和要求,管理好项目施工建设质量,又要从方方面面,管理项目施工建设的成本管理,还要时刻关注项目施工进度,更要常抓不懈,做好项目施工建设的安全生产管理。
关键词:火力发电厂;建设施工;项目管理新时期社会经济建设在不断发展,对电力能源需求越来越多,构建火力发电厂是满足社会经济建设电能所需基本措施。
于我国电力系统构成单元内,火力发电厂是一个相对重要的组成部分。
所以,在建设火力发电厂中,需要根据标准,在规范施工中,做到有序管理,以规避出现施工问题。
一、火力发电厂建设施工项目管理具有的特点(一)项目建设质量要求高火力发电厂是电力系统当中一个至关重要的组成部分,在实际建设过程中,必然会有很高的建设质量要求,特别是对那些核心环节和其后续运行中的关键部位,更是需要提高建设质量要求,以免埋下建设质量隐患。
所以,确保火电厂施工建设质量,是做好项目管理的重要内容。
(二)项目建设工期要求相对较紧建设火力发电厂,一般都要安排相对较紧的建设施工工期。
项目建设工期紧,却又不能忽视火电厂的建设质量,这就需要强化项目施工管理。
项目建设工期紧与项目建设质量或管理,并非形成矛盾。
但它们需要由管理者对建设火力发电厂的施工流程,实施有效把控,以有效的把控,切实提高火力发电厂整个施工操作的流畅性施工效果,杜绝出现延误工期行为。
(三)项目施工安全风险因素较大建设火力发电厂,因其项目施工属性特点所决定,相对容易出现施工建设当中的安全隐患问题。
火力发电厂工程建设管理流程

火力发电厂工程建设管理流程;火力发电厂基本建设程序的主要阶段分:项目建议书阶;一、项目建议书阶段;项目建议书是要求建设某一具体项目的建议文件,是基;项目建议书的内容一般应包括以下几个方面:;1、建设项目提出的必要性和依据;;2、工艺技术方案、拟建规模和建设地点的初步设想;;3、资源情况、建设条件、协作关系等的初步分析;;4、投资估算和资金筹措设想;;5、经济火力发电厂工程建设管理流程火力发电厂基本建设程序的主要阶段分:项目建议书阶段,可行性研究报告阶段,设计工作阶段,建设准备阶段,建设实施阶段和竣工验收;一、项目建议书阶段项目建议书是要求建设某一具体项目的建议文件,是基本建设程序中最初阶段的工作,是投资决策前对拟建的轮廓设想,项目建议书的主要作用是为了推荐一个拟建设项目的初步说明,论述它建设的必要性、条件的可行性和获利的可能性,以确定是否进行下一步工作。
项目建议书的内容一般应包括以下几个方面:1、建设项目提出的必要性和依据;2、工艺技术方案、拟建规模和建设地点的初步设想;3、资源情况、建设条件、协作关系等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。
根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,经过调查、预测分析后,提出项目建议书。
有些部门在提出项目建议书之前还增加了初步可研性研究工作,对拟进行建设的项目初步论证后,再行编制项目建议书。
项目建议书按要求编制完成后,按照现行的建设项目审批权限进行报批。
二、可行性研究报告阶段1、可行性研究。
项目建议书批准后,即可进行可行性研究,对项目在技术是否可行和经济上是否合理进行科学的分析和论证。
承担可行性研究工作应是经过资格审定的规划、设计和工程咨询等单位。
通过对建设项目在技术、工程和经济上的合理性进行全面分析论证和多种方案比较,提出评价意见。
凡可行性研究未被通过的项目,不得编制、保送可行性研究报告和进行下一步工作。
2、可行性研究报告的编制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
火力发电厂工程建设节点管理
火力发电厂工程项目建设程序包含工程项目从策划、选择、评估、决策、设计、施工到竣工验收、投入生产和交付使用的整个建设过程,各阶段重点关注节点如下:
一、项目建设阶段:
1、项目建议书报批
2、确定设计院
3、电厂建设期编制项目可研报告
4、批复项目可研
5、编制项目环境评价
6、批复项目环境评价
7、编制项目初步设计
8、批复项目初设计
9、项目选址
10、办理项目土地手续
11、涉外投资的编制项目申请报告,要包括购买国产设备的清单,用于退还增值税
12、政府核准申请报告
13、到外经贸委办理外商投资企业批准证书
14、到工商局办理公司营业执照
15、到规划局办理土地规划手续
16、到规划局办理工程单体规划手续
17、与供电公司签订并网框架协议
18、勘探
19、正式设计
20、设计文件审查与确认
21、线路及主接线并网方案确定及审批
22、制定工程管理和招投标管理办法
23、根据设计进行主要设备的考察招标
24、根据建设要求进行施工单位的招标
25、开工建设前进行三通一平的工作
26、办理施工许可证等建设证件
27、开工建设举行剪彩仪式
28、办理取水许可证
29、根据设计进行打井
30、招标监理公司
31、施工图纸技术交底和图纸会审
32、根据设计进行桩基、汽机房、锅炉房、烟塔、输煤、灰库等的施工
33、设备安装公司招标、施工
34、并网线路的设计、材料采购、施工,办理跨越铁路的手续
35、锅炉验收并办理压力容器许可证
36、工程安装完毕
二、调试及试生产阶段
1、投产前启动CDM项目(清洁发展机制)
2、由供电公司验收并网线路
3、与供电公司签订购售电协议
4、与供电公司签订并网协议
5、核定批复临时上网电价
6、办理发电许可证
7、成立试生产组织机构
8、分系统调试
9、由经贸委组织专家进行启动前的验收
10、锅炉的联调及试生产
11、汽轮机的联调及试生产
12、发电机的联调及试生产
13、试生产过程中的安全、消防及质量控制
14、由经贸委组织专家进行竣工验收
15、环保验收
16、工程整体验收
17、启动资源综合利用项目
18、办理采购国产设备退税
19、核准试生产转为正式运营
三、生产运营阶段
1、成立正式生产的组织结构
2、公司规章制度汇总
3、环保验收和资源综合利用的最终通过
4、公司进行的各项技术改造总结
5、投产以来发生的事故汇总及分析
6、生产数据的分析
7、重大检修纪录汇总
8、公司对内外人员的培训
四、项目决算
1、生产运营分析,各专业设备存在的问题
2、整理技术资料。
3、绘制竣工图纸。
4、编制竣工决算。
5、审计部门出具的竣工决算审计意见。
6、竣工验收的程序和组织。
按国家有关规定执行
五、项目建设评价阶段
设备试运行存在的问题
1、渗沥液的收集问题
2、垃圾库垃圾转垛发酵问题:
3、烟气净化系统存在的设计问题:
4、两炉一机的配置不合理
5、输煤系统存在的设计问题
6、垃圾给料系统存在的设计不足
7、化水制水容量与全厂不匹配问题
8、锅炉设计掺煤量高的问题
9、循环水泵的选型与汽轮机不匹配的问题
10、冷渣机冷却水的选择问题
11、点火油泵选型与油枪不匹配的问题
12、化水系统中过滤器设计不符合实际要求。
