左岸厂坝及水垫塘区高位自然边坡LB13S417、LB13S418、LB13S419块体处理专项施工方案

合集下载

左岸泄洪洞出口自然边坡D1区与左岸水垫塘自然边坡Z3、Z4区治理分析报告

左岸泄洪洞出口自然边坡D1区与左岸水垫塘自然边坡Z3、Z4区治理分析报告

左岸泄洪洞出口自然边坡D1区与水垫塘自然边坡Z3、Z4区治理关系汇报1、概述左岸泄洪洞出口天然边坡D1区上游边缘为雷家湾沟,下游边缘为猫鼻梁子堆积体。

D1区分布最高高程1500m底部高程约为1000m,位于泄洪洞出口顶部,根据设计通知D1区共有18个块体锚固。

左岸水垫塘泄洪雾化区Z3区上游边缘为左岸出线场平台下游侧边界,下游边缘雷家湾沟,高程范围1145m~975m; Z4区上游边缘为雷家湾沟,下游边界为左岸泄洪洞出口正面工程边坡临江边界处,高程范围980m~900m。

具体详见下图1。

附图1 左岸泄洪洞出口自然边坡D1区与水垫塘自然边坡Z3、Z4区治理分部图左岸泄洪洞出口天然边坡D1区自然边坡治理工程量见表1-1、左岸水垫塘自然边坡Z3、Z4区自然边坡治理工程量见下表1-2:表1-1 D1区自然边坡治理工程量表1-2 Z3、Z4区自然边坡治理工程量表左岸泄洪洞出口自然边坡D1区自然边坡治理清坡已完成,现阶段需对D1区清坡后损坏的被动网进行修复,修复完成后方可对左岸水垫塘自然边坡Z3、Z4区自然边坡进行治理。

左岸水垫塘自然边坡Z3区自然边坡治理包括挂设GPS2型主动防护网及修建浆砌石拦渣坎进行分级拦挡,Z4区自然边坡治理包括岩质区清坡后挂设GPS2型主动防护网局部边坡覆盖层深度较厚的区域采用混凝土格栅加挂网喷锚进行处理。

2、相关文件(1)、《坝后水垫塘自然边坡清理与防护图(1/3~3/3)(139E65-SDT-06-01~03);(2)、《关于对左岸坝后水垫塘自然边坡治理方案进行调整的通知》(长乌设枢(基-高)通字[2014]第20号设计通知);(3)、《关于对左岸建筑物出口D区高位自然边坡增设坡面防护的通知》(长乌设枢(基-高)通字[2014]第21号设计通知);(4)、《关于对左岸高位自然边坡D区新增LD09S422等13个块体进行处理的通知》(长乌设枢(基-高)通字[2015]第06号)。

水布垭水利枢纽左岸407m高程地质缺陷发育区帷幕灌浆施工

水布垭水利枢纽左岸407m高程地质缺陷发育区帷幕灌浆施工
中 圈 分 类 号 :4 79 F 0 .
1工 程 概 况 及 地 质 情 况 描 述
文献标 识 码 : A
1 . 1工程概况

水 布垭 水利枢纽位于湖北 省西部清江 中游 河段 巴东 县境 内 , 一 等大 () 是 1型水 利水 电枢 纽, 主要建筑物级 别为 I , 级 次要建筑物级别 为 I级 。枢纽主体建筑 物有 : I 混凝土面板 堆石坝 、 左岸溢洪道 、 右岸地下式 电站厂房 、 放空洞 和渗 控帷幕等。 渗控帷幕是为满足枢纽工程建 筑物对渗流 控制的要求而设 ,其作用是 防止建筑物基 础发 灌浆处理 。 生渗透破坏 , 证各主要建筑物 的运行安 全及 保 3主要技术要求及参数 完建后 库区的蓄水容量 。水布垭水利枢纽 帷幕 3 . 1固结灌浆 线 路是 从河床音位沿面板坝趾板轴线起 至左右 昏 3. .1钻孔 1 岸 坝肩 , 左岸延 伸过溢洪道 以后折 向下游 经邹 固结灌浆采 用 x 一 、Y 2 C型 回转式 地 Y 2X -P 家沟接栖 霞组第 3 段岩层出露高程 4 0 0m处 , 右 质 钻机及 金刚石钻头造孑采用 “ L 套管跟进 法” 钻 岸延伸穿过 断层以后接志留系纱帽组岩层。 进施 工 ,0m高程 以上孑径 不小 于 1O m, 40 L lm 钻 左 岸帷幕线路长 15m 50 。左岸渗控帷幕绝 大部 进过程 中应随时纠偏保证钻孔 的垂直度 ,从 地 分在灌浆平 洞 中钻灌 施工 , 浆平洞 ( 所 在 表 至 4 0 灌 台) 0 m高程处 , 一次钻 进到位 , 为一段进 作 高程分别 为 4 7 、5m、0m、 0 20 。 0 m 30 30 2 m、0m 4 行 固结灌浆 。 水布垭左 岸 47 0m高程平 台帷幕灌浆 为左 3 2 固结灌浆 . 1 左岸 4 0 0 m高程 以上孔段 基岩部分 的固结 岸的渗控施 工五层灌 浆平洞 ( ) 上层 , 台 的最 轴 分 其 Ⅱ 线 长 6 7 7 。根据 岩石 风化的一般规律 , 6.m 8 岩石 灌 浆施工 , 两序施工 ; 中帷幕灌浆 的 I、 风化程 度度由深到浅逐渐增强 ,左岸 47高程 序孑作 为固结 灌浆的 I 0 L 序孔 ,帷幕灌浆 的Ⅲ序 作为帷幕灌浆的最上层,表层主要为第四纪冲 孔 作为 固结 灌浆 的 Ⅱ序孔 ;灌 浆压 力 I 孑 序 L 积层 , 盖层埋 深厚 ,帷幕 轴线上地质条件 复 0 M a Ⅱ 覆 3 P , 序孔 0 P ; . M a灌浆水 泥浆液 采用 3 5 、 2 l .0 、、8 5共 5 比级 ; 浆结束 条件为 : 0、 个 灌 吸浆 杂, 、 、 隙极其发育 。 岩溶 断层 裂 1 . 2基本工程 地质条 件 率不大于 1 U i后延灌 3 rn . mn 0 0i a 。 左岸帷幕穿过的地层主要为 : 二叠 系下统 3 帷幕灌浆 2 茅 口组 ( l  ̄ )栖霞 组 (l ll) 渗帷幕 P ml2 、 Pq ~5, 防 3 2l钻孔 体的依托 主要是 P q 、l2Pq 地层 。 l3P q 、ll 穿过帷 () 孔 : 1 钻 采用 X - 、Y 2 C型 回转式 地 Y 2X -P 幕 线路 的断层 按走向分为 N W 、N N N E和 N E三 质钻机及 金刚石钻头造孔 ,孔位测放采用美 国 组 。对 左岸防渗有 重大影响 的断层主要 有 F 、 天 宝公 司生产的 30 D 3 62 R型全站仪定 位 ,孔位 F2F3F4等 ,3F 2F 3 1、1、1 F 、1、1 断层 穿过 右岸 趾 偏 差 ̄ 0 m -m 。 1 () 2 段长 划分 : 0 4 m高程 以下 的帷幕 灌浆 0 板线 , 与帷幕线交角大 , 沟通库 内 、 ; 质勘 库外 地 帷幕灌浆段长 为 : 第一段 3 第二段 2 , m, m 查揭露渗控 帷幕轴 线上存 在溶 沟 、 槽 、 缝 、 施 工 , 溶 溶 溶洞 、 落水洞等各种岩溶类型。 以下各 段 5 终孔 段不大于 8 , m, m 特殊情况 可缩 左岸 4 7 0 m高程帷幕灌 浆主要穿透 的是二 短段长 。 ()L : 3孑径 帷幕灌浆第一段( 深入 4 0 0m高程 叠第下统栖霞组 , 主要为强岩溶化相 间的地层 , m) 1 m, a 0 m。 a 地表 、 地下岩溶十分发育 。 左岸 47 0 高程帷幕灌 以下 3 孔径不小于 9 r 终孔孔径 6 r 浆受 F2 1 断层影响尤其明显 ,受 F 2 1 断层控制 () 4 测斜 :帷幕灌 浆在每段钻进 中 ,利用 的 K 溶 槽发育充分 , 槽下切 深 、 9 溶 上部最 宽处 K P 1 X - 型地质测斜仪跟踪测斜纠偏 ,钻孔孔深 达 3 、 0m 下部宽 34 , 近 S -m 呈 - N向穿 过溢 洪道 2 m以内严格 控制钻进参数 , 测斜 , 要时 0 及时 必 进行控制 : 底板 , 向库 内延伸 、 往南 往北向幕体延伸。 1 断 进 行纠偏 。钻孔孔斜按表 1 F2 层在溢洪 道控制段 左侧有 明显的溶 洞 出露 , 钻 3. .2帷幕灌浆要求 2 孔过程 中有多处临空 面有黄 泥水 流出 ,灌浆时 () 0 1 m高程以下孔段帷幕灌浆 采用 “ 0 4 小 伴有浆液流出现象 。对上述溶岩类 地质缺陷区 孔径、 孔口封闭、 孔内循环法”第一段灌浆结束 , 的处理 4 7 0 m高程帷幕 灌浆的重点工作 。 后 埋设 孔 口 , L 管 即孑 口管 以深入 40 0m高程 以下 2帷幕灌浆设计 表 1钻- -, 大 允许偏 差值  ̄ , 底最 L K 水 布垭水 利枢纽渗 控帷幕 为悬挂式 帷幕 , 上、 层帷 幕之间采用平洞衔接帷幕 连接 , 下 形成 封闭式 帷幕。左 岸 4 7 0 m高程 因 ̄Y _c 水利枢纽 左岸 4 7 0 m高程地 质缺 陷 发育 区帷 幕灌 浆施 工

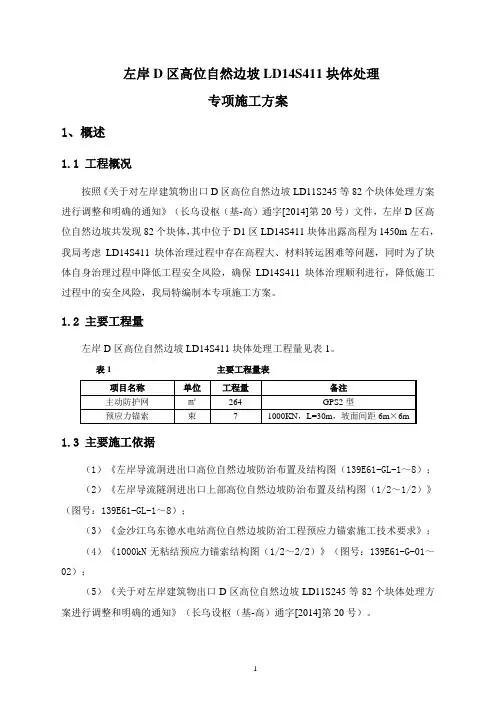

左岸D区高位自然边坡LDS14S411块体处理专项施工方案

左岸D区高位自然边坡LDS14S411块体处理专项施工方案

左岸D区高位自然边坡LD14S411块体处理专项施工方案1、概述1.1 工程概况按照《关于对左岸建筑物出口D区高位自然边坡LD11S245等82个块体处理方案进行调整和明确的通知》(长乌设枢(基-高)通字[2014]第20号)文件,左岸D区高位自然边坡共发现82个块体,其中位于D1区LD14S411块体出露高程为1450m左右,我局考虑LD14S411块体治理过程中存在高程大、材料转运困难等问题,同时为了块体自身治理过程中降低工程安全风险,确保LD14S411块体治理顺利进行,降低施工过程中的安全风险,我局特编制本专项施工方案。

1.2 主要工程量左岸D区高位自然边坡LD14S411块体处理工程量见表1。

表1 主要工程量表1.3 主要施工依据(1)《左岸导流洞进出口高位自然边坡防治布置及结构图(139E61-GL-1~8);(2)《左岸导流隧洞进出口上部高位自然边坡防治布置及结构图(1/2~1/2)》(图号:139E61-GL-1~8);(3)《金沙江乌东德水电站高位自然边坡防治工程预应力锚索施工技术要求》;(4)《1000kN无粘结预应力锚索结构图(1/2~2/2)》(图号:139E61-G-01~02);(5)《关于对左岸建筑物出口D区高位自然边坡LD11S245等82个块体处理方案进行调整和明确的通知》(长乌设枢(基-高)通字[2014]第20号)。

2、施工布置2.1 施工通道左岸D区高位自然边坡LD14S411块体处理所需材料运输主要利用D4#卷扬机卷运至高程1480m缓台处,然后人工搬运至块体处理位置。

施工人员通行主要利用钢管搭设施工便道A至块体施工部位。

具体道路布置请详见附图葛乌导技字[2016]-027-1/1。

2.2 风、水、电布置左岸D区高位自然边坡LD14S411块体处理施工用风、水、电均沿用原LD14S412块体处理已成型的风、水、电系统分别接引DN50风管、DN50水管及185铝芯线至该块体施工部位,长度均约为250m。

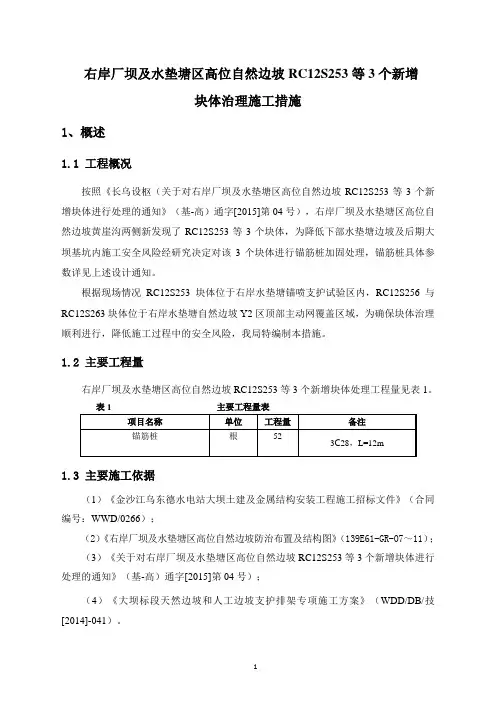

右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体治理施工措施

右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体治理施工措施

右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体治理施工措施1、概述1.1 工程概况按照《长乌设枢(关于对右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体进行处理的通知》(基-高)通字[2015]第04号),右岸厂坝及水垫塘区高位自然边坡黄崖沟两侧新发现了RC12S253等3个块体,为降低下部水垫塘边坡及后期大坝基坑内施工安全风险经研究决定对该3个块体进行锚筋桩加固处理,锚筋桩具体参数详见上述设计通知。

根据现场情况RC12S253块体位于右岸水垫塘锚喷支护试验区内,RC12S256与RC12S263块体位于右岸水垫塘自然边坡Y2区顶部主动网覆盖区域,为确保块体治理顺利进行,降低施工过程中的安全风险,我局特编制本措施。

1.2 主要工程量右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体处理工程量见表1。

表1 主要工程量表1.3 主要施工依据(1)《金沙江乌东德水电站大坝土建及金属结构安装工程施工招标文件》(合同编号:WWD/0266);(2)《右岸厂坝及水垫塘区高位自然边坡防治布置及结构图》(139E61-GR-07~11);(3)《关于对右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体进行处理的通知》(基-高)通字[2015]第04号);(4)《大坝标段天然边坡和人工边坡支护排架专项施工方案》(WDD/DB/技[2014]-041)。

1.4 块体处理右岸厂坝及水垫塘区高位自然边坡RC12S253、RC12S256、RC12S2633块体施工程序为:块体清坡→排架搭设→支护施工,施工过程均按自上而下进行。

2、施工布置2.1 施工通道RC12S253块体处理所需材料运输主要利用RC12S253块体下方边坡(锚喷支护实验区)已搭设的落地排架通道,人工配合电葫芦运至该块体施工部位。

RC12S263块体处理所需材料运输主要利用右岸水垫塘自然边坡Y1、Y2区高程1150m勘探路运至施工部位。

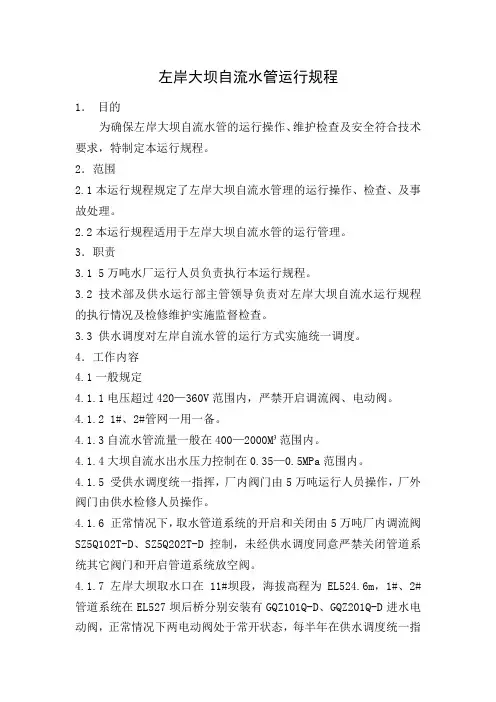

左岸大坝自流水运行规程

左岸大坝自流水运行规程

左岸大坝自流水管运行规程1.目的为确保左岸大坝自流水管的运行操作、维护检查及安全符合技术要求,特制定本运行规程。

2.范围2.1本运行规程规定了左岸大坝自流水管理的运行操作、检查、及事故处理。

2.2本运行规程适用于左岸大坝自流水管的运行管理。

3.职责3.1 5万吨水厂运行人员负责执行本运行规程。

3.2 技术部及供水运行部主管领导负责对左岸大坝自流水运行规程的执行情况及检修维护实施监督检查。

3.3 供水调度对左岸自流水管的运行方式实施统一调度。

4.工作内容4.1一般规定4.1.1电压超过420—360V范围内,严禁开启调流阀、电动阀。

4.1.2 1#、2#管网一用一备。

4.1.3自流水管流量一般在400—2000M³范围内。

4.1.4大坝自流水出水压力控制在0.35—0.5MPa范围内。

4.1.5 受供水调度统一指挥,厂内阀门由5万吨运行人员操作,厂外阀门由供水检修人员操作。

4.1.6 正常情况下,取水管道系统的开启和关闭由5万吨厂内调流阀SZ5Q102T-D、SZ5Q202T-D控制,未经供水调度同意严禁关闭管道系统其它阀门和开启管道系统放空阀。

4.1.7 左岸大坝取水口在11#坝段,海拔高程为EL524.6m,1#、2#管道系统在EL527坝后桥分别安装有GQZ101Q-D、GQZ201Q-D进水电动阀,正常情况下两电动阀处于常开状态,每半年在供水调度统一指挥下,由供水检修人员关闭、开启一次,并做正常维护以确保电动阀处于良好备用状态。

4.1.8 管道系统在使用前,检查左岸取水管道Z5QZ01、Z5QZ02在关闭状态,如不能关闭,则手动关闭Z5QS01、Z5QS02检修阀。

4.1.9 由供水调度统一指挥,供水检修人员每半年开启管道系统EL464-EL463马道末端(GQZ101W、GQZ201W)排污阀各5分钟。

4.1.10 大坝自流水管道在通水前应将EL464-EL463马道末端检修阀(GQZ102Q、GQZ202Q)及5万吨厂内电动阀(SZ5Q101D-D、SZ5Q201D-D),调流阀(SZ5Q102T-D、SZ5Q202T-D)关闭并全关左岸自流水管道放空阀。

水电站大坝左岸坝肩高边坡网格梁支护施工

水电站大坝左岸坝肩高边坡网格梁支护施工

EL.3155m 、EL.3170m处 马道 外修 挡 墙 ,防 止 石 渣
边坡 高程EL.3170m处为土 石坡 ,马道排 水沟采 下滚 ,影 响下面 的开挖 施工 。网格梁 基础为 人工开
用反 铲开挖 成 形 ;边 坡 高程 EL.3155m处 马道排 水沟 挖 , 人 工 开 挖 清 理 时 , 需 在 高 程 EL.3155m、
要求 进行 。
2.1 网格梁 支护施工程序
(5)混凝 土养护及 保温
待边坡 开挖完 成后 ,即刻开 始进行 网格 梁支 护
混凝土 浇筑完 成后 ,即刻进 行混凝土 养护 、保
施工 。首 先对 马道排水 沟及 网格梁基础 进行 处理 , 温 处理 ,用 编织袋 或保温 被覆盖 ,养 护28天 ,待混
随后进 行锚 杆施工 ,完成 后再进 行排水 沟及 网格梁 凝土达 到强度要 求后方停止 养护 。
钢 筋绑 扎 、模 板施 工及混 凝土浇 筑 ,最 后进行 植土 2.2-2 网格 梁施 工
种 草 施 工 ,其施 工程 序 :开 挖达 到 高程 施工 准 备一
待 马道 开 挖 施 工完 成 ,具 备 网 格梁 施 工 条 件
采 用 爆 破 方 式 进 行 开 挖 ,岩 石 基 础 采 用 手 风钻 造 EL.3137m处 马道 布置安全 哨 ,进 行上下联系 。
孔 ,排 水 沟 边 线 采 用 光 面爆 破 成 形 ,中 间 为爆 破
网格梁基 础处理 先进行 测量放样 ,确定 网格梁
孔 ,光 爆孔 孔距为 0.5m,爆 破 孔孔距 为0.7m,爆 破 位置 ,并现 场做好 标记 ;施 工人 员按测 量放样 点 ,
l 概 述
该大坝坝 址河谷呈北 西 向,在坝 线下游西侧 有 一 支 沟 一 一 上 吉 沙 沟 , 长 约 3km, 东侧 河 岸 线 平 直 。河床 高程 为3114 ̄ 31lOre,宽度为 20m左右 。河 谷 右 岸 主 要 为 陡壁 , 坡 度 一 般 大 于 50。,左 岸 较

向家坝水电站左岸高程300m以上边坡工程土石方开挖爆破试验大纲

向家坝水电站左岸高程300m以上边坡工程土石方开挖爆破试验大纲

向家坝水电站左岸高程300m以上边坡工程土石方开挖爆破试验大纲中国水利水电第三工程向家坝施工局二OO四年十二月二十四日左岸高程300m以上边坡工程土石方开挖爆破试验大纲1.编制依据1.1左岸高程300m以上边坡工程《招标文件》(合同号:XJB/0017)1.2左岸高程300m以上边坡工程土石方开挖和支护施工技术说明书(国家电力公司中南勘测设计研究院)1.3 DL/T5135-2001《水利水电工程爆破施工技术规范》1.4 GB6722-2003《爆破安全规程》1.5 SL47-94《水工建筑物岩石基础开挖工程施工技术规范》1.6《水利水电工程施工组织设计手册》第二卷施工技术(水利电力出版社)2.试验目的2.1寻求适合于本工程的爆破方法和最优的爆破参数2.2寻求爆破地震波衰减规律2.3爆破破坏影响范围及其监测。

3.工程范围本标段土石方明挖的主要范围包括:左岸高程300m以上边坡和坝基开挖、左岸缆机平台开挖、磨刀溪沟排水系统和左岸上游围堰支洞洞脸。

鉴于本工程工程量较大、工期紧,本次爆破试验拟定结合施工生产进行。

4.主要地形地质条件左岸边坡上起导流引水渠进口,下至下游引航道出口,全长约1.53km。

边坡区除中部的磨刀溪沟外无大的冲沟切割,地形较为整齐。

出露的基岩地层有三叠系上统须家河组的T32-6、T33、T34和侏罗系中下统自流井组J1-2z。

T32-6亚组,厚127.85m,岩性主要为灰白色厚-巨厚层中、中粗粒岩屑石英砂岩、含岩屑长石英砂岩夹薄层状粉砂岩、泥质粉砂岩、粉砂质泥岩及泥岩透镜体。

局部夹不规则的煤层(线)及泥团。

T33岩组,厚度100.0~120.0m,在左岸边坡分布高程为475.00~260.00 m,岩性复杂,岩相变化大,以浅灰色-灰白色薄至中厚层状粉砂岩、细砂岩、中细砂岩为主,灰色至深灰色泥质粉砂岩、粉砂质泥岩、泥岩、炭质泥岩及煤层或煤线。

其中泥质岩石层数多,累计厚度占总厚度的18%,岩组底部软弱层(带)相对集中。

左岸高位自然边坡A区剩余LA11S376等24个块体处理施工措施

左岸高位自然边坡A区剩余LA11S376等24个块体处理施工措施

左岸高位自然边坡A区剩余LA11S376等24个块体处理施工措施1、概述1.1工程概况根据《关于对泄洪洞进口边坡不稳定块体进行处理的通知》(长乌设枢(坝)通字[2012]第3-14号),泄洪洞进口边坡开口线以上至高位自然边坡之间共分布12个块体,其中发育4个1000㎥以上块体,分别为LA10S343、LA10S344、LA10S345、LA10S347,8个1000㎥以下块体,分别为LA10S010、LA10S342、LA10S346、LA10S348、LA10S349、LA10S350、LA10S351、LA10S363;根据各块体发育特征及结构面,确定各块体处理措施,具体参数详见上述设计通知。

根据《关于进一步明确左岸导流洞进出口区高位自然边坡块体及潜在不稳定倾倒岩体治理方案及支护参数的通知》(长乌设枢(基-高)通字[2013]第02号),结合现场实际施工条件,对《左岸导流隧洞进出口上部高位自然边坡防治布置及结构图》中涉及的68个块体及6个潜在不稳定倾倒岩体的治理方案及支护参数进一步明确,其方案及相关要求以本通知为准,其中,块体LA11S012、LD10S274、LD10S276、LD11S285、LD11S308的处理措施由清除改为锚固,块体LD11S278、LD11S309、LD11S310的处理措施由清除改为维持现状并加强巡视检查,具体块体处理参数详见上述设计通知。

根据《关于对左岸导流洞进出口区高位自然边坡LA12S375等14个新增块体及潜在不稳定倾倒岩体进行处理的通知(长乌设枢(基-高)通字[2013]第07号),左岸导流洞进口区新增9个块体和1个潜在不稳定倾倒岩体,出口区新增4个块体。

为保证工程安全,经研究决定对新增14个块体进行处理,具体参数详见上述设计通知。

根据《关于对左岸导流隧洞进出口区高位自然边坡LA11S400等6个新增块体进行处理的通知》(长乌设枢(基-高)通字[2014]第11号),左岸导流洞进出口区高位自然边坡新增LA11S400等6个块体,其中LA11S400、LA11T401等2个块体位于条带坡陡崖,为降低工程风险,经研究决定对该6个块体进行处理,具体参数详见上述设计通知。

清水塘水电站近坝库区左岸边坡稳定浅析

清水塘水电站近坝库区左岸边坡稳定浅析

质 板岩 及 厚层 状 中 细粒 凝 灰 质砂 岩 , ( 50 4 .) 厚 2 .— 00 ] 上覆震 旦 系下统 南沱 冰碛岩 组 ( ) 地层 呈假 整合接 ) ( )震旦 系 下统 南 沱 冰碛 岩组 ( 舶 : 绿 、 3 z )灰 暗灰
溪、 陵、 沅 常德 、 江 等地 曾 发生 过 地震 , 级 3 5级 , 芷 震 ~ 其
【 关键 词】 清水塘 变形体
断层
极 限力平衡 分析
清 水塘 电站 位 于 湖南 省怀 化 市 沅水 干流 之 中游 , 该
工 程 控 制 流 域 面 积 4 4 m , 容 56亿 m , 站 总 装 210k 库 . ]电 机 12MW 。枢 纽 主 要 由 闸 坝 、 床 式 电 站 厂 房 及 船 闸 等 3 河 组 成 , 计 最 大 坝 高 5 . 是 一 以 发 电 为 主 , 有 航 设 07 m。 5 兼 运 、 洪 、 游 等综 合效 益的 大 ( ) 水 利水 电工程 。 防 旅 Ⅱ 型
回性 。
( )前 震旦 系板 溪质硅 质板 岩 、 质板 岩 。 砂 厚度 大于 7 0m, 0 分布 址 上游 , 上覆 地层 震 旦 系 下统 江 口组 ( 呈 角度 与 磊)
合 接触 。 ( ) 震 旦 系 下 统 江 口 组 ( ) 灰 、 灰 色 中 厚 层 2 : 浅
中 常 德 最 大 达 65级 , 地 震 烈 度 6 8度 。 1 2 . — 6 6年 7月 和
含 砾绢 云母 板 岩 、 砾 砂 质 板 岩 , 约 2 0m, 布 含 厚 0 分
址 区。与 上覆 石炭 系 中统黄 龙组 ( 地层 呈角 度不 C )
接触 。
13 6 3年 l 1月在溆 浦~ 铜湾 红层 盆地边 缘 的辰溪 县 城附 近

X岸XXXXm高程以上水垫塘支护施工方案讲诉

X岸XXXXm高程以上水垫塘支护施工方案讲诉

1 概述及主要工程量1.1 概述XX水电站位于云南省境内,采用堤坝式开发,是云南XX江上游XXX河段水电梯级开发方案的第五级水电站,以发电为主。

X岸水垫塘开挖及支护工程,边坡开口线高程约为EL1593.00,底部分标界线EL1475.00m,边坡开挖高度约118m,EL1500.00以上永久边坡坡比分为1:0.3、1:0.5、1:0.6、1:0.8及扭面等,马道宽度除EL1500.00设置有12.0m宽的外,其余马道均宽3.0m,并且EL1500.00与EL1560.00之间设置有中线公路。

EL1500.00以下EL1500.00~EL1480.00边坡高20.0m,坡比1:0.5,EL1480.00马道宽3.0m,EL1480.00~分标线EL1475.00边坡高5.0m,坡比1:0.3。

EL1593.00以上及下游边坡开口线外主要为雾化清坡处理区。

1.2 主要工程量X岸1475m高程以上水垫塘支护工程主要工程量为:喷混凝土8200m3,钢筋挂网75t,各类锚杆12950根,锚筋桩760束,排水孔15170m,锚索45根,详见表1X岸水垫塘支护工程主要工程量表表1⑴本工程招投标文件、施工合同文件。

⑵本工程施工总进度及下半年调整计划。

⑶本工程所有设计施工蓝图及设计文件。

⑷《云南XX水电站施工详图阶段边坡及相关洞井开挖与支护施工技术要求C版》3 施工布置3.1 施工道路施工道路利用X岸坝顶公路,X岸截流道路及开挖时形成的临时道路。

3.2 临时施工场地X岸水垫塘支护临时施工场地主要布置注浆站、空压机集中供风站、水池以及物资材料的临时堆放场等施工设施,前期EL1515.0以上施工,拟利用X岸坝顶公路K1+900~K2+020半幅路面做为临时施工场地,EL1515.0以下施工,拟利用X岸导流洞出口左侧顶部EL1492平台做为临时施工场地。

3.3 风、水、电布置3.3.1 施工供风X岸水垫塘开挖施支护施工用风,前期EL1515.0以上施工,利用布置在X岸坝顶公路施工场地放置的2台21m3电动空压机进行供风,EL1515.0以下施工可利用X岸导流洞出口左侧EL1492平台布置供风站,放置2台21.5m3电动空压机集中供风,供风主管采用DN300无缝钢管,支管采用DN200无缝钢管敷设至工作面后采用胶管连接至用风设备。

左岸上游堰肩边坡LB10S397块体治理补充施工方案

左岸上游堰肩边坡LB10S397块体治理补充施工方案

左岸上游堰肩边坡LB10S397块体治理补充施工方案1、概述1.1 工程概况按照《关于对左右岸上游堰肩边坡进行防护处理的通知》(长乌设枢(基-高)通字[2014]第07号)设计通知,上游围堰堰肩边坡坡面陡峭,地质勘查发现左岸上游堰肩自然边坡存在有45个块体,为保证左岸上游堰肩边坡块体施工运行安全,经研究决定对上游堰肩边坡45个块体进行加固处理,具体参数详见上述设计通知。

结合现场实际情况,LB10S397块体为左岸上游堰肩自然边坡45个块体当中体积最大(3107m³),水平埋深最大(6m)同时稳定性较差的块体。

为确保LB10S397块体治理顺利进行,降低施工过程中的安全风险,我局特对LB10S397块体治理编制补充方案。

1.2 主要工程量左岸上游堰肩边坡LB10S397块体加固处理工程量见表1。

表1 主要工程量表1.3 主要施工依据(1)《金沙江乌东德水电站大坝土建及金属结构安装工程施工招标文件》(合同编号:WWD/0266);(2)《关于对左右岸上游堰肩边坡进行防护处理的通知》(长乌设枢(基-高)通字[2014]第07号);(3)《乌东德水电站上游围堰左右岸堰肩处理施工方案》(WDDDB技[2014]-010);(4)《大坝标段天然边坡和人工边坡支护排架专项施工方案》(WDD/DB/技[2014]-041)。

(5)《关于报送大坝标段边坡支护悬空排架加强防护的函》(WDDDB技[2015]-237)。

2、施工布置2.1 施工通道左岸上游堰肩边坡LB10S397块体处理所需材料设备运输主要利用左岸电站进水口工程边坡支护施工已搭设成型的落地排架通道,同时分别在左岸电站进水口高程987.65m平台靠上游侧三角区搭设一条长约为250m材料运输通道a、左岸进水口高程1030m马道搭设一条长约为120m材料运输通道b及左岸老鹰嘴隧道出口高程1084m 搭设一条长约为80m材料运输通道c分别至块体施工部位,要求材料运输通道外侧设标准防护栏杆。

右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体治理施工措施

右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体治理施工措施

右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体治理施工措施施工前期:1.调查勘测:对右岸厂坝及水垫塘区高位自然边坡进行详细调查勘测,获得该区域地质地貌的相关资料,并对新增块体的规模、位置和稳定性进行准确定位和评估。

2.技术方案设计:根据调查勘测结果,制定治理方案,包括施工措施、安全预警措施、监测措施等,确保施工过程中的安全可控。

施工中期:1.土体加固:针对新增块体进行土体加固工作。

采用传统的挖槽爆破方法,将块体表面破碎,然后用钢筋网进行加固。

2.支护结构:在加固土体的基础上,设置支护结构,如打桩、挖槽和喷锚等,以增加土体的稳定性和承载力。

3.排水系统:安装排水系统,包括导水管、防渗带和排水孔等,将雨水和地下水导入沟渠或地下水收集池,降低土体的饱和度和渗透压力。

4.监测系统:安装稳定监测系统,根据地质灾害的特点,选择适当的监测手段,如应变计、位移计、压力计等,实时监测土体的变形和稳定状态。

施工后期:1.工程验收:在施工完成后,进行工程验收。

对施工质量进行检查,确保工程达到设计要求。

2.安全运维:建立坚固的围栏和警示标志,加强巡视和维护,定期对施工区域进行检查,确保安全运营。

3.灾害预防:根据监测结果进行及时的报警和处置。

对于可能引发地质灾害的情况,及时采取应急措施,保障人员和设备的安全。

4.环境保护:严格按照相关国家环保规定进行施工,采取控制污染、减少噪音、保护生态环境等措施,保护当地环境资源。

总结:右岸厂坝及水垫塘区高位自然边坡RC12S253等3个新增块体治理施工措施的整体目标是保障工程的安全可靠和环境的可持续发展。

通过合理的工程设计和科学的施工措施,可以有效地控制地质灾害的发生,保护生命财产安全。

同时,结合环保要求,积极推行可持续发展理念,减少对自然环境的破坏。

2-20左岸渠坡衬砌1+134~1+310跳仓单元工程评定资料

2-20左岸渠坡衬砌1+134~1+310跳仓单元工程评定资料
9
排水孔设置
符合设计要求
一般项目
1
混凝土表面
密实、平整、光滑,无蜂窝、麻面、石子外露和深层裂缝
2
中心线位置
允许偏差:20mm
3
渠底高程
允许偏差:±(10~30mm)
4
衬砌结构厚度
允许偏差:±5%设计厚度
(100mm)
5
渠道底宽
允许偏差:±(20~40mm)
6
渠道上口宽
允许偏差:±(20~40mm)
(设计值:9380mm)
表E.21左岸渠坡衬砌1+134~1+310跳仓□工序/☑单元工程施工质量报验单
(河南恒禹[2019]质报号)
合同名称:河南省人民胜利渠灌区2019年度水利工程更新改造项目1标段
合同编号:RMQGXGZ-2019/SG-1
致:宏翔建设工程管理有限公司河南省人民胜利渠灌区2019年度更新改造项目监理部
7
伸缩缝宽度
允许偏差:±5mm
(设计值:20mm)
8
表面平整度
允许偏差:±(10~20mm)
检验意见
检验人员签字
检验日期
年月日
年月日
年月日
渠道现浇混凝土衬砌渠道单元工程施工质量验收抽检表
单位工程名称
I标段
单元工程量
分部工程名称
东三干渠0+930—1+310段双边坡混凝土衬砌
抽检单位
宏翔建设工程管理有限公司
承包人:河南恒禹水利工程有限公司
河南省人民胜利渠灌区2019年度水利工程
更新改造项目1标段项目部
质检负责人:
日期:年月日
监理机构
意见
复核结果:
□同意进入下一工序□不同意进入下一工序

向家坝水电站左岸高边坡开挖与支护施工技术

向家坝水电站左岸高边坡开挖与支护施工技术

向家坝水电站左岸高边坡开挖与支护施工技术
樊凯
【期刊名称】《人民长江》
【年(卷),期】2015(000)002
【摘要】向家坝水电站枢纽布置因受地形条件制约,需开挖左岸山体以满足二期
导泄流建筑物、升船机上下游引航道布置条件。

开挖后形成的高边坡地质条件复杂,且存在煤层采空区和煤洞,成为影响高边坡局部稳定的主要因素。

为保证高边坡稳定及枢纽运行安全,需对其采取加固措施。

经研究,高边坡处理采用了锚索、锚杆等常规支护措施,并对煤层采空区及煤洞进行了回填。

处理后监测表明,左岸高边坡整体保持稳定状态。

【总页数】4页(P40-43)
【作者】樊凯
【作者单位】中国长江三峡集团公司向家坝工程建设部,四川宜宾644600
【正文语种】中文
【中图分类】P642
【相关文献】
1.乌东德水电站左岸地下厂房快速安全开挖支护施工技术 [J], 齐界夷;贺明武;唐昭醒;吴海涛;刘鹏科
2.向家坝水电站左岸高边坡煤层采空区处理施工技术 [J], 宋永军;刘东;王建华
3.溪洛渡水电站左岸进水口高边坡开挖施工技术 [J], 施召云;翟万全;武晓杰
4.向家坝水电站北总干渠冲沟段隧洞开挖支护施工技术 [J], 梅涵;王科
5.某大型水电站左岸高边坡开挖数值模拟及支护建议 [J], 薛翊国;陈剑平;黄润秋;严明
因版权原因,仅展示原文概要,查看原文内容请购买。

左岸厂坝及水垫塘高位自然边坡LBS块体悬空排架施工专项安全措施

左岸厂坝及水垫塘高位自然边坡LBS块体悬空排架施工专项安全措施

左岸厂坝及水垫塘高位自然边坡LBS块体悬空排架施工专项安全措施一、项目背景左岸厂坝及水垫塘高位自然边坡LBS块体的悬空排架施工,是一项危险性较高的工程。

在项目设计和施工中,需要全面考虑安全问题,制订专项安全措施,保障工程施工安全和人员生命财产安全。

二、工程概述左岸厂坝及水垫塘高位自然边坡LBS块体的悬空排架施工,是利用钢管支架、吊篮等设备,在悬空的情况下进行钢筋混凝土梁的浇筑和其他工程施工。

由于工程施工地势陡峭,悬空高度大,运输设备难以进入,施工条件较差,施工安全难以保障,需要建立完善的施工组织和安全保障体系。

三、安全措施1.施工前准备在施工前,需要严格按照规划方案,组织专门的技术人员和施工人员进行实地勘测,全面评估施工区域的地形地貌特点,制定详细的施工方案和安全保障措施,对钢管支架等相关设备进行检查和维护,确保设备安全可靠。

2 .现场施工管理在施工现场,要严格执行现场管理制度,保证人员安全。

必须设立专门的安全管理人员,制定必要的安全警示标志,及时发布安全提示,协调各部门的工作,建立施工纪律,保持工地的整洁,防止灰尘和落石对工人的伤害。

同时,加强安全监督和质量检查,及时排除存在的安全隐患,并及时修复设备故障。

3 .钢管支架的设置钢管支架是悬空排架施工中必不可少的设备,需要做好设置和固定。

在施工现场,必须严格按照施工方案进行钢管支架的架设,确保设备安全稳固。

同时,钢管应采用高质量铸钢材料制造,严格质量检测,防止出现因设备质量问题导致的事故发生。

4 .吊篮的使用吊篮是施工过程中承载人员和设备的关键设备,需要严格控制使用质量。

发现吊篮存在质量问题或损坏后,应立即更换。

同时,还需要严格控制吊篮使用时的载荷,防止严重超载现象发生,使吊篮失衡、倾斜或坠落,造成危险。

5 .安全防护设施的设置在悬空排架施工过程中,需要设置严密的安全防护设施,包括安全网、安全手抓、安全带、防护帽等,保障施工人员的安全。

应根据实际的悬空条件和施工要求设置合理的防护设施,防止施工人员从高处坠落或客观原因造成的伤害。

关于左岸高位自然边坡BC区损坏的被动防护网修复及网内滚石、落石进行清理的技术核定

关于左岸高位自然边坡BC区损坏的被动防护网修复及网内滚石、落石进行清理的技术核定
注:核定内容未涉及设计变更时,“设计单位意见”栏可不签意见。
乌东德水电站厂坝及水垫塘区高位自然边坡防治工程
技术核定单
工程名称:乌东德水电站厂坝及水垫塘区高位自然边坡防治工程编号:左高核[2015]-05-001
核定单名称
关于左岸高位自然边坡BC区损坏的被动防护网修复及网内滚石、落石进行清理的技术核定
有关文件的
名称及编号
《关于乌东德水电站2015年防洪度汛联合检查情况的通报》(乌工建[2015]-052)




按照“《关于乌东德水电站2015年防洪度汛联合检查情况的通报》(乌工建[2015]-052)”的内容要求,我部及现场监理人员对左岸高位自然边坡BC区的相关区域进行了排查,排查结果如下:
1、7-1隧道出口上方LB3-4被动网内滚石、落石需进行清理(清理方量约25m3);
2、左岸青崖弯沟LB2-6及LB3-5被动防护网受损严重,需进行修复,修复长度分别约为260m与580m。
3、具体工程量以现场实际发生且经监理工程师认证为准。
预估工程量表
项目
规格
单位
数量
落石滚石清理
/
M3
Hale Waihona Puke 25被动网(修复)RXI-100、高5m
m2
4200
附件:被动网受损图片
长江勘测规划设计研究有限责任公司乌东德总承包项目部
申报人:审核人:
年月日
监理单位
意见
签名:年月日
设计单位
意见
签名:年月日
业主意见
签名:年月日
左高核201505001核定单名称关于左岸高位自然边坡bc区损坏的被动防护网修复及网内滚石落石进行清理的技术核定有关文件的关于乌东德水电站2015年防洪度汛联合检查情况的通报乌工建名称及编号2015052按照关于乌东德水电站2015年防洪度汛联合检查情况的通报乌工建2015052的内容要求我部及现场监理人员对左岸高位自然边坡bc区的相关区域进行了排查排查结果如下
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

左岸厂坝及水垫塘区高位自然边坡LB13S417、LB13S418、
LB13S419块体处理专项施工方案
1.概述
LB13S417、LB13S418、LB13S419等、三个块体位于左岸厂坝及水垫塘高位自然边坡条带坡范围内,出露高程均为1350m,方量分别约为849m³、437m³、435m³,最大水平埋深分别为12m、8m、6m,稳定性较差。

根据《关于对左岸厂坝及水垫塘区高位自然边坡LC14S417等3个新增块体进行处理的通知》(长乌设枢(基-高)通字[2012]第17号),要求对该处三个块体采用1000KN级锚索L=30m,间距分别按4m×4m 、4m×4m 、5m×5m 间排距布置,方位角约90°,下倾10°预应力锚索进行加固,预应力锚索总数为25束。

2. 主要增加工程量
表1 主要增加工程量表
注:表中工程量具体以监理工程师确认的实际发生量为准。

3. 编制依据
(1)《左岸厂坝及水垫塘区高位自然边坡防治工程施工招投标文件》;
(2)《厂坝及水垫塘区高位自然边坡防治工程施工组织设计》(葛乌局BC区技
字[2012]第001号)(监理批复文号WDD/JZ/ZBP/技[2012]-002);
(3)《左岸厂坝及水垫塘区高位自然边坡防治布置及结构图》(139EL61-GL-11~15);
(4)《左岸厂坝及水垫塘区高位自然边坡防治工程单管双排排架专项实施方案》(葛乌局BC区技字[2012]第007号(批);
(5)《关于对左岸BC区高位自然边坡新增LB13S417等3个新增块体进行加固处理的通知》(长乌设枢(基-高)通字[2014]第17号);
(6)《水工混凝土施工规范》(DL/T5144-2001);
(7)《预应力混凝土用钢绞线》(GB.T5224-2003);
(8)《预应力筋用锚具、夹具和连接器》(GBT 14370-2000)。

4. 施工布置
4.1 施工道路
施工材料及设备通过现场已有4#卷扬机(载重5t)转运至施工部位,卷扬机另一端位置布置可根据现场实际情况适当调整。

施工人员通过目前已形成的L1临时便道利用手风钻或风镐对其进行适当加宽(确保宽度≥1m)剪平修整延伸至LB13S419块体施工部位,便道临边外侧设置标准防护栏杆;通过L2临时便道到达LB13S417、LB13S418块体施工部位,但需利用手风钻或风镐对该便道进行适当加宽(确保宽度≥1m)和剪平,且在局部无被动防护网段便道外侧设置标准栏杆进行防护,新修人行小道路面宽度1.5m。

临时增加工程量见下表4-1 表4-1 临时增加工程量表
注:表中工程量具体以监理工程师确认的实际发生量为准。

上述材料转运及人行施工通道布置及防护围栏结构见附图1和附图2。

4.2 施工供风
施工用风主要是块体支护钻孔用风,根据这3个块体的支护工程量(25束锚索),需配置2台20m3电动空压机,接A50的橡胶风管向上述施工区域用风设备供风,风管长度约250m。

4.3 施工供电
施工用电主要包括生产照明、抽水设备、灌浆设备及电动空压机等,利用现场目前已有供电线路对上述作业面用电设备进行供电。

4.4 施工供水
施工用水主要包括砂浆搅拌、空压机用水等,利用现场目前已有水源接A50塑料管至用水设备,水压不足时可增加一台加压水泵,水管长度约200m,具体根据现场实际情况及地形而定。

4.5灌浆系统及拌和站
锚索施工灌浆系统可就近布置在施工便道或者缓台处上;锚墩混凝土主要采取在现场布置小型搅拌机现场拌制。

4.6 锚索加工场地
钢绞线切断、去皮洗油可在综合加工厂进行;锚索编制场地选取在茅草湾缓台进行。

5. 主要施工工艺及方法
5.1 坡面清理
坡面清理严格按照“自上而下”的原则进行施工,采取人工撬挖方式。

对后缘存在明显张开裂缝的部位,在监理工程师的指示下,进行无压自流灌浓浆封闭,工程量据实确认,现场作好记录及签证工作。

具体施工方法详见《乌东德水电站左岸厂坝及水垫塘区高位自然边坡防治工程标
段坡面清理专项施工方案》(葛乌局BC区技字[2012]第002号)。

5.2块体支护
5.2.1 排架搭设
排架搭设方式及面积见表5-1。

表5-1 块体锚固排架搭设工程量估算表
注:排架搭设具体工程量以现场实际发生计。

落地单管双排排架及爬梯通道搭设标准结构图见附图3~附图4,具体施工方法详见“《左岸厂坝及水垫塘区高位自然边坡防治工程单管双排排架专项实施方案》(葛乌局BC区技字[2012]第007号(批)”文件执行。

5.2.2 锚索施工
预应力锚索均为端头锚固型无粘结型预应力锚索,采用高强度低松弛PE防护管钢绞线,安装吨位1000KN,L=30m,三个块体锚索总数为25束。

具体施工主材和机具、施工工艺流程、施工方法及技术措施详见《乌东德水电站左岸厂坝及水垫塘区高位边坡支护锚杆、预应力锚索、锚筋桩专项施工方案》(葛乌局BC区技字[2012]第006号)。

在施工过程中,如遇塌孔、大漏浆等地质缺陷,可先对其进行预灌浆处理,工程量据实确认,现场作好记录及签证工作。

如钻至设计孔深,发现岩体不宜作为锚固段时,报告监理工程师研究确定处理措施。

6.施工进度计划
考虑LB13S417、LB13S418两块体下方排架已搭设成形,LB13S419块体排架搭设计划2014年12底完成;LB13S417、LB13S418、LB13S419块体预应力锚索施工计划2015年1月底完成。

7. 主要资源配置
7.1 设备配置
主要施工机械设备配置见表7-1。

表7-1 主要施工机械设备配置计划表
7.2 劳动力计划
主要劳动力配置计划见表7-2。

表7-2 主要劳动力配置计划表
8. 质量安全及文明环保措施
8.1 质量保证措施
(1)施工使用的各种主要材料均须“三证”齐全,严禁未经检验的“三无”材料或产品进入施工流程。

(2)施工作业严格按照有关的施工规范、规程进行。

(3)对各道工序实行三级质检制度,在自检合格的基础上,报请监理工程师检查验收合格后进入下道工序施工。

对关键工序设置质量控制点并进行跟踪检查,及时整改质量隐患。

(4)实行质量与职工经济利益挂钩,严格奖惩兑现。

8.2 安全保证措施
(1)设专职安全员,建立严格的安全管理制度及严格的安全奖惩措施。

(2)施工前对所有参加该项目施工的人员进行安全施工的岗前培训,并持证上岗。

(3)施工人员进入施工现场严格按劳保着装,班前进行安全施工技术交底,每日进行安全巡检,每月进行安全考核。

对不服从安全人员检查,拒不执行安全管理制度的施工作业人员进行严肃处理,对存在安全隐患的施工部位、工序等责令整改后施工。

(4)人行临时施工便道局部无被动防护网段便道外侧设置钢管围栏进行防护。

(5)施工前应检查作业区围岩稳定情况,必要时进行适当处理,各种比较固定的机械应布置在围岩稳定或设支护的地段。

(6)施工排架搭设严格按照施工图纸实施,并符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)要求;排架搭设完毕后经验收合格后方可投入使用。

(7)搭设或拆除排架时,必须划出安全区,设警戒标志,并应有专人负责,阻止无关人员靠近。

(8)搭设、拆除排架人员必须戴安全帽、安全带、安全绳,使用的工具要放在工具袋内防止掉落伤人;登高要必须穿防滑鞋。

(9)在施工中,若发现排架有异常情况,应及时对排架进行检查,确认排架的安全稳定性后方可使用。

(10)排架拆除过程中,严禁将拆下的材料、构配件等抛掷,应用绳索捆绑牢固缓慢下放,或用吊运方法运送到地面。

(11)经常检查施工电源和线路及设备电器部分,按有关规定设置保护装置,确保用电安全。

(12)搅拌机、注浆泵等承压设备或容器,使用前须全面检查,满足安全要求后再投入使用,在使用过程中如发现压力表失灵和损坏,应及时更换并经常检查易损部位,发现后要及时处理。

(13)特种作业人员(驾驶员、起重工、张拉操作工、氧电焊工、电工、空压机操作手、架设工等),均实行持证上岗。

(14)锚索安装前预埋钢管采用风砂枪除锈时应先检查风管、接头等部位是否牢固,有无跑风、漏风现象,禁止用风管吹工作服及人身体。

(15)张拉千斤顶吊装过程中,要仔细检查起吊手段的可靠性,如钢丝绳、小车的固定等,防止千斤顶在吊装过程中发生意外倾倒。

(16)张拉作业必须作好防护工作。

为了防止钢绞线意外飞出伤人,使用钢质防护罩罩住外露的纲绞线,并在纲绞线端面用挡板进行防护。

(17)张拉作业时,千斤顶出力方向严禁站人。

(18)施工作业时,任何情况下,注浆管前方都严禁站人。

(19)其他未尽事宜按相关规程、规定等执行。

8.3 文明环保措施
(1)遵守国家有关环境保护的法律、法规和规章,做好工程施工区的环境保护和水土保持、环境管理工作。

防止由于工程施工造成施工区附近地区的环境污染和破坏。

(2)采取减振、隔音等措施,减少空压机等噪音强烈的设备对人的影响。

(3)施工现场管理必须科学合理,严格按业主和项目部的规定要求,做好文明施工的宣传工作,施工现场在醒目处设置文明施工警示牌。

(4)为减少粉尘污染,优化环境,锚索造孔时孔口应做好防尘和收尘工作,避免扬尘现象。

(5)各种材料及机械设备应堆放有序,保证道路畅通,场容整洁。

(6)造孔岩渣、水泥袋及废浆管等垃圾,应及时清运出场,确保施工区环境卫生。
