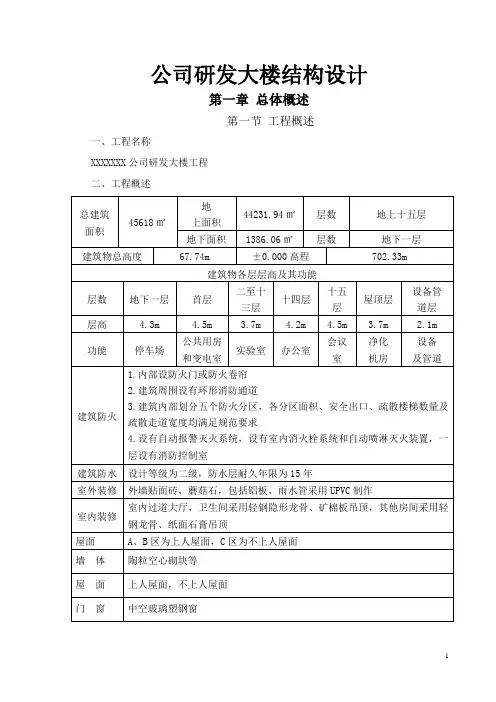

研发大楼概况
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
研发大楼相关资料:
一、工程概况
1、建筑面积:40895m2
2、建筑楼层:主楼19层,裙房3层
二、承包单位
1、建安工程:南通英雄建设集团有限公司
(一)中标价:玖仟零柒万肆仟壹佰壹拾元壹角叁分(¥90074110.13元)。
其中暂列金额:土建工程500万元,水电通风工程225万元,两者取费后合计7750737.73元;扣除暂列金额计价后合同价应调整为82323372.40元。
(二)计划开竣工日期(实际开工日期以甲方通知日期为准)(1)计划开工日期:2015年06月20日;
(2)计划竣工日期:2016年08月30日;
(3)计划工期:438日历天。
(三)区段工期要求
(1)桩基施工:2015年7月25日(36日历天);
(2)地下室出地面:2015年9月15日前(88日历天);
(3)主体封顶完成主体验收:2016年3月5日前(260日历天);(4)外墙脚手架拆除:2016年4月28日前(314日历天)。
2、幕墙工程:苏州广林建设有限责任公司
(一)中标价:贰仟叁佰壹拾柒万捌仟壹佰零捌元叁角伍分
(¥23178108.35元)。
其中:暂列金额为2000000元,取费后合计为2125003.68元;扣除暂列金额后计价为21053104.67元。
(二)计划开竣工日期
(1)计划开工日期:2016年09月16日;
(2)计划竣工日期:2017年03月31日;
(3)计划工期:197日历天。
3、空调工程:苏州文昌泽机电设备工程有限公司
(一)中标价:壹仟贰佰贰拾壹万零叁拾贰元(¥12210032.00元)。(二)计划工期:合同签订后6个月内交付并安装完毕。
4、电梯工程:
(一)中标价:佰拾万拾元(¥元)。
(二)计划工期:自招标人提出排产通知后90日历天内。
