变电站土建施工方案

合集下载

变电站土建施工方案

变电站土建施工方案

变电站土建施工方案1. 引言变电站是电力系统中的重要组成部分,它起到将输电线路的电压变换为适合配电系统和用户使用的电压的作用。

土建施工是变电站建设中的关键环节,它涉及到建设场地的准备、基础工程的施工以及建筑物的搭建等过程。

本文档将对变电站土建施工方案进行详细介绍。

2. 施工前准备2.1 场地勘察在施工前,需要对变电站建设场地进行勘察工作。

勘察人员需要对场地的地质条件、地形地貌、土壤结构以及地下设施等进行详细的调查,以确保变电站的建设能够适应现场环境。

2.2 场地平整与清理在勘察工作完成后,需要对场地进行平整与清理工作。

这包括清除场地上的障碍物、压实土壤以及进行初步的场地平整等,为后续工程施工做好准备。

3. 基础工程施工3.1 地基处理地基处理是变电站土建施工中非常重要的一环。

在地基处理过程中,需要根据地质勘察报告的结果,采取相应的处理措施,如加固、加密或者加厚地基等,以确保建筑物的稳定性和安全性。

3.2 基础浇筑在地基处理完成后,需要进行基础的浇筑工作。

根据建设要求,进行基础的模板安装、钢筋绑扎、混凝土浇筑等工作,确保基础的牢固和平整。

3.3 地下室施工部分变电站需要建设地下室用于设备的存放和维护。

地下室施工包括地下室的开挖、支护、防水及排水系统的安装等,确保地下室的结构和功能完善。

4. 建筑物搭建4.1 主体建筑物施工建筑物搭建是变电站土建施工中的核心部分。

根据施工图纸和设计要求,进行建筑物的主体结构施工,包括墙体、屋面、地面和窗户等部分。

同时需要进行建筑物的抗震和防火处理。

4.2 室内装饰建筑物的室内装饰工作包括地面的铺设、墙面的装饰、天花板的安装和室内家具的摆放等。

这些工作旨在提升变电站的整体形象和舒适度。

5. 竣工验收在土建施工完成后,需要进行竣工验收工作。

验收人员需要对变电站的土建工程进行检查和评估,确保施工质量符合相关标准和规范。

同时,还需要制定相应的整改措施,对存在的问题进行修复或改进。

变电站土建大修施工方案

变电站土建大修施工方案

变电站土建大修施工方案一、施工准备阶段1.制定项目施工总体计划,明确工期、施工次序和安全措施。

2.对施工现场进行勘测和测量,制定详细的施工图纸。

3.调集施工所需的设备、人力和材料。

4.协调与供电企业的沟通,确保施工过程不对供电造成影响。

二、拆除工程1.针对拆除对象进行清理和排除,确保施工安全。

2.使用机械设备进行建筑物拆除,遵循有关安全规程。

3.对拆除的建筑物进行分拆,打包并进行分类处置。

三、基础工程1.清理原有基础,确保施工环境干净,进行地基处理。

2.按照设计要求进行基础施工,包括浇筑砼、搭建模板等。

3.基础施工完成后进行验收和检测,确保工程质量。

四、建筑工程1.按照建筑施工图纸进行墙体、结构等施工。

2.建筑物屋顶、门窗等施工完成后,进行验收和检测。

3.进行室内装修、地砖铺设、油漆喷涂等工作。

五、设备安装1.安装变压器、开关设备、接地装置等主要设备。

2.进行电缆敷设和连接,确保设备之间的电气连接正常。

3.安装仪表、控制设备和监控系统,并调试其工作正常。

六、测试与调试1.对安装完成的设备进行电气测试,确保电气连接和设备运行正常。

2.进行用户接入测试,检验供电质量和稳定性。

3.进行保护系统和自动化设备的调试和测试。

七、运行与交接1.将完成的变电站土建大修工程报送供电企业进行验收。

2.供电企业进行运行试验,确保新建变电站的正常运行。

3.进行工程交接,由施工方向供电企业交接工程资料和负责人员。

八、安全措施1.建立项目安全管理制度,确保施工人员的安全。

2.做好现场安全隐患排查,及时消除安全隐患。

3.安排专人负责现场安全管理,对施工过程进行监督和指导。

4.提供必要的个人防护用品,对施工人员进行安全培训。

以上是变电站土建大修施工方案的主要内容,务必在施工过程中严格按照规定进行操作,做好安全措施以确保施工质量和工程安全。

变电站土建施工组织设计方案

变电站土建施工组织设计方案

工程位于220KV鹤山变电站内,交通便利,施工场地较为平坦,供水、供电到位,道路畅通,场地条件较理想。

电缆沟施工起于110KV 鹤古Ⅱ回#2塔,沿进站公路、部分沿鹤山变电站围墙,止于110KV 鹤古Ⅱ回#1塔,全长400m。

电缆沟采用钢筋混凝土结构,混凝土强度等级为C20;电缆沟深1.25m;宽1m;侧板厚为200mm。

Ⅰ-Ⅳ段为单排电缆沟;Ⅳ-Ⅴ段为双排电缆沟;Ⅱ-Ⅲ段电缆沟须捣制支承台,承台间隔3m。

二、施工人员配备以项目经理为首组织施工生产。

在项目经理的领导下,组成由专业技术工种组成的施工班组,施工班组设班长,全面负责班组的生产工作,各生产班组长率领,工人直接完成施工任务,施工队长、班组均不脱产,为直接生产工人,特殊工种由持有效证书的专业技术工人组成。

进入本工程的主要施工作业队组如下:泥工班4人钢筋班6人木工班6人砼工班16人电工2人三、施工机械设备1、本工程施工现场的水平运输一般为铁斗车。

2、挖土设备:场地土方及基槽的开挖用1台小型挖掘机开挖,人工执平基槽。

弃土均运出场外,堆放在甲方指定场地。

3、搅拌设备:混凝土、砂浆采用机械搅拌,现场集中搅拌。

现场设1个集中搅拌站,搅拌站内设1台搅拌机和1台砂浆搅拌机。

水泥及砂石的计量用用镑秤计量系统。

4、钢筋机械:现场设1个钢筋加工棚,在钢筋棚内设1条生产线,钢筋弯曲机和钢筋切断机各配1台。

5、木工机械本工程的钢筋砼电缆沟主要采用木模板,现场配备小圆锯1台,可满足施工要求。

6.其它机械:其它机械根据施工机具需要量情况及现场施工进度要求分批组织进场,开做好保养和试运等项工作,一些常用的机械及设备配件要有一定数量的储备以便及时替换,保证各种机械正常运转。

变电站土建施工方案

变电站土建施工方案

变电站土建施工方案一、引言变电站土建施工是变电站建设中不可或缺的重要环节。

土建施工质量的好坏直接影响着变电站的安全运行和工程的成败。

本文将针对变电站土建施工方案进行详细的阐述,以确保施工过程中质量的可控性和安全的可靠性。

二、施工前期准备工作2.1 土建工程设计土建工程设计是土建施工的基础,需根据变电站运行要求和场地情况综合考虑。

在设计阶段,应充分考虑土质情况、地基承载能力、地下水位以及自然灾害等因素。

设计方案需满足变电站设备安装和运维的需求,并考虑施工方便性。

2.2 施工人员选拔和培训施工人员的素质和技术水平是保证工程质量的关键。

招募具备相关经验和技能的施工人员,并进行专业培训和安全教育,确保其具备安全操作和应急处理的能力。

2.3 施工材料准备准备施工所需的材料和设备,对所有材料进行严格的检查和验收,确保其符合相关的规定和标准。

2.4 安全管理与监控制定完善的安全管理方案,加强施工现场的安全监控,确保施工期间无事故发生。

及时处理并记录所有的安全违规行为,并采取防止类似事故再次发生的措施。

三、施工过程3.1 土地平整根据设计方案,对变电站场地进行清理和平整。

清除杂草、石块等障碍物,确保施工区域干净整洁,便于后续施工进行。

3.2 基础施工根据设计方案进行变电站的基础施工。

包括浇筑混凝土基础、铺设钢筋骨架以及安装预埋件等工作。

充分考虑地基承载能力和地下水位,确保基础的稳定和可靠。

3.3 主体结构施工主体结构施工是变电站土建施工的关键环节,包括建立主体结构、搭建钢架、封顶等工作。

在施工过程中注意安全,遵循相关的规范和标准,确保主体结构的稳定和牢固。

3.4 配套设施施工根据设计方案,进行变电站的配套设施施工。

包括建设办公楼、生活区、管道通道、排水系统等。

施工过程中,要保证施工质量和安全,确保配套设施的完善和高效运行。

四、施工质量控制措施4.1 施工过程监控通过现场监控和检测仪器,对施工过程进行监控和记录。

变电工程土建施工方案

变电工程土建施工方案

变电工程土建施工方案一、工程概况变电站是输变电系统的重要组成部分,是输变电工程中将输电线路送来的电能提供给用户的场所。

变电工程的土建施工方案是变电站项目建设中的重要环节,它直接关系到变电站的建设质量和工期进度。

因此,本文将详细介绍变电工程土建施工方案。

二、施工前的准备工作1. 施工前期准备1.1 确定施工计划,明确工程开工时间和竣工时间;1.2 确定变电站的建设标准,参考相关规范和标准;2. 现场勘察与设计2.1 对变电站的施工场地进行现场勘察,了解地质条件、地基承载力等情况;2.2 根据现场勘察结果进行土建设计,绘制详细的土建施工图纸;3. 材料采购3.1 确定土建施工所需的各种材料,如水泥、砂石、钢筋等;3.2 与供应商进行洽谈,签订合同,保证施工所需材料的供应;4. 施工人员组织4.1 确定土建施工所需的施工人员数量和岗位职责;4.2 进行施工人员的培训,确保施工人员具备必要的技能和知识。

三、土建施工方案1. 地基基础施工1.1 开挖土方根据土建设计图纸,确定变电站建筑的地基基础尺寸,开挖土方,并确保土方开挖的平整和深度符合设计要求;1.2 基础浇筑在土方开挖后,进行地基基础的浇筑工作。

在浇筑前需进行基础底板的检查和验收,确保基础底板的平整度和质量符合设计要求;1.3 钢筋工程在地基基础浇筑后,进行基础钢筋的绑扎工作。

根据设计图纸的要求,将基础内的钢筋进行编织和绑扎,确保钢筋的位置和数量符合设计要求;1.4 混凝土浇筑钢筋绑扎完成后,进行混凝土的浇筑工作。

浇筑前需进行混凝土的拌和和搅拌,并对浇筑的混凝土进行质量检查,确保混凝土的强度和密实度符合设计要求。

2. 主体结构施工2.1 主体结构施工前的准备工作在地基基础施工完成后,进行主体结构施工前的准备工作。

包括主体结构模板的制作和搭设、钢筋的加工和绑扎等;2.2 主体结构浇筑在主体结构施工前的准备工作完成后,进行主体结构的浇筑工作。

在浇筑前需进行主体结构的模板验收和钢筋的验收,确保结构的尺寸和钢筋的数量符合设计要求;2.3 主体结构验收主体结构浇筑完成后,进行主体结构的质量验收。

变电站土建施工方案

变电站土建施工方案

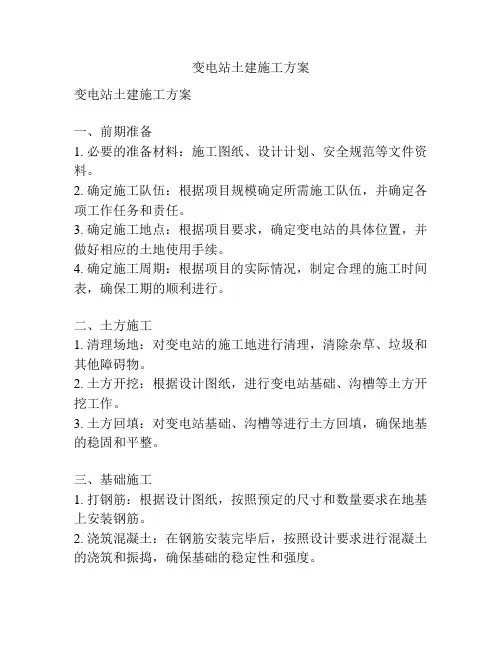

变电站土建施工方案变电站土建施工方案一、前期准备1. 必要的准备材料:施工图纸、设计计划、安全规范等文件资料。

2. 确定施工队伍:根据项目规模确定所需施工队伍,并确定各项工作任务和责任。

3. 确定施工地点:根据项目要求,确定变电站的具体位置,并做好相应的土地使用手续。

4. 确定施工周期:根据项目的实际情况,制定合理的施工时间表,确保工期的顺利进行。

二、土方施工1. 清理场地:对变电站的施工地进行清理,清除杂草、垃圾和其他障碍物。

2. 土方开挖:根据设计图纸,进行变电站基础、沟槽等土方开挖工作。

3. 土方回填:对变电站基础、沟槽等进行土方回填,确保地基的稳固和平整。

三、基础施工1. 打钢筋:根据设计图纸,按照预定的尺寸和数量要求在地基上安装钢筋。

2. 浇筑混凝土:在钢筋安装完毕后,按照设计要求进行混凝土的浇筑和振捣,确保基础的稳定性和强度。

四、建筑施工1. 结构施工:根据设计图纸,在基础上进行建筑结构的施工,包括梁、柱和墙体等。

2. 屋面施工:在建筑结构完成后,进行屋面的施工,包括防水、保温和铺设屋面材料等。

3. 外墙装饰:进行外墙的装饰工作,包括涂料、瓷砖或其他材料的施工。

4. 安装门窗:根据设计图纸,进行门窗的安装工作,包括玻璃、门窗框等。

五、室内装修1. 安装地面:根据设计要求,进行地面的施工,包括地砖、地板等。

2. 安装天花板:进行天花板的施工,包括吊顶、石膏板等。

3. 安装墙面:进行墙面的施工,包括涂料、瓷砖或其他材料的施工。

4. 安装室内设备:根据设计要求,进行室内设备的安装,包括电气设备、照明设备等。

六、完工验收和后期处理1. 完工验收:在土建施工结束后,对变电站进行完工验收,确保施工质量符合设计要求。

2. 后期处理:对施工现场进行清理和整理,恢复原有环境,并做好项目档案的整理和保存。

以上为变电站土建施工方案的概述,具体实施时还需根据项目的具体情况和要求进行相应的调整和具体工程的施工细节安排。

变电站土建施工方案(高压配电设备安装)

变电站土建施工方案(高压配电设备安装)

《变电站土建施工方案(高压配电设备安装)》一、项目背景随着经济的快速发展,对电力的需求日益增长。

为了满足不断增长的电力需求,提高供电可靠性,本变电站的建设显得尤为重要。

该变电站将承担着为周边地区提供稳定、可靠电力的重要任务。

本项目位于[具体地点],占地面积[具体面积]。

变电站的土建施工包括高压配电设备的安装,这是整个变电站建设的关键环节之一。

高压配电设备的安装质量直接关系到变电站的安全运行和供电可靠性。

二、施工步骤1. 施工准备- 组织施工人员熟悉施工图纸和技术规范,进行技术交底。

- 准备施工所需的材料、设备和工具,确保其质量符合要求。

- 对施工现场进行清理和平整,确保施工场地满足施工要求。

- 搭建施工临时设施,如临时工棚、仓库等。

2. 基础施工- 根据设计图纸进行基础放线,确定基础的位置和尺寸。

- 进行基础开挖,确保基础的深度和尺寸符合设计要求。

- 对基础进行垫层施工,采用混凝土垫层,确保基础的平整度。

- 进行基础钢筋绑扎和模板安装,确保钢筋的规格、数量和位置符合设计要求,模板的安装牢固、平整。

- 进行基础混凝土浇筑,采用商品混凝土,确保混凝土的质量和浇筑的密实度。

- 对基础进行养护,确保基础的强度达到设计要求。

3. 设备安装- 高压开关柜安装- 根据设计图纸确定高压开关柜的位置和排列方式。

- 对高压开关柜进行开箱检查,检查设备的型号、规格、数量和质量是否符合要求。

- 进行高压开关柜的基础槽钢安装,确保基础槽钢的水平度和垂直度符合要求。

- 将高压开关柜吊装到基础槽钢上,调整好位置和水平度,进行固定。

- 进行高压开关柜的母线连接,确保母线的连接牢固、接触良好。

- 进行高压开关柜的二次接线,确保二次接线的正确、牢固。

- 变压器安装- 根据设计图纸确定变压器的位置和安装方式。

- 对变压器进行开箱检查,检查设备的型号、规格、数量和质量是否符合要求。

- 进行变压器基础的施工,确保基础的强度和尺寸符合要求。

变电站工程土建施工方案

变电站工程土建施工方案

变电站工程土建施工方案一、工程概述变电站工程的土建施工方案是指在变电站工程建设的基础上,通过合理的土建施工方式,实现工程的顺利建设。

该方案要求包括变电站基础施工、结构施工、建筑装修、水电安装等多个工程环节。

二、施工流程1.土方工程• 1.1 清理场地在施工前,需要清理压路机压实区域及其周围区域。

清理场地之后,要进行水利工程处理,确保场地排水通畅。

• 1.2 场地平整场地平整需要满足设计图纸的要求,保证基础工程的质量。

达到质量要求后,我们需要进行测量,确定地面平整度合格后方可进入下一步工作。

• 1.3 基础开挖根据施工规划方案,开挖基础坑,以满足基础工程的要求。

基础开挖后,我们需要进行清理,方便基础混凝土浇筑。

2.基础施工• 2.1 混凝土浇筑浇筑基础混凝土需要满足设计图纸的要求,并考虑施工现场的实际情况。

为保证混凝土的质量,我们需要进行人工振捣,确保混凝土均匀致密。

• 2.2 钢筋绑扎在混凝土浇筑之前,需要进行钢筋绑扎,确保基础混凝土的强度和稳定性。

• 2.3 混凝土养护浇筑完基础混凝土后,需要进行养护,以保证混凝土的强度和稳定性。

养护期间,需要进行浇水、控制温度,另外需要确保场地环境干燥。

3.建筑结构• 3.1 主壳体结构主壳体结构的施工涉及到立柱、梁、楼板等部分。

需要考虑承重能力和稳定性,施工后需要进行检查和验收。

• 3.2 外围结构外围结构包括外墙、屋顶等部分。

需要考虑抗风、防水和绝热性能,在施工过程中要注意材料的选择和使用效果。

• 3.3 安全防护结构安全防护结构是指防护栏杆、护栏网、绳索等。

需要根据设计要求,在工程现场进行精确施工。

4.建筑装修• 4.1 内部装修内部装修是指多种多样的装修方式,如石材、瓷砖、壁板等。

需要根据现场实际情况和设计要求进行选择和合理施工。

• 4.2 外部装饰外部装饰是指对建筑立面和墙面进行装饰,包括粉刷、喷漆、装饰灯等多种形式。

• 4.3 排烟通风装置排烟通风装置是指通过管道排出空气和烟雾,需要注意材料的耐火性和施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

110Kv XX 2#主变扩建工程土建施工方案批准:审核:编制:XX有限公司20XX年1月目录一、工程施工内容二、编写依据三、施工安健环执行标准四、施工组织机构五、施工准备六、停电时间要求及范围七、实施步骤及方法八、施工进度计划九、质量控制要求及措施十、安全技术措施十一、施工现场职业安全卫生和环境保护措施一、工程施工内容:本期工程在原有站内进行,工程施工内容包括:高压室改造、电容器基础、电缆沟、主变基础、构支架基础、刀闸设备基础、断路器基础、端子箱基础、砼管基础及操作小道等。

二、编写依据2.1 《土方开挖作业指导书》编码:BDTJ-012.2 《土方回填作业指导书》编码:BDTJ-032.3 《模板安装与拆除作业指导书》编码:BDTJ-072.4 《钢筋制作与安装作业指导书》编码:BDTJ-082.5 《混凝土浇筑作业指导书》编码:BDTJ-092.6 《砖砌体作业指导书》编码:BDTJ-102.7 《一般抹灰作业指导书》编码:BDTJ-152.8 《建筑物给水、排水工程作业指导书》编码:BDTJ-222.9 《构支架及设备基础作业指导书》编码:BDTJ-242.10 《构支架安装工程作业指导书》编码:BDTJ-252.11 《电缆沟及盖板作业指导书》编码:BDTJ-272.12 施工图纸三、施工安健环执行标准3.1 《供电企业班站“5I”标准化管理体系内务现场管理规范与应用》;3.2 《电网建设工程安全和环境管理设施规范应用手册》。

3.3 《变电站安健环设施标准》Q/CSG10001-2004四、施工组织机构本工程项目经理部设经理、技术负责人、专职安全员各一名,下设变电土建施工队、变电电气安装及试验队,以满足工程如期、安全、优质的完成的需要。

4.1 组织机构4.2 质量管理机构4.3 安全管理机构安全管理组织机构同时作为施工全过程风险控制组织机构。

五、施工准备5.1 人员准备(1)为了加强本工程的施工管理,我公司将组建110kVXX2#主变扩建工程项目部,项目经理全权负责项目部的工作,项目经理由具有丰富的变电站施工和项目管理经验的同志担任,公司选派具有丰富经验的管理人员参加本工程建设和管理,并投入足够的、工况良好的施工机械,以确保工程的顺利完成。

(2)施工用工计划5.2 材料准备5.2.1建设单位提供的设备对本工程已由项目法人进行招标的材料,制定详细具体设备转运计划,确保主要设备安全、如期到达指定安装点。

项目部材料员负责卸车、验收、清点和保管,并与运输一道负责运送至各施工点。

对所供材料在各施工环节中,如发现不合格品、缺陷、损坏等情况应同现场监理进行记录登记,由项目部联系建设单位处理。

5.2.2材料清单本工程自购的材料,由项目部材料供应科进行供方评定、采购和供详工作,按程序文件规定进行评审,选择有资质、信誉好且以产品质量认证的定点厂。

公司材料供应及时了解市场行情,严格检验所购置材料,严把质量关。

主要材料清单5.2.3主要设备及材料供应计划表为保证施工进度计划的实现,需在材料供应上得到满足,根据施工进度的安排,以确保工期的实现。

设备、材料供应计划表5.3施工机具准备根据本工程的施工需要,我们主要配置以下施工机具(见表),并根据施工进度计划,安排施工机具进场。

主要施工机械设备表5.4图纸准备110kVXX2#主变扩建工程的施工需准备以下图纸:土建部分:高压室及接地变室改造,室外构架、设备基础与设备支架及其基础施工图。

六、停电时间要求及范围施工不涉及停电。

七、实施步骤及方法7.1 施工工序总体安排(1)土建工作重点集中高压室改造、警传室及户外构支架,主变基础施工安排以户外构支架为中心,其它建、构筑物如电缆沟、操作小道等可穿插进行施工。

(2)构支架应提前移交,确保电气设备安装时砼的强度等级达到设计要求。

(3)由于工期较紧,要充分利用工作面抢工期。

7.2.土建工程主要工序(1)砼工程本工程采用现场配制、搅拌的砼,砼工程施工要点如下:a.砼应严格按配合进行原材料计量下料,搅拌均匀充分,确保砼的强度等级、坍落度等指标符合设计要求。

原材料每盘称量的允许偏差b.浇筑砼前模板应清理干净并浇水湿润,且浇筑砼时应有木工跟班检查模板的支撑体系,有钢筋工跟班检查钢筋保护层是否足够、钢筋是否位移。

c.柱砼应分层浇筑,砼自由倾落高度不得超过2m,并用插入式振捣器分层振捣,防止漏振,确保砼密实。

d. 浇水养护应在砼浇筑完毕后的12小时以内进行,养护时间不得少于7天。

e. 浇筑地点随机取样,按规定留置标准养护试件和同条件养护试件。

(2)砌砖工程砖墙为非承重填充墙,施工要点如下:a.砖进场后应抽样送检,合格方可使用;砌筑前应提前1~2天浇水湿润。

b.砌砖灰缝应横平竖直,砂浆饱满。

灰缝厚度宜10mm,水平灰缝的砂浆饱满度不得小于80%。

(3)抹灰工程a.抹灰工艺流程:施工准备→基层清理→设标筋→抹底灰→罩面→洒水养护。

b.砂浆严格按设计要求配制,及时使用,石灰膏必须彻底熟化。

c.基层应清理干净,填补空洞,洒水湿润,刷一道水泥浆。

d. 层宜在底灰5~6成干时进行施工,完成后及时洒水养护。

(4)断路器基础施工断路器基础为半露出地面的清水砼,外观质量和上表面平整度要求较高,施工要点如下:a.基坑开挖时,要防止出现超挖现象和基坑被雨水浸泡。

b.模板采用新建筑胶合板并涂刷脱模剂,用钢管进行模板支撑,确保砼表面光滑,且在砼浇筑过程中模板不变形。

c.砼应级配良好,振捣充分,基础必须一次完成砼浇筑,不允许留施工缝。

砼浇筑完毕后要及时进行原浆抹面,保证砼表面质量美观。

d.预埋铁件位置要准确,表面要平整,固定牢固,且不得出现空鼓现象。

e.为减少碰撞损坏,基础阳角宜做成45°角。

f.断路器安装时应注意成品保护,避免碰撞损坏基础。

(5)电缆沟施工砖砌电缆沟,预制钢筋砼盖板,其施工要点如下:a.电缆沟开挖时应将质量较差的桩头凿除。

b.电缆沟底纵坡度要满足设计要求,确保排水畅通,避免积水。

c.沟壁预埋铁件的位置要通线控制,断开处要焊接连通,并用钢筋与地网焊接连通,焊接时双面焊缝长度不小于6d,单面焊缝长度不小于12d(d为钢筋直径),预埋件和焊缝应按设计要求涂防护漆。

d.电缆沟每25m设沉降缝一道,并在沟道跨道路两侧、变断面处、拐角处及埋深变化处,增设沉降缝。

e.电缆沟盖板与电缆沟间的缝隙应符合设计要求,相互吻合。

预制电缆沟盖板应在平整的场地上进行,用钢模进行预制,并注意成品保护。

八、施工进度计划8.1 工期规划及要求本工程计划于2011年2月25日开工,2011年8月15日竣工。

8.2施工进度横道图详见110kVXX变电站施工进度横道图。

九、质量控制要求及措施9.1 过程质量控制要求1、《建筑工程施工质量验收统一标准》GB50300-20012、《建筑地面工程施工质量验收规范》GB50209-20023、《电力建设施工质量验收及评定规程第1部分:土建工程》DL/T5201.1-20054、《110kV~500kV送变电工程质量检验及评定标准第3部分:变电土建工程》Q/CSG10017.3-20075、《混凝土质量控制标准》GB50164-19926、《混凝土结构工程施工质量验收规范》GB50204-20027、《建筑施工模板安全技术规范》JGJ162-20088、《混凝土强度检验评定标准》GBJ107-879、《砌体工程施工质量验收规范》GB50203-200211、《砼结构工程施工质量验收规范》GB50204-20029.2 过程质量控制措施(1)建立完善的现场质量管理组织机构,落实质量责任制。

(2)严格贯彻执行IS019001——2000质量体系程序文件的规定(3)严格按照《韶关供电局规范化验收工作标准》开展三级质检验收。

(4)加强施工前的技术交底工作,使施工人员掌握施工要点。

(5)如实准确、及时完整地做好施工记录、验收记录。

(6)积极配合业主代表或监理代表对质量进行的监理工作。

(7)严格按施工设计图纸和设备厂家安装使用说明书开展设备安装调试工作;(8)严格执行上级有关反事故措施。

9.3验收标准本工程土建施工按以下规范、相关标准进行验收:1、《电力建设施工及验收规范》建筑工程篇SDJ69-872、《建筑安装工程质量检验评定统一标准》GBJ300-883、《建筑安装工程质量检验评定标准》GBTJ305-754、国家电力公司《防止电力生产重大事故的二十伍项重点要求》及其它有关的规范和标准。

十、安全技术措施10.1施工安全注意事项为了贯彻执行“安全第一,预防为主”的安全生产方针,为适应电力建设安全文明施工规范化、科学化、制度化的要求,本项目部将对安全文明施工采用全面网络管理,在施工前和施工过程中,严格执行计划、部署、检查、总结、评比程序、认真执行部颁《电力建设安全施工管理规定》和《电力建设安全工作规程》(DL5006.3-1997)以及《电业安全工作规程》(DL408-91)在确保安全的前提下高效高质地按期完成本工程的施工任务。

1 .施工前现场实地考察,征求施工人员的意见和建议,编制切实可行的“施工技术措施”。

进行详细的技术交底、释疑,明确责任义务,认真清理检查施工机具及安全用具。

每项工作的安全注意事项向施工人员交底后,方可实施。

2 .施工中工机具合理布置,安全措施落实到位;严格按规程和施工安全技术措施进行施工,加强现场安全监督检查及安全监护,如有异常,立即停止施工,结合现场对现有的施工方案进行研究、调整,确保安全施工。

3 .施工后拆除安全设施,整理机具,施工现场负责人和安全员最后离开现场,进行施工总结,为下一次类似施工打好基础。

10.2安全风险控制组织措施(1)进站前先按有关规定办理进站手续,严格执行工作票制度、工作许可制度、工作监护制度、工作间断、转移和终结制度。

服从站内值班人员的管理,遵守站内有关制度。

(2)设置明显警示标志及遮拦,把施工作业区与运行设备区隔离。

(3)开工前先对全体施工人员进行安全教育和安全交底,并进行安全考核,合格方能进场施工。

(4)施工人员进入现场必须沿指定路线,严禁在带电区域随意穿行。

进入施工现场的人员必须正确佩带安全帽。

(5)在焊机操作棚周围,不得放易燃物品,在室内进行焊接时,应保持良好环境。

(6)特殊工程作业人员,应经过一定技术培训并持证上岗。

(7)在施工现场行走或上下要坚持做到“十不准”。

10.3安全风险控制技术措施1、混凝土搅拌开始前,应以搅拌机及配套机械进行自我负荷试运转,检查运转正常,运输道路畅通,然后方可开机工作。

2、混凝土浇筑前,应对振捣器进行运转试验,振动器操作人员应穿胶鞋、戴结缘手套;振动器不能挂在钢筋上,湿手不能接触电源开关。

3、钢筋加工机械的操作人员,应经过一定的机械操作技术培训,掌握机械性能和操作规程后才能上岗。
