机井典型工程预算表(1)

合集下载

水井预算表

水井预算表
地层类型(系数)
(3)
孔深系数
(4)
口径(系数)
(5)
合计
(1*2*3*4)
1
130
松散Ⅰ类(1.0)
1.2
φ600mm(1.6)
2
130
松散Ⅰ类(1.0)
1.2
φ600mm(1.6)
3
130
松散Ⅰ类(1.0)
1.2
φ600mm(1.6)
4
130
松散Ⅰ类(1.0)
1.2
φ600mm(1.6)
合计:
总计:
水井预算
本预算根据“国家发展计划委员会”、“建设部”计价格[2002]10号文发布的《工程勘探施工收费标准》进行取费。
施工预算总费用:元。
一、工程概况:设计深度米。
1、工作量:0m—26m:孔径φ600mm,下入φ400水泥井壁管。
二、分项工程预算费用:1)
自然进尺(m)
(2)
(六)施工设备调遣费元
(七)购置材料费
1、抽水试验:元
(八)税金×4.3%=元
三、施工总费用
(一)+(二)+····+(七)+(八)=元
(二)技术工作费
钻探实物工作费
技术工作费收费比例%
合计
10%
(三)井壁管综合费
序号
项目类型
单位
数量
单价
合计
1
φ400井壁管直接材料费

2
φ400滤水管直接材料费

合计:
总计:
(四)、其他工作费
1
洗井费
台班
6
840.00
5040.00
2
抽水试验

打井预算

打井预算


15 110
合计
96000 74500 21320 20400
9840 12000
8200 1540 1200 21535 300 200 4205 4200 450 7200 1980 1350 1650
备注 1口
注:以上不含井房外的电缆线,青苗补助费和协调费
上堰村农田灌溉机井费用决算公示
(深度72米,直径30cm机井费用预算)
序号
名称及编号
单位
单价
数量
总计
机井、井房结算总价(一
口)
一、机井成孔
82m
1 机井成孔
m
260
82
2 机井安装井壁管
m
240
82
井用潜水泵安装
m
120
82
3 细沙砾石填封透水层

12000
1
粘土填封非透水层
m
100
82
4 现浇C15砼泵座
m
385
4
5 临时用电
1200
二、机井房
1 落水池
m3
2 顺水沟
m3
3 浆砌蒸压灰砖块基础
m3
4 现浇C25砼基础
m3
25
12
25
8
290 14.5
350
12
5 井房门
450
1
6 新建井房
m3
600
12
7ห้องสมุดไป่ตู้内外墙水泥泵浆粉刷

18 110
8 房顶现浇C砼橼(含模板) ㎡
180 7.5
9 外墙涂料防水

检查井预算定额费用表

检查井预算定额费用表

14 7)已完工程及设备保护费 Nhomakorabea15 8)总承包服务费
16 其中人工费
17 3、施工组织设计计取的措施费
18 (二’)省价措施费
19 二 企业管理费
20 三 利润
21 四 其他项目费
22 五 规费
23 1)工程排污费
24 2)定额测定费
25 3)社会保障费
26 4)住房公积金
27 5)危险作业意外伤害险
一+二+三+……+八
2288.64
0.0015 0.02 0.0344
1+2+……+6 一+二+三+四 一+二+三+四 一+二+三+四 一+二+三+四 一+二+三+四 一+二+三+四 一+二+三+四+五
607.35 66.06 38.67 0 105.56 5.48 0.00 54.78
3.16 42.14 76.11
32 九 建筑工程费用合计
41.16
(一')
1.51
(一')
4.02
(一')
10.04
(一')
7.03
(一')
6.02
(一')
8.03
(一')
1.51
((4一+5'+)6 )*0.2+(1+2+3+7+8 )*0. 3.01
1
6.22
0.041 0.024

井筒工程预算范例

井筒工程预算范例

五、井巷工程预算范例:1、立井井筒:井深450m,井颈20m,净径5m,岩石硬度系数f=12~14,涌水量Q2=10t/h,上部200m,现砌砼支护,厚度200mm,井颈部分400mm,配单层钢筋,下部为喷射砼支护,厚度100mm。

①工程量计算a、掘进量:井颈:3.14×(2.5+0.4)2×20m=528.15m3井筒H<400m,3.14×(2.5+0.2)2×380m=9418.68m3井筒H>400m,3.14×(2.5+0.2)2×50m=1144.53m3b、支护量:井颈砌砼:(S掘-S净)×20m=135.65m3井筒砌砼:(S掘-S净)×180m=587.8m3井筒H<400m喷砼:(S掘-S净)×200m=320.28m3 斜井筒H>400m喷砼:(S掘-S净)×50m=80.07m3c、辅费:井颈:20m 砼支护:涌水量10t/h井筒:180m砼支护:井筒:250m喷砼②编制单位估价表依据工程设计说明,施工图纸按本工程的技术特征套用定额,编制单位估价表:a、直费部分:井颈掘进套410011,全费用调0.85(无井颈定额)涌水量1.05见P6井筒掘进<400m套410011,涌水量1.05全费调整;井筒掘进>400m套410011,人工调1.11,涌水量1.05全费用调整;井颈砌砼套410124,人工调1.25(配单层筋)全费用调1.006(涌水量)井筒砌砼套410128,全费用调1.006(涌水量)井筒喷砼<400m套410133,全费用调1.009(涌水量)井筒喷砼>400m套410133,全费用调 1.009(涌水量),人工调1.05。

b、辅费:井颈:20m套420005,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;井筒180m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;井筒250m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;喷砼调0.8;③编制预算:按工程量和单位估价表编制预算,同时编制工料分析,把所有工程用料分门别类按定额量和设计量计算各种材料消耗以便计算材料价差。

深井单项工程预算表

深井单项工程预算表
3
物探费

1
3000
3000
4
洗井费

1
2000
2000
5设备搬迁费台时源自130003000
6
机械使用费
台时
260
37.91
9101
7
调水
台班
30
100
3000
8
电费
KW
2000
0.78
1560
9
挖坑
工日
20
20
400
(二)(
其它直接费
(一)×3%
2643

间接费
人工费×11%
17600
××深井单项工程预算表
1
40-65潜水电泵

1
7000
2
泵管

22
170
3740
3
水泵短节

1
150
150
4
泵座组件

1
300
300
5
潜水电缆(国标)

65
12
780
6
泵管胶垫

25
2
50
7
泵管镙丝

120
2
240
8
运输费
600
9
安装费
300
合 计
13160
总计
134003

350
80
28000
(2)
滤料
立方米
50
140
7000
(3)
棕皮
公斤
250
10
2500
(4)

各掘进队成本预算

各掘进队成本预算

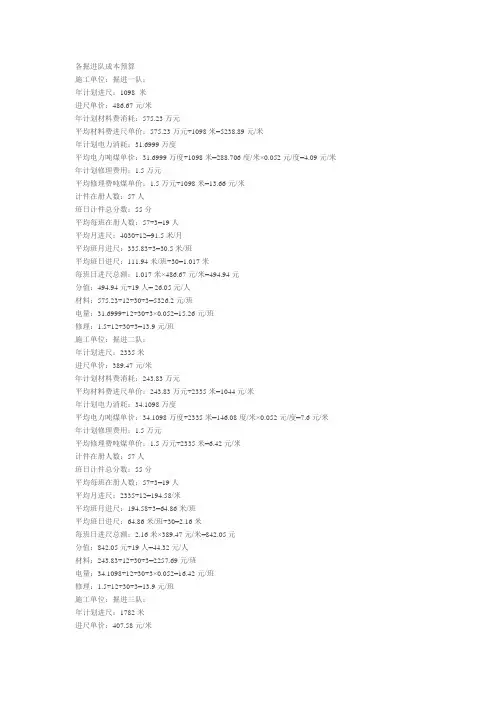

各掘进队成本预算施工单位:掘进一队:年计划进尺:1098 米进尺单价:486.67元/米年计划材料费消耗:575.23万元平均材料费进尺单价:575.23万元÷1098米=5238.89元/米年计划电力消耗:31.6999万度平均电力吨煤单价:31.6999万度÷1098米=288.706度/米×0.052元/度=4.09元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷1098米=13.66元/米计件在册人数:57人班日计件总分数:55分平均每班在册人数:57÷3=19人平均月进尺:4030÷12=91.5米/月平均班月进尺:335.83÷3=30.5米/班平均班日进尺:111.94米/班÷30=1.017米每班日进尺总额:1.017米×486.67元/米=494.94元分值:494.94元÷19人= 26.05元/人材料:575.23÷12÷30÷3=5326.2元/班电量:31.6999÷12÷30÷3×0.052=15.26元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进二队:年计划进尺:2335米进尺单价:389.47元/米年计划材料费消耗:243.83万元平均材料费进尺单价:243.83万元÷2335米=1044元/米年计划电力消耗:34.1098万度平均电力吨煤单价:34.1098万度÷2335米=146.08度/米×0.052元/度=7.6元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷2335米=6.42元/米计件在册人数:57人班日计件总分数:55分平均每班在册人数:57÷3=19人平均月进尺:2335÷12=194.58/米平均班月进尺:194.58÷3=64.86米/班平均班日进尺:64.86米/班÷30=2.16米每班日进尺总额:2.16米×389.47元/米=842.05元分值:842.05元÷19人=44.32元/人材料:243.83÷12÷30÷3=2257.69元/班电量:34.1098÷12÷30÷3×0.052=16.42元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进三队:年计划进尺:1782米进尺单价:407.58元/米年计划材料费消耗:375.11万元平均材料费进尺单价:375.11万元÷1782米=2105元/米年计划电力消耗:56.79万度平均电力吨煤单价:56.79万度÷1782米=318.69度/米×0.052元/度=16.57元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷1782米=8.42元/米计件在册人数:23人班日计件总分数:55分平均每班在册人数:23÷3=8人平均月进尺:2335÷12=148.5万吨/米平均班月进尺:148.5÷3=49.5米/班平均班日进尺:49.5米/班÷30=1.65米每班日进尺总额:1.65米×407.58元/米=672.51元分值:672.51元÷8人=84.06元/人材料:375.11÷12÷30÷3=3473.24元/班电量:56.79÷12÷30÷3×0.052=27.34元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进四队:年计划进尺:2001米进尺单价:419.48元/米年计划材料费消耗:382.05万元平均材料费进尺单价:382.05万元÷2001米=1909.3元/米年计划电力消耗:25.5699万度平均电力吨煤单价:25.5699万度÷2001米=127.79度/米×0.052元/度=6.65元/米年计划修理费用;1.5万元平均修理费吨煤单价:1.5万元÷2001米=7.5元/米计件在册人数:56人班日计件总分数:54分平均每班在册人数:56÷3=19人平均月进尺:2001÷12=166.75万吨/米平均班月进尺:166.75÷3=55.58米/班平均班日进尺:55.58米/班÷30=1.85米每班日进尺总额:1.85米×419.48元/米=777.2元分值:777.2元÷19人=40.9元/人材料:382.05÷12÷30÷3=3537.5元/班电量:25.5699÷12÷30÷3×0.052=12.31元/班修理:1.5÷12÷30÷3=13.9元/班施工单位:掘进五队:年计划进尺:2095米进尺单价:486.67元/米年计划材料费消耗:485万元平均材料费进尺单价:485万元÷2095米=2315.036元/米年计划电力消耗:28.393万度平均电力吨煤单价:28.393万度÷2095米=417.54度/米×0.052元/度=7.047元/米年计划修理费用;1.25万元平均修理费吨煤单价:1.25万元÷2095米=5.97元/米计件在册人数:41人班日计件总分数:55分平均每班在册人数:41÷3=14人平均月进尺:2095÷12=174.58/米平均班月进尺:5174.58÷3=58.19/班平均班日进尺:58.19米/班÷30=1.94米每班日进尺总额:1.94米×486.67元/米=944.05元分值:944.05元÷14人= 67.432元/人材料:485÷10÷30÷3= 5388.889元/班电量:28.393÷10÷30÷3×0.052=315.48元/班修理:1.25÷10÷30÷3=13.89元/班。

井巷工程价目预算表

井巷工程价目预算表

井巷工程价目预算表
一、工程信息
工程名称:工地井巷工程
建设单位:建设单位
施工单位:施工单位
设计单位:设计单位
质量检测单位:质量检测单位
项目概况
项目总投资:3000万元
施工周期:3个月
序号服务内容单位价格
一、排水井巷1井巷清理工程万元800
2井巷口补浆工程万元500
3井巷泥质真空抽运万元1000
4井巷排水管路铺设万元500
二、泵站工程1泵站建设及设备安装万元1300
2废水提升管线铺设万元800
三、市政管道布置及施工1管道外防护工程价格万元500
2管道布置及施工价格万元700
三、工程安全、质量及验收1工程安全实施及监理万元800
2工程质量检测与验收万元300。

机井工程施工费用预算(3篇)

机井工程施工费用预算(3篇)

第1篇一、项目背景随着我国农业现代化进程的加快,农村地区对灌溉用水的需求日益增加。

为了满足农业灌溉需求,提高水资源利用率,本报告对某地区机井工程施工进行费用预算,以确保项目顺利进行。

二、工程概况1. 工程地点:某地区2. 工程规模:建设机井10眼,灌溉面积1000亩3. 工程内容:包括井筒开挖、井管安装、水泵设备安装、电缆铺设、井房建设等三、施工费用预算1. 人工费(1)开挖人员:10人,每人每天工资100元,共计1000元/天(2)安装人员:5人,每人每天工资100元,共计500元/天(3)电缆铺设人员:3人,每人每天工资100元,共计300元/天(4)井房建设人员:2人,每人每天工资100元,共计200元/天人工费总计:每日2000元,施工周期为30天,共计60000元2. 材料费(1)井管:每眼井管费用为2000元,共计20000元(2)水泵设备:每套设备费用为10000元,共计100000元(3)电缆:每公里费用为1000元,共计10000元(4)混凝土:每立方米费用为300元,共计15000元材料费总计:350000元3. 设备租赁费挖掘机:每日租金2000元,施工周期为30天,共计60000元水泵设备:每日租金1000元,施工周期为30天,共计30000元设备租赁费总计:90000元4. 其他费用(1)交通费:每日1000元,施工周期为30天,共计30000元(2)住宿费:每日500元,施工周期为30天,共计15000元(3)安全管理费:每日1000元,施工周期为30天,共计30000元其他费用总计:75000元四、总预算根据以上预算,机井工程施工总费用为:人工费:60000元材料费:350000元设备租赁费:90000元其他费用:75000元总计:615000元五、结论本报告对某地区机井工程施工进行了详细的费用预算,旨在为项目提供经济支持,确保工程顺利进行。

在实际施工过程中,可能存在一些不可预见因素,导致费用有所波动。

井巷工程预算表2

井巷工程预算表2

2.2*2.4(4.75m ) 2.0*2.0(4m2)
229 5米 米 Nhomakorabea合

工程预算总价(大写) 编制人(签字) 验收小组(签字) 复审员(签字)
1、本工程量是根据有关技术人员提供的数据而编制。 编制 2、套用南方石墨有限公司《巷修单项定额和掘进、扩刷定额》,按一般情况确定预算单价。 说明 3、验收结算时,根据实际支护形式按定额修订结算单价。 4、新掘巷道安全措施费按80元∕米计算;点误工费按人工工资的7%计算。
石 墨 十 矿 井 巷 工 程 预 算 表
序号 1 2 3 4 5 6 项 目 名 称
芙财井底水仓 机电硐室及泵房 管子道 泵房通道 吸水井
原规格
设计规格 3.0*2.6(6.815m2)
设计工 程量 73.6
单 位 米 米 米 支护形式 喷浆 喷浆 喷浆 喷浆 喷浆
预 算 单 价 (元) 人工工资 安全措施费 点误工费 包干材料费 80 80 80 80 80 预算总价(元)
编制时间 定额员(签字) 生产副总裁审批意见

水井预算表

水井预算表

水井预算表
水井预算
本预算根据“国家发展计划委员会”、“建设部”计价格[2002]10号文发布的《工程勘探施工收费标准》进行取费。

施工预算总费用:元。

一、工程概况:设计深度米。

1、工作量:0m—26m:孔径φ600mm,下入φ400水泥井壁管。

二、分项工程预算费用:
(一)直接钻探费
序号基数
(1)
自然进尺(m)
(2)
地层类型(系数)
(3)
孔深系数
(4)
口径(系数)
(5)
合计
(1*2*3*4)
1 130 松散Ⅰ类(1.0) 1.
2 φ600mm(1.6)
2 130 松散Ⅰ类(1.0)1.2 φ600mm(1.6)
3 130 松散Ⅰ类(1.0)1.2 φ600mm(1.6)
4 130 松散Ⅰ类(1.0)1.2 φ600mm(1.6)
合计:总计:
(二)技术工作费
钻探实物工作费技术工作费收费比例%合计10%
(三)井壁管综合费
序号项目类型单位数量单价合计
1 φ400井壁管直接材料费节
2 φ400滤水管直接材料费节
合计:总计:
(四)、其他工作费
1 洗井费台班 6 840.00 5040.00
2 抽水试验台班20 840.00 16800.00
合计21840 (五)场地临建费元
(六)施工设备调遣费元
(七)购置材料费
1、抽水试验:元
(八)税金×4.3%= 元
三、施工总费用
(一)+(二)+····+(七)+(八)= 元。

机井工程预算

机井工程预算
工程施工费预算表
项目名称:颍上县新集镇姜颖等(2)个村新增经适当投资可达标的高标准基本 农田建设项目 定额 计算 工程名称 工程量 编号 单位 序号 (1) (2) (3) (4) 金额单位:元 综合单价 (5)
一 二 (一) 1 2 3 4 5 6 7 8 9 10 (二) 1 2 3 4 5
土地平整工程 农田水利工程 新建机井10眼(内径0.5m,井深40m) 农 用 井 成 孔 — — 松 散 层 Ⅰ 类 ( 孔 径 700 ~ 750mm) 农 用 井 成 孔 — — 松 散 层 Ⅱ 类 ( 孔 径 700 ~ 750mm) 农用井井管安装——钢筋混凝土管(井管内径 450~500mm) 农 用 井 填 封 — — 非 透 水 层 ( 孔 径 700 ~ 750mm) 农用井填封——透水层(孔径 700~750mm) 农用井洗井——抽水洗井(井管内径 450 ~ 500mm) C20混凝土井台预制 C25混凝土井盖及提手预制 C20预制构件安装 钢筋制作安装(人力) 新建农桥(跨度5m*宽5m) 挖掘机挖土(一、二类土) 建筑物土方回填(土方回填 机械夯填) C20桥台混凝土基础垫层 C25混凝土桥台基础 C25砼桥台 10座 100m3 100m3 100m3 100m3 100m3 39.6 29.7 1.563 1.763 4.35 178.93 872.35 29577.22 31038.17 40339.46 10m 10m 10m 10m 10m 10m 100m3 100m3 100m3 1t 30 10 40 5 35 35 0.024 0.01 0.034 0.058 1166.6 1518.96 1221.99 548.16 295.69 63.36 50418.72 50418.72 13293.44 3999.68

井巷工程价目预算表

井巷工程价目预算表

每m费用(元) 1181.32 66.15
总费用(元)
.90
661.725
152.39 260.36 215.83 79.15 116.22 2071.42 66.70 2138.12 直接工程费*5.6% 直接工程费*费率(12.9%) 直接工程费*费率(22.04%) 直接工程费*费率(18.27%) 直接工程费*费率(6.7%) (直接费+间接费)*费率(7%) ①+②+③+④ 不含税工程造价*税率(3.22%) ⑤+⑥
267.6
421389 1.8*1.8(天溜井) 11—13
人工费 小计(元) 动力(KWh) 15.8 井上工日(个) 124.5 6.5 94.8 507.80 19.2 井下工日(个) 57.1 14.5 7.7 — 规费 企业管理费 人工费差价 材料费差价
利润 不含税工程造价 税金 含税工程造价
井巷工程预算7
断面规格 岩石硬度(f) 定额编号 411215 定额编号 直接费① 人工费(元) 126.95 材料费(元) 81.74 机械费(元) 86.64 措施费 辅助费 第一类费用 提升 排水 通风 运输 照明 机电 其它 第二类费用 提升 排水 通风 运输 照明 机电 其它 ② ③ ④ ⑤ ⑥ ⑦ 间接费 差价 42 25.4 17.7 108 31.9 38.4 4.2 合计 295.33 每m费用(元) 1181.32 66.15 小计
备注
环境保护及文明施工费 安全施工费 临时设施费 措施费(5.6%) 材料二次倒运费 生产工具用具使用费 工程定点、交点、场地清理费 矿山地区施工增加费 人工费 直接工程费 材料费 机械费 0.77% 0.44% 3.29% 0.22% 0.11% 0.22% 0.55% 措施费

水源井工程预算

水源井工程预算
185元/m
100m
100×185=18500元
市场价
工程预算明细表
工程名称:水源井工程
编号
分部分项工程名称
单价
工程量
金额
备注
6
直径325钢管焊接及下管费
150元/m3
80 m3
80×150=12000元
7
滤料(0.10—0.30)㎜绿豆沙
150元/m3
80 m3
80×180=14400元
8
回填滤料
材料费
135100元
市场价
1
粘土
165元/m3
80 m3
80×165=13200元
产地:青铜峡
2
粘土回填
55元/m3
80 m3
80×55=4400元
产地:青铜峡
3
粘土造浆
35元/m3
80 m3
80×35=2800元
产地:青铜峡
4
直径325钢管
300元/m
200m
200×300=60000元
市场价
5
直径325钢管缠丝滤管加
60元/m3
80 m3
80×60=4800元
9
铅丝及榨皮等材料
5000元

试验费
30800元
1
先期场地地下水电测费
5000元2Leabharlann 小孔电测费55元/m
200m
55×200=11000元
3
洗井费
750元/台班
8台班
8×750=6000元
4
抽水试验
550元/台班
10台班
10×550=5500元
5
水质化验

主井表土段预算1

主井表土段预算1

22.8
6
对旋风机
台2
22000 44000 30kw 1026
42.9
7
风钻
台6
3600 21600 28
1026
21.1
8
履带式挖掘装岩机 台 1 450000 450000
1026
438.6
9
箕斗
3
20000 60000
1026
58.5
10
主绞车钢丝绳
米 1300
35 45500
1026
44.3
11
地轮子
个 60
420 25200
1026
24.6
12
电缆
米 1500 130 195000 50㎡ 1026
190.1
13
接线盒
台 10
220 2200 200A 1026
2.1
14
皮卡
台1
80000 80000
1026
78.0
15
水泵
台2
60000 120000 600/离 1026
117.0
8
碎石充填
m³ 2.8
200
560
1
9
小计

其他小型消耗材料预算
1
项目
单位 数量 单价 金额 产量 月产量
2
空压机机油
㎏ 180
12
2160
70
3
空压机维修费

5000
70
4
风钻维修费

3000
70
5
铁丝
卷 10
70
700
70
6 道钉夹板、螺丝、道木
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
