17土料碾压筑堤
堤身填筑碾压施工的程序和技术要求
堤身填筑碾压施工的程序和技术要求一、程序:碾压试验→编报分部工程施工措施计划及开工申请→校测堤轴线、边线,分区界限并撒白灰→验收→上料→摊铺整平→验收→碾压→检测二、技术要求:1.堤身填筑碾压施工开始前,首先应在取土场选取有代表性的土料和类似场地进行碾压试验。
其试验结果报送项目部监理机构和业主审批后执行。
碾压试验结果,及时向项目部编写报审《堤身填筑碾压分部工程施工措施计划》和“分部工程开工申请”。
未得到甲方及监理机构“分部工程开工通知”,不得开工。
2.堤身土体必须分层填筑碾压。
第一层填筑,削高填低,找平堤基面,低洼处厚度不能超过50cm,每层填料前,先必须校测堤轴线、边线和分区界线,并用白灰撒放,以保证堤身断面尺寸符合设计要求。
为互不影响,连续作业,堤身填筑碾压施工应采用“上料、摊铺、碾压、检测”四段分区轮回作业法施工。
其分区长度不应小于100m。
3.上堤土料应经常检测其土质及含水率,已铺土料偏干时,应洒水湿润,含水量偏大时应根据实体情况晾晒。
要严格控制铺土厚度和土块直径,卸料堤面应竖立层厚标尺,铺厚度45cm,误差范围为0~-5cm,土块直径不应大于10cm。
无杂质、杂物、树根捡拾干净,上堤土料摊平后,首先施工单位自检,合格后,填写提身填筑施工质量自检表(堤身填筑施工质量自检表附后),铺料厚度每200m²取一个测点,铺料边线每20m取一个测点。
自检合格后报请项目部质检员复检,西区(桩号SG1+600-SG2+650)质量监督员张小军、侯红录,东区(桩号SG2+650-SG3+500)质量监督员刘平、韩学礼,质量监督员复检合格后报请监理验收,待验收合格后方可开始碾压。
4.必须按照碾压试验确定的碾压参数进行碾压,碾压机械行走方向应平行堤轴线,相邻作业面必须搭接。
搭接碾压宽度,平行堤轴线方向不应小于0.5m。
垂直轴线方向不应小于3m,碾压作业时先稳压两遍,然后强震六遍,采用进退错距法,碾迹搭压宽度应大于10cm,行车碾压速度必须控制在每小时两公里以内,分段填筑,各段应设计标志,以防漏压、欠压和过压,上下层的分段接缝位置应错开,在碾压中若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并检验合格后,经现场质量员张小军、韩学礼、刘平、侯红录复检,复检合格后,报现场监理验收,验收合格后方可继续施工。

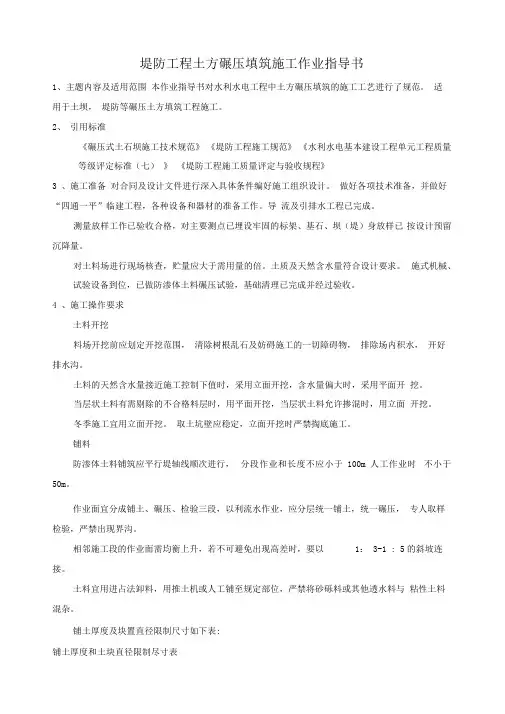

堤防工程土方碾压填筑施工作业指导书
堤防工程土方碾压填筑施工作业指导书1、主题内容及适用范围本作业指导书对水利水电工程中土方碾压填筑的施工工艺进行了规范。
适用于土坝,堤防等碾压土方填筑工程施工。
2、引用标准《碾压式土石坝施工技术规范》《堤防工程施工规范》《水利水电基本建设工程单元工程质量等级评定标准(七)》《堤防工程施工质量评定与验收规程》3 、施工准备对合同及设计文件进行深入具体条件编好施工组织设计。
做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作。
导流及引排水工程已完成。
测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量。
对土料场进行现场核查,贮量应大于需用量的倍。
土质及天然含水量符合设计要求。
施式机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收。
4 、施工操作要求土料开挖料场开挖前应划定开挖范围,清除树根乱石及妨碍施工的一切障碍物,排除场内积水,开好排水沟。
土料的天然含水量接近施工控制下值时,采用立面开挖,含水量偏大时,采用平面开挖。
当层状土料有需剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖。
冬季施工宜用立面开挖。
取土坑壁应稳定,立面开挖时严禁掏底施工。
铺料防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m人工作业时不小于50m。
作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专人取样检验,严禁出现界沟。
相邻施工段的作业面需均衡上升,若不可避免出现高差时,要以1: 3-1 : 5的斜坡连接。
土料宜用进占法卸料,用推土机或人工铺至规定部位,严禁将砂砾料或其他透水料与粘性土料混杂。
铺土厚度及块置直径限制尺寸如下表:铺土厚度和土块直径限制尽寸表30cm通过保持填土面平整,算方上料,及时检测厚度等措施控制铺土厚度。
土厚度允许误差为 +0-5cm。
碾压碾压机械行走方向应平行于提轴线。
分段分片碾压时相邻作业面的碾压搭接宽度,平行提轴线方向不应小于,垂直堤线方向不应小于 3cm碾压机械进行碾压时,采用进退错距法作业。
碾压筑堤工程施工方案
碾压筑堤工程施工方案一、工程概述碾压筑堤工程是水利、交通、土地开发等领域常见的工程类型,主要是通过碾压设备对填筑材料进行压实,达到设计要求的密实度,形成具有一定稳定性和抗渗性的堤坝。
本方案以某碾压筑堤工程为例,对施工过程进行详细阐述。
二、施工准备1. 施工场地:施工前需对场地进行清理,排除杂物、积水等,确保施工场地平整、干燥。
2. 施工材料:根据设计要求,提前准备合格的填筑材料,如土、砂、石等,并进行质量检测。
3. 施工设备:配置足够的碾压设备,如碾压机、推土机、挖掘机等,并确保设备性能良好。
4. 施工人员:组织具备相应资质的施工队伍,对施工人员进行技术培训和安全教育。
5. 施工图纸及技术规范:熟悉施工图纸和技术规范,明确施工要求和安全标准。
三、施工流程1. 堤基处理:根据设计要求,对堤基进行处理,包括清基、排水、防渗等工序。
2. 填筑料铺设:按照设计厚度,将填筑材料均匀铺设于堤基上。
3. 初步碾压:采用碾压机对填筑料进行初步碾压,使其达到一定密实度。
4. 精压整形:采用更高规格的碾压机对填筑料进行精压,使其达到设计要求的密实度和外观。
5. 防渗处理:在筑堤过程中,根据需要进行防渗处理,如铺设防渗土工膜、混凝土防渗墙等。
6. 堤身加固:根据设计要求,对堤身进行加固处理,如加设排水设施、土工织物等。
7. 施工缝处理:在堤身施工过程中,对施工缝进行处理,确保缝隙填充密实,避免渗漏。
8. 质量检测:施工过程中,定期对碾压质量进行检测,确保满足设计要求。
四、施工措施1. 质量控制:严格把控填筑材料的质量,确保施工质量。
2. 进度管理:合理安排施工进度,确保工程按时完成。
3. 安全管理:加强施工现场安全管理,防止安全事故发生。
4. 环境保护:施工过程中,注意保护环境,减少对周边生态的影响。
5. 信息沟通:加强施工现场与各方的沟通,确保施工顺利进行。
五、施工组织1. 项目管理机构:设立项目管理机构,负责对整个施工过程进行组织、协调和管理。

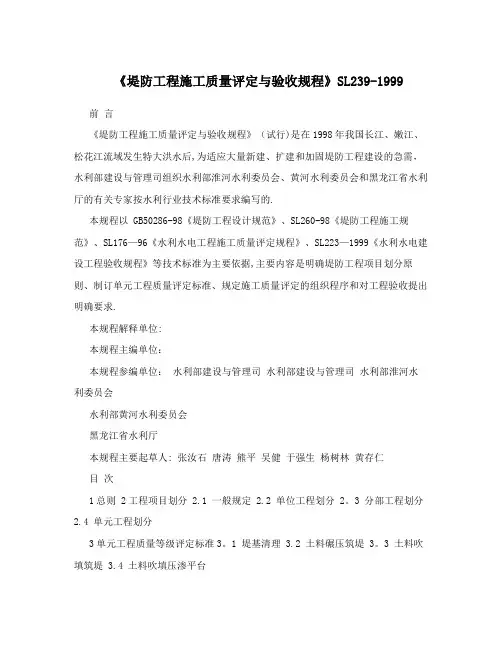

《堤防工程施工质量评定与验收规程》SL239-1999
《堤防工程施工质量评定与验收规程》SL239-1999 前言《堤防工程施工质量评定与验收规程》(试行)是在1998年我国长江、嫩江、松花江流域发生特大洪水后,为适应大量新建、扩建和加固堤防工程建设的急需,水利部建设与管理司组织水利部淮河水利委员会、黄河水利委员会和黑龙江省水利厅的有关专家按水利行业技术标准要求编写的.本规程以 GB50286-98《堤防工程设计规范》、SL260-98《堤防工程施工规范》、SL176—96《水利水电工程施工质量评定规程》、SL223—1999《水利水电建设工程验收规程》等技术标准为主要依据,主要内容是明确堤防工程项目划分原则、制订单元工程质量评定标准、规定施工质量评定的组织程序和对工程验收提出明确要求.本规程解释单位:本规程主编单位:本规程参编单位:水利部建设与管理司水利部建设与管理司水利部淮河水利委员会水利部黄河水利委员会黑龙江省水利厅本规程主要起草人: 张汝石唐涛熊平吴健于强生杨树林黄存仁目次1总则 2工程项目划分 2.1 一般规定 2.2 单位工程划分 2。
3 分部工程划分2.4 单元工程划分3单元工程质量等级评定标准3。
1 堤基清理 3.2 土料碾压筑堤 3。
3 土料吹填筑堤 3.4 土料吹填压渗平台3。
6 砂质土堤堤坡堤顶填筑(包边盖顶)3。
7 护坡垫层 3.8 毛石粗排护坡 3。
9 干砌石护坡 3.10 浆砌石护坡3.12 堤脚防护 3。
13 砌石堤 3。
14 混凝土防洪墙4施工质量评定4。
2 单元工程质量评定4。
3 分部工程质量评定 4.4 单位工程质量评定 4。
5 工程项目质量评定5工程验收附录A堤防工程项目划分附录B堤防工程单元工程质量评定表附录C堤防工程外观质量评定表本标准的用词说明条文说明1 总则1.0。
1 为使堤防工程施工质量评定和验收标准化、规范化,特制定本规程. 1。
0。
2 本规程适用于l、2、3级堤防工程,4、5级堤防工程可参照执行。
土料碾压筑堤单元工程
表4.2土料碾压筑堤单元工程施工质量验收评定表填表要求填表时必须遵守“填表基本规定”,并应符合下列要求:1.单元工程划分:土料碾压筑堤单元工程宜按施工的层、段来划分。
新堤填筑宜按堤轴线施工段长100~500m划分为一个单元工程;老堤加高培厚宜按填筑工程量500~2000m3划分为一个单元工程。
2.单元工程量填写土料填筑量(m3)。
3.土料碾压筑堤单元工程宜分为土料摊铺和土料碾压2个工序,其中土料碾压工序为主要工序,用A标准。
本表是在表4.2.1及表4.2.2工序施工质量验收评定合格的基础上进行。
4.土料碾压筑堤单元工程施工前,应在料场采集代表性土样复核上堤土料的土质,确定压实控制指标,并应符合下列规定:(1)上堤土料的颗粒组成、液限、塑限和塑性指数等指标应符合设计要求。
(2)上堤土料为黏性土或少黏性土的,应通过轻型击实试验,确定其最大干密度和最优含水率。
(3)上堤土料为无黏性土的,应通过相对密度试验,确定其最大干密度和最小干密度。
(4)当上堤土料的土质发生变化或填筑量达到3万m3及以上时,应重新进行上述试验,并及时调整相应控制指标。
5.单元工程施工质量验收评定应提交下列资料:(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
6.单元工程质量标准:(1)合格等级标准:各工序施工质量验收评定应全部合格;各项报验资料应符合SL 634—2012的要求。
(2)优良等级标准:各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级;各项报验资料应符合SL 634—2012的要求。
___________________________________工程表 4.2 土料碾压筑堤单元工程施工质量验收评定填表时必须遵守“填表基本规定”,并应符合下列要求:1.单位工程、分部工程、单元工程名称及部位填写应与表4.2相同。
土料碾压筑堤单元工程
表4.2 土料碾压筑堤单元工程施工质量验收评定表填表要求填表时必须遵守“填表基本规定”,并应符合下列要求:1 •单元工程划分:土料碾压筑堤单元工程宜按施工的层、段来划分。
新堤填筑宜按堤轴线施工段长100~500m划分为一个单元工程;老堤加高培厚宜按填筑工程量500~2000m 3划分为一个单元工程。
2 .单元工程量填写土料填筑量( m3)。
3.4 .土料碾压筑堤单元工程施工前,应在料场采集代表性土样复核上堤土料的土质,确定压实控制指标,并应符合下列规定:(1)上堤土料的颗粒组成、液限、塑限和塑性指数等指标应符合设计要求。
(2)上堤土料为黏性土或少黏性土的,应通过轻型击实试验,确定其最大干密度和最优含水率。
(3)上堤土料为无黏性土的,应通过相对密度试验,确定其最大干密度和最小干密度。
(4)当上堤土料的土质发生变化或填筑量达到3万m3及以上时,应重新进行上述试验,并及时调整相应控制指标。
5.单元工程施工质量验收评定应提交下列资料:(1 )施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
6 .单元工程质量标准:(1)合格等级标准:各工序施工质量验收评定应全部合格;各项报验资料应符合SL 634 —2012的要求。
(2)优良等级标准:各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级;各项报验资料应符合SL 634 —2012的要求。
_______________________________________ 工程表4.2 土料碾压筑堤单元工程施工质量验收评定表表421 土料摊铺工序施工质量验收评定表填表要求填表时必须遵守“填表基本规定”,并应符合下列要求:1 •单位工程、分部工程、单元工程名称及部位填写应与表 4.2相同。
2 •各检验项目的检验方法及检验数量按表D-4的要求执行。
土方填筑有评定标准
土料碾压筑堤评定要求5.0.1土料碾压筑堤单元工程宜按施工的层、段来划分。
新堤填筑宜按堤轴线施工段长100~500m划分为一个单元工程;老堤加高培厚宜按填筑工程量500~2000m³划分为一个单元工程。
5.0.2土料碾压筑堤单元工程宜分为土料摊铺和土料碾压两个工序,其中土料碾压工序为主要工序。
5.0.3 土料碾压筑堤单元工程施工前,应在料场采集代表性土样复核上堤土料的土质,确定压实控制指标,并应符合下列规定:1上堤土料的颗粒组成、液限、塑限和塑性指数等指标应符合设计要求。
2上堤土料为黏性土或少黏性土的,应通过轻型击实试验,确定其最大干密度和最优含水率。
3上堤土料为无黏性土的,应通过相对密度试验,确定其最大干密度和最小干密度。
4 当上堤土料的土质发生变化或填筑量达到3万m³及以上时,应重新进行上述试验,并及时调整相应控制指标。
5.0.4铺土厚度、压实遍数、含水率等压实参数宜通过碾压试验确定。
5.0.5土料摊铺施工质量标准见表5.0.5 -1和表5.0.5-2表5.0.5-2 铺料厚度和土块限制直径表5.0.6土料碾压施工质量标准见表5.0.6。
5.0.7土料碾压筑堤的压实质量控制指标应符合下列规定:1上堤土料为黏性土或少黏性土时应以压实度来控制压实质量;上堤土料为无黏性土时应以相对蜜度来控制压实质量。
2堤坡与堤顶填筑(包边盖顶),应按表5.0.7中老堤加高培厚的要求控制压实质量。
3不合格样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布。
4合格工序的压实度或相对密度等压实指标合格率应符合表5.0.7的规定;优良工序的压实指标合格率应超过表5.0.7规定数值的5个百分点或以上。
碾压筑堤技术在土质堤防施工中的质量保证
.
24作 业 程 序 .
( ) 量 控 制标 准 。 压作 业 时 , 压 机 械 应 平行 于 1质 碾 碾 堤轴线行走 , 纵向碾迹搭接宽度 为 1 — . 横 向碾迹 . 1 m, O 5
搭 接 宽 度 ≥03 0 m。 . . -5 ( ) 测 数 量 。该 项 目属 检 查 项 目 , 进 行 全 面 检 2检 应
查。
( ) 查结 果 。检 测 结果 必 须 达 到() 述 的质 量 控 3检 1 所 制 标准 。 25 料 厚 度 的 控 制 .铺
段 内为一 个单元 工程 ,并 且每 个单 元工 程填 筑 量 以
・
水利 工 程 ・
碾压筑堤籀术鑫土质鼹髓施工 的
质 量 徐 证
在 土质 堤 防 工 程 中 , 身 填 筑 是 工 程 的主 体 。 工 堤 施 方法有碾 压筑堤 、 吹填 筑 堤 坝 等 , 中 以 碾 压 筑 堤 方 法 其 最 为 普 通 。 为确 保 工 程 的 安 全 、 用 、 适 经济 、 观 等综 合 美 质 量 要 求 , 压 筑 堤 施工 时应 进 行 有 效 的 质 量控 制 。质 碾 量 控 制 与 检测 项 目包 括 : 土料 土 质 及 含 水 率 、 块 粒 径 、 土 作 业 段 划 分 及 搭 接 、 压 作 业 程 序 、 料 厚 度 、 料 边 碾 铺 铺 线 、 实 指 标 共 7项 内容 。 压
查。
( ) 测 结 果 。检 测 结 果 必 须 达 到() 3检 1所述 的质 量 控 制标准。
22土块 粒 径 的 标 准 . ( ) 量 控 制 标 准 。 据 不 同 的 压 实机 具 , 1质 根 土块 粒 径 的 限制 不 同 , 应 无 坚 硬 土块 。 械作 业 时 , 块粒 径 限 且 机 土 制在 lc 以 内 , 工作 业 时应 5m。 Om 人 e ( ) 测 数 量 。 该 项 目属 检 查项 目 , 进 行 全 面 检 2检 应
2017年坝体土石方碾压专项施工方案
目录一工程概况0二编制依据0三施工准备0四施工方案1五现场质量检测5六结合部位处理5七雨季施工6八机械及人员配置6九碾压注意事项7十质量保证措施7十一进度保证措施8十二安全保证措施9十三文明施工保证措施9坝体土方碾压作业指导书一工程概况兰州新区南部生态绿化灌溉7 号单体湖调蓄工程位于兰州新区经十五路以东300米、火家湾村东北800 米,驳岸顶高程:2004.500m,正常蓄水位高程:2003.100m,死水位高程:1996.500m,湖体有效容积253.92 万m³,其中兴利库容为247.80 万m³,死库容6。
12 万m³。
本湖区驳岸桩号(0+000。
00~2+260。
68),其中(0+000~0+780)段为驳岸填筑段,采用粉质壤土碾压.(0+100~0+660)段包含副坝,采用砂砾土碾压。
二编制依据1 本工程设计相关文件及施工图纸;2 《土工实验规程》(SL237—1999);3 《土工实验方法标准》GB/T50123—1999;4 《碾压式土石坝施工规范》(DL/T5129—2001);5 《碾压式土石坝施工规范》SDJ213—83;6 《水利水电工程施工测量规范》SL52—1993;7 《水利水电工程施工质量验收评定标准—土石方工程》SL631-2012; 三施工准备1 技术准备:详细阅读合同文件、设计文件,仔细查看设计图纸准确理解设计意图.坝体碾压前3天项目部组织对坝体碾压施工的全体操作人员进行书面技术、安全交底。
2 材料准备:坝体碾压前7天由现场实验员对驳岸填筑段所用的土料进行现场土料含水率及颗分级配的测定,如果含水率及颗分级配与碾压试验所取得的数据不符(详细数据见现场碾压实验报告),必须在土料储备场进行配料、焖料使其含水率及颗分级配在施工允许范围方可进行上坝碾压。
3 机械准备:振动碾、自卸汽车、洒水车、挖掘机、装载机、平地机、冲击夯。
4人员准备:定岗定员由专业试验员、质检员、对该坝体的试验及施工质量进行检测、施工员对每层的铺料厚度、压实厚度、铺填边线进行跟踪测量控制。
堤防工程施工详解
堤防工程施工详解堤防工程是防洪体系中至关重要的组成部分,为了提高堤防工程的抗洪能力,保障人民生命财产安全,我国每年都会进行大量的新建、扩建、加固和维修工作。
本文将对堤防工程施工的各个环节进行详细解析。
一、施工准备1. 测量放样:在施工前,需要对堤防工程的施工区域进行精确的测量和放样,确保施工的准确性和合理性。
2. 料场核查:对堤防工程所需的土石料进行核查,确保料场的土石料质量符合工程要求。
3. 机械设备及材料准备:根据施工需求,准备好所需的机械设备和建筑材料,确保施工顺利进行。
二、堤基施工1. 堤基清理:在堤基施工前,需要对堤基进行清理,清除杂物和松散土层,为堤基施工创造良好的条件。
2. 堤基加固处理:根据堤基的地质条件,采取相应的加固处理措施,提高堤基的承载能力和抗渗性能。
3. 堤基施工质量控制:在施工过程中,要严格按照设计要求和施工规范进行施工,确保堤基施工质量。
三、堤身施工1. 土料碾压筑堤:采用土料进行堤身填筑,通过碾压机具对土料进行压实,提高堤身的密实度和稳定性。
2. 土料吹填筑堤:采用吹填技术,将土料通过吹填设备吹送到堤身施工现场,进行填筑施工。
3. 抛石筑堤:在堤身施工中,根据设计要求,在特定位置抛投石块,形成石堤结构,提高堤身的抗冲能力。
4. 砌石筑墙(堤):采用石材进行砌筑,形成石墙或石堤结构,增强堤身的稳定性和抗渗性。
5. 混凝土筑墙(堤):采用混凝土材料进行浇筑,形成混凝土墙或混凝土堤,提高堤身的整体强度和抗渗性。
6. 防渗工程施工:在堤身中设置防渗设施,防止水流渗透,提高堤防工程的抗洪能力。
7. 反滤、排水工程施工:在堤身中设置反滤和排水设施,防止土体渗透变形,提高堤身的稳定性。
8. 接缝、堤身与建筑物接合部施工:严格按照设计要求和施工规范进行接缝处理和与建筑物的接合部施工,确保整体结构的连续性和稳定性。
四、防护工程施工1. 观测设备埋设安装:在堤防工程中设置观测设备,用于实时监测工程运行状态,为运行管理和维护提供数据支持。
17土料碾压筑堤
注1:上堤土料为黏性土或少黏性土时应以压实度来控制压实质量;上堤土料为无黏性土时应以相对密度来控制压实质量。
注2:堤坡与堤顶填筑(包边盖顶),应按老堤加固培厚的要求控制压实质量。
注3:不合格样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布。
检验项目
质量标准
检查(测)记录
合格数
合格率
主控项目
1
土块直径
压实功能类型
轻型
人工夯、机械夯
≤5cm
5~10t平碾
≤8cm
中型
12~15t平碾、斗容2.5m3铲运机、5~8t振动碾
≤10cm
重型
斗容大于7m3铲运机、10~16t振动碾、加载气胎碾
≤15cm
2
铺土厚度
压实功能类型
轻型
人工夯、机械夯
15~20cm
监理单位复核意见
经抽查并查验相关检验报告和检验资料,各工序施工质量全部合格,其中优良工序占%,且主工序达到等级。
单元工程质量等级评定为:
监理工程师:(签字、盖章)年月日
表634.2-1
土料摊铺工序施工质量验收评定表
单位工程名称单元工程量Fra bibliotek分部工程名称
施工单位
单元工程名称、部位
施工日期
年月日~年月日
项次
5~10t平碾
20~25cm
中型
12~15t平碾、斗容2.5m3铲运机、5~8t振动碾
25~30cm
重型
斗容大于7m3铲运机、10~16t振动碾、加载气胎碾
30~50cm
一般项目
1
作业面分段长度
人工作业不小于50m;机械作业不小于100m
贮灰场填筑工程土料碾压筑堤质量标准及检验方法
水准仪或钢尺检查
5
铺料边线
人工
100—200
mm
经纬仪和钢尺检查
机械
100-300
2质量标准和检验方法:
土料碾压筑堤质量标准和检验方法
类别
序号
检查项目
质量标准
单位
检验方法及器具
主控
项11
1
上堤土料土质、含水率
应符合设计和碾压试验确定的要求
检查试验报告
2
压实指标
应符合设计要求和现行有关标准规定
检查试验报告
-般
项目
1
土块粒径
铺土厚度
150mm〜200mm
W50
mm
观测和钢尺检查
铺土厚度
200mm~250mm
W80
铺土厚度
250mm〜300mm
W100
铺土厚度
300mm〜500mm
W150
2
作业划分、搭接
机械作业不小于100m,人工作业不小于50m,搭接无界沟
观测和钢尺检查
3
碾压作业程序
碾压机械行走应平行于堤轴线,碾迹及搭接碾压符合现行有关标准要求
观测和钢尺检查
4
铺料厚度
-50-0
贮灰场填筑工程土料碾压筑堤质量标准及检验方法
1检查数量:
主控项目
1)按填筑量每100m3〜150m3取1个样;堤防加固的狭长作业面,按作业长度每20m〜30m取1个样。
2)上堤土料土质、含水率:按现行有关标准取样测定。
一般项目
3)铺筑厚度:按作业面积每100m2〜200m2取1个测点。
4)铺筑边线:按堤轴线长度每20m〜50m取1个点。
土料筑堤施工技术方案
土料筑堤施工技术方案一、方案简介该方案针对土料筑堤施工的特点和要求,提出适合该工程的施工技术方案,主要包括堤身开挖、土方回填、加固处理等方面。
二、施工准备1. 施工前要做好设计方案的分析和评估,确定施工形式、施工顺序和施工工艺。
2.堤身打桩前要测量出堤身截面的平面及高程方位控制线,并设置施工测量控制点。
三、施工工序1. 堤身开挖1)将堤身开挖线置于控制线内,先沿堤身中心线开挖,逐步向两侧延伸,使堤身呈上宽下窄的三角形截面。
2)开挖坑深度应超过设计开挖深度,开挖底部要求平整、水平,依据设计要求布置杂填土及稳固底部。
3)在确保基础整体平整、稳定的情况下,可以施行土料回填。
4)挖掘时要严格管理,保持环境整洁。
2. 土方回填1)土方回填的标准:必须达到设计要求,关键点应加强控制及管理。
2)土方回填采用机械作业,先将土方倾倒在堤身两侧,再进行夯实。
夯实时采用机械振动夯或人工夯。
3)夯实土方应严格按照要求进行分层夯实,夯实高度不宜过大,夯实接缝应错开,间距不应大于0.5m。
4)土方夯实密实程度应符合相关规范要求,达到设定的技术指标。
3. 加固处理1)为了增强堤身抗压和稳定性能,必须在土方回填工作完成后进行加固处理。
2)加固处理采用钢筋混凝土加固、地面防护、护石垫层与旁支震荡吸能支撑等措施。
3)加固处理的具体方案需要根据实际情况来确定,充分考虑加固材料的特性、堤身稳定性等因素。
4)加固处理后要进行三级检测,确保工程质量符合设计要求。
四、安全措施1. 施工安全就是第一位,征得所在的旁边住户允许后,一定要告知大家施工进度和安全注意事项。
2. 对施工现场、工具和设备实行人员、物资和工程财产三重管理。
3. 严格执行各级部门的安全操作规程,特别是动火和电气作业安全规程。
4. 不翻越施工围栏,不在施工现场游荡,不打赌押注围观。
5. 保护好生活环境,切不可随便破坏、乱倒垃圾、制造噪声影响周围群众的生活。
五、质量要求1. 施工工程须满足需求方的质量规范,必须保证设计要求的稳定性、耐用性、坚固性等。
堤防工程土方碾压施工方案
堤防工程土方碾压施工方案背景堤防工程是重要的水利工程之一,它的作用是保持水位平稳,防治洪涝灾害,防止水土流失等。
对于堤防工程的施工,土方碾压是其中非常重要的一步,碾压施工的质量与效率直接关系到堤防工程的稳定性和使用寿命。
因此,需要在施工过程中对土方碾压进行合理的规划和管理,以确保施工质量。
施工计划1. 施工前准备1.安排施工人员和设备,确定施工时间和地点;2.确定碾压机的型号、数量和工作面积;3.针对不同的土方性质,制定相应的碾压参数;4.清理施工现场,确保施工场地平整无积水。
2. 碾压施工1.将土方依据施工计划和要求进行排列,并按照固定面积分成若干个作业面;2.根据不同的土方特性选择适合的碾压机,并进行调整和试运行;3.在碾压机的工作面上进行复合碾压和缓冲碾压,以加强碾压效果;4.碾压后进行轮压处理,保证工作面上土方的密实度和平整度;5.依据工程要求和预定的施工进度进行若干次碾压。
3. 施工后整理1.完成碾压施工后,对整个工程现场进行清理和整理;2.对施工现场进行巡查和检测,确保工作面平整度和密实度达标;3.将已经完成的工作面开挖土方运送到规定的堆场或者现场填方;4.记录施工过程中发现的问题,便于下一步改进以及结算。
碾压机的工艺参数1. 机型选择和参数调整在施工前需要根据土方的特性和工作面积来选择适当的碾压机,其中选择的关键因素主要包括机型和参数。
机型是指在碾压施工过程中所用到的碾压机种类及其规格。
参数则包括碾压轮胎的数量、胎压、重量、转速和碾压宽度。
对于不同的土方特性,需采用不同的机型和参数设置。
比如,在碾压细沙或含水过多的土方中,首选机型为轮式振动碾压机,轻量级、小碾踏面积、振动频率以及连接处理辊等都需做出相应的调整。
2. 碾压施工参数的调整参数调整是在施工过程中根据土方特性和碾压机工作效果进行的调整。
首先,针对不同的土方依据特性和需达到的碾压效果对机器碾压轮胎的胎面压力进行调整。
其次,需要针对土方的类型和厚度设置不同的机器速度和碾压次数。
土料碾压筑堤压实作业的要求
土料碾压筑堤压实作业的要求
【学员问题】土料碾压筑堤压实作业的要求?
【解答】1、施工前应先做碾压试验,验证碾压质量能否达到设计干密度值,方法若已有相似条件的碾压经验也可参考使用
2、分段填筑,各段应设立标志,以防漏压,欠压和过压。
上下层的分段接缝位置应错开。
3、碾压施工应符合规定
4、机械碾压不到的部位,应辅以夯具夯实,夯实时应采用连环套打法,夯迹双向套压,夯压夯1/3,行压行1/3;分段,分片夯实时,夯迹搭压宽度应不小于1/3夯径。
5、砂砾料压实时,洒水量宜为填筑方量的20%-40%;中细砂压实的洒水量,宜按优含水量控制,压实施工宜用履带式拖拉
机带平碾,振动碾,或气胎碾。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工单位自评意见
主控项目检验点100%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。
工序质量等级评定为:
质量负责人:(签字、盖章)年月日
监理单位复核意见
经复核,主控项目检验点100%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。
工序质量等级评定为:
监理工程师:(签字、盖章)年月日
监理工程师:(签字、盖章)年月日
注1:上堤土料为黏性土或少黏性土时应以压实度来控制压实质量;上堤土料为无黏性土时应以相对密度来控制压实质量。
注2:堤坡与堤顶填筑(包边盖顶),应按老堤加固培厚的要求控制压实质量。
注3:不合格样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布。
监理单位复核意见
经抽查并查验相关检验报告和检验资料,各工序施工质量全部合格,其中优良工序占%,且主工序达到等级。
单元工程质量等级评定为:
监理工程师:(签字、盖章)年月日
表634.2-1
土料摊铺工序施工质量验收评定表
单位工程名称
单元工程量
分部工程名称
施工单位
单元工程名称、部位
施工日期
年月日~年月日
项次
表634.2
土料碾压筑堤单元工程施工质量验收评定表
单位工程名称
单元工程量
分部工程名称
施工单位
单元工程名称、部位
施工日期
年月日~年月日
项次
工序编号
工序质量验收评定等级
1
土料摊铺
2
△土料碾压
施工单位自评意见
各工序施工质量全部合格,其中优良工序占%,且主要工序达到等级。
单元质量等级评定为:
质量负责人:(签字、盖章)年月日
检验项目
质量标准
检查(测)记录
合格数
合格率
主控项目
1
土块直径
压实功能类型
轻型
人工夯、机械夯
≤5cm
515t平碾、斗容2.5m3铲运机、5~8t振动碾
≤10cm
重型
斗容大于7m3铲运机、10~16t振动碾、加载气胎碾
≤15cm
2
铺土厚度
压实功能类型
轻型
人工夯、机械夯
15~20cm
5~10t平碾
20~25cm
中型
12~15t平碾、斗容2.5m3铲运机、5~8t振动碾
25~30cm
重型
斗容大于7m3铲运机、10~16t振动碾、加载气胎碾
30~50cm
一般项目
1
作业面分段长度
人工作业不小于50m;机械作业不小于100m
2
铺填边线超宽值
人工铺料大于10cm;机械铺料大于30cm
防渗体:0~10cm
表634.2-2
土料碾压工序施工质量验收评定表
单位工程名称
单元工程量
分部工程名称
施工单位
单元工程名称、部位
施工日期
年月日~年月日
项次
检验项目
质量标准
检查(测)记录
合格数
合格率
主控项目
1
压实度或相对密度
符合设计要求和SL634-2012第5.0.7条的规定
一般项目
1
搭接碾压宽度
平行堤轴线方向不小于0.5m;垂直堤轴线方向不小于1.5m
2
碾压作业程序
应符合SL260的规定
施工单位自评意见
主控项目检验点100%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。
工序质量等级评定为:
质量负责人:(签字、盖章)年月日
监理单位复核意见
经复核,主控项目检验点100%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。
工序质量等级评定为:
