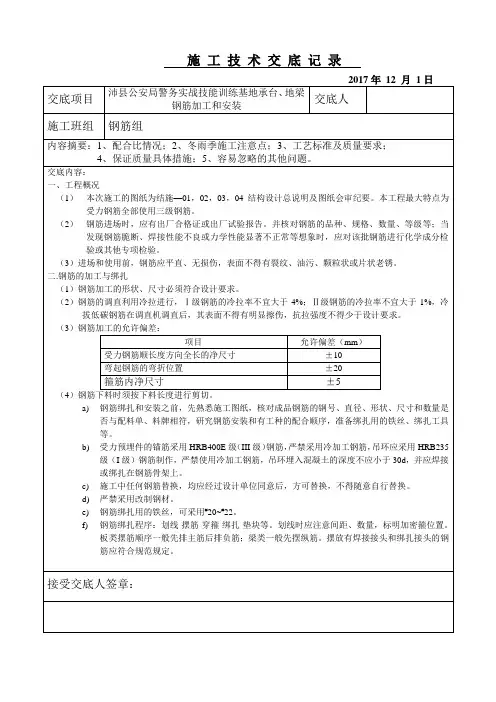

绑扎时要全数绑扎,不得漏扣,基础承台钢筋的保护层为40mm
1.3.承台钢筋采用整体吊放安装形式,承台钢筋的级别、规格、数量必须符合设计文件以及规范要求。
1.4.承台刚筋绑扎成型吊装前,放混凝土垫块,垫块厚度为40mm,间距400mm,梅花型放置。
1.5.按承台钢筋位置线将承台钢筋摆放正确并固定。
2.基础梁施工工艺流程:
搭支撑架(主梁)→摆上、下受力钢筋(梁钢筋)→穿箍绑扎→安装腰筋、吊筋等→继续绑扎→安放垫块、预埋件、楞铁等→松动支撑架让骨架入模→检查验收。
2.1.钢筋接头方式:
地梁钢筋均采用机械连接(直螺纹套筒连接),钢筋接头现场取样:钢筋接头现场取样后,对截断后的钢筋采用单面10d帮条焊的连接方式16(160mm),18(180mm),20(200mm)、22(220mm),25(250mm)。
2.2.承台钢筋安装完成并固定后绑扎地梁钢筋,先穿梁上筋,需要进行机械连接的钢筋先进行直螺纹套筒的连接,套筒的连接应采用扭力扳手进行连接并拧紧,连接完成后在上筋上画出箍筋间距线,套箍筋,箍筋开口在下部,且开口位置相互错开,箍筋套好后按间距排开,然后穿梁下筋,并进行绑扎,
基础框支梁、基础地梁支座处的锚固长度以及箍筋的加密区及做法详见11G101图集。
2.3.箍筋与梁筋交叉处均要绑扎,并采用八字扣绑扎,即绑扣为一顺一逆,不得有漏扣、松扣等现象,箍筋绑扎必须蹬角并绑扎到位。
2.4.梁钢筋定位措施:
(1)保护层厚度25mm,下面垫砼垫块或花岗石垫块(长宽尺寸控制在40mm),箍筋按线调整绑扎到位。
(2)在地梁的上口设立受力钢筋的定位撑,在每道梁支座附近和跨中设立,使受力钢筋的间距均匀、合理,保护层厚度符合设计要求。
2.5.基础梁两端连续时,钢筋一律贯通。

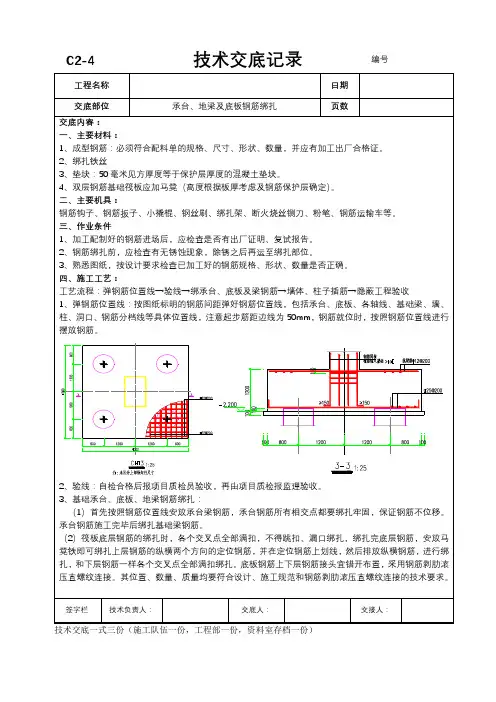

3.将承台下部以及地梁下部垫层处弹好的内外墙、柱节点位置线,引至承台、地梁上皮钢筋上,用红油漆标示好,承台钢筋上弹柱钢筋位置控制线,根据弹好的控制线将墙、柱伸入承台、地梁或桩内的插筋绑扎牢固,插入深度应满足设计图纸明确规定45d或相关规范要求,先插柱筋再插墙体筋,第一根水平筋距承台上表面50mm,距承台上皮500mm高部位和根部用水平梯子筋固定,保证甩筋垂直,不斜插和移位,柱、墙钢筋级别、规格、间距和根数应符合设计图纸要求。墙柱钢筋临时固定示意如下图所示:
