煤矿反风操作流程图通用版

合集下载

曹煤公司风机切换(反风)操作流程

曹煤公司风机切换(反风)操作流程

曹煤公司风机切换(反风)操作流程我是风机切换(反风)操作项目技术负责人:冯坤。

我是监护人:李振伟。

我是操作人:李华。

我是安全员:宋志奋。

我是值班人:当班人员。

当班人员:请领导填写记录。

冯坤:风机切换(反风)操作各项工作已准备到位,请指示。

潘福鸿:按计划进行。

冯坤:(是)按操作票进行模拟操作。

李振伟:出示操作票给予李华宋志奋:(接)操作票已审核无误,可以开始操作,(手拿操作票和笔与操作人随负责人一同进入操作间进行模拟操作)。

李华:模拟操作已完成。

李振伟:模拟操作正确。

宋志奋:模拟操作正确。

冯坤:报告领导,模拟操作已完成。

潘福鸿:按计划进行。

冯坤:向调度室请示,请示内容(报告总指挥,我是风机切换项目技术负责人冯坤,风机切换模拟操作已完成,现在运行的是1#风机,电压380V、电流、负压: pa、轴承温度:度、频率: HZ,风机运行正常,是否开始切换),请指示。

调度室电话(总指挥):可以进行切换(反风)操作。

冯坤:接到总指挥命令,可以进行切换(反风)操作,现在是时分,开始正式切换(反风)操作。

李振伟:是。

开始唱票(进行正式切换、反风操作)。

李华:操作并复诵、确认。

李振伟:报告领导,切换(反风)操作已完成,请指示!冯坤:待命或继续观察。

李振伟:是。

冯坤:(向潘福鸿报告)报告切换(反风)操作已完成。

潘福鸿:继续观察,向调度室汇报。

冯坤:(是),向调度室汇报,内容(切换、反风操作已完成,切换后:电压、电流、正压、电机温度1 、2级等情况)。

调度室(总指挥):风机切换结束,观察风机运行情况。

冯坤:接调度室命令,风机切换结束观察风机运行情况并填写风机反风记录。

反风

反风

3

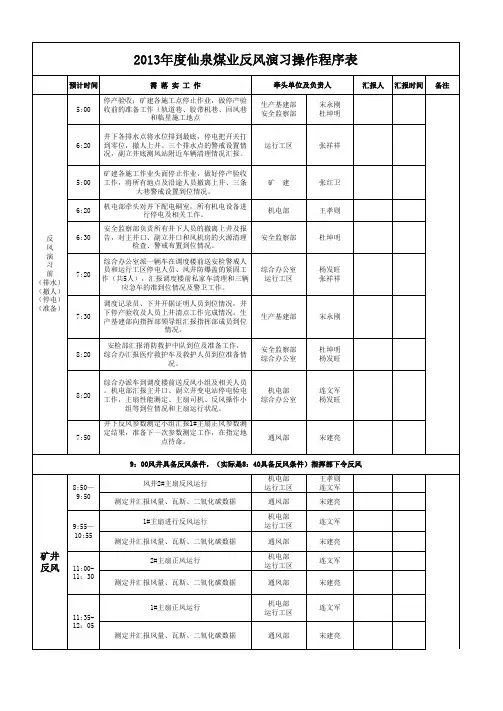

井下风量 第一组宋建亮、姬晓飞.第二组张贝贝、刘继东。(持调度台入井证明,4月1日7:00到达指定位置后向调度台汇 报,7:30前完成反风前的风量测定工作并汇报。在指定电话处待命。) 测定组 瓦斯排放 程培林:安检员、电工、瓦检员、运行工区副区长1名站岗人员2名.(10:00前换好衣服,持入井证明在接班室待 命) 组 主扇性能 测量组 抽排水组 连文军:性能测量员一名。(4月1日7:30前完成反风前的各项测定工作,汇报调度台待命) 张祥祥:张永明及抽水人员3人.(4月1日8:00在接班室待命,反风结束后持调度台入井证明进行排水工作) 增(4月1日7:00前完成对井下升井人员清点工作,并汇报调度台,做好下井人员的检身等工作。负 责消防救护的到矿及安排工作)。
14:00宣布反风演习结束。反风结束后各队组恢复生产由生产基建部通知
附表一 1 2 反风指挥 领导组 主扇风机 曲 指挥组
参加2013年度反风及瓦斯排放人员名单
崔茂生;胡志云、张丰杰、曲 平、薛红卫、高 昕、李必忠.(4月1日7:30到调度台集合) (4月1日7:40到风井主扇房
平:王孝则、张永明、主扇司机(景德则)、电工(董伟则)、安检员2名. 集合并向调度台汇报、等待反风命令)
9:55— 10:55
矿井 反风
1#主扇正风运行 11:3512:05 测定并汇报风量、瓦斯、二氧化碳数据
连文军
宋建亮
12:20
指挥部下令,恢复井下供电、排放瓦斯开始
通风部 生产基建部 运行工区 机电部 运行工区 程培林 宋永刚 张祥祥 王孝则 张祥祥
排瓦斯前 的准备工 作
12:00
所有参加井下恢复送电及排放瓦斯的人员在井 口集合,进行点名。生产基建部开据通行证。 运行工区警戒、电工、抽水人员共5人。 主井口配电室、副立井及地面恢复供电。风井 防爆盖的恢复工作。

矿井反风操作程序

矿井反风操作程序

矿井反风操作程序
1、7月29日夜班与反风无关人员必须在7月30日早6时全部升井,机电设备全部停电闭锁。

停电程序:停掘进工作面电源、停局扇电源、停变电所电源。

2、参加反风人员必须在7月30日早班6时30分到达指定位置,7月30日7时开始反风。

3、7时10分-240中央泵房瓦斯员汇报巷道风流改变情况。

4、8时50分各地区测风员汇报反风风量情况。

5、9时下达终止反风命令,恢复正常通风。

6、送电程序:总的原则是“由外向里、逐级送电”。

既:恢复正常通风以后,确认井下通风系统恢复到反风前正常通风状态时,瓦斯员首先检查各采区变电所瓦斯情况,经检查瓦斯浓度不超过0.5%时,瓦斯员向指挥部汇报,指挥部通知机电部门向采区变电所送电。

发现瓦斯超限后,必须首先采取措施进行处理。

向采区变电所送电后,首先向各掘进工作面送风机电源,排放掘进工作面瓦斯。

各掘进工作面排放瓦斯结束前,除各掘进工作面风机电源外井下其它电器设备不准送电。

井下各掘进工作面排放瓦斯全部结束后,指挥部方可下达命令向其它电气设备送电。

7、反风结束后井下排放瓦斯工作应分组进行,每组都必须有通风区副区长以上领导现场指挥进行排放。

每一个采区内各掘进工作面排放瓦斯要依次进行,两个掘进工作面不得同时排放瓦斯。

排放瓦斯分组情况如下:
8、各掘进工作面排放瓦斯恢复正常通风后,经检查确无瓦斯积聚和超限时,指挥部下达此次反风结束,恢复正常生产命令。

矿井通风控制流程图

矿井通风控制流程图

矿井通风控制流程图下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注! Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!1.监控与数据收集:o在关键位置安装传感器监测甲烷、二氧化碳浓度、氧气含量、温度、湿度及风速等。

矿井反风简易流程及安全技术要点

矿井反风简易流程及安全技术要点

附件4矿井反风简易流程及安全技术要点1、反风前,井下所有工作人员必须全部升井,并由检身房清点人数,并将结果汇报调度室,井口检身人员要严格把关,确保反风时,井下无一人。

2、反风前,机电负责人必须安排专业电工由采、掘工作面逐级切断电源,同时,要断开井下全部非本质安全型设备。

3、反风前,由机电矿长下达并确认切断地面变电所向井下中央变电所供电的高压电源。

确保反风时井下无任何带电设备。

4、反风前,由综采队长确认以下准备工作已完成:(1)综采工作面回风联巷调节风窗已完全拆除。

(2)14202回撤通道挡风墙处局扇已封闭严实。

(3)14202回风顺槽及回撤通道内无杂物,风流畅通无阻。

(4)14202主运顺槽挡风墙(帘)砌成并严实不漏风。

5、有通风人员负责将回风井防爆门闭锁好,防止反风时吹开防爆门。

6、在副井口悬挂后风向飘带。

7、具备以上6个条件时,由矿长下达反风命令。

8、反风时,主扇电机应先逐级切断电源;主扇反转时,也应逐级启动电源。

9、当观测到副井口风向飘带反向后,应记录风流反向时间和主扇运行参数。

同时测量主、副井风速。

10、反风运行两小时后,安检员和瓦检员入井检测主、副井筒、14202综采工作面主运顺槽、回风两顺槽以及14202辅运顺槽密闭墙处的CO、CH4、O2、CO2并做好记录。

11、反风运行两小时后,通风人员入井测量主、副、风井和综采工作面两顺槽内的风速风量并做好记录。

12、若综采面风量不足或瓦斯下降效果不明显,通防队应下井完善风路,减小漏风,具体入下:(1)关闭井下所有不需配风的联巷、挡风墙、风门上设置的调节风窗,减小漏风。

(2)对于无法关闭严密的风窗,应设置挡风帘密闭。

13、若14202辅运顺槽内密闭墙溢出瓦斯导致14202辅运顺槽及沿途巷道内瓦斯超标,应及时汇报调度室。

14、若反风运行24小时后,综采工作面仍有CO和CH4涌出;或者14202辅运顺槽内密闭墙溢出瓦斯大量增加时,应采取以下措施:(1)在14202辅运顺槽500米处密闭墙外(北边)10米处砌筑一道带过人的临时挡风墙。

有限公司矿矿井反风演习工作流程

有限公司矿矿井反风演习工作流程

矿矿井反风演习工作流程
煤矿矿井反风演习相关单位工作职责、工作标准
1通风队
1.1工作职责
1.1.1反风演习方案、措施方案的制定;
1.1.2反风演习方案措施。

1.2工作标准
1.2.1方案措施制定完善;
1.2.2方案措施上报生产科及时;
1.2.3反风演习数据收集整理并及时报生产科。

2生产科通风组
2.1工作职责
2.1.1认真审核校改通风队上报的反风方案措施;
2.1.2及时将审校后的反风方案措施报总工程师。

2.2工作标准
2.2.1认真审校方案措施和总结报告无明显技术性错误;
2.2.2审校后的方案措施、总结报告上报及时。

1575。

反风演习现场操作流程

反风演习现场操作流程

+反风演习现场操作流程一、上午9时杨继有:在这全国第十个安全活动月之际,根据部门和集团公司的安排,为提高矿井放灾、抗灾、救灾能力,强化职工安全自保、互保意识,特在我矿举行反风演习活动。

在此,我代表郭家山煤业有限公司的全体员工,对光临我矿的各级领导和兄弟单位同仁表示热烈的欢迎和诚挚的问候。

( 掌声 )。

基于本次活动,是我矿在安全月活动中的一件大事,也是各级领导检验我矿全体管理人员对抗灾、救灾大型活动的组织、协调、指挥能力,为确保本次反风演习顺利进行,我矿成立了反风演习指挥部。

根据既定的反风演习计划,经过精心组织、合理的安排和布署,反风演习活动如期进行,本次反风演习总指挥由我矿矿长岳振辉同志担任(起立致意)、生产矿长杨继有担任常务副总指挥(起立致意)、副总指挥由我矿技术矿长宋彦生(起立致意)、机电矿长张永健(起立致意)、安全矿长白彦兵(起立致意)、矿长助理王青平(起立致意)担任。

下面请反风演习总指挥岳振辉同志作反风演习的具体安排和部署。

岳振辉:首先欢迎上级各部门领导、兄弟矿井的同仁们、光临我矿参加本次反风演习,在此我代表郭家山煤业有限公司矿委,向参加本次反风演习的各位领导、同仁的到来表示热烈的欢迎(掌声)。

反风演习第一步------现在由我对演习的各组领导进行工作安排岳振辉:技术管理组宋彦生。

宋彦生:到(起立听令)岳振辉:由你负责地面防爆盖,行人风门的关闭,风机的操作和参数的采集,并现场观察风机运行情况。

宋彦生:是------保证完成任务。

岳振辉:请坐------岳振辉:机电组张永健张永健:由你负责主要通风机的反风切换工作和恢复井上下的供电工作,现场监督执行。

反风前切断井下所有电源。

张永健:是------,保证完成任务。

岳振辉:请坐------。

岳振辉:通风组王青平王青平:到(起立听令)岳振辉:由你负责井下风门的关闭和数据采集,跟踪现场,保证人员安全。

王青平:是------,保证完成任务岳振辉:请坐------。

主通风机反转反风操作流程图

主通风机反转反风操作流程图
1#风机反转反风操作流程图
接反风操作指令

锁好防爆门

按下1#风机停机按钮

对惯性旋转的1#风机风叶进行制动后松开制动闸

按下1#风机反向运转启动按钮开始反风

观察压力电流表、电压表指示器

接停止反风指令

按下1#风机停止按钮

对惯性旋转的1#风机风叶进行制动后松开制动闸

按下1#风机正向运转启动按钮风流返回正向
主通风机反转反风操作流程图
接反风操作指令

锁好防爆门

按下停机按钮

对惯性旋转的风叶进行制动

按下反向运转启动按钮开始反风

观察压力电流表、电压表指示器

接停止反风指令

按下主扇停止按钮

对惯性旋转的风叶进行制动

按下正向运转启动按钮风流返回正向

打开防爆门闭锁装置反风结束

恢复正常通风状态
注:主扇使用的是蝶阀

打开防爆门闭锁装置反风结束

恢复正常通风状态
注:主扇使用的是蝶阀
备用2#风机反转反风操作流程图
接备用2#风机反风操作指令

锁好防爆门

按下1#风机停机按钮

关闭1#风机蝶阀

打开2#风机蝶阀

按下2#风机反向运转启动按钮开始反风

接停止反风指令

按下2#风机停止按钮

对惯性旋转的2#风机风叶进行制动后松开制动闸

按下2#风机正向运转启动按钮风流返回正向

打开防爆门闭锁装置反风结束
