环网柜及电缆分支箱施工方法
环网柜施工方法.
(1)环网柜施工方法1)施工工序放线定位→基坑开挖→垫层施工→底板模板施工→底板浇筑→墙板模板施工→墙板混凝土浇筑→模板拆除→抹灰→现场清理→环网柜安装→检验调试→送电2)施工方法1在施工前首先要充分熟悉图纸,在此基础之上由放线员根椐施工图在图上指定位置进行基础位置的定位放线;完成后由质检员时行自检。
2在位置定位以后,由施工员按排(人工挖土时)普工,按现场放线位置时行基坑开挖,开挖完成后由质量员进行自检,在自检合格的前提下,请监理工程师到现场验收。
开挖时要注意下列几点:操作人员之间的间距,并不得面对面进行操作,以防间距过小在挥锹 时发生互相伤害事故。
开挖时要按交底要求将弃土放置到尽可能离坑边较远或指定位置,如基坑较深的,要充分考虑放坡系数,以防重力压垮侧壁发生塌方事故。
在挖土要到距图纸标高位100mm时,要注意不得超挖,余下部分的泥土用小铲清除,以利于坑底的成型和保持坑底的强度。
3在基坑施工完成后,由模具工进场按图纸要求制垫层混凝土模板,完成后有钢筋的由钢筋工进行配筋,要模板施工过程中要注意模板制作时的机械作业安全、用电安全等。
4在模板施工完成并验收后,进行垫层混凝土浇筑的施工,这此过程中,应先浇水湿润模板,由于本工程的混凝土板较薄(200mm)且为素混凝土,故可直接一次成型,在成型后,应用棒式震动器沿模板中心呈“棉花型”震动并向底板边缘拖动完成施工。
5在底板垫层完成后,进行墙板模板的施工,方法同底板模板施工。
6墙板混凝土施工方法略同于底板混凝土施工。
7墙板混凝土浇筑完成后,在满足强度要求的前提下,进行模板拆除并将浇筑时的流淌和残渣清理干净。
8按图纸要求的配比,进行砂浆的搅拌,在清理干净后的坑壁上,进行抹灰,要注意抹灰的质量。
9施工完成后,对施工现场进行清理,力争做到“工完、料尽、场地清”。
3)安装安装开关柜的地面基础施工应符合“电力建设施工及验收技术规范”中的柜与槽钢连接的规定。
环网柜的基础槽钢应高于基础1~3mm。
环网柜、电缆分支箱、开关柜、端子箱、低压封闭母线安装工艺
环网柜、电缆分支箱、开关柜、端子箱、低压封闭母线安装工艺目录一、环网柜 (3)1.1施工前现场检查 (3)1.2环网单元安装 (4)二、电缆分支箱 (6)2.1施工前现场检查 (6)2.2 电缆分支箱安装 (6)三、开关柜 (7)3.1施工前现场检查 (7)3.2开关柜安装 (8)3.3开关柜检修 (11)四、屏柜(端子箱) (12)4.1施工前现场检查 (12)4.2屏柜(端子箱)安装 (12)五、低压封闭母线 (13)5.1支架制作和安装 (13)5.2低压封闭母线安装 (14)一、环网柜1.1施工前现场检查(1)包装及密封良好。
(2)开箱检查环网单元型号、规格符合设计图纸要求。
(3)产品的技术文件齐全。
(4)外观应无机械损伤、变形和局部脱落,设备标志、附件、备件齐全。
(5)气室气压应在允许范围内(气压检测装置显示正常)。
(6)基础预埋件及预留孔洞应符合设计要求,预埋件应牢固。
设备安装用的紧固件,应采用防腐处理,并宜采用标准件。
(7)满足GB 7251(2013-2020新规)相关要求。
a:活动部件动作灵活、可靠,传动装置动作正确,现场试操作3 次。
b:室内基础槽钢水平误差<1mm/m,全长水平误差<5mm;柜体槽钢不直度误差<1mm/m,全长不直度误差<5mm,位置误差及不平行度<5mm。
c:部分寒冷地区的室外环网单元电缆井深度应大于1500mm,保证开挖至冻土层以下。
d:当环网柜安装在潮气较重,易起凝露的地区时,环网柜宜具备防凝露、通风等装置,并且环网柜基础应加装通风口。
e:环网柜安装有关的构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定。
当设备或设计有特殊要求时,尚应满足其要求。
1.2环网单元安装(1)应采用专用吊具底部起吊。
( 2 )柜体应满足垂直度<1.5mm/m;相邻两柜顶部水平误差<2mm,成列柜顶部<5mm;相邻两柜边盘面误差<1mm,成列柜面小于5mm,柜间接缝<1.5mm。
电缆分支箱施工方案
电缆分支箱施工方案一、概述电缆分支箱是电力系统中起到分支、联络、保护电缆线路的作用的设备。
本文档将详细介绍电缆分支箱的施工方案。
二、施工准备2.1 施工前准备在进行电缆分支箱的施工前,需要做好以下准备工作:1.确定施工位置:根据电缆线路和布置图纸确定电缆分支箱的安装位置。
2.检查设备:检查电缆分支箱及相关附件的完好性和数量是否满足施工需求。
3.材料采购:根据施工计划,准备好所需的电缆、电缆分支箱及其配件等材料。
4.施工人员培训:对施工人员进行相关培训,确保他们熟悉施工流程和安全规范。
2.2 施工工具准备下面是进行电缆分支箱施工所需的一些基本工具:•梯子:用于安装和调整电缆分支箱的高度。
•手动工具:如扳手、螺丝刀等,用于拆卸和安装电缆分支箱及其附件。
•测量工具:如卷尺、水平仪等,用于测量电缆分支箱的位置和水平度。
•电气工具:如电动螺丝刀、电剪等,用于进行电缆接线和连接。
三、施工步骤3.1 安装电缆分支箱1.安装支架:根据电缆分支箱的尺寸和重量,选择合适的支架,并按照厂家提供的安装说明进行固定。
2.安装导电轨:在电缆分支箱内安装导电轨,用于安装和连接电缆。
3.安装电缆分支箱:将电缆分支箱安装在已经固定好的支架上,使用螺丝将其固定。
3.2 进行电缆连接1.准备电缆:根据设计要求,选择合适规格和材质的电缆,并按照实际需求进行切割和准备。
2.连接电缆:将电缆的各项参数与电缆分支箱的对应接口进行连接,确保接触良好且牢固,防止出现接触不良的情况。
3.进行绝缘处理:在电缆连接点处使用绝缘材料进行绝缘处理,以确保电缆连接点的安全与可靠。
3.3 进行接地处理1.接地线安装:将电缆分支箱的接地线连接到地线系统中,并进行良好的接地处理,确保电缆分支箱的安全运行。
2.测试接地效果:利用万用表等工具进行接地效果的测试,确保电缆分支箱接地正常并符合要求。
3.4 进行验收和测试1.验收:对刚完成的电缆分支箱进行外观检查和安装质量检查,确保施工质量符合规范要求。
环网柜施工方法.
环网柜施工方法摘要:环网柜是电力系统中常用的电气设备,它用于对中压电力进行分支、分配、终端供电和保护。
本文将介绍环网柜的施工方法,包括前期准备工作、基础施工、设备安装和接线调试等环节,以帮助施工人员正确高效地完成环网柜的安装工作。
一、前期准备工作1. 施工准备:施工前要做好施工计划和施工方案,确定施工人员、工地设备和所需材料,并保证施工现场的清洁和整齐。
2. 安全措施:施工现场要设置安全标志牌,并做好安全防护工作。
施工人员要戴好安全帽、短袖工作服、耐酸碱手套等,并遵守工地安全操作规程。
3. 环境检查:施工前要对环境进行检查,确保没有水源渗漏、线缆破损等情况,以保证施工的顺利进行。
二、基础施工1. 测量标定:根据设计图纸,在施工现场确定环网柜的位置,并进行测量标定,确保环网柜的安装位置准确无误。
2. 基础处理:清理施工区域,保证基础平整、干燥,施工前要进行合理的基础处理,如加固基础、填充松土等,以保证环网柜的稳定性和安全性。
3. 基础浇筑:按照设计要求进行基础浇筑,选择适合的混凝土和配比,并确保浇筑质量符合标准要求。
三、设备安装1. 线缆引入:根据设计要求,将进入环网柜的电力线缆穿过基础,并做好密封处理,确保线缆的安全性和防水性。
2. 柜体安装:将环网柜的主体柜体按照设计图纸进行组装,并进行固定,安装时要注意柜门的方向和柜体的平整度。
3. 配电设备安装:根据设计要求将变压器、断路器、熔断器等配电设备按照正确的位置进行安装,并做好连接和固定。
四、接线调试1. 电力接线:根据设计要求,将环网柜内的电力线缆进行接线,确保接线准确无误,并做好标识和整理。
2. 调试测试:完成接线后,进行环网柜的调试测试工作,包括电流、电压等各项参数的测试和校准,以确保环网柜的正常运行。
3. 安全检查:完成调试后,进行安全检查,包括线路的绝缘性、接触器的动作可靠性等,确保环网柜的安全可靠性。
结论:环网柜的施工方法是确保环网柜安装质量的重要环节。
环网柜及电缆分支接线箱施工组织设计
环网柜及电缆分支接线箱施工组织设计1. 引言本文档旨在设计环网柜及电缆分支接线箱的施工组织,确保施工过程安全、高效,并最大限度减少不必要的麻烦和延误。
2. 施工组织架构为确保施工过程的协调与顺利进行,我们建议如下组织架构:- 项目经理:负责整个施工项目的规划、组织和协调工作,拥有决策权和监督权。
- 工程师团队:包括项目设计师、现场监理工程师和电气工程师等,负责项目可行性分析、技术指导和质量控制等。
- 施工队伍:由合格的电力施工人员组成,负责环网柜和电缆分支接线箱的实际施工工作。
3. 施工步骤本文档推荐以下环网柜及电缆分支接线箱的施工步骤:3.1 环网柜施工步骤1. 确定施工地点和环网柜的布置方案。
2. 给出施工进度计划,包括关键节点和里程碑。
3. 准备环网柜所需材料和设备,确保其符合要求并保证供应的及时性。
4. 进行现场布线和连接工作,确保所有接线正确牢固。
5. 进行电气设备的安装和调试,确保其正常运行。
6. 进行环网柜的测试和验收,确保其安全可靠。
3.2 电缆分支接线箱施工步骤1. 确定施工地点和电缆分支接线箱的布置方案。
2. 给出施工进度计划,包括关键节点和里程碑。
3. 准备电缆分支接线箱所需材料和设备,确保其符合要求并保证供应的及时性。
4. 进行电缆敷设和连接工作,确保所有连接正确牢固。
5. 进行电缆绝缘测试和质量检查,确保其符合规定标准。
6. 进行电缆分支接线箱的测试和验收,确保其安全可靠。
4. 施工安全措施为确保施工过程的安全性,我们建议采取以下安全措施:- 在施工现场设置明确的安全警示标志,提醒施工人员注意安全。
- 按照规定要求佩戴安全防护装备,包括安全帽、防护眼镜等。
- 严格执行施工现场的安全管理制度,包括禁止吸烟、明火等行为。
- 定期组织安全培训和演练,提高施工人员的安全意识和应急响应能力。
5. 施工质量控制为确保施工质量,我们建议采取以下措施:- 严格按照设计要求和技术规范进行施工,确保施工质量符合标准。
网络分布柜及电缆分支箱施工方法--

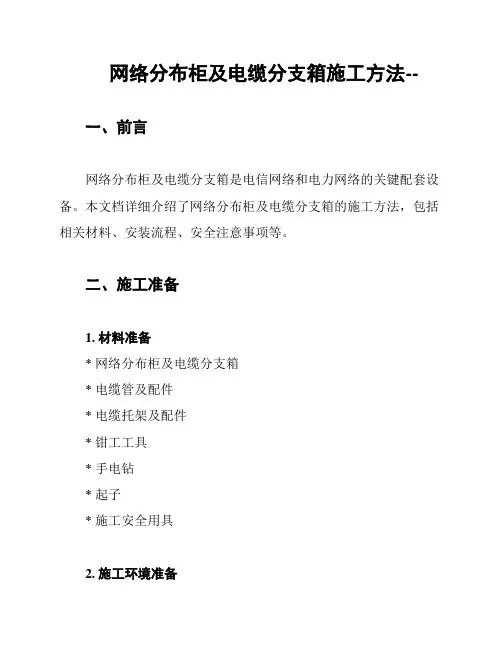

网络分布柜及电缆分支箱施工方法--一、前言网络分布柜及电缆分支箱是电信网络和电力网络的关键配套设备。
本文档详细介绍了网络分布柜及电缆分支箱的施工方法,包括相关材料、安装流程、安全注意事项等。
二、施工准备1. 材料准备* 网络分布柜及电缆分支箱* 电缆管及配件* 电缆托架及配件* 钳工工具* 手电钻* 起子* 施工安全用具2. 施工环境准备施工现场应保持通风良好,严禁在易燃、易爆等场所施工。
施工现场应符合相关规定,如工程建设规划、安全卫生等方面的要求。
3. 施工安全准备施工过程中应戴好安全帽、安全鞋等安全用具,防止发生意外事故。
施工人员应严格遵守电缆敷设规范要求,确保施工过程中不损坏其他设备和线路。
三、施工流程1. 网络分布柜安装1. 根据设计方案,在指定位置用钻头钻出深度适合的地脚孔。
2. 将网络分布柜放入地脚孔中并保持水平。
3. 固定网络分布柜底座,整体调整深度后,加注水泥保持其稳定。
4. 在网络分布柜底座安装电缆托架,并使用扎带绑紧。
2. 电缆分支箱安装1. 根据设计方案在指定位置用钻头钻出深度适合的地脚孔。
2. 将电缆分支箱放入地脚孔中并保持水平。
3. 固定电缆分支箱底座,整体调整深度后,加注水泥保持其稳定。
4. 安装电缆管及配件,将电缆引入电缆分支箱内。
5. 安装电缆分支箱盖及锁具。
四、施工注意事项1. 安全防护1. 工作时必须佩戴安全帽、带绝缘鞋,严禁穿拖鞋施工。
2. 现场工作应有足够的良好照明条件,严禁在黑暗封闭环境下施工。
3. 施工环境应干燥、无积水,严禁在潮湿情况下施工。
4. 工人施工时,不得在柜外或内放杂物、个人物品等障碍物或危险品。
2. 施工质量1. 施工人员必须具备相关资格和经验,施工质量应符合相关标准。
2. 电缆端子的焊接应符合焊接工艺规范,焊接点表面应平整光洁。
3. 电缆固定应牢固可靠,不得有松动现象。
3. 完工验收1. 完工验收应符合相关标准和验收要求,确保设备正常运行。
电力工程施工工艺流程图
环网柜及电缆分支箱安装工艺流程
配电设备安装标准化作业流程图
召开班后
会及时总结当天工作、进行技术资料整理归档,并对本次作业进行评价。
对指导书的符合性、可操作性进行评估,提出改进意见。
总结阶段
准备阶段
作
业阶段
履行许可手续
布置现场施工安全措施。
开始作业并履行工作监护制度 作业结束,对作业现场检查验收无误后,拆除现场安全措施,清扫现场,撤离现场。
履行工作票终结手续
运行人员根据操作票恢复
送电
由运行单位(人员)根据操作票所列工作内容执行停电、验电、挂接地线。
召开班前会,进行“三交三查”。
提出作业任务并填报停电申请票。
填写线路一种工作票。
召开班前会学习本作业指导书。
根据本作业指
导书准备工具、材料。
修筑环网柜基础,现场检查其已符合图纸要求。
杆上配电柜施工工序 (1)工艺流程:
安装柱上断路器标准化作业流程图
⑩避雷器的试验
避雷器试验流程:。
网络柜及电缆分支装置施工方法--完整版
网络柜及电缆分支装置施工方法--完整版
介绍
本文档旨在提供网络柜及电缆分支装置的施工方法,以帮助施工人员正确进行相关工作。
以下是详细的施工步骤和注意事项。
施工步骤
1. 将网络柜放置在合适的位置:首先确定网络柜的最佳位置,并确保符合相关的安全规范和要求。
然后将网络柜放置在该位置,并将其固定好。
2. 安装电缆分支装置:根据需要,选择适合的电缆分支装置,并按照设备供应商提供的说明进行安装。
确保电缆分支装置的连接和固定牢固可靠。
3. 连接电缆:根据设计要求和布线计划,将电缆连接到网络柜和电缆分支装置。
确保连接的准确性和可靠性,避免电缆过度弯曲或损坏。
4. 进行电气连接:将电缆连接到适当的电源和设备,确保连接
的正确性和安全性。
在进行电气连接之前,必须确保电源已关闭,
并遵循相关的安全操作程序。
5. 进行测试和调试:在施工完成后,对网络柜和电缆分支装置
进行测试和调试,以确保其正常运行。
包括检查电缆连接状态、信
号传输、设备运行等方面。
注意事项
- 在进行施工前,必须详细了解相关的安全规范和要求,并遵
循其指示。
- 施工人员必须具备相关的技能和经验,并按照专业标准进行
操作。
- 在处理电缆时,应避免造成电缆的机械损伤或电气故障。
- 进行电气连接时,务必确保正确地连接到适当的电源和设备,避免错误连接导致的安全问题。
结论
本文档提供了网络柜及电缆分支装置的施工方法和注意事项,希望能对施工人员提供有用的指导。
在进行施工时,请务必严格遵循安全规范和要求,并确保施工质量和设备运行的可靠性。
环网柜及电缆分支箱施工方法--完整版
环网柜及电缆分支箱基础施工方法一、环网柜基础的施工方法:1.施工工序:1放线定位——○2基坑开挖——○3垫层施工——○4底板模板施工——○5底○板浇筑——○6墙板模板施工——○7墙板混凝土浇筑——○7模板拆除——○8抹灰——○9现场清理2.施工方法:1)在施工前首先要充分熟悉图纸,在此基础之上由放线员根椐施工图在图上指定位置进行基础位置的定位放线;完成后由质检员时行自检。
2)在位置定位以后,由施工员按排(人工挖土时)普工,按现场放线位置时行基坑开挖,开挖完成后由质量员进行自检,在自检合格的前提下,请监理工程师到现场验收。
开挖时要注意下列几点:a、操作人员之间的间距,并不得面对面进行操作,以防间距过小在挥锹时发生互相伤害事故。
b、开挖时要按交底要求将弃土放置到尽可能离坑边较远或指定位置,如基坑较深的,要充分考虑放坡系数,以防重力压垮侧壁发生塌方事故。
c、在挖土要到距图纸标高位100mm时,要注意不得超挖,余下部分的泥土用小铲清除,以利于坑底的成型和保持坑底的强度。
3)在基坑施工完成后,由模具工进场按图纸要求制垫层混凝土模板,完成后有钢筋的由钢筋工进行配筋,要模板施工过程中要注意模板制作时的机械作业安全、用电安全等。
4)在模板施工完成并验收后,进行垫层混凝土浇筑的施工,这此过程中,应先浇水湿润模板,由于本工程的混凝土板较薄(200mm)且为素混凝土,故可直接一次成型,在成型后,应用棒式震动器沿模板中心呈“棉花型”震动并向底板边缘拖动完成施工。
5)在底板垫层完成后,进行墙板模板的施工,方法同底板模板施工。
6)墙板混凝土施工方法略同于底板混凝土施工。
7)墙板混凝土浇筑完成后,在满足强度要求的前提下,进行模板拆除,并将浇筑时的流淌和残渣清理干净。
8)按图纸要求的配比,进行砂浆的搅拌,在清理干净后的坑壁上,进行抹灰,要注意抹灰的质量。
9)施工完成后,对施工现场进行清理,力争做到“工完、料尽、场地清”。
二、分支箱基础的施工方法:1、施工工序:1放线定位——○2基坑开挖——○3垫层施工——○4墙体砌筑——○5压顶圈○xx模板施工——○6圈梁浇筑——○7抹灰——○8现场清理2、施工方法:1)~3)同环网柜基础施工;4)在垫层施工完成并达到一定强度后,用水将垫层表面的泥砂冲洗干净,略干后,用墨线在垫层上按图将墙体位置弹出,然后进行砌体砌筑作业,作业前应先用水湿润砖块,再行使用。
环网柜的施工方案
环网柜的施工方案环网柜是现代电网建设的一项重要设备,它是变电站的关键部分,用于实现电能的分配、切换和保护。
施工环网柜需要考虑多个因素,包括设备的安装、接线和调试等方面。
本文将介绍环网柜的施工方案。
一、施工准备1. 确定施工时间和地点,并做好相应的安全准备工作。
2. 确认环网柜设备的型号和数量,准备所需的工具和材料。
二、电缆敷设1. 根据设计要求,在地下或地面上预先开挖好电缆槽。
2. 将电缆从主变压器引出,经过电缆槽敷设到环网柜的位置。
3. 在环网柜附近设置适当的拉线井,方便接入电缆。
三、环网柜的安装1. 根据设计要求,在指定位置挖掘好基坑,并按照基坑图纸的要求做好地基处理。
2. 在基坑中安装环网柜支架,确保支架的水平和垂直度。
3. 将环网柜放入支架中,调整好位置,钢丝绳将其固定。
四、设备接线1. 根据环网柜的接线图纸,将所有设备的接线进行标识。
2. 按照接线图纸的要求,分别将低压侧和高压侧的电缆与环网柜内的相应接线端子进行连接。
3. 确保接线牢固可靠,并使用绝缘胶带对接线端子进行绝缘保护。
五、辅助设备安装1. 安装环网柜所需的辅助设备,包括电能计量装置、遥控装置和保护装置等。
2. 确保辅助设备的安装符合设计要求,连接正确无误。
六、调试和试验1. 对环网柜进行电气连接和接地的检查,确保安全可靠。
2. 对环网柜进行运行试验,包括合闸试验、分闸试验和保护试验等。
3. 完成试验后,对设备进行清洁、标识和记录。
七、施工总结1. 对施工过程进行总结,记录施工中遇到的问题和解决方法。
2. 检查环网柜施工的质量和安全,确保符合相关规范和标准。
本文简要介绍了环网柜的施工方案,包括施工准备、电缆敷设、环网柜的安装、设备接线、辅助设备安装、调试和试验等方面。
环网柜作为电网建设的重要设备,其施工需要严谨、细致和规范,以确保设备的质量和安全。
环网柜、电缆分支箱、开关柜、端子箱安装工艺
环网柜、电缆分支箱、开关柜、端子箱安装工艺施工前现场检查(1)包装及密封良好。
(2)开箱检查环网单元型号、规格符合设计图纸要求。
(3)产品的技术文件齐全。
(4)外观应无机械损伤、变形和局部脱落,设备标志、附件、备件齐全。
(5)气室气压应在允许范围内(气压检测装置显示正常)。
(6)基础预埋件及预留孔洞应符合设计要求,预埋件应牢固。
设备安装用的紧固件,应采用防腐处理,并宜采用标准件。
(7)满足GB 7251 相关要求。
a:活动部件动作灵活、可靠,传动装置动作正确,现场试操作3 次。
b:室内基础槽钢水平误差<1mm/m,全长水平误差<5mm;柜体槽钢不直度误差< 1mm/m,全长不直度误差<5mm,位置误差及不平行度<5mm。
c:部分寒冷地区的室外环网单元电缆井深度应大于1500mm,保证开挖至冻土层以下。
d:当环网柜安装在潮气较重,易起凝露的地区时,环网柜宜具备防凝露、通风等装置,并且环网柜基础应加装通风口。
e:环网柜安装有关的构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定。
当设备或设计有特殊要求时,尚应满足其要求。
环网单元安装(1)应采用专用吊具底部起吊。
(2 )柜体应满足垂直度< 1.5mm/m;相邻两柜顶部水平误差<2mm,成列柜顶部<5mm;相邻两柜边盘面误差<1mm,成列柜面小于5mm,柜间接缝<1.5mm。
(3)平行排列的柜体安装应以联络母线桥两侧柜体为准,保证两面柜就位正确,其左右偏差<2mm,其他柜依次安装。
(4)电缆接线端子压接时,线端子平面方向应与母线套管铜平面平行,确保接触良好。
(5)条件允许情况下,电缆各相线芯应尽量垂直对称。
(6)门内侧应标出主回路的线路图一次接线图,注明操作程序和注意事项,各类指示标识显示正常。
(7)门开启角度应大于90°,并设定位装置,门应有密封措施。
(8)已安装的故障指示器应安装紧固,防止滑动而造成脱落。
(9)环网柜各项调试内容应符合要求,仪器显示应正常。
环网柜及电线分支装置施工方法--完整版
环网柜及电线分支装置施工方法--完整版1. 简介该文档旨在介绍环网柜及电线分支装置的施工方法,以确保施工过程顺利进行,保证设备的安全运行。
2. 资料准备在进行施工之前,必须准备以下资料:- 环网柜及电线分支装置的设计图纸;- 所有所需的设备、材料及工具;- 施工方案及工期计划;- 相关安全手册和操作规范。
3. 施工步骤以下是环网柜及电线分支装置的施工步骤:步骤一:准备工作- 确保施工区域的安全,并进行必要的标识和防护措施;- 根据设计图纸确定环网柜及电线分支装置的位置,并进行标记。
步骤二:安装环网柜1. 将环网柜的底座放置在预定位置,并进行固定;2. 按照图纸要求,将环网柜的组件进行拼装,并连接电缆和接地线;3. 安装环网柜的门、锁和其他配件;4. 对环网柜进行必要的测试和检查,确保其正常运行。
步骤三:安装电线分支装置1. 根据设计要求,将电线分支装置的组件安装在环网柜内;2. 连接电缆和导线,确保连接牢固并符合要求;3. 进行接地线的连接和检测;4. 对电线分支装置进行必要的测试和检查,确保其正常工作。
步骤四:验收和测试1. 完成施工后,进行验收和测试;2. 检查环网柜及电线分支装置的安装质量,并确保符合相关标准和规范;3. 进行必要的测试和调试,确保设备的正常运行。
4. 安全注意事项在施工过程中,务必遵守以下安全注意事项:- 遵守相关安全操作规程和操作手册;- 使用符合标准的设备、材料和工具;- 注意施工现场的安全,防止意外事故的发生;- 进行必要的防护措施,确保施工人员的安全。
5. 总结本文档介绍了环网柜及电线分支装置的施工方法,包括准备工作、安装环网柜、安装电线分支装置、验收和测试以及安全注意事项。
在进行施工时,务必遵循相关标准和规范,确保施工过程的安全和设备的正常运行。
环网柜及电线分支接线箱施工组织设计
环网柜及电线分支接线箱施工组织设计1. 引言本文档旨在设计环网柜及电线分支接线箱的施工组织方案。
通过详细规划施工流程,有效组织和管理施工人员,确保施工过程顺利进行,并达到设计要求和质量标准。
2. 施工组织设计2.1 施工准备阶段在施工准备阶段,应进行以下工作:- 完善施工计划,明确工期和里程碑节点;- 确定施工人员数量和岗位职责;- 采购和储备所需材料和设备;- 安排必要的安全保护措施,并进行相关培训;- 梳理施工现场,确保施工道路畅通和安全;- 制定施工质量控制措施和检查计划。
2.2 施工流程环网柜及电线分支接线箱的施工流程如下:1. 安装环网柜:- 按照设计要求搭建安装平台;- 将环网柜准确定位在平台上;- 连接环网柜与电源线路,并进行必要的测试。
2. 安装电线分支接线箱:- 在预定位置安装合适的支架或固定装置;- 接线箱的安装位置和高度要符合相关标准和规范;- 连接电线分支接线箱与电线,确保接线正确无误;- 进行必要的电气测试和接地操作。
3. 安装配套设备:- 根据设计要求安装配套设备,如避雷器、电缆接头等;- 进行必要的测试,确保配套设备正常运行。
4. 调试和运行试验:- 对环网柜、电线分支接线箱和配套设备进行系统调试;- 运行试验,检查设备运行情况和性能。
2.3 施工管理为确保施工过程顺利进行,应加强施工管理,包括但不限于以下方面:- 制定施工安全管理规程,确保施工人员安全;- 安排专人负责施工现场的日常管理和协调工作;- 按照施工计划,及时调整资源和人力安排;- 确保施工质量,进行必要的质量检查和验收;- 处理施工过程中的突发事件和问题,保持良好的沟通和协调。
3. 结论通过本施工组织设计,可以有效组织和管理环网柜及电线分支接线箱的施工过程,确保施工质量和工期的达成。
在实施施工过程中,应密切配合各相关部门和人员,做好施工安全管理和质量控制,达到预期目标。
环网柜及电缆分支箱施工方法--完整版
环网柜及电缆分支箱基础施工方法一、环网柜基础的施工方法:1.施工工序:○1放线定位——○2基坑开挖——○3垫层施工——○4底板模板施工——○5底板浇筑——○6墙板模板施工——○7墙板混凝土浇筑——○7模板拆除——○8抹灰——○9现场清理2.施工方法:1)在施工前首先要充分熟悉图纸,在此基础之上由放线员根椐施工图在图上指定位置进行基础位置的定位放线;完成后由质检员时行自检。
2)在位置定位以后,由施工员按排(人工挖土时)普工,按现场放线位置时行基坑开挖,开挖完成后由质量员进行自检,在自检合格的前提下,请监理工程师到现场验收。
开挖时要注意下列几点:a、操作人员之间的间距,并不得面对面进行操作,以防间距过小在挥锹时发生互相伤害事故。
b、开挖时要按交底要求将弃土放置到尽可能离坑边较远或指定位置,如基坑较深的,要充分考虑放坡系数,以防重力压垮侧壁发生塌方事故。
c、在挖土要到距图纸标高位100mm时,要注意不得超挖,余下部分的泥土用小铲清除,以利于坑底的成型和保持坑底的强度。
3)在基坑施工完成后,由模具工进场按图纸要求制垫层混凝土模板,完成后有钢筋的由钢筋工进行配筋,要模板施工过程中要注意模板制作时的机械作业安全、用电安全等。
4)在模板施工完成并验收后,进行垫层混凝土浇筑的施工,这此过程中,应先浇水湿润模板,由于本工程的混凝土板较薄(200mm)且为素混凝土,故可直接一次成型,在成型后,应用棒式震动器沿模板中心呈“棉花型”震动并向底板边缘拖动完成施工。
5)在底板垫层完成后,进行墙板模板的施工,方法同底板模板施工。
6)墙板混凝土施工方法略同于底板混凝土施工。
7)墙板混凝土浇筑完成后,在满足强度要求的前提下,进行模板拆除,并将浇筑时的流淌和残渣清理干净。
8)按图纸要求的配比,进行砂浆的搅拌,在清理干净后的坑壁上,进行抹灰,要注意抹灰的质量。
9)施工完成后,对施工现场进行清理,力争做到“工完、料尽、场地清”。
二、分支箱基础的施工方法:1、施工工序:○1放线定位——○2基坑开挖——○3垫层施工——○4墙体砌筑——○5压顶圈梁模板施工——○6圈梁浇筑——○7抹灰——○8现场清理2、施工方法:1)~3)同环网柜基础施工;4)在垫层施工完成并达到一定强度后,用水将垫层表面的泥砂冲洗干净,略干后,用墨线在垫层上按图将墙体位置弹出,然后进行砌体砌筑作业,作业前应先用水湿润砖块,再行使用。
网络分布柜及电缆分支箱施工方法--完整版
网络分布柜及电缆分支箱施工方法--完整版一、概述网络分布柜及电缆分支箱的施工是网络建设中的关键环节之一。
本文档旨在介绍网络分布柜及电缆分支箱的施工方法,以帮助相关人员实施施工工作。
二、施工准备1. 确定施工位置:根据设计要求,确定网络分布柜及电缆分支箱的安装位置,并进行测量和标记。
2. 准备材料和工具:根据施工计划,准备所需的材料和工具,包括电缆、电缆分支箱、电缆预埋管、连接器、螺丝等。
三、施工步骤1. 网络分布柜施工方法:- 固定安装底座:根据网络分布柜类型和设计要求,确定底座的位置,并使用螺丝等工具将底座固定在地面或墙壁上。
- 安装分布柜:将网络分布柜放置在安装好的底座上,并使用螺丝将其固定。
- 连接电缆:将电缆连接器与分布柜的插槽进行连接,并确保连接牢固可靠。
- 进行接地处理:根据安全要求,在网络分布柜上进行接地处理,确保电缆系统的安全稳定。
2. 电缆分支箱施工方法:- 固定安装底座:根据电缆分支箱类型和设计要求,确定底座的位置,并使用螺丝等工具将底座固定在地面或墙壁上。
- 安装分支箱:将电缆分支箱放置在安装好的底座上,并使用螺丝将其固定。
- 连接电缆:根据设计要求,将需要连接的电缆插入到分支箱的插槽中,并确保插头固定牢固。
四、施工注意事项1. 安全第一:在进行施工过程中,必须注意人身安全和设备安全,采取必要的防护措施。
2. 严格按照设计进行施工:在施工过程中,必须按照设计要求进行施工,确保施工质量和系统的可靠性。
3. 注意电缆的铺设方式:电缆的铺设方式要合理,避免产生冗余和交叉,保证信号传输的稳定性。
4. 联系测试和调试:施工完成后,必须进行测试和调试工作,确保网络分布柜及电缆分支箱的正常运行。
五、施工验收施工完成后,必须进行验收工作。
验收内容包括:- 施工质量:确认施工质量是否符合设计要求和规范要求。
- 安全性能:确认网络分布柜及电缆分支箱的安装是否符合安全标准,并进行相应的测试。
- 运行效果:测试网络分布柜及电缆分支箱的运行效果和信号传输质量。
环网柜施工方法
环网柜施工方法.环网柜施工方法一、介绍环网柜是一种用于电力系统中的配电设备,主要用于将高压电流转变为低压电流,将电能有效地分配给。
本将详细介绍环网柜的施工方法,包括施工准备、安装步骤、检测与调试等内容。
二、施工准备1. 确定施工地点:根据设计图纸和实际情况,确认环网柜的安装位置和排布,确保满足安全和使用要求。
2. 准备施工材料和工具:包括环网柜本体、安装支架、电缆、连接器、绝缘材料、螺栓等,确保材料齐全准备妥当。
3. 确定施工步骤和工序:根据施工计划和图纸,确定每一个施工步骤的顺序和相应的工序,确保施工按照标准进行。
三、安装步骤1. 设置基础:根据设计要求,对环网柜的安装基础进行设置,确保基础坚固可靠。
2. 安装支架:根据设计图纸,将环网柜的安装支架安装在基础上,确保支架平整并符合要求。
3. 安装环网柜本体:将环网柜本体放置在安装支架上,并根据图纸要求进行固定和连接。
4. 连接电缆与设备:按照设计要求,连接环网柜和其他相关设备的电缆,确保连接坚固可靠,并进行绝缘处理。
5. 安装配套设备与装置:根据设计要求,安装环网柜配套的开关、熔断器、避雷器等设备和装置,确保安装正确且操作正常。
四、检测与调试1. 检测接线和连接:进行电缆和设备的接线检测,确保接线正确并无故障。
2. 检测功能和性能:对环网柜的各项功能和性能进行检测,包括开关、保护装置、仪表等,确保各项功能正常。
3. 调试和调整:根据检测结果,对环网柜进行调试和调整,确保其在正常工作范围内运行稳定可靠。
扩展内容:附件:1. 设计图纸:包括环网柜的布置图、接线图等。
2. 施工计划:包括施工步骤、时间安排等。
3. 现场照片:记录环网柜施工过程中的关键节点和实际情况。
法律名词及注释:1. 安全规范:指参考国家或者地方相关法律法规中关于环网柜施工的安全要求。
2. 设计图纸:指环网柜施工前根据工程要求编制的相关图纸,包括布置图、接线图等。
3. 施工计划:指对环网柜施工过程进行全面安排和调度的计划,包括施工步骤、时间安排等。
环网柜施工方法.
环网柜施工方法环网柜是电力系统中用于电能计量、控制和保护的重要设备之一。
它的施工方法直接关系到电力系统的稳定运行和安全性。
本文将介绍环网柜施工的一般方法,包括基础施工、设备安装与接线、连接调试等环节,旨在帮助读者了解环网柜施工的基本流程和技术要点。
环网柜施工的第一步是基础施工。
基础施工是环网柜安装的基础,对环网柜的使用寿命和稳定性有着重要影响。
首先,需要根据环网柜的尺寸和重量要求,确定基础的规格和尺寸。
然后,在指定位置进行地面的平整和清理工作,确保基础的稳固性和平整度。
接下来,按照设计要求,浇筑混凝土基础,注意混凝土的配比和施工工艺,确保基础的强度和耐久性。
最后,等待混凝土基础完全硬化后进行下一步的设备安装。
设备安装与接线是环网柜施工的核心环节。
首先,根据施工图纸和设计要求,对环网柜及配套设备进行验收和清点,确保设备完好无损。
然后,按照设备的安装位置和顺序,将环网柜和配套设备安装到基础上。
在安装过程中,需要确保设备的稳固性和垂直度,使用合适的工具和固定装置,防止设备的移位和倾倒。
接下来,进行设备的接线工作。
根据接线图纸和连接原理,对环网柜的各个设备进行接线连接。
在接线过程中,应注意保持电气接触的良好接触,防止电气接触不良和导线短路。
同时,还要注意保持接线整齐有序、布线清晰可辨,便于后期的维护和操作。
环网柜施工的最后一步是连接调试。
在进行连接调试之前,需要对设备的接线和连接进行仔细检查,确保无误。
然后,进行设备的电气连接和系统的接地连接。
在进行电气连接时,应按照设备的标志和相应接线图纸进行正确连接。
同时,还需要确认设备的接地连接,确保系统的接地可靠。
接下来,对连接的柜体进行绝缘测试和接地测试,确保环网柜的安全性和可靠性。
最后,进行设备的功能调试和系统的其他参数设置,确保环网柜的正常运行和可靠性。
综上所述,环网柜施工方法是一个复杂的过程,需要按照一定的顺序和要求进行。
基础施工、设备安装与接线、连接调试是环网柜施工的关键环节,每一步都需要谨慎操作、仔细检查和多次确认,以确保环网柜的安全性和可靠性。
电缆井及环网柜基础施工
电缆井及环网柜基础施工SANY GROUP system office room 【SANYUA16H-(1)电缆井及环网柜基础施工方案1、施工时测量放线,严格控制标高。
2、放线后,组织基槽土方开挖。
基槽士方开挖以机械为主,辅以人工修整。
水位较高处在基槽内设置集水坑,加强抽水,保持干地施工。
开挖机械选用小型挖掘机,在挖掘机开挖基槽土方时,沟底预留0.2~0.3米厚的土层暂不挖去,在下一道工序施工前用人工清理至设计标高,以保证不扰动原状士。
3、若地基土受扰动,或需换填地基土,一般可利用砂或石渣等按20cm为一层、分层洒水夯实。
4、土方开挖时将土弃于基槽两侧,弃土尽量远离沟槽口边缘(2m外,人工开挖的则不小于0.8m外),并控制一定高度(不超1.5m)。
开挖时有意识地分开可利用料及不可利用料,对不可利用料,利用装载机装自卸车运至场外。
5、验收后,及时拼装模板,将加工好的钢筋进行绑扎安装,进行混凝士浇筑。
混凝_士由搅拌站集中拌制,用手推车运输至施工现场后浇筑。
6、根据砼的强度要求准确计算出砼的配合比,并申报监理工程师审批,监理工程师同意后使用,使用过程中,严格按该配合比执行。
7、严格控制混凝士的搅拌时间和运输时间,混凝士运抵现浇现场时检查混凝士的拌和质量,若运输过程中出现机械故障,运输时间超过规定的时间,此斗(或车)砼不用于结构砼的浇注。
8、现浇施工中,做坍落度试验,符合要求后浇注;若坍落度损失过大,试验人员可根据实际情况征得监理工程师同意后掺入适量水泥浆,以确保砼的水灰比不变的条件下调大砼坍落度。
9、砼浇注前,检查模板及仓内,确保清洁、无杂物,模板拼缝严密,并经监理工程师批准后开始浇注砼。
10、注施工需严格控制分浆厚度,最厚不超过45cm同时要严格控制砼自由下落高度,最高不能超过2m超过2m要使用串简或流槽,以免砼产生离析。
11、入仓后应立即振捣,注意振点均匀分布,按顺序逐点振捣,避免漏振。
12、已过初凝期的砼表面浇注砼前,必须将其表而凿毛清洗干净,用水润湿后,并浇一层水泥浆以确保新旧砼之间的结合良好。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
环网柜及电缆分支箱基础施工方法
一、环网柜基础的施工方法:
1.施工工序:
○6墙
c、在挖土要到距图纸标高位100mm时,要注意不得超挖,余下部分的泥土用小铲
清除,以利于坑底的成型和保持坑底的强度。
3)在基坑施工完成后,由模具工进场按图纸要求制垫层混凝土模板,完成后有钢筋的由钢筋工进行配筋,要模板施工过程中要注意模板制作时的机械作业安全、用电
安全等。
4)在模板施工完成并验收后,进行垫层混凝土浇筑的施工,这此过程中,应先浇水湿润模板,由于本工程的混凝土板较薄(200mm)且为素混凝土,故可直接一次成型,在成型后,应用棒式震动器沿模板中心呈“棉花型”震动并向底板边缘拖动完成施工。
1
○6圈梁浇筑——○7抹灰——○8现场清理
2、施工方法:
1)~3)同环网柜基础施工;
4)在垫层施工完成并达到一定强度后,用水将垫层表面的泥砂冲洗干净,略干后,
用墨线在垫层上按图将墙体位置弹出,然后进行砌体砌筑作业,作业前应先用水湿润砖块,再行使用。
5)~6)在墙体砌筑到图纸标高时,用砂浆将面层砖缝勾勒灌满,以防止圈梁施工时产生漏浆,进行圈梁的模板制作和安装工作,同时由钢筋工进行配筋,经检查后,即可进行圈梁浇筑工作,施工方法同环网柜墙体混凝土施工。
此项作业完成后应对墙。
