驻马店cfg桩基工程施工合同

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

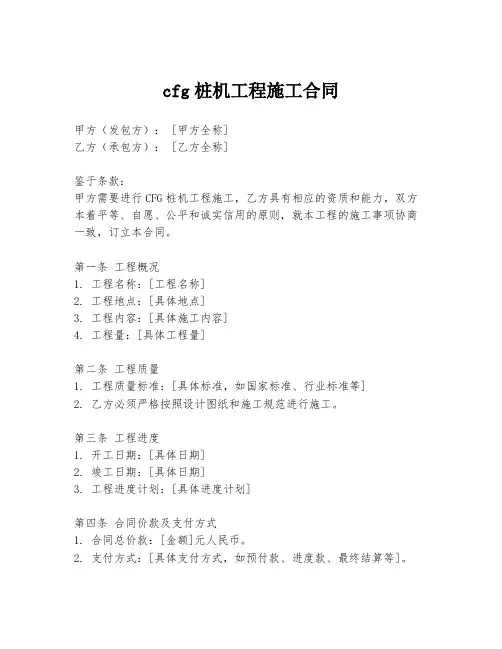

CFG桩基工程施工合同

发包单位:

承包单位:

CFG桩基工程施工合同

根据国家颁布《建设工程施工合同》为该合同蓝本,结合CFG桩特点进行编制。

发包单位:(以下简称甲方)

承包单位:(以下简称乙方)依照《中华人民共和国合同法》和《中华人民共和国建筑法》及其它有关法律、行政法规、自愿、公平和诚实信用的原则,并结合本工程具体情况,双方就本工程施工事项协商一致,订立本合同,双方共同遵守。

第1条工程概况

1.1工程名称:

1.2工程地点:

1.3工程内容:以施工图为准,桩径:¢mm 有效桩长米桩头米CFG桩混合料C

第2条工程承包范围:

桩基工程及为完成桩基工程的相关事务。

第3条承包方式:

第4条合同工期

4.1开竣工日期:年月日至年月日总日历工期:

共计日历天,每天24小时连续施工情况下(由于甲方原因,不可抗力等非乙方原因造成停工、工效降低时工期顺延)

第5条工程质量等级

乙方严格按照国家颁布的施工验收规范及工程施工图纸要求进行施工,工程质量合格率100%,由检测单位检测。按规范要求留置试块并送检。

第6条合同价款

6.1工程量:单桩长度米(含桩头),总桩数:根,总延长米:米。

6.2工程造价:本工程单价:元/米,(包括人、料、机,试验费、电费、水

费、空桩费和管理费等全部费用,待施工进场后,根据当时材料价格确定工程单价。)按图纸设计工程总量计取总价,人民币大写:

(¥),结算时以实际施工工程量据实增减。

6.3工程变更增减的费用,按合同约定的价格进行结算。

第7条合同价款的调整

合同价款在合同订立后,任何一方不得擅自改变,但发生下列情况之一可作调整:

1、甲方代表或监理工程师确认的工程量增加;

2、甲方代表或监理工程师确认设计变更或工程洽商;

3、一周内非乙方原因造成停水、停电,甲方原因造成停工累计超过8小时,

且造成经济损失的;

4、合同约定的其他增加或调整;

5、其他政策性调整;

乙方在上述情况发生30天内,将调整原因、金额以书面形式通知甲方代表,甲方在收到乙方通知后5日内仍不能按要求支付时,视为同意并承担相应违约责任。

第8条工程价款支付时间、数量及结算方法

8.1工程款的支付:

超过28天不检测视同合格并支付剩余工程款。甲方如果不能按合同规定保证工程用款时,除相应顺延工期外,还应赔偿因此给乙方造成的经济损失。

第9条图纸、资料

9.1施工现场工程地质勘察资料,总平面图及地下管网线路资料、空中线路资料及

周边建筑物资料等各一份,并保证资料真实准确,若甲方没有提供或因提供的资料不准确出现问题由甲方处理。

9.2工程桩位施工图和有关设计说明

以上图纸、资料甲方应在开工前提供给乙方,若甲方不能按合同约定提供图纸、资料,造成延误,责任由甲方承担,工期相应顺延。

第10条甲方责任

10.1负责办理施工场地的征地、拆迁、清除地上地下障碍物,负责协调周边的各种

关系,并在开工后负责解决以上事项的遗留问题。

10.2将施工所需水、电、线路从施工场地外部接至施工现场双方指定地点,并保证

施工区域平整坚实,若出现陷机,由甲方负责处理,因此造成的工期延误,工期顺延;乙方所用水、电装表计量、乙方按表计实耗量,按定额价向甲方交费。

10.3开通施工场地与外地连接道路,满足施工运输的需要,并保证施工期间畅通及

设备顺利进退场。

10.4向规划部门办理建筑规划许可证,并向有关部门办理其它所需各种证件、批件

和申报批准手续。

10.5将水准点与座标控制点和安全技术交底以书面形式交给乙方,并进行现场交

验。

10.6负责本工程桩基检测并承担其费用。

第11条乙方责任

11.1严格按施工图纸、技术规范、施工说明、设计变更通知单和国家现行的工程

施工验收规范进行施工,做好自检工作,确保工程质量。如发生问题,应及时处理采取补救措施。

11.2组织施工机械、材料、施工人员、管理人员进退场,做好施工准备工作。做

到安全文明生产。

11.3做好施工原始纪录,隐蔽工程记录,做好有关资料的记录,收集和整理竣工

资料给发包方。

11.4接受监理公司监理。服从甲方指令和工地管理。

11.5协调好与周边的关系,防止一切扰民事件的发生。

11.6 负责组织施工材料采购和协助质量检测。检测费用由甲方负责。

11.7按设计要求施工,保证桩长、桩位、桩径的偏差在施工验收规范的允许偏差范围之内,保证桩身强度,单桩承载力和复合承载力达到设计文件的要求,对施工质量负责。

第12条材料设备供应

采购的材料应符合设计和规范要求,并附有合格证。

第13条施工工期

乙方必须按合同工期组织施工,接受甲方代表或监理工程师的检查、监督。13.1延期开工:乙方按协议条款约定的开工日期开始施工,因甲方原因引起延期开

工,除相应顺延工期,甲方应承担乙方因此造成的经济损失。

13.2工期延误:工程量变化和设计变更,一周内,非乙方原因停水、停电,管桩供

应不上影响施工造成停工累计超过8小时;不可抗力的因素;施工中遇到不可预见障碍物或文物、流砂需处理时;甲方未按时拨付工程款及甲方代表签证同意给予顺延的其他情况,造成竣工日期推迟的延误,工期相应顺延。

第14条工期奖罚

14.1甲方对工程如有赶工要求,在确保工期的前提下,可实行工期奖,具体协商意

见是:

14.2关于停误工费用的计算方法

人员按日工定额综合单价计费;设备按台班计费。甲乙双方根据实际情况现场签证。第15条质量与验收

15.1乙方应认真按照国家颁布的施工验收规范基本工程设计图纸要求进行施工,并

接受甲方代表及监理工程师的检查、检验。

相关文档
最新文档
