建筑工程造价指标汇总目录一、各种建筑造价分析表 (2)1、全现浇结构住宅楼: (2)2、全现浇结构板式小高层住宅楼: (2)3、全现浇结构板式住宅楼: (3)4、全现浇结构塔楼: (3)5、框剪结构住宅楼: (3)6、框剪结构商住楼: (4)7、混合结构住宅楼: (4)二、房地产建筑成本(按建筑平方米算) (5)1、桩基工程(如有): (5)2、钢筋: (5)3、砼: (5)4、砌体工程: (5)5、抹灰工程: (5)6、外墙工程(包括保温): (5)7、室内水电安装工程(含消防): (5)8、屋面工程: (5)9、门窗工程(不含进户门): (6)10、土方、进户门、烟道及公共部位装饰工程: (6)11、地下室(如有): (6)12、电梯工程(如有): (6)13、人工费: (6)14、室外配套工程: (6)15、模板、支撑、脚手架工程(成本): (6)16、塔吊、人货电梯、升降机等各型施工机械(约为总造价的5~8%): (6)17、临时设施: (6)18、检测、试验、手续、交通、交际等费用: (7)19、承包商管理费、资料、劳保、利润等各种费用(约为10%): (7)20、上交国家各种税费: (7)21、设计费(含前期设计概念期间费用): (7)22、监理费: (7)23、广告、策划、销售代理费: (7)24、土地费: (7)25、土地税费与前期费: (8)三、工程造价单方指标参考 (9)1、普通住宅建筑混凝土用量和用钢量: (9)2、普通多层住宅楼施工预算经济指标: (9)3、施工功效: (10)4、基础数据: (10)四、工程成本测算方法 (10)1、计算工程量: (10)2、组综合单价: (10)3、测算综合单价: (10)4、混凝土: (11)5、钢筋: (12)6、外架: (12)7、模板(措施费): (12)8、地砖: (13)9、外墙干挂: (13)10、粉刷: (13)11、门窗工程: (13)五、工程预付款及其计算 (13)1.预付备料款的限额: (13)2.备料款的扣回: (14)六、工程进度款的支付(中间结算) (14)1.工程量的确认: (15)2.合同收入的组成: (15)3.工程进度款支付: (15)七、工程价款价差调整的主要方法 (16)1.工程造价指数调整法: (16)2.实际价格调整法: (16)3.调价文件计算法: (17)4.调值公式法: (17)一、各种建筑造价分析表1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。

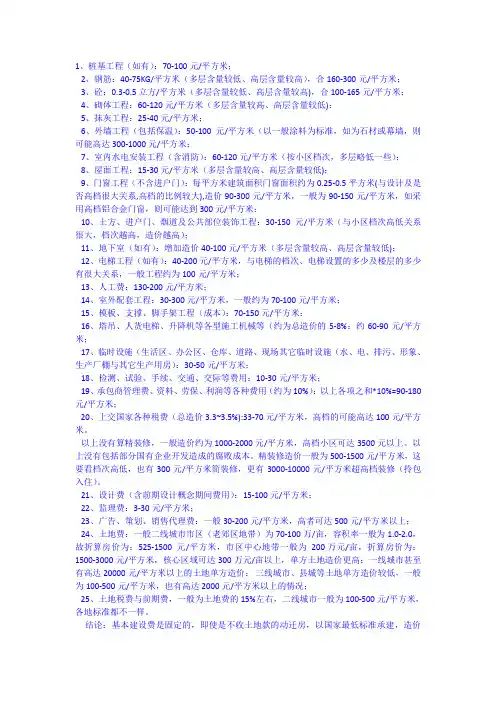

工程造价的一些常用数据

工程造价的一些常用数据

1、桩基工程(如有):70-100元/平方米;2、钢筋:40-75KG/平方米(多层含量较低、高层含量较高),合160-300元/平方米;3、砼:0.3-0.5立方/平方米(多层含量较低、高层含量较高),合100-165元/平方米;4、砌体工程:60-120元/平方米(多层含量较高、高层含量较低);5、抹灰工程:25-40元/平方米;6、外墙工程(包括保温):50-100元/平方米(以一般涂料为标准,如为石材或幕墙,则可能高达300-1000元/平方米;7、室内水电安装工程(含消防):60-120元/平方米(按小区档次,多层略低一些);8、屋面工程:15-30元/平方米(多层含量较高、高层含量较低);9、门窗工程(不含进户门):每平方米建筑面积门窗面积约为0.25-0.5平方米(与设计及是否高档很大关系,高档的比例较大),造价90-300元/平方米,一般为90-150元/平方米,如采用高档铝合金门窗,则可能达到300元/平方米;10、土方、进户门、烟道及公共部位装饰工程:30-150元/平方米(与小区档次高低关系很大,档次越高,造价越高);11、地下室(如有):增加造价40-100元/平方米(多层含量较高、高层含量较低);12、电梯工程(如有):40-200元/平方米,与电梯的档次、电梯设置的多少及楼层的多少有很大关系,一般工程约为100元/平方米;13、人工费:130-200元/平方米;14、室外配套工程:30-300元/平方米,一般约为70-100元/平方米;15、模板、支撑、脚手架工程(成本):70-150元/平方米;16、塔吊、人货电梯、升降机等各型施工机械等(约为总造价的5-8%:约60-90元/平方米;17、临时设施(生活区、办公区、仓库、道路、现场其它临时设施(水、电、排污、形象、生产厂棚与其它生产用房):30-50元/平方米;18、检测、试验、手续、交通、交际等费用:10-30元/平方米;19、承包商管理费、资料、劳保、利润等各种费用(约为10%):以上各项之和*10%=90-180元/平方米;20、上交国家各种税费(总造价3.3~3.5%):33-70元/平方米,高档的可能高达100元/平方米。

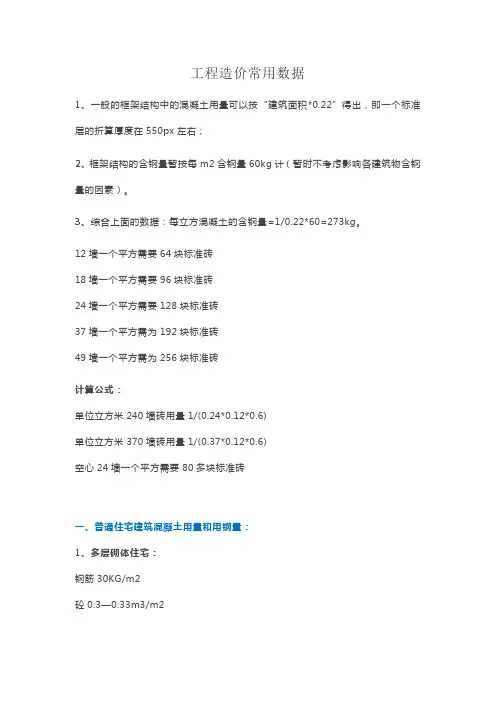

工程造价常用数据

工程造价常用数据

工程造价常用数据1、一般的框架结构中的混凝土用量可以按“建筑面积*0.22”得出,即一个标准层的折算厚度在550px左右;2、框架结构的含钢量暂按每m2含钢量60kg计(暂时不考虑影响各建筑物含钢量的因素)。

3、综合上面的数据:每立方混凝土的含钢量=1/0.22*60=273kg。

12墙一个平方需要64块标准砖18墙一个平方需要96块标准砖24墙一个平方需要128块标准砖37墙一个平方需为192块标准砖49墙一个平方需为256块标准砖计算公式:单位立方米240墙砖用量1/(0.24*0.12*0.6)单位立方米370墙砖用量1/(0.37*0.12*0.6)空心24墙一个平方需要80多块标准砖一、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋30KG/m2砼0.3—0.33m3/m22、多层框架钢筋38—42KG/m2砼0.33—0.35m3/m23、小高层11—12层钢筋50—52KG/m2砼0.35m3/m24、高层17—18层钢筋54—60KG/m2砼0.36m3/m25、高层30层H=94米钢筋65—75KG/m2砼0.42—0.47m3/m26、高层酒店式公寓28层H=90米钢筋65—70KG/m2砼0.38—0.42m3/m27、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间以上数据按抗震7度区规则结构设计二、普通多层住宅楼施工预算经济指标1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.242、模版面积占建筑面积2.2左右3、室外抹灰面积占建筑面积0.4左右4、室内抹灰面积占建筑面积3.8三、施工功效1、一个抹灰工一天抹灰在35平米2、一个砖工一天砌红砖1000—1800块3、一个砖工一天砌空心砖800—1000块4、瓷砖15平米5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天四、基础数据1、混凝土重量2500KG/m32、钢筋每延米重量0.00617*d*d3、干砂子重量1500KG/m3,湿砂重量1700KG/m34、石子重量2200KG/m35、一立方米红砖525块左右(分墙厚)6、一立方米空心砖175块左右7、筛一方干净砂需1.3方普通砂一点不同观点:1、一般多层砌体住宅:钢筋25-30KG/m2,其中经济适用房为16--18KG/m2.2、一般多层砌体住宅,室外抹灰面积占建筑面积0.5--0.7。

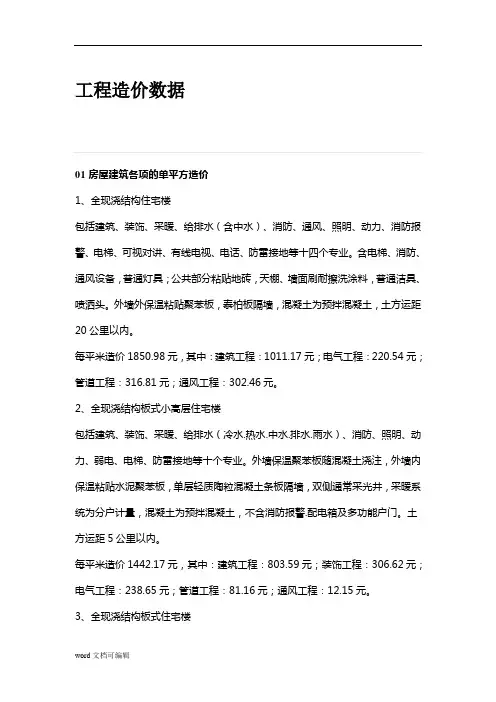

工程造价数据(必记)

工程造价数据(必记)

工程造价数据01房屋建筑各项的单平方造价1、全现浇结构住宅楼包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。

含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。

外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。

每平米造价1850.98元,其中:建筑工程:1011.17元;电气工程:220.54元;管道工程:316.81元;通风工程:302.46元。

2、全现浇结构板式小高层住宅楼包括建筑、装饰、采暖、给排水(冷水.热水.中水.排水.雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。

外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警.配电箱及多功能户门。

土方运距5公里以内。

每平米造价1442.17元,其中:建筑工程:803.59元;装饰工程:306.62元;电气工程:238.65元;管道工程:81.16元;通风工程:12.15元。

3、全现浇结构板式住宅楼包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。

公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。

含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内。

每平米造价1360.43元,其中:建筑工程:730.56元;装饰工程:174.30元;电气工程:248.45元;管道工程:207.12元。

4、全现浇结构塔楼包括建筑、装饰、采暖、给排水、消防、通风、照明、动力、弱电、防雷接地等十个专业。

公共部分楼梯间、电梯间地面为水泥砂浆整体面层,天棚、内墙面底层刷耐水腻子,面层擦洗涂料。

含给排水、消防、通风设备,不含电梯、卫生洁具,弱电(电视.电话.综合布线)只埋管不穿线。

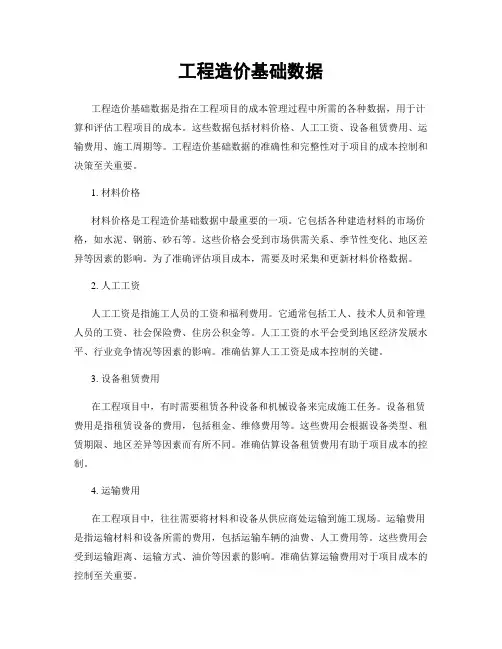

工程造价基础数据

工程造价基础数据

工程造价基础数据工程造价基础数据是指在工程项目的成本管理过程中所需的各种数据,用于计算和评估工程项目的成本。

这些数据包括材料价格、人工工资、设备租赁费用、运输费用、施工周期等。

工程造价基础数据的准确性和完整性对于项目的成本控制和决策至关重要。

1. 材料价格材料价格是工程造价基础数据中最重要的一项。

它包括各种建造材料的市场价格,如水泥、钢筋、砂石等。

这些价格会受到市场供需关系、季节性变化、地区差异等因素的影响。

为了准确评估项目成本,需要及时采集和更新材料价格数据。

2. 人工工资人工工资是指施工人员的工资和福利费用。

它通常包括工人、技术人员和管理人员的工资、社会保险费、住房公积金等。

人工工资的水平会受到地区经济发展水平、行业竞争情况等因素的影响。

准确估算人工工资是成本控制的关键。

3. 设备租赁费用在工程项目中,有时需要租赁各种设备和机械设备来完成施工任务。

设备租赁费用是指租赁设备的费用,包括租金、维修费用等。

这些费用会根据设备类型、租赁期限、地区差异等因素而有所不同。

准确估算设备租赁费用有助于项目成本的控制。

4. 运输费用在工程项目中,往往需要将材料和设备从供应商处运输到施工现场。

运输费用是指运输材料和设备所需的费用,包括运输车辆的油费、人工费用等。

这些费用会受到运输距离、运输方式、油价等因素的影响。

准确估算运输费用对于项目成本的控制至关重要。

5. 施工周期施工周期是指完成工程项目所需的时间。

它包括各个施工阶段的时间安排,如土建施工、装修施工等。

施工周期的长短会影响到项目的成本和进度。

准确评估施工周期有助于项目的计划和控制。

为了获得准确的工程造价基础数据,可以采取以下方法:1. 市场调研定期进行市场调研,了解建造材料、人工工资、设备租赁费用和运输费用等的市场行情。

可以通过与供应商、承包商和其他相关行业的交流,获取最新的价格信息。

2. 数据采集建立一个完善的数据采集系统,采集和整理各种工程造价基础数据。

工程造价常用数据速查手册

工程造价常用数据速查手册

工程造价常用数据速查手册1. 前言工程造价管理是工程项目中非常重要的一环,它涉及到工程项目的经济效益、成本控制等方面。

而在工程造价管理中,数据的应用和查询是必不可少的环节。

为了方便工程造价管理人员能够快速准确地获取相关数据,特制作了这份《工程造价常用数据速查手册》。

本手册旨在汇总工程造价管理常用的数据,并提供相关查询方法,帮助工程造价管理人员准确快速地获取所需信息。

2. 劳务费用标准劳务费用是工程项目中不可或缺的部分,其标准的查询是工程造价管理中的常见需求。

本手册包含了常见的劳务费用标准,包括各类工种的工资标准、社会保险费率、加班费标准等,以便工程造价管理人员能够根据实际需要查询相关数据。

3. 材料价格指数材料价格指数是衡量材料价格变动趋势的重要指标,了解材料价格指数有助于工程造价管理人员做出及时合理的预算调整。

本手册收录了各类常见建筑材料的价格指数,并提供了查询方法和实用建议,方便工程造价管理人员根据实际情况进行材料价格的预测和调整。

4. 工程量清单规范工程量清单是工程造价核算的重要基础,了解工程量清单的规范对工程造价管理人员的工作至关重要。

本手册汇总了常见的工程量清单规范,包括单位工程定额、工程量计算方法、工程量清单编制规范等内容,旨在帮助工程造价管理人员准确编制和核算工程造价。

5. 设备租赁费用标准在工程项目中常常需要租赁各类设备和机械,了解设备租赁费用标准对于合理安排项目预算和成本控制至关重要。

本手册提供了各类常见设备的租赁费用标准查询方法,帮助工程造价管理人员快速准确地获取所需信息。

6. 建筑工程常用指标建筑工程常用指标是工程造价管理人员经常需要查询的数据之一,本手册包含了建筑工程中常用的各类指标,包括工程质量验收标准、安全生产指标、施工工期标准等内容,以便工程造价管理人员能够根据实际情况查询相关数据。

7. 结尾本手册旨在帮助工程造价管理人员能够快速准确地获取常用数据,提高工作效率,为工程造价管理提供便利。

(完整版)建筑工程造价指标汇总(完整)

(完整版)建筑工程造价指标汇总(完整)

建筑工程造价指标汇总目录一、各种建筑造价分析表 (3)1、全现浇结构住宅楼: (3)2、全现浇结构板式小高层住宅楼: (3)3、全现浇结构板式住宅楼: (3)4、全现浇结构塔楼: (4)5、框剪结构住宅楼: (4)6、框剪结构商住楼: (4)7、混合结构住宅楼: (5)二、房地产建筑成本(按建筑平方米算) (5)1、桩基工程(如有): (5)2、钢筋: (5)3、砼: (5)4、砌体工程: (5)5、抹灰工程: (6)6、外墙工程(包括保温): (6)7、室内水电安装工程(含消防): (6)8、屋面工程: (6)9、门窗工程(不含进户门): (6)10、土方、进户门、烟道及公共部位装饰工程: (6)11、地下室(如有): (6)12、电梯工程(如有): (6)13、人工费: (7)14、室外配套工程: (7)15、模板、支撑、脚手架工程(成本): (7)16、塔吊、人货电梯、升降机等各型施工机械(约为总造价的5~8%): (7)17、临时设施: (7)18、检测、试验、手续、交通、交际等费用: (7)19、承包商管理费、资料、劳保、利润等各种费用(约为10%): (7)20、上交国家各种税费: (7)21、设计费(含前期设计概念期间费用): (8)22、监理费: (8)23、广告、策划、销售代理费: (8)24、土地费: (8)25、土地税费与前期费: (8)三、工程造价单方指标参考 (9)1、普通住宅建筑混凝土用量和用钢量: (9)2、普通多层住宅楼施工预算经济指标: (10)3、施工功效: (10)4、基础数据: (10)四、工程成本测算方法 (11)1、计算工程量: (11)2、组综合单价: (11)3、测算综合单价: (11)4、混凝土: (11)5、钢筋: (12)6、外架: (12)7、模板(措施费): (13)8、地砖: (13)9、外墙干挂: (13)10、粉刷: (13)11、门窗工程: (14)五、工程预付款及其计算 (14)1.预付备料款的限额: (14)2.备料款的扣回: (14)六、工程进度款的支付(中间结算) (15)1.工程量的确认: (15)2.合同收入的组成: (16)3.工程进度款支付: (16)七、工程价款价差调整的主要方法 (16)1.工程造价指数调整法: (17)2.实际价格调整法: (17)3.调价文件计算法: (17)4.调值公式法: (17)一、各种建筑造价分析表1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。

工程造价常用数据速查手册

工程造价常用数据速查手册

工程造价常用数据速查手册
工程造价常用数据速查手册是指在施工项目中常用的与造价相关的各种数据的速查手册。

这些常用数据包括但不限于以下方面:
1. 材料价格:包括常见材料的市场价格,如钢材、水泥、砂石等。

2. 劳动力价格:包括各类工种的工资标准,如建筑工人、电工、焊工等。

3. 设备租赁价格:包括各类常用设备的租赁价格,如挖掘机、起重机、混凝土搅拌机等。

4. 建筑面积计算:包括常见建筑面积计算公式,如地板面积、墙面面积、天花板面积等。

5. 人工费用计算:包括按照工种和工时计算人工费用的方法。

6. 施工工期计算:包括各类施工工序的常用工期标准。

7. 监理费用计算:包括监理工作的常用费用计算方法。

8. 管理费用计算:包括工程管理的常用费用计算方法。

9. 税费计算:包括各种税费的计算方法,如增值税、所得税等。

10. 稠密度计算:包括常见的湿土、砂土等土壤的稠密度计算
方法。

这些数据能够帮助工程师和造价人员在实际工程项目中快速查找和计算相关数据,提高工作效率。

通常,这些数据会被整理成一个便于查询的手册或者电子文档,方便使用者随时查阅。

最全的建筑工程造价指标汇总

最全的建筑工程造价指标汇总

最全的建筑工程造价指标汇总随着城市发展和人民生活质量的提高,建设工程在城市规划中占据了越来越重要的地位。

建筑工程的造价是一个关键因素,直接影响工程的投资和资金的使用。

本文将介绍多个建筑工程造价指标,供读者参考,帮助投资方和工程设计师准确评估工程造价,控制建设成本。

建筑工程规模性指标建筑工程规模性指标是评估建筑工程造价最常用的一个指标,它通常用于计算单位工程的造价,并以单元面积或者容积来计算。

1. 建筑各类面积指标•建筑基底面积=建筑外墙面积+建筑内墙面积+建筑屋面面积•套内建筑面积=房屋内部实用面积,不包括外墙、内阳台等地方•套内净面积=房屋实际使用的面积,已扣除墙体厚度、阳台等占用空间的面积•公摊比例=公共面积/销售面积•公共面积占用比例=公共面积/总建筑面积•净高=层高-层板厚度2. 容积指标•建筑容积率=建筑总体积/占地面积•居住区容积率=居住用地修建用地内容积总和/该居住用地面积•选址容积率=居住区容积率×容积建筑系数建筑工程构件式指标建筑工程构件式指标是指以建筑工程的构件或构件组合为计算基础的指标,根据不同的构件种类进行计算。

1. 墙体、顶板及地面系指标•砖石墙含水率=砖石体积含水量/砖石原体积•外墙抗风压等级•外墙隔热等级•二次结构钢材吨价•精配保温砂浆m³价•多层管系综合(铜、铝)吨价•单层(双层)北京立方吨价•通风空调设备好中差吨位2. 楼梯、电梯及雨口系•双轨电梯含安装价(6人、1000kg)•扶梯(500mm)含安装价•标准钢梯•雨水口;地漏3. 开间系•预制混凝土龙门架m³价•预制组合梁m³价•玻璃幕墙(修建结构)m²价•铝合金窗m²价•铝塑复合板m²价•采光烟排风雨帽m²、m个价建筑工程工程量指标建筑工程工程量指标是指以建筑施工过程中的量来计算建筑工程造价的一种方法。

建筑工程工程量指标包含了下列内容:1. 建筑土方工程量•土方(软土)m³/km•土方(地基工程)m³•土方(岩、石料)m³2. 建筑附加工程量•砌筑工程量m²/km•批灰工程量m²•标准门、窗安装工程量•铁路顶棚、站台、过江设置工程量3. 建筑监理工程量•施工图设计检查•动态监理•质量检查及抽查建筑工程其他指标1. 建筑工程资金计算•税费、材料、人员及租赁费用•现金流量•项目融资2. 燃气、电力等能耗指标•电力消耗指标•燃气消耗指标3. 建筑工程保温、隔音等指标•热阻、隔音等指标综合指标建筑工程造价综合指标是两个及以上指标相结合的指标,主要涉及资金、设计、质量、工期等多方面内容,是最重要的指标之一。

作为一个造价员必须知道的数据

作为一个造价员必须知道的数据

1、一般的框架结构中的混凝土用量可以按“建筑面积*0.22”得出,即一个标准层的折算厚度在22cm左右;2、框架结构的含钢量暂按每m2含钢量60kg计(暂时不考虑影响各建筑物含钢量的因素):。

3、综合上面的数据:每立方混凝土的含钢量=1/0.22*60=273kg。

12墙一个平方需要64块标准砖18墙一个平方需要96块标准砖24墙一个平方需要128块标准砖37墙一个平方需为192块标准砖49墙一个平方需为256块标准砖计算公式:单位立方米240墙砖用量1/(0.24*0.12*0.6)单位立方米370墙砖用量1/(0.37*0.12*0.6)空心24墙一个平方需要80多块标准砖一个土建工程师应掌握的数据一、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋30KG/m2砼0.3—0.33m3/m22、多层框架钢筋38—42KG/m2砼0.33—0.35m3/m23、小高层11—12层钢筋50—52KG/m2砼0.35m3/m24、高层17—18层钢筋54—60KG/m2砼0.36m3/m25、高层30层H=94米钢筋65—75KG/m2砼0.42—0.47m3/m26、高层酒店式公寓28层H=90米钢筋65—70KG/m2砼0.38—0.42m3/m27、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间以上数据按抗震7度区规则结构设计二、普通多层住宅楼施工预算经济指标1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.242、模版面积占建筑面积2.2左右3、室外抹灰面积占建筑面积0.4左右4、室内抹灰面积占建筑面积3.8三、施工功效1、一个抹灰工一天抹灰在35平米2、一个砖工一天砌红砖1000—1800块3、一个砖工一天砌空心砖800—1000块4、瓷砖15平米5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天四、基础数据1、混凝土重量2500KG/m32、钢筋每延米重量0.00617*d*d3、干砂子重量1500KG/m3,湿砂重量1700KG/m34、石子重量2200KG/m35、一立方米红砖525块左右(分墙厚)6、一立方米空心砖175块左右7、筛一方干净砂需1.3方普通砂一点不同观点:1、一般多层砌体住宅:钢筋25-30KG/m2,其中经济适用房为16--18KG/m2.2、一般多层砌体住宅,室外抹灰面积占建筑面积0.5--0.7。

工程造价基础数据

工程造价基础数据

工程造价基础数据工程造价基础数据是指在工程项目的预算编制、招投标、合同管理和工程造价控制等环节中所需的基础数据。

这些数据包括工程量清单、工程单价、工程费率、施工机械台班系数、材料价格指数、劳动力工资指数等。

这些数据对于工程项目的成本控制、合理预算和合同管理起着重要的作用。

1. 工程量清单:工程量清单是工程项目中各项工作的详细清单,包括工程项目的构成、数量、单位、单价等信息。

工程量清单的编制需要根据项目的具体情况进行,包括建筑工程、土木工程、安装工程等各个专业的工程量。

2. 工程单价:工程单价是指单位工程的造价,通常以元/平方米、元/立方米等单位表示。

工程单价的确定需要考虑到材料价格、劳动力工资、机械设备使用费等因素,可以通过历史数据、市场调研等方式进行确定。

3. 工程费率:工程费率是指工程项目中各项费用的比例或系数,通常以百分比表示。

工程费率包括管理费、利润、税金等费用,是工程项目总造价的重要组成部分。

4. 施工机械台班系数:施工机械台班系数是指施工过程中各种机械设备的使用系数,用于计算机械设备的使用费用。

不同机械设备的台班系数根据设备的类型、规格、使用时间等因素进行确定。

5. 材料价格指数:材料价格指数是指反映材料价格变动的指标,用于调整工程项目中材料费用的预算。

根据市场行情和供求关系等因素,材料价格指数会不断变化,需要及时更新。

6. 劳动力工资指数:劳动力工资指数是指反映劳动力工资水平变动的指标,用于调整工程项目中人工费用的预算。

劳动力工资指数的变化受到多种因素的影响,包括经济形势、劳动力供求关系等。

以上是工程造价基础数据的一些常见内容,这些数据可以通过市场调研、历史数据、专业咨询等方式获取。

在工程项目的各个环节中,合理准确地使用这些数据,可以提高工程项目的成本控制水平,确保工程项目的质量和进度。

同时,及时更新这些数据,根据实际情况进行调整,可以更好地适应市场的变化和工程项目的需求。

建筑造价工程常用数据

建筑造价工程常用数据

只要你学习,从事建筑,不管是什么专业绝对能用到。

一定收藏它,别错过。

第一章基础层一、柱主筋基础插筋=基础底板厚度-保护层+伸入上层的钢筋长度+Max{10D,200mm}二、基础内箍筋基础内箍筋的作用仅起一个稳固作用,也可以说是防止钢筋在浇注时受到挠动。

一般是按2根进行计算(软件中是按三根)。

第二章中间层一、柱纵筋1、 KZ中间层的纵向钢筋=层高-当前层伸出地面的高度+上一层伸出楼地面的高度二、柱箍筋1、KZ中间层的箍筋根数=N个加密区/加密区间距+N+非加密区/非加密区间距-103G101-1中,关于柱箍筋的加密区的规定如下1)首层柱箍筋的加密区有三个,分别为:下部的箍筋加密区长度取Hn/3;上部取Max{500,柱长边尺寸,Hn/6};梁节点范围内加密;如果该柱采用绑扎搭接,那么搭接范围内同时需要加密。

2)首层以上柱箍筋分别为:上、下部的箍筋加密区长度均取Max{500,柱长边尺寸,Hn/6};梁节点范围内加密;如果该柱采用绑扎搭接,那么搭接范围内同时需要加密。

第三节顶层顶层KZ因其所处位置不同,分为角柱、边柱和中柱,也因此各种柱纵筋的顶层锚固各不相同。

(参看03G101-1第37、38页)一、角柱角柱顶层纵筋长度=层净高Hn+顶层钢筋锚固值,那么角柱顶层钢筋锚固值是如何考虑的呢?弯锚(≦Lae):梁高-保护层+12da、内侧钢筋锚固长度为直锚(≧Lae):梁高-保护层≧1.5Laeb、外侧钢筋锚固长度为柱顶部第一层:≧梁高-保护层+柱宽-保护层+8d柱顶部第二层:≧梁高-保护层+柱宽-保护层注意:在GGJ V8.1中,内侧钢筋锚固长度为弯锚(≦Lae):梁高-保护层+12d直锚(≧Lae):梁高-保护层外侧钢筋锚固长度=Max{1.5Lae ,梁高-保护层+柱宽-保护层} 二、边柱边柱顶层纵筋长度=层净高Hn+顶层钢筋锚固值,那么边柱顶层钢筋锚固值是如何考虑的呢?边柱顶层纵筋的锚固分为内侧钢筋锚固和外侧钢筋锚固:a、内侧钢筋锚固长度为弯锚(≦Lae):梁高-保护层+12d直锚(≧Lae):梁高-保护层b、外侧钢筋锚固长度为:≧1.5Lae注意:在GGJ V8.1中,内侧钢筋锚固长度为弯锚(≦Lae):梁高-保护层+12d直锚(≧Lae):梁高-保护层外侧钢筋锚固长度=Max{1.5Lae ,梁高-保护层+柱宽-保护层}三、中柱中柱顶层纵筋长度=层净高Hn+顶层钢筋锚固值,那么中柱顶层钢筋锚固值是如何考虑的呢?中柱顶层纵筋的锚固长度为弯锚(≦Lae):梁高-保护层+12d直锚(≧Lae):梁高-保护层注意:在GGJ V8.1中,处理同上。

各类建筑工程造价指标汇总

各类建筑工程造价指标汇总

各类建筑工程造价指标汇总建筑工程造价指标是评估和控制建筑项目成本的重要工具,可以帮助项目方了解项目成本的构成和分配,并提供参考依据。

以下是各类建筑工程造价指标的汇总。

1.建筑面积指标:建筑面积指标是指根据建筑物的功能和性质,确定建筑物各个部分所占据的面积比例。

常见的建筑面积指标有建筑物总建筑面积、地上建筑面积、地下建筑面积等。

2.建筑工程费用指标:建筑工程费用指标是评估建筑项目成本的核心指标之一、常见的建筑工程费用指标包括建筑材料费、人工费、设备费、租赁费、管理费、利润等。

3.资金投入指标:资金投入指标是指建筑项目在不同阶段的资金计划和支出情况。

常见的资金投入指标包括建设前期投资、土地费用、建设期投资、竣工决算价等。

4.人工工时指标:人工工时指标是指完成建筑项目所需的人力资源投入。

常见的人工工时指标包括工日、工时、劳动力成本等。

5.建筑材料指标:建筑材料指标是指建筑项目中各类材料的种类、用量和价格等。

常见的建筑材料指标包括主体结构材料、装饰材料、管道材料、电器材料等。

6.功能组织指标:功能组织指标是根据建筑物的功能需求和使用要求,对建筑物内部空间进行组织和布局的指标。

常见的功能组织指标包括动线规划、功能分区、空间比例等。

7.施工工艺指标:施工工艺指标是指建筑项目在施工过程中所采用的工艺方法和流程。

常见的施工工艺指标包括施工工艺方案、施工工序、施工方法等。

8.质量控制指标:质量控制指标是指建筑项目在施工过程中对质量的要求和控制标准。

常见的质量控制指标包括工程质量标准、工程验收标准、工程缺陷等。

9.安全管理指标:安全管理指标是指建筑项目在施工过程中对安全生产的要求和控制措施。

常见的安全管理指标包括安全生产计划、安全生产标准、安全事故报告等。

10.环境保护指标:环境保护指标是指建筑项目在施工和使用过程中对环境的影响和保护措施。

常见的环境保护指标包括环境评价报告、污水处理设施、噪音控制等。

以上是各类建筑工程造价指标的汇总,这些指标可以帮助项目方进行成本评估和控制,提高建筑项目的经济效益和施工质量。

常用建筑工程数据大全(成本、造价)

常用建筑工程数据大全(成本、造价)

以前也有过,不过不全,这个是最新版的数据大全,与以前的不一样.赶紧收藏。

花了一天时间才整理好。

一、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋30KG/m2 砼0。

3-0。

33m3/m22、多层框架钢筋38—42KG/m2 砼0.33-0.35m3/m23、小高层11-12 层钢筋50—52KG/m2 砼0。

35m3/m24、高层17—18 层钢筋54-60KG/m2 砼0.36m3/m25、高层30 层H=94 米钢筋65-75KG/m2 砼0。

42—0。

47m3/m26、高层酒店式公寓28 层H=90 米钢筋65—70KG/m2 砼0.38—0。

42m3/m27、别墅混凝土用量和用钢量介于多层砌体住宅和高层11-12 层之间以上数据按抗震7 度区规则结构设计二、普通多层住宅楼施工预算经济指标1、室外门窗(不包括单元门、防盗门)面积占建筑面积0。

36—0。

4 (也有的人认为:应该是0。

20—0。

24)2、模版面积占建筑面积模板面积:一般是建筑面积乘以系数的2。

5—3.5之间。

(1)框架结构一般是2.5-2。

8之间(但大多数取的不超过2。

6哈);(2)框剪3。

1--—3。

5之间(大多取不超过3。

3)。

3、室外抹灰面积占建筑外墙面积一般占建筑面积的0。

62—0。

671、门窗/外墙=32%左右2、建筑面积/外墙面积=1/0。

623、内墙/建筑面积=2。

62左右内墙面积/门窗面积=2。

62/0。

22=12:14、室内抹灰面积占建筑面积标准层住宅楼室内抹灰的比例一般是建筑面积的2.3到2。

6之间。

三、施工功效1、一个抹灰工一天抹灰在35 平米2、一个砖工一天砌小红砖2600-2900 块3、一个砖工一天砌空心砖800-1000 块4、瓷砖15 平米5、刮大白第一遍300 平米/天,第二遍180 平米/天,第三遍压光90 平米/天四、基础数据1、混凝土重量2500KG/m32、钢筋每延米重量0.00617*d*d3、干砂子重量1500KG/m3,湿砂重量1700KG/m34、石子重量2200KG/m35、一立方米红砖525 块左右(分墙厚)6、一立方米空心砖175 块左右7、筛一方干净砂需1.3 方普通砂补充:多层砌体住宅:我们曾经做过钢筋18KG/m2 ,但楼板是预应力空心板按新规范对共计60多栋各类工程的统计(钢筋含量):对8 度,三类场地:框架一般每平米65~70 公斤;框剪一般每平米70~75 公斤;剪力墙一般每平米75~80 公斤.对8 度,二类场地:框架一般每平米55~60 公斤;框剪一般每平米60~65 公斤;剪力墙一般每平米65~70 公斤。

建筑工程造价指标汇总

建筑工程造价指标汇总

建筑工程造价指标汇总一、前言建筑工程造价指标是指用于评估和估算建筑工程成本的参考数值。

准确并合理地确定造价指标对于建筑工程的规划、设计和施工至关重要。

本文将对建筑工程造价指标进行汇总,并提供相关参考数据,以供工程师、设计师和业主参考。

二、建筑材料指标1. 水泥:每立方米水泥用量通常为300千克至400千克,价格为每吨2000元至3000元。

2. 砖块:每平方米砖块用量通常为70块至100块,价格为每千块1000元至1500元。

3. 钢筋:每吨钢筋用量通常为200千克至400千克,价格为每吨4000元至6000元。

4. 沙子:每立方米沙子用量通常为0.6立方米至1立方米,价格为每吨120元至200元。

5. 石子:每立方米石子用量通常为0.6立方米至1立方米,价格为每吨200元至300元。

6. 涂料:每平方米涂料用量通常为0.3升至0.5升,价格为每升50元至100元。

三、人工费用指标1. 水电工人:每小时工资通常为50元至80元。

2. 泥水工人:每小时工资通常为40元至60元。

3. 抹灰工人:每小时工资通常为40元至60元。

4. 油漆工人:每小时工资通常为40元至60元。

5. 砌筑工人:每小时工资通常为40元至60元。

四、设备费用指标1. 挖掘机:每小时租金通常为200元至300元。

2. 塔吊:每小时租金通常为300元至500元。

3. 压路机:每小时租金通常为100元至200元。

4. 钢管脚手架:每平方米租金通常为5元至10元。

五、其他费用指标1. 设计费用:通常按照工程造价的5%至8%计算。

2. 监理费用:通常按照工程造价的2%至4%计算。

3. 安全防护费用:通常按照工程造价的1%至2%计算。

4. 税费:通常按照工程造价的5%计算。

5. 利润:通常按照工程造价的3%至5%计算。

六、总结本文对建筑工程造价指标进行了汇总,包括建筑材料指标、人工费用指标、设备费用指标和其他费用指标等内容。

这些指标是建筑工程成本估算的重要参考,对于工程师、设计师和业主在规划、设计和施工过程中提供了有价值的信息。

土建造价员的必备数据

土建造价员的必备数据

土建造价员的必备数据1、桩基工程:70~100元/㎡;2、钢筋:40~75 Kg/㎡(多层含量较低、高层含量较高),合160~300元/㎡;3、混凝土:0.3~0.5 m/㎡(多层含量较低、高层含量较高),合100~165元/㎡;4、砌体工程:60~120元/㎡(多层含量较高、高层含量较低);5、抹灰工程:25~40元/㎡;6、外墙工程(包括保温):50~100元/㎡(以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/㎡;7、室内水电安装工程(含消防):60~120元/㎡(按小区档次,多层略低一些);8、屋面工程:15~30元/㎡(多层含量较高、高层含量较低);9、门窗工程(不含进户门):每㎡建筑面积门窗面积约为0.25~0.5㎡(与设计及是否高档很大关系,高档的比例较大),造价90~300元/㎡,一般为90~150元/㎡,如采用高档铝合金门窗,则可能达到300元/㎡;10、土方、进户门、烟道及公共部位装饰工程:30~150元/㎡(与小区档次高低关系很大,档次越高,造价越高);11、地下室(如有):增加造价40~100元/㎡(多层含量较高、高层含量较低);12、电梯工程(如有):40~200元/㎡,与电梯的档次、电梯设置的多少及楼层的多少有很大关系,一般工程约为100元/㎡;13、人工费:130~200元/㎡;14、室外配套工程:30~300元/㎡,一般约为70~100元/㎡;15、模板、支撑、脚手架工程(成本):70~150元/㎡;16、塔吊、人货电梯、升降机等各型施工机械等(约为总造价的5%~8%):约60~90元/㎡;17、临时设施(生活区、办公区、仓库、道路、现场其它临时设施(水、电、排污、形象、生产厂棚与其它生产用房):30~50元/㎡;18、检测、试验、手续、交通、交际等费用:10~30元/㎡;19、承包商管理费、资料、劳保、利润等各种费用(约为10%):以上各项之和*10%=90~180元/㎡;20、上交国家各种税费(总造价3.3~3.5%):33~70元/㎡,高档的可能高达100元/㎡。

工程造价常用指标及价款计算方法汇总

工程造价常用指标及价款计算方法汇总

工程造价常用指标及价款计算方法汇总工程造价是指建筑工程或其他工程项目的投资成本。

在进行工程造价计算时,常用的指标和计算方法有很多,下面进行汇总介绍。

1.施工面积:施工面积是指建筑物或其他工程项目的占地面积或总建筑面积。

在计算工程造价时,可以根据施工面积的大小来确定部分费用的计算基数。

2.投资总额:投资总额是指工程项目的总投资成本,包括建筑材料、人工费用、设备采购费等。

计算投资总额时,需要综合考虑各项费用的具体情况,并进行合理的估算。

3.安装工程费用:安装工程费用是指工程项目中与设备安装、管道铺设、电气布线等相关的费用。

计算安装工程费用时,需要根据工程的具体情况和要求进行估算。

4.人工费用:人工费用是指工程项目中与劳动力有关的费用。

计算人工费用时,需要考虑工人数量和工作时间,并按照相应的工作标准进行计算。

5.建筑材料费用:建筑材料费用是指工程项目中用于建筑构件、装饰材料等方面的费用。

计算建筑材料费用时,需要根据工程的具体需求和材料价格进行计算。

6.设备采购费用:设备采购费用是指工程项目中购买设备的费用。

计算设备采购费用时,需要综合考虑设备种类、数量、质量等因素,并按照市场价格进行计算。

7.设计费用:设计费用是指工程项目中与设计师或设计院的设计费用。

计算设计费用时,需要综合考虑设计的复杂程度、设计师的经验等因素,并按照设计师或设计院的收费标准进行计算。

8.管理费用:管理费用是指工程项目中与工程项目管理相关的费用。

计算管理费用时,需要考虑管理人员的数量和工作时间,并按照相应的管理费用标准进行计算。

9.动态成本:动态成本是指工程项目在运营过程中所需的成本,包括维护费用、修缮费用、更新换代费用等。

计算动态成本时,需要考虑工程项目的使用寿命和更新换代周期,并按照相应的费用标准进行计算。

以上是工程造价常用的指标和价款计算方法的汇总介绍。

在实际应用中,根据工程的具体情况和要求,可以综合运用这些指标和方法,进行全面合理的工程造价计算。

工程造价常用数据

工程造价常用数据

工程造价常用数据一般的框架结构中的混凝土用量可以按“建筑面积*0.22 ”得出,即一个标准层的折算厚度在 550px 左右;框架结构的含钢量暂按每 m2 含钢量 60kg 计(暂时不考虑影响各建筑物含钢量的因素)。

综合上面的数据:每立方混凝土的含钢量 =1/0.22*60=273kg 。

12 墙一个平方需要 64 块标准砖18 墙一个平方需要 96 块标准砖24 墙一个平方需要 128 块标准砖37 墙一个平方需为 192 块标准砖49 墙一个平方需为 256 块标准砖单位立方米 240 墙砖用量 1/(0.24*0.12*0.6)单位立方米 370 墙砖用量 1/(0.37*0.12*0.6)空心 24 墙一个平方需要 80 多块标准砖钢筋 30KG/m2砼 0.3 — 0.33m3/m2钢筋 38—42KG/m2砼 0.33 — 0.35m3/m2钢筋 50— 52KG/m2砼 0.35m3/m2钢筋 54— 60KG/m2砼 0.36m3/m2钢筋 65— 75KG/m2砼 0.42 — 0.47m3/m2钢筋 65— 70KG/m2砼 0.38 — 0.42m3/m2以上数据按抗震 7 度区规则结构设计1、室外门窗(不包括单元门、防盗门)面积占建筑面积 0.20 — 0.242、模版面积占建筑面积 2.2 左右3、室外抹灰面积占建筑面积 0.4 左右4、室内抹灰面积占建筑面积 3.81、一个抹灰工一天抹灰在 35 平米2、一个砖工一天砌红砖 1000 — 1800 块3、一个砖工一天砌空心砖 800 — 1000 块4、瓷砖 15 平米5、刮大白第一遍 300 平米/天,第二遍 180 平米/天,第三遍压光 90 平米/天1、混凝土重量 2500KG/m32、钢筋每延米重量 0.00617*d*d3、干砂子重量 1500KG/m3 ,湿砂重量 1700KG/m34、石子重量 2200KG/m35、一立方米红砖 525 块左右(分墙厚)6、一立方米空心砖 175 块左右7、筛一方干净砂需 1.3 方普通砂1、一般多层砌体住宅:钢筋 25-30KG/m2 ,其中经济适用房为 16--18KG/m2.2、一般多层砌体住宅,室外抹灰面积占建筑面积 0.5--0.7 。

建筑工程造价指标汇总

建筑工程造价指标汇总

1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。

含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。

外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。

每平米造价1850.98元,其中:建筑工程:1011.17元;电气工程:220.54元;管道工程:316.81元;通风工程:302.46元;2、全现浇结构板式小高层住宅楼:包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。

外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。

土方运距5公里以内。

每平米造价1442.17元,其中:建筑工程:803.59元;装饰工程:306.62元;电气工程:238.65元;管道工程:81.16元;通风工程:12.15元;3、全现浇结构板式住宅楼:包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。

公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。

含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内。

每平米造价1360.43元,其中:建筑工程:730.56元;装饰工程:174.30元;电气工程:248.45元;管道工程:207.12元;4、全现浇结构塔楼:包括建筑、装饰、采暖、给排水、消防、通风、照明、动力、弱电、防雷接地等十个专业。

公共部分楼梯间、电梯间地面为水泥砂浆整体面层,天棚、内墙面底层刷耐水腻子,面层擦洗涂料。

含给排水、消防、通风设备,不含电梯、卫生洁具,弱电(电视、电话、综合布线)只埋管不穿线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、一般的框架结构中的混凝土用量可以按“建筑面积*0.22”得出,即一个标
准层的折算厚度在550px左右;
2、框架结构的含钢量暂按每㎡含钢量60kg计(暂时不考虑影响各建筑物含钢
量的因素)。

3、综合上面的数据:每立方混凝土的含钢量=1/0.22*60=273kg。

12墙一个平方需要64块标准砖
18墙一个平方需要96块标准砖
24墙一个平方需要128块标准砖
37墙一个平方需为192块标准砖
49墙一个平方需为256块标准砖
计算公式:
单位立方米240墙砖用量1/(0.24*0.12*0.6)
单位立方米370墙砖用量1/(0.37*0.12*0.6)
空心24墙一个平方需要80多块标准砖
一、普通住宅建筑混凝土用量和用钢量1、多层砌体住宅:钢筋30KG/㎡砼
0.3-0.33m³/㎡
2、多层框架钢筋38-42KG/㎡砼0.33-0.35m³/㎡
3、小高层11-12层钢筋50-52KG/㎡砼0.35m³/㎡
4、高层17-18层钢筋54-60KG/㎡砼0.36m³/㎡
5、高层30层H=94米钢筋65-75KG/㎡砼0.42-0.47m³/㎡
6、高层酒店式公寓28层H=90米钢筋65-70KG/㎡砼0.38-0.42m³/㎡
7、别墅混凝土用量和用钢量介于多层砌体住宅和高层11-12层之间以上数据,按抗震7度区规则结构设计
二、普通多层住宅楼施工预算经济指标1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20-0.242、模版面积占建筑面积2.2左右3、室外抹灰面积
占建筑面积0.4左右4、室内抹灰面积占建筑面积3.8
三、施工功效1、一个抹灰工一天抹灰在35平米2、一个砖工一天砌红砖
1000-1800块3、一个砖工一天砌空心砖800-1000块4、瓷砖15平米5、刮大
白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天
四、基础数据1、混凝土重量2500KG/m³2、钢筋每延米重量0.00617*d*d3、干
砂子重量1500KG/m³,湿砂重量1700KG/m³4、石子重量2200KG/m³5、一立方米
红砖525块左右(分墙厚)6、一立方米空心砖175块左右7、筛一方干净砂需1.3方普通砂
一点不同观点:1、一般多层砌体住宅:钢筋25-30KG/㎡,其中经济适用房为
16--18KG/㎡.2、一般多层砌体住宅,室外抹灰面积占建筑面积0.5--0.7。

3、
一般多层砌体住宅,模版面积占建筑面积1.3--2.2,根据现浇板多少、柱密度
变化很大。

4、一个砖工一天砌240砖墙1000—1800块,370或500墙2000--3000块。

5、钢筋混凝土重量2200KG/m³ ,素混凝土重量2100KG/m³。

6、工程
石子重量1800KG/m³。

0.617是圆10钢筋每米重量。

钢筋重量与直径(半径)的平方成正比。

G=0.617*D*D/100每米的重量(Kg)=钢筋的直径(mm)×钢筋的直径
(mm)×0.00617
其实记住建设工程常用的钢筋重量也很简单φ6=0.222 Kg φ6.5=
0.26kg φ8=0.395kg φ10=0.617kg φ12=
0.888kg Φ14=1.21kg Φ16=1.58kg Φ18=
2.0kg Φ24=2.47kg Φ22=2.98kg Φ25=
3.85kg Φ28=
4.837kg............
Φ12(含12)以下和Φ28(含28)的钢筋一般小数点后取三位数,Φ14至Φ25钢筋一般小数点后取二位数
Φ6=0.222KgΦ8=0.395KgΦ10=0.617KgΦ12=0.888KgΦ14=1.21KgΦ16=1.58Kg
Φ18=2KgΦ20=2.47KgΦ22=3KgΦ25=3.86Kg可以去买一本有表格的书,用起来
也很方便。

钢材理论重量计算简式材料名称理论重量W(kg/m)扁钢、钢板、钢带 W=
0.00785×宽×厚方钢 W=0.00785×边长2圆钢、线材、钢丝 W=0.00617×直径2钢管 W=0.02466×壁厚(外径--壁厚)等边角钢 W=0.00785×边厚(2
边宽--边厚)不等边角钢 W=0.00785×边厚(长边宽+短边宽--边厚)工字钢 W
=0.00785×腰厚[高+f(腿宽-腰厚)]槽钢 W=0.00785×腰厚[高+e(腿宽-腰厚)]
备注1、角钢、工字钢和槽钢的准确计算公式很繁,表列简式用于计算近似值。

2、f值:一般型号及带a的为3.34,带b的为2.65,带c的为2.26。

3、e值:一般型号及带a的为3.26,带b的为2.44,带c的为2.24。

4、各长度单位均
为毫米。
