工作联系函

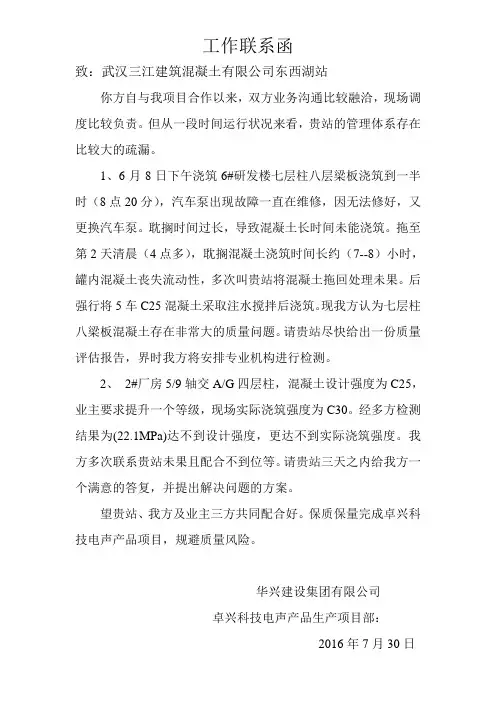

致:武汉三江建筑混凝土有限公司东西湖站
你方自与我项目合作以来,双方业务沟通比较融洽,现场调度比较负责。

但从一段时间运行状况来看,贵站的管理体系存在比较大的疏漏。

1、6月8日下午浇筑6#研发楼七层柱八层梁板浇筑到一半时(8点20分),汽车泵出现故障一直在维修,因无法修好,又更换汽车泵。

耽搁时间过长,导致混凝土长时间未能浇筑。

拖至第2天清晨(4点多),耽搁混凝土浇筑时间长约(7--8)小时,罐内混凝土丧失流动性,多次叫贵站将混凝土拖回处理未果。

后强行将5车C25混凝土采取注水搅拌后浇筑。

现我方认为七层柱八梁板混凝土存在非常大的质量问题。

请贵站尽快给出一份质量评估报告,界时我方将安排专业机构进行检测。

2、2#厂房5/9轴交A/G四层柱,混凝土设计强度为C25,业主要求提升一个等级,现场实际浇筑强度为C30。

经多方检测结果为(22.1MPa)达不到设计强度,更达不到实际浇筑强度。

我方多次联系贵站未果且配合不到位等。

请贵站三天之内给我方一个满意的答复,并提出解决问题的方案。

望贵站、我方及业主三方共同配合好。

保质保量完成卓兴科技电声产品项目,规避质量风险。

华兴建设集团有限公司
卓兴科技电声产品生产项目部:
2016年7月30日。

关于商品砼质量问题试块强度不合格的函文013

关于商品砼质量问题试块强度不合格的函文013

南通建筑工程总承包有限公司工作联系单南建总〖2009〗临图字013号关于甲供材商品砼强度出现不合格问题的发函临沂新华置业有限公司:工程建设使用的混凝土是整个工程质量的关键,本工程使用混凝土由贵司供应,我方作为总承包应该对进场混凝土进行质量检查。

按规范要求商品混凝土进场质量检查内容为目测混凝土、塌落度检查、留置混凝土试块。

而在商品混凝进场检查过程中,我方多次发现天元公司提供的商品混凝土出现明显的离析和塌落度过大,并当场要求退场。

而部分混凝土出现外加剂用量不准确,目测是无法判别的,通过浇筑到现场的混凝土凝固时间和拆模后的外观,天元公司供应的混凝土曾多次出现混凝土原材料配比重量错误。

为此我方曾多次电话通知贵司、监理、天元公司工作人员来现场,在09年4月6日和4月8日就专门为混凝土问题发函贵司。

而混凝土强度检查必须等留置的混凝土试块28天后通过检测才能知道结果。

在09年春节后复工,我方从去年进场混凝土的标准养护试块强度检测报告中发现,有部分试块强度不能达到设计强度的100%,有的不足95%。

我方随即用回弹仪对现场结构进行回弹检测,回填结构出现了多处不合格。

因此我方于09年3月3日发文贵司要求更换厂家,但贵司没有足够重视混凝土强度不合格的问题。

综合上述原因,我方统计了自开工以来所有商品混凝土试块中出现不合格的数据,具体如下:A楼标准养护试块22组、无效10组。

同条件养护试块(600°天)2组无效;B楼标准养护试块15组、无效30组。

同条件养护试块(600°天)2组无效;D楼标准养护试块3组、无效2组。

C楼标准养护试块2组、无效4组。

共计67组。

临沂市文化广场AB楼是临沂市政府重点工程,也是大型的超高层钢筋混凝土结构工程。

混凝土的质量关乎主体结构安全。

希望建设单位各位领导认真对待上述问题,并联系混凝土供应单位尽快解决此事!若甲方仍未采取实际行动或更换商品砼供应单位,由此产生的一切后果将有责任方承担!抄送:青岛明珠建设监理有限公司收文单位:临沂新华置业有限公司发文单位:南通建筑工程总承包有限公司临沂图书馆综合楼项目部签收人:签发人:年月日 2009 年 8 月 17 日。

混凝土强度不足的函

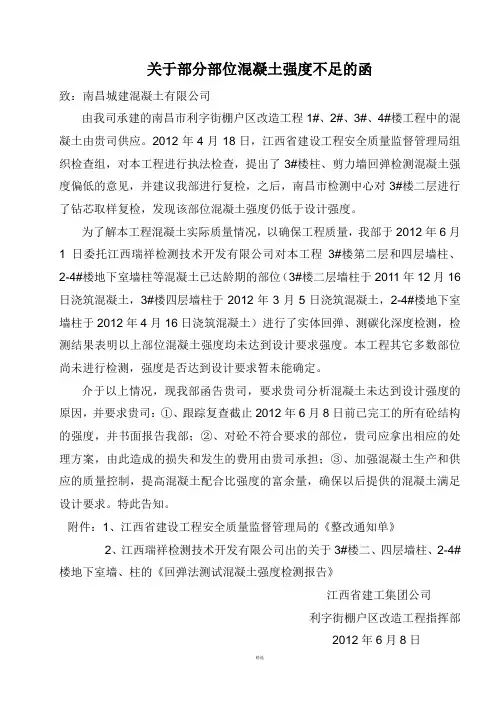

混凝土强度不足的函

关于部分部位混凝土强度不足的函致:南昌城建混凝土有限公司由我司承建的南昌市利字街棚户区改造工程1#、2#、3#、4#楼工程中的混凝土由贵司供应。

2012年4月18日,江西省建设工程安全质量监督管理局组织检查组,对本工程进行执法检查,提出了3#楼柱、剪力墙回弹检测混凝土强度偏低的意见,并建议我部进行复检,之后,南昌市检测中心对3#楼二层进行了钻芯取样复检,发现该部位混凝土强度仍低于设计强度。

为了解本工程混凝土实际质量情况,以确保工程质量,我部于2012年6月1日委托江西瑞祥检测技术开发有限公司对本工程3#楼第二层和四层墙柱、2-4#楼地下室墙柱等混凝土已达龄期的部位(3#楼二层墙柱于2011年12月16日浇筑混凝土,3#楼四层墙柱于2012年3月5日浇筑混凝土,2-4#楼地下室墙柱于2012年4月16日浇筑混凝土)进行了实体回弹、测碳化深度检测,检测结果表明以上部位混凝土强度均未达到设计要求强度。

本工程其它多数部位尚未进行检测,强度是否达到设计要求暂未能确定。

介于以上情况,现我部函告贵司,要求贵司分析混凝土未达到设计强度的原因,并要求贵司:①、跟踪复查截止2012年6月8日前已完工的所有砼结构的强度,并书面报告我部;②、对砼不符合要求的部位,贵司应拿出相应的处理方案,由此造成的损失和发生的费用由贵司承担;③、加强混凝土生产和供应的质量控制,提高混凝土配合比强度的富余量,确保以后提供的混凝土满足设计要求。

特此告知。

附件:1、江西省建设工程安全质量监督管理局的《整改通知单》2、江西瑞祥检测技术开发有限公司出的关于3#楼二、四层墙柱、2-4#楼地下室墙、柱的《回弹法测试混凝土强度检测报告》江西省建工集团公司利字街棚户区改造工程指挥部2012年6月8日精选。

砼供应不及时的函

砼供应不及时的函

关于砼供应不及时的函南京汪海混凝土有限公司:由我司与贵司签订的恒信御境园1#楼、2#楼、3#楼、一期地下室工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,如4月12日2#楼米结构砼浇筑,4月23日3#楼米结构砼浇筑,常常出现1~2小时才有一车砼到场,甚至还有2个多小时才有一车砼的现象,造成了我司人员窝工及经济损失,同时也影响了下道工序的施工及整个工期的进度。

2013年4月28日所报的1#楼米结构砼计划定于2013年4月29日下午17时开始浇筑,我公司现场联络人徐志4月29日下午2点多打电话催问泵车何时到场时,贵司调度室才讲原材料供应不上以及泵车正在别家浇捣无法到场,晚上砼计划无法浇筑。

造成现场钢筋工30人、木工32人、砼工20人窝工,影响了下道工序的施工,使总进度计划推迟。

现就以上事宜特此来函:1、希望贵司拿出切实可行的措施确保以后的砼能按计划及时供应并给我司书面回复所采取的措施保证;2、根据合同约定贵司已违约,造成了我司相应的经济损失,耽误了总进度及业主售楼时间(业主合同约定每推迟一天罚款5000元)。

我司按照与贵司的合同约定保留经济损失的索赔权。

江苏南通六建建设集团有限公司2013年04月29日关于砼供应不及时的函南京汪海混凝土有限公司:由我司与贵司签订的恒信御境园1#楼、2#楼、3#楼、一期地下室工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,我司于2013年4月29日就砼供应事宜发函给贵公司,贵公司至今未曾给予回复,今我司计划安排的2013年5月1日早上5点需浇筑的3#楼米结构砼,贵司再次不能按时浇筑,再次造成了违约,且也不给我司任何通知,直至我司联络员早上5时通知贵司发货时才讲材料供应不上,无法按计划发货。

造成现场钢筋工30人、木工31人、砼工20人再次窝工,影响了下道工序的施工,使总进度计划推迟。

关于砼供应不及时的函8#楼

关于砼供应不及时的函8#楼

关于砼供应不及时的函
杭州吉泰混凝土有限公司:
由我司与贵司签订的杭州青秀城二标段工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,造成了我司人员窝工及经济损失,同时也影响了下道工序的施工及整个工期的进度。

2013年3月19日所报的8#楼7层混凝土浇筑。

提前通知你公司更改泵管线路,而你公司接泵管人员说今天人员不足,改日在更改。

我现场管理人员要求提前砼浇筑。

而你公司人员答应泵管接好后开始浇筑,事实是接好后还要延迟2小时才发车。

导致8#楼07层混凝土浇筑延迟,造成我司现场钢筋工30人、木工32人、砼工20人窝工,影响了下道工序的施工,使总进度计划推迟。

现就以上事宜特此来函:1、希望贵司拿出切实可行的措施确保以后的砼能按计划及时供应并给我司书面回复所采取的措施保证;2、根据合同约定贵司已违约,造成了我司相应的经济损失,耽误了总进度及业主售楼时间(业主合同约定每推迟一天罚款5000元)。

我司按照与贵司的合同约定保留经济损失的索赔权,造成我司的经济损失可在贵司进度款中给予扣除。

中铁十二局集团建筑安装工程有限公司
杭州青秀城项目部2014年3月19日。

混凝土浇筑通知函

混凝土浇筑通知函

混凝土浇筑通知函尊敬的XXX先生/女士:您好!我代表我司向您致以诚挚的问候和良好的祝愿。

以下是我司关于混凝土浇筑工作的相关通知,请您予以关注并协助做好相关工作。

一、工程概述根据我司与贵司签订的《混凝土浇筑合同》(合同编号:XXXXXX),我司将承担贵司项目名称为“XXXXXX”的混凝土浇筑工作。

为确保工程质量和进度,现将有关事项通知如下。

二、浇筑时间及地点1. 浇筑时间:请贵司根据工程进度安排,提前三个工作日通知我司,以便我司做好人员及设备调度。

2. 浇筑地点:根据施工图纸及现场实际情况,贵司需提供浇筑作业的具体位置,并确保现场具备浇筑条件。

三、浇筑要求1. 贵司应确保施工现场的安全措施到位,包括但不限于:现场围挡、警示标识、安全防护等。

2. 贵司需提供浇筑所需的混凝土配合比、强度等级等技术参数,并在浇筑前与我司技术人员进行确认。

3. 浇筑过程中,贵司应指派专人负责现场协调,确保浇筑作业顺利进行。

4. 浇筑完成后,我司将按照相关规范进行养护,贵司需协助做好养护期间的现场保护工作。

四、质量保证我司承诺所提供的混凝土质量符合国家及行业相关标准,并确保浇筑工程质量满足合同要求。

如有质量问题,我司将按照合同约定承担相应责任。

五、售后服务我司将为您提供优质的售后服务,包括但不限于:1. 浇筑过程中,如有技术问题,我司将及时派出技术人员予以解决。

2. 浇筑完成后,我司将定期对工程进行回访,了解工程质量状况,并提供必要的维修服务。

六、沟通与协调为确保工程顺利进行,请您在浇筑前、浇筑过程中及浇筑完成后,与我司保持密切沟通与协调。

如您有任何疑问或建议,请随时与我司联系。

七、联系方式联系人:XXX联系电话:XXXXXXXXXXX电子邮箱:*****************敬请贵司予以关注并做好相关准备工作,我司将竭诚为您提供优质、高效的混凝土浇筑服务。

在此,感谢您对我司的支持与信任,期待与贵司携手共创美好未来!顺祝商祺!敬上(请在此处加盖公司公章)年 月 日。

关于砼供应不及时的函

关于砼供应不及时的函

南京汪海混凝土有限公司:由我司与贵司签订的恒信御境园1#楼、2#楼、3#楼、一期地下室工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,如4月12日2#楼35.95米结构砼浇筑,4月23日3#楼30.85米结构砼浇筑,常常出现1~2小时才有一车砼到场,甚至还有2个多小时才有一车砼的现象,造成了我司人员窝工及经济损失,同时也影响了下道工序的施工及整个工期的进度。

2013年4月28日所报的1#楼44.95米结构砼计划定于2013年4月29日下午17时开始浇筑,我公司现场联络人徐志4月29日下午2点多打电话催问泵车何时到场时,贵司调度室才讲原材料供应不上以及泵车正在别家浇捣无法到场,晚上砼计划无法浇筑。

造成现场钢筋工30人、木工32人、砼工20人窝工,影响了下道工序的施工,使总进度计划推迟。

现就以上事宜特此来函:1、希望贵司拿出切实可行的措施确保以后的砼能按计划及时供应并给我司书面回复所采取的措施保证;2、根据合同约定贵司已违约,造成了我司相应的经济损失,耽误了总进度及业主售楼时间(业主合同约定每推迟一天罚款5000元)。

我司按照与贵司的合同约定保留经济损失的索赔权。

江苏南通六建建设集团有限公司2013年04月29日南京汪海混凝土有限公司:由我司与贵司签订的恒信御境园1#楼、2#楼、3#楼、一期地下室工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,我司于2013年4月29日就砼供应事宜发函给贵公司,贵公司至今未曾给予回复,今我司计划安排的2013年5月1日早上5点需浇筑的3#楼33.85米结构砼,贵司再次不能按时浇筑,再次造成了违约,且也不给我司任何通知,直至我司联络员早上5时通知贵司发货时才讲材料供应不上,无法按计划发货。

造成现场钢筋工30人、木工31人、砼工20人再次窝工,影响了下道工序的施工,使总进度计划推迟。

关于砼供应不及时的函

关于砼供应不及时的函

关于砼供应不及时的函
杭州吉泰混凝土有限公司:
由我司与贵司签订的杭州青秀城二标段工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,造成了我司人员窝工及经济损失,同时也影响了下道工序的施工及整个工期的进度。

2013年3月16日所报的2#楼10层混凝土浇筑。

由于贵司17号无人接管,我司2#楼10层混凝土浇筑延迟,造成我司现场钢筋工30人、木工32人、砼工20人窝工,影响了下道工序的施工,使总进度计划推迟。

现就以上事宜特此来函:1、希望贵司拿出切实可行的措施确保以后的砼能按计划及时供应并给我司书面回复所采取的措施保证;2、根据合同约定贵司已违约,造成了我司相应的经济损失,耽误了总进度及业主售楼时间(业主合同约定每推迟一天罚款5000元)。

我司按照与贵司的合同约定保留经济损失的索赔权,造成我司的经济损失可在贵司进度款中给予扣除。

中铁十二局集团建筑安装工程有限公司
杭州青秀城项目部
2014年3月19日。

混凝土函

混凝土函

关于阳山嘉阳工地9月26日
混凝土质量的函
致无锡伟鑫建材有限公司:
由贵公司供应的阳山嘉阳生活购物中心4#楼20-27/M-W轴地下室顶板混凝土在浇筑时发现混凝土存在坍落度过大,经监理人员检测达到240mm,且和易性差等质量问题,我们立即停止施工时,已浇筑100立方左右,现将此情况告知贵公司,如拆模后混凝土强度及观感有影响的话,贵公司应承担相应责任。

监理单位:无锡太湖明珠建设咨询有限公司嘉阳工地监理部
2013年9月26日
施工单位:无锡惠山工程实业有限公司嘉阳工地项目部
2013年9月26日。

工作联系函混凝土

工作联系函混凝土

工作联系函混凝土
Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】
工作联系函
致:武汉三江建筑混凝土有限公司东西湖站
你方自与我项目合作以来,双方业务沟通比较融洽,现场调度比较负责。

但从一段时间运行状况来看,贵站的管理体系存在比较大的疏漏。

1、6月8日下午浇筑6#研发楼七层柱八层梁板浇筑到一半时(8点20分),汽车泵出现故障一直在维修,因无法修好,又更换汽车泵。

耽搁时间过长,导致混凝土长时间未能浇筑。

拖至第2天清晨(4点多),耽搁混凝土浇筑时间长约(7--8)小时,罐内混凝土丧失流动性,多次叫贵站将混凝土拖回处理未果。

后强行将5车C25混凝土采取注水搅拌后浇筑。

现我方认为七层柱八梁板混凝土存在非常大的质量问题。

请贵站尽快给出一份质量评估报告,界时我方将安排专业机构进行检测。

2、 2#厂房5/9轴交A/G四层柱,混凝土设计强度为C25,业主要求提升一个等级,现场实际浇筑强度为C30。

经多方检测结果为达不到设计强度,更达不到实际浇筑强度。

我方多次联系贵站未果且配合不到位等。

请贵站三天之内给我方一个满意的答复,并提出解决问题的方案。

望贵站、我方及业主三方共同配合好。

保质保量完成卓兴科技电声产品项目,规避质量风险。

华兴建设集团有限公司
卓兴科技电声产品生产项目部:
2016年7月30日。

砼供应不及时的函

砼供应不及时的函

砼供应不及时的函文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]关于砼供应不及时的函南京汪海混凝土有限公司:由我司与贵司签订的恒信御境园1#楼、2#楼、3#楼、一期地下室工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,如4月12日2#楼米结构砼浇筑,4月23日3#楼米结构砼浇筑,常常出现1~2小时才有一车砼到场,甚至还有2个多小时才有一车砼的现象,造成了我司人员窝工及经济损失,同时也影响了下道工序的施工及整个工期的进度。

2013年4月28日所报的1#楼米结构砼计划定于2013年4月29日下午17时开始浇筑,我公司现场联络人徐志4月29日下午2点多打电话催问泵车何时到场时,贵司调度室才讲原材料供应不上以及泵车正在别家浇捣无法到场,晚上砼计划无法浇筑。

造成现场钢筋工30人、木工32人、砼工20人窝工,影响了下道工序的施工,使总进度计划推迟。

现就以上事宜特此来函:1、希望贵司拿出切实可行的措施确保以后的砼能按计划及时供应并给我司书面回复所采取的措施保证;2、根据合同约定贵司已违约,造成了我司相应的经济损失,耽误了总进度及业主售楼时间(业主合同约定每推迟一天罚款5000元)。

我司按照与贵司的合同约定保留经济损失的索赔权。

江苏南通六建建设集团有限公司 2013年04月29日关于砼供应不及时的函南京汪海混凝土有限公司:由我司与贵司签订的恒信御境园1#楼、2#楼、3#楼、一期地下室工程的预拌混凝土供应合同,自供货以来在双方共同努力下合作比较愉快,而近期常常出现砼供应不及时的现象,我司于2013年4月29日就砼供应事宜发函给贵公司,贵公司至今未曾给予回复,今我司计划安排的2013年5月1日早上5点需浇筑的3#楼米结构砼,贵司再次不能按时浇筑,再次造成了违约,且也不给我司任何通知,直至我司联络员早上5时通知贵司发货时才讲材料供应不上,无法按计划发货。

混凝土工作联系函

混凝土工作联系函

混凝土工作联系函尊敬的_____(接收单位名称):您好!首先,感谢贵单位一直以来对我们工作的支持与配合。

为了确保混凝土施工工作的顺利进行,提高工程质量,加强双方的沟通与协作,特向贵单位发出此工作联系函。

一、工程概况目前我们正在进行的_____(工程名称),位于_____(工程地点),总建筑面积为_____平方米,结构形式为_____。

该工程对于混凝土的质量和施工工艺有着严格的要求。

二、混凝土供应情况在混凝土供应方面,截至目前,我们已经按照工程进度和施工计划,向贵单位预订了_____(具体数量)立方米的混凝土。

然而,在实际供应过程中,我们发现存在以下问题:1、供应的混凝土有时未能按时到达施工现场,导致施工进度受到一定的影响。

2、部分批次的混凝土坍落度不符合要求,影响了混凝土的浇筑质量和施工效果。

为了保证工程的顺利进行,希望贵单位能够采取有效措施,确保混凝土的按时、按质供应。

三、混凝土施工质量在混凝土施工过程中,我们也发现了一些需要贵单位关注和改进的问题:1、混凝土振捣不够密实,存在局部蜂窝麻面的现象。

2、施工过程中对混凝土的养护工作不够到位,影响了混凝土的强度增长。

针对以上问题,我们建议贵单位加强施工人员的技术培训,提高施工操作的规范性和质量意识,严格按照施工规范进行混凝土的振捣和养护。

四、安全文明施工在混凝土施工过程中,安全文明施工也是至关重要的。

但我们发现存在以下情况:1、运输混凝土的车辆在施工现场行驶速度过快,存在安全隐患。

2、施工现场的混凝土残渣清理不及时,影响了施工环境的整洁。

希望贵单位能够加强对运输车辆司机的安全教育,控制车速,同时安排专人及时清理混凝土残渣,保持施工现场的良好环境。

五、沟通协调为了及时解决混凝土施工过程中出现的问题,加强双方的沟通协调是非常必要的。

我们建议建立定期的工作会议制度,每周_____(具体时间)双方相关人员共同参加,对本周的混凝土施工情况进行总结,提出存在的问题,并制定解决方案。

砼工作函

砼工作函

河南瀚宇置业有限公司工作联系函致:成本核算部、工程部发送时间:2016年10月29日发送人:瀚宇广场项目部发文主题:关于1#、2#、3#楼商品砼的联系函内容要点:因我方使用的瀚宇混凝土搅拌站扬尘治理不达标而无法供应混凝土,经与建设单位协商后并同意使用其他搅拌站供应郑州鑫港混凝土有限公司:1、浇筑部位:2#楼22层墙、柱、梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年10月2--3日;2、浇筑部位:1#楼A座及周边地库负一层,主楼墙柱,标号C50,单方造价:410元/立方,主楼框柱,标号:C60,单方造价:450元/立方,地库梁板,标号C35P6,单方造价:380元/立方,地库内柱,标号C45,单方造价:400元/立方,主楼膨胀加强带,标号:C40,单方造价:390元/立方,主楼梁板楼梯,标号:C35,单方造价:370元/立方,浇筑时间:2016年10月2--5日;3、浇筑部位:3#楼23层墙、柱、梁、板、楼梯,标号C30,单方造价:370元/立方,浇筑时间:2016年10月5--6日;4、浇筑部位:1#楼B座9层墙、柱、连梁,标号C40,单方造价:395元/立方,梁、板、楼梯,标号C30,单方造价:370元/立方,浇筑时间:2016年10月7日。

5、浇筑部位:2#楼23层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月9日;6、浇筑部位:3#楼24层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月15日;7、浇筑部位:1#楼B座10层墙、柱、连梁,标号C40,单方造价:405元/立方,梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月15--16日;8、浇筑部位:2#楼24层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月16日;请公司成本部核算特此致函,顺颂商祺!发出部门确认:接受部门确认:河南瀚宇置业有限公司瀚宇广场项目部2016年10月29日河南瀚宇置业有限公司工作联系函致:工程部、成本核算部发送时间:2016年10月29日发送人:瀚宇广场项目部发文主题:关于1#B座、3#楼商品砼的联系函内容要点:郑州鑫港混凝土有限公司:1、浇筑部位:3#楼26层墙、柱、梁、板、楼梯,标号C30,单方造价:390元/立方,预计浇筑时间:2016年10月30日;2、浇筑部位:1#楼B座12层墙、柱、连梁,标号C40,单方造价:420元/立方,梁、板、楼梯,标号C30,单方造价:390元/立方,预计浇筑时间:2016年10月30日。

工作联系函

工作联系函
工作联系函
编号:GZJGZZC-001
收函单位
襄阳宝砼建材有限公司
签收人
主题:关于襄州国投重资产投资襄州工业园项目商品混凝土质量问题事项
发函单位
贵州建工集团有限公司
签发人
发函内容:
我公司襄州国投重资产投资襄州工业园来自目部技术人员于2019年8月28日对贵公司供应本项目的基础分部工程商品混凝土进行了回弹检测,其中6#办公楼基础承台C30混凝土于7月7日晚21:00浇筑完成,回弹强度在20~25Mpa之间;消防水池C35p6抗渗混凝土在7月15日晚19:00浇筑完成,回弹强度为22~30Mpa;其余1~5#厂房基础承台C30混凝土回弹强度均在15~25Mpa之间。
发现该事项后我公司立马与贵公司商谈,要求提高混凝土质量,重新调整配合比,贵公司在保证混凝土质量后再继续为本项目主体结构进行混凝土供应。9月3日在贵公司重新调整配合比后,先后对6#办公楼一层1~8轴交F~J轴36根框柱、5号厂房一层7~11轴交A~F轴30个框柱进行浇筑,9月5日上午拆模后发现每一个框柱均出现大面积蜂窝、麻面、烂根现象。由于混凝土浇筑时建设、施工、监理单位均在现场旁站,排除现场施工操作工艺问题,经分析为混凝土和易性达不到设计要求。
襄州国投重资产投资襄州工业园项目部
2019年9月11日
我公司在贵州做出质量承诺后,9月7日再次对1#厂房进行1~7轴交A~F轴框柱进行浇筑,浇筑全程由贵公司客服人员现场督导,在浇筑至第四车第21根框柱后发现混凝土质量依然存在问题后进行叫停,下午拆模后依然每个框柱出现大面积蜂窝、麻面现象。当天我公司本项目总负责人黄明忠同志再次联系贵公司,协调混凝土质量问题事项。因工期紧张,再次在襄阳宝砼建材有限公司做出的质量保证情况下于9月8日浇筑5#厂房1~6轴交A~F轴剩余38个框柱,拆模后混凝土质量依然存在问题,每个框柱因砂浆无法充分填充骨料导致蜂窝、麻面。

关于商品砼涨价的函

关于商品砼涨价的函

关于商品砼涨价的函
粤长辉公司:
我司承建的XX苑工程现正进行地下室结构施工,商品砼用量很大,2007年1月10日收到商品砼供应商东大洋公司关于商品砼涨价的函件。

东大洋公司称:按照当前市场行情,明确要求对商品砼在原定单价的基础上增加20元/m3,(涨价原因见附件)。

如有异议,立即停止供货,同行业公司将共同抵制。

按照和贵司签订的施工合同,第十条27-4-1之约定:商品砼及钢材按工程施工期间,按平均市场信息价作为清单计价中的材料价。

针对此事希望贵司能够理解我方的困难,就商品砼价格问题,给予20元/m3的补贴,恳请贵司考虑,盼早日批准。

XX省第一建筑工程公司
2007-1-18。

工作联系函混凝土

工作联系函混凝土

工作联系函混凝土尊敬的_____:您好!随着建筑工程的不断发展,混凝土作为一种重要的建筑材料,其质量和供应对于工程项目的顺利进行起着至关重要的作用。

为了确保混凝土的质量、供应及时以及施工过程中的合理使用,特向您发出此工作联系函。

一、混凝土质量要求混凝土的质量直接关系到建筑物的结构安全和耐久性。

因此,我们对混凝土的质量有着严格的要求。

1、原材料的选择水泥应选用符合国家标准的品牌和型号,其强度等级、安定性等指标必须合格。

砂、石骨料的级配、含泥量等应符合相关规范要求。

外加剂的种类和用量应根据混凝土的性能要求和施工条件进行合理选择,并确保其质量稳定。

2、配合比设计混凝土的配合比应根据工程设计要求、施工条件以及原材料的性能进行科学设计。

配合比应经过试验验证,并在施工过程中根据实际情况进行适当调整。

3、搅拌和运输混凝土在搅拌过程中应保证搅拌均匀,搅拌时间应符合规定。

运输过程中应防止混凝土离析、泌水,并保证运输时间不超过规定的限值。

4、坍落度和强度混凝土的坍落度应符合施工要求,且在浇筑地点进行检测。

混凝土的强度应按照规定的龄期进行检测,检测结果应满足设计要求。

二、混凝土供应为了保证工程施工的连续性,混凝土的供应必须及时、充足。

1、供应计划我们将提前向您提供混凝土的需求计划,包括混凝土的强度等级、数量、供应时间和地点等信息。

请您根据我们的计划,合理安排生产和运输。

2、供应时间混凝土的供应应严格按照我们约定的时间进行,避免因供应不及时导致施工延误。

如遇特殊情况需要调整供应时间,应提前与我们沟通协商。

3、供应数量供应的混凝土数量应与我们的需求计划相符,避免出现数量不足或过多的情况。

如有数量误差,应及时进行调整。

三、混凝土施工在混凝土施工过程中,需要我们双方密切配合,共同确保施工质量和安全。

1、浇筑前的准备在浇筑混凝土前,应检查模板、钢筋等是否符合设计和施工要求,清理模板内的杂物和积水。

同时,应做好施工人员、设备和工具的准备工作。

工作联系函混凝土

工作联系函混凝土

工作联系函混凝土尊敬的_____:您好!首先,非常感谢您一直以来对我们工作的支持与配合。

此次致函旨在就近期我们在混凝土使用方面的相关事宜与您进行沟通和交流。

混凝土作为建筑工程中至关重要的材料,其质量和性能直接关系到整个工程项目的质量、安全和进度。

在过往的合作中,我们在混凝土的供应、使用和质量把控等环节上,总体保持了良好的合作态势,但也不可避免地出现了一些需要共同关注和解决的问题。

在混凝土的供应方面,有时会出现供应不及时的情况。

这不仅影响了我们的施工进度,还可能对后续的工序造成延误。

例如,在_____项目中,由于混凝土未能按时送达施工现场,导致当天的浇筑工作无法按计划进行,工人不得不停工等待,造成了一定的人力和时间浪费。

为避免此类情况的再次发生,希望您能进一步优化供应计划,加强与运输部门的协调,确保混凝土能够按时、按量送达工地。

混凝土的质量也是我们关注的重点。

在近期的一些批次中,我们发现混凝土的坍落度不稳定,有时超出了规定的范围。

这对于施工的操作和最终的混凝土结构质量都存在潜在的影响。

比如,在_____部位的混凝土浇筑过程中,由于坍落度偏大,导致混凝土出现了离析现象,影响了混凝土的密实度和强度。

希望您能加强对原材料的质量控制,严格按照配合比进行生产,同时增加对出厂混凝土的检测频率,确保混凝土的质量符合相关标准和工程要求。

在混凝土的使用过程中,我们也遇到了一些技术问题。

部分施工人员对混凝土的浇筑和振捣方法掌握不够熟练,导致混凝土表面出现蜂窝、麻面等质量缺陷。

为提高施工质量,我们希望您能派遣专业技术人员到现场进行技术指导,向施工人员详细讲解混凝土的施工要点和注意事项。

同时,我们也会加强对施工人员的培训和管理,提高他们的操作水平。

此外,关于混凝土的价格问题,近期市场原材料价格波动较大,对我们的成本控制造成了一定的压力。

希望我们双方能够根据市场行情,合理调整价格,共同寻求一个互利共赢的解决方案。

为了确保今后的合作更加顺畅,提高工程项目的质量和效率,我们建议建立定期的沟通机制。

工作联系函混凝土(1)下载

工作联系函混凝土(1)下载

工作联系函混凝土(1)【工作联系函模板范本1】尊敬的先生/女士:我是XX公司的XX,非常荣幸与贵公司建立合作关系。

根据我们之前的洽谈,我写信是为了确认我们的合作细节并就某些事宜与您商讨。

1. 合作项目概述我们的合作项目是关于混凝土供应的。

具体而言,我们将为贵公司提供特定规格的混凝土,以满足您的建筑项目需求。

我们能够满足您对品质、数量和交货时间的要求,并确保您的项目能够顺利进行。

2. 供应细节根据我们之前的讨论,以下是供应细节的一些要点:- 混凝土规格:详细列出您对混凝土的要求,例如强度等级、配料比例、水灰比等。

- 数量:请提供每次供应的混凝土数量,以及整个项目所需的总量。

- 交货时间:说明您对混凝土交货时间的要求,我们将尽力满足您的需求。

3. 价格和付款条款我们已经对价格进行了初步讨论,但仍需与您商讨最终的价格和付款条款。

请提供您的预算并告知您对付款方式的偏好(例如:一次性支付、分期支付等)。

我们将与您协商,并尽力达成双方都满意的协议。

4. 合同和法律事项一旦我们就所有细节达成一致,我们将起草正式的合作合同。

合同将包含涉及双方权益的法律事项和条款,并确保双方在合作过程中遵守适用的法律法规。

我们建议您请律师审查合同,并提供任何需要修改或补充的建议。

附件:- 相关文件:请附上任何与合作项目相关的文件,例如规格书、设计图纸等。

- 预算表格:请提供您的预算表格,以便我们基于这些数据商讨价格和付款条款。

法律名词及注释:1. 合同:法律上双方同意和约定的文件,约束双方在一定条件下履行特定义务和享有特定权利。

2. 律师:受法律许可的专业人员,负责提供法律咨询和代表客户处理法律事务。

3. 法律法规:国家或地区制定的具有强制性效力的法律规范,以规范和约束社会行为。

希望以上内容能够满足您的需求。

如果您有任何疑问或需要进一步讨论,请随时与我联系。

谢谢您对我们合作的支持!祝顺利,XX公司 XX【工作联系函模板范本2】尊敬的XXX:!我是XX公司的XX,非常高兴有机会与您进行合作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

河南瀚宇置业有限公司工作联系函致:成本核算部、工程部发送时间:2016年10月29日发送人:瀚宇广场项目部发文主题:关于1#、2#、3#楼商品砼的联系函内容要点:因我方使用的瀚宇混凝土搅拌站扬尘治理不达标而无法供应混凝土,经与建设单位协商后并同意使用其他搅拌站供应郑州鑫港混凝土有限公司:1、浇筑部位:2#楼22层墙、柱、梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年10月2--3日;2、浇筑部位:1#楼A座及周边地库负一层,主楼墙柱,标号C50,单方造价:410元/立方,主楼框柱,标号:C60,单方造价:450元/立方,地库梁板,标号C35P6,单方造价:380元/立方,地库内柱,标号C45,单方造价:400元/立方,主楼膨胀加强带,标号:C40,单方造价:390元/立方,主楼梁板楼梯,标号:C35,单方造价:370元/立方,浇筑时间:2016年10月2--5日;3、浇筑部位:3#楼23层墙、柱、梁、板、楼梯,标号C30,单方造价:370元/立方,浇筑时间:2016年10月5--6日;4、浇筑部位:1#楼B座9层墙、柱、连梁,标号C40,单方造价:395元/立方,梁、板、楼梯,标号C30,单方造价:370元/立方,浇筑时间:2016年10月7日。

5、浇筑部位:2#楼23层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月9日;6、浇筑部位:3#楼24层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月15日;7、浇筑部位:1#楼B座10层墙、柱、连梁,标号C40,单方造价:405元/立方,梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月15--16日;8、浇筑部位:2#楼24层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,浇筑时间:2016年10月16日;请公司成本部核算特此致函,顺颂商祺!发出部门确认:接受部门确认:河南瀚宇置业有限公司瀚宇广场项目部2016年10月29日河南瀚宇置业有限公司工作联系函致:工程部、成本核算部发送时间:2016年10月29日发送人:瀚宇广场项目部发文主题:关于1#B座、3#楼商品砼的联系函内容要点:郑州鑫港混凝土有限公司:1、浇筑部位:3#楼26层墙、柱、梁、板、楼梯,标号C30,单方造价:390元/立方,预计浇筑时间:2016年10月30日;2、浇筑部位:1#楼B座12层墙、柱、连梁,标号C40,单方造价:420元/立方,梁、板、楼梯,标号C30,单方造价:390元/立方,预计浇筑时间:2016年10月30日。

请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年10月29日河南瀚宇置业有限公司工作联系函致:工程部、成本核算部发送时间:2016年10月30日发送人:瀚宇广场项目部发文主题:关于2#楼商品砼的联系函内容要点:郑州鑫港混凝土有限公司:1、浇筑部位:2#楼26层墙、柱、梁、板、楼梯,标号C30,单方造价:390元/立方,预计浇筑时间:2016年10月31日;请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年10月30日河南瀚宇置业有限公司工作联系函致:工程部、成本核算部发送时间:2016年11月3日发送人:瀚宇广场项目部发文主题:关于1#楼A座商品砼的联系函内容要点:郑州鑫港混凝土有限公司:1、浇筑部位:1#楼A座二层,框柱标号C60,单方造价:470元/立方,墙、柱标号:C50,单方造价:435元/立方,膨胀加强带标号:C35, 单方造价:395元/立方,梁、板、楼梯,标号C30,单方造价:380元/立方,预计浇筑时间:2016年11月3日;请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年11月3日河南瀚宇置业有限公司工作联系函致:工程部、成本核算部发送时间:2016年11月3日发送人:瀚宇广场项目部发文主题:关于1#2#3#楼施工节点的联系函内容要点:我项目部2015年10月至2016年10月实际完成工程量,详见附表。

请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年11月3日致:工程部、成本核算部发送时间:2016年11月4日发送人:瀚宇广场项目部发文主题:关于3#楼商品砼的联系函内容要点:郑州鑫港混凝土有限公司:1、浇筑部位:3#楼27层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,预计浇筑时间:2016年11月4日;请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年11月4日致:工程部、成本核算部发送时间:2016年11月4日发送人:瀚宇广场项目部发文主题:关于2#楼商品砼的联系函内容要点:郑州鑫港混凝土有限公司:1、浇筑部位:2#楼27层墙、柱、梁、板、楼梯,标号C30,单方造价:380元/立方,预计浇筑时间:2016年11月6日;请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年11月4日致:工程部、成本核算部发送时间:2016年11月4日发送人:瀚宇广场项目部发文主题:关于1#楼B座商品砼的联系函内容要点:郑州鑫港混凝土有限公司:1、浇筑部位:1#楼B座13层墙、柱、连梁,标号C35,单方造价:395元/立方,梁、板、楼梯,标号C30,单方造价:380元/立方,预计浇筑时间:2016年11月5日;请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年11月4日致:工程部、成本核算部发送时间:2016年11月4日发送人:瀚宇广场项目部发文主题:关于1#2#3#楼商品砼的联系函内容要点:因我方使用的瀚宇混凝土搅拌站扬尘治理不达标而无法供应混凝土,经与建设单位协商后并同意使用其他搅拌站供应。

2016年8月至2016年10月,统计见附表。

请公司相关部门核实特此致函,顺颂商祺!接受部门确认:发出部门确认:河南领域建设工程有限公司瀚宇广场项目部2016年11月4日附表一:2016年8月统计如下:一、郑州联洋水泥制品有限公司:1、浇筑部位:3#楼18层墙、柱、梁、板、楼梯,标号C30,单方造价:310元/立方,浇筑时间:2016年8月1日;2、浇筑部位:2#楼17层墙、柱、梁、板、楼梯,,标号C30,单方造价:310元/立方,浇筑时间:2016年8月2日;3、浇筑部位:1#楼A座地库H-R/28-30轴防水保护层,标号C20,单方造价:290元/立方,浇筑时间:2016年8月3日;4、浇筑部位:1#楼B座主楼商业三层墙、柱、连梁,标号C45,单方造价:385元/立方,梁、板、楼梯,标号C30,单方造价:320元/立方,浇筑时间:2016年8月4日;5、浇筑部位:1#楼B座四层墙、柱、连梁,标号C45,,单方造价:385元/立方,梁、板、楼梯,标号C30,单方造价:320元/立方,浇筑时间:2016年8月6日;6、浇筑部位:2#楼地库负一层人防楼梯,标号C40P6,单方造价:385元/立方,浇筑日期:2016年8月7日;二、郑州鑫港混凝土有限公司:1、浇筑部位:1#楼裙楼商业二层16-18/F-Q轴柱、梁、板、楼梯、挑檐,标号C30,单方造价:320元/立方,浇筑时间:2016年8月7日;2、浇筑部位:1#楼裙楼商业二层18-21/L-Q轴柱、梁、板、楼梯、挑檐,标号C30,单方造价:320元/立方,浇筑时间:2016年8月9日;3、浇筑部位:地下车库14-15/R轴后浇带,标号C40P8,单方造价:360元/立方,浇筑时间:2016年8月9日;4、浇筑部位:1#楼A座主楼及周边地库负二层,主楼剪力墙,标号C50,单方造价:393元/立方,主楼框柱,标号C60,单方造价:415元/立方,地库内柱,标号C45,单方造价:375元/立方,梁板楼梯,标号C35,单方造价:345 元/立方,浇筑时间:2016年8月27日--31日;三、郑州亿和混凝土有限公司:1、浇筑部位:2#楼18层墙柱、梁、板、楼梯,标号C30,单方造价:340元/立方,浇筑时间:2016年8月22日;2、浇筑部位:13—16轴负一层地库顶板后浇带,标号C40P6,单方造价:365元/立方,浇筑时间:2016年8月20日;3、浇筑部位:2#楼人防楼梯,标号C40P6,单方造价:365元/立方,浇筑时间:2016年8月21日;四、郑州鑫鑫混凝土有限公司:1、浇筑部位:3#楼19层墙柱、梁、板、楼梯,标号C30,单方造价:340元/立方,浇筑时间:2016年8月23日;2、浇筑部位:1#楼B座主楼5层及周边商业4层墙、柱、连梁,标号C45,单方造价:380元/立方,梁、板、楼梯,标号C30,单方造价:340元/立方,浇筑时间:2016年8月23日--24日。

2016年9月统计如下:一、郑州鑫港混凝土有限公司:1、浇筑部位:2#楼后浇带,标号C40P6,单方造价:365元/立方,浇筑时间:2016年9月1日;2、浇筑部位:3#楼20层墙、柱、梁、板、楼梯,标号C30,单方造价:340元/立方,浇筑时间:2016年9月2--3日;3、浇筑部位:1#楼A座地库27--32/Q--B轴筏板,标号C35P8,单方造价:365元/立方,膨胀加强带,标号:C40P8,单方造价:375元/立方,浇筑时间:2016年,9月2--4日;4、浇筑部位:2#楼19层墙、柱、连梁、梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年9月4--5日;5、浇筑部位:2#楼20层墙、柱、梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年9月14日;6、浇筑部位:3#楼21层墙、柱、梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年9月15--17日;7、浇筑部位:1#楼B座7层墙、柱、连梁,标号C40,单方造价:370元/立方,梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年9月20--21日;8、浇筑部位:路面硬化,标号C15,单方造价:320元/立方,浇筑日期:2016年9月22日;9、浇筑部位:2#楼21层墙、柱、梁、板、楼梯,标号C30,单方造价:345元/立方,浇筑时间:2016年9月25--26日;10、浇筑部位:3#楼22层墙、柱、梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年9月28日;11、浇筑部位:1#楼B座8层墙、柱、连梁,标号C40,单方造价:370元/立方,梁、板、楼梯,标号C30,单方造价:350元/立方,浇筑时间:2016年9月29--30日。
