墙面贴陶瓷锦砖施工工艺标准

合集下载

饰面板(砖)工程(3)陶瓷锦砖贴面工程施工工艺标准

饰面板(砖)工程(3)陶瓷锦砖贴面工程施工工艺标准

饰面板(砖)工程三、陶瓷锦砖贴面工程施工工艺标准3.1适用范围本工艺标准适用于建筑装饰工程酒店、住宅、办公空间、商场、公共建筑等墙面贴陶瓷锦砖装饰工程施工。

3.2施工作业准备及条件3.2.1施工作业的技术条件1)主体结构已经通过相关单位检验合格并己验收;2)施工组织设计已完成,并经审核批准后已完成了交底工作;3)贴陶瓷锦砖工程所需的施工图、设计说明及其他设计要求文件已具备;4)施工安全及技术交底工作已按要求完成;5)隐蔽工程验收记录已完成;6)前道工序交接检验记录已完成,并已取得了监理工程师或建设单位技术负责人的认可7)各相关专业工种之间已完成了交接检验,并已形成了记录;8)应具备后置埋件的现场拉拔检测报告9)应具备外墙饰面陶瓷锦砖样板件的粘结强度检测报告。

3.2.2施工作业的工艺条件1)根据设计图纸的要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好;2)预留孔洞及排水管等应处理完毕,门窗框要固定好隐蔽部位的防腐、填嵌应处理好,并用1:3水泥砂浆将缝隙塞严实;铝合金、塑料门窗、不锈钢门等框边缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜;3)脚手架或吊篮应提前支搭好,选用双排架子其横竖杆及拉杆等应离开墙面和门窗角150~200mm。

架子的步高要符合施工要求和安全操作规程;4)基层表面应清理干净,脚手眼堵好,地面石材、砖已经铺设完成;5)大面积施工前应先做样板,样板墙完成后应经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定验收,方可组织班组照样板墙要求施工6)应对下列材料及其性能指标进行复验:a.预埋件(后置埋件);b.连接节点;c.防水层;d.水泥。

3.2.3施工作业的材料条件1)各项原材料使用应符合国家现行标准的规定,严禁使用国家明令淘汰的材料;2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告已符合要求;3)当使用胶粘剂、防水剂等外加剂时,应符设计或国家规范及产品说明书要求;4)水泥宜采用32.5级或42.5级矿渣水泥或普通硅酸盐水泥,应有出厂证明或复验合格单,若出厂日期超过三个月或水泥已结有小块的不得使用;5)白水泥32.5级白水泥,应符合《白色硅酸盐水泥》GB/T2015的规定6)砂子粗砂或中砂,用前过筛,其他应符合规范的质量标准;7)陶瓷锦砖(马塞克)应表面平整、颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场,锦砖脱纸时间不得大于40mm8)石灰膏建筑装饰工程a.石灰膏和水调和后具有凝固时间快,并在空气中硬化,硬化时体积不收缩的特性;b.用块状生石灰淋制,必须用孔径3mm×3mm的筛网过滤并储存在沉淀池内,熟化时间,常温一般不少于15d,用于罩面灰时不少于30d,使用时石灰膏内不得含有未熟化的颗粒和其他杂质;在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染;9)生石灰粉抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛子。

马赛克饰面(陶瓷锦砖)施工技术交底

马赛克饰面(陶瓷锦砖)施工技术交底

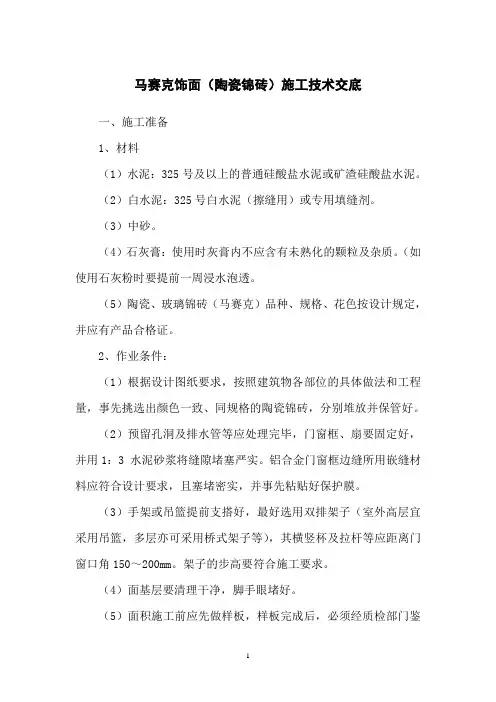

马赛克饰面(陶瓷锦砖)施工技术交底一、施工准备1、材料(1)水泥:325号及以上的普通硅酸盐水泥或矿渣硅酸盐水泥。

(2)白水泥:325号白水泥(擦缝用)或专用填缝剂。

(3)中砂。

(4)石灰膏:使用时灰膏内不应含有未熟化的颗粒及杂质。

(如使用石灰粉时要提前一周浸水泡透。

(5)陶瓷、玻璃锦砖(马赛克)品种、规格、花色按设计规定,并应有产品合格证。

2、作业条件:(1)根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。

(2)预留孔洞及排水管等应处理完毕,门窗框、扇要固定好,并用1:3 水泥砂浆将缝隙堵塞严实。

铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。

(3)手架或吊篮提前支搭好,最好选用双排架子(室外高层宜采用吊篮,多层亦可采用桥式架子等),其横竖杯及拉杆等应距离门窗口角150~200mm。

架子的步高要符合施工要求。

(4)面基层要清理干净,脚手眼堵好。

(5)面积施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。

方可组织班组按样板要求施工。

二、操作工艺:1、工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴陶瓷锦砖→揭纸、调缝→擦缝2、施工工艺:(1)基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。

如果基层混凝土很光滑,亦可采用“毛化处理”的办法,即先将表面尘土、污垢清理干净,用10%火碱水将墙面的油污刷掉,随之用净水将碱液冲净、晾干。

然后用1∶1 水泥细砂浆内掺水重20%的建筑胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并具有较高的强度,用手掰不动为止。

(2)抹底子灰:底子灰一般分二次操作,先刷一道掺水重15%的建筑胶水泥素浆,紧跟着抹头遍水泥砂浆,其配合比为1∶2.5 或1∶3,并掺20%水泥重的建筑胶,薄薄的抹一层,用抹子压实。

墙面贴陶瓷锦砖施工工艺及检测标准

墙面贴陶瓷锦砖施工工艺及检测标准

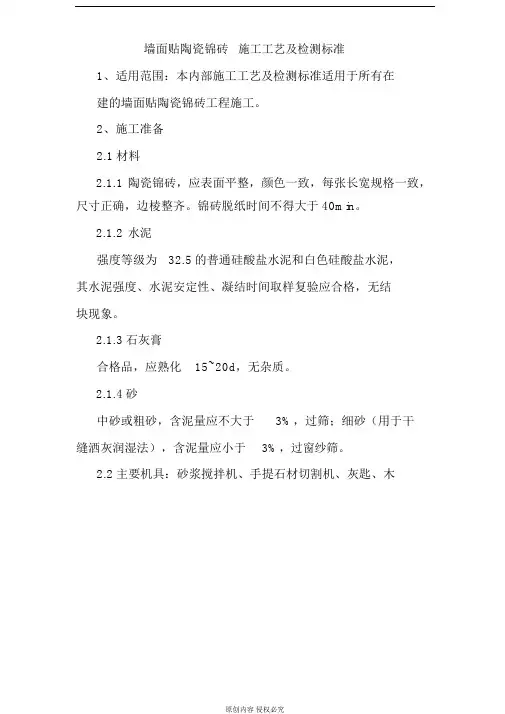

墙面贴陶瓷锦砖施工工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于所有在建的墙面贴陶瓷锦砖工程施工。

2、施工准备2.1材料2.1.1陶瓷锦砖,应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐。

锦砖脱纸时间不得大于40min。

2.1.2水泥强度等级为32.5的普通硅酸盐水泥和白色硅酸盐水泥,其水泥强度、水泥安定性、凝结时间取样复验应合格,无结块现象。

2.1.3石灰膏合格品,应熟化15~20d,无杂质。

2.1.4砂中砂或粗砂,含泥量应不大于3%,过筛;细砂(用于干缝洒灰润湿法),含泥量应小于3%,过窗纱筛。

2.2主要机具:砂浆搅拌机、手提石材切割机、灰匙、木抹子、托线板、钢开刀、小木锤、喷壶、墨斗线、水平尺、方尺、橡皮刮板等。

2.3作业条件2.3.1主体结构施工已完,并通过了验收。

2.3.2墙面基层已清理干净,脚手眼已堵好。

2.3.3墙面预留孔及排水管已处理完毕,门窗框已固定好,框与洞口周边缝隙用聚胺酯泡沫(俗称“建筑摩丝”)堵塞好。

门窗框扇贴好了保护膜。

2.3.4双排脚手架已搭设,并已检查验收。

3、操作工艺操作程序:基层处理→找平层抹灰→弹水平及竖向分格缝→陶瓷锦砖括浆→铺贴陶瓷锦砖→拍板赶缝→湿纸→揭纸→检查调整→擦缝→清洗→喷水养护。

3.1基层处理3.1.1砖墙面抹底子灰前将墙面清扫干净,检查处理好窗台和窗套、腰线等损坏和松动部位,浇水湿润墙面。

3.1.2混凝土墙面将墙面的松散混凝土、砂浆杂物清除干净,凸起部位应凿平。

光滑墙面要用打毛机进行毛化处理。

墙面浇水润湿后,用1:1水泥砂浆(内掺水泥重量3%~5%的108胶)刮2~3mm 厚腻子灰一遍,或甩水泥细砂砂浆,以增加粘结力。

3.2找平层抹灰3.2.1砖墙面墙面湿水后,用1:3水泥砂浆(体积比)分层打底作找平层,厚度12~15mm,按冲筋抹平。

随后用木抹子搓毛,干燥天气应洒水养护。

如为加气混凝土块,抹底层砂浆前墙面应洒水刷一道界面处理剂,随刷随抹。

墙面贴陶瓷锦砖施工工艺及检测标准

墙面贴陶瓷锦砖施工工艺及检测标准

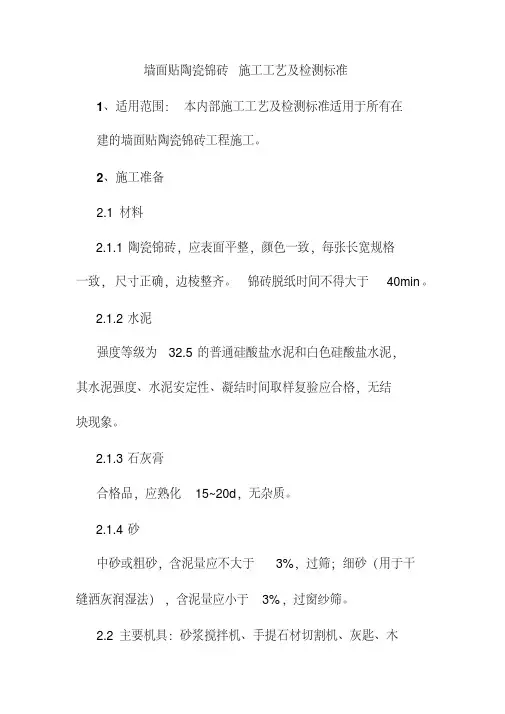

墙面贴陶瓷锦砖施工工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于所有在建的墙面贴陶瓷锦砖工程施工。

2、施工准备2.1材料2.1.1陶瓷锦砖,应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐。

锦砖脱纸时间不得大于40min。

2.1.2水泥强度等级为32.5的普通硅酸盐水泥和白色硅酸盐水泥,其水泥强度、水泥安定性、凝结时间取样复验应合格,无结块现象。

2.1.3石灰膏合格品,应熟化15~20d,无杂质。

2.1.4砂中砂或粗砂,含泥量应不大于3%,过筛;细砂(用于干缝洒灰润湿法),含泥量应小于3%,过窗纱筛。

2.2主要机具:砂浆搅拌机、手提石材切割机、灰匙、木抹子、托线板、钢开刀、小木锤、喷壶、墨斗线、水平尺、方尺、橡皮刮板等。

2.3作业条件2.3.1主体结构施工已完,并通过了验收。

2.3.2墙面基层已清理干净,脚手眼已堵好。

2.3.3墙面预留孔及排水管已处理完毕,门窗框已固定好,框与洞口周边缝隙用聚胺酯泡沫(俗称“建筑摩丝”)堵塞好。

门窗框扇贴好了保护膜。

2.3.4双排脚手架已搭设,并已检查验收。

3、操作工艺操作程序:基层处理→找平层抹灰→弹水平及竖向分格缝→陶瓷锦砖括浆→铺贴陶瓷锦砖→拍板赶缝→湿纸→揭纸→检查调整→擦缝→清洗→喷水养护。

3.1基层处理3.1.1砖墙面抹底子灰前将墙面清扫干净,检查处理好窗台和窗套、腰线等损坏和松动部位,浇水湿润墙面。

3.1.2混凝土墙面将墙面的松散混凝土、砂浆杂物清除干净,凸起部位应凿平。

光滑墙面要用打毛机进行毛化处理。

墙面浇水润湿后,用1:1水泥砂浆(内掺水泥重量3%~5%的108胶)刮2~3mm 厚腻子灰一遍,或甩水泥细砂砂浆,以增加粘结力。

3.2找平层抹灰3.2.1砖墙面墙面湿水后,用1:3水泥砂浆(体积比)分层打底作找平层,厚度12~15mm,按冲筋抹平。

随后用木抹子搓毛,干燥天气应洒水养护。

如为加气混凝土块,抹底层砂浆前墙面应洒水刷一道界面处理剂,随刷随抹。

混凝土墙面铺贴陶瓷锦砖施工工艺及施工方法

混凝土墙面铺贴陶瓷锦砖施工工艺及施工方法

混凝土墙面铺贴陶瓷锦砖施工工艺及施工方法1、工艺流程基层处理→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴陶瓷锦砖→揭纸、调缝→擦缝。

2、施工方法(1)基层处理首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。

如果基层混凝土很光滑,亦可采用“毛化处理”的办法,即先将表面尘土、污垢清理干净,用10%火碱水将墙面的油污刷掉,随之用净水将碱液冲净、晾干。

然后用1:水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并具有较高的强度,用手掰不动为止。

(2)吊垂直、套方、找规矩、贴灰饼根据墙面结构平整度找出贴陶瓷锦砖的规矩,如果是高层建筑物在外墙面全部贴陶瓷锦砖时,应在四周大角和门窗口边用经纬仪打垂直线找直;如果是多层建筑时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据陶瓷锦砖的规格、尺寸分层设点、做灰饼。

横线则以楼层为水平基线交圈控制,竖向线则以四周大角和层间贯通柱、垛子为基线控制。

每层打底时则以此灰饼做为基准点进行冲筋,使其底层灰做到横平竖直、方正。

同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。

其深宽不小于10mm,并整齐一致,而且必须是整砖。

(3)抹底子灰底子灰一般分二次操作,先刷一道掺水重15%的107胶水泥素浆,紧跟着抹头遍水泥砂浆,其配合比为1:2.5或1:3,并掺20%水泥重的107胶,薄薄的抹一层,用抹子压实。

第二次用相同配合比的砂浆按冲筋抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。

底子灰抹完后,隔天浇水养护。

(4)弹控制线贴陶瓷锦砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算将陶瓷锦砖的块数,使两线之间保持整砖数。

如分格需按总高度均分,可根据设计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。

墙面贴陶瓷锦砖施工质量控制要点

墙面贴陶瓷锦砖施工质量控制要点

墙面贴陶瓷锦砖施工质量控制要点1.1 质量标准(1)主控项目①陶瓷锦砖的品种、规格、颜色、图案必须符合设计要求和现行标准规定。

②镶贴必须牢固,严禁空鼓,无歪斜、缺棱、掉角和裂缝等缺陷。

(2)一般项目①表面:平整、洁净、颜色协调一致。

②接缝:填嵌密实、平直,宽窄一致,颜色一致,阴阳角处的砖压向正确,非整砖的使用部位适宜。

③套割:整砖套割吻合、边缘整齐;墙裙、贴脸等突出墙面厚度一致。

④坡向、滴水线:流水坡向正确;滴水线顺直。

(3)允许偏差项目见表6-4。

陶瓷锦砖的允许偏差表6-41.2 应注意的质量问题(1)空鼓、脱落的主要原因①因冬季气温低,砂浆受冻,第二年春天化冻后陶瓷锦砖背面比较光滑容易发生脱落;因此在进行镶贴陶瓷锦砖操作时应保持正温,室外陶瓷锦砖不宜冬季施工。

②基层表面偏差大,基层处理或施工不当,每层抹灰跟得太紧,陶瓷锦砖勾缝不严,没洒水养护,粘结强度差,面层容易产生空鼓、脱落。

③砂浆配合比不准,稠度控制不好,砂子含泥过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩造成空鼓。

应认真严格按照工艺标准操作,重视基层处理和自检工作,发现空鼓应随即返工重贴;整间或独立部位宜一次完成。

(2)分格缝不匀,墙面不平整:主要是施工前没有按照图纸尺寸,核对结构施工实际情况,施工前对基层处理不够认真;同时贴灰饼控制点少,故造成墙面不平整。

由于弹线排砖不细,每张陶瓷锦砖的规格尺寸不一致,施工中选幢不细、操作不当等造成分格缝不匀;应选好相同尺寸的陶瓷锦砖镶贴在一面墙上。

(3)阴阳角不方正:主要是打底子灰不按规矩掉直、套方找规矩所致。

(4)墙面污染:主要是勾完缝后砂浆没有及时擦净或由于其他工序造成墙面污染等;可用棉丝蘸稀盐酸刷洗,然后用清水冲净。

墙面贴陶瓷锦砖施工工艺标准

墙面贴陶瓷锦砖施工工艺标准

SGBZ-0343墙面贴陶瓷锦砖施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210—20011、范围本工艺标准适用于民用及公共建筑室内外墙面贴陶瓷锦砖装饰工程.2、施工准备2。

1材料要求:2。

1.1水泥:32。

5号普通硅酸盐水泥或矿渣硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

2。

1。

2白水泥:32。

5号白水泥。

2。

1。

3砂子:粗砂或中砂,用前过筛。

2.1。

4陶瓷锦砖(马赛克):应表面平整、颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。

锦砖脱纸时间不得大于40min。

2。

1.5石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。

熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。

使用时,石灰膏内不得含有未熟化的颗粒和其它杂质.2.1.6生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛.用于罩面时,熟化时间不应小于3d.2。

1。

7纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。

使用时宜用小钢磨磨细.2。

1。

8108胶和矿物颜料等。

2。

2主要机具:2。

2。

1磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×1mm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、考虑钳子、小铲、合金钢錾子、小型台式砂轮、勺缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

2。

3作业条件:2.3。

1根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。

墙成贴陶瓷锦砖技术交底.doc

墙成贴陶瓷锦砖技术交底.doc

墙成贴陶瓷锦砖技术交底1.1 本工艺标准适用于民用及公共建筑室内外墙面贴陶瓷锦砖装饰工程。

2.1 材料要求2.1.1 水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

2.1.2 白水泥:325号白水泥。

2.1.3 砂子:粗砂或中砂,用前过筛。

2.1.4 陶瓷锦砖:应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。

锦砖脱纸时间不得大于40min。

2.l.5 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。

熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d.使用时,石灰膏内不得含有末熟化的颗粒和其它杂质。

2.1.6 生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/c㎡筛。

用于罩面时,熟化时间不应小于3d。

2.1.7 纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。

使用时宜用小钢磨磨细。

2.1.8 聚乙烯醇缩甲醛和矿物颜料等。

2.2 主要机具2.2.1 磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子开刀或钢片铁制水平尺、方尺、靠尺板、底尺大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、老虎钳子、小铲、合金钢錾子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

2.3 作业条件2.3.1 根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。

2.3.2 预留孔洞及排水管等应处理完毕,门窗框、扇要固定好,并用1∶3水泥砂浆将缝隙堵塞严实。

铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。

2.3.3 脚手架或吊篮提前支搭好,最好选用双排架子,其横竖杯及拉杆等应距离门窗口角150~200mm.架子的步高要符合施工要求。

【精品整理】墙面贴陶瓷锦砖施工工艺【工程施工】

【精品整理】墙面贴陶瓷锦砖施工工艺【工程施工】

墙面贴陶瓷锦砖施工1 范围本工艺标准适用于民用及公共建筑室内外墙面贴陶瓷锦砖装饰工程。

2 施工准备2.1 材料要求:2.1.1 水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

2.1.2 白水泥:325号白水泥。

2.1.3 砂子:粗砂或中砂,用前过筛。

2.1.4 陶瓷锦砖(马赛克):应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。

锦砖脱纸时间不得大于40min。

2.l.5 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。

熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。

使用时,石灰膏内不得含有末熟化的颗粒和其它杂质。

2.1.6 生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。

用于罩面时,熟化时间不应小于3d。

2.1.7 纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。

使用时宜用小钢磨磨细。

2.1.8 聚乙烯醇缩甲醛(即107胶)和矿物颜料等。

2.2 主要机具:2.2.1 磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×lmm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、老虎钳子、小铲、合金钢錾子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

2.3 作业条件:2.3.1 根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。

2.3.2 预留孔洞及排水管等应处理完毕,门窗框、扇要固定好,并用1∶3水泥砂浆将缝隙堵塞严实。

墙面贴陶瓷锦砖施工工艺

墙面贴陶瓷锦砖施工工艺

墙面贴陶瓷锦砖施工工艺3.5.1工艺流程→→→→→→→3.5.2操作工艺1基层为混凝土墙面时的操作方法1)基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润,并用水泥:砂:界面剂=1:0.5:0.5的水泥砂浆对混凝土墙面进行拉毛处理。

2)吊垂直、套方、找规矩、贴灰饼:根据墙面结构平整度找出贴陶瓷锦砖的规矩,如果是高层建筑物在外墙全部贴陶瓷锦砖时,应在四周大角和门窗口边用经纬仪打垂直线找直;如果是多层建筑时,可从顶层开始用特制的大线坠绷低碳钢丝吊垂直,然后根据陶瓷锦砖的规格、尺寸分层设点、做灰饼。

横线则以楼层为水平基线交圈控制,竖向线则以四周大角和层间贯通柱、垛子为基线控制。

每层打底时则以此灰饼为基准点进行冲筋,使其底层灰做到横平竖直、方正。

同时要注意找好突出檐口、腰线、窗台、雨蓬等饰面的流水坡度和滴水线,坡度应小于3%。

其深宽不小于10mm,并整齐一致,而且必须是整砖。

3)抹底子灰:底子灰一般分二次操作,抹头遍水泥砂浆,其配合比为1:2.5或1:3,并掺20%水泥重的界面剂胶,薄薄的抹一层,用抹子压实。

第二次用相同配合比的砂浆按冲筋抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。

底子灰抹完后,隔天浇水养护。

找平层厚度不应大于20mm,若超过此值必须采取加强措施。

4)弹控制线:贴陶瓷锦砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算将陶瓷锦砖的块数,使两线之间保持整砖数。

如分格需按总高度均分,可根据设计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。

但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴再较隐蔽的部位。

5)贴陶瓷锦砖:镶贴应自上而下进行。

高层建筑采取措施后,可分段进行。

在每一分段或分块内的陶瓷锦砖,均为自下向上镶贴。

贴陶瓷锦砖时底灰要浇水润湿,并在弹好水平线的下口上,支上一根垫尺,一般三人为一组进行操作。

建筑工程施工技术交底 通用-墙成贴陶瓷锦砖

建筑工程施工技术交底    通用-墙成贴陶瓷锦砖

施工单位 工程名称 交底部位
分项工程技术交底卡
分部工程 日期
专业技术负责人: 交底人: 接受人:
施工单位 工程名称 交底部位
分项工程技术交底卡
分部工程 日期
墙面贴陶瓷锦砖分项工程质量技术交底卡 1.1 本工艺标准适用于民用及公共建筑室内外墙面贴陶瓷锦砖装饰工程。 2.1 材料要求: 2.1.1泥。应有出厂证明或复试单,若出厂超过三 个月,应按试验结果使用。 2.1.2 白水泥:325 号白水泥。 2.1.3 砂子:粗砂或中砂,用前过筛。 2.1.4 陶瓷锦砖(马赛克):应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整 齐,一次进场。锦砖脱纸时间不得大于 40min。

混凝土墙面铺贴陶瓷锦砖施工工艺及施工方法

混凝土墙面铺贴陶瓷锦砖施工工艺及施工方法

混凝土墙面铺贴陶瓷锦砖施工工艺及施工方法一、施工准备1.1施工前应对墙面进行检查,确保墙面平整、干燥且无明显破损。

1.2准备好所需的工具和材料,包括水平仪、石膏板尺、铺贴刀、瓷砖胶等。

1.3根据设计要求,确定瓷砖的规格和颜色,并测量墙面的尺寸,计算出所需瓷砖的数量。

二、瓷砖胶的配制2.1根据瓷砖胶的说明书,将胶粉和清水按照一定比例进行搅拌,直到胶粉完全溶解,并静置片刻。

2.2将配好的胶液充分搅拌均匀,避免出现颗粒状均匀。

三、墙面处理3.1清除墙面上的灰尘和杂物,确保墙面干净。

3.2如发现有裂缝或凹陷,应进行修补,并等待修补材料干燥。

四、涂刷瓷砖胶4.1用铺贴刀将瓷砖胶均匀地涂刷在墙面上,注意不能太厚或太薄。

刮胶的方向应垂直于墙面。

4.2可以根据需要在墙角或要求有水平面的部位用瓷砖胶刮成槽形。

五、铺贴瓷砖5.1用石膏板尺和水平仪调整墙面的水平度和垂直度,确保瓷砖铺贴后的整体效果。

5.2首先将瓷砖的背面涂上一层薄薄的瓷砖胶,然后将瓷砖放在预留好的位置上。

轻轻压实,确保瓷砖与墙面充分粘合。

5.3不同规格的瓷砖应按照设计要求交错铺贴,避免出现连续的接缝。

5.4铺贴瓷砖时,应用石膏板尺和水平仪进行定位和校直,确保整体效果的水平、垂直和平整。

六、焊缝处理6.1铺贴完所有瓷砖后,需要用瓷砖胶补充填充焊缝,确保整体效果的美观。

6.2将胶液填充到焊缝中,并用铺贴刀将多余的胶液刮除。

6.3焊缝填缝后,应及时用湿布擦拭焊缝,清理掉多余的胶液,保证焊缝的干净。

七、施工结束7.1所有瓷砖铺贴、焊缝填补和清理完毕后,需等待瓷砖胶充分干燥。

7.2检查整个墙面的效果,如有需要可以进行补修。

7.3清理施工现场,并保持施工区域整洁。

以上是混凝土墙面铺贴陶瓷锦砖的施工工艺及施工方法的详细介绍。

在实际施工中,需要根据具体情况进行调整和细化。

同时,施工人员应具备相关的专业知识和技能,确保施工质量和安全。

墙面贴陶瓷锦砖施工工艺及检测标准

墙面贴陶瓷锦砖施工工艺及检测标准

墙面贴陶瓷锦砖施工工艺及检测标准1、适用范畴:本内部施工工艺及检测标准适用于×××所有在建的墙面贴陶瓷锦砖工程施工。

2、施工准备2.1材料2.1.1陶瓷锦砖,应表面平整,色彩一致,每张长宽规格一致,尺寸正确,边棱整齐。

锦砖脱纸时间不得大于40min。

2.1.2水泥强度等级为32.5的普通硅酸盐水泥和白色硅酸盐水泥,其水泥强度、水泥安定性、凝聚时间取样复验应合格,无结块现象。

2.1.3石灰膏合格品,应熟化15~20d,无杂质。

2.1.4砂中砂或粗砂,含泥量应不大于3%,过筛;细砂(用于干缝洒灰润湿法),含泥量应小于3%,过窗纱筛。

2.2主要机具:砂浆搅拌机、手提石材切割机、灰匙、木抹子、托线板、钢开刀、小木锤、喷壶、墨斗线、水平尺、方尺、橡皮刮板等。

2.3作业条件2.3.1主体结构施工已完,并通过了验收。

2.3.2墙面基层已清算干净,脚手眼已堵好。

2.3.3墙面预留孔及排水管已处理完毕,门窗框已固定好,框与洞口周边缝隙用聚胺酯泡沫(俗称“建筑摩丝”)梗塞好。

门窗框扇贴好了保护膜。

2.3.4双排脚手架已搭设,并已检查验收。

3、操作工艺操作程序:基层处理→找平层抹灰→弹水平及竖向分格缝→陶瓷锦砖括浆→铺贴陶瓷锦砖→拍板赶缝→湿纸→揭纸→检查调剂→擦缝→清洗→喷水养护。

3.1基层处理3.1.1砖墙面抹底子灰前将墙面打扫干净,检查处理好窗台和窗套、腰线等破坏和松动部位,浇水湿润墙面。

3.1.2混凝土墙面将墙面的疏松混凝土、砂浆杂物清除干净,突出部位应凿平。

光滑墙面要用打毛机进行毛化处理。

墙面浇水润湿后,用1:1水泥砂浆(内掺水泥重量3%~5%的108胶)刮2~3mm厚腻子灰一遍,或甩水泥细砂砂浆,以增加粘结力。

3.2找平层抹灰3.2.1砖墙面墙面湿水后,用1:3水泥砂浆(体积比)分层打底作找平层,厚度12~15mm,按冲筋抹平。

随后用木抹子搓毛,干燥天气应洒水养护。

如为加气混凝土块,抹底层砂浆前墙面应洒水刷一道界面处理剂,随刷随抹。

墙面贴陶瓷锦砖施工工艺标准

墙面贴陶瓷锦砖施工工艺标准
4.2.4坡向、滴水线:流水坡向正确;滴水线顺直。
4.3允许偏差项目见表9-32。
贴陶瓷锦砖的允许偏差表9-32
项次
项目
允许偏差(mm)
检查方法
陶瓷锦砖
立面垂直
室内
2
用2m托线板和尺量检查
立面垂直
室外
3
用2m托线板和尺量检查
2
表面平整
2
用2m靠尺和塞尺检查
3
阳角方正
2
用20cm方尺和塞尺检查
4
接缝平直
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
XX大厦
施工单位
XX建筑公司
交底部位
工序名称
交底提要:
交底内容:
5.2各抹灰层在凝结前应防止风干、暴晒、水冲、撞击和振动。
5.3少数工种(水电、通风、设备安装等)的各种活应做在陶瓷锦砖镶贴之前,防止损坏面砖。
5.4拆除架子时注意不要碰撞墙面。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
XX大厦
施工单位
XX建筑公司
交底部位
工序名称
交底提要:
交底内容:
7.3室外陶瓷锦砖的拉拔试验报告单等。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
2
拉5m小线和尺量检查
5
墙裙上口平直
2
拉5m小线和尺量检查
接缝高低

025_墙面贴陶瓷锦砖2013.6.14

025_墙面贴陶瓷锦砖2013.6.14

表 C1-3
工程名称
技术交底记录
内蒙古京能盛乐 2×350MW 冷 交底部位 热电联供机组工程 内墙贴砖
工程编号
日期
2013.6.14
低凹处事先填平补齐,最后用木抹子挂出麻面。底子灰抹完后,隔天浇水养护。 3.2.4 弹控制线:贴陶瓷锦砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹 水平线时,应计算将陶瓷锦砖的块数,使两线之间保持整砖数。如分格需按总高度均分,可根据设 计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。但要注意同一墙面不得有一排以上的非 整砖,并应将其镶贴在较隐蔽的部位。 3.2.5 贴陶瓷锦砖:镶贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或 分块内的陶瓷锦砖,均为自下向上镶贴。贴陶瓷锦砖时底灰要浇水润湿,并在弹好水平线的下口上, 支上一根垫尺,一般三人为一组进行操作。一人浇水润湿墙面,先刷上一道素水泥浆(内掺水重 10% 的 107 胶) ;再抹 2~3mm 厚的混合灰粘结层,其配合比为纸筋∶石灰膏∶水泥=1∶1∶ 2(先把纸筋 与石灰膏搅匀过 3mm 筛子,再和水泥搅匀) , 亦可采用 1∶0.3 水泥纸筋灰,用靠尺板刮平,再用抹子抹平;另一人将陶瓷锦砖铺在木托板上(麻 面朝上) ,缝子里灌上 1∶1 水泥细砂子灰,用软毛刷子刷净麻面,再抹上薄薄一层灰浆。然后一张 一张递给另一人,将四边灰刮掉,两手执住陶瓷锦砖上面,在已支好的垫尺上由下往上贴,缝子对 齐,要注意按弹好的横竖线贴。如分格贴完一组,将米厘条放在上口线继续贴第二组。镶贴的高度 应根据当时气温条件而定。 3.2.6 揭纸、调缝:贴完陶瓷锦砖的墙面,要一手拿拍板,靠在贴好的墙面上,一手拿锤子对 拍板满敲一遍 (敲实、 敲平) 然后将陶瓷锦砖上的纸用刷子刷上水, , 约等 20~30min 便可开始揭纸。 揭开纸后检查缝子大小是否均匀,如出现歪斜、不正的缝子,应顺序拨正贴实,先横后竖、拨正拨 直为止。 3.2.7 擦缝:粘贴后 48h,先用抹子把近似陶瓷锦砖颜色的擦缝水泥浆摊放在需擦缝的陶 瓷锦砖上,然后用刮板将水泥浆往缝子里刮满、刮实、刮严,再用麻丝和擦布将表面擦净。遗留在 缝子里的浮砂可用潮湿干净的软毛刷轻轻带出,如需清洗饰面时,应待勾缝材料硬化后方可进行。 起出米厘条的缝子要用 1∶1 水泥砂浆勾严勾平,再用擦布擦净。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

SGBZ-0343墙面贴陶瓷锦砖施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20011、范围本工艺标准适用于民用及公共建筑室内外墙面贴陶瓷锦砖装饰工程。

2、施工准备2.1材料要求:2.1.1水泥:32.5号普通硅酸盐水泥或矿渣硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

2.1.2白水泥:32.5号白水泥。

2.1.3砂子:粗砂或中砂,用前过筛。

2.1.4陶瓷锦砖(马赛克):应表面平整、颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。

锦砖脱纸时间不得大于40min。

2.1.5石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。

熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。

使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。

2.1.6生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。

用于罩面时,熟化时间不应小于3d。

2.1.7纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。

使用时宜用小钢磨磨细。

2.1.8108胶和矿物颜料等。

2.2主要机具:2.2.1磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×1mm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、考虑钳子、小铲、合金钢錾子、小型台式砂轮、勺缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

2.3作业条件:2.3.1根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。

2.3.2预留孔洞及排水管等应处理完毕,门窗框、扇要固定好,并用1:3水泥砂浆将缝隙堵塞严实。

铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。

2.3.3脚手架或吊篮提前支搭好,最好选用双排架子(室外高层宜采用吊篮,多层亦可采用桥式架子等),其横竖杆及拉杆等应距离门窗口角150~200mm。

架子的步高要符合施工要求。

2.3.4墙面基层要清理干净,脚手眼堵好。

2.3.5大面积施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。

方可组织班组按样板要求施工。

3、操作工艺3.1工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴陶瓷锦砖→揭纸、调缝→擦缝3.2基层为混凝土墙面时:3.2.1基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。

如果基层混凝土很光滑,亦可采用“毛化处理”的办法,即先将表面尘土、污垢清理干净,用10%火碱水将墙面的油污刷掉,随之用净水将碱液冲净、晾干。

然后用1:1水泥细砂浆内掺水重20%的108胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并具有较高的强度,用手掰不动为止。

3.2.2吊垂直、套方、找规矩、贴灰饼:根据墙面结构平整度找出贴陶瓷锦砖的规矩,如果是高层建筑物在外墙面全部贴陶瓷锦砖时,应在四周大角和门窗口边用经纬仪打垂直线找直;如果是多层建筑时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据陶瓷锦砖的规格、尺寸分层设点、做灰饼。

横线则以楼层为水平基线交圈控制,竖向线则以四周大角和层间贯通柱、垛子为基线控制。

每层打底时则以此灰饼做为基准点进行冲筋,使其底层灰做到横平竖直、方正。

同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。

其深宽不小于10mm,并整齐一致,而且必须是整砖。

3.2.3抹底子灰:底子灰一般分二次操作,先刷一道掺水重15%的108胶水泥素浆,紧跟着抹头遍水泥砂浆,其配合比为1:2.5或1:3,并掺20%水泥重的108胶,薄薄的抹一层,用抹子压实。

第二次用相同配合比的砂浆按冲筋抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。

底子灰抹完后,隔天浇水养护。

3.2.4弹控制线:贴陶瓷锦砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算将陶瓷锦砖的块数,使两线之间保持整砖数。

如分格需按总高度均分,可根据设计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。

但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。

3.2.5贴陶瓷锦砖:镶贴应自上而下进行。

高层建筑采取措施后,可分段进行。

在每一分段或分块内的陶瓷锦砖,均为自下向上镶贴。

贴陶瓷锦砖时底灰要浇水润湿,并在弹好水平线的下口上,支上一根垫尺,一般三人为一组进行操作。

一人浇水润湿墙面,先刷上一道素水泥浆(内掺水重10%的108胶);再抹2~3mm厚的混合灰粘结层,其配合比为纸筋:石灰膏:水泥=1:1:2(先把纸筋与石灰膏搅匀过3mm筛子,再和水泥搅匀),亦可采用1:0.3水泥纸筋灰,用靠尺板刮平,再用抹子抹平;另一人将陶瓷锦砖铺在木托板上(麻面朝上),缝子里灌上1:1水泥细砂子灰,用软毛刷子刷净麻面,再抹上薄薄一层灰浆。

然后一张一张递给另一人,将四边灰刮掉,两手执住陶瓷锦砖上面,在已支好的垫尺上由下往上贴,缝子对齐,要注意按弹好的横竖线贴。

如分格贴完一组,将米厘条放在上口线继续贴第二组。

镶贴的高度应根据当时气温条件而定。

3.2.6揭纸、调缝:贴完陶瓷锦砖的墙面,要一手拿拍板,靠在贴好的墙面上,一手拿锤子对拍板满敲一遍(敲实、敲平),然后将陶瓷锦砖上的纸用刷子刷上水,约等20~30min便可开始揭纸。

揭开纸后检查缝子大小是否均匀,如出现歪斜、不正的缝子,应顺序拨正贴实,先横后竖、拨正拨直为止。

3.2.7擦缝:粘贴后48h,先用抹子把近似陶瓷锦砖颜色的擦缝水泥浆摊放在需擦缝的陶瓷锦砖上,然后用刮板将水泥浆往缝子里刮满、刮实、刮严,再用麻丝和擦布将表面擦净。

遗留在缝子里的浮砂可用潮湿干净的软毛刷轻轻带出,如需清洗饰面时,应待勾缝材料硬化后方可进行。

起出米厘条的缝子要用1:1水泥砂浆勾严勾平,再用擦布擦净。

3.3基层为砖墙墙面时:3.3.1基层处理:抹灰前墙面必须清扫干净,检查窗台窗套和极好线等处,对损坏和松动的部分要处理好,然后浇水润湿墙面。

3.3.2吊垂直、套方、找规矩:同基层为混凝土墙面做法。

3.3.3抹底子灰:底子灰一般分二次操作,第一次抹薄薄的一层,用抹子压实,水泥砂浆的配合比为1:3,并掺水泥量20%的108胶;第二次用相同配合比的砂浆按冲筋线抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。

底子灰抹完后,隔天浇水养护。

3.3.4~3.3.7项同基层为混凝土墙面的做法。

3.4基层为加气混凝土墙面时,可酌情选用下述两种方法中的一种:3.4.1用水湿润加气混凝土表面,修补缺棱掉角处。

修补前,先刷一道聚合物水泥浆,然后用1:3:9=水泥:白灰膏:砂子混合砂浆分层补平,隔天刷聚合物水泥浆,并抹1:1:6混合砂浆打底,木抹子搓平,隔天浇水养护。

3.4.2用水湿润加气混凝土表面,在缺棱掉角处刷聚合物水泥浆一道,用1:3:9混合砂浆分层补平,待干燥后,钉金属网一层并绷紧。

在金属网上分层抹1:1:6混合砂浆打底(最好采取机械喷射工艺),砂浆与金属网应结合牢固,最后用木抹子轻轻搓平,隔天浇水养护。

其他做法同混凝土墙面。

3.5夏期镶贴室外墙面陶瓷锦砖时,应有防止暴晒的可靠措施。

3.6冬期施工:一般只在冬施初期施工,严寒阶段不得镶贴室外墙面陶瓷锦砖。

3.6.1砂浆的使用温度不得低于5℃,砂浆硬化前,应采取防冻措施。

3.6.2用冻结法砌筑的墙,应待其解冻后方可施工。

3.6.3镶贴砂浆硬化初期不得受冻。

气温低于5℃时,室外镶贴砂浆内可掺入能降低冻结温度的外加剂,其掺量应由试验确定。

3.6.4为防止灰层早期受冻,并保证操作质量,其砂浆内的白灰膏和108胶不能使用,可采用同体积粉煤灰代替或改用水泥砂浆抹灰。

3.6.5冬期室内镶贴陶瓷锦砖,可采用热空气或带烟囱的火炉加速干燥。

采用热空气时,应设通风设备排除湿气,并设专人进行测温控制和管理。

4、质量标准4.1一般规定4.1.1本章适用于饰面板安装、饰面砖粘贴等分项工程的质量验收。

4.1.2饰面板(砖)工程验收时应检查下列文件和记录:1饰面板(砖)工程的施工图设计说明及其他设计文件。

2材料的产品合格证书、性能检测报告、进场验收记录和复验报告。

3后置埋件的现场拉拔检测报告。

4外墙饰面砖样板件的粘结强度检测报告。

5隐蔽工程验收记录。

6施工记录。

4.1.3饰面板(砖)工程应对下列材料及其性能指标进行复验:1室内用花岗石的放射性。

2粘贴用水泥的凝结时间、安定性和抗压强度。

3外墙陶瓷面砖的吸水率。

4寒冷地区外墙陶瓷面砖的抗冻性。

4.1.4饰面板(砖)工程应对下列隐蔽工程项目进行验收:1预埋件(或后置埋件)。

2连接节点。

3防水层。

4.1.5各分项工程的检验批应按下列规定划分:1相同材料、工艺和施工条件的室内饰面板(砖)工程每50间(大面积房间和走廊按施工面积30为一间)应划分为一个检验批,不足50间也应划分为一个检验批。

2相同材料、工艺和施工条件的室外饰面板(砖)工程每500~1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。

4.1.6检查数量应符合下列规定:1室内每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。

2室外每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。

4.1.7外墙饰面砖粘贴前和施工过程中,均应在相同基层上做样板件,并对样板件的饰面砖粘结强度进行检验,其检验方法和结果判定应符合建筑工程饰面砖粘结强度检验标准(JGJ110)的规定。

4.1.8饰面板(砖)工程的抗震缝、伸缩缝、沉降缝等部位的处理应保证缝的使用功能和饰面的完整性。

4.2饰面砖粘贴工程4.2.1本节适用于内墙饰面砖粘贴工程和高度不大于100m、抗震设防烈度不大于8度、采用满粘法施工的外墙饰面砖粘贴工程的质量验收。

主控项目4.2.2饰面砖的品种、规格、图案、颜色和性能应符合设计要求。

检验方法:观察;检查产品合格证书、进场验收记录、性能检测报告和复验报告。

4.2.3饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定。

检验方法:检查产品合格证书、复验报告和隐蔽工程验收记录。

相关文档
最新文档
