屋面地下防水工程施工方法
防水工程技术施工方案
防水工程施工方案及技术措施二、防水工程施工组织防水工程分地下、室内和屋面三个区组织施工,按照分区施工工序穿插施工。
1地下防水工程根据总进度计划安排,基础垫层施工报验完成后,即可插入底板防水的施工,防水材料采用塔吊吊运至坑内工作面,然后人工搬运铺贴。
地下室外墙防水在地下室结构施工完成后及时插入施工。
地下室顶板防水计划在地下外墙防水施工完成后进行施工。
三、防水工程施工方案(一)防水混凝土施工方案以混凝土自身的密实性而具有一定防水能力的钢筋混凝土结构形式称之为混凝土结构自防水。
本工程主要在地下室底板、地下室外墙、地下室顶板等部位采用现浇抗渗混凝±,保证结构自防水,与建筑柔性防水共同构成二道防线,以保证地下室的防水、防潮,满足建筑使用的要求。
本工程地下防水采用结构自防水与SBS卷材防水结合的方式。
本工程地下室结构,环境温度发生变化时,构件会受温度应力产生裂缝,而为缓解裂缝的产生,施工中应以控制混凝土裂缝及后浇带的处理做为防水工程的重点控制内容,以确保地下室的防水效果。
防水混凝土工程质量的优劣不仅取决于混凝土材质本身及其配合比,而且施工过程中的搅拌、运输、浇灌、振捣及养护等都将对混凝土质量有很大影响。
因此,施工时必须对上述各个环节严加控制,采取严密措施,以免造成渗漏水的隐患。
(二)防水卷材施工方案1、防水卷材施工工艺流程见图防水卷材施工工艺流程2、防水卷材施工要求1)基层处理:将基层清扫干净,基层应平整、清洁、干燥。
2)SBS改性沥青防水卷材施工前,先将基层与管道相连接的阴角做成均匀一致、平整、光滑的弧形。
对于基层表面突出的异物等清除干净。
3)涂刷基层处理剂时,先对阴阳角、管道根部等复杂部位涂刷改性沥青防水卷材底胶,然后进行大面积涂刷。
4)卷材铺贴前,先对阴阳角、排水口、管道等薄弱部位做加强层处理,周围在铺设附加层之前,用弹性密封膏做密封处理。
5)细部附加层施工时,采用手持式汽油喷灯将已裁剪好的卷材片适当加热,粘贴在已涂刷基层处理剂的基层上,并压实、粘牢。
地下室与屋面防水施工方案
地下室与屋面防水施工方案一、工程概况与防水等级本工程为地下室及屋面防水施工,工程地点位于[具体地址]。
根据设计要求及国家相关标准,本工程防水等级为[具体等级]。
为确保防水效果及工程质量,特制定本施工方案。
二、现场准备与清理对地下室及屋面进行全面检查,清理杂物、尘土及残留物。
对施工区域进行划线标记,明确施工范围。
确保施工区域的水电供应正常,并设置好施工安全防护措施。
三、材料选择与准备根据防水等级及工程要求,选用符合国家标准的高性能防水材料。
材料应具备防水、耐老化、耐腐蚀等特性。
对进场的防水材料进行检查,确保其质量合格、数量充足。
四、防水层施工与验收地下室防水层施工应采用卷材防水或涂料防水,确保防水层完整、无渗漏。
屋面防水层施工应考虑到屋面坡度、排水等因素,确保排水顺畅、无积水。
防水层施工完成后,应进行蓄水试验,检查防水效果。
经验收合格后,方可进行后续工序施工。
五、重点部位防水处理对地下室底板、侧墙、后浇带等关键部位进行特殊处理,加强防水措施。
屋面天沟、檐口、女儿墙等部位应作为重点处理,确保防水效果。
六、管道防水措施地下室及屋面管道应设置防水套管,确保管道穿越部位不渗漏。
对管道周边进行密封处理,防止水分通过管道渗入室内。
七、劳动力与机械准备根据施工进度及工程量,合理安排施工人员数量及工种配置。
准备必要的施工机械及工具,如搅拌机、滚筒、刮板等。
八、施工进度与安排制定详细的施工进度计划,确保各道工序有序进行。
对施工进度进行监控,及时调整施工计划,确保工程按时完成。
本施工方案仅供参考,具体施工过程中应根据实际情况灵活调整。
同时,应遵守国家相关法律法规及标准规范,确保工程质量及安全。
屋面防水施工方案
屋面防水施工方案屋面防水施工方案篇1一、施工工艺流程:铲除旧防水层、找平层→基面清理→涂料配制→第一遍涂刷→重复涂刷至设计厚度→涂膜层检查→揭防水卷材底隔离纸→铺贴自粘橡胶沥青复合防水卷材→辊压、排气、压实→收头处理→检查验收→保护层施工二、施工技术要点:1.铲除屋面原有旧防水层,基层大面应平整,原有找平如有松散应铲除,局部凹凸不平时应铲平或刨去重新补做,低凹处用聚合物水泥砂浆修补抹平,较薄时可用掺胶的素浆涂刷。
垃圾应清理掉,保持基层平整、干固、无明水。
(1)、开启后应立即密封,以防吸潮固化而报废,建议开启后一次性用完;(2)、当产品贮存期较长时,涂料表面会形成一层薄胶,使用时剔除,不影响使用;(3)、涂膜厚度应均匀,封闭严密,不允许有露底、起鼓、脱落、开裂、翘边和收头封闭不严等现象;(4)、施工温度宜在0℃以上,施工环境应保持空气流通。
2.节点增强处理:(1)。
基层做防水涂料之前,在突出屋面的管根、排水口、阴阳角等易发生渗漏的部位,应增强涂刷多次聚氨酯涂料作附加层,附加层宽度应大于200mm。
(2)。
水落口周边作密封处理,涂膜伸入水落口的深度不小于50mm。
3.涂料配制及涂刷:按液料:粉料:水=10:13:0~10进行配料,操作时要先将粉料加水湿润后徐徐加入液料,之后用电动搅拌器再搅拌5分钟左右。
4.重复涂刷至设计厚度:用毛刷将配好的聚合物水泥基防水涂料均匀涂覆于基面上,不可有沉积,每遍涂刷要按规定用量取料,每遍厚度控制在0.5mm 左右。
第一遍涂膜干固不粘手后即可涂刷第二遍,直至设计要求的1.5厚。
5.检查验收:(1)。
施工后要认真检查整个工程的各个部位,管件、阴阳角、管口等薄弱环节是否已做了重点处理。
防水层是否保持完好,发现问题应查明原因并及时修补。
涂膜防水层做完后不应有裂纹、脱皮、流淌、鼓泡、皱皮等现象。
(2)。
根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。
地下室、卫生间、屋面防水系统工程施工方案
地下室、卫生间、屋面防水系统工程施工方案一、前言在建筑工程中,地下室、卫生间和屋面的防水工程是至关重要的一环。
有效的防水系统可以保护建筑结构不受水的侵害,延长建筑物的使用寿命。
本文将就地下室、卫生间和屋面的防水系统工程施工方案进行探讨。
二、地下室防水系统施工方案1. 材料准备在地下室防水施工前,首先需要准备好相关材料,如防水卷材、防水涂料、密封胶等。
确保所选材料符合国家标准且质量可靠。
2. 施工工艺1.地下室墙体处理:首先要对地下室的墙体进行处理,清除表面杂物和油污,修补墙体裂缝,保证墙面平整。
2.防水层铺设:根据地下室的具体情况选择合适的防水材料进行铺设,确保防水层无空鼓、无泡水,并严密连接。
3.保护层铺设:在防水层施工完成后,应尽快在其表面覆盖一层保护层,以防止防水层被损坏。
3. 施工注意事项1.施工环境应保持清洁干燥,防止灰尘等杂物进入防水层内。
2.施工人员应穿戴好个人防护装备,并按照操作规程履行施工。
三、卫生间防水系统施工方案1. 设计方案根据卫生间的尺寸和结构,设计合理的防水系统方案,包括墙面防水、地面防水以及管道防水等。
2. 施工过程1.墙面防水:清理墙面并填补裂缝,涂刷防水涂料,确保防水层充分附着。
2.地面防水:清理地面、填平均匀后,铺设防水卷材或进行防水涂料处理。
3.管道防水:管道接口应进行密封处理,确保不漏水。
3. 施工质量检验施工结束后要对卫生间防水系统进行质量检验,确认是否存在漏水等问题,及时进行整改。
四、屋面防水系统施工方案1. 材料选择屋面防水主要可选择PVC、SBS等防水卷材,也可采用喷涂或涂刷的防水涂料。
2. 施工步骤1.屋面处理:清理屋面,修复破损处,保证屋面平整。
2.防水层铺设:根据具体情况选择材料铺设,严密连接,确保不留死角。
3.防水层保护:在防水层铺设完成后,加强防水层的保护层,避免受到外界物体损坏。
3. 施工验收施工结束后进行验收,检查屋面防水系统是否符合规范,确保工程质量达标。

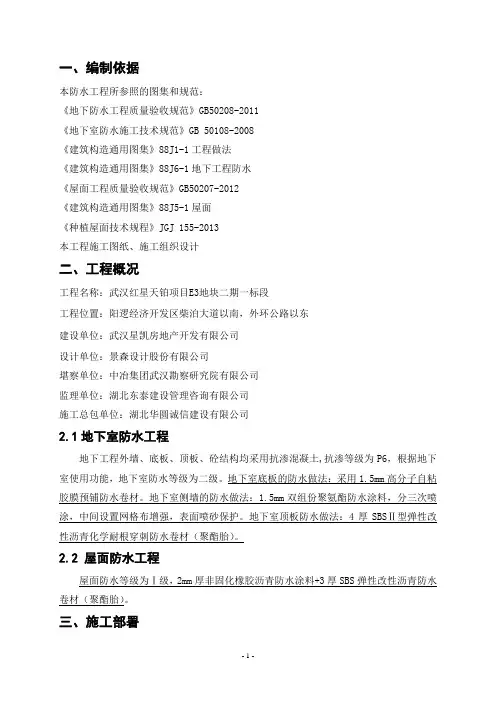

地下室、屋面防水工程施工方案
一、编制依据本防水工程所参照的图集和规范:《地下防水工程质量验收规范》GB50208-2011《地下室防水施工技术规范》GB 50108-2008《建筑构造通用图集》88J1-1工程做法《建筑构造通用图集》88J6-1地下工程防水《屋面工程质量验收规范》GB50207-2012《建筑构造通用图集》88J5-1屋面《种植屋面技术规程》JGJ 155-2013本工程施工图纸、施工组织设计二、工程概况工程名称:武汉红星天铂项目E3地块二期一标段工程位置:阳逻经济开发区柴泊大道以南,外环公路以东建设单位:武汉星凯房地产开发有限公司设计单位:景森设计股份有限公司堪察单位:中冶集团武汉勘察研究院有限公司监理单位:湖北东泰建设管理咨询有限公司施工总包单位:湖北华圆诚信建设有限公司2.1地下室防水工程地下工程外墙、底板、顶板、砼结构均采用抗渗混凝土,抗渗等级为P6,根据地下室使用功能,地下室防水等级为二级。
地下室底板的防水做法:采用1.5mm高分子自粘胶膜预铺防水卷材。
地下室侧墙的防水做法:1.5mm双组份聚氨酯防水涂料,分三次喷涂,中间设置网格布增强,表面喷砂保护。
地下室顶板防水做法:4厚SBSⅡ型弹性改性沥青化学耐根穿刺防水卷材(聚酯胎)。
2.2 屋面防水工程屋面防水等级为Ⅰ级,2mm厚非固化橡胶沥青防水涂料+3厚SBS弹性改性沥青防水卷材(聚酯胎)。
三、施工部署3.1地下室防水工程地下室防水施工计划在基础之前进行,采用外防法。
做好施工准备和应急措施。
施工期间若气温起伏过大。
在防水施工时做好通风和防火准备。
防水设防体系屋面防水体系为:砼刚性自防水+2mm厚非固化橡胶沥青防水涂料+3厚SBS弹性改性沥青防水卷材(聚酯胎)。
防水层施工应选择晴朗天气施工,并注意保护防水层。
四、施工准备4.1 施工技术准备⑴组织有关人员学习防水工程施工规范和施工工艺,熟悉施工图纸。
⑵针对工程特点,编写技术交底,提出材料计划。
⑶熟悉质量标准。
屋面、楼地面、墙面卷材防水工程

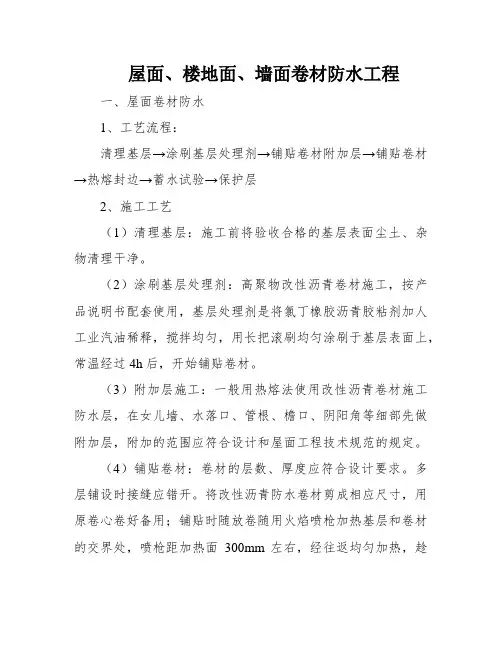

屋面、楼地面、墙面卷材防水工程一、屋面卷材防水1、工艺流程:清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层2、施工工艺(1)清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
(2)涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加人工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
(3)附加层施工:一般用热熔法使用改性沥青卷材施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计和屋面工程技术规范的规定。
(4)铺贴卷材:卷材的层数、厚度应符合设计要求。
多层铺设时接缝应错开。
将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度满粘法为80mm。
(5)热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。
(6)防水保护层施工:上人屋面按设计要求做各种刚性防水层屋面保护层。
不上人屋面做保护层有两种形式:(7)防水层表面涂刷氯丁橡胶沥青胶粘剂,随即撤石片,要求铺撒均匀,粘结牢固,形成石片保护层。
(8)防水层表面涂刷银色反光涂料。
二、墙面卷层防水1、施工流程基层清理→增强层处理→涂布基层胶粘剂及铺设卷材→卷材搭接缝及收头处理→施工保护层(1)下层处置惩罚1)水泥沙浆下层应牢固,无空鼓、开裂和起砂等缺陷。
2)基层表面应平整光滑、均匀一致,用2米直尺检查时,直尺与基层间表面的空隙不超过5㎜。
3)基层应干燥,含水率小于9%,测定方法是:将1米见方的SBS卷材橡胶卷材覆盖在基层表面上,静置2~3小时,若覆盖处的基层无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为基层含水率小于9%。
屋面防水工程施工方案
屋面防水工程施工方案本工程分地下室防水、屋面防水、厨厕防水几部分。
地下室防水卷材采用两道放水,一道为加防水剂的抗渗混凝土结构防水,一道为SBS玻璃纤胎Ⅰ型4mm+3mm厚的防水卷材。
屋面防水采用SBS 玻璃纤胎Ⅰ型4mm厚的防水卷材,厨、厕防水采用SBS玻璃纤胎JS 型1.2mm厚的防水卷材。
1、防水设防体系PPT-EA2防水剂、SBS防水卷材均要求有产品合格证、材料检验报告。
SBS防水卷材进场后,首先进行材料复试,复试合格后方可使用。
3、防水队伍要求:防水工程属于重点控制项目和特殊工种操作,防水操作人员必须持有有效的“上岗证”,上岗证要在总包、监理处备案。
施工过程中,监理、总包持备案文件检查防水施工队伍是否遵照执行,以确保防水施工是经过培训的专业熟练工人完成的。
4、地下防水施工1)、底板垫层的质量要求:控制底板垫层的标高,根据底板厚度、积水坑深度以及防水层和防水保护层的厚度,确定底板垫层的标高,通过采用水准仪检查基底标高,通过采用定点拉线方法确定垫层厚度和表面平整度。
垫层混凝土表面要求压光。
为了保证防水卷材的施工质量,垫层的边角均做成圆角。
2)水平、竖向施工缝的止水物品的要求:钢板止水带接缝焊接要严密,若穿墙套管穿过钢板止水带时(消防水池有穿墙套管),要求将穿墙套管的止水钢板与钢板止水带严密焊接。
3)施工顺序基础底板:砌筑永久性和临时性保护墙平、立面抹水泥砂浆找平层→涂基层处理剂→涂布胶粘剂→铺贴防水层→内保护层施工→地下室钢筋混凝土结构施工。
外墙:地下室钢筋混凝土结构施工→抹水泥砂浆找平层→涂基层处理剂→铺贴油毡防水层→外保护层施工→基坑回填。
找平层施工:找平层应抹平压光,不应有空鼓、起砂、掉灰和凹凸不平等缺陷,表面应洁净。
涂基层处理剂:铺油毡前,先将基层表面的砂浆疙瘩、尘土、杂物等彻底清扫干净。
然后将基层处理稀释,经搅拌均匀后,用长把滚刷均匀涂布在干净和干燥的基层表面上,干燥4小时以上,方可铺设油毡防水层。
屋面及防水工程施工方案
屋面及防水工程施工方案(一)、屋面工程1、施工准备(1)屋面工程施工前,项目有关技术、施工管理人员均要熟悉图纸,掌握施工图中的细部构造及技术要求。
屋面施工操作人员必须持有作业人员上岗证。
(2)屋面工程施工中,按施工工序、层次进行检验,合格后方可进行下道工序、层次的作业。
(3)各种穿过屋面的预埋管件、穿洞已补好;屋面的女儿墙、水池、梯屋、机房、后浇带、天沟、设备基础等均按设计图纸要求施工完毕。
(4)本工程所采用材料的质量及各项理化性能指标必须符合设计要求和施工验收规范的规定;材料应附有国家法定质检部门的合格检验报告;所有材料应有生产厂家的出厂合格证、质量检测报告,防水材料必须有防伪标志、环保标志。
防水保温材料进厂后要抽样检验,复试合格后方可使用。
(5)防水材料进场后要专设仓库存放,严防日晒雨淋,远离火源,避免碰撞,库房外要配备消防设备及防火标志。
堆放应平放,码放不宜过高。
(6)水泥:普通硅酸盐水泥,要有出厂证明,严禁混用不同品种、不同标号的水泥。
(7)砂:中砂,用时要过筛,含泥量控制在3%以内。
2、屋面找坡层施工(1)主要机具:搅拌机、手推车、压滚、平铁锹、计量器、筛子、喷壶、木拍子、铝合金靠尺、笤帚、铁抹子、水平刮杆、水平尺等。
(2)施工工艺○1根据墙上500mm水平标高线按3%找坡,根据坡度将铺设水泥陶粒的厚度线以贴饼形式在基层上体现出来,找坡层最薄处30mm,水落口周围直径500mm范围内坡度不应小于5%。
○2混凝土铺设:当各种准备工作完毕后,由水、电、土建办理联检单,签字认可后开始大面积铺设,采用铁滚进行滚压,材料分层压实,压实厚度为150mm,并由试验室进行压实送检。
○3刮平、滚压:以找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。
再用压滚往返滚压,并随时用2m靠尺检查平整度,将多出部分铲掉,凹处填平,直到滚压平整出浆为止。
对于墙根、边角、管根周围不易滚压部位用木板拍打密实。
防水工程专项施工方案[详细]
防水工程专项施工方案[详细]施工范围为地下室外墙和地下室顶板,总面积约500平方米。
防水材料采用聚氨酯防水涂料,厚度为1.5mm。
施工期限为15天。
2.2屋面防水工程施工范围为厨房和浴室,总面积约50平方米。
防水材料采用SBS防水卷材,厚度为3mm。
施工期限为7天。
三、施工部署3.1施工前,施工单位应制定详细的施工计划,并向业主和监理单位报备。
3.2施工期间,应设置施工现场标志和警示标志,保证施工安全。
3.3施工期间,应派专人负责现场管理,保证施工质量和进度。
四、施工准备4.1地下室防水工程施工前,应清理施工现场,确保施工环境整洁。
4.2屋面防水工程施工前,应检查基层表面是否平整,清除杂物和灰尘。
4.3施工前,应检查防水材料是否符合要求,做好备料工作。
五、施工方法及工序5.1地下室防水工程施工方法及工序5.1.1基层处理清理地下室外墙和顶板表面,确保表面平整、干燥、无杂物和灰尘。
5.1.2底涂处理采用聚氨酯底涂材料,涂刷厚度为0.5mm,保证涂层均匀、无气泡、无漏涂。
5.1.3中涂处理采用聚氨酯中涂材料,涂刷厚度为0.8mm,保证涂层均匀、无气泡、无漏涂。
5.1.4面涂处理采用聚氨酯面涂材料,涂刷厚度为0.2mm,保证涂层均匀、无气泡、无漏涂。
5.1.5渗漏测试待涂层干燥后,进行渗漏测试,检查涂层是否存在渗漏情况。
5.2屋面防水工程施工方法及工序5.2.1基层处理清理厨房和浴室顶板表面,确保表面平整、干燥、无杂物和灰尘。
5.2.2底涂处理采用SBS底涂材料,涂刷厚度为0.5mm,保证涂层均匀、无气泡、无漏涂。
5.2.3卷材铺设采用SBS防水卷材,按照规定方法铺设,保证卷材之间接缝密实、无漏涂。
5.2.4焊接处理卷材铺设完成后,采用热风枪进行焊接处理,保证焊缝牢固、无裂缝。
5.2.5渗漏测试待涂层干燥后,进行渗漏测试,检查涂层是否存在渗漏情况。
六、质量要求及通病防治6.1质量要求6.1.1防水涂料应符合国家标准,保证涂层均匀、无气泡、无漏涂。
屋面防水施工工艺及方法
屋面防水施工工艺及方法本工程采用聚胺脂卷材防水涂膜防水材料进行防水施工。
大部分屋面为上人屋面,其构造按照保温隔热层、防水层、水泥板架空层的顺序进行施工。
在施工前,需要单独编制屋面防水专题施工方案,以重点控制好防水层的施工质量。
一)施工顺序施工顺序为结构面上的水泥砂浆找平层、保温隔热层、水泥砂浆找平层、隔离层聚胺脂防水层、水泥砂浆保护层、隔离层、细石混凝土刚性层、水泥架空板和粘贴边砖。
二)施工要点1.找平层施工1)施工顺序:设标志砖、嵌木隔条、水泥砂浆找平和养护。
2)材料要求:水泥选用425#普通硅酸盐水泥或矿渣水泥,中砂或粗砂的含量不得超过3%。
3)基层处理:结构基层上的灰巴需要清理干净,并浇水湿润。
4)标志砖:根据砂浆找平层的厚度和铺抹高度设置标志砖。
5)嵌木隔条:上人屋面分格为6m×6m,非上人屋面分格为1m×1m,位置与保温隔热层相同。
6)砂浆找平:水泥砂浆的配合比应达到设计要求,厚度应该抹平压实收光,终凝后浇水养护,不得有疏松、起砂或起皮现象。
2.防水层施工1)施工顺序:防水基层表面清理、修补、涂刷基层处理剂、节点附加增强处理、定位、弹线、试铺、铺贴卷材、收头处理、节点密封、清理检查、修整和保护层施工。
2)施工要点:①基层清理:先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布揩擦一次。
基层表面的突出物、砂浆疙瘩等应该铲除和清理掉。
对于凹凸不平的部位,应该用高强度等级水泥砂浆修补,找顺平。
对于阴阳角、管道根部和水落口等部位,应该认真修平,做成圆滑面,圆孤半径为50mm。
②基层处理剂的涂刷:涂刷要薄而均匀,不得有空白、麻点或气泡。
也可以使用机械喷涂。
如果基层表面过于粗糙,可先刷一遍慢挥发性冷底子油,待其表面干后,再刷一遍快挥发性冷底子油。
涂刷时间宜在铺毡前1~2天进行,使油层干燥而又不沾染灰尘。
③铺设卷材防水:卷材铺贴采用满粘法。
防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处、天沟、屋面转角处)的处理,然后由屋面最低标高向上施工。
关于屋面防水施工方案
关于屋面防水施工方案【篇一】屋面防水施工方案一·确定需防水的区域:金属屋面一般有以下区域需做防水处理:水平搭接、垂直搭接、风机口、伸出屋面管道、空调管道、采光板四周、屋脊、天沟、金属板与女儿墙交接处、螺钉固件等金属屋面防水薄弱环节。
二·预处理:施工前仔细检查金属屋面,确保金属屋面牢固、干净、无锈蚀,不符合上述情况则分别作如下处理:A、更换已生锈固件,在适当的位置增加固件.B、用除锈砂纸将生锈区域打磨干净,直至呈现金属本色,然后涂“PANHOO”钢护宝一层基层涂料.C、清除灰尘及其它脏物.三·施工工艺:A、金属屋面搭接处:金属屋面搭接处先涂一层“PANHOO”钢护宝基层涂料,在其仍为湿润时,把15~20厘米宽的缝织聚酯布嵌入其中,再从上面用“PANHOO”钢护宝涂料充分浸润缝织聚酯布,以至全干。
B、金属屋面的突出物(如烟囱、出气孔、风机口等):裁剪尺寸、形状合适的缝织聚酯布,并按技术要求裁剪好,在突出物周围涂一层“PANHOO”钢护宝涂料,把裁剪好的缝织聚酯布铺于其上,再从上面用“PANHOO”钢护宝涂料充分浸润缝织聚酯布,确保不起泡、不起皱。
C、金属屋面固件:用10㎝_10㎝的缝织聚酯布,按上述同样的方法处理。
D、金属屋面天沟:天沟搭接缝,落水口等处先用“PANHOO”钢护宝金属屋面防水系统进行局部防水处理,然后在更大防水范围涂一层“PANHOO”钢护宝涂料,在其仍为湿润时铺上缝织聚酯布,再从上面用“PANHOO”钢护宝充分浸润缝织聚酯布,以至全干.E、在做好薄弱防水处理后进行“PANHOO”钢护宝涂料的总涂覆,(可以一次涂刷,但建议分两次涂刷,保持总涂覆率不变)。
缝织聚酯布的利用率为90%。
四.施工保护层:用高弹厚质丙烯酸进行直接刷于“PANHOO”钢护宝涂料上,做防护处理。
第一遍采用横向涂刷,第二遍涂刷方向应垂直于第一遍,涂刷应均匀厚薄一致。
【篇二】屋面防水施工方案一、基层处理:去除所有附着物及砼梁柱外胀等缺陷修整合格。
地下层防水做法
地下层防水是为了防止地下室、地下室、地下车库等地下空间受到地下水渗透和水浸的保护措施。
以下是常见的地下层防水做法:
1.地下层防水涂料:使用防水涂料对地下层的墙体和地面进行涂覆,形成一层防水膜。
防水涂料通常分为水性和溶剂性两种,可根据具体情况选择合适的涂料。
2.地下层防水卷材:使用防水卷材,如聚乙烯薄膜、SBS改性沥青卷材等,覆盖在地下层的墙体和地面上,形成一层防水层。
卷材防水具有较好的耐久性和抗渗透性能。
3.地下层防水砂浆:使用防水砂浆进行地下层的防水处理。
防水砂浆是一种特殊的混凝土砂浆,具有良好的抗渗透性和耐久性,可用于地下层的墙体和地面的施工。
4.地下层防水板:使用防水板进行地下层的防水。
防水板通常由聚合物材料制成,具有良好的防水性能和抗渗透性能,可用于地下层的墙体和地面的施工。
5.地下层排水系统:在地下层的墙体和地面上设置排水系统,用于排除地下水和雨水。
排水系统通常包括排水管道、排水板和排水孔等,能够有效地排除积水和降低地下水位。
需要根据具体的地下层结构和地质情况,选择适合的防水做法,并在施工过程中严格按照防水工程规范和要求进行操作,确保防水效果和施工质量。
【实用】屋面防水施工方案4篇
屋面防水施工方案【实用】屋面防水施工方案4篇为了确保工作或事情有序地进行,常常需要提前制定一份优秀的方案,方案属于计划类文书的一种。
优秀的方案都具备一些什么特点呢?以下是小编收集整理的屋面防水施工方案4篇,欢迎阅读,希望大家能够喜欢。
屋面防水施工方案篇1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面维修,屋面防水材料采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。
二、设计依据及原则1、《屋面工程技术规范》(GB50345—20xx);2、《屋面工程质量验收规范〉(GB50207-20xx)。
三、防水部位及材料选用屋面防水层:采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。
屋面工程用卷材长、短边搭接宽度均不小于80mm。
相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。
阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增强层。
卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷;2、基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层表面含水率宜小于9%。
测定方法是:将1㎡的卷材覆盖在基层表面上,静置3~4h,若覆盖的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为符合粘贴施工要求;4、基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm。
并将尘土杂物清除干净,阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、干燥的地方,并远离火源,应避免日晒、雨淋。
屋面及防水工程施工工艺
屋面及防水工程施工工艺1建筑防水施工1、技术准备要熟悉图纸,了解掌握施工工艺,按图纸和项目部的施工进度计划,合理安排材料、机具、人员进场施工。
按施工方案和技术规程对操作者进行技术、安全交底并下达作业指导书。
掌握所用的防水材料的性能和技术指标,对阴阳角等特殊部位的防水作法进行重点控制。
作好防水施工的技术资料和施工过程中的隐蔽验收记录表格。
2、材料准备防水材料必须有产品质量认证书,卷材出厂合格证,材质证明书,质量检测报告。
材料进场后要按要求抽样检验,合格后经报监理认可方可施工。
防水材料等进场后要分类专设仓库存放,存放地点要标识并设置消防器材。
3、防水基层及作业条件基层已经进行检查,并办理交接验收手续,基层必顺牢固,无裂缝、松动,起鼓、边坑起沙等缺陷。
使其表面平整光滑。
转角处应作成园弧或钝角。
防水基层表面必须干燥、干净,含水率不大于9%。
,刮五级以上大风、大雨天或雨后基层尚未干燥时,均不得施工。
穿过屋面的管道预埋件,屋面板吊钩等应做好基层处理。
防水的原材料必须附有产品出厂合格证,且应对其主要性能指标复验合格;防水施工操作人员须有防水专业上岗证书。
4、施工要点对阴阳角、穿过防水层的管道根部等部位,应先做补强处理,可根据具体部位采取有效措施,例如:阴阳角部位可用附加卷材贴实贴牢。
地下室的地板防水施工应待基础垫层施工完毕,砼达到一定强度后进行施工,并应保证砼基层的含水率不得超过规范要求,屋面顶板SBS卷材防水施工应采取热粘法施工,不得空鼓。
5、质量标准卷材防水层的表面平整度应符合排水要求,无积水现象。
铺贴的卷材粘胶剂涂刷应均匀,不漏底,不堆积。
空铺法、条粘法、点粘法应按规定的位置与面积涂刷粘胶剂。
防水层应平整顺直,搭接尺寸应准确,接缝及末端处理必须封严;不得有扭曲、皱折、翘边、脱层或滑动、空鼓等缺陷。
泛水及变形缝的防水应粘贴牢固,封盖严密,卷材附加层、泛水立面收头等做法应符合施工规范的规定。
6、施工注意事项卷材平行于屋脊铺贴;上、下层卷材不得相互垂直铺贴。
屋面防水、地面、墙面防潮施工方案
屋面防水、地面、墙面防潮施工方案(一)屋面防水本工程屋面有保温层的聚乙烯丙纶双面复合防水卷材的不上人防水屋面,施工中应严格按设计要求及规范进行施工,严禁在雨天雪天施工,五级风以上时不得施工,气温低于-10℃时不宜施工,且应准备准备一定数量的雨布,以便下雨下雪及时覆盖。
屋面找平层、结合层:1、清理基层时,将屋面结构层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿去,扫净,用水冲洗洗干净,并将板缝清理干净。
2、冲贴或贴灰饼时,根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5米左右。
3、抹找平层时,先在砼构件表面上洒水湿润,均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在7CM左右。
4、砂浆铺抹稍干后,用铁抹子压实三遍成活。
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开拓凝结,人踩上去有脚印但不下陷下,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。
5、找平层施工时,宜留置分格缝,分格缝宽一般为20毫米,分格缝的位置宜留在拱板的拼缝处,其纵缝的最大间距不宜大于6米。
当利用分格缝并做排汽屋面的排汽道时,缝宽应适当加宽,并应与保温层连通。
6、砂浆找平层抹平压实后,常温下在24H后护盖草袋(垫)浇水养护,养护时间一般不少于7D;干燥后,即可进行防水层施工。
7、涂刷沥青玛蹄脂结合层时宜在聚乙烯丙纶双面复合防水卷材,铺贴前1-2天内进行,涂刷后经过风干后不占手即可铺贴聚乙烯丙纶双面复合卷材。
屋面聚乙烯丙纶双面复合防水卷材:1、卷材铺贴方向应垂直于屋脊铺贴,卷材的搭接缝宽长短边均为80毫米,缝边用专用密封膏缝严。
2、卷材铺贴采用冷粘贴施工,基层粘结剂由厂家配套供应,与接缝粘结剂相同品种的胶粘剂,基层胶粘剂涂刷时切忌在一处来回涂滚,以免将底胶“胶起”,形成凝胶而影响质量。
地下防水工程施工方案
目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (2)四、地下防水工程主要施工方法 (3)五、SBS防水卷材施工注意事项及成品保护 (8)六、质量要求 (9)七、文明施工及安全保护措施 (9)地下防水工程施工方案一、工程概况1、工程概况郑州碧桂园一期(货量区)三标段137#楼,地下1层,地上18层高层建筑,筏板基础,剪力墙结构。
地下室高度3.1m,抗震设防烈度7度,抗震等级二级。
2、地下防水工程概况(1)防水等级及设防标准:防水等级为二级,设防标准采用抗渗混凝土自防水再附加防水层的做法,自防水混凝土抗渗等级:P6。
(2)附加防水层位置和材料:附加防水层设在迎水面(即外防水),当无法作迎水面设防时,才允许将附加防水层设在背水面(即内防水)。
防水材料和构造做法如下:1)筏板基础底板防水(二级防水):100厚C15混凝土,20厚1:3水泥砂浆找平层;刷基层处理剂一遍;4厚SBS高聚物改性沥青防水卷材;点粘350号石油沥青油毡一层;50厚C20细石混凝土保护层;钢筋混凝土结构自防水底板(P6)。
2)侧墙防水(二级防水):2:8灰土分层夯实(宽不小于500);砌筑120厚灰砂砖墙保护层;4厚SBS高聚物改性沥青防水卷材;刷基层处理剂一遍;20厚1:2水泥砂浆找平;钢筋混凝土结构自防水。
以上适用范围:地下室其他部分(除地下车库顶板、配电间以外)3)地下室配电间防水底板防水(一级防水):100厚C15混凝土;20厚1:3水泥砂浆找平层;刷基层处理剂一遍;4+3厚SBS高聚物改性沥青防水卷材;点粘350号石油沥青油毡一层;50厚C20细石混凝土保护层;钢筋混凝土结构自防水底板(S6)。
侧墙防水(一级防水):2:8灰土分层夯实(宽不小于500);砌筑120厚灰砂砖墙保护层;4+3厚SBS高聚物改性沥青防水卷材;刷基层处理剂一遍;20厚1:2水泥砂浆找平;钢筋混凝土结构自防水。
(3)设防高度应比室外地坪高出500mm,附加防水层必须设保护层。
屋面防水施工方案
屋面防水施工方案屋面防水施工方案屋面防水施工方案(一)一、施工准备屋面施工前,施工单位应通过图纸会审,掌握施工图中的细部构造及有关技术要求。
技术交底应落实到人。
按设计要求备齐材料,使用材料应从评审合格的分承包方处进货,应具备质保书、检测报告,进场材料应按规定取样复试,确保其质量符合技术要求。
严禁在工程中使用不合格产品。
合格的材料按规定专人看管,现场材料应堆放在对施工无影响、便于使用,又不妨碍成品保护的位置。
二、施工方法及注意事项1.现浇混凝土屋面板浇捣对于屋顶结构层,混凝土要按密实混凝土的要求进行施工,施工前严格控制混凝土的配合比,控制混凝土坍落度,合理安排施工程序及资源,不得留任何施工缝。
用于屋面的混凝土选用稳定性好的大厂水泥,严格控制水灰比,并掺加水泥量5%-10%的Ⅰ级优质粉煤灰和高效减水剂,以尽量降低混凝土水化热。
严格控制粗、细骨料的含泥量,规定石子、黄砂含泥量均不得大于1%,减少混凝土的干缩。
浇筑混凝土时做好泌水处理,在模板上留出泌水孔,以提高混凝土的质量和抗裂性能。
加强混凝土的早期养护。
保持砼表面14d湿润,或在一周蓄水5cm以上保持7d,保温保湿养护混凝土。
2.水泥砂浆找平层及其它施工施工前必须仔细全面检查砼现浇板本身的防水如何,发现有渗漏现象时应及时填堵,并浇水检查,直至确保无渗漏后方可进入珍珠岩找坡施工。
找坡应顺畅,不应凹凸不一,确保水流畅通。
并及时做好上部的找平,保温和柔性卷材施工工作。
尽可能不让珍珠岩找坡和聚苯乙烯泡沫塑料保温层暴露时间太长。
水泥砂浆找平层砂浆铺设应按由远到近、由高到低的程序进行,每分格内一次连续铺成,严格掌握坡度,用2m长直尺找平。
待砂浆稍收水后,用抹子压实抹平:终凝前,轻轻取出嵌缝条,完工后表面应根据《产品保护工作程序》做好成品保护工作。
注意气候变化,如气温在0℃以下,或终凝前可能下雨时,不宜施工。
铺设找平层12H后,需洒水或喷冷底子油养护。
找平层硬化后,应用密封材料嵌填分格缝。
地下室及屋面防水工程施工方案
地下室外墙防水地下室外墙防水处理,我们建议采用聚胺酯防水涂料。
1、施工顺序:基层处理→20厚1:2防水砂浆(内掺3-5%防水剂)→三道聚胺酯防水涂料面→240厚保护墙。
2、基层清理:将所有需做防水层的基层表面进行认真清理、浇水、补平,同时必须使基层表面保持潮湿、清洁、平整、坚实粗糙,或以钢丝刷将表面刷毛,用清水清洗,以利于防水层与结构层的粘接牢固。
3、防水砂浆抹灰:地下室外墙防水砂浆采用五层抹面。
第一层为素灰抹面,要求厚薄均匀,二至四层为防水砂浆抹灰,在素灰抹平后进行,最后一道为收压,必须在砂浆初凝前进行。
4、防水涂料:涂底胶、将聚胺脂甲、乙组份和二甲苯按1:1.5:2的比例配合搅拌均匀,再用长把滚刷将混合出来均匀涂布在基层表面,涂量一般以0.3Kg/M2左右为宜。
涂布底胶应固化4h以上,才能进行下一道工序的施工。
屋面及屋面防水本工程屋面均设保温隔热层,材料选用100厚水泥膨胀珍珠岩,其上面均现浇40厚双向配φ6@150钢筋混凝土。
①、施工顺序:清理基层、蓄水试验→20厚1:3水泥砂浆找平层→刷防水涂料→100厚树脂珍珠岩块材保温层→40厚双向配φ6@150钢筋混凝土找平层→铺贴铝膜TBL防水卷材→刷浅色铝基反光涂料(或架空搁砼隔热板)。
②、基层找平(防水)屋面的防水能力实质上是提高自身的砼防水,屋面施工前须进行蓄水24小时试验,确认结构无渗漏后开始施工,找平前应对钢筋砼屋面清扫干净,贴饼找平。
这层找平层表面应该是压成细毛平整不裂缝,均匀涂刷防水涂料纵横向各一道。
③、保温隔热层铺设防水树脂珍珠岩有二个作用,一个是保温隔热,一个是屋面找坡,要达到2-3%的坡度,珍珠岩铺设高差要10厚米,因此在沿沟边必须先筑打50高(珍珠岩厚度定)×120宽的素砼挡隔。
并间隔一轴设排气管道,在十字节点处伸出屋外排气帽。
④、找平层处理在作防水卷材前必须做好找平层。
大面应测饼、拉线粉平整。
细部天沟拉线粉直,天沟底及与女儿墙脚、室内外相邻墙体底部(卫生间四周墙脚)处均整浇与墙体等厚的300-400高混凝土,内配构造钢筋。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
屋面、地下防水工程施工方法1、屋面防水工程11工程简述:屋面分为上人屋面和不上人屋面两种。
具体做法如下:(1)上人屋面:钢筋混凝土屋面板一1:6水泥陶粒或焦渣找坡最薄处30厚一70厚挤塑保温板一1:3水泥砂浆找平层f2厚非焦油聚氨酯防水涂抹一道-4厚SBS防水卷材f2~3厚麻刀灰隔离层一25厚1:3水泥砂浆找平层一8'10厚防滑地砖(2)不上人屋面:钢筋混凝土屋面板一1:6水泥陶粒或焦渣找坡最薄处30厚一70厚挤塑保温板一I:3水泥砂浆找平层一2厚非焦油聚氨酯防水涂抹一道一4厚SBS 防水卷材一20厚1:2.5水泥砂浆保护层1.2水泥焦渣找坡(1)在铺设水泥焦渣前,将保温层屋面板面层清理干净。
(2)按照屋面图纸找坡坡度及墙面的控制线铺设水泥焦渣找坡,找坡时应拉线找出最高和最低点,然后拉线铺设。
最低点雨水口处找坡不小于30mm。
(3)水泥焦渣采用水泥和炉渣人工屋面拌合,按1:6的比例在屋面拌合,随拌随铺,采用平板振动器振动密实。
1.3屋面找平层施工(1)工艺流程:基层清理一管根封堵一标高坡度弹线一洒水湿润一施工找平层一养护一验收。
(2)基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
(3)管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
(4)抹水泥砂浆找平层:洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。
所以洒水达到基层和找平层能牢固结合为度。
贴点标高、冲筋:根据坡度要求,拉线找玻,一般按1〜2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1〜2m冲筋,并设置找平层分格缝,宽度一般为20mm,并且将缝与保温层连通,分格缝最大间距为6m。
铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆一般配合比为1:3,拌合稠度控制在7cm。
养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
1.4防水层施工1.4.1SBS防水卷材施工(1)施工工艺:基层处理一涂刷基层处理剂一附加层粘贴一大面积施工(2)基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。
(3)涂刷基层处理剂:在干燥的基层上涂刷冷底子油。
涂刷时要均匀一致,无露底,操作要迅速,一次涂好,切勿反复涂刷,亦可用喷涂方法。
(4)附加层施工:突出屋面的管道、雨水口、烟道、阴阳角转角部位用SBS型聚酯胎防水卷做附加层,附加层宽度不小于500mm o(5)大面铺贴铺贴卷材:大面积满粘采用“滚铺法”施工,先铺粘大面、后粘结搭接缝。
在卷材加热过程中,必须加热均匀一致,要求火焰加热器的喷嘴与卷材距离适当,并保持合适的移动速度,加热至卷材的粘贴面呈光亮的黑色后立即滚铺卷材,将卷材下的空气排除,并使位置平直,不裂不扭,及时辐压,粘结应在至接缝边溢出熔化的高聚物沥青胶,使粘结严密、牢固。
卷材长边和短边的搭接宽度均不小于IOOmnb卷材接口应用密封材料封严,其宽度不小于IOmm。
(6)铺贴卷材时应注意:相同高度的大面积屋面铺贴卷材时,应按“先远后近”的原则铺贴,还应注意从檐口处向屋脊铺贴;从水落口处向两边“分水岭”处铺贴。
屋面大面积卷材铺贴顺序应考虑屋面的形状、坡度以及排水方向。
卷材铺贴方向:本工程屋面坡度均小于3乐所以铺贴时平行于屋脊铺贴。
1.4.2非焦油聚氨酯防水涂抹施工(1)工艺流程:基层处理一涂刷基层涂料一增强部位涂抹一涂布第一道涂膜防水层一涂布第二道涂膜防水层一涂布第三道涂膜防水层一检查验收。
(2)基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。
(3)涂刷基层涂料:涂刷基层涂料目的是隔绝基层潮气,提高涂膜同基层的粘结力。
小面积施工可用油漆刷将底层涂料细致均匀地涂刷在处理好的基层上。
大面积施工应先用油漆刷沾底层涂料,将阴阳角、降水管等细部均匀地涂布一遍,再用长把滚刷在大面积基层上均匀地涂布底层涂料。
要注意涂布均匀、厚薄一致,不得漏涂。
涂布间隔24h以上(具体时间应根据施工温度测定),待底层涂料固化干燥后,方可施工下道工序。
(4)增强部位涂抹:阴阳角、降水管、施工缝及裂纹处等均需做增强防水处理措施。
增强涂布与增补涂布可在涂刷底层涂料后进行,也可在涂布第一道涂膜防水层以后进行,还可在每相邻两层涂膜之间进行。
具体做法如下:第一道涂膜施工前在该部位刷底胶铺贴一遍玻璃纤维布。
增强涂布是涂膜防水层的最初涂层,因此涂布操作时要认真仔细,保证质量,不得有气孔、鼓泡、褶皱、翘边等现象。
(5)涂刷第一道涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。
涂布第一道聚氨酯涂膜防水材料,可用橡皮板刷均匀涂刷,力求厚薄一致,平面或坡面施工后,在防水层未固化前不宜上人踩踏,涂抹施工过程中应留出退路,可以分区分片用后退法涂刷施工。
(6)涂刮第二道涂膜:第一道涂膜固化后即可在其上均匀涂刷第二道涂膜,其施工方法与第一道相同,但涂刷方向应与第一道的涂刷方向垂直。
涂布每一道涂膜与上一道相隔的时间以上道涂膜的固化程度确定,一般不小于4h(以手感不粘)。
(7)涂布第三道涂膜:第二道涂膜固化后可在其上均匀涂刷第三道涂膜,其涂刷方向与第二道的涂刷方向垂直。
1.5屋面保温层施工(1)焦渣找坡层按要求铺设完成后,并基层已经凝固,并干燥后方可开始铺保温板,保温板本身膨胀性极低(无),不需要留伸缩缝,直接板接板铺设。
(2)块体保温板不应破碎、缺棱掉角,铺设时遇有缺棱掉角破碎不齐的,应锯平拼接使用。
干铺板状保温材料,应紧靠基层表面,铺平、垫稳,分层铺设时,上下接缝应相互错开,接缝处应用同类材料碎屑填嵌饱满。
(3)粘贴的板状保温块材,应铺砌平整、严实,分层铺设的接缝应错开,板缝间或缺角处应用碎屑加胶料拌匀填补严密。
1.6上人屋面面砖铺设1.6.1施工工艺:基层处理一排砖弹线铺砖一养护一勾缝一细部铺砖一养护f勾缝16.2基层处理:将找平层表面上的砂浆、杂物、浮灰、渣土等彻底清理干净。
1.6.3排砖弹线:(1)大面排砖:按照屋面泛水的布局进行排砖,一般从屋脊和分水岭处开始排整砖,然后沿纵横双向进行预排,灰缝5mm,大面排砖要离开女儿墙、出屋面风道口等阴角处20Omm左右。
以下水口为中心800X80Omm范围内,也要预留出来,重新进行细部排砖。
(2)细部排砖:细部排砖,砖缝宽窄要与大面砖保持一致。
细部排砖部位:天沟、檐沟、雨水口泛水、屋面碎台(I)大面铺砖采用1:4干硬性水泥砂浆铺贴,铺砖前基底要清扫干净,洒水润湿。
铺砖要按照预先弹好的排砖线,拉好通线,从屋脊和分水岭开始,先铺几行砖,找好规矩,以此为筋压线,沿泛水方向,从上往下退着铺,每块砖都要跟线,不得出现倒坡现象,大面平整流畅,泛水坡度符合要求。
(2)刷素水泥浆一遍:在清扫润湿后的基层表面,刷一遍水灰比为1:0.5的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
(3)虚铺1:4干硬性水泥砂浆找平层,用木抹子摊平拍实,铺设厚度20mm,然后进行屋面砖试铺,对好纵横缝,用橡皮锤敲击屋面砖中间,振实砂浆至铺设高度后,将试铺合适的屋面砖掀起移至一边,满浇一层水灰比为1:0.5的素水泥浆结合层,再铺上屋面砖,铺时要四角同时落下,用橡皮锤轻轻敲平,随时用水平尺或直板尺找平。
(4)每块砖铺好后,向两侧和后退方向顺序逐块铺砌,板块间灰缝要一致,拉通线对灰缝的平直度进行控制,安装好的屋面砖板块应整齐平整,横竖缝对齐。
(5)细部铺砖:细部铺砖采用粘结砂浆进行粘贴,粘结砂浆采用1:2水泥砂浆掺建筑胶,掺胶量根据胶的品种来定。
粘结砂浆要随用随拌,防止终凝后影响粘结效果。
细部铺砖应在大面砖养护期满后进行。
1.6.5其粘贴方法为:(1)在基层表面刷素水泥浆一遍,随铺贴随刷。
(2)在砖的背面抹粘结砂浆,厚度10〜20mm左右。
(3)将抹好灰的砖粘贴到基层上,按线用抹子柄轻轻敲实敲平。
(4)细部铺砖全部完毕进行养护并检查验收,合格后进行勾缝。
2、地下防水工程本工程地下室底板防水:p8混凝土自防水、4厚SBS防水卷材(聚酯胎),地下室外墙和地下室顶板防水:4厚SBS防水卷材(聚酯胎)、2厚非焦油聚氨酯防水涂膜2.1SBS防水卷材防水施工(1)材料及要求;高聚物改性沥青油毡防水卷材(2)配套材料:①氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体。
用于油毡接缝的粘结。
②橡胶沥青乳液:用于卷材粘结。
③橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。
④汽油、二甲苯等:用于清洗工具及污染部位。
(3)主要用具:①清理用具:高压吹风机、小平铲、苕帚。
②操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辐、剪刀、量尺、150OmmΦ30管(铁、塑料)、划(放)线用品O2.1.2作业条件:①施工前审核图纸,编制防水工程施工方案,并进行技术交底。
地下防水工程必须由专业队施工,操作人员持证上岗。
②铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂。
③防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
④施工用材料均为易燃,因而应准备好相应的消防器材。
2.13操作工艺(1)工艺流程:基层清理一涂刷基层处理剂一铺贴附加层一热熔铺贴卷材一热熔封边f做保护层①基层清理:施工前将验收合格的基层清理干净。
②涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。
③铺贴附加层:管根、阴阳角部位加铺一层卷材。
按规范及设计要求将卷材裁成相应的形状进行铺贴。
④铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用630的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为80mm,条粘法搭接宽度为IOOmm0⑤热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
