降水井观测井施工记录表
深井(大口井)井点降水
综合循环水泵房工程管沟基坑降水施工方案1、井点布置根据设计图纸,管沟基坑降水采用大口井基坑降水。
采用无砂混凝土井管,直径800毫米,管径500毫米,井深12米,间距6米。
采用潜水泵连续抽水,经沉淀池后排入排水系统。
排水布置如图示意。
工作量计划降水井52口,合计624米。
2材料2.1滤管采用无砂砼管作滤管,直径500㎜。
2.2滤网宜采用双层滤网,内层用筛网号2.5-l.24(0.24-40.96孔/cm2,即8-16目)尼龙丝筛网,外层用尼龙或塑料窗纱(约1.6mm孔),滤网也可用双层棕皮代替。
2.3滤料宜采用粗砂或3-8mm砂砾混合料,要求滤料级配合理,孔隙率较小。
3施工准备3.l机具准备以一台钻机配备考虑;潜水钻机(或冲击钻机)l台泥浆车2台泥浆泵1台清水泵1台潜水泵若干泥浆车可根据实际运距调整;潜水泵每口井一台,并留有备用泵;其它设备可根据实际工程量和工期要求情况调整。
3.2劳动力组织3.2.l成孔过程劳动力组织工长1人;电工2人;司机3人;成孔、下滤管、回填滤料5人。
3.2.2埋设降水系统需劳动力:工长1人;电工2人;壮工3人。
3.2.3降水过程中需劳动力:工长1人;电工2人;看泵人员2人。
4施工工艺4.l施工程序大口井设计—定位—成孔—清孔—下滤管—回填滤料—安放潜水泵—降水—回填井孔。
4.1.1定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。
4.1.2成孔:潜水钻机依据所定井位就位成孔,一般粘土可采用原土造浆,必须经常向井内补充清水,始终保持井内充满泥浆,防止井壁塌方。
4.1.3清孔:钻孔完毕,应立即向井内放置潜水泵清孔,潜水泵应放置在井的底部,抽出井内泥浆,以防井内淤泥积沉井底,影响井深。
清孔过程中,随着井内水位下降,不断向井内注入等量清水,确保井内满水,直至抽出比重为1.l的泥浆为止,停止抽水,测量井深,井深不足,必须复钻,重新清孔,直至达到设计井深为止。
4.1.4下滤管:清孔完毕,井深达到设计要求后,立即开始下滤管。
管井井点降水记录
施工单位:南通四建集团有限公司
监理单位:湖北建盛工程项目管理有限公司编号:
注:1、管井深度为自然地面下20m,管井位置编号图见附图;
2、记录内容包括水泵运转及边坡稳定情况。
记录员:施工负责人:监理单位负责人:建设单位负责人: 2014年月日
施工单位:南通四建集团有限公司
监理单位:湖北建盛工程项目管理有限公司编号:
注:1、管井深度为自然地面下20m,管井位置编号图见附图;
2、记录内容包括水泵运转及边坡稳定情况。
记录员:施工负责人:监理单位负责人:建设单位负责人: 2014年月日。
降水井保护交底
编号: 表B2
工程名称
s
交底时间
2016年5月14日
交底提要:
后湖大道站降水井即将进场施工,降水井成品需在土方开挖之前,土方开挖过程中进行保护,防止对降水井造成破坏,影响基坑降水,影响基坑开挖进度。
交底内容:
降水井即将正式施工,希望相关人员从开始就高标准、严要求,确保工程质量和施工安全。现就观测井与观测井保护措施进行如下技术交底:
图4 降水井保护示意图
2)开挖过程中保护
挖到降水井位置时需专人旁站,小心开挖,保证降水井管不被破坏,同时随着开挖随着在降水井管上缠绕反光条,保证挖机司机可以看到降水井管与土面接触位置。开挖过程中降水井位置土体坡度放缓防止土体将降水井管剪断,同时要求全程旁站。技术负Βιβλιοθήκη 人交底人接受交底人
本表由施工单位填写,交底单位与接受交底单位各保存一份。
图1 观测井加固保护措施大样图
图2 井盖大样图
图3 井盖加固现场效果图
2、坑内降水井成品保护
1)开挖前保护
坑内降水井施工时将降水井管高于地面50cm,施工完成后将井管用1cm钢板焊接封堵,在降水井管周围缠绕反光条,在井旁边插旗子。施工产生的坑洞回填砖渣或黏土(回填至距离地面5cm),需压实处理,后用C20混凝土回填至地面相平,同时测量定位降水井位置。
1、成品观测井加固保护措施
观测井加固保护采用加盖球墨铸铁井盖的方式。
(1)施工方法
观测井施工时保证观测井井管低于路面5cm~10cm,施工完成后在井管上方用橡胶楔子和密封胶带封堵。然后向施工时挖的坑内填入粘土,并压实,粘土回填压实至距离地面20cm,后浇筑10cm厚C30混凝土,待混凝土达到2.5MPa后铺上井盖,在井盖与路面空隙位置用混凝土填实。
降水井检查记录
降水井检查记录一、任务背景降水井是城市排水系统中的重要组成部份,用于采集和排放降水。
为了确保降水井的正常运行,保证城市排水系统的畅通和安全,需要定期对降水井进行检查和维护。
本文将详细描述降水井检查记录的标准格式和内容要求。
二、检查记录格式降水井检查记录应包括以下内容:1. 降水井基本信息:记录降水井的编号、位置、规格、材质等基本信息,以便于后续的管理和维护。
2. 检查时间:记录降水井检查的具体日期和时间,方便查询和跟踪。
3. 检查人员:记录参预降水井检查的人员姓名和职务,以确保责任明确。
4. 检查内容:详细描述降水井检查的具体内容,包括井盖、井筒、井底、管道等部份的检查情况。
5. 检查结果:对降水井的各项检查结果进行评价和总结,包括存在的问题、井内水位情况、井盖密封情况等。
6. 维护措施:针对检查中发现的问题,提出相应的维护措施和建议,包括修复、更换、清理等。
7. 签字确认:检查记录应由检查人员进行签字确认,确保记录的真实性和可信度。
三、检查内容要求降水井检查应包括以下内容:1. 井盖检查:检查井盖是否完好、稳固,是否存在破损、松动或者缺失情况。
2. 井筒检查:检查井筒内壁是否有结构裂缝、渗漏、积水等问题。
3. 井底检查:检查井底是否有淤泥、垃圾、沉积物等,是否需要清理。
4. 管道检查:检查降水管道是否畅通,是否存在阻塞、破损或者渗漏等问题。
5. 设备检查:检查降水井内的设备是否正常运行,如水泵、阀门、传感器等。
四、示例检查记录以下为降水井检查记录的示例:降水井编号:JX001位置:某市某区某街道规格:直径1.2米,深度2.5米材质:混凝土检查时间:2022年5月10日 09:00-11:00检查人员:张三(主管)、李四(工程师)检查内容:1. 井盖检查:井盖完好,无破损或者松动现象。
2. 井筒检查:井筒内壁无结构裂缝,无渗漏现象。
3. 井底检查:井底有少量淤泥,建议定期清理。
4. 管道检查:降水管道畅通,无阻塞或者破损情况。
降水工程施工质量验收标准(表格)
北京市建设工程技术企业标准QB编号:QGD-013-2005备案号:JQB-053-2005轨道交通降水工程施工质量验收标准Standard for constructional quality acceptanceof groundwater lowering engineering2005-08-01 发布 2005-09-01 实施北京市轨道交通建设管理有限公司附录A 检验批质量验收记录A.0.1 降水工程施工质量验收应按检验批进行,各种降水方法每个检验批的井点数量可按表A.0.1的要求进行;检验批的划分应与轨道交通土建工程施工段相符合,当井数少于表A.0.1的规定的检验批抽检井数要求时应全数检验。
表A.0.1 检验批划分A.0.2降水工程检验批质量验收记录按表式C7-8-1~表式C7-8-8填写记录。
附录B 分项工程质量验收记录B.0.1降水分项工程质量验收应由监理工程师(建设单位项目专业技术负责人)组织项目专业技术负责人等进行,并按表式C7-9填写记录。
附录C 降水记录表C-1 管井降水记录表工程名称工程里程观测时间年月日时分施工单位班组别注:记事内容包括水泵运转及边坡稳定等情况工程名称工程里程降水泵房编号机组类别及编号: : 注:观测孔水位读数一栏,如井孔多时可根据实际数量增列其序号工程名称工程里程降水泵房编号机组编号运转停运维修井点开根停根观测日期:始年月日至年月日工程负责人:注:1 记事包括换工作水时间、工作水含泥量、真空度、基坑边坡稳定及井点系统运转情况表。
1观测水位读数一栏,如井孔多时可根据实际数量增列其序号本标准用词说明一、执行本标准条文时,要求严格程度不同的用词说明如下,以便在执行中区别对待。
1.表示很严格,非这样做不可的:正面词采用“必须”,反面词采用“严禁”。
2.表示严格,在正常情况下均应这样做的:正面词采用“应”,反面词采用“不应”或“不得”。
3.表示允许稍有选择,在条件许可时首先这样做的:正面词采用“宜”或“可”,反面词采用“不宜”。
水井的观测记录

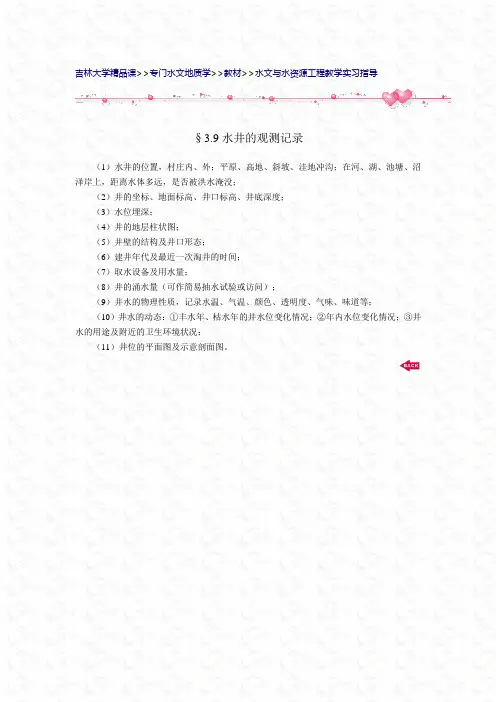

>>专门水文地质学>>教材>>水文与水资源工程教学实习指导
§3.9水井的观测记录
(1)水井的位置,村庄内、外;平原、高地、斜坡、洼地冲沟;在河、湖、池塘、沼泽岸上,距离水体多远,是否被洪水淹没;
(2)井的坐标、地面标高、井口标高、井底深度;
(3)水位埋深;
(4)井的地层柱状图;
(5)井壁的结构及井口形态;
(6)建井年代及最近一次淘井的时间;
(7)取水设备及用水量;
(8)井的涌水量(可作简易抽水试验或访问);
(9)井水的物理性质,记录水温、气温、颜色、透明度、气味、味道等;
(10)井水的动态:①丰水年、枯水年的井水位变化情况;②年内水位变化情况;③井水的用途及附近的卫生环境状况;
(11)井位的平面图及示意剖面图。
基坑降水记录表
基坑降水记录表令狐采学SG030602001质量担任人: 技术担任人: 监理工程师: 4月18日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602002质量担任人: 技术担任人: 监理工程师: 4月19日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602003质量担任人: 技术担任人: 监理工程师: 4月20日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602004质量担任人: 技术担任人: 监理工程师: 4月21日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602005质量担任人: 技术担任人: 监理工程师: 4月22日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602006质量担任人: 技术担任人: 监理工程师: 4月23日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602007质量担任人: 技术担任人: 监理工程师: 4月24日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602008质量担任人: 技术担任人: 监理工程师: 4月25日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602009质量担任人: 技术担任人: 监理工程师: 4月26日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602010质量担任人: 技术担任人: 监理工程师: 4月27日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602011质量担任人: 技术担任人: 监理工程师: 4月28日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG030602012质量担任人: 技术担任人: 监理工程师: 4月29日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG030602013质量担任人: 技术担任人: 监理工程师: 4月29日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG030602014质量担任人: 技术担任人: 监理工程师: 4月30日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG030602015质量担任人: 技术担任人: 监理工程师: 5月1日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG030602016质量担任人: 技术担任人: 监理工程师: 5月2日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG030602017质量担任人: 技术担任人: 监理工程师: 5月3日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG030602018质量担任人: 技术担任人: 监理工程师: 5月4日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG030602019质量担任人: 技术担任人: 监理工程师: 5月5日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)。
降水井检查记录
降水井检查记录标题:降水井检查记录引言概述:降水井是用于排水、降低地下水位和保护建筑物的重要设施。
定期对降水井进行检查和维护是确保其正常运行的关键。
本文将介绍降水井检查记录的内容和重要性。
一、检查日期和时间1.1 确保记录准确的检查日期和时间,以便了解上次检查以来的时间间隔。
1.2 检查日期和时间记录应包括年、月、日和具体的时间段,如上午、下午或晚上。
1.3 在记录中应注明检查人员的姓名和职务,以便追溯责任。
二、降水井的外部情况2.1 记录降水井的外部情况,包括井口是否清洁、井盖是否完好。
2.2 检查降水井周围是否有杂物堆积或植物生长,是否有损坏迹象。
2.3 注意记录降水井周围的环境情况,如是否有施工工地或其他可能影响井体安全的因素。
三、降水井的内部情况3.1 检查降水井内部的水位情况,记录水位高度和水质情况。
3.2 检查井内是否有积水或异物堵塞,记录清理情况和处理方法。
3.3 检查井内设备和管道是否完好,记录有无损坏或需要维修的地方。
四、降水井设备运行情况4.1 记录降水井设备的运行情况,包括水泵、阀门、传感器等设备是否正常运转。
4.2 检查设备是否有异常声音、异味或温度异常,记录并及时处理。
4.3 定期检查设备的维护情况,如润滑、清洗、更换零部件等,确保设备正常运行。
五、降水井检查结论和建议5.1 根据检查记录总结降水井的运行情况,提出运行建议和改进措施。
5.2 如发现问题或异常情况,及时处理并记录处理过程和结果。
5.3 检查记录应保留备查,并定期进行归档和整理,以便日后查阅和追溯。
结论:降水井检查记录是降水井管理和维护的重要组成部分,通过记录检查情况和处理过程,可以及时发现问题并采取有效措施,确保降水井的正常运行和安全。
希望相关工作人员能够认真执行检查记录的内容,保障降水井设施的有效运行。
基坑降水记录表1
基坑降水记录表SG03-06-02-001质量负责人: 技术负责人: 监理工程师: 2017年4月18日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-002质量负责人: 技术负责人: 监理工程师: 2017年4月19日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-003质量负责人: 技术负责人: 监理工程师: 2017年4月20日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-004质量负责人: 技术负责人: 监理工程师: 2017年4月21日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-005质量负责人: 技术负责人: 监理工程师: 2017年4月22日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-006质量负责人: 技术负责人: 监理工程师: 2017年4月23日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-007质量负责人: 技术负责人: 监理工程师: 2017年4月24日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-008质量负责人: 技术负责人: 监理工程师: 2017年4月25日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-009质量负责人: 技术负责人: 监理工程师: 2017年4月26日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-010质量负责人: 技术负责人: 监理工程师: 2017年4月27日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-011质量负责人: 技术负责人: 监理工程师: 2017年4月28日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-012质量负责人: 技术负责人: 监理工程师: 2017年4月29日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-013质量负责人: 技术负责人: 监理工程师: 2017年4月29日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-014质量负责人: 技术负责人: 监理工程师: 2017年4月30日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-015质量负责人: 技术负责人: 监理工程师: 2017年5月1日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-016质量负责人: 技术负责人: 监理工程师: 2017年5月2日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-017质量负责人: 技术负责人: 监理工程师: 2017年5月3日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-018质量负责人: 技术负责人: 监理工程师: 2017年5月4日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-019质量负责人: 技术负责人: 监理工程师: 2017年5月5日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)。
管井降水记录表-施工工地
131# -0.570
101# -0.480
132# -0.580
102# -0.460
140# -0.520
103# -0.510
141# -0.490
104# -0.370
142# -0.530
105# -0.480
143# -0.620
25# -0.430
5# -0.560
26# -0.பைடு நூலகம்20
管井降水记录表
工程名称:
施工单位:
观测日期: 年 月 日
楼号
井孔 编号
井顶高程 (m)
水位读数 (井顶起算m)
水位标高 (m)
楼号
井孔 编号
98# -0.460
129#
井顶高程 (m)
-0.430
表1-1
水位读数 水位标高 (井顶起算m) (m)
99# -0.510
130# -0.550
100# -0.370
3、抽水开始后,在水位未达到设计降水深度以前,每天观测1~2次水位,当水位已达到设计降水深度,且 趋于稳定时,可每天观测一次;若遇降雨、雪,观测次数宜每日2~3次。
记 录:
校 核:
38# -0.38
119# -0.560
39# -0.4
120# -0.600
40# -0.32
121# -0.520
41# -0.37
122# -0.470
42# -0.33
43# -0.39 说明:
1、降水井未特别注明水泵为1.5KW,沉淀池西1号、东1号、电梯井坑井电机功率为7.5KW;
2、所有降水支管的水汇集在沉淀池西1号、东1号、电梯井坑内,再由一台或多台功率为7.5KW的电机进 行加压排至室外市政管网;
降水与排水施工检查记录
表 C5-19
工程名称
南码头社区14-03C地块新建商办项目
资料编号 检查项目
检查部位
基坑东侧基坑周围轻型井点降水工程3套
检查日期
检查依据:
施工图图号 基坑降水平面布置示意图
设计变更/洽商(编号
பைடு நூலகம்
等。主要材料名称及规格/型号: A55井管、 粗砂或砾砂、水泵、电箱等
001 基坑围护降水工程 2016年10月28日
检查结论:
复查意见: 复查人: 施工单位 专业技术负责人
本表由施工单位填写。
复查日期: 深圳市市政工程总公司
年月日
专业质检员
专业工长
/
)及有关国家现行标准
检查内容: 1、本工程采用井管、砂石材料检验均符合要求。 2、本工程轻型井点布置数量,井点位置均符合设计图纸和施工方案要求。 3、本工程井管滤水管长度与埋深、成孔直径与深度,砂石料回填等轻型井点施工工艺顺序符合施工方案要求。 4、施工中各项偏差均在允许范围。 5、降水运行后降水动态观测按施工方案要求做好记录。
降水工程施工质量验收标准(表格)
北京市建设工程技术企业标准QB编号:QGD-013-2005备案号:JQB-053-2005轨道交通降水工程施工质量验收标准Standard for constructional quality acceptanceof groundwater lowering engineering2005-08-01 发布 2005-09-01 实施北京市轨道交通建设管理有限公司附录A 检验批质量验收记录A.0.1 降水工程施工质量验收应按检验批进行,各种降水方法每个检验批的井点数量可按表A.0.1的要求进行;检验批的划分应与轨道交通土建工程施工段相符合,当井数少于表A.0.1的规定的检验批抽检井数要求时应全数检验。
表A.0.1 检验批划分A.0.2降水工程检验批质量验收记录按表式C7-8-1~表式C7-8-8填写记录。
附录B 分项工程质量验收记录B.0.1降水分项工程质量验收应由监理工程师(建设单位项目专业技术负责人)组织项目专业技术负责人等进行,并按表式C7-9填写记录。
附录C 降水记录表C-1 管井降水记录表工程名称工程里程观测时间年月日时分施工单位班组别注:记事内容包括水泵运转及边坡稳定等情况工程名称工程里程降水泵房编号机组类别及编号: : 注:观测孔水位读数一栏,如井孔多时可根据实际数量增列其序号13工程名称工程里程降水泵房编号机组编号运转停运维修井点开根停根观测日期:始年月日至年月日施工单位施工班组工程负责人:注:1 记事包括换工作水时间、工作水含泥量、真空度、基坑边坡稳定及井点系统运转情况表。
1观测水位读数一栏,如井孔多时可根据实际数量增列其序号14本标准用词说明一、执行本标准条文时,要求严格程度不同的用词说明如下,以便在执行中区别对待。
1.表示很严格,非这样做不可的:正面词采用“必须”,反面词采用“严禁”。
2.表示严格,在正常情况下均应这样做的:正面词采用“应”,反面词采用“不应”或“不得”。
轻型井点降水记录
6 27.16 27.52 28.13
边坡稳定降水系统运转正常
0.7
5
27.23
28.01
28.01 2
边坡稳定降水系统运转正常
0.8
5 27.65 27.59 28.08
边坡稳定降水系统运转正常
7 50
468
0.8
5 27.15 28.03 28.06
边坡稳定降水系统运转正常
8 10
462
0.6
6 27.13 28.01 28.12
边坡稳定降水系统运转正常
8 30
458
0.6
5 27.15 28.05 28.08
边坡稳定降水系统运转正常
8 50
461
0.7
5 27.36 28.06 28.06
边坡稳定降水系统运转正常
降水泵房编号: 实际使用机组数量: 观测日期:
备注
签 字 栏
专业技术负责 人:
JB002
机组类别:
8
井点数量:开
年月日
JDJS 130型射流泵 气候:
晴
22
眼,停
12 眼
/
质检 员:
记录 人:
表C5-3-8
轻型井点降水记录
编号:
工Hale Waihona Puke 名称:施工单位:观测时间 时分
降水机组
真空表读数 压力表读数
(kPa)
(kPa)
地下水 流 量
观测孔水位读数 (m)
1
2
3…
观测记录
6 10
462
0.7
5 27.15 27.13 28.05
边坡稳定降水系统运转正常
6 30
461
管井井点降水记录
管井井点降水记录
公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
管井井点降水记录表
施工单位:南通四建集团有限公司
监理单位:湖北建盛工程项目管理有限公司编号:
注:1、管井深度为自然地面下20m,管井位置编号图见附图;
2、记录内容包括水泵运转及边坡稳定情况。
记录员:施工负责人:监理单位负责人:建设单位负责人:
2014年月日
管井井点降水记录表
施工单位:南通四建集团有限公司
监理单位:湖北建盛工程项目管理有限公司编号:
注:1、管井深度为自然地面下20m,管井位置编号图见附图;
2、记录内容包括水泵运转及边坡稳定情况。
记录员:施工负责人:监理单位负责人:建设单位负责人:2014年月日。
降水井观测井施工记录表
止水层顶面深度(m)
层间止水效果检验
初始管内水位深度(m)
30分钟后管内水位深度(m)
管内外水位差(m)
60分钟后管内水位深度(m)
管内外水位差(m)
初始管外水位深度(m)
30分钟后管外水位深度(m)
60分钟后管外水位深度(m)
洗井
洗井方法
洗井后第一次实测出水量(m3)
第二次实测出量(m3)
井口出水泥砂含量(体积比)
降水井/观测井施工记录表
工程名称:井编号:施工日期:井口地面标高(m):
项目
内容
成孔
钻进方法
泥浆情况
孔径(mm)
孔深(m)
垂直度(%)
井管及安装
井管材质及规格(mm)
滤水管上/下口深度(m)
扶正器间距(m)
滤网布规格及层数
井管安装垂直度(%)
粒料投放及止水
泥浆比重
填料方量(m3)
滤料顶面深度(m)
黏土球实用方量(m3)
降水交底(深井)
一、施工准备1.材料无砂混凝土管(滤管)、滤网、2~4mm砂砾混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。
2.作业条件(1)现场三通一平已完成。
(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放基坑入坡系数,确定井点位置、数量和降水深度。
二、工艺流程井点测量定位--挖井口--安护筒--钻机就位--钻孔--回填井底砂垫层--吊放井管--回填并管与孔壁间的砾石过滤层--洗井--井管内下设水泵、安装抽水控制电路--试抽水--降水井正常工作--降水完毕拨井管--封井。
三、操作要点及技术要求1.定位:根据设计的井位现场实际情况,准确定出各井位置,并做好标记。
2.采用循环钻成孔,孔径一般为600~800mm,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆池。
3.成孔后立即清孔,并安装井管。
井管下入后,井管的滤管部分应放置在含水量水层的适当范围内,并在井管与孔壁间填充砾石滤料。
4.安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。
5.水泵安装后,对水泵本身和控制系统做一次全面的检查,合格后进行试抽水,满足要求后转入正常工作。
6.观测井中地下水位变化,做好详细记录。
四、质量要求1.基坑周围井点应对称,同时抽水,使水位差控制在要求限度内。
2.井管安入应力求垂直并位于井孔中间,井管顶部应比自然地面高0.5m。
3.井管与土壁之间填充的滤料应一次完成,从井底填到井口下1.0m左右,上部采用不含砂石的粘土封口。
4.每台水泵应配置一个控制开关,主电源线路要沿深井排水管设置。
5.大口井成孔直径必须大于滤管外径30cm以上,确保滤管外转的过滤层厚度。
6.滤管在井孔中位置偏移不得大于滤管壁厚。
五、安全要求1.加强水位观测,使靠近建筑物的深井水位与附近水位之差保持不大于1.0m,防止建筑物出现不均匀沉降。
2.施工现场应用采用两路的供电线路或配备发电设备,正式抽水后干线不得停电、停泵。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
降水井/观测井施工记录表
工程名称:井编号:施工日期:井口地面标高(m):
项目
内容
成孔
钻进方法
泥浆情况
孔径(mm)
孔深(m)
垂直度(%)
井管及安装
井管材质及规格(mm)
滤水管上/下口深度(m)来自扶正器间距(m)滤网布规格及层数
井管安装垂直度(%)
粒料投放及止水
泥浆比重
填料方量(m3)
滤料顶面深度(m)
黏土球实用方量(m3)
止水层顶面深度(m)
层间止水效果检验
初始管内水位深度(m)
30分钟后管内水位深度(m)
管内外水位差(m)
60分钟后管内水位深度(m)
管内外水位差(m)
初始管外水位深度(m)
30分钟后管外水位深度(m)
60分钟后管外水位深度(m)
洗井
洗井方法
洗井后第一次实测出水量(m3)
第二次实测出水量(m3)
井口出水泥砂含量(体积比)
