0041静压法沉桩
静压桩的沉桩机理

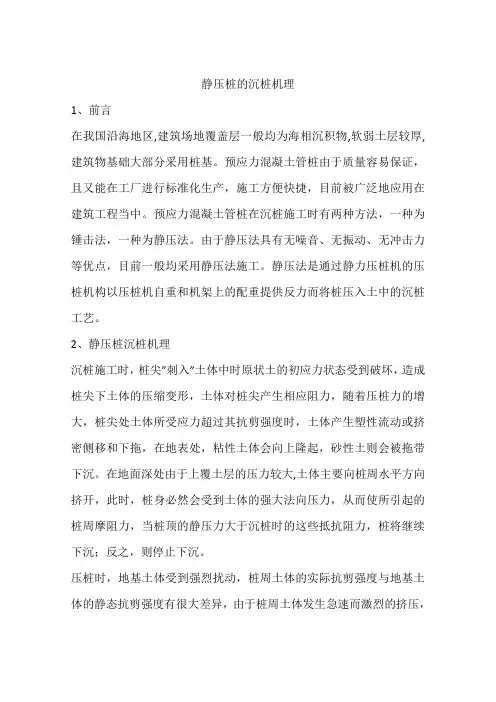

静压桩的沉桩机理1、前言在我国沿海地区,建筑场地覆盖层一般均为海相沉积物,软弱土层较厚,建筑物基础大部分采用桩基。
预应力混凝土管桩由于质量容易保证,且又能在工厂进行标准化生产,施工方便快捷,目前被广泛地应用在建筑工程当中。
预应力混凝土管桩在沉桩施工时有两种方法,一种为锤击法,一种为静压法。
由于静压法具有无噪音、无振动、无冲击力等优点,目前一般均采用静压法施工。
静压法是通过静力压桩机的压桩机构以压桩机自重和机架上的配重提供反力而将桩压入土中的沉桩工艺。
2、静压桩沉桩机理沉桩施工时,桩尖”刺入”土体中时原状土的初应力状态受到破坏,造成桩尖下土体的压缩变形,土体对桩尖产生相应阻力,随着压桩力的增大,桩尖处土体所受应力超过其抗剪强度时,土体产生塑性流动或挤密侧移和下拖,在地表处,粘性土体会向上隆起,砂性土则会被拖带下沉。
在地面深处由于上覆土层的压力较大,土体主要向桩周水平方向挤开,此时,桩身必然会受到土体的强大法向压力,从而使所引起的桩周摩阻力,当桩顶的静压力大于沉桩时的这些抵抗阻力,桩将继续下沉;反之,则停止下沉。
压桩时,地基土体受到强烈扰动,桩周土体的实际抗剪强度与地基土体的静态抗剪强度有很大差异,由于桩周土体发生急速而激烈的挤压,土中孔隙水压力急剧上升,土的抗剪强度大大降低,直至降低到重塑强度。
当桩周土质较硬时,剪切破坏面发生在桩与土的接触面上;当桩周土体较软时,剪切破坏面一般发生在邻近于桩表面处的土体内,通常将桩周摩阻力从上到下分成三个区:上部空穴区,中部滑移区,下部挤压区。
与此同时桩尖处土体也在扰动重塑、超静孔降水压力作用下,土体的抗压强度也大大下降。
预应力混凝土管桩在静压施工中,因接桩或其它因素影响而暂停压桩的间歇时间的长短,对继续下沉的桩尖阻力无明显影响,但对桩侧摩阻力的增加影响较大,桩侧摩阻力的增大值与间歇时间长短成正比,并与地基土层特性有关,因此在静压法沉桩中,应合理设计接桩的结构和位置,避免将桩尖停留在硬土层中进行接桩施工。
静压法沉桩
静压法沉桩静压法沉桩是一种常见的桩基施工方法,它是利用设备施加射水压力将桩身逐渐打入地下的一种技术。
静压法沉桩适用于各种土质和岩层,施工效率高,施工过程中对地下水和环境影响小,因此在土木工程中得到广泛应用。
静压法沉桩的施工过程通常包括准备工作、射入桩身、沉桩及回收设备。
首先,在施工现场需要进行基础的勘测和测量,确定施工桩基的位置和参数。
然后,根据桩基参数设计选择合适的施工设备,包括射入机、桩头、导杆等,并进行相关设备的安装和调试工作。
在施工过程中,首先需要进行桩头的安装和调整。
桩头是将射入机与桩身连接的部件,它需要根据桩基参数进行调整,确保桩身能够准确垂直地射入地下。
然后,根据施工方案和需要,确定桩身的长度和射水压力。
射水压力的大小与所需沉桩深度、土层的性质以及环境要求等有关。
一旦桩头安装就绪,施工人员就可以开始射入桩身。
射入机通过施加射水压力将桩身逐渐打入地下。
在射入过程中,施工人员需要根据设备的反馈和监测数据进行调整,确保桩身的射入速度和垂直度。
同时,还需要不断检查桩身的质量和完整性,防止出现开裂或损坏的情况。
沉桩过程中,施工人员需要根据设计要求和实际情况进行合理控制和调整。
例如,可以适时调整射水压力、控制射入速度、调整桩身的射入角度等,以确保桩基的稳固性和安全性。
此外,沉桩过程中还需要进行桩身的回填作业,填充土料,以提高桩基的承载力和稳定性。
最后,在完成沉桩作业后,施工人员需要进行设备的回收和维护工作。
回收设备通常包括拆卸和清洗桩头、导杆等零部件。
同时还需要对设备进行检测和维修,以确保设备的正常使用和长期性能。
总的来说,静压法沉桩是一种有效、高效的桩基施工方法,广泛应用于各种土木工程中。
它具有施工效率高、对地下水和环境影响小等优点,可适用于各种土质和岩层。
但在实际施工中,仍需根据具体情况进行合理调整和控制,以确保施工质量和安全性。
谈静压桩的沉桩机理及施工技术
谈静压桩的沉桩机理及施工技术[摘要]:本文对静压桩的沉桩机理及施工技术进行了分析,并且对终压力的确定及压抗机动性的选择作了讨论。
可供同行参考。
[关键词]:静压桩;沉桩机理;施工技术1静压法适用范围静压法通常适用于高压缩性粘土层或砂性较轻的软粘土层,当桩须贯穿有一定厚度的砂性土夹层时,必须根据桩机的压桩力与终压力及土层的形状、厚度、密度、上下土层的力学指标、桩型、桩的构造、强度、桩截面规格大小与布桩形式、地下水位高低以及终压前的稳压时间与稳压次数等综合考虑其适用性。
压桩力大于4000kN的压桩机,可穿越5-6m厚的中密、密实砂层。
中型压桩机(压桩力≤2400kN),穿越砂层的能力较有限,所以对其情况需进行压桩可行性判断。
静压桩也适用于覆土层不厚的岩溶地区。
在这些地区采用钻孔桩很难钻进;采用冲孔桩,容易卡锤;采用打入式桩.容易打碎。
只有采用静压桩可缓慢压人,并能显示压桩阻力,但在溶洞、溶沟发育充分的岩溶地区,静压桩宜慎用,以及在土层中有较多孤石、障碍物的地区,静压桩宜慎用。
小型压桩机(压桩力≤600kN)用于压制预制小桩,适用于在10m以内存在持力层(如硬塑粉质粘土层、粉土层及中密粉细砂层等)。
2静压法沉桩机理静压预制桩主要应用于软土地基。
在沉桩过程中,桩尖直接使土体产生冲切破坏,伴随或先发生沿桩身土体的直接剪切破坏。
孔隙水受此冲剪挤压作用形成不均匀水头,产生超孔隙水压力,扰动了土体结构,使桩周约一倍桩径的一部分土体抗剪强度降低,发生严重软化(粘性土)或稠化(粉土、砂土),出现土重塑现象,从而可容易地连续将静压桩送人很深的地基土层中。
压桩过程中如发生停顿,一部分孔隙水压力会消失,桩周土会发生径向固结现象,使土体密实度增加,桩周的侧壁摩阻力也增长,尤其是扰动重塑的桩端土体强度得到恢复,致使桩端阻力增长较大,停顿时间越长扰动土体强度恢复增长越多。
因此,静压沉桩不宜中途停顿,必须接桩停留时,宜考虑浅层接桩,还应尽量避开在好土层深度处停留接桩。
静压沉桩施工方案
静压沉桩施工方案1. 引言静压沉桩是一种常用的地基处理方法,它通过施加超静水压力将桩基顶部沉入地下,以增加地基的承载力和稳定性。
本文档将介绍静压沉桩施工的步骤和注意事项。
2. 静压沉桩施工步骤2.1 桩基设计和准备工作在进行静压沉桩施工之前,首先需要进行桩基的设计和准备工作。
这包括确定桩的类型、桩径和桩长等参数,以及选择合适的施工设备和材料。
2.2 地面处理在施工现场进行桩基施工之前,需要对地面进行必要的处理,包括清理和平整施工区域,确保施工现场的安全和便利。
2.3 施工设备和材料准备根据桩基设计和施工要求,准备好所需的施工设备和材料。
施工设备包括静压桩机、测量仪器、泥浆泵等。
施工材料包括钢筋、预制桩头、水泥、砂浆等。
2.4 桩基定位与标志在施工现场,根据设计要求,确定桩基的位置和布置,并进行桩位的定位和标志,以保证施工的准确性。
2.5 钢筋布置和预制桩头安装根据设计要求,对桩基进行钢筋的布置,并安装预制桩头。
钢筋的布置应符合相关规范和要求,以确保桩基的承载力和稳定性。
2.6 施加预压在进行沉桩施工之前,需要先进行预压。
通过静压桩机施加超静水压力,使桩基顶部沉入地下一定深度。
预压过程中,需要根据实际情况进行监测和调整,确保施工的安全和有效性。
2.7 沉桩在进行预压后,根据设计要求,逐层逐段地进行沉桩。
使用静压桩机施加超静水压力,将桩基顶部沉入地下,直到达到设计要求的桩长为止。
在沉桩过程中,需要进行实时监测,并根据监测结果进行必要的调整和控制。
3. 注意事项3.1 施工现场安全在进行静压沉桩施工时,要注意施工现场的安全。
确保工作人员和设备的安全,做好相关安全防护工作,如设置警示标志、采取临时围护措施等。
3.2 压力控制在进行预压和沉桩时,要控制施加的超静水压力,确保桩基的稳定性和完整性。
严格按照设计要求,监测和控制超静水压力的大小,以避免对地基和周围结构的不良影响。
3.3 沉桩监测与调整在沉桩过程中,要进行实时监测,并根据监测结果进行必要的调整和控制。
静压桩施工过程
静压桩施工过程静力压桩法简介及施工工艺浅述1、静压桩施工技术简介静力压桩法是通过静力压桩机以压桩机自重及桩架上的配重作反力将预制桩压入土中的一种沉桩工艺。
早在20世纪50年代初,我国沿海地区就开始采用静力压桩法。
到80年代,随着压桩机械的发展和环保意识的增强静力压桩法得到了进一步推广。
至90年代,压桩机实现系列化,且最大压桩力为6800KN的压桩机也研制成功,它既能施压预制方桩,也可施压预应力管桩。
静力压桩法在我国湖北、广东、上海、江苏、浙江、福建等地区都有应用,尤以上海、南京、广州及珠江三角洲应用较多,目前中国的静压桩施工数量占全世界一半以上。
2、静力压桩法原理静压预制桩通常适用于高压缩性粘土层或砂性较轻的软粘土层等软土地基。
在沉桩过程中,桩尖直接使土体产生冲切破坏,桩周孔隙水受此冲切挤压作用形成不均匀水头,产生超孔隙水压力,扰动了土体结构,使桩周约一倍桩径范围内的一部分土体抗剪强度降低,发生严重软化(粘性土)或稠化(粉土、砂土),出现土体重塑现象,从而可容易地连续将静压桩送入很深的地基土层中。
压桩过程中如发生停顿,一部分孔隙水压力会消失,桩周土会发生径向固结现象,使土体密实度增加,桩周的侧壁摩阻力也增长,尤其是受扰动而重塑的桩端土体强度得到恢复,致使桩端阻力增长较大,停顿时间越长扰动土体强度恢复增长越多。
因此,静压沉桩不宜中途停顿,必须接桩停留时,宜考虑浅层接桩,还应尽量避开在土质好的土层深度处停留接桩。
3、静力压桩法适用范围静压桩除了适用于高压缩性粘土层或砂性较轻的软粘土层等软土地基外,也适用于覆土层不厚的岩溶地区。
在这些地区采用钻孔桩很难钻进;采用冲孔桩,容易卡锤;采用打入式桩,容易打碎。
而采用静压桩可缓慢压入,并能显示压桩阻力,容易保证施工质量,但在溶洞、溶沟发育充分的岩溶地区以及在土层中有较多孤石、障碍物的地区,静压桩宜慎用。
4、静力压桩法的优缺点(1)主要优点①低噪声、无振动、无污染,可以24小时连续施工,缩短建设工期,创造时间效益,从而降低工程造价;②施工速度很快,同时场地整洁、施工文明程度高;③由于送桩器与工程桩桩头的接触面吻合较好,送桩器在送桩过程中不会左右晃动和上下跳动,因而可以送桩较深,基础开挖后的截桩量少;④施工中由于压桩引起的应力较小,且桩身在施工过程中不会出现拉应力,桩头一般都完好无损,复压较为容易。
静压法沉桩作业指导书

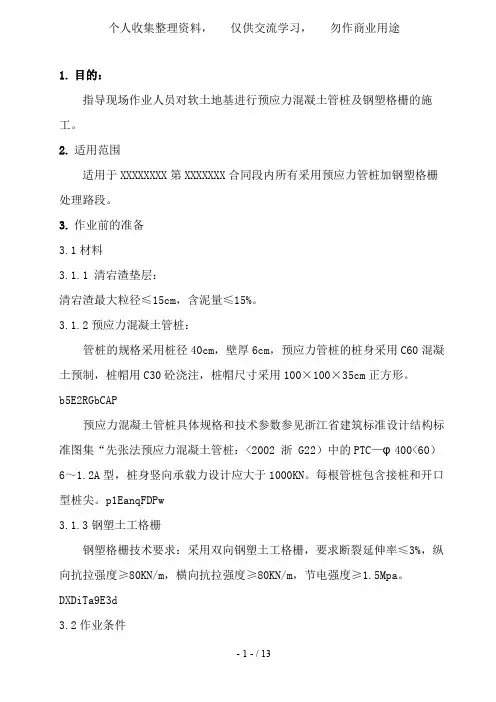

1.目的:指导现场作业人员对软土地基进行预应力混凝土管桩及钢塑格栅的施工。
2.适用范围适用于XXXXXXXX第XXXXXXX合同段内所有采用预应力管桩加钢塑格栅处理路段。
3.作业前的准备3.1材料3.1.1 清宕渣垫层:清宕渣最大粒径≤15cm,含泥量≤15%。
3.1.2预应力混凝土管桩:管桩的规格采用桩径40cm,壁厚6cm,预应力管桩的桩身采用C60混凝土预制,桩帽用C30砼浇注,桩帽尺寸采用100×100×35c m正方形。
b5E2RGbCAP预应力混凝土管桩具体规格和技术参数参见浙江省建筑标准设计结构标准图集“先张法预应力混凝土管桩:<2002 浙 G22)中的PTC—φ400<60)6~1.2A型,桩身竖向承载力设计应大于1000KN。
每根管桩包含接桩和开口型桩尖。
p1EanqFDPw3.1.3钢塑土工格栅钢塑格栅技术要求:采用双向钢塑土工格栅,要求断裂延伸率≤3%,纵向抗拉强度≥80KN/m,横向抗拉强度≥80KN/m,节电强度≥1.5Mpa。
DXDiTa9E3d3.2作业条件3.2.1施工场地作业场地应清除表层杂物<一般30cm左右),整平场地。
3.2.2确定机械及材料进场路线,并确定运输车的停靠位置。
3.2.3准备好记录表格和记录工具。
3.3人员3.3.1施工人员要严格按照施工规范操作,随时掌握现场施工情况,对预应力管桩的桩距、沉入深度及竖直度等指标控制在规范允许范围内。
RTCrpUDGiT3.3.2了解施工图纸的设计意图、相关施工规范、安全技术交底、施工技术的内容和要求。
做好静压沉桩的记录工作。
5PCzVD7HxA4.工艺及流程4.1施工工艺4.1.1预应力管桩施工工艺预应力管桩施工工艺如下:清表整平后压实形成工作面→桩机就位→静压第一节桩→起吊第二节桩→电焊接桩→检查焊接质量和垂直度→静压第二节桩→检查整桩质量→开挖桩帽土体形成土模→绑扎桩帽钢筋,现浇砼、养护→铺筑第一层宕渣垫层、整平压实→铺筑钢塑格栅→铺筑第二层宕渣垫层、整平压实→报检。
[静压桩沉桩机理及常见问题分析]静压沉桩
[静压桩沉桩机理及常见问题分析]静压沉桩1前言静压法施工是通过静力压桩机的压桩机构以压桩机自重和机架上的配重提供反力而将桩压人士中的沉桩工艺。
由于这种方法具有无噪音、无振动、无冲击力等优点.适应今后对绿色岩土工程的要求}同时压桩桩型一般选用预应力管桩,该桩作基础具有工艺简明,质量可靠,造价低,检测方便的特性。
2静压桩沉桩机理沉桩施工时,桩尖“刺入”土体中时原状土的初应力状态受到破坏,造成桩尖下土体的压缩变形,土体对桩尖产生相应阻力,随着桩贯人压力的增大,当桩尖处土体所受应力超过其抗剪强度时,土体发生急剧变形而达到极限破坏。
土体产生塑性流动(粘性土)或挤密侧移和下拖(砂土),在地表处,粘性土体会向上隆起,砂性土则会被拖带下沉。
在地面深处由于上覆土层的压力,土体主要向桩周水平方向挤开,使贴近桩周处土体结构完全破坏。
由于较大的辐射向压力的作用也使邻近桩周处土体受到较大扰动影响,此时,桩身必然会受到土体的强大法向抗力所引起的桩周摩阻力和桩尖阻力的抵抗,当桩顶的静压力大于沉桩时的这些抵抗阻力,桩将继续“刺入”下沉。
反之,则停止下沉。
压桩时,地基土体受到强烈扰动,桩周土体的实际抗剪强度与地基土体的静态抗剪强度有很大差异。
随着桩的沉人,桩与桩周土体之间将出现相对剪切位移,由于土体的抗剪强度和桩土之间的粘着力作用,土体对桩周表面产生摩阻力。
当桩周土质较硬时,剪切面发生在桩与土的接触面上-当桩周土体较软时,剪切面一般发生在邻近于桩表面处的土体内,粘性土中随着桩的沉人,桩周土体的抗剪强度逐渐下降,直至降低到重塑强度。
砂性土中,除松砂外,抗剪强度变化不大,各土层作用于桩上的桩侧摩阻力并不是一个常值,而是一个随着桩的继续下沉而显著减少的变值.桩下部摩阻力对沉桩阻力起显著作用,其值可占沉桩阻力的50%~80%,它与桩周处土体强度成正比,与桩的人士深度成反比。
粘性土中,桩尖处士体在扰动重塑、超静孔降水压力作用下,土体的抗压强度明显下降。
建筑工程静力压桩施工工法
建筑工程静力压桩施工工法1.机械静压桩施工静压法沉桩是通过静力压桩机的压桩机构,以压桩机自重和桩机上的配重作反力而将预制钢筋混凝土桩分节压入地基土层中成桩。
其特点是:桩机全部采用液压装置驱动,压力大,自动化程度高,纵横移动方便,运转灵活;桩定位精确,不易产生偏心,可提高桩基施工质量;施工无噪声、无振动、无污染;沉桩采用全液压夹持桩身向下施加压力,可避免锤击应力,打碎桩头,桩截面可以减小,混凝土强度等级可降低1~2级,配筋比锤击法可省40%;效率高,施工速度快,压桩速度每分钟可达2m,正常情况下每台班可完15根,比锤击法可缩短工期1/3;压桩力能自动记录,可预估和验证单桩承载力,施工安全可靠,便于拆装维修,运输等。
但存在压桩设备较笨重,要求边桩中心到已有建筑物间距较大,压桩力受一定限制,挤土效应仍然存在等问题。
适用于软土、填土及一般粘性土层中应用,特别适合于居民稠密及危房附近环境保护要求严格的地区沉桩;但不宜用于地下有较多孤石、障碍物或有4m以上硬隔离层的情况。
1.静压法沉桩机理静压预制桩主要应用于软土,一般粘性土地基。
在桩压入过程中,系以桩机本身的重量(包括配重)作为反作用力,以克服压桩过程中的桩侧摩阻力和桩端阻力。
当预制桩在竖向静压力作用下沉入土中时,桩周土体发生急速而激烈的挤压,土中孔隙水压力急剧上升,土的抗剪强度大大降低,从而使桩身很快下沉。
2.压桩机具设备静力压桩机分机械式和液压式两种。
前者系用桩架、卷扬机、加压钢丝绳、滑轮组和活动压梁等部件组成,施压部分在桩顶端面,施加静压力约为600~2000kN,这种桩机设备高大笨重,行走移动不便,压桩速度较慢,但装配费用较低,只少数还有这种设备的地区还在应用;后者由压拔装置、行走机构及起吊装置等组成(图7-56),采用液压操作,自动化程度高,结构紧凑,行走方便快速,施压部分不在桩顶面,而在桩身侧面,它是当前国内较广泛采用的一种新型压桩机械。
国内常用的有YZY系列和ZYJ系列液压静力压桩机,其型号和主要技术参数见表7-72~表7-74。
静压法沉桩
静压法沉桩静压法沉桩是一种常用的基础施工方法,用于在土壤中安装桩基。
它是一种非振动沉桩方法,适用于需要保持周围环境安静的区域,如市中心或住宅区。
本文将详细介绍静压法沉桩的原理、施工步骤以及优缺点。
一、原理静压法沉桩是利用桩头所承受的重量和静水压力的作用,将桩体逐渐沉入土壤中。
首先,在桩头上放置一个沉重的压力块,然后在压力块上加压,使其逐渐下降。
在此过程中,桩头会受到一个向下的力,这个力被传递到桩体上,使其逐渐沉入土壤中。
施工过程中,需要不断加压,直到达到预定的沉桩深度为止。
二、施工步骤1. 确定施工地点和桩基设计要求。
2. 按照设计要求选择合适的桩型和规格。
3. 在施工现场进行现场勘测和试验,确定土层性质和地下水位等信息。
4. 根据勘测结果确定沉桩深度和施工顺序。
5. 在桩基位置挖掘沉桩孔,并清理孔底。
6. 在孔底垫一层砂垫或者碎石垫,以保证桩身与土壤之间有一定的摩擦力。
7. 将桩体放入沉桩孔中,并将其与周围土壤紧密接触。
8. 将压力块放置在桩头上,并通过液压泵将其加压。
9. 不断加压,直到达到预定沉桩深度为止。
10. 施工完成后,对沉桩质量进行检查和验收。
三、优缺点优点:1. 没有振动,对周围环境影响小。
2. 没有噪音,适用于需要保持安静的区域。
3. 沉桩深度可以根据需要进行调整。
4. 沉桩过程中不会产生土体变形和损坏。
缺点:1. 施工速度较慢。
2. 没有振动可能会导致一些土层无法排除空气。
3. 需要较大的压力块和液压设备。
4. 施工难度较大,需要经验丰富的施工人员进行操作。
总之,静压法沉桩是一种非常实用的基础施工方法,在需要保持安静环境的区域得到广泛应用。
通过认真选择适当的施工方法和设备,并进行科学合理的施工,可以确保沉桩质量,并为后续建筑工程提供稳定可靠的基础。
静压桩施工技术规程
静压桩施工技术规程一、静压法施工静压法施工是通过静力压桩机的压桩机构以压桩机自重和机架上的配重提供反力而将桩压入土中的沉桩工艺。
由于这种方法具有无噪音、无振动、无冲击力等优点,适应今后岩土工程的要求;同时压桩桩型一般选用预应力管桩,该桩作基础具有工艺简明,质量可靠,造价低,检测方便的特性。
两者的结合便大大推动了静压管桩在广东地区的应用,使之有望成为广东今后桩基发展的主打产品。
人们在对《静压桩基础技术规程》千呼万唤的同时,也希望对静压桩的沉桩机理及工程实践中的应用有进一步的了解,本文为此作一介绍。
二、静压桩沉桩机理沉桩施工时,桩尖刺入土体中时原状土的初应力状态受到破坏,造成桩尖下土体的压缩变形,土体对桩尖产生相应阻力,随着桩贯入压力的增大,当桩尖处土体所受应力超过其抗剪强度时,土体发生急剧变形而达到极限破坏,土体产生塑性流动(粘性土)或挤密侧移和下拖(砂土),在地表处,粘性土体会向上隆起,砂性土则会被拖带下沉。
在地面深处由于上覆土层的压力,土体主要向桩周水平方向挤开,使贴近桩周处土体结构完全破坏。
由于较大的辐射向压力的作用也使邻近桩周处土体受到较大扰动影响,此时,桩身必然会受到土体的强大法向抗力所引起的桩周摩阻力和桩尖阻力的抵抗,当桩顶的静压力大于沉桩时的这些抵抗阻力,桩将继续刺入下沉。
反之,则停止下沉。
压桩时,地基土体受猛烈扰动,桩周土体的实际抗剪强度与地基土体的静态抗剪强度存有非常大差异。
随着桩的坠入,桩与桩周土体之间将发生相对剪切加速度,由于土体的抗剪强度和桩土之间的辊筒力促进作用,土体对桩周表面产生摩阻力。
当桩周土质较软时,剪切面出现在桩与土的接触面上;当桩周土体较硬时,剪切面通常出现在周边于桩表面处的土体内,粘性土中随着桩的坠入,桩周土体的抗剪强度逐渐上升,直到减少至重塑强度。
砂性土中,除松砂外,抗剪强度变化并不大,各土层促进作用于桩上的桩两端摩阻力并不是一个常值,而是一个随着桩的稳步下陷而明显增加的变值,桩下部摩阻力对沉桩阻力起至明显促进作用,其值可以占到浮桩阻力的50~80%,它与桩周处土体强度成正比,与桩的排钱深度成反比。
5种压桩方法
5种压桩方法压桩工程是建筑工程中常见的一种基础施工方法,用于将桩体沉入地下,以增加地基的承载能力和稳定性。
在压桩工程中,有多种不同的压桩方法可供选择,下面将介绍其中的五种常见压桩方法。
一、静压桩法静压桩法是一种常用的压桩方法,通过施加静载荷将桩体压入地下。
该方法适用于土层较软、桩长较短的情况。
静压桩法施工简单,成本较低,但对施工地点有一定的要求,不适用于土层较硬或存在较大的障碍物的情况。
二、动压桩法动压桩法是一种利用动力设备将桩体快速冲击入地的压桩方法。
该方法适用于土层较硬、桩长较短的情况。
动压桩法施工速度快,适用范围广,但对施工设备有一定的要求,且施工时噪音较大。
三、振动桩法振动桩法是一种利用振动设备将桩体振动入地的压桩方法。
该方法适用于土层较软、桩长较长的情况。
振动桩法施工效率高,对周围环境影响较小,但对施工地点的土质有一定的要求。
四、螺旋桩法螺旋桩法是一种利用螺旋桩机将螺旋桩体旋入地下的压桩方法。
该方法适用于土层较软、桩长较短的情况。
螺旋桩法施工简便、成本较低,且对施工地点没有太多的限制。
五、预制桩法预制桩法是一种将预先制作好的桩体直接安放入地的压桩方法。
该方法适用于土层较软、桩长较长的情况。
预制桩法施工简单、质量可控,但需要提前进行桩体的制作和运输,施工过程中需要注意保护桩体。
以上是五种常见的压桩方法,每种方法都有其适用的土质条件和施工要求。
在实际工程中,选择合适的压桩方法需要综合考虑土质条件、工程要求、施工成本等多个因素。
通过合理选择压桩方法,可以提高地基的承载能力和稳定性,确保建筑物的安全和稳定。
[最新]桩基工程之静力压桩培训讲义
7-2-5 静力压桩施工7-2-5-1 机械静压桩施工静压法沉桩是通过静力压桩机的压桩机构,以压桩机自重和桩机上的配重作反力而将预制钢筋混凝土桩分节压入地基土层中成桩。
其特点是:桩机全部采用液压装置驱动,压力大,自动化程度高,纵横移动方便,运转灵活;桩定位精确,不易产生偏心,可提高桩基施工质量;施工无噪声、无振动、无污染;沉桩采用全液压夹持桩身向下施加压力,可避免锤击应力,打碎桩头,桩截面可以减小,混凝土强度等级可降低1~2级,配筋比锤击XX省40%;效率高,施工速度快,压桩速度每分钟可达2m,正常情况下每台班可完15根,比锤击法可缩短工期1/3;压桩力能自动记录,可预估和验证单桩承载力,施工安全可靠,便于拆装维修,运输等。
但存在压桩设备较笨重,要求边桩中心到已有建筑物间距较大,压桩力受一定限制,挤土效应仍然存在等问题。
适用于软土、填土及一般粘性土层中应用,特别适合于居民稠密及危房附近环境保护要求严格的地区沉桩;但不宜用于地下有较多孤石、障碍物或有4m以上硬隔离层的情况。
1.静压法沉桩机理静压预制桩主要应用于软土,一般粘性土地基。
在桩压入过程中,系以桩机本身的重量(包括配重)作为反作用力,以克服压桩过程中的桩侧摩阻力和桩端阻力。
当预制桩在竖向静压力作用下沉入土中时,桩周土体发生急速而激烈的挤压,土中孔隙水压力急剧上升,土的抗剪强度大大降低,从而使桩身很快下沉。
2.压桩机具设备静力压桩机分机械式和液压式两种。
前者系用桩架、卷扬机、加压钢丝绳、滑轮组和活动压梁等部件组成,施压部分在桩顶端面,施加静压力约为600~2000kN,这种桩机设备高大笨重,行走移动不便,压桩速度较慢,但装配费用较低,只少数还有这种设备的地区还在应用;后者由压拔装置、行走机构及起吊装置等组成(图7-56),采用液压操作,自动化程度高,结构紧凑,行走方便快速,施压部分不在桩顶面,而在桩身侧面,它是当前国内较广泛采用的一种新型压桩机械。
静压桩沉桩
静压桩沉桩
静力压桩是利用静压力(压桩机自重及配重)将预制桩逐节压入土中的压桩方法。
这种方法节约钢筋和混凝土,降低工程造价,采用的混凝土强度等级可降低1~2级,配筋比锤击法可节省钢筋40%左右,而且施工时无噪音、无振动,无污染,对周围环境的干扰小,适用于软土地区、城市中心或建筑物密集处的桩基础工程,以及精密工厂的扩建工程。
静压桩沉桩常规施工方式:
打入桩(锤击桩)
打入桩是通过锤击(也可以高压射水辅助)将预制桩沉入地基。
此种施工方法适用于桩径较小(一般桩径0.6m以下),地基土土质为可塑性粘状土、砂性土、粉土、细砂以及松散的碎卵石类土的情况。
振动沉桩
振动沉桩是将大功率的振动打桩机安装在桩顶,一方面利用振动以减小土对桩的阻力,另一方面用向下的振动力是桩沉入土中。
此种施工方法适用于可塑性的粘性土和砂土,用于土的抗剪强度受振动时有较大降低的砂土等地基,其效果更为明显。
静力压桩
静力压桩是借助桩架自重及桩架上的压重,通过液压或滑轮组提供的静反力将预制桩压入土中。
此种施工方法叫适用于较均质的可塑性粘性土地基,对砂土及其他较坚硬土层,由于压桩阻力过大不宜采用。
静压桩沉桩适用范围:
预制桩按设计要求可在地面良好条件下进行制作,桩体质量高,可大量工厂化生产,加速施工进度。
但只适用一般土地基,较难沉入坚实土层;沉桩过程有明显的排挤土体作用,需考虑对邻近结构的影响;运输、吊装、沉桩过程均应避免桩身的损伤。
当上部结构荷载较大且比较集中,桩径需求较大时,很难采用此种施工方式,故很少在道桥、港航等专业结构物施工中采用,多见于工业与民用建筑施工中。
静压法沉桩施工技术交底
静压法沉桩施工技术交底
1 要根据桩型,桩长和桩顶设计标高,宜先深后浅,先长后短,先大后小。
2 首节桩插入时,垂直度偏差不得大于0.5%
3 压桩时压桩机应保持水平。
4 沉桩宜连续一次性将桩沉到设计标高,尽量缩短中间停顿时间,应避免在接近持力层时接桩。
5 沉桩过程应有完整的记录。
6 压完一根桩后,若有露出地面的桩段,应先截桩后移机,严禁用压桩机将桩强行板断。
7 沉桩过程中出现压桩力异常,桩身漂移,倾斜或桩顶破损,应查明原因,进行必要的处理后,方可继续施工。
8 焊接桩时,下节的桩头,宜高出地面1.0----1.3米
9 接桩时上下节桩段应保持垂直,中心线偏差不宜大于2mm,接桩就位纠偏时,不得用大锤横向敲打。
10 接桩时上下桩端板表面应用钢丝刷清刷干净,坡口处应清除油污和铁锈,露出金属光泽。
11 焊缝应连续,饱满,不得有表面气孔,夹渣,弧坑,裂纹,电弧擦伤等缺陷。
12 雨天焊接时,应采取可靠的防雨措施,二氧化碳保护焊应采取防风措施。
13 二氧化碳保护焊冷却时间不宜少于8min,严禁用水冷却或焊好后立即沉桩。
审核人交底人被交底人
年月日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
静压法沉桩:
沉桩前的准备工作:
(1) 认真处理高空、地上和地下障碍物。
(2) 对现场周围(50m以内)的建筑物作全面检查。
对危房进行必要的处理。
(3) 对建筑物基线以外4~6m以内的整个区域及打桩机行驶路线范围内的场地进行平整、夯实。
在桩架移动路线上,地面坡度不得大于1%。
(4) 修好运输道路,做到平坦坚实。
打桩区域及道路近旁应排水畅通。
(5) 在打桩现场或附近需设置水准点,数量为两个,用以抄平场地和检查桩的入土深度。
根据建筑物的轴线控制桩定出桩基每个桩位,作出标志,并在打桩前,应对桩的轴线和桩位进行复验。
(6) 打桩机进场后,应按施工顺序铺设轨垫,安装桩机和设备,接通电源、水源,并进行试机。
然后移机至起点桩就位,桩架应垂直平稳。
压桩程序
一般情况下都采取分段压入,逐段接长的方法,其程序如下:
测量定位→桩尖就位、对中、调直→压桩→接桩→再压桩→送桩(或截桩)。
(1) 测量定位。
施工前放好轴线和每一个桩位,在桩位中心打一根短钢筋,并涂上油漆使标志明显。
如在较软的场地施工,由于桩机的行走会挤走预定短钢筋,故当桩机大体就位之后要重新测定桩位。
(2) 桩尖就位、对中、调直。
对于YZY型压桩机,通过起动纵向和横向行走油缸,将桩尖对准桩位;开动压桩油缸将桩压入土中1m左右后停止压桩,调正桩在两个方向的垂直度。
第一节桩是否垂直,是保证桩身质量的关键。
(3) 压桩。
通过夹持油缸将桩夹紧,然后使压桩油缸伸程,将压力施加到桩上,压入力由压力表反映。
在压桩过程中要认真记录桩入土深度和压力表读数的关系,以判断桩的质量及承载力。
当压力表读数突然上升或下降时,要停机对照地质资料进行分析,看是否遇到障碍物或产生断桩情况等。
(4) 接桩,当下一节桩压到露出地面0.8~1.0m时,应接上一节桩。
(5) 送桩或截桩。
如果桩顶接近地面,而压桩力尚未达到规定值,可以送桩。
静力压桩情况下,只要用另一节长度超过要求送压深度的桩放在被送的桩顶上便可以送桩,不必用专用的送桩机移位。
(6) 压桩结束,当压力表读数达到预先规定值时,便强停止压桩。
终止压桩的控制原则
(1) 摩擦桩以达到桩端设计标高为终止压桩的控制条件。
(2) 对长度大于21m的端承磨擦型静压桩,终压控制条件是以设计桩长控制为主,终压力值作对照。
但对一些设计承载力较高的工程,终压力值宜尽量接近或达到压桩机满载值。
(3) 对长度为14-21m的静压桩,应以终压力满载值为终压控制条件,视土质情况决定是否进行复压。
若桩周土质条件较差且设计承载力较高时,宜复压一、二次为好。
(4) 对长度小于14m的短静压桩,终压控制条件除终压力值必须达满载值以外,还必须满载连续多次复压,特别是长度小于8m的短桩,连续满载复压的次数应适当增多。
施工注意事项
(1) 压桩施工前应对现场的土层地质情况了解清楚,做到心中有数;同时应做好设备的检查工作,保证使用可靠,以免中途间断压桩。
(2) 压桩过程中,应随时注意使桩保持轴心受压,若有偏移,要及时调整。
(3) 接桩时应保证上、下节桩的轴线一致,并尽可能地缩短接桩时间。
(4) 量测压力等仪表应注意保养,及时检修和定期标定,以减少量测误差。
(5) 压桩机行驶道路的地基应有足够的承载力,必要时需作处理。
