金苑城1号院项目监理实施细则编制人:审核(总监):审批单位:编制日期:监理实施细则目录一、编制说明2二、工程概略2三、分项工程施工技术要求及控制办法31、桩基工程监理细则32、地下室防水工程监理细则93、土方工程监理细则144、模板工程监理细则165、钢筋工程监理细则266、混凝土工程监理细则337、砌筑工程监理细则358、抹灰工程监理细则419、门窗工程监理细则4510、楼空中工程监理细则4611、外墙装饰工程监理细则4912、屋面防水工程监理细则5013、节能工程监理细则5114、水电装置工程监理细则6415、消防、喷淋监理细则8016、弱电系统监理细则9217、强电系统监理细则10118、电梯装置监理细则111一、编制说明:1、编制目的:依照国家相关的法令、律例及现行规范要求,确保该工程施工质量、进度和投资控制目标的实现,使我公司工程建设监理工作向标准化、规范化、科学化的标的目的成长,特制定本项目工程监理实施细则。

2、编制依据:2.1、国家和处所关于工程建设监理的法令、律例。

2.2、工程建设监理合同。

2.3、相关的施工设计图纸、施工技术验收规范。

2.4、本工程的监理年夜纲和监理规划。

3、适用规模:本细则适用于本项目工程施工阶段的土建工程及装置工程。

二、工程概略:1、工程名称:金苑城1号院2、工程地址:荥阳市索河路与五一街交叉口西北角3、建设单位:河南金苑置业有限公司4、设计单位: 机械工业第六设计研究院有限公司5、勘察单位:核工业第五研究设计院6、监理单位:河南新恒丰建设监理有限公司7、施工单位:河南锦源建设有限公司8、建设面积:工程总建筑为04.17㎡(含地下车库37072.84㎡)。

9、工程结构形式和品级要求:A1#、B1#、B7#楼为剪力墙D1+34;A2#、A3#、A4#、B4#、B5#、B6#楼均为剪力墙D2+11;B2#、B3#楼均为剪力墙D2+9;地下车库为框剪D1;门卫、开闭所、物业管理用房均为框架。

创优监理实施细则(一)2024

创优监理实施细则(一)2024

创优监理实施细则(一)引言概述:本文档旨在制定创优监理实施细则(一),以规范和指导创优监理工作的具体操作,确保项目的顺利进行和监理评估的有效实施。

本细则分为五个大点,分别是监理责任、监理流程、监理标准、监理文档、监理评估,每个大点将详细概述监理实施的相关内容。

正文内容:一、监理责任1.明确监理人员的责任和义务,包括项目监理、质量监督和安全监管等。

2.明确监理人员的职责范围,包括设计审查、施工现场检查和工程验收等。

3.规定监理人员的权益,保障其独立性和公正性。

二、监理流程1.确立监理流程,包括项目启动、设计阶段、施工阶段和竣工验收等。

2.明确监理人员与其他相关方的沟通和协作流程,确保信息的及时传递和问题的解决。

3.建立监理文件的归档和管理流程,便于信息的查阅和监理工作的持续推进。

三、监理标准1.制定监理标准,包括施工工艺要求、材料规范和质量控制标准等。

2.详细说明监理人员对各项标准的检查和评估方法。

3.建立监理报告的编制标准,确保监理工作的真实准确和全面可靠。

四、监理文档1.明确监理文档的种类和内容,包括项目计划、设计文件和施工验收记录等。

2.规定监理文档的编制和审核流程,确保文档的规范性和一致性。

3.建立监理文档的保密和备份机制,确保文档的安全性和可追溯性。

五、监理评估1.制定监理评估方法和标准,确保评估的客观公正和科学合理。

2.建立监理评估的时间节点和流程,保证评估的及时性和有效性。

3.根据监理评估的结果,提出改进建议和措施,为项目的进一步优化提供依据。

总结:通过本文档的制定和实施,可以明确创优监理工作的细节操作和要求,有效提升项目的监理效果和评估结果。

同时,本文档还为监理人员和相关方提供了明确的指导和依据,推动项目的高质量完成和创优工作的持续发展。

监理实施细则之欧阳学创编

监理实施细则之欧阳学创编

监理实施细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:本工程监理细则在监理规划的基础上,由专业监理工程师主持编写。

主要以监理规划,设计文件、施工组织设计和相关的技术资料,技术标准为依据,针对专业工程具体的监理业务和工作,结合项目具体情况和掌握的工程信息编制。

指导项目监理机构全面开展工作,监理工作围绕着事前、事中、事后控制来展开。

一、工程测量监理实施细则1、施工单位工程项目部应配备1名测量人员,并有经计量单位标定合格的测量仪器,经监理认可后方可使用。

2、施工单位根据设计单位和业主现场移交主要桩的导线点和永久性基准点,建立本工程导线点和施工控制网,各线、点要建在永久保存之处。

同时将永久性水准点的高程引测到工地,建立主要水准点和临时水准点,并换算成本工程底层室内地坪±0.00的相对标高。

在业主指定测绘单位复测导线点后,经工程项目监理审核认可,这时施工单位要做好工程建筑的定位放样的主轴线引测。

3、施工现场测量,为了确保测量正确,使误差在允许范围内,工程监理采用抽检,复验建筑主轴线的设置和引测、竖向控制楼层高程和层高。

4、做好施工井字架,建筑物自身沉降、位移观察等监理工作(建筑物自身沉降观测每完成一层要观测一次)。

5、除每次测量的测量方案需技术负责人确认外,每次测量后,负责跑尺、观镜、校对、复核、审核的责任人应签字。

6、原始记录和根据原始记录整理的测量结果均是测量技术资料。

7、技术负责人在每次审核测量结果时,一旦发现建筑物的垂直度或沉降有异常,有责任向专业监理工程师报告,隐情不报,技术负责人应承担责任。

8、专业监理工程师将定期抽查测量资料。

施工单位应积极配合。

二、土方工程施工质量监理实施细则(一)土方开挖1、临时性挖方的边坡值应符合国家规范GB50202-2002表6.2.3的规定。

2、土方开挖工程质量检验标准应符合国家规范GB50202-2002表6.2.4的规定。

建筑工程创优措施之欧阳学创编

建筑工程创优措施之欧阳学创编

苏州大学附属第二医院高新区医院扩建医疗项目一期工程工程创优措施编制人:审核人:批准人:编制单位:苏州建设(集团)有限责任公司目录第一章:工程概况3一、工程概况3第二章:工程创优策划与措施4一、工程质量目标及创优目标4二、创优策划4三、创优工程措施10四、声像资料拍摄24五、创优配合措施25第三部分:总结30第一章:工程概况一、工程概况第二章:工程创优策划与措施一、工程质量目标及创优目标1、工程的质量:分项工程合格率为100%,一次性通过竣工验收。

确保“江苏省优质工程”,争创“国家优质工程”。

2、安全文明施工:重大安全事故发生为“零”,确保“苏州市文明工地”、争创“江苏省市文明工地”。

二、创优策划1、管理体系策划1.1建立一个强有力的项目管理机构及配备各级管理人员:创优总指挥:苏州建设(集团)有限责任公司第一分公司经理徐永兴同志兼任苏州大学附属第二医院高新区医院扩建医疗项目一期工程项目部工程创优总指挥,领导和组织整个施工过程的创优策划和实施。

项目经理:万安山同志负责落实创优策划和实施计划。

项目副经理:吴玉龙同志全面有效地组织落实创优的各项具体工作。

项目总工程师:施玉林同志负责创优策划方案的审核及创优内业资料的管理。

负责施工组织设计、施工方案、施工技术措施的编制,负责各号房分部分项工程的技术交底,工程总结和创优工程的演示资料的编制和整改措施。

专职资料员:陆正祥同志负责各号房的技术资料的整理和归档,工程施工记录资料、各类文件资料的收集、整理,负责创优资料的整理,负责各种材料的试验工作。

专职质量员:许友根同志负责制定创优计划,建立质量考核制度、质量例会制度、质量奖罚制度,负责对施工过程进行过程控制、检查、督促和工序验收工作。

生产负责人:季建国、陈先国同志负责整个工程的施工任务,认真贯彻和执行创优方案,并负责向生产班组进行交底,组织好班组自检、互检工作。

项目材料员:陈金荣同志负责对进入现场的施工原材料、半成品、成品进行规格、型号、数量、质量、产品合格证进行验收。

工程项目部标牌 七牌一图之欧阳家百创编

工程项目部标牌 七牌一图之欧阳家百创编

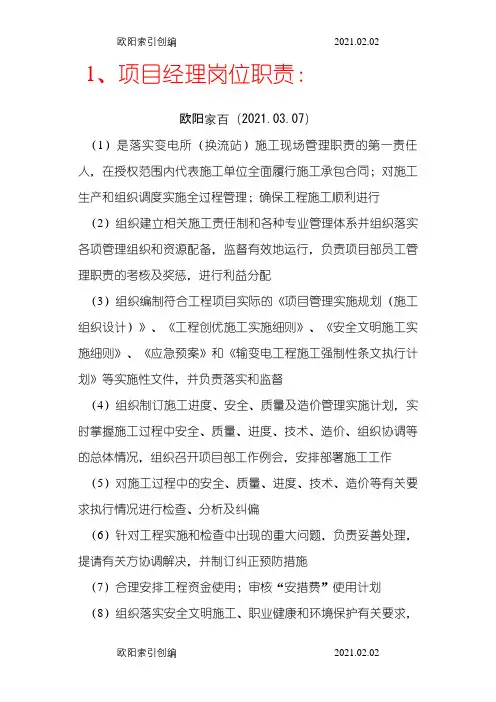

1、项目经理岗位职责:欧阳家百(2021.03.07)(1)是落实变电所(换流站)施工现场管理职责的第一责任人,在授权范围内代表施工单位全面履行施工承包合同;对施工生产和组织调度实施全过程管理;确保工程施工顺利进行(2)组织建立相关施工责任制和各种专业管理体系并组织落实各项管理组织和资源配备,监督有效地运行,负责项目部员工管理职责的考核及奖惩,进行利益分配(3)组织编制符合工程项目实际的《项目管理实施规划(施工组织设计)》、《工程创优施工实施细则》、《安全文明施工实施细则》、《应急预案》和《输变电工程施工强制性条文执行计划》等实施性文件,并负责落实和监督(4)组织制订施工进度、安全、质量及造价管理实施计划,实时掌握施工过程中安全、质量、进度、技术、造价、组织协调等的总体情况,组织召开项目部工作例会,安排部署施工工作(5)对施工过程中的安全、质量、进度、技术、造价等有关要求执行情况进行检查、分析及纠偏(6)针对工程实施和检查中出现的重大问题,负责妥善处理,提请有关方协调解决,并制订纠正预防措施(7)合理安排工程资金使用;审核“安措费”使用计划(8)组织落实安全文明施工、职业健康和环境保护有关要求,促进项目的各项管理活动的开展落实(9)组织工程内部验收和质量评定工作,申请工程验收,安排工程竣工后期相关管理工作(10)项目投产后,组织对项目管理工作进行总结;接受审计,安排项目部解体后的收尾工作2、项目总工岗位职责:(1)认真贯彻执行上级和施工单位颁发的规章制度、技术规范、标准。

组织编制符合变电所(换流站)工程实际的实施性文件和重大施工方案,并在施工过程中负责技术指导和把关(2)组织对施工图及时预审,接受业主项目部组织的交底活动。

对施工图纸和工程变更的有效性执行负责,在施工过程中发现施工图纸中存在问题,负责向监理项目部提出书面资料(3)组织相关施工作业指导书、安全技术措施的编审工作,组织项目部安全、质量、技术及环保等专业交底工作。

创优监理实施细则(二)2024

创优监理实施细则(二)2024

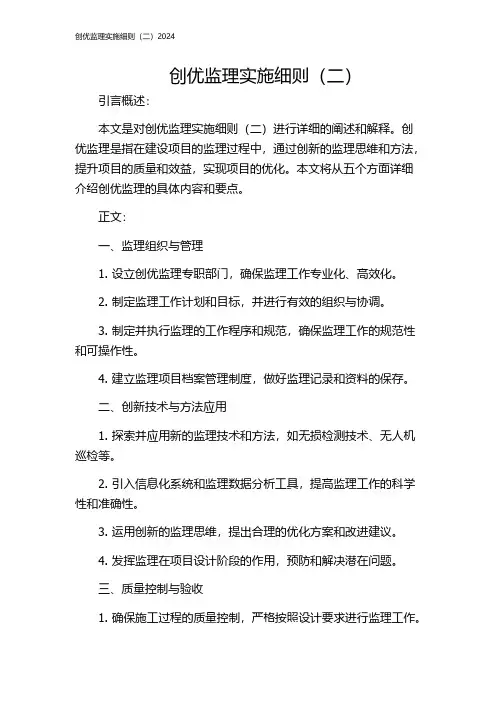

创优监理实施细则(二)引言概述:本文是对创优监理实施细则(二)进行详细的阐述和解释。

创优监理是指在建设项目的监理过程中,通过创新的监理思维和方法,提升项目的质量和效益,实现项目的优化。

本文将从五个方面详细介绍创优监理的具体内容和要点。

正文:一、监理组织与管理1. 设立创优监理专职部门,确保监理工作专业化、高效化。

2. 制定监理工作计划和目标,并进行有效的组织与协调。

3. 制定并执行监理的工作程序和规范,确保监理工作的规范性和可操作性。

4. 建立监理项目档案管理制度,做好监理记录和资料的保存。

二、创新技术与方法应用1. 探索并应用新的监理技术和方法,如无损检测技术、无人机巡检等。

2. 引入信息化系统和监理数据分析工具,提高监理工作的科学性和准确性。

3. 运用创新的监理思维,提出合理的优化方案和改进建议。

4. 发挥监理在项目设计阶段的作用,预防和解决潜在问题。

三、质量控制与验收1. 确保施工过程的质量控制,严格按照设计要求进行监理工作。

2. 参与施工现场的现场检查,及时发现和解决施工质量问题。

3. 制定并执行施工质量验收标准,确保工程质量满足相关规范和标准。

4. 按照验收标准对工程进行全面的验收,确保工程质量达到设计要求。

四、合同管理与费用控制1. 制定并签订监理合同,明确监理职责和权益。

2. 要求承建方提供详细的施工进度和质量计划,并进行监督和审查。

3. 控制监理费用支出,确保在合理范围内进行费用支出。

4. 建立与承建方的良好沟通机制,解决合同履行过程中的问题和纠纷。

五、绩效评估与总结1. 建立监理绩效评估指标体系,对监理工作进行绩效评估。

2. 定期开展监理绩效评估和总结,总结经验教训,并进行改进。

3. 引入外部评估机构对监理工作进行评估,提供第三方评价意见。

4. 与业主方和设计方进行沟通和反馈,改进监理工作的不足之处。

总结:创优监理实施细则(二)在监理组织与管理、创新技术与方法应用、质量控制与验收、合同管理与费用控制以及绩效评估与总结等五个方面进行了详细的阐述。

工程质量创优方案之欧阳治创编

工程质量创优方案之欧阳治创编

目录第一节、编制依据1第二节、工程概况1第三节、创优目标11.质量方针82.质量目标83.创优目标分解9第四节、创优组织架构及职责91.项目创优管理机构92.项目部职责分配113.职能分工及职责分解13第五节、质量目标实施151.质量保证体系162.质量目标控制过程163.影响工程质量的五大因素及对策174.施工质量目标控制任务和方法19第六节、施工项目质量预控191.建立管理制度:192.编制专项方案203.建立质量控制点204.分项工程质量预控措施21第七节、主要分项工程质量控制程序25 1模板工程质量控制程序252.钢筋工程质量控制程序263.砼工程质量控制程序274.防水工程质量控制程序295.隐蔽工程质量控制检查30第八节、质量优化措施301.应用“四新”技术302.开展QC质量小组活动31第九节、检验试验控制计划311.检验试验计划312.检验试验控制323.检验和试验方法334.试验检验资料的管理35第十节、工程资料管理351.工程技术档案资料管理目标352.工程技术档案资料管理网络353.施工过程技术资料的归档管理措施35第十一节、质量创优计划的其他保证措施361.组织管理措施362.经济管理措施363.合同管理措施36隐蔽工程质量检查及验收制度52第一节、编制依据1.承包合同;2.《建筑工程施工质量验收统一标准》GB50300—2011;3.《建筑地基基础工程施工质量验收规范》GB50202—2002;4.《砌体工程施工质量验收规范》GB50203—2011;5.《混凝土结构工程施工质量验收规范》GB50204—2011;6.《钢结构工程施工质量验收规范》GB50205—2002;7.《木结构工程施工质量验收规范》GB50206—2002;8.《屋面工程质量验收规范》GB50207—2012;9.《地下防水工程施工质量验收规范》GB50208—2011;10.《建筑地面工程施工质量验收规范》GB50209—2010;11.《普通混凝土配合比设计规程》JGJ55—2011;12.施工组织设计;13.工程设计图纸;14.本公司企业标准《一体化管理手册》QMS/EMS/OHSMS-2009及公司企业标准《程序文件》QP/EP/OHSH-2009本工程项目的工程承包合同、设计文件、有关资料;国家或行业现行的施工及验收规范、工程施工质量验收规范。

创优监理实施细则之欧阳家百创编

创优监理实施细则之欧阳家百创编

****广场工程欧阳家百(2021.03.07)监理创优实施细则编制:审批:安****监理有限公司****广场工程监理部2014年4月20日监理实施细则目录1.目的和工程慨况 (2)1.1目的 (2)1.2工程慨况 (3)2.目标 (3)2.3 质量目标 (5)2.4 进度目标待图纸出来后,以开工令为主。

(6)2.5投资目标 (6)2.6 质量控制目标分解 (6)2.7 工程档案管理目标 (7)3.参照 (8)4.依据 (8)5.监理资源配置及创优组织 (9)5.1 监理资源配置 (9)5.2创优工程项目监理组织机构 (9)5.3 监理设施 (9)5.4 监理创优组织 (10)6 监理创优措施 (12)6.1 综合管理措施 (12)6.2 质量控制措施 (16)6.3 安全文明施工与环境保护控制措施 (20)6.4 进度控制措施 (25)1.目的和工程慨况1.1目的为了实现本工程建设单位提出的“创优目标”,充分发挥监理在工程创优中的管理作用,特制定本细则。

本细则根据工程特点及工期要求,结合设计、施工单位的技术的能力和管理特点,对工程目标进行了分部分项分解,明确了为实现工程创优目标配置的监理资源,制定了相应的组织管理措施,以及质量、安全、进度、造价控制的技术措施,以落实监理创优责任,明确监理创优工程程序,指导监理部和监理人员开展工程创优活动。

1.2工程慨况本工程位于亳州市希夷大道与紫苑路交叉口,北至杜仲路,西至希夷大道,东至九中西侧。

万达广场建筑工程分为,大商业、酒店、写字楼和住宅,总建筑面积89.73万m2。

工期为2013年12月24日开工,2016年10月24日竣工,合同为34个月。

2.目标根据“管理规划、质量优秀、技术先进、功能完备、运行可靠、投资合理”的创优工作总体要求,制定本工程创优目标如下:2.1 安全目标重点从开工审查、安全监理、旁站、平行检查和巡检五个方面制定对安全监理控制措施、重要设施安全验收、安全检查到位率及杜绝“三违”等角度进行目标分解,做到事前控制、事中把关,实现施工安全的可控、能控、在控。

优质工程创优监理方案之欧阳家百创编

优质工程创优监理方案之欧阳家百创编

第一章概述欧阳家百(2021.03.07)一、工程概况:1.1工程名称:1.2工程关系建设单位:监理单位:设计单位:施工单位:质量监督单位:1.3建设地点:1.4工程规模:1.5工程项目的内容组成见下表:二、编制的目的及依据(一)编制目的确保承监工程“确保省文明工地、确保扬子杯,争创国家级优质工程”的创优目标,实施绿色施工管理,充分发挥监理在工程创优中的监查管理作用(二)编制依据1、《中华人民共和国建筑法》2、《中华人民共和国安全生产法》3、《中华人民共和国节约能源法》4、《中华人民共和国环境保护法》5、《中华人民共和国水土保持法》6、《建设工程质量管理条例》7、《建设工程安全生产管理条例》8、《建设工程监理规范》(GB50319-2000)9、《建设工程施工质量评价标准》GB/T50375-200610、《建筑节能工程施工质量验收规范》GB50411-200711、《中国建设工程鲁班奖(国家优质工程)评选办法》12、《工程建设标准强制性条文(房屋建筑部分2009年版)》13、《建筑业10项新技术(2010)》14、《建设事业“十一五”推广应用和限制禁止使用技术(第一批)》(建设部659号公告)15、《绿色施工导则》建质﹝2007﹞223号16、《民用建筑节能管理规定》(建设部143号令)17、现行国家及省市颁发的施工及质量验收标准、规程、规范18、现行国家及省市颁发的安全导则、规程、规范19、现行国家颁发的有关环境保护的法规、标准20、现行国家及省市颁发的关于档案管理的规范及标准21、建设单位发布的工程创优规划三、创优的基本条件(一)符合法定建设程序、国家工程建设强制性标准和有关省地、节能、环保的规定,工程设计先进合理,并已获得本地区或本行业最高质量奖;(二)工程项目已完成竣工验收备案,并经过一年使用没有发现质量缺陷和质量隐患;(三)住宅工程入住率应达到40%以上;(四)申报单位应没有不符合诚信的行为。

项目创优措施之欧阳家百创编

项目创优措施之欧阳家百创编

1.1项目创优措施1.1.1欧阳家百(2021.03.07)1.1.2创优组织管理措施(一)、建立质量管理组织成立以项目经理为组长的质量管理小组,定期分析工程质量情况,采取相应对策,制订改进措施,按照“跟踪检测”、“复检”、“抽检”三个等级,建立一套质量管理制度。

建立以责权利相结合的质量责任制。

从组织指挥、技术管理到工序质量控制,都实行责任到人。

同时建立质量保证金制度,实行内部优质优价、奖优罚劣制度。

(二)、加强技术控制施工中,组织技术干部对设计图纸进行认真审核,发现问题及时与设计单位和监理单位联系,做到不盲目照图施工。

科学合理地编制分项工程施工方案,严格按照方案施工;并在施工中加大检查力度,坚持“三检”制度。

应加大对质量通病的检查力度,针对施工过程中易出现的通病,制订标准,改进施工工艺,严格工序检查。

(三)、加强对原材料把关凡施工中所有使用的原材料、半成品、成品和设备,必须具有出厂合格证和质量报告单,并取样检验,做到先检后用,不合格的材料拒收。

施工过程中若发现不合格材料及时清理出现场。

1.1.3创优质量管理体系为确保实现质量目标,根据本标段施工的特点,建立严格的质量保证体系,并认真贯彻落实。

(一)、质量管理机构为保证施工的质量,确保实现既定的质量目标,成立由项目经理牵头的质量管理机构。

(二)、质量管理职责1、项目经理认真贯彻上级质量方针和质量目标,负责本项目部质量体系有效运行,对项目质量负总责。

制定项目质量管理目标和规划,掌握项目工程质量动态。

主持工程质量验收和评定,召开工程例会,分析质量情况。

领导项目质量教育和培训工作。

支持总工程师抓技术质量工作,对技术人员和质检员的业务工作要给予大力支持,听取技术人员和质检员的合理化建议,确保其工作的权威性。

坚决制止一切不重视质量的行为。

组织质量事故的调查处理。

正确处理工程质量与工期、效益的关系,制止偷工减料或粗制滥造行为。

2、总工程师贯彻落实项目质量方针和目标,对项目工程技术负总责,确保工程质量达到目标要求。

之欧阳家家创编装饰装修工程监理实施细则

之欧阳家家创编装饰装修工程监理实施细则

北京市西城区西长安街北部环境整治项目工程欧阳家百(2021.03.07)监理实施细则编制:审批:北京华建项目管理有限公司目录1.编制依据2.工程概况3.监理工作的流程;4.监理工作的控制要点及目标值;5.监理工作的方法及措施。

外墙装饰装修工程监理实施细则一、编制依据:《建筑装饰装修工程施工质量验收规范》(GB50210-2001)《建筑地面工程施工质量验收规范》(GB50209-2002)《住宅装饰装修工程施工规范》(GB50327-2001)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建设工程监理规范》(GB50319-2000)《施工组织设计》设计图纸及设计文件监理合同承包合同二、工程项目概况工程名称:北京市西城区西长安街北部环境整治项目工程建设单位:北京西城区市政市容管理委员会设计单位:华诚博远工程设计有限公司施工单位:北京城建八建设发展有限责任公司建设地点:北京市西城区施工内容:A、(1)、横二条北京图书大厦、西单文化广场一层建筑、汉光百货、西单明珠、广州大厦、3号楼、国信苑宾馆建筑外立面清洗、局部维护(2)、横二条西街1号楼、东街1段、2段、3段、4段建筑外立面贴砖、粉刷、更换室外空调机架、更换门窗(3)、横二条东街沿街5段、6段、7段商业店面改造-加建装饰结构层(4)、横二条沿街临建、违建拆除(5)、太仆寺街北街2段、3段、4段、5段6段、南街5段建筑外立面贴砖、粉刷,更换室外空调机架,更换门窗(6)、太仆寺街北街1段、7段,南街1段、2段、3段、4段沿街建筑外立面清理-原有墙面面层铲除清运、原有门窗拆除清运,原有广告牌匾铲除清运,原有台阶踏步拆除清运(7)、太仆寺街北街1段、7段,南街1段、2段、3段、4段沿街建筑外立面改造-墙面贴砖,更换门窗,增加中式防盗网,广告牌匾换新,增加空调机架,包电表箱,新做残疾人坡道及平台踏步(8)、背阴胡同、罗家胡同、新建胡同、罗贤胡同、东牛角胡同、小堂胡同、言志胡同、高义伯胡同、西牛角胡同、建筑外立面清理,原有墙面面层铲除清运,原有门窗拆除清运,原有广告牌匾铲除清运,原有台阶踏步拆除清运。

创优工程施工方案之欧阳音创编

创优工程施工方案之欧阳音创编

创优工程施工方案一、工程概况1、工程名称:洪庄机械厂及周边HX-020707地块一标段工程2、建设单位:常州嘉悦置业有限公司3、监理单位:常州建工项目管理有限公司4、建筑面积:149472.34m25、结构层次:钢筋混凝土剪力墙结构地下二层、地上3、9、11、31、34层6、创优概况二、质量保证措施1、项目管理体系1.1项目管理体系根据公司“以质取信,精益求精,持续改进,顾客满意。

”的质量方针、管理手册和程序文件的要求,项目管理目标责任书要求,建立完善项目管理体系。

1.2由公司总工程师领导、总师办组织创优策划,并及时跟踪指导创优实施过程的有关问题。

1.3项目组织有明确的目标和责任制度,项目成员有相应的执业资格。

2、组织保证3、制度保证欧阳音创编 2021.03.11 欧阳音创编 2021.03.11欧阳音创编 2021.03.11 欧阳音创编 2021.03.11欧阳音创编 2021.03.11 欧阳音创编 2021.03.114、管理措施4.1严格按方案施工施工中有了完备的施工组织设计和可行的工程方案,以及可操作性强的措施交底,就能保证全部工程整体部署有条不紊,施工现场整洁规矩,机械配备合理,人员编制有序,施工流水不乱,分部工程方案科学合理,施工操作人员严格执行规范、标准的要求,将极有力地保证工程的质量和进度。

4.2坚持样板引路分项工程开工前,由项目经理部的项目工程师,根据专项方案、措施交底及现行的国家规范、标准,组织分包单位进行样板分项(工序样板、分项工程样板、样板墙、样板间、样板段等)施工,样板工程验收合格后才能进行专项工程的施工,同时分包在样板施工中也接受了技术标准、质量标准的培训,做到统一操作程序,统一施工做法,统一质量验收标准。

4.3实行“三检制”和检查验收制度,执行过程质量执行程序在施工过程中坚持检查上道工序、保障本道工序、服务下道工序,做好自检、互检、交接检:遵循分包自检、总分复检、监理验收的三级检查制度:严格工序管理,认真做好隐蔽工程的检测和记录。

创优计划及措施之欧阳体创编

创优计划及措施之欧阳体创编

第一章工程概况一、工程监督部门及工程参见相关单位监督部门:合肥市质量安全监督站建设单位:合肥市包河区重点工程建设管理局设计单位:安徽建筑大学建筑设计研究院监理单位:安徽省建科建设监理有限公司施工单位:合肥瑶海建筑安装工程有限责任公司二、工程结构简况(一)概述合肥市包河区重点工程建设管理局包河区仁和佳园拆迁安置复建点三期工程位于合肥市包河区北京路与龙川路交口。

地上包括2栋32层高层和2栋33层高层,1栋12层小高层和1栋5层综合楼,地下两层;建筑高度为23.85-93.90米不等;结构形式:框架剪力墙结构;建筑面积:84024.68平方米;总工期:720天。

建筑结构形式为框架剪力墙结构,抗震烈度为7度,设计使用年限50年,耐火等级为一级,屋面防水等级为Ⅰ级。

(二)工程结构概况:1、结构设计(1)本工程采用商品混凝土,混凝土强度等级:○1、1#楼:基础垫层为C15,筏板基础为C35P8,墙柱:基础~地下室顶为C35;地下室顶~11.57m为C30;11.57m~屋面为C25;梁板:基础~地下室顶为C35;地下室顶~11.57m为C30;11.57m~屋面为C25。

○2、2#楼:基础垫层为C15,筏板基础为C35P8,墙柱;基础~14.47m为C40;14.47~46.37m为C35;46.37~63.77为C30;63.77~屋面为C25;梁板:基础~地下室顶为C35,地下室顶~63.77M为C30,63.77~屋面为C25。

○3、3#楼:基础垫层为C15,筏板基础为C35P8,墙柱:基础~14.47m为C40;14.47~46.37m为C35;46.37~63.77为C30;63.77~屋面为C25;梁板:基础~地下室顶为C35,地下室顶~63.77M为C30,63.77~屋面为C25。

○4、4#楼:基础垫层为C15,筏板基础为C35P8,墙柱:基础~14.47m为C40;14.47~46.37m为C35;46.37~63.77为C30;63.77~屋面为C25;梁板:基础~地下室顶为C35,地下室顶~63.77M为C30,63.77~屋面为C25。

公路工程监理实施细则之欧阳育创编

公路工程监理实施细则之欧阳育创编

第一章总则1.1 编制依据本细则根据国家现行的《公路工程施工技术规范》、《公路工程施工监理规范》以及巴马至平果坡造公路工程施工合同文件、监理合同文件、设计文件与图纸、批准的监理计划、业主工程管理制度等资料编制。

1.2 适用范围本办法适用于巴马至平果坡造公路工程的路基、路面、桥涵、交叉、交通安全设施、绿化、环境保护配套等工程项目施工准备阶段、施工阶段、缺陷责任期阶段监理工作以及交、竣工验收的有关监理工作,是对巴马至平果坡造公路项目的施工监理行为的具体说明。

巴马至平果坡造公路第二总监办所辖路段位于平果县境内,路线起点桩号为K45+020。

路线沿S208省道旧路布线至凤梧乡西面,于龙头屯附近跨越达洪江,绕开凤梧乡,然后经过农拜,在那巴村附近跨域达赛河后,继续沿旧路往南途经那盆、那界、发达、内干等村庄至旧城镇,再沿路旧路经局马、伏晚、龙怀等,经龙怀隧道至龙旦、贤强等村庄后往坡造镇东面跨域龙马河后终于坡造镇都阳村,与武鸣至平果二级公路相交,终点桩号为K92+254.509,路线全长46.965km。

本路段主线设计标准为二级公路,路基宽度8.5m,其中K45+020~K54+900,K65+100~K77+100,K84+300~K92+254段,设计速度为60km/h。

K54+900~K65+100,K77+100~K84+300段,设计速度为40km/h。

沿线主要控制点:旧城镇、坡造镇,那盘中桥,龙怀隧道、村庄等沿线主要河流:达洪河,达赛河,龙敢河及龙马河沿线主要公路:X764县道(凤梧-那沙-六伐)、X759县道(旧城-海城)、武鸣至平果二级公路。

主要工程数量详见下表:主要工程数量一览表本工程计划施工工期:2015年4月至2017年4月,共24 个月,监理服务期49个月。

本工程施工监理服务为2个合同段,第二总监办所辖路段为K45+020~K92+254.509。

按一级监理机构设置。

监理合同服务内容包括对路基路面工程、桥涵工程、交通安全设施工程、绿化工程、环境保护配套工程等提供建设工程施工阶段的质量、安全生产监督、环保、费用控制、进度、合同、信息等方面协调管理服务。

三一建筑工程创优方案之欧阳治创编

三一建筑工程创优方案之欧阳治创编

目录第一章、前言 (1)第二章、工程概况 (2)第三章、领导小组 (2)第四章、质量保证体系 (3)第五章、质量保证技术措施 (5)第六章、消除质量通病的措施 (12)第七章、主要分部分项工程创优措施施 (13)第八章、新材料、新工艺 (19)第九章、安全生产措施 (19)第十章、环境保护措施 (21)第十一章、创精品策划 (22)第十二章、管理制度 (25)第十三章、资料管理 (29)附表一:分项允许偏差和检查方法 (30)第一章、前言为落实世纪花园一期工程的创优任务,实现对业主承诺的工程总体目标,提高项目部管理水平,并且使项目质量管理科学化、标准化、规范化、数据化逐步实现,在世纪花园一期工程施工过程中,我们项目部将精心组织、科学管理、文明施工,按照公司确定的工程项目管理方式,采用先进的施工工艺、评定标准和有效的技术措施。

把本工程建造的既内坚又实用美观,又要创新立异,具有时代风格,创出精品工程,向沈阳市人民交一份满意的答卷。

我们有充分的信心,同时要求建设单位、监理公司、设计院、质检站及上级有关建管部门等单位给予大力支持和配合,使本工程在结构上、立面上细部处理、装饰用材等等尽可能上一个档次,具有超前、合理、美观实用的特点,做到使用户满意。

1、创精品工程必须要做到“三高”、“三严”。

“三高”是高质量意识、高质量标准、高质量目标;“三严”是严格管理、严格控制、严格检验。

所以创精品工程必须我单位要求每个员工具备“三高”、“三严”标准,特别是项目部管理层,在整个施工过程中,要在高质量标准上狠下功夫。

2、在施工过程中,跟监理单位、建设单位认真搞好协调工作,使监理单位在质量把关的同时,也为施工方出谋划策,减少质量通病的发生,共同为创优夺标打下坚实的基础。

3、制定创精品的质量目标和质量计划。

把创精品工程的目标值分解到每个责任者。

项目部要经常检查质量计划的实施情况,哪些分项工程上有优势、差距,在有优势的分项上,创出自己的特色,有差距的分项上要采取积极的措施和办法达到质量目标。

建筑工程创优策划方案之欧阳治创编

建筑工程创优策划方案之欧阳治创编

目录第一部分:工程概况4第二部分:工程创优策划与措施5一、工程质量目标及创优目标5二、创优策划51、管理体系策划52、施工组织管理策划133、各分项工程的创优策划133.1钢筋工程133.2模板工程153.3混凝土工程173.4砌体工程…………………….………..........………........ (18)3.5粉刷工程………………………………….................… (19)3.6地面工程…………………………. . .…. . . . . . . .. . . . . . . . . .…………………. . . . . 20 3.7屋面工程…………………….…….................…………………………20 3.8装饰工程…………………………….................……………..… (21)3.9安装工程 (22)4.0幕墙工程及成品保护…………........…................…………………….224.1 幕墙工程.................................................................................................. .. (22)4.2成品保护…………………………………................… (27)5、实施策划…………………………………..................... (27)三、创优工程措施29四、声像资料拍摄29五、创优配合措施311、分包单位配合措施312、材料物资检验323、过程检验及报验324、不合格分项(工序)处理335、工程质量检验评定336、质量保证资料管理规定337、工程质量奖罚规定348、文明施工 (34)第三部分:总结37工程创优计划----建设集团股份有限公司--年--月--日第一章、工程概况一、工程概况第二章:工程创优策划与措施一、工程质量目标及创优目标1、创优目标:工程质量符合《建筑工程施工质量验收统一标准》(GB-50300-2013)“合格”标准,并争创“钱江杯”或“国家优质工程奖”或“建筑工程鲁班奖”。

创优计划0.1之欧阳术创编

创优计划0.1之欧阳术创编

1 总则1.1本工程概况1.2 确立质量目标,创优质方针本工程列入我公司2017年创优项目,全力推进企业技术质量管理标准化建设、贯彻企业“严格工艺、持续改进”的企业质量理念。

工程质量确保“麦积奖”,争创“飞天奖”。

精心组织工程项目部班子,重点管理,重点保证,确保创优目标的实现。

1.3 树立质量意识、制定质量管理制度认真组织广大施工人员学习建筑施工质量验收标准及有关法规,从思想上不断提高质量意识,让广大施工人员认识到质量是企业生存的根本,使人人重视质量;同时,按招标文件中的技术规范、设计文件及有关规程,认真研究、制定施工作业指导书和施工方案,落实施工管理制度、技术交底制度、质量“三检制”、质量岗位责任制,施工中严格按作业指导书施工。

1.4 处理好质量与进度的关系质量与进度是一对矛盾的统一体,我们将辩证地处理这一矛盾的统一体。

在任何情况下,质量决定一切,没有质量就没有进度。

因此,当质量与进度矛盾时,进度必需服从质量,做到处处质量第一,坚决抛弃重进度轻质量的观念。

2 创优组织机构及职责2.1 项目部成立创优领导小组组长:党建强副组长:缑爱花成员:李亮朱勇生汪金前赵小平2.2 职责2.2.1负责贯彻落实工程建设项目部和上级有关文件、指示、决议、决定。

2.2.2负责建立岗位责任制,严格实行工程质量终身负责制,建立层层负责的质量岗位责任体系,并认真贯彻执行。

2.2.3 编制切实可行、科学合理的施工组织设计,依靠科学管理和科技进步,提高施工工艺水平,从而提高和保证工程质量,确保创优目标的实现。

2.2.4负责创优管理工作,组织编制创优规划、质量管理措施,在施工实施过程中负责监督创优工作的落实。

2.2.5做好现场质量监督、检查、评比与考核,负责组织分部、分项工程质量的评定及验收,参与整个工程的内部验收工作。

2.2.6准备申报优质工程资料,办理申办优质工程手续。

3 创优方针、思想、目标及安全、质量目标3.1创优方针兑现合同承诺,留下时代精品;3.2 指导思想源头把关、过程控制、精细管理;以创优规划为契机,加强工程建设质量管理工作,实现“安全、优质、快速、环保”的建设目标。

工程创优计划之欧阳法创编

工程创优计划之欧阳法创编

目录一、工程概况二、创优的意义和目的三、工程管理目标四、创优的实施措施(一)组织管理措施:1、项目部管理班子的组建2、施工班组的选定3、加强工程创优的组织领导4、各种规章制度的建立与落实(二)技术控制措施:(三)施工过程管理措施:1、总承包管理措施2、施工平面管理措施3、基础、主体结构部分创优措施4、装饰装饰部分创优措施5、安装工程部分创优措施6、成品保护技术措施7、质量通病的防治措施(四)宣传教育措施:1、提高项目管理班子的管理意识2、职工教育(五)新技术、新工艺的应用五、文明安全施工措施西安建设工程交易中心工程创优计划一、工程概况西安建设工程交易中心位于西安市曲江行政商务区内,工程总建筑面积53638.55㎡,由A、B、C 三座楼组成,地下均为1层,A座为26层办公楼,B座为11层办公楼及档案馆辅楼,C座为4层办公楼辅楼。

功能布局:相互联系又各自独立。

本工程由中国建筑科学研究院设计,西安建委投资兴建,陕西省华茂建设监理公司监理。

本工程的施工特点是:工程质量安全要求高、工期紧、工程量大(作业人员密集、工作面大、施工机械多、施工用工电量大)。

承接了该工程后,公司及项目部本着“立志中天、争创一流”的企业精神,对项目管理班子的组成、现场的布置、施工组织与管理等系统进行精心地策划与实施。

本工程项目的建设单位、监理单位和施工单位共同表决心,要精心施工、严格管理,把西安建设工程交易中心工程建成一流的工程,确保创出全国优质工程最高奖“鲁班杯”;并要求在施工中创文明、保安全,确保省级文明工地、争创国家级文明工地。

各单位也将在以后施工中密切配合,共同努力,争取以优秀的建筑产品奉献给社会!二、创优的意义和目的1、质量是企业的生命,中天集团坚持质量兴业,倡导“每建必优、精细管理”的方针。

2、西安建设工程交易中心工程是中天集团巩固西安建设市场、提升企业无形资产的、增强企业竞争力的重点性、标志性工程。

3、西安建设工程交易中心,属于西安建设主管部门的行政办公大楼,也是面向建设市场的窗口性工程。

创建优质工程措施之欧阳家百创编

创建优质工程措施之欧阳家百创编

第七节创建优质工程措施欧阳家百(2021.03.07)1.组织结构体系在总承包项目部的统一领导下,建立创优实施领导小组。

由项目经理为组长,总工程师为副组长,成员由各专业技术人员和质量管理人员组成。

其组织结构体系如图所示:2.项目部职责项目部是整个工程创优活动的执行机构,在领导小组的指导、监督下进行工程的施工和管理;组织项目自检小组,由项目经理任组长,项目副经理、项目总工程师、质量经理任副组长,每周对工程质量进行检查,并将检查、整改结果向领导小组汇报;主动接受、配合企业和上级管理部门组织的检查、指导,虚心接受各级检查小组提出的意见,并及时按要求进行整改,并将结果向领导小组汇报;对检查组提出的问题及时进行原因分析,并对有关人员进行培训、教育,预防相关问题的再发生;在各施工班组中组织质量创优竞赛,保证创优活动的顺利进行。

3.主要人员职责项目经理:是整个工程创优工作的第一责任人,按本办法将工程创优目标层层分解,建立各级人员的质量责任制,具体落实到每个责任人;组织制定奖惩制度和考核措施,并定期进行考核。

在整个项目部内部形成良好的创优氛围,定期组织检查,发现有不利于创优的因素及时纠正。

项目副经理:是整个创优工作的直接责任人,有效合理地调配资源,保证各项计划的实现;组织创优竞赛,定期组织对各作业班组施工的检验批、分项工程进行检查、评比,并将结果张榜公布,同时报项目经理进行奖惩;负责填写施工日志,按施工不同阶段对质量有特色的部分进行拍照和摄像,并将有关素材交资料员妥善保存。

项目总工程师:是整个创优工作的重要责任人,组织制定施工组织设计、质量通病预防措施,编制工程创优的详细质量保证措施和安全保证措施,根据工程特点划分单位工程、分部(子分部)工程、分项(子分项)工程和检验批,并将各检验批、分项、分部(子分部)、单位(子单位)工程的质量要求进行详细交底;组织成立QC小组,对工程施工中的难点、关键点实施攻关,解决问题,保证创优;组织全体工程技术人员在工程中积极推广使用“新材料、新技术、新工艺、新设备”,提高工程的科技含量,用科技来提高工程质量;定期组织对已形成的工程资料进行检查、分析、讲评,发现不符合要求的及时进行纠正。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

****广场工程欧阳家百(2021.03.07)监理创优实施细则编制:审批:安****监理有限公司****广场工程监理部2014年4月20日监理实施细则目录1.目的和工程慨况 (2)1.1目的 (2)1.2工程慨况 (3)2.目标 (3)2.3 质量目标 (5)2.4 进度目标待图纸出来后,以开工令为主。

(6)2.5投资目标 (6)2.6 质量控制目标分解 (6)2.7 工程档案管理目标 (7)3.参照 (7)4.依据 (8)5.监理资源配置及创优组织 (8)5.1 监理资源配置 (8)5.2创优工程项目监理组织机构 (9)5.3 监理设施 (9)5.4 监理创优组织 (10)6 监理创优措施 (12)6.1 综合管理措施 (12)6.2 质量控制措施 (15)6.3 安全文明施工与环境保护控制措施 (20)6.4 进度控制措施 (24)1.目的和工程慨况1.1目的为了实现本工程建设单位提出的“创优目标”,充分发挥监理在工程创优中的管理作用,特制定本细则。

本细则根据工程特点及工期要求,结合设计、施工单位的技术的能力和管理特点,对工程目标进行了分部分项分解,明确了为实现工程创优目标配置的监理资源,制定了相应的组织管理措施,以及质量、安全、进度、造价控制的技术措施,以落实监理创优责任,明确监理创优工程程序,指导监理部和监理人员开展工程创优活动。

1.2工程慨况本工程位于亳州市希夷大道与紫苑路交叉口,北至杜仲路,西至希夷大道,东至九中西侧。

万达广场建筑工程分为,大商业、酒店、写字楼和住宅,总建筑面积89.73万m2。

工期为2013年12月24日开工,2016年10月24日竣工,合同为34个月。

2.目标根据“管理规划、质量优秀、技术先进、功能完备、运行可靠、投资合理”的创优工作总体要求,制定本工程创优目标如下:2.1 安全目标重点从开工审查、安全监理、旁站、平行检查和巡检五个方面制定对安全监理控制措施、重要设施安全验收、安全检查到位率及杜绝“三违”等角度进行目标分解,做到事前控制、事中把关,实现施工安全的可控、能控、在控。

2.1.1杜绝同一现场发生性质相同的事故;2.1.2 不发生重大机械、设备损坏事故;2.1.3 不发生有人员责任的重大设备损坏事故;2.1.4 不发生人身伤亡事故,轻伤率≤1‰;2.1.5 不发生重大火灾事故;2.1.6 不发生非自身原因发生的交通事故;2.1.7 不发生倒杆事故;2.1.8 不发生基坑垮(坍)塌事故;2.1.9 减少习惯性违章作业行为,减少人员责任事故,减少轻伤事故;以实现本工程建设期间及交付使用前期间实现安全零事故目标;2.2文明施工和环境保护控制目标2.2.1 以“三六一”竞赛为方向,实现现场“六化”即“安全管理制度化、安全设施标准化、现场布置条理化、机料摆放安置化、作业行为规范化、环境影响最小化”。

施工现场做到“实施标准、行为规范、施工有序、环境整洁”,树立工程建设安全品牌形象。

2.2.2 保护生态环境,不超标排放,不发生环境污染事故,落实环境措施,废弃物处理符合规定,建设环境友好型工程、绿色环保工程。

2.2.3 工程建设期间,各个参建单位要扎扎实实落实环保方案,做好垃圾处理符合规定,不发生重大环境污染事故,杜绝或减少施工场地对周边环境植被的破坏,减少水土流失,做到车辆、设备尾气排放符合排放标准。

2.2.4 要求现场标牌齐全,道路畅通,施工区、生活区和办公区分离,无污染,现场清洁卫生。

2.2.5 要求现场材料标识清楚、明晰、准确,安全标志醒目齐全。

2.2.6 保持在征地范围内活动,保护自然环境,严禁破坏周围环境的植被,将建筑垃圾堆放在场区内集中堆放。

2.2.7要求采取措施,加强扬尘治理,对进出的大门每两个小时冲洗一次。

2.3 质量目标2.3.1 质量总目标工程质量符合设计及国家和行业有关验收规范规定,争创省级优质工程“黄山杯”。

工程质量总评为优良,并满足:土建部分:分项工程合格率100%;安装部分:分项工程合格率100%;单位工程优良率100%。

力争工程实现零缺陷移交。

2.3.2 土建工程质量目标(1)原材料、装置性材料合格率100%,抽样送检、试验符合国家有关规范、标准要求;同时满足万达材料品牌库要求。

(2)建筑物无不均匀沉降、裂缝。

(3)屋面、外墙和地下室防水符合设计要求,无渗漏现象。

(4)保温节能满足设计要求,无负偏差。

(5)混凝土试块强度检验合格、检测报告和功能性试验齐全完整;(6)分项工程合格率100%,分部工程合格率100%,单位工程优良率100%,观感得分率≥90%,确保零缺陷移交;2.3.3电气安装工程质量目标(1)原材料、装置性材料、设备合格率100%,抽样送检、设备试验符合国家有关规范、标准要求同时满足万达品牌库要求;(2)电气设备安装符合规程要求,设备动作正确可靠、接触良好、指示正确、闭锁可靠;(3)绝缘、接地和防雷接地等功能性试验符合要求;(4)分项工程合格率100%,分部工程合格率100%,单位工程优良率100%,确保零缺陷移交;2.4 进度目标待图纸出来后,以开工令为主。

2.4.1 2014年4月18日开工建设2.5投资目标2.5.1 工程建设总费用不超过批准的概算投资;2.5.2 安全文明施工专项措施费全部投入,并落实到本工程上。

2.6 质量控制目标分解本工程检验批、分项合格率100%,分项优良率92%,分部工程优良率100%,观感得分率90%,工程一次达标投产,零缺陷移交,确保国优工程。

2.7.1 工程档案动态立卷建档及时率100%,真实率100%;2.7.2 工程档案移交归档及时率100%、完整率100%;2.7.3 工程档案质量合格率100%。

3.参照参照安徽省优质工程评定标准。

4.依据4.1《中华人民共和国建筑法》(1998年3月1起执行)、《建设工程质量管理条例》(2003年1月10日起执行)、《中华人民共和国安全生产法》(2002年1日起执行)、《建设工程安全生产管理条例》(2004年2月1日起执行)、《建设工程监理规范》(GB50319-2013)等法律、法规文件;4.2《安徽省房屋工程质量通病防治导则》4.3《工程建设标准强制性条文》(2006年版);4.3《混凝土结构工程施工质量验收规范》GB50204- 20024.4建筑电气工程施工质量验收规范GB50303-20024.5建筑给排水及采暖工程施工质量验收规范GB59242-20024.6《砌体结构工程施工质量验收规范》GB50203-20114.7建筑工程施工质量验收规范 GB50300-2001;4.8 《建设工程文件归档整理规范》GB/T50328-2001;4.9国家相关法律法规等;4.10公司企业程序文件和质量手册;4.11本监理规划和监理实施细则;5.监理资源配置及创优组织5.1 监理资源配置根据工程建设规模和监理业务的需要,安****监理有限公司组建本工程项目监理部。

监理部采用直线制监理机构组织形式,并实行总监理工程师负责制。

王小国任总监理工程师,代表公司负责对项目监理工作的全面管理,张明超任总监理工程师代表。

监理组由具有丰富实践经验、并取得了监理资格证书的土建、电气等专业技术人员组成,负责实施现场监理工作(安全、质量、进度控制和组织协调);技术组负责审核施工方案、监理内部细则编审并督促实施等工作。

各组专业人员按工程实际进度需要及时到位。

5.2创优工程项目监理组织机构2、拟在本项目使用的办公设施一览表5.4 监理创优组织5.4.1 成立工程创优监理工作小组本监理部成立创“优质工程”工作小组组长:王小国副组长:张明超、李巍松组员:监理部全体成员创优工作小组在前期监理策划阶段召开创优专题工作会议,明确各级监理人员的创优工作职责,布置创优相关的工作计划;具体组织设计、施工开展工程创优工作;工作小组每周召开会议,进行现阶段创优工作策划,讨论存在的问题及解决方案;在工程实施过程中,小组进行创优专题检查不小于2次;及时纠正工作偏差,不断完善创优措施;及时协调影响工程创优的主要问题。

5.4.2 建立健全安全、质量监理管理体系明确建立以总监理工程师第一责任人的安全、质量监理管理体系。

制定各级监理人员的岗位职责,将安全、质量、进度、投资控制以及合同、信息管理的监理职责层层分解,落实到人。

制定详细的安全、质量、进度、投资控制和合同、信息档案管理、工程协调监理工作程序、监理管理制度以及监理部内部管理制度,以制度和程序保证监理工作的成效,落实质量、安全控制措施。

分别形成安全、质量监理管理网络图,列出监理工作程序、管理制度清单。

为实现本工程创优目标,针对本工程管理特点,编制以下监理工作制度,并在工程施工全过程认真落实,以保证各种监理措施的有效执行,取得预期效果:⑴工程开工条件审查制度;⑵单位工程动工条件审查制度;⑶施工图纸会审及设计交底监理制度;⑷分包商资质审查制度;⑸施工单位质量保证体系检查制度;⑹施工组织设计审查制度;⑺施工方案审查制度;⑻特殊工种持证上岗审查制度;⑼施工单位采购的材料、设备质量控制制度;⑽业主供应设备材料管理制度;⑾施工单位选择的试验室资质认可制度;⑿现场协调会及会议纪要签发制度;⒀设计变更和工程变更监理制度;⒁旁站监理制度;⒂隐蔽工程验收制度;⒃安全巡视检查制度;⒄安全大检查制度;⒅工程整改通知及复验制度;5.4.3 组织岗位培训,强化创优意识编写创优培训计划,明确所有监理人员经培训合格持证上岗,总监理工程师做好本工程的特殊岗前培训,培训内容要围绕创优项目的技术要求和工程特点进行,以提高监理人员的创优意识和监理业务水平。

6 监理创优措施6.1 综合管理措施围绕工程创优,根据工程特点,制定有针对性的管理措施,开展相关工作,充分发挥监理在工程创优中的作用。

6.1.1 协助建设单位成立工程创优领导小组6.1.2 建立健全工程创优管理制度⑴创优策划研讨会制度建立创优策划研讨会制度,编制相应的工作计划。

在工程建设的各个阶段,组织参建各方对工程创优总体策划方案、设计优化方案、施工工艺创新方案以及施工过程中的一个具体工序质量的细节创优,都进行充分的研讨,集思广益,发挥集体智慧,确保工程质量朝着预定的目标前进。

⑵定期质量讲评制度定期(可结合施工协调会进行)组织参建各方将一段时期(如每周)以来质量活动情况进行总结,提出要求改进工作的有关要求。

⑶样板引路制度推进样板引路制度。

主要工序开工前,组织施工单位对工艺质量进行详细策划,对新工艺,先做实验,所有工序由技术好的施工人员先做出典型样板,完成后,监理部组织现场讲评,待所有作业人员掌握质量控制要领后,再全面铺开施工,确保整个工序的质量和工艺。

⑷质量问题纠正和预防措施制度对已经出现的质量问题,及时组织相关单位进行会诊,找出原因,查清责任,深入剖析,举一反三,立即采取纠正和预防措施,消除质量问题,并杜绝类似问题再次发生。
