箱梁预制施工中常见的质量通病及防治 (1)
桥梁施工中预制梁常见施工通病分析及预防处理措施

桥梁施工中预制梁常见施工通病分析及预防处理措施【摘要】预制梁施工中常见问题包括预埋件位置不准确、施工工艺缺乏规范等,可能导致施工质量不达标。
为了解决这些问题,我们建议加强施工质量管理措施,制定详细的施工方案并加强监督检查。
提高施工人员素质,加强培训和技能提升也是非常重要的。
通过对预制梁施工中的通病总结,我们可以更好地预防和处理施工中出现的问题。
未来发展趋势将注重技术创新和施工管理的提升,促进桥梁施工行业的发展。
展望未来,我们应该积极应对挑战,不断完善施工工艺,提高工程质量,推动行业的可持续发展。
【关键词】1. 引言1.1 背景介绍近年来,随着城市化进程的加快和基础设施建设的不断提升,桥梁建设已成为城市交通建设中不可或缺的一部分。
预制梁作为桥梁施工中重要的构件之一,其施工质量直接关系到桥梁的使用寿命和安全性。
在实际施工中,预制梁施工常常会出现一些问题和通病,严重影响施工质量和安全。
预制梁施工中常见问题包括材料选用不当、施工工艺不规范、施工人员操作不当等方面,这些问题导致预制梁质量不稳定,存在安全隐患。
为了提高预制梁施工质量,减少施工中出现的问题和通病,需要深入分析问题的根源,并针对性地提出预防和处理措施。
本文将就预制梁施工中常见问题进行分析,总结施工中的通病,并在此基础上提出预防处理措施和加强施工质量管理措施的建议,同时强调提高施工人员的素质和技能培训的重要性。
通过这些措施的实施,将有助于提高预制梁施工质量,确保桥梁的安全和稳定运行。
1.2 研究意义预制梁在桥梁施工中具有重要的作用,而其施工中的常见问题和通病对于保障施工质量和安全至关重要。
对预制梁施工中的通病进行分析并提出预防处理措施具有重要的研究意义。
通过对预制梁施工中常见问题的深入研究,可以帮助工程师和施工人员更好地了解存在的问题和隐患,提高他们的施工水平和技术能力。
针对这些问题提出的预防处理措施能够有效地避免施工中出现重大事故和质量问题,保障工程的顺利进行。

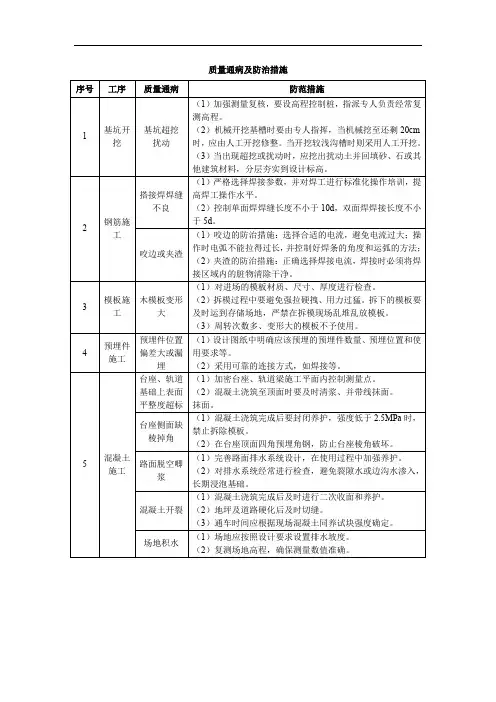

预制梁场质量通病及防治措施

3
模板施工
木模板变形大
(1)对进场的模板材质、尺寸、厚度进行检查。
(2)拆模过程中要避免强拉硬拽、用力过猛。拆下的模板要及时运到存储场地,严禁在拆模现场乱堆乱放模板。
(3)周转次数多、变形大的模板不予使用。
4
预埋件施工
预埋件位置偏差大或漏埋
(1)设计图纸中明确应该预埋的预埋件数量、预埋位置和使用要求等。
质量通病及防治措施
序号
工序
质量通病
防范措施
1
基坑开挖
基坑超挖
扰动
(1)加强测量复核,要设高程控制桩,指派专人负责经常复测高程。
(2)机械开挖基槽时要由专人指挥,当机械挖至还剩20cm时,应由人工开挖修整。当开挖较浅沟槽时则采用人工开挖。
(3)当出现超挖或扰动时,应挖出扰动土并回填砂、石或其他建筑材料,分层夯实到设计标高。
2
钢筋施工
搭接焊焊缝不良
(1)严格选择焊接参数,并对焊工进行标准化操作培训,提高焊工操作水平。
(2)控制单面焊焊缝长度不小于10d,双面焊焊接长度不小于5d。
咬边或夹渣
(1)咬边的防治措施:选择合适的电流,避免电流过大;操作时电弧不能拉得过长,并控制好焊条的角度和运弧的方法;
(2)夹渣的防治措施:正确选择焊接电流,焊接时必须将焊接区域内的脏物清除干净。
(2)采用可靠的连接方式,如焊接等。
5
混凝土施工
台座、轨道基础上表面平整度超标
(1)加密台座、轨道梁施工平面内控制测量点。
(2)混凝土浇筑至顶面时要及时清浆、并带线抹面。
抹面。
台座侧面缺棱掉角
(1)混凝土浇筑完成后要封闭养护,强度低于2.5MPa时,禁止拆除模板。
预制箱梁质量通病及防治措施

预制箱梁质量通病及防治措施
预制箱梁质量通病及防治措施包括以下几个方面:
1. 弯曲变形:预制箱梁在运输和安装过程中,可能会受到外力的作用而产生弯曲变形。
为防止预制箱梁的弯曲变形,应采取合适的运输方式和安装方法,并在预制箱梁的设计中考虑支撑和刚度加强措施。
2. 裂缝:预制箱梁在使用过程中,可能会出现裂缝问题。
为防止预制箱梁出现裂缝,应选用合适的材料进行制造,控制预制过程中的温度和湿度,以及加强预制箱梁的结构设计和施工工艺。
3. 锈蚀:预制箱梁在使用环境中,可能会受到湿度和化学物质的腐蚀,导致锈蚀问题。
为防止预制箱梁锈蚀,应采用耐蚀性能较好的材料制造预制箱梁,定期进行防腐处理,并控制使用环境中的湿度和化学物质的浓度。
4. 粘结不牢固:预制箱梁中的粘结界面可能会出现不牢固的情况,导致预制箱梁的强度和稳定性下降。
为防止预制箱梁粘结不牢固,应采用合适的粘结材料和工艺,进行粘结前的表面处理,并进行质量检验和控制。
综上所述,预制箱梁质量通病的防治措施包括合适的运输和安装方式、选用合适的材料和制造工艺、加强预制箱梁的结构设计和施工工艺、定期进行防腐处理、采用合适的粘结材料和工艺等方面。
混凝土箱梁质量通病治理和施工质量控制策略

混凝土箱梁质量通病治理和施工质量控制策略混凝土箱梁是桥梁建筑中常用的主要承载构件之一,其质量直接关系到桥梁的安全运行。
在混凝土箱梁的施工过程中,常常会出现一些质量通病,对桥梁的安全性和使用寿命造成影响。
对混凝土箱梁的质量通病进行治理,并制定施工质量控制策略是非常重要的。
一、混凝土箱梁质量通病1.品种不清:混凝土材料品种不清的问题,主要表现为原材料的选用不当,或者混凝土配合比不符合要求,导致混凝土的强度和耐久性不足。
2.浇筑不均匀:在混凝土箱梁的浇筑过程中,如果不均匀地浇筑混凝土会导致箱梁的内部应力不均匀,从而影响箱梁的强度和稳定性。
3.裂缝:混凝土箱梁裂缝的问题是容易出现的质量通病,主要是由于混凝土的收缩变形和变温变形引起的。
4.气孔:混凝土中的气孔是混凝土质量问题的一个重要标志,气孔会导致混凝土的强度和耐久性降低。
5.钢筋锈蚀:混凝土箱梁中的钢筋锈蚀问题会直接影响到箱梁的承载能力,甚至导致箱梁的倒塌。
二、治理和施工质量控制策略1.强化原材料管理:在混凝土箱梁施工过程中,严格控制混凝土原材料的质量,要求原材料提供商提供合格证明,严格按照配合比配制混凝土。
2.加强施工工艺管理:在混凝土浇筑过程中,加强施工工艺管理,保证混凝土的均匀性和密实性,避免混凝土浇筑时的空鼓和孔洞。
3.控制收缩裂缝:在混凝土箱梁浇筑后,控制混凝土的收缩裂缝,采取缝宽和深度的控制措施,避免混凝土裂缝对箱梁质量的影响。
4.抑制气孔:在混凝土的搅拌、浇筑和振捣过程中,采取措施抑制混凝土中的气孔产生,保证混凝土的密实性。
5.防止钢筋锈蚀:在混凝土箱梁设计和施工过程中,采用防锈处理,保护箱梁内的钢筋,延长箱梁的使用寿命。
对混凝土箱梁的质量通病进行治理和制定施工质量控制策略是十分重要的。
通过加强原材料管理,施工工艺管理,控制混凝土的收缩裂缝和气孔,以及防止钢筋锈蚀等措施,可以有效提高混凝土箱梁的质量,保证桥梁的安全运行。
也需要加强对施工人员的培训和监督,引入先进的施工技术和设备,不断提高混凝土箱梁施工的质量和安全水平。
小箱梁预制质量通病原因分析及预防措施

小箱梁预制质量通病原因分析及预防措施一、小箱梁预制质量通病形式通病一:梁横隔板、端部漏浆产生原因:1 、模板拼接不严密。
2 、相邻模板拼缝过宽且未做有效处理。
3 、模板的拼缝嵌接不密切造成跑模。
4 、未用双面止浆带。
通病二:端部和翼缘板边缘凿毛不规范产生原因:1、施工单位质量意识差,对梁板湿接缝凿毛的重要性认识不足。
2 、采用冲击锤进行凿毛。
预防措施:1 、应对梁板湿接缝凿毛引起足够重视。
2 、应采用凿毛机进行凿毛。
3 、拆模后应及时凿毛。
通病三:表面气泡产生原因:1 、砼级配不合理,振捣不能充分排出气泡。
2 、砼塌落度过小,振捣时气泡不易排出。
3、模板表面未清理干净,模板表面不光滑,气泡粘在模板表面不能溢出。
4、脱模剂涂刷过厚或者脱模剂较粘,时气泡振捣时不能排出。
5、模板温度较高,砼入模后因温度使气体集中在模板表面,振捣不易排出。
6、由于断面尺寸过小难以下振动棒而漏振,砼中气泡未能排出。
7、振捣时没有采取快插慢拔,拔棒过快,砼中气泡不能随振捣棒排出。
预防措施:1 、优化砼配合比设计,确定合适的砂率。
2、选用适宜的塌落度,太小难以下料振捣引气效果差,太大容易离析和水波纹。
3、模板每次使用必须清理彻底,并均匀涂刷隔离剂,且不得涂抹过厚。
4、砼分层厚度不超过30cm,严格控制振捣间距、深度和时间。
5、振捣要快插慢拔,在砼表面再也不下沉和泛浆时可缓慢拔出振捣棒。
6 、避免高温施工以免模板温度过高加强了砼气体集中。
通病四:砼局部表面浮现缺浆和许多小凹坑,麻点,形成麻面。
产生原因:1 、模板表面粗糙,处理不干净。
2 、模板脱模剂涂刷不均匀,局部未涂刷而粘模。
3 、拆模时间过早,粘模。
4、砼振捣时振捣棒拔出过快,气泡不能随棒排出而形成麻面。
预防措施:1、模板表面清理打磨干净,不得粘有干硬水泥砂浆等杂物。
2、模板安装前,清理打磨干净的模板表面灰尘,并均匀涂刷脱模剂,不得漏刷或者局部涂抹过多。
3 、模板缝隙要封堵严密以防漏浆。
预制箱梁质量通病及预防措施总有用得到的时候

预制箱梁质量通病及预防措施总有用得到的时候预制箱梁是在工厂预制好的混凝土梁,然后再运到现场进行安装的一种构件。
它具有施工速度快、质量稳定等优点,在现代建筑中得到广泛应用。
然而,由于各个阶段的操作、材料选择、质量监控等方面存在不足,预制箱梁也会出现一些质量通病。
接下来,我将介绍一些常见的预制箱梁质量通病及其预防措施。
一、预制箱梁质量通病1.裂缝:预制箱梁在制造过程中容易出现裂缝。
这是由于模具脱模过程中混凝土收缩不均匀、温度影响以及梁体内部受力不均等原因造成的。
裂缝会影响梁体的强度和整体稳定性,甚至导致后期的变形和破坏。
2.混凝土质量不合格:梁体混凝土质量不合格可能会导致强度不达标、耐久性降低等问题。
不合格的混凝土可能是由于材料选择不当、掺假、配料比例不合理、振捣工艺不到位等原因引起的。
3.钢筋锈蚀:预制箱梁的钢筋锈蚀问题会影响梁体的强度和耐久性。
钢筋锈蚀可能是由于材料质量不合格、贮存条件不当、施工中未采取防止钢筋受潮措施等原因引起的。
二、预防措施1.控制混凝土收缩:在模具脱模前,可以适当增加混凝土内的钢筋数量,增加模具的刚度和强度,以减少梁体的收缩变形。
此外,还可以在混凝土中加入适量的纤维材料,通过其与水泥石料之间的反应,减小混凝土的收缩。
2.严格控制混凝土配料比例:合理的混凝土配料比例对混凝土的质量具有重要影响。
在施工过程中,应遵循设计要求,严格控制水泥、石料、细骨料等材料的用量,并确保各材料的质量合格。
此外,施工现场应加强水泥的贮存和保护,防止质量下降。
3.加强混凝土振捣工艺:在混凝土浇筑过程中,应加强振捣工艺,保证混凝土的紧密性和均匀性,避免出现漏筋、孔洞等缺陷。
振捣的力量、频率和时间应根据混凝土的特性和浇筑的厚度进行调整。
4.做好钢筋防锈工作:在预制箱梁的制造和贮存过程中,应做好钢筋的防锈工作。
钢筋应储存于通风、干燥、避光的环境中,避免与湿气、雨水等接触。
在梁体浇筑过程中,应加强梁体周边的防水措施,避免水渗入梁体内,导致钢筋锈蚀。
箱梁预制过程中质量通病及防治措施

预制箱梁在施工中存在的质量通病及防治措施一、梁体表面有铁锈,气泡较多,腹板与底板导角处有水纹波出现,腹板存在钢筋显影。
1、产生原因:①模板未除锈处理干净;②振捣不到位;③塌落度过小;④每层浇筑的高度过高;⑤腹板钢筋保护层厚度不够或者在振捣时振捣棒长时间触及钢筋振捣。
2、防治措施:①箱梁模板,尤其是腹板侧模应严格除锈,表面清洗干净后涂刷脱模剂。
②控制砼施工过程中的配合比和砼的塌落度。
③加强砼振捣,采用插入式和附着式振捣器配合的振捣方法,砼振捣时应快插慢拔,待础表面泛浆,不再下落,无气泡为振捣完毕。
④严格控制砼的施工工艺,浇筑时应水平分层斜向成坡进行浇筑施工;⑤在钢筋绑扎过程中,应梅花形加密布置钢筋保护层垫块,严格保证钢筋保护层厚度,在浇筑过程中不应长时间振动钢筋。
二、梁体产生微裂缝1、洒水养护不到位产生原因:浇筑完成后,表面未加以覆盖,水分蒸发快,尤其是夏天高温季节。
体积急剧收缩,在干热大风季节极易产生。
2、水泥用量过大,砂的粒径过小。
防治措施:①严格控制水灰比及水泥用量,选用较大砂率和级配良好的石料;②避免自身与外界温度相差过大,浇筑完毕后应及时进行洒水覆盖养生,发现裂缝时应及时抹压一遍,再进行覆盖养护。
3、后张法时预应力张拉问题产生原因:①张拉过程中发生滑丝滑束或者断丝;②张拉过程中锚垫板压入内部;锚垫板后部浇筑时未振捣密实;③张拉中伸长量超过规范允许范围防治措施:①在张拉前仔细检查每个夹片在工具锚和工作锚上应牢固夹持钢绞线,张拉过程中应两端对称分阶段缓慢张拉,不应一次性快速达到设计张拉值;②在浇筑工程中应着重注意锚垫板后部的砼浇筑密实度,应仔细进行插振:③检查预应力钢绞线实际的弹性模量是否和设计值存在差异,每批钢绞线的弹性模量都应经过试验检测;测量钢绞线应认真严格读数:检查孔道位置与摩阻系数是否有较大出入。
4、孔道压浆时出现问题产生原因:①压浆过程中操作人员操之过急,未等箱梁另一端口出浓浆即停止压浆,导致孔道浆体不充实;②水泥净浆泌水过多防治措施:①操作人员应具备较强的责任心,待另一端出浆孔冒出浓浆,堵住出浆口并持荷2min ;②根据规范要求,用于压浆的水泥浆,3h后泌水率不宜超过2%,24h后,泌水应能够被水泥浆完全自我吸收。
预制箱梁质量通病分析与控制措施

预制箱梁质量通病分析与控制措施预制箱梁是工业建筑领域最常见的混凝土梁之一,广泛用于桥梁、隧道、高速公路、城市轨道交通等领域。
在项目实施过程中,预制箱梁的质量是至关重要的。
然而,预制箱梁在施工过程中存在一些通病,比如拼缝质量差、钢筋错位、预应力张拉质量差等问题,会直接影响预制箱梁的使用寿命和安全性。
本文将对预制箱梁质量通病进行分析,并提出相应的控制措施。
一、拼缝质量差拼缝是预制箱梁中最容易出现质量问题的区域。
一方面,拼缝处需要进行钢筋焊接,焊接的质量会直接影响拼缝的强度和耐久性。
另一方面,拼缝处的混凝土浇筑和粘贴需要达到很高的工艺要求,否则会引发严重的质量隐患。
为了解决拼缝质量差的问题,首先需要在设计阶段就加强拼接结构的优化和研究,在施工阶段需要加强拼缝区域的管理和监测。
拼缝处的焊接需要特别注意焊缝的质量,焊接工艺需要严格控制,确保焊接的强度和稳定性。
同时,对于混凝土浇筑和粘贴的要求也需要更高的标准,对施工人员进行相关技术培训,提高他们的技术水平和工艺素质。
二、钢筋错位钢筋错位是预制箱梁质量问题中最严重的问题之一,也是导致诸多桥梁事故的重要原因。
钢筋错位情况严重可能导致预制箱梁整体强度下降,影响使用寿命和安全性。
为了避免钢筋错位的问题,需要从钢筋生产、加工、运输、施工等环节都进行全程监控和管理。
在生产阶段,需要对钢筋质量进行抽检,排除质量问题。
在加工和运输中,需要加强对钢筋的保护,避免钢筋弯曲、磨损等情况。
在施工阶段,需要对钢筋进行鉴定,并严格按照钢筋排列图施工,杜绝钢筋错位的情况。
三、预应力张拉质量差预应力张拉是预制箱梁质量控制中最重要的一个环节。
预应力张拉不当会导致梁体强度下降、破裂等情况。
预应力张拉的质量需要从预应力钢筋、锚固系统、张拉设备、作业环境、作业人员等多个方面确保。
在预应力钢筋的选用上,需要排除不合格的产品,选择符合要求的产品。
在锚固系统的设计和选型上,需要符合国家标准和规范,确保锚固效果稳定可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土预制箱梁施工中的质量通病
及防治措施
1、箱梁的预制
箱梁腹板的中下部经常会出现水纹、鱼鳞纹、冷缝、不密实等现象。
形成这种缺陷的原因:①设计上钢筋间距、保护层过小。
②施工质量控制角度:施工工艺不够完善,粗骨料级配、粒径选择不够合理,粗骨料偏大。
箱梁腹板中下部波纹管较密,在波纹管上缘,粗骨料易堆积在一起,而为了保证梁体密实性,必然要加强腹板波纹管处混凝土振捣,有时就可能造成振捣过度,在波纹管下缘形成一层砂浆层,从外观上看,梁体在腹板局部出现不密实或沿波纹管方向出现一层水波纹。
防治措施:采用全断面斜向循环推进浇筑工艺,推进长度宜控制在5m左右;严格控制混凝土粗骨料粒径、混凝土塌落度,必要时对粗骨料进行过筛。
预制箱梁张拉后起拱过大,影响桥面系施工。
在施工过程中,经常发现箱梁张拉后起拱偏大,特别是边跨箱梁有时起拱值甚至达到4cm左右,导致桥面系施工困难。
这主要是因为:①边跨梁与中跨梁相比,预应力筋较多,张拉应力较大。
②预制箱梁张拉时,由于龄期等原因,虽然混凝土抗压强度满足了张拉设计要求,但弹性模量未能达到设计强度的85%以上,引起张拉后跨中起拱过大。
③根据图纸设计铺设的箱梁底盘反拱度过小,再加上使用一段时间后,底盘变形,两端头下沉,导致张拉后相对起拱过大。
防治措施:①注意控制张拉时混凝土弹性模量。
②严格控制箱梁混凝土施工配合比。
③定期的复测底盘预拱度。
箱梁负弯矩位置齿板过高,影响到混凝土桥面铺装的施工。
在混凝土桥面铺装施工中,经常发现负弯矩齿板混凝土过高,甚至超出了桥面高程。
形成这种缺陷的原因:①设计上齿板要高出箱梁顶面,而一般预制箱梁的混凝土铺装层仅为6cm,高出的齿板处只有,加
上钢筋网片,混凝土铺装只有1cm左右了。
②施工中,齿板钢筋笼绑扎不规则,高于设计高程,混凝土势必提高,有时还为了负弯矩张拉,而加厚齿板顶混凝土,这就给后续的桥面铺装施工造成了困难。
防治措施:①施工单位应根据图纸及时打设计变更申请,将齿板降低。
我公司在NH-YX2标施工时,就通过与设计单位、业主协商,将齿板变更为与箱梁顶面齐平。
②施工中,严格控制齿板钢筋的高度和混凝土的厚度,宁低勿高。
在负弯矩张拉过程中,经常会出现齿板处混凝土开裂,有的甚至锚垫板回缩。
这主要是因为:箱梁钢筋和齿板钢筋是单独设计,造成了冲突,齿板钢筋绑扎好后,再加上箱梁钢筋,使齿板处钢筋间空隙很小,混凝土难以下沉,导致齿板里面混凝土不密实。
防治措施:①申请设计变更,将齿板处钢筋适当减少。
②严格控制混凝土粗骨料粒径。
③浇筑过程中,用钢钎插捣混凝土。
2、箱梁的张拉与压浆
施工中,张拉应力大小控制不准,实测伸长量超出规范要求的±6%。
其主要原因:①油表读数不够精确。
一般油表读数精确到1Mpa,低于1Mpa只能估读,而且持荷时油表指针往往来回摆动。
②千斤顶校验方法有缺陷。
千斤顶校验时无论采用主动加压,还是被动加压,往往都是采用主动加压整数时对应的油表读数绘出千斤顶校验曲线,施工中将张拉力对应的油表读数在曲线上找点或内插,这样得到的油表读数与千斤顶实际拉力存在着系统误差。
③计算理论伸长量时,预应力钢铰线弹模取值不准。
一般弹模取值主要根据试验确定,钢铰线出厂时虽然能符合GB要求,但本身弹模离散较大,不太稳定,可能导致实测伸长量与理论伸长量误差较大,超出规范要求。
④张拉时,没有配套使用校验的千斤顶和油表。
防治措施:①张拉人员要相对固定,张拉时采用应力和伸长量“双控”。
②千斤顶和油表要定期校验,张拉时发现异常情况要及时停下来找原因,必要时重新校验千斤顶和油表。
③千斤顶和油表校验时尽量采用率定值,即按实际初应力、各阶段控制应力校验对应的油表读数。
④扩大钢铰线检测频率,每批钢铰线都要取样做弹模试验,及时调整钢铰线理论伸长量。
⑤千斤顶和油表一定要配套使用。
预应力孔道压浆不饱满。
在压浆过程中,经常会出现由于储浆桶没浆或其他原因,同一束应力孔道压浆中断,再压时,虽然出浆口冒出了较浓的水泥浆,也很难保证此孔道压浆就饱满了。
防治措施:同一束预应力孔道压浆应一次性完成,不能中断。
3、箱梁的安装
预制箱梁边跨梁的安装不能保证每片梁下永久支座均匀受力。
安装时预制箱梁边跨梁伸缩缝端直接放在永久支座上,两个永久支座安放时难以保证其顶面完全在一个水平平面上,有时即使在一个平面上,也有可能因梁底不平造成受力不均;另一端两个临时支座高差过大,也会导致永久支座受力不均,甚至脱空,直接影响以后桥梁使用。
防治措施:①定期检测箱梁底模支座处平整度,控制在1mm以内。
②严格控制永久支座和临时支座顶面高程,发现误差及时调整。
