中腰线标定
井下测量工操作规程及巷道中腰线标定
一、主要危险源(一)井下作业时1.检查测量时,顶、帮破碎没有进行“敲帮问顶”。
2.在车辆运行、运输设备工作时开展测量工作。
3.人员登高放线时,未采取有效保护措施。
(二)野外作业时1.人员在找点时,遭遇危险动物的袭击。
2.在采空区测量时,陷入采空区裂隙。
3.在盘煤时煤堆滑坡。
4.高压电线下手持长杆状工具作业。
二、适用范围第1条本《操作规程》适用于矿井地面、井下测量工。
三、上岗条件第2条必须学习《测绘法》,熟悉《煤矿安全规程》和《煤矿测量规程》,必须经专业技术培训,考核合格后,方可上岗。
第3条必须掌握测量工作的一般安全知识和专业知识,熟悉测量仪器性能,掌握其操作方法,熟悉测绘资料整理、计算及图纸填绘等工作。
四、安全规定(一)一般规定第4条遵守《煤矿安全规程》,严格按照《测绘法》、《煤矿测量规程》中各项技术要求进行测量资料的收集、汇总工作。
第5条应根据工程精度要求确定施测等级,各项观测限差均应符合《煤矿测量规程》的规定和要求。
第6条不得在测量原始记录、资料计算、汇总、图纸填绘等工作中弄虚作假。
第7条测量人员应以施工设计、规程、任务通知单为依据,没有施工设计或任务通知单、或与设计或规程要求相违背的,有权拒绝作业。
第8条在高空或井筒中设点观测时,作业人员应佩戴保险带。
仪器上下搬运应采取有效安全措施,仪器箱和其他用具须放置牢靠,严防坠落,确保仪器和人身安全。
第9条用于煤矿井下的所有测量仪器、设备等必须防爆。
第10条观测时应遵守以下安全规定1.在主要运输大巷及运输石门等运输繁忙地段,必须提前与有关部门、人员联系,在测量作业区段内禁止车辆通行、机械运转。
其他巷道和工作面的运输设施影响观测时,亦应立即停止运行。
作业中应加强前后瞭望,做好监护,保证人员与仪器安全。
2.在有架线巷道和电力设施的地点施测时,应特别注意人员和仪器的安全,必要时应停电作业。
3.在上、下山等坡度较大的巷道内作业时,应事先联系禁止斜巷绞车运行,必要时停止工作面施工,然后方可施测。

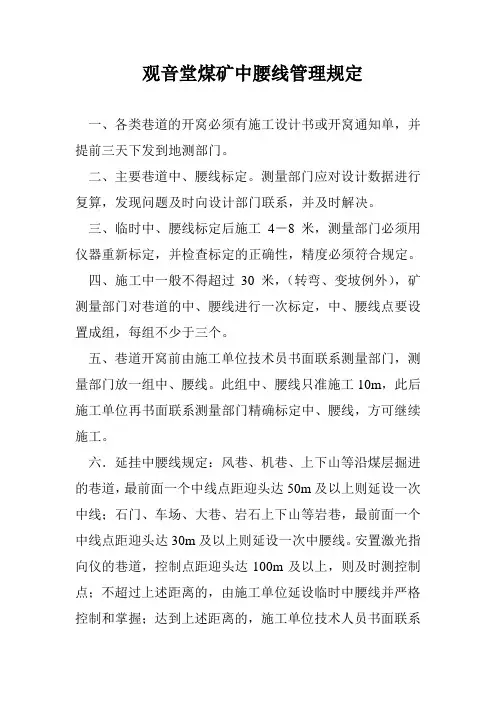

中腰线规定t Word 文档
观音堂煤矿中腰线管理规定一、各类巷道的开窝必须有施工设计书或开窝通知单,并提前三天下发到地测部门。
二、主要巷道中、腰线标定。
测量部门应对设计数据进行复算,发现问题及时向设计部门联系,并及时解决。
三、临时中、腰线标定后施工4-8米,测量部门必须用仪器重新标定,并检查标定的正确性,精度必须符合规定。
四、施工中一般不得超过30米,(转弯、变坡例外),矿测量部门对巷道的中、腰线进行一次标定,中、腰线点要设置成组,每组不少于三个。
五、巷道开窝前由施工单位技术员书面联系测量部门,测量部门放一组中、腰线。
此组中、腰线只准施工10m,此后施工单位再书面联系测量部门精确标定中、腰线,方可继续施工。
六.延挂中腰线规定:风巷、机巷、上下山等沿煤层掘进的巷道,最前面一个中线点距迎头达50m及以上则延设一次中线;石门、车场、大巷、岩石上下山等岩巷,最前面一个中线点距迎头达30m及以上则延设一次中腰线。
安置激光指向仪的巷道,控制点距迎头达100m及以上,则及时测控制点;不超过上述距离的,由施工单位延设临时中腰线并严格控制和掌握;达到上述距离的,施工单位技术人员书面联系矿测量人员给予放线。
七.有激光指向时,中线点间距在巷道条件允许情况下不应小于10m;无激光指向时,中线点间距不小于2m;最前面一个中线点距迎头不小于10m。
如煤巷不放炮可靠前打中线点,但不能超过前探梁,以防点动,如巷道无变坡应尽量拉开中线点间距。
八、生产单位应采取有力保护措施不破坏控制点和中线点,放炮时把线坠取下,如点距迎头近时应用黄泥等其他方法护点。
测量人员放中线时不少于4个点。
九、中线原则上取巷中,确因现场条件限制不能取巷中,可放偏中线,偏中线偏中值一般应取百毫m为单位的整数值。
腰线为设计永久轨面向上1m,如因特殊情况可改变腰线位置,抬高的腰线距永久轨面铅垂距离一般应取百毫m为单位的整数值。
偏中线的偏中值,抬高腰线铅垂距永久轨面的距离,测量人员现场应与队技术人员交待清楚,上井后应立即向施工单位下达通知书。

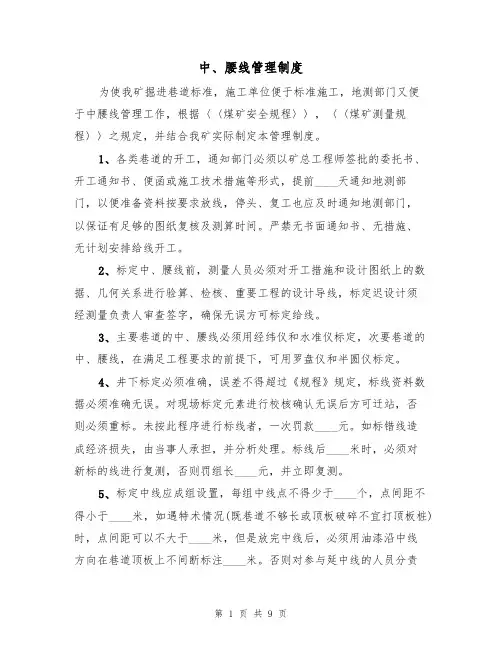

中、腰线管理制度(5篇)
中、腰线管理制度为使我矿掘进巷道标准,施工单位便于标准施工,地测部门又便于中腰线管理工作,根据〈〈煤矿安全规程〉〉,〈〈煤矿测量规程〉〉之规定,并结合我矿实际制定本管理制度。
1、各类巷道的开工,通知部门必须以矿总工程师签批的委托书、开工通知书、便函或施工技术措施等形式,提前____天通知地测部门,以便准备资料按要求放线,停头、复工也应及时通知地测部门,以保证有足够的图纸复核及测算时间。
严禁无书面通知书、无措施、无计划安排给线开工。
2、标定中、腰线前,测量人员必须对开工措施和设计图纸上的数据、几何关系进行验算、检核、重要工程的设计导线,标定迟设计须经测量负责人审查签字,确保无误方可标定给线。
3、主要巷道的中、腰线必须用经纬仪和水准仪标定,次要巷道的中、腰线,在满足工程要求的前提下,可用罗盘仪和半圆仪标定。
4、井下标定必须准确,误差不得超过《规程》规定,标线资料数据必须准确无误。
对现场标定元素进行校核确认无误后方可迁站,否则必须重标。
未按此程序进行标线者,一次罚款____元。
如标错线造成经济损失,由当事人承担,并分析处理。
标线后____米时,必须对新标的线进行复测,否则罚组长____元,并立即复测。
5、标定中线应成组设置,每组中线点不得少于____个,点间距不得小于____米,如遇特术情况(既巷道不够长或顶板破碎不宜打顶板桩)时,点间距可以不大于____米,但是放完中线后,必须用油漆沿中线方向在巷道顶板上不间断标注____米。
否则对参与延中线的人员分责任大小给予罚款____元。
最前一个中线点距迎头____米以内,由施工单位自行延线指挥掘进(如在____米之内中线有松动或巷道变坡中腰线不能使用时,施工单位应及时通知地测部门给予校正或延挂中腰线)。
超过____米时,施工单位不论中腰线是否可用,都应及时通知地测部门去延挂中腰线。
同时,测量组长也应随时加强联系,掌握中腰线至迎头的情况。
随时延挂中腰线。
每____米打一个腰线桩,否则每超____米罚测量组长____元,组长不在由副组长负责。
巷道施工测量-中腰线的标定
标定巷道开切点和开掘方向的工作,习惯上称为“开门子”,如
图 1 所示,虚线表示新设计的巷道,AF 为巷道的中线,8、9 点为原
有巷道内的导线点。标定前,应在图上量取(或计算出)8 点到 A 点
的距离 L1 和 9 点到 A 点的距离 L2,L1+L2 要等于 8-9 导线边长,再量 出 8-9 边与 AF 间的夹角β。习惯上称β为指向角,L1、L2 和β即为所需 的标定要素。
之间的水平距离,根据巷道设计坡度计算出各中线点处沿垂线方向至
所设置水平位置的距离,并做好相应标记。将激光指向仪悬挂至中线
点后,保证激光穿过三根中线点的同时穿过所标记的腰线位置,或者
与腰线点距离相同常数。
图 6 利用全站仪在中线上标定腰线
第四节 激光指向仪
1、概述 激光指向仪是利用激光器产生的光线进行指向的仪器。激光是一
法确定开切点 A,然后在 A 点用全站仪按照一般方法测设水平角β,
得到 AF 方向,在此方向上标定 2 点,在 A、2 两点之间标定 1 点,
得到一组中线点 A12.
8
L1
β
A
12
F
L2
9
8
L1 β A1 2 L2
9
B3 4
C5 6
图 2 用经纬仪标定巷道中线
图 3 直线巷道中线的延伸测设
随着巷道向前掘进延长,中线也要不断向前延伸测设。一般情况 下,每掘进 80—100 米时施放一组中线点。延伸测设方法如图 3 所 示,在 B 点安置全站仪,先检查 B 处的一组中线点是否为一直线, 若满足要求,后视前一组中线点 A,用测设水平角的一般方法测设 180°角,标定下一组中线点 C、5、6。
巷道开切口和掘进方向一般采用全站 8
井巷施工和巷道中腰线的标定与检查
xxxxxxx煤矿中腰线标定记录xxxxxxx煤矿2014年井巷施工和巷道中腰线标定管理办法为了加强煤矿测量工作管理,规范井巷施工和巷道中腰线标定工作方法,确保测量工作顺利进行,根据《煤矿安全规程》、《煤矿测量规程》等法规,编制本管理办法。
一、技术管理规定1、新开工巷道和曲线巷道必须有标定工作设计图;须对起算数据的上一级导线进行检测。
重要贯通测量及500米以上巷道贯通测量应有设计并审批。
精度符合规程规定和工程要求,贯通通知单应提前(岩巷20-30米,煤巷30-40米)发送施工单位、相关部门和领导。
坚持巷道开门、停头、复工、停采及工程进度等通知制度。
2、新开工巷道标定中腰线的起算数据,应由两人单独抄录,确认无误后方可使用,在井下点号不清时,标定前必须量边检查起算点。
开口线必须测量两次进行标定,或第一次标定开口线后,掘4~5米后及时进行第二次标定。
3、中腰线标定工作必须有专用记录本。
记录本要求封面、目录、备注栏、起算数据来源、草图等内容齐全。
4、中线点必须成组设置,每组均不少于3个,点间距离不小于2米,最前面的一个中线点至掘进工作面的距离,大巷、硐室、采区巷道最大不超过20米;回采巷道最大不超过30米。
5、腰线点15米一组,每组不少于3个,点间距离不小于2米;也可每30—40m设置一个,但须在帮上画出腰线;腰线距巷道底板(轨面)的高度在本矿井中为轨面以上1.0m,或巷道底板以上1.0 m。
最前面的一个腰线点至掘进工作面的距离,最大不超过20米;遇到巷道起伏,中线无法照准工作面,掘进队要及时通知地测科延设中线。
6、采用激光指向仪指示巷道方向时,激光指向仪安置必须安全牢靠,爆破掘进工作面,仪器至掘进工作面的距离应大于70米;综掘工作面,仪器至掘进工作面的距离应大于20米。
其光束方向应根据仪器标定的中腰线确定。
所用的中腰线点一般不少于3个,第一点距离指向仪不小于2米,第一、二两个中线点点间距离应不小于2米,第二、三中线点点间距离应不小于20米。

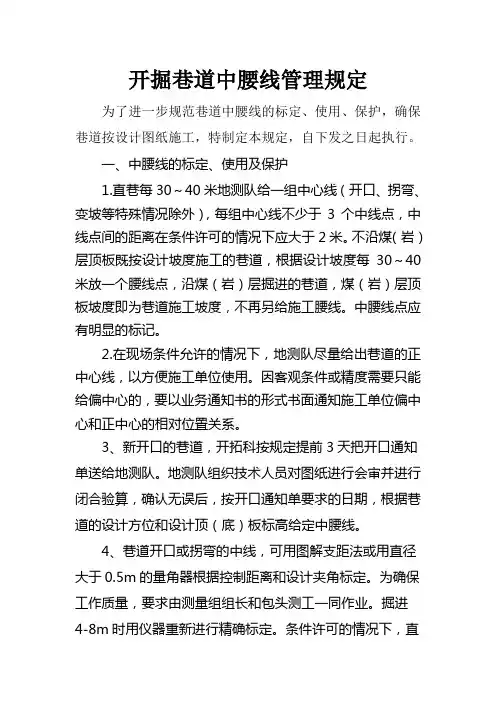

煤矿开掘巷道中腰线标定标准
开掘巷道中腰线管理规定为了进一步规范巷道中腰线的标定、使用、保护,确保巷道按设计图纸施工,特制定本规定,自下发之日起执行。
一、中腰线的标定、使用及保护1.直巷每30~40米地测队给一组中心线(开口、拐弯、变坡等特殊情况除外),每组中心线不少于3个中线点,中线点间的距离在条件许可的情况下应大于2米。
不沿煤(岩)层顶板既按设计坡度施工的巷道,根据设计坡度每30~40米放一个腰线点,沿煤(岩)层掘进的巷道,煤(岩)层顶板坡度即为巷道施工坡度,不再另给施工腰线。
中腰线点应有明显的标记。
2.在现场条件允许的情况下,地测队尽量给出巷道的正中心线,以方便施工单位使用。
因客观条件或精度需要只能给偏中心的,要以业务通知书的形式书面通知施工单位偏中心和正中心的相对位臵关系。
3、新开口的巷道,开拓科按规定提前3天把开口通知单送给地测队。
地测队组织技术人员对图纸进行会审并进行闭合验算,确认无误后,按开口通知单要求的日期,根据巷道的设计方位和设计顶(底)板标高给定中腰线。
4、巷道开口或拐弯的中线,可用图解支距法或用直径大于0.5m的量角器根据控制距离和设计夹角标定。
为确保工作质量,要求由测量组组长和包头测工一同作业。
掘进4-8m时用仪器重新进行精确标定。
条件许可的情况下,直接用仪器标定。
为了及时发现标定错误,要求正巷施工50米前要进行第一次导线测量。
5、巷道开口或变坡的腰线,原则上同中线一起用经纬仪标定。
精度要求较低的巷道也可用坡度规(矿用半圆)给腰线。
并在业务通知单上注明腰线距底板的距离。
腰线至底板的距离是指腰线点沿垂直于巷道底板的法线方向到底板的距离,一般有1米、1.5米、巷道断面的拱基线高度三种规格。
6、施工单位要求放线的当班,现场必须有一名技术员以上跟班干部协调放线工作,当班验收员必须在现场配合,以利于测量放线的顺利实施和现场测量人员向施工单位交代中心点位臵及注意事项。
7、保护好标定的中、腰线点和导线点(现场有标记和点号)是施工单位的义务,导线点下不准堆放物料。
矿井中腰线管理规定
为保证井下巷道按设计施工,提高巷道工程质量,规范中、腰线的管理。
根据《煤矿测量规程》等规定,特制定本管理办法。
1、各类巷道的开工前必须有施工设计或开口通知单,并提前三天下发到矿有关单位。
2、主要巷道中、腰线标定时,测量人员应对设计数据进行复算,发现问题及时与有关部门联系,并及时解决。
3、临时中、腰线标定后4-8 米,测量人员必须用仪器重新标定,并检查标定的正确性,精度必须符合规定。
4、施工过程中一般不超过50 米(转弯、变坡例外)生产技术科测量人员要对巷道的中、腰线进行一次标定。
中腰线点要设置成组,每组不少于三个。
5、用激光指向仪指示中、腰线时,测量人员要根据标定数据及时向工程主管人员发出标定通知书。
通知书要表明激光到顶、底、腰线的尺寸,并说明有法线距离或锤球距离,且有示意图。
施工单位要根据生产技术科提供通知书的尺寸进行施工。
激光使用期间不得乱动,发现偏差及时与生产技术科联系,由测量人员重新标定。
6、施工单位负责人对本单位施工工程的中、腰线负全面管理责任。
7、施工单位技术员负责迎头200 米之内中、腰线的延伸工作及施工工程中、腰线监督管理工作。
8、施工单位带班队长对当班中、腰线的现场管理工作负全面责任。
9、施工单位当班班长对当班巷道工程中、腰线负现场实施责任。
10、生产技术科测量人员对全矿分管范围内巷道中、腰线负测量、给线及监督责任。
对没按中、腰线施工的工程,要及时发出整改通知单,并跟踪监督,落实整改。
11、对发出整改通知单的工程,施工单位负责人尽快落实整改。
对不整改或整改不彻底的,一律算无效进尺。
12、因测量原因造成施工事故的,将根据公司有关规定。
对有关测量人员进行严肃处理。
13、中腰线由专门测量人员测定,并作标志,各施工单位严禁私自调线及破坏中、腰线,以免造成误会,引起中腰线偏差,否则发现一次处罚责任人500 元。
煤矿地测工作是矿山生产建设的重要环节,也是煤矿建设、生产、改造和编制长远规划等各项工作的基础。
中腰线管理办法
中腰线管理办法关于加强掘进巷道中腰线管理的通知公司井下各施工队组:为了进一步规范井巷掘进的中腰线测设、标定工作,加强对井下巷道中腰线测点的管理保护,提升现场中腰线管理的的规范化、标准化水平,提高测量作业的精度,特制定此管理办法。
一、中腰线的测设与标定1、本矿井下施工队组掘进巷道的中腰线由矿地测科标定、延伸,队组不得私自延伸中线。
2、本矿井下外委施工队组应配备专人负责管理日常中腰线工作。
3、所有外委施工队组,非专业测量人员不得随意私自测设、延伸巷道中线,标定巷道开口等工作。
4、掘进巷道每组中线点至少标定3个,间距不小于2米。
5、巷道内测点应尽量布置在顶板完好,压力小的位置,测点必须固定牢固,严禁拴在梯子梁、顶网上。
6、巷内所有测量点必须喷漆并用铭牌表示,任何队组或个人不得随意破坏测点和铭牌。
7、掘进巷道中线标定后,队组必须在1个工作日内完成激光指向仪的安装调整工作,并更新中腰线牌板,牌板内容要与现场一致。
8、所有掘进巷道的中腰线标定后,必须发放中腰线通知单,各队组在未接到新的中腰线通知单之前,不得私自调整中腰线。
9、激光指向仪必须安装牢固,不得摇摆晃动。
10、施工队组必须每班有专人负责施工前检校中线,确认激光指向仪能照准三个以上中线线绳,并都位于激光指向仪光斑中心。
如有异常经调整激光后仍达不到使用条件,应停止掘进并立即向矿地测科汇报。
11、激光指向仪光斑发散或照射不到工作面时,必须停止掘进,调整激光或重新测设、延伸达到使用条件后,方可继续掘进。
12、激光指向仪距离掘进面100米以内,光斑直径不大于15mm,距离掘进面200米以内,光斑直径不超过20mm。
13、巷道腰线必须在巷道两帮明确标识,并严格按给定腰线掘进,误差不超过±100mm。
14、所有新掘巷道的开口位置标定、腰线标定前,必须有生产科下达的书面开口定位通知单,明确位置和坡度。
15、巷道中线需要延伸时,队组应提前1个工作日向地测科发出延伸需求。
腰线的几种测设方法定
巷道腰线测设河南秦岭金矿蒋会喜2009年11月在井巷施工测量中腰线的几种测设方法在井巷施工测量中,腰线的标定非常重要,特别是平硐开拓有轨运输的平巷,以及斜井开拓有轨运输巷道中,一般施工用高程控制点距工作面30m左右,腰线的标定精度及腰线的标定速度将直接影响着巷道的施工质量及工程进度。
所以在腰线的测设中,要根据具体工程情况选择腰线的标设方法,以达到腰线的标设精度高、速度快。
在腰线的标设中,一般来讲,坡度小于8度的巷道用水准仪施测,坡度大于8度的巷道用经纬仪施测。
一、腰线的标记:一般来讲,有三种,一种是用红色油漆在巷道帮(比较稳定的)上涂上小三角,它是一个倒立的等腰三角形,底边在上,如“”三角形的上边为腰线的起算点。
第二种是在巷道帮上用电钻或风钻打眼,然后钉上木桩,在木桩上以水平方向钉上小钉,以小钉的上平面为腰线的起算点。
第三种是将腰线标设到中线上,以三根中线为一组,用经纬仪(坡度大于8度)或水准仪求得每一个中线点到腰线视线的距离L1、L2、L3,如下图在使用时,将三根中线同时放下,并分别从A、B、C三根中线标志点向下量L1、L2、L3并分别做标记a 、b 、c,人站在距A 点2m 左右处,目视掌子面,检查a 、b 、c 是否在同一视线内,若不在同一视线内,则检查L1、L2、L3是否正确,若在同一视线内,则通过a 、b 、c 三点的视线在掌子面上所投的点,即为腰线点,如上图。
二、腰线与底板的关系:一般所标设的腰线距设计的底板为1m (垂直高度),如:设计底板高程为1660m ,则腰线的高程为1661m 。
在一般的井巷设计中,巷道的坡度并不是一个固定值,根据工程需要,巷道设计坡度将出现变化,两种坡度的交汇处就是变坡点,施工中,变坡点的平面位置及高程位置必须精确测设。
三、对变坡点的测设:巷道掘进接近变坡点时,(坡度较小时,掌子面距变坡点2m,坡度较大时,掌子面距变坡点4m)提前通知掘进工人按下一个坡度掘进。
井巷施工和巷道中腰线的标定与检查
井巷施工和巷道中腰线的标定与检查1、根据有关部门提供的测量控制点的起算数据和设计施工图,进行施工的放样工作。
2、施工放样前,应对设计图中有关测量的几何尺寸进行核算检查,并建立工程标定计算台账(包括工程标定设计图、设计图纸检查结果记录、标定设计和标定点位参数、数值台账)。
若有问题应与设计部门和有关部门联系解决。
然后编制出设计导线,曲线巷道还应计算标定要素。
3、根据编制的设计导线,预绘出1/1000的井巷放线施工测量图和巷道坡度图(井底车场绘1/5000)4、使用测量控制点时,应进行检查测量点位是否移动,若符合限差要求时,方可使用。
5、巷道中腰线的标定与检查:主要巷道中线应用经纬仪标定,采区次要巷道中线也可用几何关系法以边定角。
在用木棚或砌碹巷道开门子或挂中线可以罗盘仪标定。
单必须清理周围的磁性物质,主要运输巷道腰线应用水准仪、经纬仪、次要巷道腰线也可用悬挂半圆仪标定。
点位用木橛或水玻璃固定,要稳固耐久,小钉帽位置正确,保证每次栓线在同一位置。
1、斜巷(包括斜巷)中腰线的标定。
(1)中线的标定:中线点应成组设置,每组不少于三个,点间距离以不小于2m为宜,并用眼照三根中线是否成一条直线。
然后重新精密整置一起,进行水平角和垂直角各一个测回的观测,并量距和前后视高,丈量巷道碎部数据(包括点左右、弯道及交叉巷道碎部)。
最前面的一个中线点到掘进工作面的距离不准超过40m。
(2)腰线的标定:采用伪倾角法或在中线上标出腰线位置进行标定,四个腰线点定好后,必须拉线交叉检查,并量至底板高和腰线点到测点距离,腰线点须在帮上划出,腰线距巷道底(轨面)的高度在同一矿井中宜为定值。
最前面的一个腰线点到掌子面距离不大于20~30m2、平巷中腰线的标定:腰线的标定:用水准仪进行。
按设计坡度,在巷道两帮定好四个腰线点,必须拉线交叉检查,并对每组腰线点编号。
为了避免定反坡度,而进行一次两组腰线间的高差测量并计算出腰线点的高程以资内业检核。
巷道中腰线管理制度
巷道中腰线管理制度一、巷道中腰线管理是煤矿测量工作的一项重要工作,地测科是矿井巷道中腰线管理的主要职能科室,所有地质测量人员应认真负责,服务一线,做好矿井中腰线管理工作。
二、巷道中腰线的标定1.巷道开口前,地测员根据技术科下发的设计图纸或卡片,经过验算和计算标定要素后,在井下现场标定开口位置和方向。
2.巷道掘进4—8m后,地测员重新再次标定中腰线。
3.随着巷道的掘进延伸,地测员应及时延伸中、腰线。
4.主要巷道中腰线应用经纬仪或全站仪标定。
5.所用的中、腰线点一般不少于4个,点间距离以大于30m为宜。
6.地测人员延伸中、腰线时,必须对前一组中、腰线点进行检查,确保无误后方可延伸。
7.用激光指向仪指示巷道掘进方向时,应遵守《煤矿测量规程》第206条、207条规定执行。
8.测量人员在工作面标定中、腰线时,掘进队组应积极配合,不得进行有碍测量人员标定的作业,以免损坏仪器,并确保标定工作准确无误。
此项工作由跟班队长负责安排落实。
9.地测员严格按照设计要求标定中、腰线,任何人不得随意更改。
如需要变更设计时,技术科及时下发书面通知和设计图纸。
三、巷道中、腰线的使用与检查1.掘进队组的队长、班长及质量验收员负责本工作面中、腰线点的使用和管理。
2.严禁各掘进队组擅自改动标定的中、腰线点,严禁在中、腰线点上吊挂其它物品否则按规定追究有关人员的责任。
3.必须正确使用中、腰线,经常检查腰线,发现问题及时纠正,若因不及时汇报而造成的差错由掘进队组负责;由于地测科不及时给予纠正而造成的差错由地测科负责。
4.使用激光指向仪指示巷道方向时,应遵守激光指向仪使用管理办法。
5.各掘进队组人员都必须保护好中、腰线,严禁随意破坏中、腰线点。
煤矿开掘巷道中腰线标定标准
开掘巷道中腰线管理规定为了进一步规范巷道中腰线的标定、使用、保护,确保巷道按设计图纸施工,特制定本规定,自下发之日起执行。
一、中腰线的标定、使用及保护1.直巷每30~40米地测队给一组中心线(开口、拐弯、变坡等特殊情况除外),每组中心线不少于3个中线点,中线点间的距离在条件许可的情况下应大于2米。
不沿煤(岩)层顶板既按设计坡度施工的巷道,根据设计坡度每30~40米放一个腰线点,沿煤(岩)层掘进的巷道,煤(岩)层顶板坡度即为巷道施工坡度,不再另给施工腰线。
中腰线点应有明显的标记。
2.在现场条件允许的情况下,地测队尽量给出巷道的正中心线,以方便施工单位使用。
因客观条件或精度需要只能给偏中心的,要以业务通知书的形式书面通知施工单位偏中心和正中心的相对位臵关系。
3、新开口的巷道,开拓科按规定提前3天把开口通知单送给地测队。
地测队组织技术人员对图纸进行会审并进行闭合验算,确认无误后,按开口通知单要求的日期,根据巷道的设计方位和设计顶(底)板标高给定中腰线。
4、巷道开口或拐弯的中线,可用图解支距法或用直径大于0.5m的量角器根据控制距离和设计夹角标定。
为确保工作质量,要求由测量组组长和包头测工一同作业。
掘进4-8m时用仪器重新进行精确标定。
条件许可的情况下,直接用仪器标定。
为了及时发现标定错误,要求正巷施工50米前要进行第一次导线测量。
5、巷道开口或变坡的腰线,原则上同中线一起用经纬仪标定。
精度要求较低的巷道也可用坡度规(矿用半圆)给腰线。
并在业务通知单上注明腰线距底板的距离。
腰线至底板的距离是指腰线点沿垂直于巷道底板的法线方向到底板的距离,一般有1米、1.5米、巷道断面的拱基线高度三种规格。
6、施工单位要求放线的当班,现场必须有一名技术员以上跟班干部协调放线工作,当班验收员必须在现场配合,以利于测量放线的顺利实施和现场测量人员向施工单位交代中心点位臵及注意事项。
7、保护好标定的中、腰线点和导线点(现场有标记和点号)是施工单位的义务,导线点下不准堆放物料。
掘进巷道中腰线标定方法
掘进巷道中腰线标定方法掘进巷道中腰线标定方法掘进巷道是煤矿生产中不可或缺的一环,而腰线标定则是掘进巷道中的重要工作之一。
腰线标定的准确性直接影响到巷道的质量和安全,因此,掘进巷道中腰线标定方法的选择和实施至关重要。
一、传统腰线标定方法传统的腰线标定方法是利用传统的测量仪器,如经纬仪、水平仪等,进行测量。
这种方法的优点是简单易行,成本低廉,但是存在一定的局限性。
首先,传统的测量仪器精度有限,无法满足高精度的测量要求。
其次,传统的测量方法需要人工操作,容易受到人为因素的影响,测量结果不够准确。
二、激光测量腰线标定方法激光测量腰线标定方法是近年来发展起来的一种新型标定方法。
该方法利用激光测距仪进行测量,具有高精度、高效率、自动化程度高等优点。
具体操作步骤如下:1. 在巷道的两侧分别设置激光测距仪,测距仪之间的距离应大于巷道的宽度。
2. 启动激光测距仪,进行测量。
测量时,激光测距仪会自动扫描巷道内的各个点,记录下每个点的坐标。
3. 将测量结果输入计算机,进行数据处理。
计算机会自动计算出巷道的腰线位置,并输出结果。
激光测量腰线标定方法具有高精度、高效率、自动化程度高等优点,但是需要一定的技术水平和设备投入。
三、综合应用腰线标定方法综合应用腰线标定方法是将传统的测量方法和激光测量方法相结合,进行综合应用。
具体操作步骤如下:1. 首先,利用传统的测量仪器进行初步测量,确定巷道的大致腰线位置。
2. 然后,利用激光测距仪进行精细测量,对巷道的腰线位置进行修正和校正。
3. 最后,将测量结果输入计算机,进行数据处理。
计算机会自动计算出巷道的腰线位置,并输出结果。
综合应用腰线标定方法充分利用了传统测量方法和激光测量方法的优点,可以提高标定的准确性和效率。
总之,掘进巷道中腰线标定方法的选择和实施是非常重要的。
传统的测量方法虽然简单易行,但是存在一定的局限性。
激光测量腰线标定方法具有高精度、高效率、自动化程度高等优点,但是需要一定的技术水平和设备投入。
巷道中如何标定中腰线【坐标法在测量巷道断面及标定巷道腰线中的应用】.doc
摘要:采用全站仪坐标法,通过测定巷道断面上的假定坐标,标定巷道腰线和测定巷道断面尺寸,解决了以往巷道断面尺寸难以准确测定难题,简化了测量程序及计算步骤,提高了测量效率和精度。
Abstract: Using total station coordinate method, by measuring the roadway cross-section on theassumption that the coordinates of calibration and testing of roadway cross-section of roadway waistsize,to solve the roadway cross-section size of the previous problems that can not be accuratelydetermined, simplifying the measurement procedure and the calculation steps to improve the measurementefficiency and accuracy.关键词:坐标法;标定腰线;测量断面;应用Key words: method of coordinate; calibration waist; measured cross-section; application中图分类号:TD163 文献标识码:A文章编号:1006-4311(2010)04-0038-010引言在煤矿井下大断面倾斜巷道或地面隧道施工中经常遇到需要及时快速准确给定巷道腰线,有时为了测定巷道断面是否符合设计要求,巷道断面很大或断面上任意点不易与中线建立关联计算。
根据全站仪具有测定坐标的特殊功能,直接测定巷道上任意点假定坐标,通过计算,直接求定该点的腰线位置,检测该点处巷道开挖尺寸是否与设计一致。
倾斜煤仓中腰线的标定方法
倾斜煤仓中腰线的标定方法摘要:介绍了倾斜煤仓施工中的煤仓中心的测设方法。
该方法方便简捷具有一定的应用价值。
关键词:倾斜煤仓仓筒中心测设七星煤矿东四采区煤仓,设计断面为圆形,直径为5米,上下两部分为竖直仓筒,垂深均为5米,中间主体仓筒设计倾角70°,垂深为30米。
施工方法为自上而下全断面掘进施工,上部拉门点为-450运输大巷,下部透点为二段皮带道,如煤仓示意图1所示。
1 煤仓上口拉门点中心的标定根据煤仓设计图及上口拉门点-450运输大巷中的导线点P8、P10、P12,在-450运输大巷标定煤仓上口中心O及十字中心线,如图2所示。
测点(木楔、小钉)设在-450运输大巷顶板及两帮并加以固定,用红油注明。
2 斜体仓筒中腰线的标定上段竖直仓筒施工完毕后,继续向下施工0.5米左右,便于下放垂线,此时便可以进行斜体仓筒中心的标定,具体方法如下:(1)用经纬仪将煤仓十字中线5—7方向标定到锁口梁上,并固定两点A和B,且使A、B两点位于同一水平面上(煤仓下口标高水平面),连线A、B。
(2)由上口中心O点下放铅垂线至工作面,在垂线与AB连线相交处作标记为O1点。
然后下放钢尺,沿垂线由O1,点向下量取h1=6米,并在垂线上作标记点O2, O2点即为斜体仓的起始中线点。
(3)在AB连线上确定与斜体仓筒中心延长线相交点C。
如图3所示。
L1=h1×tanδ=6×tan70°=2.184米由O1点沿着AB方向量取L1=2.184米,作标记C点,并量取C、B两点的距离L1,便于检校之用,如图3所示。
(4)安置激光指向仪。
首先计算一下激光指向仪安置的大体位置。
巷道内可安置激光指向仪高度大约3米左右,一般取2.5米,那么激光指向仪距离C点的水平距离L=2.5÷tan70°=0.910米。
也就是说距离中心点O的水平距离为2.184+0.910=3.094米。
接着在AB方向线上距O点3米左右的位置再标定一中线点6′(此点在标定十字中线时可预先测设),测量该点的高程H6=-594.511米,以及O、6′两点的水平距离L2=2.850米。
煤矿专业基础知识第3章 巷道中腰线的标定
3.1 巷道中线的标定
3.1.1 直线巷道开口的中线标定 (1)概述 井下巷道的位置是根据设计图纸提供的数据标定出 来的,这种标定的工作贯穿于井下巷道掘进的始终。确 定巷道的平面位置时需要标定巷道的中线。所谓中线, 是指巷道投影在水平面上的几何中心线。中线一般设在 巷道顶板上,用于控制水平面上的方向。
18
图1.3.11 倾斜巷道腰线标定
19
图1.3.12 斜巷腰线点的确定
20
21
3.3 激光指向
激光指向仪能够发出一束可见的红光,并在掘进工 作面射出一圆形的光斑,主要用来指示巷道的掘进方向, 它具有占用巷道时间短、效率高、巷道中线和腰线一次 给定、指示的光束直观便于使用等优点。激光指向仪在 我国矿山的应用是从20世纪70年代开始的。我国早期生 产的激光指向仪,体积大,仪器笨重,指向距离较短, 仪器操作不很方便。随着科学技术的发展,现代的激光 指向仪,体积小,质量轻,寿命长,指向距离远,便于 安装,操作方便,受到广大矿山测量工作者的欢迎。特 别是最近几年,一些便携式的激光指向仪相继面世,有 的仪器重仅0.26 kg,装入两节5号干电池就可使用;有 的仪器用矿灯式的充电电源,使仪器使用更为方便。
16
3.2.1 水平巷道腰线的标定 通常,人们把坡度小于8%的巷道视为水平巷道。在 矿井的主要水平巷道中,一般采用水准仪标定腰线。
图1.3.10 水平巷道腰线标定
17
3.2.2 倾斜巷道腰线的标定 在倾斜巷道中,腰线一般采用经纬仪标定,并且是 在标定中线的同时标定腰线。用经纬仪标定斜巷腰线的 方法很多,最常用的是伪倾角法。
3
图1.3.2 巷道中线延长
4
3.1.3 巷道中线点的使用 在井下巷道中设置中线点的目的是为了用它指示巷 道的掘进方向。那么,如何使用设置在巷道里的中线点 呢?常见的方法有瞄线法和拉线法两种。 (1)瞄线法 如图1.3.3所示,在中线点1、2、3上挂垂球线,一 人在掘进工作面上移动矿灯,另一人站在垂球线1的后 面,用矿灯照亮3根垂球线并用眼睛瞄视,当1、2、3这 3个垂球线和矿灯在视线中重合时,矿灯的位置就是中 线在掘进工作面上的位置。
中腰线标定及测点保护管理规定
中腰线标定及测点保护管理规定中腰线标定及测点保护管理规定根据集团公司地质测量处“关于测量中腰线的标定及保护管理规定”的要求,结合全矿井下测量标定及中腰线保护的实际情况制定中腰线标定及保护的具体管理办法:1.设计图纸应与开口前3天提交测量部门审核,停头和复工必须提前2天通知测量部门。
2.各掘进工作面中腰线延生,施工单位负责人要提前2至3天和测量部门联系标定时间,并在测量联系单上签字。
3.中腰线标定,必须按照测量规程的规定严格要求,规范操作,施工单位负责人必须到现场配合测量部门标定中腰线,并验收已标定的中腰线确保中腰线标定的正确性。
如有疑问及时与测量部门联系解决。
4.凡巷道的开口,拐弯及停掘,施工单位必须按照测量部门给予的距离,方位施工,如不按测量部门给予的数据施工,测量人员有权利部予验收进尺。
5.测量部门标定的中腰线由施工单位予以保护与管理,由于施工单位保护管理不善,造成测点损坏的给予1000元罚款,由于管理不善造成测点失去精度的给予500元罚款,标志牌丢失的给予100元罚款,并对再次标定前的施工巷道负全部责任。
6.测量部门标定的中腰线,施工单位要严格保护及管理,发现问题及时与测量部门联系,部得随意改动,敲击测点,挪动标志牌等,一经发现一次考核队组1000元,造成事故的施工单位负全部责任。
7.由于施工,喷浆,悬挂风筒等因素造成测量标志牌损坏或失去精度的给予以下考核:(1)由于喷浆,刷白等因素造成测量牌丢失或损坏,给予测点1000元,中线500元,测点牌200元罚款。
(2)由于喷浆,刷白,洒水等因素造成测量标志失去精度的。
给予测点500元,中线200元,测点牌50元罚款。
(3)由于人为损坏:1打断测量用木桩;2拔出测点钉子;3拉断测点线绳造成测点损坏,失去精度无法使用的。
分别给予11500元,2500元,350元罚款。
(4)由于支棚,挂网,悬挂风筒等,造成测点损坏无法使用的,给予1000元罚款,失去精度的给予500元罚款。
煤矿专业基础知识第3章 巷道中腰线的标定
18
图1.3.11 倾斜巷道腰线标定
19
图1.3.12 斜巷腰线点的确定
20
21
3.3 激光指向
激光指向仪能够发出一束可见的红光,并在掘进工 作面射出一圆形的光斑,主要用来指示巷道的掘进方向, 它具有占用巷道时间短、效率高、巷道中线和腰线一次 给定、指示的光束直观便于使用等优点。激光指向仪在 我国矿山的应用是从20世纪70年代开始的。我国早期生 产的激光指向仪,体积大,仪器笨重,指向距离较短, 仪器操作不很方便。随着科学技术的发展,现代的激光 指向仪,体积小,质量轻,寿命长,指向距离远,便于 安装,操作方便,受到广大矿山测量工作者的欢迎。特 别是最近几年,一些便携式的激光指向仪相继面世,有 的仪器重仅0.26 kg,装入两节5号干电池就可使用;有 的仪器用矿灯式的充电电源,使仪器使用更为方便。
22
3.3.1 YBJ600型激光指向仪 该仪器的结构如图1.3.13所示,其中,1为喇叭头、 2为稳压电源、3为调焦套、4为水平调节螺钉、5为仰俯 调节螺钉、6为安装轴套。
23
图1.3.13 激光指向仪 1—喇叭头;2—稳压电源;3—调焦套; 4—调节螺钉;5—仰俯角螺钉; 6—安装轴套;7—锚杆
图1.3.8 垂线法绘制大样图
14
图1.3.9 半径法绘制大样图
15
3.2 巷道腰线的标定
井下巷道施工测量的另一个主要任务是巷道腰线的 标定。同中线的标定一样,巷道腰线的标定工作也贯穿 于井下巷道掘进的始终。所谓腰线,是指给巷道掘进指 示坡度的方向线。腰线一般设在巷道的两帮,用于控制 竖直面内的方向,使巷道的坡度符合设计图纸的要求, 满足矿井运输和排水的需要。
24
3.3.2 激光指向仪的安装使用 激光指向仪的安装使用如图1.3.14所示。
中腰线标定计算步骤
中腰线标定计算台账
地点:4.2m*2.8m(掘进断面)
巷道掘进坡度:20`下山掘进
标定腰线高度:掘进底板1m
标定步骤及计算:
1在变坡点L2架设仪器(L1、L2均为巷道正中线点)设为0度
2核实导线点L1/L2
3打倒镜在巷道前前方补打一个中线点记为A点,重新后视前中线点,置0`
4转水平角和垂直角均为90`
5将目标点与1m腰线的高差来年量出.h=+0.35m(高于腰线)
6在标定腰线的前方一侧随意釘个钉子垂一根线绳,记为目标B
7观测正中线与目标B之间的夹角,记为
∠AOB=5`20'24"
8计算LOB方向的微倾角∠1=tan—1(cos(5`20‘24“)*tan(20`)=19`55‘12“
9将垂直角置为109`55‘12“(上坡90`减∠1下坡加90 `+∠1)
10从目标点在该线绳上在下量h=0.35m,将钉子钉上标定为腰线点.
11同上将6步骤开始重复开始重复到10步骤观测下一个目标点c,标定出腰线点2
再次重复6-10的步骤观测一个目标点口,标出腰线点3
13将腰线点123用线绳拉起来进行效检,保证误差控制在允许范围之内。
14如超限重新标定1点进行效验.看123哪个点不符合.就去掉.。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1201盘区工作面切眼巷中腰线标定记录
矿山开拓和掘进工作是矿山测量人员在测设中、腰线的基础上进行的。
测量工作可以保证采出地下矿产,保证均衡、安全生产和不断提高劳动生产率。
1201盘区工作面切眼巷中线的标定与检查:1、起算数据由地面测量控制点导入井下,地面测量控制点由神木县矿业地质测量管理站。
2、施工放样前,对设计图中有关测量的几何尺寸进行核算检查,然后编制出设计导线。
3、测量工作中每座点位的放样工作必须有两个测回,以保证放样的准确性。
设计开口导线由三个点控制,开口导线点坐标为:
1(X: 4342382.55 Y: 37418293.229 Z:1014.97)
2(X: 4342381.55 Y:37418293.229 Z:1014.85)
3(X: 4342380.55 Y: 37418293.227Z: 1014.92)
在巷道掘进至60米重新定向,共使用三个导线点定向,坐标分别为:
1号(X:4342387.05 Y:37418293.229 Z:1013.55)
2号(X:4342355.1Y:37418293.229Z:1015.33)
3号(X:4342330.92 Y:37418293.229Z:1015.37)
4、根据编制的设计导线,预绘出1/1000的放线施工测量图和巷道坡度图
5、在巷道掘进的过程中使用测量控制点进行检查测量点位没有移动,符合允许误差要求。
6、巷道中线的标定与检查:巷道中线应用全站仪标定,施工中设激光定向仪定向。
7、激光定向仪发出的位置安装在1号点位后,激光必须同时经过三个点位,方可正常使用。
巷道腰线用全站仪标定位置,后连线并在巷道内做好标记。
1、腰线的标定:采用伪倾角法或在中线上标出腰线位置进行标定,四个腰线点定好后,必须拉线交叉检查,并量至底板高和腰线点到测点距离,腰线点须在帮上划出,腰线距巷道底(轨面)的高度在为1.2米。
最前面的一个腰线点到掌子面距离范围在20~30m 2、平巷中腰线的标定:腰线的标定:腰线标定用全站仪进行放样,按设计坡度,在巷道两帮定好四个腰线点,必须拉线交叉检查,并对每组腰线点编号。
为了避免定反坡度,进行一次两组腰线间的高差测量并计算出腰线点的高程以资内业检核。
腰线点高程值:
1:1016.23
2:1016.17
3:1016.19
4:1016.22
标定开口中腰线时,在标定两次后,才开口。
新开巷道与原有巷道斜交,必须先给方向后打抬棚,掘进10m时,用仪器重新标定中腰线。
标定值为:
1:1016.89
2:1016.92
3:1016.94 4.1016.98
4、巷道掘进150米时,对中腰线进行一次检查测量。
未发现问题。
5、在1201盘区工作面切眼巷中标定的中腰线,在现场向掘进负责人验交中腰线点。
6、延设中、腰线点时,对所使用和新设的中、腰线点均进行过检查,未发现问题。
7、标定好中、腰线点的当天,对定线测量的各种数据和外业记录,进行全面检查计算整理。
用激光指向仪指示巷道掘进方向应遵守下列规定:1、激光指向仪的设置位置和光束放向,应根据全站仪标定的中、腰线点确定。
