净化空调系统调试方案
净化空调系统调试方案

一、调试及测定项目1)净化空调机组的转速、余压、振动、噪声、功率、送风量、新风量、回风量、排风量的调整与测定。
2)净化空调系统总送风量与新风量的调整与测定。
3)洁净室送风口风量的调整与测定.4)洁净室正压的调整与测定。
5)高效送风口的检漏与补漏.6)洁净室噪声的测定。
7)洁净室洁净度的测定。
8)洁净室温湿度的测定.9)洁净室照度的测定。
二、准备工作1)熟悉空调系统相关技术文件,图纸,室内、外空气计算参数,风量冷热负荷,温湿度控制精度要求等,了解送、回风系统,自动调节系统的全过程.2)备好调试所需的仪器、仪表和必要的工具和有关记录事宜.3)对空调系统进行运转前的检查,包括:a。
核对通风机、电动机的型号、规格与设计相符b.检查紧固部位是否牢固,减振底座应调平,皮带轮或联轴器应调正.轴承处的润滑油应足够,而且润滑油的种类和数量应符合设备技术文件的要求;c。
电气部位应有防护、保护安全措施.三、调试使用的主要仪器四、调整与测试依据1)通风与空调工程施工及验收规范GB50243—20022)GB50333—2013五、测试方案目的:满足净化要求,达到空调运行正常,电气系统供电良好,自动控制准确可靠。
方法:通风空调系统的风量测定与调整1)开风机之前,将风道与风口本身的调节阀门放在全开位置;2)开启风机进行风量测定与调整,先初测总风量是否满足设计风量要求,做到心中有数,有利于下步调试工作;3)系统风量测定与调整,干管与支管的风量可用微压计进行测试.对送回风系统的调整采用“基准风口调整法”,从系统的最不利环路开始,逐步调向通风机.4)风量测试可用热电风速仪,用定点法测出平均风速,计量出风量,测量次数不少于3—5次.5)系统风量调整平衡后,应达到:风口风量、新风量、排风量、回风量的实测值与设计风量的允许值之差不大于10%;新风量与回风量之和应近似等于总风量或各送风量之和;总的送风量应略大于回风量加排风量之和。
调试内容:1.过滤器检漏对于安装于送、排风末端的高效过滤器,应用扫描法进行过滤器安装边框和全断面检漏.检漏时将采样口放在距离被检过滤器表面2—3cm处,以5-20mm/s的速度移动,对被检过滤器整个断面、封头胶和安装框处进行扫描.2.房间各送风口送风量检测、房间总送风量、系统总送风量及房间换气次数的换算:用风量测试仪对每个送风口进行送风量调整、检测,再把每间室内所有送风口的送风量相加,得出每间的房间送风量,再把每间房间的风量相加,得出系统总送风量.把每间房间的送风量除以该房间的体积,得出该房间的换气次数。
净化空调系统调试方案

净化空调系统调试方案一、调试前准备工作1.1安全准备在进行净化空调系统调试前,需要确保以下安全准备工作已经完成:-确保所有人员具备必要安全知识和技能,了解紧急情况下的应对措施。
-确保所有电源已经切断,并贴上明显标识。
-确保调试区域的环境符合相关安全规范,不存在易燃、易爆、有害气体等危险因素。
1.2设备准备在进行净化空调系统调试前,需要确保以下设备准备工作已经完成:-准备调试工具箱,包括测量仪器、电气工具、手动工具等。
-对所有调试工具进行检查,确保工具的完好,并校准测量仪器。
二、调试流程2.1目标设定在进行净化空调系统调试前,需要明确调试的目标,例如:-确保空调系统正常工作,达到预期的净化效果。
-检查各个组件的工作状态和连接方式。
-测试空调系统的温度、湿度、压力等参数是否在正常范围内。
2.2调试步骤根据调试目标,可以按照以下步骤进行净化空调系统的调试:1)检查空气净化器的工作状态:-确认空气净化器的电源是否连接并打开。
-检查空气净化器的滤网是否清洁,并按需更换。
-测试空气净化器的风速和净化效果,是否符合要求。
2)检查冷凝器的工作状态:-检查冷凝器的电源是否连接并打开。
-检查冷凝器的风扇是否正常工作,风扇叶片是否干净。
-检查冷凝器的温度、压力是否正常,需要使用合适的测量仪器进行测试。
3)检查蒸发器的工作状态:-检查蒸发器的电源是否连接并打开。
-检查蒸发器的风扇是否正常工作,风扇叶片是否干净。
-检查蒸发器的温度、湿度是否正常,需要使用合适的测量仪器进行测试。
4)检查空气处理机组的工作状态:-检查空气处理机组的电源是否连接并打开。
-检查空气处理机组的风扇是否正常工作,风扇叶片是否干净。
-检查空气处理机组的温度、湿度、压力等参数是否正常,需要使用合适的测量仪器进行测试。
5)检查空气送风系统的工作状态:-检查空气送风系统的电源是否连接并打开。
-检查送风系统中的风扇和风口是否正常工作,风口是否干净。
6)测试空气净化系统的净化效果:-在调试过程中,可以使用合适的检测仪器检测空气中的净化效果,例如颗粒物浓度、甲醛浓度等。
通风空调工程调试方案

通风空调工程调试方案一、前言通风空调工程调试是指在通风空调系统安装完毕后,按照设计要求、室内外环境条件和设备特性等因素,对系统进行全面的检查和调试,使通风空调系统达到设计要求,为用户提供舒适的室内环境。
通风空调工程调试不仅需要对系统设备进行单独调试,还需要对系统整体进行联合调试,确保系统的稳定性和性能可靠性。
二、调试方案1. 调试前准备在进入通风空调工程调试阶段之前,需要做好充分的准备工作,包括准备必要的调试工具和设备,确保调试过程顺利进行。
此外,需要对系统设计方案和图纸进行全面的了解,熟悉系统的运行原理和工作流程。
2. 环境检查在进行通风空调工程调试之前,需要对室内外环境进行检查,包括室内外气温、湿度、风速等因素,确保系统的设计和调试符合实际环境条件,最大程度地提高系统的稳定性和运行效率。
3. 设备检查对通风空调系统设备进行全面的检查,包括管道、风机、冷却塔、冷却剂等组件的安装和连接是否正常,系统设备是否存在漏气、漏电等安全隐患,确保系统设备的正常运行和安全性。
4. 单独设备调试在设备检查通过之后,需要对系统中的单独设备进行调试,包括风机、换热器、冷却塔等设备的运行状态和性能参数进行调试,确保单独设备的运行正常和性能稳定。
5. 联合系统调试在单独设备调试通过后,需要对系统整体进行联合调试,包括风机、换热器、冷却塔等设备的联合运行状态和性能参数进行调试,确保系统整体运行稳定和性能可靠。
6. 系统参数调试在联合系统调试通过后,需要对系统参数进行调试,包括系统的运行参数、空调温度、湿度、风速等参数进行调试,确保系统符合设计要求,提供最佳的室内环境。
7. 安全检查在通风空调工程调试完成后,需要对系统进行全面的安全检查,确保系统的安全性和稳定性,预防系统因安全隐患而发生故障。
8. 调试报告在通风空调工程调试完成后,需要对调试过程和结果进行总结,生成调试报告,详细记录系统的调试过程、存在的问题以及解决方案,为用户提供参考依据。
空调系统(含安防系统)调试方案

空调系统(含安防系统)调试方案
简介
该文档旨在提供一个空调系统(包括安防系统)的调试方案,以确保系统顺利运行并满足设计要求。
调试步骤
1. 确认系统连接
- 检查空调系统和安防系统的连接情况,确保各设备相互连接正确并稳定。
2. 进行系统测试
- 启动空调系统,确认空调设备正常运转。
- 启动安防系统,确认监控设备正常工作。
3. 调整温度和湿度
- 根据设计要求,调整空调系统的温度和湿度控制参数。
- 确保系统能够根据环境需求自动调整温湿度。
4. 检查温度和湿度传感器
- 检查温度和湿度传感器的准确性,确保其读数与实际情况一致。
5. 检查安全控制
- 检查安防系统的安全控制功能,确保系统能够及时响应并采
取适当的安全措施。
6. 定期维护保养
- 设定定期的维护保养计划,包括清洁、检修和更换设备等内容。
- 定期检查系统运行记录,及时发现并解决问题。
总结
该调试方案旨在确保空调系统和安防系统能够顺利运行,并满
足设计要求。
通过按照上述步骤进行调试,可以保证系统稳定可靠,并提供舒适的室内环境和有效的安全控制。
请按照方案步骤进行操作,并随时注意系统运行状况,确保系统正常运行及时发现并解决
问题。

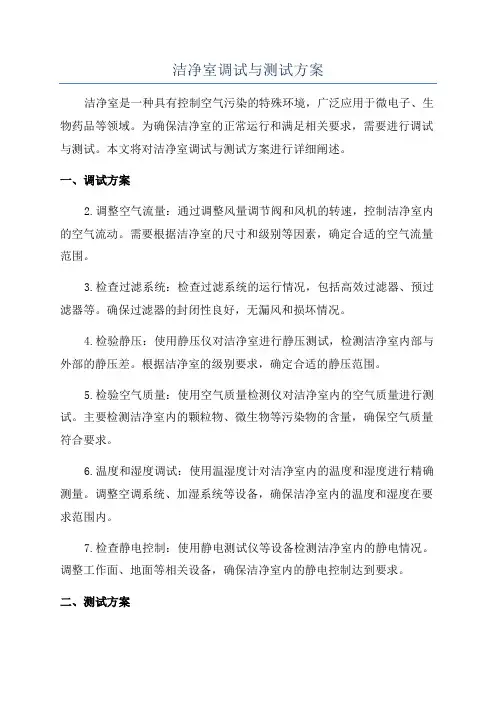

洁净室调试与测试方案

洁净室调试与测试方案洁净室是一种具有控制空气污染的特殊环境,广泛应用于微电子、生物药品等领域。
为确保洁净室的正常运行和满足相关要求,需要进行调试与测试。
本文将对洁净室调试与测试方案进行详细阐述。
一、调试方案2.调整空气流量:通过调整风量调节阀和风机的转速,控制洁净室内的空气流动。
需要根据洁净室的尺寸和级别等因素,确定合适的空气流量范围。
3.检查过滤系统:检查过滤系统的运行情况,包括高效过滤器、预过滤器等。
确保过滤器的封闭性良好,无漏风和损坏情况。
4.检验静压:使用静压仪对洁净室进行静压测试,检测洁净室内部与外部的静压差。
根据洁净室的级别要求,确定合适的静压范围。
5.检验空气质量:使用空气质量检测仪对洁净室内的空气质量进行测试。
主要检测洁净室内的颗粒物、微生物等污染物的含量,确保空气质量符合要求。
6.温度和湿度调试:使用温湿度计对洁净室内的温度和湿度进行精确测量。
调整空调系统、加湿系统等设备,确保洁净室内的温度和湿度在要求范围内。
7.检查静电控制:使用静电测试仪等设备检测洁净室内的静电情况。
调整工作面、地面等相关设备,确保洁净室内的静电控制达到要求。
二、测试方案1.空气质量测试:使用空气质量检测仪对洁净室内的空气质量进行定期测试。
主要检测洁净室内的颗粒物、微生物等污染物的浓度和分布情况。
2.静压测试:使用静压仪对洁净室进行定期静压测试。
检测洁净室内部与外部的静压差,判断洁净室的密闭性和空气流动情况。
3.温湿度测试:使用温湿度计对洁净室内的温度和湿度进行定期测试。
检查空调系统、加湿系统等设备的运行状态,确保洁净室内的温湿度稳定在要求的范围内。
4.静电测试:使用静电测试仪等设备对洁净室内的静电情况进行定期测试。
检查工作面、地面等设备的防静电措施,确保洁净室内的静电控制正常。
5.净化效率测试:对洁净室中的过滤系统进行净化效率测试。
使用颗粒物计数器等设备,检测过滤器的过滤效果,确保其过滤效率符合要求。
6.通风效果测试:使用烟雾仪等设备,对洁净室的通风效果进行测试。
洁净空调系统验证方案(参考)

洁净空调系统验证方案(参考)洁净空调系统验证方案文件编号:起草:审核:批准:设备概述:本验证方案旨在验证洁净空调系统的运行是否符合规定标准,以确保系统能够提供高效、安全、可靠的服务。
验证目的:本次验证的目的是为了评估洁净空调系统的性能,检查其是否能够满足设计要求,并确定是否需要采取措施来改进其性能。
验证范围:本次验证的范围包括系统的设计、安装、调试和运行。
验证的重点是系统的过滤器、风道、送风口、回风口、风机和控制系统等关键部件。
在验证过程中,我们将检查系统的运行情况,包括温度、湿度、风速、气流质量等指标,以及系统的能耗情况。
我们还将评估系统的可靠性和安全性,并对系统的运行记录进行分析和评估。
通过本次验证,我们将为系统的运行提供科学依据,为改进系统的性能提供建议,并确保系统能够满足相关要求和标准。
4.验证小组成员在开始验证之前,需要确定验证小组成员,并明确各自的职责和任务。
验证小组成员需要包括负责人、技术人员和记录人员。
负责人负责整个验证过程的组织和协调,技术人员负责实施验证和记录,记录人员负责记录验证过程中的数据和结果。
5.时间进度表在进行验证之前,需要制定时间进度表,明确验证的时间节点和进度。
时间进度表需要包括验证的开始时间、结束时间、各个验证阶段的时间节点和进度。
时间进度表可以帮助验证小组掌握整个验证过程的进度,及时发现问题并加以解决。
6.验证前确认内容在进行验证之前,需要进行验证前确认,以确定验证的内容和要求。
验证前确认需要包括验证的目的、验证的对象、验证的方法和要求、验证的标准和限制等内容。
验证前确认可以帮助验证小组明确验证的目标和方向,提高验证的效率和准确性。
7.验证内容7.1 安装确认(IQ)安装确认是验证的第一个阶段,主要是确认净化系统的安装情况和符合要求。
安装确认需要包括净化系统的安装、高效过滤器的安装和安装确认结果的判断。
通过安装确认,可以确保净化系统的安装符合要求,为后续的运行确认和性能确认打下基础。
净化空调工程调试方案范文

净化空调工程调试方案范文一、背景随着人们对室内空气质量的关注度不断提升,净化空调系统作为改善室内空气质量的重要手段逐渐得到了广泛应用。
净化空调系统的调试工作对于确保系统正常运行和达到预期效果至关重要。
因此,制定科学合理的净化空调工程调试方案显得尤为重要。
二、净化空调系统工程调试的目标1. 确保空调系统正常运行,避免故障发生;2. 确保净化空调系统达到设计要求的空气净化效果;3. 完成空调系统的性能测试,确认其达到设计要求的运行能力;4. 为后续系统的使用和维护提供可靠的基础数据和技术支持。
三、净化空调系统工程调试的基本内容1. 硬件设备调试包括空调机组、风管、过滤器、送风口、排风口等硬件设备的安装、连接和调试工作。
需要对硬件设备逐一进行检查和测试,确认连接正常,没有泄漏和漏气等问题。
2. 空气净化效果测试通过空气净化效果测试,确保净化空调系统可以有效去除室内空气中的污染物,并且达到设计要求的净化效果。
测试项目包括颗粒物过滤效率、VOCs去除效率、细菌和病毒去除效率等。
3. 空调系统性能测试对净化空调系统的制冷、制热、送风、排风等性能进行测试,确保系统可以按照设计要求正常运行,并且满足室内温度、湿度和空气流通等要求。
4. 空调控制系统调试调试空调控制系统,包括主控制器、风速控制器、温湿度传感器等设备的连接和参数设置,确保控制系统可以准确控制净化空调系统的运行。
5. 安全性能测试对净化空调系统的安全性能进行全面测试,包括电气安全、防火防爆、风道安全等方面的测试,确保系统符合各项安全标准和规定。
四、净化空调系统工程调试的具体步骤1. 制定调试计划在净化空调系统工程施工前,需要制定详细的调试计划,包括调试的具体内容、调试的顺序和时间安排等。
同时,需要明确调试人员的职责和工作安排,确保调试工作可以按照计划有序进行。
2. 安装设备在进行净化空调系统的调试工作之前,首先需要对系统的硬件设备进行安装,包括空调机组、风管、过滤器、送风口、排风口等设备的安装工作。
净化区域自控系统调试方案

医疗专项净化空调自控系统调试计划一、净化空调系统调试前需确认的事项1. 空调系统冷热源设备能正常开机运行,并按照洁净手术部净化空调系统要求,提供温度、流量、压力参数满足要求的冷热水;2. 设备用电源已经过调试,能正常供电;3. 设备加湿用水源已经能够正常供应;4. 洁净手术室、空调机房、净化空调循环机组、净化空调新风机组、净化空调风管系统、供回水管路系统、冷凝水排放管路系统、加湿水管路系统均做完清洁或试压工作;二、调试范围:所有医疗专项区域净化空调,包括住院部1号楼1至4层(含产科、手术室、生殖中心、急诊急救等区域),住院部2号楼1至4层(含输血科、手术室、病理科、检验科、供应中心、静配中心等区域),门诊楼一层新生儿筛查、三层产前诊断,行政科研楼负一层、六层、七层等电箱调试,共计52台自控柜、11台VAV风阀控制箱、4台冷热阀控制线,56台屋面排风机启停箱。
按区域进行调试,首先住院部1号楼1至4层,住院部2号楼1至4层,门诊楼一层新生儿筛查、三层产前诊断,行政科研楼六层、七层、负一层依次分别进行送电。
三、施工准备:1、人员准备:操作人员必须持有电工操作证并在有效期内,计划人员6人,自控厂家技术员1人;2、机具准备:万用表2台、兆欧表2台、插座验电器2台、螺丝刀若干、尖嘴钳若干,电动手钻等。
四、净化空调系统单机调试(一)强弱电一体化机组控制柜单机调试检查电源、电流是否符合要求;接线端子上电线松紧是否合适;电气控制元器件(总微型断路器MCB、交流接触器、热继电器、中间继电器)是否能够正常吸合和断开;PE线铜排接驳、N 线铜牌接驳是否符合安全要求;通电后,风扇是否正常工作;控制器主要用来控制机组的启停、值机控制、紫外线杀菌灯开、关,温湿度控制、故障报警控制、显示等。
检查DDC 控制器接线是否符合要求,通电后,通过手操器是否能够正确传递控制信号;与情报面板之间的通讯是否正常。
(二)PTC 电加热器单机调试给出控制信号后,是否分级开启、温度保护是否正常;把设定温度调到高于室内温度,并且没有热水信号,PTC 电加热器会根据DDC 控制信号的大小以二进制的方式进行分级导通。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
净化空调系统调试
方案
一、调试及测定项目
1)净化空调机组的转速、余压、振动、噪声、功率、送风量、新风量、回风量、排风量的调整与测定。
2)净化空调系统总送风量与新风量的调整与测定。
3)洁净室送风口风量的调整与测定。
4)洁净室正压的调整与测定。
5)高效送风口的检漏与补漏。
6)洁净室噪声的测定。
7)洁净室洁净度的测定。
8)洁净室温湿度的测定。
9)洁净室照度的测定。
二、准备工作
1)熟悉空调系统相关技术文件,图纸,室内、外空气计算参数,风量冷热负荷,温湿度控制精度要求等,了解送、回风系统,自动调节系统的全过程。
2)备好调试所需的仪器、仪表和必要的工具和有关记录事宜。
3)对空调系统进行运转前的检查,包括:
a.核对通风机、电动机的型号、规格与设计相符
b.检查紧固部位是否牢固,减振底座应调平,皮带轮或联轴器应调正。
轴承处的润滑油应足够,而且润滑油的种类和数量应符合设备技术文件的要求;
c.电气部位应有防护、保护安全措施。
三、调试使用的主要仪器
四、调整与测试依据
1)通风与空调工程施工及验收规范 GB50243-
2)GB50333-
五、测试方案
目的:满足净化要求,达到空调运行正常,电气系统供电良好,自动控制准确可靠。
方法:通风空调系统的风量测定与调整
1)开风机之前,将风道与风口本身的调节阀门放在全开位置;2)开启风机进行风量测定与调整,先初测总风量是否满足设计风量要求,做到心中有数,有利于下步调试工作;
3)系统风量测定与调整,干管与支管的风量可用微压计进行测试。
对送回风系统的调整采用“基准风口调整法”,从系统的最不利环路开始,逐步调向通风机。
4)风量测试可用热电风速仪,用定点法测出平均风速,计量出风量,测量次数不少于3-5次。
