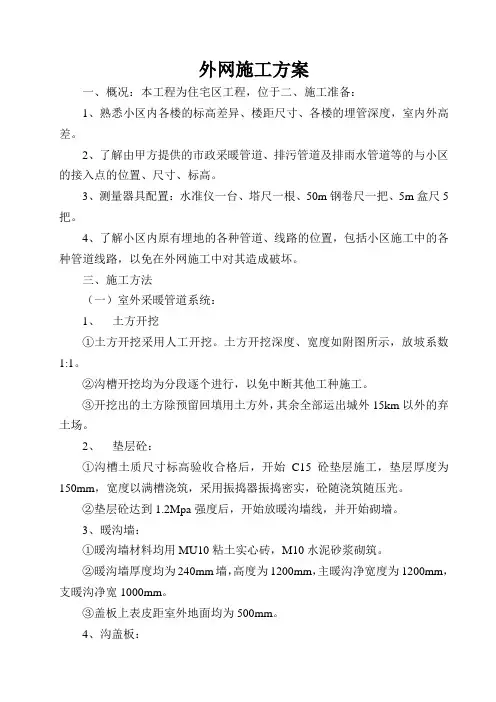

外网施工方案一、概况:本工程为住宅区工程,位于二、施工准备:1、熟悉小区内各楼的标高差异、楼距尺寸、各楼的埋管深度,室内外高差。
2、了解由甲方提供的市政采暖管道、排污管道及排雨水管道等的与小区的接入点的位置、尺寸、标高。
3、测量器具配置:水准仪一台、塔尺一根、50m钢卷尺一把、5m盒尺5把。
4、了解小区内原有埋地的各种管道、线路的位置,包括小区施工中的各种管道线路,以免在外网施工中对其造成破坏。
三、施工方法(一)室外采暖管道系统:1、土方开挖①土方开挖采用人工开挖。
土方开挖深度、宽度如附图所示,放坡系数1:1。
②沟槽开挖均为分段逐个进行,以免中断其他工种施工。
③开挖出的土方除预留回填用土方外,其余全部运出城外15km以外的弃土场。
2、垫层砼:①沟槽土质尺寸标高验收合格后,开始C15砼垫层施工,垫层厚度为150mm,宽度以满槽浇筑,采用振捣器振捣密实,砼随浇筑随压光。
②垫层砼达到1.2Mpa强度后,开始放暖沟墙线,并开始砌墙。
3、暖沟墙:①暖沟墙材料均用MU10粘土实心砖,M10水泥砂浆砌筑。
②暖沟墙厚度均为240mm墙,高度为1200mm,主暖沟净宽度为1200mm,支暖沟净宽1000mm。
③盖板上表皮距室外地面均为500mm。
4、沟盖板:①暖沟盖板采用预制室外沟盖板,尺寸为:主沟500mm(宽)×1680mm(长)×180mm(厚);支沟500mm(宽)×1480mm(长)×180mm(厚)。
板配筋均为5Ø14主筋,Ø8@200分布筋。
②在暖沟转角或相交或有检查井处或不足安装预制板的盖板位置,采用现浇钢筋砼,配筋主筋为Φ16@100,分布筋Ø8@200。
③在暖沟转角相交处设2Ф18的暗梁钢筋。
5、检查井:①暖沟每个转角或主次沟相交处及进入室内处均设砖砌检查井。
②检查井为Mu10粘土实心砖,M10水泥砂浆砌筑,圆形240mm墙厚,内径为800mm。
热力外网改造施工组织施设计讲解
![热力外网改造施工组织施设计讲解](https://img.taocdn.com/s3/m/7be01d93360cba1aa811dadd.png)
第一章工程概况一、工程概况:1、工程名称:崇文区老旧供热管网设施改造工程营房西街锅炉房标段。
2、整体工程地点:北京市崇文区营房西街小区。
3、建设规模:约20000米。
4、工程类别:市政工程。
5、工程范围:室内改造施工范围为营房西街小区楼内仅更新改造厨房、卫生间的采暖立管、散热器支管,暖气片不改造,所有新的采暖立管、散热器仍利用原有系统位置;营房西街小区暖气外线改造工程施工范围起点为锅炉房外墙,终点为各楼入口。
6、工期:30日历日计划开工日期:2009年8月1日计划完工日期:2009年8月31日7、量目标:合格第二章编制依据及编制说明一、编制依据:1、本次招标书要求的验收规范;2、《工业管道工程施工及验收规范》GB50235-98;3、《城市供热管网工程施工及验收规范》CJJ28-2004;4、《采暖通风与空气调节设计规范》GBJ50019-2003;5、《住宅设计规范》GB50096-2003;6、《住宅建筑规范》GB50368-2005;7、《建筑给排水及采暖工程施工质量验收规范》GB50242-2002等;二、编制说明:1、崇文区老旧供热管网设施改造工程营房西街锅炉房标段设计在编制过程中,充分考虑了工程的特点、地理、环境,本着优化施工方案,强化质量管理,合理降低工程成本,缩短施工工期的原则,对整个工程进行了总体施工布置和安排,使之具有科学性、可行性和施工指导性。
2、施工方案是按照先进合理、科学可行的原则编制,施工程序的安排、技术措施的选用、施工机械的投入、劳动力的投入均应满足阶段控制工期及总工期的需要。
3、施工组织设计在编制过程中,充分考虑了本项目特点和难度,本着优化施工方案、强化质量管理、合理降低工程造价、缩短施工工期、确保施工安全的原则,为工程做出施工程序规划。
4、在文明施工、环境保护、消防安全等具体措施中,贯彻国家及施工地区有关部门对加强建筑施工现场管理的精神和要求。
5、充分考虑了本工程的设计特点和特殊要求,了解了现场条件的各种因素,充分发挥本单位具有的人才、技术、装备、物资保证等方面的条件和对现场环境的了解,将采取大量的成功经验来缓解因现场条件和工程特殊性带来的施工困难。
市政工程集中供热管网工程施工组织设计方案
![市政工程集中供热管网工程施工组织设计方案](https://img.taocdn.com/s3/m/55907030b7360b4c2e3f6491.png)
市政工程集中供热管网工程施工组织设计方案1目录第一章一、工程概况 (5)第二章二、施工部署 (6)第三章三、施工准备 (7)第1节 1、组织准备 (7)第2节 2、技术准备 (7)第3节 3、物资准备 (8)第四章四、主要施工方法 (9)第1节工艺流程 (9)第2节 1、管沟定位放线 (9)第3节 2、管沟土方开挖 (10)第4节 3.管道吊运及安装 (11)第5节 4.管道试压、冲洗施工 (13)第6节 5.管道接口及管件的保温 (16)第7节 6.管沟的回填和阀门井的施工 (17)2第8节 7、检查井的施工 (18)第9节 8.管道支墩的施工(混凝土、模板、钢筋) (19)第五章五、劳动力及施工主要施工机械配备 (23)第1节施工机具准备 (23)第2节劳动力计划:拟投入本工程的主要工种需用量汇总表 (25)第六章六.保证工程质量的技术组织措施 (26)第1节⑴工程质量目标 (26)第2节⑵工程质量保证措施 (26)第3节⑶工程设备材料的质量要求 (28)第4节(4)质量保证体系 (29)第七章七.保证工期的技术组织措施 (29)第1节 1、进度计划管理模式 (29)第2节 2、计划的施行与控制 (29)第3节 3、工期保证措施 (31)第八章八.确保安全、文明施工的技术措施 (33)3第九章文明施工保证措施 (34)第十章九、施工进度总计划 (35)第十一章十、降低成本、提高质量的合理化建议 (36)第十二章十一、施工总平面图 (37)4第一章一、工程概况本工程为某热电厂热电联产集中供热管网工程一标段,包括:黄河东路(过南北运河),D426*8 热水管260 米;黄河东路(过七里河),D630*8热水管300 米;未来大道(沈庄北路—金水东路),D600 热水管660 米,本工程为市政道路配套工程热力子项。
管道设计压力为1.6Mpa,供回水温度为130/65℃,供水管采用有补偿直埋敷设,回水管采用无偿直埋敷设。
室外供热管网施工组织设计
![室外供热管网施工组织设计](https://img.taocdn.com/s3/m/5efcf8e610661ed9ac51f3a6.png)
2014年保障性住房建设项目室外供热配套设施工程(****供热管网建设)施工组织设计编制人:审核人:审批人:编制单位:目录一、工程概况1、工程内容2、工程地点二、施工方案1、施工前的准备2、组建项目部3、施工流向4、施工阶段划分关键控制点5、本工程管道安装的基本要求三、土建安装工程技术措施1、土建施工的内容2、定位放线3、管沟人工开挖4、管沟回填四、管道安装工程技术措施1、管道安装的准备工作2、管件的预制3、运输、布管与下管4、管道的防腐5、管道的焊接6、压力管道的吊装7、管道支架、吊架的安装8、管道焊接外观检验9、阀门闸阀安装10、管道压力试验11、法兰安装12、管道工安全技术措施五、质量目标及保证措施六、安全生产技术组织措施七、文明施工及扬尘治理技术组织措施八、劳动力配备计划及主要施工机具设备计划一、工程概况(一)工程内容本工程位于***,*****保障性住房,对该段进行管沟开挖、夯实、回填,管沟内铺细沙;砌筑检查井,聚乙烯聚氨酯发泡直埋螺旋管安装敷设,接头保温;安装中压闸阀、三通、弯头、热计量表;安装固定支墩支架,浇筑固定支墩;安装波纹补偿器,管道做强度严密性试验。
(二)工程地点*******二、施工方案(一)施工前的准备工作1、熟悉图纸:组织图纸内审,组织现场技术人员熟悉施工图纸,深刻领会设计意图及要求,会同建设单位、设计单位做好图纸会审工作,把图纸上存在的问题在施工前解决。
2、技术交底:项目部经理组织项目部专业技术人员对工程的关键部位、关键工序、特殊过程施工编制专门的施工方案,对采用的新工艺、新材料应编制施工作业指导书,并及时做好各进场班组的技术、质量、安全交底工作。
3、提出材料计划:在图纸会审的基础上,认真进行工料分析,提出各种材料计划根据施工顺序编制材料需用计划,提出加工预制及采购计划,所有材料必须按计划进入施工现场。
4、提出人机计划:制定劳动力计划和机械需用计划,开工前做到人员、机械设备落实到位,一旦确定进现场时间,保证做到随时调动施工人员和机械设备,达到开工所具备的一切条件。
市政热力外网工程施工组织设计方案
![市政热力外网工程施工组织设计方案](https://img.taocdn.com/s3/m/93934de8b1717fd5360cba1aa8114431b90d8ee6.png)
市政热力外网工程施工组织设计方案市政热力外网工程是指城市热力管网系统中从热源站点到用户终端的主要管道和设备组成的一级管网。
它负责将热源站点产生的热能传输到各个用户,满足城市的供热需求。
为了保证热力外网工程施工的顺利进行,需要进行详细的施工组织设计方案。
一、工程概况热力外网工程的设计与施工应符合相关国家标准和规范的要求。
工程概况包括施工范围、工程目标、工程技术要求、工程进度等。
二、工程测量在施工前需要进行详细的工程测量,包括地面高程测量、地下管道定位测量、管道延伸和管孔延伸等,以确保施工的准确性和安全性。
三、施工方案根据工程概况和测量结果,制定详细的施工方案。
施工方案应包括工程施工的流程、施工顺序、施工方法和施工工艺等内容。
1.施工流程:包括开挖、安装管道、焊接等具体施工过程的顺序和时序关系。
2.施工顺序:按照管道的承力要求和安装条件,确定管道的安装先后顺序。
3.施工方法:确保施工过程中安全、高效,包括管道支撑方式、管材切割、焊接等操作规范。
4.施工工艺:确定焊接的工艺参数、材料要求和测试项目,确保焊缝质量。
四、施工准备施工前需要进行一系列准备工作,包括人员组织、设备调配、材料准备、场地准备等。
1.人员组织:确定施工的施工队伍和各个岗位的职责分工,配备合适的技术人员和施工人员。
2.设备调配:确定所需施工设备和工具,保证设备和工具的完好性和操作性。
3.材料准备:根据施工方案,准备好所需的管道材料和其他辅助材料。
4.场地准备:清理施工现场,并保证施工场地的平整性和通行条件。
五、施工安全施工过程中需要严格遵守安全规范,确保施工的安全性。
1.施工人员应具备相关的职业证书和岗位培训,了解施工操作规范和安全操作技术。
2.施工现场应设置安全警示标志,保证施工人员和周围人员的安全。
3.严禁违规施工和违规操作,如无资质的人员进行焊接、操作危险设备等。
六、施工进度控制制定合理的施工进度计划,按照计划控制施工进度。
1.制定详细的施工进度计划,包括每个施工过程的开始时间和结束时间、重要节点等。
市政热力外网工程施工组织设计方案
![市政热力外网工程施工组织设计方案](https://img.taocdn.com/s3/m/2880beb5c850ad02df804125.png)

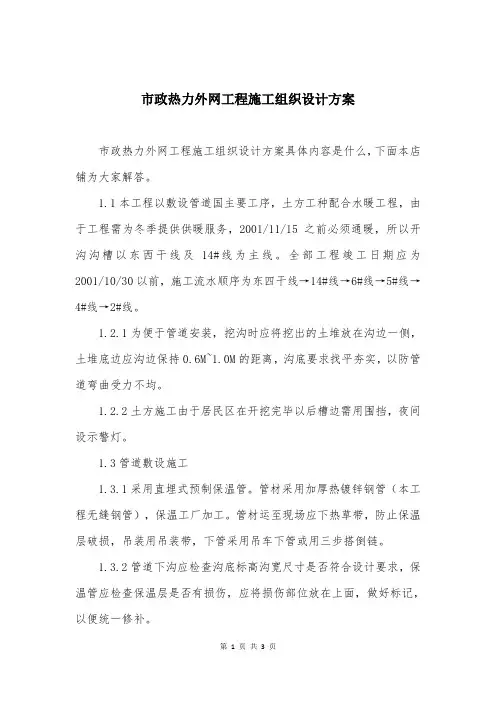

市政热力外网工程施工组织设计方案市政热力外网工程施工组织设计方案具体内容是什么,下面本店铺为大家解答。
1.1本工程以敷设管道国主要工序,土方工种配合水暖工程,由于工程需为冬季提供供暖服务,2001/11/15之前必须通暖,所以开沟沟槽以东西干线及14#线为主线。
全部工程竣工日期应为2001/10/30以前,施工流水顺序为东四干线→14#线→6#线→5#线→4#线→2#线。
1.2.1为便于管道安装,挖沟时应将挖出的土堆放在沟边一侧,土堆底边应沟边保持0.6M~1.0M的距离,沟底要求找平夯实,以防管道弯曲受力不均。
1.2.2土方施工由于居民区在开挖完毕以后槽边需用围挡,夜间设示警灯。
1.3管道敷设施工1.3.1采用直埋式预制保温管。
管材采用加厚热镀锌钢管(本工程无缝钢管),保温工厂加工。
管材运至现场应下热草带,防止保温层破损,吊装用吊装带,下管采用吊车下管或用三步搭倒链。
1.3.2管道下沟应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,应将损伤部位放在上面,做好标记,以便统一修补。
1.3.3管道应先在沟边进行分段焊接,每段长度控制在25~35M 内,放管时应用绳索将一端固定在地锚上,并套卷管拉住另一端,用撬扛将管段移至沟边,放木滑杠统一指挥,慢放绳,使管段沿木杠下滚,为避免受管道弯曲拉绳一少于两条,且沟边不能站人。
1.4钢管焊接1.4.1所有钢管用无缝钢管焊接,外包聚氨脂保温材料,保温厚度大于40MM.焊工应具有焊工上岗证,按焊接等级施焊。
1.4.2沟内管道焊接,接通前必须清理管道,找平找直,焊接处要挖出操作坑。
1.5直埋管支架及局部作法1.5.1直埋部分固定支架采用现浇混凝土墩,其内预埋固定套管,套管端头与预埋管焊接。
1.5.2直埋管段穿墙处预埋防水套管,直径比埋管外径在25~50MM,管间隙用浸沥青麻刀填实。
1.5.3管道低点处设泄水管,逢管最高点设排气管。
1.6管道试与冲洗。
热力外网工程施工组织设计
![热力外网工程施工组织设计](https://img.taocdn.com/s3/m/dcdedaa4eff9aef8951e068e.png)
目录1工程概况及编制依据-------------------------------------------------------------31.1工程概况----------------------------------------------------------------------31.2编制依据----------------------------------------------------------------------32施工组织机构----------------------------------------------------------------------53施工部署及主要施工技术措施-------------------------------------------------63.1施工准备计划---------------------------------------------------------------------63.2主要施工方案---------------------------------------------------------------------83.2.1土建施工技术措施-------------------------------------------------------------8 3.2.2管道施工技术措施------------------------------------------------------------114施工进度计划---------------------------------------------------------------------204.1进度计划--------------------------------------------------------------------204.2进度保证措施--------------------------------------------------------------215施工资源需用量计划------------------------------------------------------------215.1施工人力资源及进场计划-----------------------------------------------215.2施工机械需用量计划-----------------------------------------------------226施工质量管理计划---------------------------------------------------------------226.1工程质量保证体系--------------------------------------------------------226.2质量保证措施--------------------------------------------------------------237现场施工安全保证体系及保证措施------------------------------------------257.1安全保证体系--------------------------------------------------------------257.2安全保证措施--------------------------------------------------------------26 8文明施工及环境保护------------------------------------------------------------288.1文明施工管理--------------------------------------------------------------288.2施工现场的环境保护-----------------------------------------------------309雨季施工技术措施--------------------------------------------------------------3010现场管理办法--------------------------------------------------------------------3011 施工现场平面布置图----------------------------------------------------------481 工程概况及编制依据1.1工程概况:1.1.1项目规模:该工程为包头市豪德贸易广场供热外网二次网工程。
2019年市政热力外网工程施工组织设计
![2019年市政热力外网工程施工组织设计](https://img.taocdn.com/s3/m/3540c11f31126edb6f1a1070.png)
市政热力外网工程施工组织设计某施工单位xxxx年xx月xx日目录第一章工程概况 (1)第二章施工部署 (2)第三章施工方案 (4)第四章主要质量目标及保证措施 (7)第五章文明施工及环保措施 (9)第六章安全消防保证措施 (10)第七章技术节约措施 (11)第八章季节性施工措施 (12)第九章关于施工技术资料 (13)第十章主要材料需要量....................................................................................... 错误!未定义书签。
第一章工程概况1.2.3干线出口向南向住宅1#2#楼前道路,形成东西干线,干线全长225米,东端40米已完成。
南端干线向北折向1#楼供热,未完施工干线长185米称东西干线。
1.2.4东西干线西端穿过七条北折向14#15#楼供热,称14#线,长90米。
1.2.5东西干线中途向北S1二支线向4#棂6楼,供热称4#6#线。
4#线65米6#线未完成部分55米。
1.2.6东西干线向南引支线向2#楼供热称2#线长48米。
1.3干线走向存在问题:东升园七条已有电讯燃气及上水管线。
现在热力管线要穿七条可能要和现况管线冲突,施工中与甲方设计密切配合避免损失.1.4东升园和外线管道全部估用直埋敷设,所有管材用无逢钢管焊接,外包聚胺脂保温材料.1.5管道敷设中在折点翻起及阀门处均设热力检查小室.1.6直埋管线由原有外线出口交接时,须核对好位置及标高,如有不符合之处,按现场实际调整.现场管线交叉处与图中不符时以实测为准,洽商解决,应做好施工记录.第二章施工部署2.1建立东升园小区项目经理,设置项目经理及贫乏施工材料设备供应副经理.设主管工长一人及土建水暖等专业工长,配备质量员安全员及放线测量员.材料员等,要求各司其职,具有各职能上岗证.2.2施工阶段划分..本工程施工阶段可主要划分为土方开挖及回填管道敷设安装调试管道保温处理.本工种工程第一由于小区地下管道不清,所以采用人工开挖槽沟形式由于局部沟槽深超过2.5M,必须按要求放坡或根据土质情况采取边坡护坡措施.2.3根据管线走向本工程施工段落可以划分为6段,其它各为5#14#4#6#2#线及东西干线6个施工段中以东西干线为基准各支线可以根据工力情况安排施工.2.4施工准备2.4.1根据施工现场三通一平情况在甲方指定地点建立生活及管理区,初步规定为120M2四周采用公司统一的标准围挡围护.内设工棚三栋12X5M,另设办公室一间,料具仓库一幢及食堂料棚等.2.4.2施工用水.电供应.现场主要是管道工程,现场水源应Ф40以上.电源可以满足BX3-300-1,电焊机即可,根据现场情况项目部需备有移动电缆箱在就近的地方接电.2.4.3机械机具计划2.4.4劳动力调配计划第三章施工方案3.1本工程以敷设管道国主要工序,土方工种配合水暖工程,由于工程需为冬季提供供暖服务,2001/11/15之前必须通暖,所以开沟沟槽以东西干线及14#线为主线.全部工程竣工日期应为2001/10/30以前,施工流水顺序为东四干线→14#线→6#线→5#线→4#线→2#线.3.2土方工程施工方法土方工程采用人工开挖形式各施工开挖工程量如下注:1未注高程处需现场测量. 2高差+某常数=挖深3.2.1为便于管道安装,挖沟时应将挖出的土堆放在沟边一侧,土堆底边应沟边保持0.6M~1.0M的距离,沟底要求找平夯实,以防管道弯曲受力不均.3.2.2土方施工由于居民区在开挖完毕以后槽边需用围挡,夜间设示警灯.3.3管道敷设施工3.3.1采用直埋式预制保温管.管材采用加厚热镀锌钢管(本工程无缝钢管),保温工厂加工.管材运至现场应下热草带,防止保温层破损,吊装用吊装带,下管采用吊车下管或用三步搭倒链.3.3.2管道下沟应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,应将损伤部位放在上面,做好标记,以便统一修补.3.3.3管道应先在沟边进行分段焊接,每段长度控制在25~35M内,放管时应用绳索将一端固定在地锚上,并套卷管拉住另一端,用撬扛将管段移至沟边,放木滑杠统一指挥,慢放绳,使管段沿木杠下滚,为避免受管道弯曲拉绳一少于两条,且沟边不能站人.3.4钢管焊接3.4.1所有钢管用无缝钢管焊接,外包聚氨脂保温材料,保温厚度大于40MM.焊工应具有焊工上岗证,按焊接等级施焊.3.4.2沟内管道焊接,接通前必须清理管道,找平找直,焊接处要挖出操作坑.3.5直埋管支架及局部作法3.5.1直埋部分固定支架采用现浇砼墩,其内预埋固定套管, 套管端头与预埋管焊接.3.5.2直埋管段穿墙处预埋防水套管,直径比埋管外径在25~50MM,管间隙用浸沥青麻刀填实.3.5.3管道低点处设泄水管,逢管最高点设排气管.3.6管道试与冲洗.参照91SB13.6.1直埋管道试压时所有支架需加临时支撑分段测试.3.6.2采暖管道试压压力为1.25Mpa,高区采暖管道试压压力为2.0Mpa(设计压力1.5倍)3.6.3供热管道清洗吹扫成立专门机械全面负责冲洗前应进行吹扫.3.6.4试压与冲洗应输隐检手续,注意泄水.3.7保温防腐3.7.1直埋段管口管道焊缝的现场发泡保温在试压合格后进行.本工程设计中要求由保温材料厂家现场补做保温.如现场因已施工需将管口处清理干净,刷环氧煤沥青底漆和面漆,外包聚氯乙烯,内部填充发泡保温材料进行发泡.3.8填砂3.8.1为保证直埋管道伸缩自由,在管道底要求铺砂20CM,并用一板振动夯夯实.在水压试验合格后清槽后再进行回填砂,管顶以上20CM填砂,用平夯振动实,并在距管顶大于50CM,位置放置标志带.3.8.2穿越道路埋深少于800MM时应做简易管沟加盖砼盖板,沟内填砂.3.8.3管道两侧回填要同时进行防止管道中心偏移管道回填砂时,特别要注意管道的三角区部分的夯实质量.3.9热力检查小室做法管道折点及门六处设检查井做法详大样图,直埋管与井壁处做防水处理,做法详91SB-暖122, 外压式补偿器(直埋)做法详北京兴达波纹管制造厂说明书.安装位置距固定支座1.6M注意事项参照91SB暖243.10供热管道直埋安装工艺流程放线定位→砌井铺砂\挖管沟\防腐保温\管道敷设→补偿器安装→水压试验→防腐保温修补→填盖细砂→回填土夯实3.11管沟放线定位→挖土方→砌管沟→支架制安装→管道安装→补偿器安装→水压试验→防腐保温→盖沟盖板→回填土3.12架设放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温第四章 主要质量目标及保证措施4.1质量目标A 竣工验收合格率百分之百.B 各分项工程优良率85%以上. 4.2项目部组织机构4-3质量保证体系采用项目施工法进行施工管理,公司、项目二级控制。
最新版市政外网建设工程施工组织设计方案
![最新版市政外网建设工程施工组织设计方案](https://img.taocdn.com/s3/m/7c6b04ff7fd5360cbb1adb5c.png)
市政外网建设工程施工组织设计方案目录第一章施工部署及总体安排 (3)第二章施工工艺及技术措施 (13)第三章质量通病的防治措施 (31)第四章工程质量保证措施 (28)第五章人员设备进场时间和数量计划 (35)第六章工程施工进度计划及保证措施 (58)第七章各季施工措施 (60)第八章环境保护和安全文明施工措施 (61)第一章施工部署及总体安排1.1编制依据及编制原则1.1.1编制依据依据施工招标文件及相关专业图纸;现行道路工程及有关设计、施工规范和评定标准;现场勘察资料;我公司的施工能力、技术力量和经济实力;**省有关安全法规、规章、防护、防火、安全技术标准及文明施工有关规定;施工技术规范规程和**省的有关规定。
采用的施工规范及标准《工程测量规范》GB50026-2007《沥青路面施工及验收规范》GB50092-96《公路沥青路面施工技术规范》(JTG F40-2004);《公路路面基层施工技术规范》(JTJ034-2000);《公路路基施工技术规范》(JTG F10-2006);《城市道路-路缘石》(05MR404)(国家建筑标准设计图集)《市政道路工程质量检验评定标准》CJJ1-90《城镇道路工程施工与质量验收规范》(CJJ 1-2008)《给水排水管道工程施工及验收规范》GB 50268-2008DB13(J)53、54、55、56、57、58-2005(非**省区域不执行此标准系列)DB13(J) 53-2005市政基础设施工程施工质量验收统一标准DB13(J) 54-2005市政基础设施工程施工质量验收通用规程DB13(J) 55-2005市政道路工程施工质量验收规程DB13(J) 56-2005市政给水管道工程施工质量验收规程DB13(J) 57-2005市政排水管渠工程施工质量验收规程DB13(J) 58-2005市政给排水构筑物及设备安装工程施工质量验收规程其他《建设工程项目管理规范》(GB/T50326-2001)《建设工程文件归档整理规范》(GB50328-2014)《城市环境卫生设施设置标准》CJJ27-89《中华人民共和国安全生产法》《中华人民共和国档案法》及其《实施办法》《**省档案工作条例(2002修正)》《建筑工程技术资料管理规程》DBI(J)35--2002《**省建设工程质量监督管理暂行办法》冀建建[2001]99号《**省建设工程质量监督实施细则》冀建质[2005]475号《**省建设工程竣工验收及备案管理办法》冀建法〔2008〕759号《**省住房和城乡建设厅关于加强城市基础设施建设档案管理工作的通知》冀建[2009]304号《给水排水管道工程施工及验收规范》GB 50268-2008《混凝土结构工程施工质量验收规范》GB50204—2015《建设工程项目管理规范》(GB/T50326-2006)《建设工程文件归档整理规范》(GB50328-2014)《城市环境卫生设施设置标准》CJJ27-89《中华人民共和国安全生产法》《中华人民共和国档案法》及其《实施办法》《通信管道与通道工程设计规范(GB50373~2006)》;《通信管道工程施工及验收规范(GB50374~2006)》;《**省档案工作条例(2002修正)》《建筑工程技术资料管理规程》DBI(J)35--2002《**省建设工程质量监督管理暂行办法》冀建建[2001]99号《**省建设工程质量监督实施细则》冀建质[2005]475号《**省建设工程竣工验收及备案管理办法》冀建法〔2008〕759号《**省住房和城乡建设厅关于加强城市基础设施建设档案管理工作的通知》冀建[2009]304号。
市政热力管道施工组织设计
![市政热力管道施工组织设计](https://img.taocdn.com/s3/m/df7f96400b1c59eef8c7b473.png)
《丁香妈妈儿童疾病与科学用药指南》读书随笔目录一、书籍概述 (2)1.1 书籍背景 (3)1.2 内容简介 (4)1.3 读者对象 (5)二、书中主要知识点 (7)2.1 儿童常见疾病类型及症状 (9)2.2 儿童疾病预防措施 (10)2.3 儿童科学用药原则与方法 (12)2.4 药品选用注意事项 (13)三、读书笔记 (14)3.1 儿童疾病认识上的改变 (15)3.2 预防儿童疾病的新理念 (16)3.3 科学用药的重要性及实践 (18)3.4 对儿童健康的思考 (19)四、实践应用与案例分析 (21)4.1 书中知识与实际生活的结合 (22)4.2 儿童疾病处理案例分析 (24)4.3 科学用药的实践案例 (25)4.4 对实际育儿过程的指导意义 (26)五、心得体会与总结 (28)5.1 学习过程中的收获与感悟 (29)5.2 儿童健康护理的新认识 (31)5.3 对丁香妈妈品牌的评价 (32)5.4 对未来儿童健康护理的展望 (33)一、书籍概述《丁香妈妈儿童疾病与科学用药指南》是一本关于儿童健康及用药指导的实用性书籍。
本书旨在帮助家长更好地了解和应对儿童常见的疾病问题,提供科学、合理的用药指导,促进儿童健康成长。
本书内容涵盖了儿童常见疾病的介绍、症状识别、预防护理、治疗方法和用药指南等方面。
作者结合专业知识和实践经验,以通俗易懂的语言,详细阐述了儿童疾病的相关知识,帮助家长在面对孩子健康问题时不至于手足无措,能够更加理性、科学地对待。
本书特点在于其系统性和实用性,系统性体现在对儿童疾病的全面介绍和深入分析上,涵盖了从预防到治疗的全方位知识。
实用性则体现在为家长提供了具体的用药指导和操作建议,使家长在面对孩子疾病时能够有针对性地进行治疗和护理。
通过阅读本书,家长可以了解到儿童常见疾病的基本知识,学会如何观察孩子的症状、判断病情严重程度,以及如何在家中进行合理护理。
特别是在用药方面,本书强调了科学用药的重要性,提醒家长要遵循医嘱,不要随意给孩子用药,以免给孩子带来不必要的伤害。
市政热力外网工程施工组织设计方案[详细]
![市政热力外网工程施工组织设计方案[详细]](https://img.taocdn.com/s3/m/4c71a9a8f18583d0496459fa.png)
市政热力外网工程施工组织设计某施工单位xxxx年xx月xx日目录第一章工程概况 (1)第二章施工部署 (2)第三章施工方案 (4)第四章主要质量目标及保证措施 (7)第五章文明施工及环保措施 (9)第六章安全消防保证措施 (10)第七章技术节约措施 (11)第八章季节性施工措施 (12)第九章关于施工技术资料 (13)第十章主要材料需要量 (14)第一章工程概况1.2.3干线出口向南向住宅1#2#楼前道路,形成东西干线,干线全长225米,东端40米已完成。南端干线向北折向1#楼供热,未完施工干线长185米称东西干线。1.2.4东西干线西端穿过七条北折向14#15#楼供热,称14#线,长90米。1.2.5东西干线中途向北S1二支线向4#棂6楼,供热称4#6#线。4#线65米6#线未完成部分55米。1.2.6东西干线向南引支线向2#楼供热称2#线长48米。1.3干线走向存在问题:东升园七条已有电讯燃气及上水管线。现在热力管线要穿七条可能要和现况管线冲突,施工中与甲方设计密切配合避免损失.1.4东升园和外线管道全部估用直埋敷设,所有管材用无逢钢管焊接,外包聚胺脂保温材料.1.5管道敷设中在折点翻起及阀门处均设热力检查小室.1.6直埋管线由原有外线出口交接时,须核对好位置及标高,如有不符合之处,按现场实际调整.现场管线交叉处与图中不符时以实测为准,洽商解决,应做好施工记录.第二章施工部署2.1建立东升园小区项目经理,设置项目经理及贫乏施工材料设备供应副经理.设主管工长一人及土建水暖等专业工长,配备质量员安全员及放线测量员.材料员等,要求各司其职,具有各职能上岗证.2.2施工阶段划分..本工程施工阶段可主要划分为土方开挖及回填管道敷设安装调试管道保温处理.本工种工程第一由于小区地下管道不清,所以采用人工开挖槽沟形式由于局部沟槽深超过2.5M,必须按要求放坡或根据土质情况采取边坡护坡措施.2.3根据管线走向本工程施工段落可以划分为6段,其它各为5#14#4#6#2#线及东西干线6个施工段中以东西干线为基准各支线可以根据工力情况安排施工.2.4施工准备2.4.1根据施工现场三通一平情况在甲方指定地点建立生活及管理区,初步规定为120XX 四周采用公司统一的标准围挡围护.内设工棚三栋12X5M,另设办公室一间,料具仓库一幢及食堂料棚等.2.4.2施工用水.电供应.现场主要是管道工程,现场水源应Ф40以上.电源可以满足BX3-300-1,电焊机即可,根据现场情况项目部需备有移动电缆箱在就近的地方接电.2.4.3机械机具计划2.4.4劳动力调配计划第三章施工方案3.1本工程以敷设管道国主要工序,土方工种配合水暖工程,由于工程需为冬季提供供暖服务,20XX/11/15之前必须通暖,所以开沟沟槽以东西干线及14#线为主线.全部工程竣工日期应为20XX/10/30以前,施工流水顺序为东四干线→14#线→6#线→5#线→4#线→2#线.3.2土方工程施工方法土方工程采用人工开挖形式各施工开挖工程量如下注:1未注高程处需现场测量. 2高差+某常数=挖深3.2.1为便于管道安装,挖沟时应将挖出的土堆放在沟边一侧,土堆底边应沟边保持0.6M~1.0M的距离,沟底要求找平夯实,以防管道弯曲受力不均.3.2.2土方施工由于居民区在开挖完毕以后槽边需用围挡,夜间设示警灯.3.3管道敷设施工3.3.1采用直埋式预制保温管.管材采用加厚热镀锌钢管(本工程无缝钢管),保温工厂加工.管材运至现场应下热草带,防止保温层破损,吊装用吊装带,下管采用吊车下管或用三步搭倒链.3.3.2管道下沟应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,应将损伤部位放在上面,做好标记,以便统一修补.3.3.3管道应先在沟边进行分段焊接,每段长度控制在25~35M内,放管时应用绳索将一端固定在地锚上,并套卷管拉住另一端,用撬扛将管段移至沟边,放木滑杠统一指挥,慢放绳,使管段沿木杠下滚,为避免受管道弯曲拉绳一少于两条,且沟边不能站人.3.4钢管焊接3.4.1所有钢管用无缝钢管焊接,外包聚氨脂保温材料,保温厚度大于40MM.焊工应具有焊工上岗证,按焊接等级施焊.3.4.2沟内管道焊接,接通前必须清理管道,找平找直,焊接处要挖出操作坑.3.5直埋管支架及局部作法3.5.1直埋部分固定支架采用现浇砼墩,其内预埋固定套管, 套管端头与预埋管焊接.3.5.2直埋管段穿墙处预埋防水套管,直径比埋管外径在25~50MM,管间隙用浸沥青麻刀填实.3.5.3管道低点处设泄水管,逢管最高点设排气管.3.6管道试与冲洗.参照91SB13.6.1直埋管道试压时所有支架需加临时支撑分段测试.3.6.2采暖管道试压压力为1.25Mpa,高区采暖管道试压压力为2.0Mpa(设计压力1.5倍)3.6.3供热管道清洗吹扫成立专门机械全面负责冲洗前应进行吹扫.3.6.4试压与冲洗应输隐检手续,注意泄水.3.7保温防腐3.7.1直埋段管口管道焊缝的现场发泡保温在试压合格后进行.本工程设计中要求由保温材料厂家现场补做保温.如现场因已施工需将管口处清理干净,刷环氧煤沥青底漆和面漆,外包聚氯乙烯,内部填充发泡保温材料进行发泡.3.8填砂3.8.1为保证直埋管道伸缩自由,在管道底要求铺砂20XX,并用一板振动夯夯实.在水压试验合格后清槽后再进行回填砂,管顶以上20XX填砂,用平夯振动实,并在距管顶大于50CM,位置放置标志带.3.8.2穿越道路埋深少于800MM时应做简易管沟加盖砼盖板,沟内填砂.3.8.3管道两侧回填要同时进行防止管道中心偏移管道回填砂时,特别要注意管道的三角区部分的夯实质量.3.9热力检查小室做法管道折点及门六处设检查井做法详大样图,直埋管与井壁处做防水处理,做法详91SB-暖122, 外压式补偿器(直埋)做法详北京兴达波纹管制造厂说明书.安装位置距固定支座1.6M注意事项参照91SB暖243.10供热管道直埋安装工艺流程放线定位→砌井铺砂\挖管沟\防腐保温\管道敷设→补偿器安装→水压试验→防腐保温修补→填盖细砂→回填土夯实3.11管沟放线定位→挖土方→砌管沟→支架制安装→管道安装→补偿器安装→水压试验→防腐保温→盖沟盖板→回填土3.12架设放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温第四章 主要质量目标及保证措施4.1质量目标A 竣工验收合格率百分之百.B 各分项工程优良率85%以上. 4.2项目部组织机构4-3质量保证体系采用项目施工法进行施工管理,公司、项目二级控制。项目部各职能部门与公司对职能部门双向管理。 4.4质量保证措施 项目部执行公司各项质量管理制度a. 质量设计或质量规划制度,开工前根据工程情况规划质量要求及等级进行质量达标活动。b.施工图纸会审和设计交底制度,施工图纸收到后,组织技术人员进行审图,发现问题在设计交底时同统一解决。c.技术交底制度,每个分项工程开工前施工员要按工艺要求向施工人员进行交底。交安全、交技术、交质量,把具体要求交清楚。d.三检制:施工中执行自检、互检及工序交接检验制度。e.执行预检引、隐检及质检验收制度。项目各职能人员,根据岗位责任制,职责权利与落实/f.施工中执行施工部位挂牌制,施工人员考核入岗制,施工人员考核入岗制,落实奖惩制度。g.进厂材料,设备执行进厂材料设备验收制度。不合格材料不许入场。第五章文明施工及环保措施施工中应确保文明施工加强环保意识,贯彻执行《北京市建设工程施工管理办法》和《大气法北京市实施办法》具体措施如下:5-1现场成立文明施工管理小组,设专职文明施工人员和环保人员统一着装上岗,负责文明施工和环保检查。5-2具体措施a.现场设一图一牌四框,把最高管理人员上榜公布。b.工地统一施工现场入口处要求设篦子设流水槽,冲刷外出运土车辆,出厂土方车要覆盖严密,不抛洒尘土。c.现场土方要求水泥、白灰存放要入库进棚,库房要不透风、不透雨。d.四级以上大风天气停止土方施工,大风天气不进行灰土拌和作业。第六章安全消防保证措施6-1工地设专职安全员定期进行安全检查,工地警卫人员24小时负责安全保卫消防。6-2安全消防制度a.现场安全消防制度b.施工机械设备安保制度c.施工现场安全用电管理制度d.施工现场用火申请,电气焊专人看火制度。e.生活用电、用火、安保制度。f.土方作业设围拦,夜间加警示灯。第七章技术节约措施7-1采用先进施工技术a.小区热力外线采用直埋法施工管道敷设全部省去暖沟,从工艺材料上,工期上比原有施工方法先进。b.采用聚氨脂保温材料,比传统保温效果好,质量好。7-2采用先进的施工材料a.采用直埋外压式波纹补偿器比传统管道张力管节约工力、材料,方便施工。7-3采用先进施工工艺改用热力小室、直埋管道井省工、省料。第八章季节性施工措施本工程工期处于9月中旬至10月底,避开雨冬季。可不考虑。第九章关于施工技术资料根据建委京建科[20XX]365号文件要求,编号DBJ01-51-20XX<建筑安装工程资料管理规程>自20XX年5月起实行。请项目部技术资料员确实注意。第十章主要材料需要量主要材料在设计施工图中,市政土建概算表中有详细记录。目前施工进度主要是敷设无缝钢管及铸铁阀门及配件。。
供热外网施工方案
![供热外网施工方案](https://img.taocdn.com/s3/m/6852669129ea81c758f5f61fb7360b4c2f3f2a4a.png)
供热外网施工方案一、前期准备1.对供热外网施工区域进行测量和勘察,了解地形、地质条件以及现有设施情况。
根据勘察结果制定施工方案。
2.制定施工计划,明确施工范围、进度和质量要求,并安排相应的人员和设备。
3.组织材料和设备采购,确保施工所需的材料和设备及时到位。
二、施工方法1.确定施工起点和终点。
根据供热外网的布局和需求,确定供热管道的起点和终点,确保供热外网的连贯性和正常运行。
2.进行挖掘和铺设。
根据施工方案,在施工区域进行挖掘工作,留下足够的空间以容纳供热管道。
然后进行管道的铺设,确保管道的平整和牢固。
3.进行连接和焊接。
在管道布设完成后,进行连接和焊接工作,确保管道之间的连通性和密闭性。
同时进行必要的测试,确保供热外网的稳定性和安全性。
4.进行维护和保护。
在施工过程中,要对供热外网进行维护和保护,防止损坏和污染。
如有必要,要进行防腐涂层的处理,以延长供热管道的使用寿命。
5.进行试运行和调试。
在供热外网施工完成后,进行试运行和调试,确保供热外网的正常运行。
根据试运行和调试的结果,进行必要的调整和改进。
三、安全措施1.制定施工安全管理方案,明确施工现场的安全责任和措施。
要确保施工人员按照安全规定进行操作,并配备必要的安全装备和器材。
2.在施工现场设置警示标志和围挡,提醒施工人员和周围人员注意安全。
并配备专职安全人员进行现场巡视和指导,及时发现并处理安全问题。
3.实施施工现场管理,确保施工现场的整洁和安全。
做好施工现场的交通组织,确保人员和车辆的安全通行。
4.进行演练和培训,提高施工人员的安全意识和应急处理能力。
加强与相关部门的沟通和合作,共同做好供热外网施工期间的安全工作。
四、环境保护措施1.按照相关环保法规要求,污染物的排放必须符合国家标准,并进行必要的监测和记录。
2.采取有效措施防止土壤、水源和大气的污染。
对施工现场的粉尘、噪音、废水等进行治理和控制,以保护周围环境的安全和健康。
3.加强施工废弃物的分类和处理,进行垃圾清理和回收利用,并做好相关的记录和报告。
XX热力供热外网工程施工组织设计1
![XX热力供热外网工程施工组织设计1](https://img.taocdn.com/s3/m/a2fa750dabea998fcc22bcd126fff705cc175c04.png)
XX热力供热外网工程施工组织设计1施工组织设计一、工程概况:本工程为XXX热力有限公司供热外网管道安装工程。
本工程1标段:由电厂供热首站外一米处至新泰临路,约6km长的高温热水管网(一供一回) 与约3km长的蒸汽管网。
蒸汽管网供热136t∕h, 一期供热面积400万平方米。
厂区内管网使用低支架架空敷设,厂外管网使用直埋敷设。
1、设计参数:(1)管网蒸汽设计参数为:设计压力为L6MPa,设计温度为300℃。
(2)高温水设计参数为:压力为2.0卜^@,供水温度为130℃。
回水温度为70℃2.管材及保温:管径W250材质为20#无缝钢管,管径2300材质为Q238B 螺旋缝电焊管。
直埋高温水管网保温材料为耐温150C聚氨酯泡沫塑料,外护管为高密度聚乙烯,跟工作钢管一起预制成直埋保温管。
直埋蒸汽管网保温使用超高温超细玻璃棉,外护管为钢套管,跟工作钢管一起预制成钢套钢直埋保温管。
厂区内架空管道均使用超细玻璃棉,外包镀锌铁皮。
二、编织说明及根据1.编制说明本施工组织设计是根据招标单位提供的施工图、招标文件及有关施工说明结合我方现场勘察进行编制。
本施工组织设计对施工的总体布置、质量操纵、要紧技术措施、安全生产、文明施工与降低环境污染技术措施等要紧有关措施进行了说明。
2.编制根据(1)《城镇供热管网工程施工及验收规范》CJJ28-2004(2)《工业金属管道工程施工及验收规范》GB50235-97(3)《现场设备、工业管道焊接工程施工及验收规范》GB50236-98(4)《城市直埋供热管道工程技术规程》CJJ/T81-98(5)《施工现场临时用电安全技术规范》JGJ46-2005(6)《城镇供热直埋蒸汽管道技术规程》CJJ 104-2005(7)《热水管道直埋敷设》05R410(8)《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-2000(9)《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T155-2001三、施工准备(-)施工现场“三通一平”:1、水:(1)施工用水:安装工程前期基本不用水,后期压力试验时由建设单位协调就近安排。
市政热网工程施工组织设计
![市政热网工程施工组织设计](https://img.taocdn.com/s3/m/7b0ba818de80d4d8d15a4f70.png)
(此文档为word格式,下载后您可任意编辑修改!)目录第一篇设计综述 (3)第一节编制说明 (3)第二节工程概况 (5)第三节工程控制重点与施工难度 (6)第四节工程管理目标 (6)第二篇项目组织机构和施工总平面布置 (7)第一节项目经理部组织机构 (7)第二节项目经理部成员岗位职责 (9)第三节施工部署 (14)第四节现场总平面布置图 (16)第三篇施工进度计划和工期措施 (18)第一节施工进度计划 (18)第二节工期保证措施 (21)第四篇施工方案 (23)第一节土方工程 (23)第二节钢筋工程 (25)第三节模板工程 (41)第四节混凝土工程 (45)第五节管道工程 (47)第六节顶管工程 (56)第五篇质量、安全保证措施 (69)第一节工程质量目标与目标管理 (70)第二节工程质量控制的原则 (71)第三节工程质量预控 (71)第四节过程质量监控 (74)第五节质量控制的主导过程 (76)第六节工作质量及工序质量的控制 (77)第七节安全保证措施 (81)第六篇施工技术措施及使用新技术、新工艺的可行性 (102)第一节施工技术措施 (102)第二节雨季施工措施 (103)第三节新技术新工艺的应用 (105)第七篇主要材料、构配件计划 (107)第八篇主要机械设备供应计划 (109)第九篇劳动力安排及分包情况 (112)第十篇文明施工措施 (113)第一节文明工地建设 (113)第二节环境保护措施 (117)第三节消防、保卫措施 (119)第四节成品保护措施 (120)第五节现场料具管理 (121)第十一篇技术资料管理及试验管理 (122)第十二篇项目服务策划 (129)第一篇施工组织设计综述第一节编制说明一、本施工组织设计为投标施工组织设计,编制时着重对整个工程施工总体部署与施工组织建立、施工资源配置、现场平面布置、施工方案和施工进度质量安全控制等方面进行方法及措施的策划阐述,力求充分体现本公司的工程管理状况。
热力外网工程施工方案
![热力外网工程施工方案](https://img.taocdn.com/s3/m/5cabfb37a36925c52cc58bd63186bceb19e8ed0f.png)
热力外网工程施工方案一、工程项目基本情况1.1 工程名称:热力外网工程施工1.2 工程地点:某某市某某区1.3 工程范围:本次热力外网工程施工范围包括某某市某某区内的热力管网改造和新建。
1.4 工程概况:本次工程施工内容包括热力管道铺设、热力泵站建设、管线连接等。
二、施工方案2.1 施工准备工作(1)确定施工队伍:根据工程需要,组织具有相关资质和经验的施工队伍,确保施工人员具备相关技能和资质。
(2)采购材料设备:根据施工计划,采购所需的热力管道、阀门、泵站等设备和材料。
(3)确定施工方案:制定详细的施工方案,包括施工流程、工期计划、安全措施、质量要求等。
2.2 施工技术要求(1)热力管道铺设:确定管道铺设路线和深度,保证管道的牢固和稳定。
(2)热力泵站建设:按照设计要求建设热力泵站,确保设备运行稳定和安全。
(3)管线连接:对管道进行连接时,采取适当的连接方式,确保连接牢固、无泄漏。
2.3 安全防护措施(1)施工现场安全:严格执行施工现场安全管理制度,设立警戒线和安全警示标识,划定危险区域,保证施工现场通道畅通。
(2)施工人员安全:给施工人员配备必要的安全防护用具,进行安全培训,加强安全意识教育,确保施工人员的人身安全。
2.4 环境保护措施(1)施工过程中,严格执行环保要求,做好施工现场的环境保护工作。
(2)对废弃物和废水进行分类处理和合理排放,不影响周边环境。
2.5 质量控制措施(1)对施工材料进行严格的质量检查,确保材料符合设计要求。
(2)加强施工现场质量监督,确保施工质量达到设计要求。
2.6 施工期限(1)根据施工计划确定施工周期,确保施工进度和质量。
(2)加强施工进度监督,及时发现问题并及时解决,保证工程按期完工。
三、施工方案执行3.1 施工前期准备(1)组织施工人员进行安全培训,确保施工人员的安全意识。
(2)购买所需的施工材料和设备,保证施工进度。
3.2 施工过程管理(1)严格执行施工方案,确保施工质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政热力外网工程施工组织设计某施工单位2006年02月21日目录第一章工程概况 (1)第二章施工部署 (3)第三章施工方案 (5)第四章主要质量目标及保证措施 (8)第五章文明施工及环保措施 (11)第六章施工管理措施 (12)第一章工程概况1.1本工程为海淀区东升危改小区热力外线.热源由三期新建锅炉房供给一期全部住宅1.2.2锅炉房干线出口,向北向南二踟供热.向北向5#楼供热,称5#线长40米。
1.2.3干线出口向南向住宅1#2#楼前道路,形成东西干线,干线全长225米,东端40米已完成。
南端干线向北折向1#楼供热,未完施工干线长185米称东西干线。
1.2.4东西干线西端穿过七条北折向14#15#楼供热,称14#线,长90米。
1.2.5东西干线中途向北S1二支线向4#棂6楼,供热称4#6#线。
4#线65米6#线未完成部分55米。
1.2.6东西干线向南引支线向2#楼供热称2#线长48米。
1.3干线走向存在问题:东升园七条已有电讯燃气及上水管线。
现在热力管线要穿七条可能要和现况管线冲突,施工中与甲方设计密切配合避免损失.1.4东升园和外线管道全部估用直埋敷设,所有管材用无逢钢管焊接,外包聚胺脂保温材料.1.5管道敷设中在折点翻起及阀门处均设热力检查小室.1.6直埋管线由原有外线出口交接时,须核对好位置及标高,如有不符合之处,按现场实际调整.现场管线交叉处与图中不符时以实测为准,洽商解决,应做好施工记录.第二章施工部署2.1建立东升园小区项目经理,设置项目经理及贫乏施工材料设备供应副经理.设主管工长一人及土建水暖等专业工长,配备质量员安全员及放线测量员.材料员等,要求各司其职,具有各职能上岗证.2.2施工阶段划分..本工程施工阶段可主要划分为土方开挖及回填管道敷设安装调试管道保温处理.本工种工程第一由于小区地下管道不清,所以采用人工开挖槽沟形式由于局部沟槽深超过2.5M,必须按要求放坡或根据土质情况采取边坡护坡措施.2.3根据管线走向本工程施工段落可以划分为6段,其它各为5#14#4#6#2#线及东西干线6个施工段中以东西干线为基准各支线可以根据工力情况安排施工.2.4施工准备2.4.1根据施工现场三通一平情况在甲方指定地点建立生活及管理区,初步规定为120M2四周采用公司统一的标准围挡围护.内设工棚三栋12X5M,另设办公室一间,料具仓库一幢及食堂料棚等.2.4.2施工用水.电供应.现场主要是管道工程,现场水源应Ф40以上.电源可以满足BX3-300-1,电焊机即可,根据现场情况项目部需备有移动电缆箱在就近的地方接电. 2.4.3机械机具计划2.4.4劳动力调配计划第三章施工方案3.1本工程以敷设管道国主要工序,土方工种配合水暖工程,由于工程需为冬季提供供暖服务,2001/11/15之前必须通暖,所以开沟沟槽以东西干线及14#线为主线.全部工程竣工日期应为2001/10/30以前,施工流水顺序为东四干线→14#线→6#线→5#线→4#线→2#线.3.2土方工程施工方法土方工程采用人工开挖形式各施工开挖工程量如下注:1未注高程处需现场测量. 2高差+某常数=挖深3.2.1为便于管道安装,挖沟时应将挖出的土堆放在沟边一侧,土堆底边应沟边保持0.6M~1.0M的距离,沟底要求找平夯实,以防管道弯曲受力不均.3.2.2土方施工由于居民区在开挖完毕以后槽边需用围挡,夜间设示警灯.3.3管道敷设施工3.3.1采用直埋式预制保温管.管材采用加厚热镀锌钢管(本工程无缝钢管),保温工厂加工.管材运至现场应下热草带,防止保温层破损,吊装用吊装带,下管采用吊车下管或用三步搭倒链.3.3.2管道下沟应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,应将损伤部位放在上面,做好标记,以便统一修补.3.3.3管道应先在沟边进行分段焊接,每段长度控制在25~35M内,放管时应用绳索将一端固定在地锚上,并套卷管拉住另一端,用撬扛将管段移至沟边,放木滑杠统一指挥,慢放绳,使管段沿木杠下滚,为避免受管道弯曲拉绳一少于两条,且沟边不能站人.3.4钢管焊接3.4.1所有钢管用无缝钢管焊接,外包聚氨脂保温材料,保温厚度大于40MM.焊工应具有焊工上岗证,按焊接等级施焊.3.4.2沟内管道焊接,接通前必须清理管道,找平找直,焊接处要挖出操作坑.3.5直埋管支架及局部作法3.5.1直埋部分固定支架采用现浇砼墩,其内预埋固定套管, 套管端头与预埋管焊接.3.5.2直埋管段穿墙处预埋防水套管,直径比埋管外径在25~50MM,管间隙用浸沥青麻刀填实.3.5.3管道低点处设泄水管,逢管最高点设排气管.3.6管道试与冲洗.参照91SB13.6.1直埋管道试压时所有支架需加临时支撑分段测试.3.6.2采暖管道试压压力为1.25Mpa,高区采暖管道试压压力为2.0Mpa(设计压力1.5倍)3.6.3供热管道清洗吹扫成立专门机械全面负责冲洗前应进行吹扫.3.6.4试压与冲洗应输隐检手续,注意泄水.3.7保温防腐3.7.1直埋段管口管道焊缝的现场发泡保温在试压合格后进行.本工程设计中要求由保温材料厂家现场补做保温.如现场因已施工需将管口处清理干净,刷环氧煤沥青底漆和面漆,外包聚氯乙烯,内部填充发泡保温材料进行发泡.3.8填砂3.8.1为保证直埋管道伸缩自由,在管道底要求铺砂20CM,并用一板振动夯夯实.在水压试验合格后清槽后再进行回填砂,管顶以上20CM填砂,用平夯振动实,并在距管顶大于50CM,位置放置标志带.3.8.2穿越道路埋深少于800MM时应做简易管沟加盖砼盖板,沟内填砂.3.8.3管道两侧回填要同时进行防止管道中心偏移管道回填砂时,特别要注意管道的三角区部分的夯实质量.3.9热力检查小室做法管道折点及门六处设检查井做法详大样图,直埋管与井壁处做防水处理,做法详91SB-暖122, 外压式补偿器(直埋)做法详北京兴达波纹管制造厂说明书.安装位置距固定支座1.6M注意事项参照91SB暖243.10供热管道直埋安装工艺流程放线定位→砌井铺砂\挖管沟\防腐保温\管道敷设→补偿器安装→水压试验→防腐保温修补→填盖细砂→回填土夯实3.11管沟放线定位→挖土方→砌管沟→支架制安装→管道安装→补偿器安装→水压试验→防腐保温→盖沟盖板→回填土3.12架设放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温第四章主要质量目标及保证措施4.1质量目标A竣工验收合格率百分之百.B各分项工程优良率85%以上.4.2项目部组织机构4-3质量保证体系司、项目二级控制。
项目部各职能部门与公司对职能部门双向管理。
4.4质量保证措施项目部执行公司各项质量管理制度a.质量设计或质量规划制度,开工前根据工程情况规划质量要求及等级进行质量达标活动。
b.施工图纸会审和设计交底制度,施工图纸收到后,组织技术人员进行审图,发现问题在设计交底时同统一解决。
c.技术交底制度,每个分项工程开工前施工员要按工艺要求向施工人员进行交底。
交安全、交技术、交质量,把具体要求交清楚。
d.三检制:施工中执行自检、互检及工序交接检验制度。
e.执行预检引、隐检及质检验收制度。
项目各职能人员,根据岗位责任制,职责权利与落实/f.施工中执行施工部位挂牌制,施工人员考核入岗制,施工人员考核入岗制,落实奖惩制度。
g.进厂材料,设备执行进厂材料设备验收制度。
不合格材料不许入场。
第五章文明施工及环保措施施工中应确保文明施工加强环保意识,贯彻执行《北京市建设工程施工管理办法》和《大气法北京市实施办法》具体措施如下:5-1现场成立文明施工管理小组,设专职文明施工人员和环保人员统一着装上岗,负责文明施工和环保检查。
5-2具体措施a.现场设一图一牌四框,把最高管理人员上榜公布。
b.工地统一施工现场入口处要求设篦子设流水槽,冲刷外出运土车辆,出厂土方车要覆盖严密,不抛洒尘土。
c.现场土方要求水泥、白灰存放要入库进棚,库房要不透风、不透雨。
d.四级以上大风天气停止土方施工,大风天气不进行灰土拌和作业。
第六章施工管理措施六、安全消防保证措施6-1工地设专职安全员定期进行安全检查,工地警卫人员24小时负责安全保卫消防。
6-2安全消防制度a.现场安全消防制度b.施工机械设备安保制度c.施工现场安全用电管理制度d.施工现场用火申请,电气焊专人看火制度。
e.生活用电、用火、安保制度。
f.土方作业设围拦,夜间加警示灯。
七、技术节约措施7-1采用先进施工技术a.小区热力外线采用直埋法施工管道敷设全部省去暖沟,从工艺材料上,工期上比原有施工方法先进。
b.采用聚氨脂保温材料,比传统保温效果好,质量好。
7-2采用先进的施工材料a.采用直埋外压式波纹补偿器比传统管道张力管节约工力、材料,方便施工。
7-3采用先进施工工艺改用热力小室、直埋管道井省工、省料。
八、季节性施工措施本工程工期处于9月中旬至10月底,避开雨冬季。
可不考虑。
九、关于施工技术资料根据建委京建科[2000]365号文件要求,编号DBJ01-51-2000〈建筑安装工程资料管理规程〉自2001年5月起实行。
请项目部技术资料员确实注意。
十、主要材料需要量主要材料在设计施工图中,市政土建概算表中有详细记录。
目前施工进度主要是敷设无缝钢管及铸铁阀门及配件。
