水表验收规范

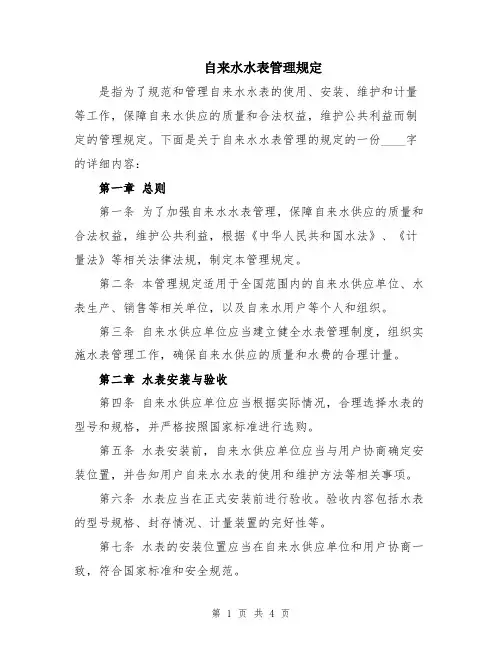

自来水水表管理规定
自来水水表管理规定是指为了规范和管理自来水水表的使用、安装、维护和计量等工作,保障自来水供应的质量和合法权益,维护公共利益而制定的管理规定。
下面是关于自来水水表管理的规定的一份____字的详细内容:第一章总则第一条为了加强自来水水表管理,保障自来水供应的质量和合法权益,维护公共利益,根据《中华人民共和国水法》、《计量法》等相关法律法规,制定本管理规定。
第二条本管理规定适用于全国范围内的自来水供应单位、水表生产、销售等相关单位,以及自来水用户等个人和组织。
第三条自来水供应单位应当建立健全水表管理制度,组织实施水表管理工作,确保自来水供应的质量和水费的合理计量。
第二章水表安装与验收第四条自来水供应单位应当根据实际情况,合理选择水表的型号和规格,并严格按照国家标准进行选购。
第五条水表安装前,自来水供应单位应当与用户协商确定安装位置,并告知用户自来水水表的使用和维护方法等相关事项。
第六条水表应当在正式安装前进行验收。
验收内容包括水表的型号规格、封存情况、计量装置的完好性等。
第七条水表的安装位置应当在自来水供应单位和用户协商一致,符合国家标准和安全规范。
第八条水表安装过程中,应当由具备相应资质的人员进行操作,确保安装质量。
第九条自来水供应单位应当对安装完成的水表进行记录和登记,并向用户提供安装证明。
第三章水表使用与维护第十条自来水用户应当按照规定使用自来水水表,不得非法拆除、损坏、更改水表。
第十一条自来水用户应当妥善保管水表,防止人为损害。
发现损坏情况应立即向自来水供应单位报告,并协助处理。
第十二条自来水用户应当按照时间要求对水表进行定期维护。
自来水供应单位应当提供维护服务,并定期检查水表的使用情况。
第十三条自来水供应单位应当建立完善的水表维护、维修制度,并配备专业维护人员,及时处理用户报修情况。
第十四条自来水供应单位应当对水表进行定期检定,确保计量的准确性。
检定结果应当及时告知用户,如发现问题应及时修复或更换。
室内给水验收规范
室内给水验收规范在新房装修中,室内给水验收是必不可少的一项工作。
水是我们生活中必需的资源,因此,水管安装的质量直接影响我们的生活质量。
遵循一定的规范和步骤进行室内给水验收是必要的,本文将为您介绍一些关于室内给水验收的规范。
一、管道安装在室内给水验收之前,管道安装必须符合规范。
管道的连接必须牢固,不得有渗漏。
水管不得穿过梁下或支架上,支架距离应小于2米。
管道的安装高度应符合建筑规范。
二、水龙头和面盆在安装水龙头和面盆之前,要仔细检查水龙头和面盆是否符合标准。
水龙头的质量必须优良,不得有漏水现象。
安装时,水龙头和面盆的密封垫必须使用合适的材料,确保密封性良好。
水龙头和面盆的与墙面、地面的连接也必须牢固。
三、排水管道排水管道同样必须符合规范。
排水管道的安装高度应符合标准,不得低于界面。
排水管道上必须设置排气阀,以便排除管道中的气体。
排水孔必须留有适当的空间,以保证排水畅通。
四、室内设备室内设备包括热水器、水泵等。
这些设备在安装时必须符合技术标准。
例如,热水器的水管连接必须正确,插头接口必须牢固。
水泵的电源接线必须正确,接地必须牢固。
设备安装高度应符合标准。
五、其他注意事项室内给水验收还涉及其他注意事项。
例如,水表的安装必须符合规范,安装后应进行水表检验。
同时,室内给水验收要注意施工质量,如水管的切断、打磨等工序必须符合标准。
六、结语从上述内容可以看出,室内给水验收不仅仅是一个简单的检查过程,其中涉及到的规范、步骤、设备等都极为重要。
通过认真执行验收规范,我们可以确保室内给水的质量,提高生活质量。
因此,在进行室内给水验收之前,我们必须充分了解验收规范并按此执行。
住宅小区供水一户一表设计、施工及验收规程
福建省工程建设地方标准住宅小区供水一户一表设计、施工及验收规程Design,Construction and Acceptance Specification of One Water-meter Per Householder in Residential Area(征求意见稿)福建省建设厅2007年3月前言本规程是根据省建设厅闽建科[2006]38号文要求,由福州市自来水总公司、福州城建设计研究院、福建省城建协会给排水分会编制而成在编制过程中,编制组参考了《室外给水设计规范》GB50013、《建筑给水排水设计规范》GB50015、《给水排水管道工程施工及验收规范》GB50268等标准,在认真总结近年来工程实践经验,吸收借鉴省外的经验和做法,广泛征求意见、反复讨论的基础上,最后经专家审查定稿。
本规程共有8章1个附录,主要技术内容包括总则、术语、室内给水系统设计、用水量计算和水表选择、管材选择、水表设置和安装、立管和表后入户管道安装、管道水压试验、冲洗消毒及验收。
在执行本规程中,请各单位认真总结经验,注意积累资料,随时将有关意见和建议函告省建设厅科技处(地址:福州市北大路242号,邮编:350001),以供今后修订时参考。
编制单位:福州市自来水总公司福州城建设计研究院福建省城建协会给排水分会编制人员:邹一平宋建东兰邵华郑文芳肖友淦肖颖菲林锋主审人员:审定人员:目录1 总则2 术语3 室内给水系统设计4 用水量计算和水表选择5 管材选择6 水表设置和安装7 立管和表后入户管道安装8 管道水压试验、冲洗消毒及验收本规程用词用语说明条文说明1 总则1.0.1为规范城市住宅小区供水“一户一表”改造的设计、施工及验收,确保“一户一表”改造工程质量,根据原国家计委、建设部1998年9月23日颁发的《城市供水价格管理办法》第二十七条的规定,特编写本规程。
1.0.2 本规程适用于我省新建、扩建、改建住宅建筑物的“一户一表”的设计、施工及验收,也适用于旧有住宅水表的改造及公共建筑中需要设置水表单独计量收费的用户。
给排水验收参照规范及常见通病

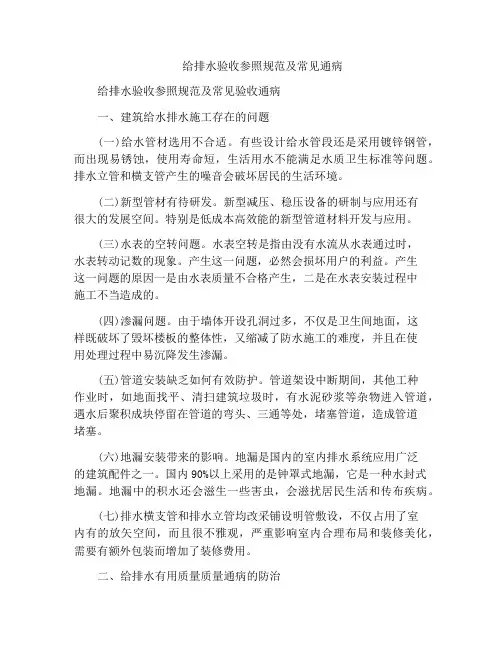

给排水验收参照规范及常见通病给排水验收参照规范及常见验收通病一、建筑给水排水施工存在的问题(一)给水管材选用不合适。
有些设计给水管段还是采用镀锌钢管,而出现易锈蚀,使用寿命短,生活用水不能满足水质卫生标准等问题。
排水立管和横支管产生的噪音会破坏居民的生活环境。
(二)新型管材有待研发。
新型减压、稳压设备的研制与应用还有很大的发展空间。
特别是低成本高效能的新型管道材料开发与应用。
(三)水表的空转问题。
水表空转是指由没有水流从水表通过时,水表转动记数的现象。
产生这一问题,必然会损坏用户的利益。
产生这一问题的原因一是由水表质量不合格产生,二是在水表安装过程中施工不当造成的。
(四)渗漏问题。
由于墙体开设孔洞过多,不仅是卫生间地面,这样既破坏了毁坏楼板的整体性,又缩减了防水施工的难度,并且在使用处理过程中易沉降发生渗漏。
(五)管道安装缺乏如何有效防护。
管道架设中断期间,其他工种作业时,如地面找平、清扫建筑垃圾时,有水泥砂浆等杂物进入管道,遇水后聚积成块停留在管道的弯头、三通等处,堵塞管道,造成管道堵塞。
(六)地漏安装带来的影响。
地漏是国内的室内排水系统应用广泛的建筑配件之一。
国内90%以上采用的是钟罩式地漏,它是一种水封式地漏。
地漏中的积水还会滋生一些害虫,会滋扰居民生活和传布疾病。
(七)排水横支管和排水立管均改采铺设明管敷设,不仅占用了室内有的放矢空间,而且很不雅观,严重影响室内合理布局和装修美化,需要有额外包装而增加了装修费用。
二、给排水有用质量质量通病的防治(一)管道堵塞的防治针对喉管堵塞问题的原因,应积极开展下列预防工作:1.管道特别更重要是立管安装中断此时,在喉管裹紧敞开的断口用麻袋裹紧缠好,管道井内共的内约立管安装中断时,管道井的上方应盖上厚木板,防止大块杂物进入。
2.安装排水管道时,不仅要按图施工,还要考虑实际使用要求,对管径有疑问时提请设计变更。
3.不断加强对施工作业的指导和管理工作管理工作。
住宅小区供水一户一表设计、施工及验收规程
福建省工程建设地方标准住宅小区供水一户一表设计、施工及验收规程Design,Construction and Acceptance Specificationof One Water—meter Per Householder in Residential Area(征求意见稿)福建省建设厅2007年3月前言本规程是根据省建设厅闽建科[2006]38号文要求,由福州市自来水总公司、福州城建设计研究院、福建省城建协会给排水分会编制而成在编制过程中,编制组参考了《室外给水设计规范》GB50013、《建筑给水排水设计规范》GB50015、《给水排水管道工程施工及验收规范》GB50268等标准,在认真总结近年来工程实践经验,吸收借鉴省外的经验和做法,广泛征求意见、反复讨论的基础上,最后经专家审查定稿.本规程共有8章1个附录,主要技术内容包括总则、术语、室内给水系统设计、用水量计算和水表选择、管材选择、水表设置和安装、立管和表后入户管道安装、管道水压试验、冲洗消毒及验收。
在执行本规程中,请各单位认真总结经验,注意积累资料,随时将有关意见和建议函告省建设厅科技处(地址:福州市北大路242号,邮编:350001),以供今后修订时参考。
编制单位:福州市自来水总公司福州城建设计研究院福建省城建协会给排水分会编制人员:邹一平宋建东兰邵华郑文芳肖友淦肖颖菲林锋主审人员:审定人员:目录1 总则2 术语3 室内给水系统设计4 用水量计算和水表选择5 管材选择6 水表设置和安装7 立管和表后入户管道安装8 管道水压试验、冲洗消毒及验收本规程用词用语说明条文说明1 总则1。
0.1为规范城市住宅小区供水“一户一表”改造的设计、施工及验收,确保“一户一表”改造工程质量,根据原国家计委、建设部1998年9月23日颁发的《城市供水价格管理办法》第二十七条的规定,特编写本规程。
1。
0。
2 本规程适用于我省新建、扩建、改建住宅建筑物的“一户一表”的设计、施工及验收,也适用于旧有住宅水表的改造及公共建筑中需要设置水表单独计量收费的用户。
关于加强水表管理的规定

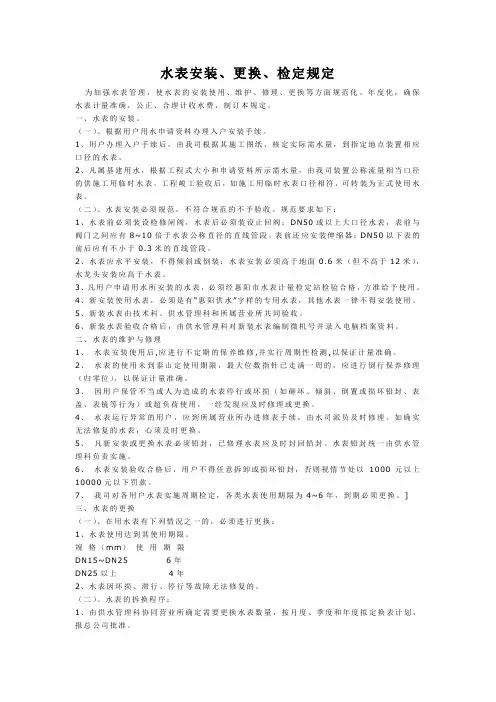

水表安装、更换、检定规定为加强水表管理,使水表的安装使用、维护、修理、更换等方面规范化、年度化,确保水表计量准确,公正、合理计收水费,制订本规定。
一、水表的安装。
(一)、根据用户用水申请资料办理入户安装手续。
1、用户办理入户手续后,由我司根据其施工图纸、核定实际需水量,到指定地点装置相应口径的水表。
2、凡属基建用水,根据工程式大小和申请资料所示需水量,由我司装置公称流量相当口径的供施工用临时水表。
工程峻工验收后,如施工用临时水表口径相符,可转装为正式使用水表。
(二)、水表安装必须规范,不符合规范的不予验收。
规范要求如下:1、水表前必须装设检修闸阀,水表后必须装设止回阀;DN50或以上大口径水表,表前与阀门之间应有8~10倍于水表公称直径的直线管段,表前还应安装伸缩器;DN50以下表的前后应有不小于0.3米的直线管段。
2、水表应水平安装,不得倾斜或倒装;水表安装必须高于地面0.6米(但不高于12米),水龙头安装应高于水表。
3、凡用户申请用水所安装的水表,必须经惠阳市水表计量检定站检验合格,方准给予使用。
4、新安装使用水表,必须是有“惠阳供水”字样的专用水表,其他水表一律不得安装使用。
5、新装水表由技术科、供水管理科和所属营业所共同验收。
6、新装水表验收合格后,由供水管理科对新装水表编制微机号并录入电脑档案资料。
二、水表的维护与修理1、水表安装使用后,应进行不定期的保养维修,并实行周期性检测,以保证计量准确。
2、水表的使用未到泰山定使用期限,最大位数指针已走满一周的,应进行倒行保养修理(归零位),以保证计量准确。
3、因用户保管不当或人为造成的水表停行或坏损(如砸坏、倾斜、倒置或损坏铅封、表盖、表镜等行为)或超负荷使用,一经发现应及时修理或更换。
4、水表运行异常的用户,应到所属营业所办进修表手续,由水司派员及时修理。
如确实无法修复的水表,心须及时更换。
5、凡新安装或更换水表必须铅封,已修理水表应及时封回铅封。
自来水水表管理规定模版
自来水水表管理规定模版1. 目的本规定旨在规范自来水水表的管理,确保水表正常运行,提高水资源利用效率,保障用户权益。
2. 适用范围本规定适用于所有自来水水表管理单位和用户。
3. 安装与验收3.1 自来水水表应按照规定的标准进行安装,安装位置应方便抄表和维修。
3.2 安装前,自来水水表应经过验收,验收人员应检查水表表盘是否清晰、表码是否清零等。
4. 使用与抄表4.1 用户应按照规定的用水方式使用水表,不得私自改装或损坏水表。
4.2 自来水水表的抄表工作应按照规定的时间周期进行,抄表人员应确保数据准确无误。
4.3 如发现水表异常,用户应及时向水表管理单位报修。
5. 维护与维修5.1 水表管理单位应定期对水表进行维护,检查表盘是否损坏,阀门是否正常等。
5.2 水表管理单位应确保维修人员具备相应的技能和资质,及时处理水表故障或损坏问题。
6. 计费与缴费6.1 自来水水表的计费应按照规定的计费标准进行,计费单据应准确无误。
6.2 用户应按时缴纳水费,水费缴纳方式应多样化,方便用户缴费。
7. 水表更新与更换7.1 水表管理单位应根据水表的使用寿命和维修情况,合理安排水表的更新和更换工作。
7.2 水表管理单位更新或更换水表时,应提前通知用户,并确保更新或更换过程不影响用户正常用水。
8. 违规处理8.1 用户如发现其他用户存在违规行为,应及时向水表管理单位举报。
8.2 水表管理单位对于违规行为者,应按照相关规定进行处理,包括警告、罚款等。
9. 宣传与培训9.1 水表管理单位应加强自来水水表管理的宣传,提高用户对水表管理的认识和重视程度。
9.2 水表管理单位应开展水表管理的培训活动,提高维修人员的专业素质和技能水平。
10.监督与评估10.1 相关部门应加强对水表管理单位的监督,确保其按照规定履行管理职责。
10.2 对水表管理单位的绩效和服务质量进行评估,及时发现问题并加以解决。
11.附则本规定自发布之日起执行,如有需要修改的地方,应根据实际情况及时调整。
冷水水表安装及验收管理规定暂行
冷水水表安装及验收管理规定暂行集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]附件:济宁中山公用水务有限公司冷水水表安装及验收管理办法(暂行)为规范水表管理,对冷水水表的安装、验收等提出技术管理要求,以提高管理水平,保证水表准确计量。
对水表安装与交付过程进行质量控制,使安装与交付使用过程处于受控状态,使施工结果满足规范要求,确保水表投入使用后正常运行。
1、总则冷水水表及及配套供水管道、设施的安装和验收要严格按照国家《给水排水管道工程及验收规范(GB50268-2008)》和《建筑给水排水及采暖工程质量验收规范(GB50242-2002)》执行,确保供水工程质量。
2、水表设置方式1)用户住宅水表设置方式水表可集中设在地下水表井、水表间、水表箱、管道井中,应居中设置,并以施工图纸为依据。
2)其它非住宅水表的设置方式可单独,也可集中设置,且应居中,并以施工图纸为依据。
3)每栋楼及区域总进水管道上应安装考察总水表(仍要按期校准更换)。
4)水表安装前必须冲洗管道,防止因施工泥砂淤积阻塞,造成水表小流量不走或停止不走,表盘不清。
3、普通水表的安装要求1)水表安装应符合《封闭满管道中水流量的测量饮用冷水水表和热水水表》(GB/T ISO 4064-2:2005)第二部分的安装要求,安装水表的空间尺寸及安装标准应以设计图纸为准。
2)水表安装尚应满足下列规定:A、水表及计量显示装置安装位置应便于安装和检修,并保证查验水表方便。
B、水表及计量显示装置所在位置应避免曝晒、冻结、雨淋、水淹和污染;确保与下水道、化粪池之间的安全距离;远离用户可能圈占的位置。
C、水表不允许安装在人行道上、周围有动载荷和强裂震动的地方。
D、水表安装后各部接头、供水管道及接头不得有泄漏处。
E、水表的前端管段长度应≥10倍水表公称口径的直管段。
F、水表后端管段长度应≥5倍水表公称口径的直管段。
G、水表前后安装阀门(住户水表前安装加密式防盗阀),DN40以上水表后应安装伸缩器和止回阀。
给排水质量验收规范,全部验收步骤自己总结
基本规定1、建筑给水、排水及采暖工程的分项工程,应按系统、区域、施工段或楼层等划分。
分项工程应划分成若干个检验批进行验收。
2、阀门安装前,应作强度和严密性实验。
实验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性实验。
3、阀门的强度和严密性实验应符合以下规定:阀门的强度实验压力为公称压力的1.5倍;严密性实验为公称压力的1.1倍;实验压力在实验持续时间内应保持不变,且壳体填料及阀瓣密封面无渗漏。
阀门的实验持续时间应不少于下表的规定。
阀门试验持续时间公称直径DN (mm)最短持续时间(s)严密性试验强度试验金属密封非金属密封≤50 15 15 1565~200 30 15 60250~450 60 30 1804、地下室或地下构筑物外墙有管道穿过的,应采取防水措施。
对有严格防水要求的建筑物,必须采用柔性防水套管。
5、管道支、吊、托架的安装,应符合下列规定:1)、位置正确,埋设应平整牢固。
2)、固定支架与管道接触应紧密,固定应牢靠。
3)、滑动支架应灵活,滑托与滑槽两侧间应留有3~5mm的间隙,纵向移动量应符合设计要求。
4)、无热伸长管道的吊架、吊杆应垂直安装。
5)、有热伸长管道的吊架、吊杆应向热膨胀的方向偏移。
6)、固定在建筑上的管道支、吊架不得影响结构的安全。
6、钢管水平安装的支、吊架间距不应大于下表的规定。
公称直径15 20 25 32 40 50 70 80 100 125 150 200 250 300支架的最大间距保温管 2 2.5 2.5 2.5 3 3 4 4 4.5 6 7 7 8 8.5 不保温管 2.5 3 3.5 4 4.5 5 6 6 6.5 7 8 9.5 11 127、采暖、给水及热水供应系统的塑料管及复合管垂直或水平安装的支架间距应符合下表的规定。
采用金属制作的管道支架,应在管道与支架间加衬非金属垫或套管。
给水工程施工验收标准
给水工程施工验收标准为保证给水工程施工质量,提高企业管理及服务水平,根据公司有关规定和业务实践,特制定本规定。
验收前提条件:给水管材,管配件的质量必须符合现行国家规定和标准.验收标准:一、水表的安装1、安装前先除去管道内麻丝、砂石等杂物。
2、水表前安装可锁阀门;DN25以上包括DN25水表后安装伸缩器和普通阀门;防倒流水表后应加装止回阀。
3、水表安装时,水表前后要有必要的直管段,水表进水端为水表口径的10倍,出水端为水表口径的5倍。
必须使用加封铅封的水表,使用速连接头。
4、水表井内安装两块以上水表时,分水器前应安装可锁阀门。
5、水表井内安装两块或两块以上水表时,施工科室应在表池的适当位置用红色瓷油标注出与水表相对应的居民编号,水表编号的用户名称和排列顺序在工程叙述中注明。
并及时书面通知有关科室。
6、水表位置与井口之间垂直距离不小于60cm,水表与井底之间垂直距离为20cm,不得大于30cm。
且水表或分水器下设支墩。
7、进水端管道与水表加封铅封,防止私自拆卸水表。
二、管道的安装1、管道的坐标、标高应符合设计或规范要求,在施工时,用户用水管道管顶埋深不得低于50cm;供水主支管道应在100-120cm或以上;水表井内无杂物、泥水。
2、管道安装应平直,无突起、无突弯现象.3、管道联结点或接口、与阀门等设施连接处应清洁、整齐、严密,不得有渗漏现象。
有渗漏现象的,书面通知七日之内整改完毕,否则按规定处罚。
三、水表井及阀门井的砌筑1、砌筑圆形检查井时,当四面收口时,每层收进不应大于40mm;当偏心收口时,每层收进不应大于50mm。
2、阀门井砌筑时,井底距承口或法兰盘的下缘不得小于100mm,井壁与承口或法兰盘外缘的距离,当管径小于或等于400mm时,不应小于250mm;当管径大于或等于500mm时,不应小于350mm。
3、应检查井径的大小及深度,表井盖是否齐全完好。
4、砌筑阀门井、水表井时,与实际不符时或有特殊要求的,应及时通知施工部门变更方案进行施工。
水表验收规范 Microsoft Word 文档
水表安装规范一、水表安装须根据标度盘上或罩子上提示,有《H》标识的为水平安装,《V》表识为垂直安装,水表标度盘朝上,表壳箭头与管道水流方向一致,水表上下游应装有控制阀门便于水表拆换和维修。
二、安装位置避免暴晒,冰冻,污染水淹,高寒地区应尽量避免装载室外,要采取防晒、防冻措施,以免水表暴晒、冻裂影响正常使用。
三、为使水表能长期正常工作,水表内应始终充满水,如果空气有可能进入水表。
应在水表上游安装排气阀,四、应防止极端水温损坏水表和防止外界环境腐蚀导致水表损坏。
五、应采取措施防止不利的水力条件,空转、浪涌、水锤。
六、水表上下游水管应有固定支架,以保证在拆除水表或断开一侧连接时,任何部分都不会因水的推力而移位或将管件坠坏。
七、水表在安装前。
必须清理管道内杂物,水表安装时,注意水表的连接长度,当两端管路间距超过水表连接长度时,应修正管路间距,满足水表连接长度,否则间距过大强行安装将造成水表螺纹连接端或管接头或连接螺母以及连接法兰断裂或损坏,间距过小将无法安装水表,诺水表的两端管路不在同一轴线上,应通过其它途径来修正管路在同一轴线上,满足水表安装要求,八、水表在长期使用过程中,诺管道内有杂物、铁锈等沉积物难免会堵塞滤水网而影响供水和准确计量,如出现上述情况应与当地自来水公司取得联系并解决,不得自行拆除。
九、为保证计量精度,一般情况下水表前应保留最少10D(公分)以上直管段,表后应保留5D(公分)以上直管段,同时尽量避免弯头,三通,维修,泵的干扰,若表前管道有缩径管时,表前直管段应在15D(公分)以上,表前管有90度弯头时,表前直管段应在20D(公分)以上,表前管有半开的阀门时,表前直管段应在50D(公分)以上.十、水表在不用时,指针如有间歇性小转动,是由于管道中的水压不稳定或其他原因引起的,指针若连续均匀转动,则表明表后管道有滴漏跑冒水现象,应立即维修。
在水表安装时,在进水口端必须安装止回阀,以减少由于管道水压波动引起的水表自转现象。
水表验收规范
水表验收规范
一、水表安装要符合技术要求,即小口径水表要有管接头和连接螺母;大口径法兰接口水表,水表与两侧闸阀之间须加装短管。
水表安装必须保持水平,不得倒装、歪装、斜装。
二、水表安装前必须冲洗管道(因施工泥沙淤积阻塞,表盘不清),井内布局合理,不得有表外管道用水。
三、⑴地上的水表安装与验收:a、水表的安装高度应距地面或楼面0、8~1、2m之间;b、水表前后供水管必须固定,使水表始终处于水平位置,保证计量准确和维修方便;c、磁锁闭阀必须安装于水表前来水方向,磁锁闭阀安装时阀上红点标识侧对墙;
d、在立管三通处标清房号或左右户用红油漆标明;
e、每栋楼房的所有管道井锁必须保证一把钥匙都能开启。
⑵地下的水表安装与验收:a、表前、表后均须安装阀门表前阀必须是磁锁闭阀;b、所建水表井四周要封闭、牢固、井内空间、井深应满足水表换落、水表保温要求,井口及踏步的设置要符合使用要求;
c、表井的井圈、井盖必须为铸铁的。
井圈、井盖尺寸必须符合使用要求,不得少于70cm,如地下水位高必须按照规范标准做防渗漏表井。
第 1 页共 1 页。
冷水水表安装及验收管理办法暂行
冷水水表安装及验收管理办法暂行附件:济宁中山公用水务有限公司冷水水表安装及验收管理办法(暂行)为规范水表管理,对冷水水表的安装、验收等提出技术管理要求,以提高管理水平,保证水表准确计量。
对水表安装与交付过程进行质量控制,使安装与交付使用过程处于受控状态,使施工结果满足规范要求,确保水表投入使用后正常运行。
1、总则冷水水表及及配套供水管道、设施的安装和验收要严格按照国家《给水排水管道工程及验收规范(GB50268- )》和《建筑给水排水及采暖工程质量验收规范(GB50242- )》执行,确保供水工程质量。
2、水表设置方式1)用户住宅水表设置方式水表可集中设在地下水表井、水表间、水表箱、管道井中,应居中设置,并以施工图纸为依据。
2)其它非住宅水表的设置方式可单独,也可集中设置,且应居中,并以施工图纸为依据。
3)每栋楼及区域总进水管道上应安装考察总水表(仍要按期校准更换)。
4)水表安装前必须冲洗管道,防止因施工泥砂淤积阻塞,造成水表小流量不走或停止不走,表盘不清。
3、普通水表的安装要求1)水表安装应符合《封闭满管道中水流量的测量饮用冷水水表和热水水表》(GB/T 778.2- /ISO 4064-2: )第二部分的安装要求,安装水表的空间尺寸及安装标准应以设计图纸为准。
2)水表安装尚应满足下列规定:A、水表及计量显示装置安装位置应便于安装和检修,并保证查验水表方便。
B、水表及计量显示装置所在位置应避免曝晒、冻结、雨淋、水淹和污染;确保与下水道、化粪池之间的安全距离;远离用户可能圈占的位置。
C、水表不允许安装在人行道上、周围有动载荷和强裂震动的地方。
D、水表安装后各部接头、供水管道及接头不得有泄漏处。
E、水表的前端管段长度应≥10倍水表公称口径的直管段。
F、水表后端管段长度应≥5倍水表公称口径的直管段。
G、水表前后安装阀门(住户水表前安装加密式防盗阀),DN40以上水表后应安装伸缩器和止回阀。
3)水表安装应按标识,水平安装,表盘朝上,不宜垂直安装,管道水流方向与表壳上的箭头指示方向应一致。
水表检定管理制度
水表检定管理制度第一章总则第一条为规范水表检定工作,保证水表准确计量用户用水,保障用户权益,提高用水单位的管理水平,制定本制度。
第二条水表检定管理制度适用范围包括对水表的检定、检定机构的管理、检定人员的培训及管理等方面的规定。
第三条检定单位应当按照国家规定的标准及程序,对水表进行检定,查明其计量准确性,并出具检定证书。
并建立完善的检定档案,记录水表的检定情况。
第四条检定单位应当对检定人员进行培训,确保其具备专业技能,能够独立进行水表检定工作。
第五条使用水表的单位应当配合进行水表检定工作,保障检定工作的顺利进行,并按照检定结果进行相应的维护或更换。
第二章检定工作流程第六条检定单位应当按照国家有关规定的程序对水表进行检定,检定过程需由至少两名检定人员进行,检定人员应当具备相应的检定资质。
第七条检定人员在检定水表之前,应当对水表进行外观检查,确定水表外部是否有破损,以及封存是否完好;然后进行水表的计量检定。
第八条检定人员应当在检定过程中,确保检定环境的稳定性,保证测试结果的准确性,对异常情况及时处理。
第九条检定人员应当对检定结果进行记录并出具检定证书,对于不合格的水表应当提出维修或更换建议。
第十条检定单位应当建立水表检定档案,记录水表的基本信息、检定结果、检定人员等信息,对于重要指标超标的水表进行分类管理。
第三章检定机构管理第十一条检定单位应当向相关部门备案,并承担相应的法律责任。
第十二条检定单位应当按照相关标准建立检定实验室,确保检定设备的正常运行和检定环境的稳定性。
第十三条检定单位应当定期对检定设备进行维护和校准,保证检定结果的准确性。
第十四条检定单位应当定期召开内部会议,总结经验,改进工作,提高检定效率。
第四章检定人员管理第十五条检定人员应当具备相应的专业技能和资质,经过考核合格后方可从事水表检定工作。
第十六条检定人员应当严格遵守国家有关规定,做到公正、客观地执行检定工作。
第十七条检定人员在工作中应当遵守规章制度,服从检定单位的管理,对违反规定的行为进行相应的处罚。
供水管线及注册水表安装验收规范(2008版修改)
关于印发《供水管道工程及注册水表工程验收标准和办法》的通知公司各二级单位(科室):为加强供水管道工程和注册水表工程管理,规范供水管道及注册水表安装,确保工程质量,特制定《XX市自来水公司供水管道工程及注册水表工程验收标准和办法》(第三版),本标准和办法从二00八年十一月二十日起实施,望相关单位认真遵照执行。
特此通知二00八年十月二十九日XX市自来水公司供水管道工程及注册水表工程验收标准和办法一、输、配水管道的施工和验收严格按照《给水排水管道工程施工及验收规范》(GB50268-97)执行。
DN200mm(含DN200mm)以上输配水管道设计由公司生产管理中心提出方案后经生产管理中心、客户服务中心、网拓水务公司三方商议后确定方案,并委托施工单位进行施工。
二、安装材料标准:所有的安装材料由采购部统一采购。
1、阀门井井盖:统一使用公司采购的标准井盖。
2、水表井井盖:统一使用公司采购的复合井盖。
3、注册水表:必须使用经水计量检测中心检测合格的水表;同一住宅小区原则上使用同一品牌和型号的水表。
4、管材及附属材料:统一使用公司采购部采购的合格材料。
三、阀门井的砌筑标准:1、阀门井井盖:车行道上采用重型井盖,人行道上采用轻型井盖。
在成型路面上其盖板顶面应尽量和路面一致,误差不超过±5mm,在非成型路面上,盖板顶面应超出地表面100-200mm。
2、阀门井室净空尺寸:应方便维修人员作业,净空尺寸视阀门口径大小标准不一,具体尺寸参照施工规范(GB50268-97)。
3、阀门井结构:应考虑承受各种动荷载和静荷载而不被损坏。
井内、外壁用1:2水泥砂浆抹面,抹面厚度20mm,井底采用混凝土底板,下铺厚100mm的卵石或黄沙。
在地基不稳固处砌筑阀门井时,管道四周与井壁间应留有缝隙,缝隙间用油麻或粘土填实,砂浆封面。
4、阀门井砌筑形式:非特殊情况时口径小于600mm砌筑成圆形砖井,阀门井规格、阀门支墩尺寸根据阀门口径参考施工规范GB50268-97确定;口径大于600mm砌筑成矩形砖井;特殊情况时视具体情况而定。
给水工程施工验收标准
给水工程施工验收标准为保证给水工程施工质量,提高企业管理及服务水平,根据公司有关规定和业务实践,特制定本规定。
验收前提条件:给水管材,管配件的质量必须符合现行国家规定和标准。
验收标准:一、水表的安装1、安装前先除去管道内麻丝、砂石等杂物。
2、水表前安装可锁阀门;DN25以上包括DN25水表后安装伸缩器和普通阀门;防倒流水表后应加装止回阀。
3、水表安装时,水表前后要有必要的直管段,水表进水端为水表口径的10倍,出水端为水表口径的5倍。
必须使用加封铅封的水表,使用速连接头。
4、水表井内安装两块以上水表时,分水器前应安装可锁阀门。
5、水表井内安装两块或两块以上水表时,施工科室应在表池的适当位置用红色瓷油标注出与水表相对应的居民编号,水表编号的用户名称和排列顺序在工程叙述中注明。
并及时书面通知有关科室。
6、水表位置与井口之间垂直距离不小于60cm,水表与井底之间垂直距离为20cm,不得大于30cm。
且水表或分水器下设支墩。
7、进水端管道与水表加封铅封,防止私自拆卸水表。
二、管道的安装1、管道的坐标、标高应符合设计或规范要求,在施工时,用户用水管道管顶埋深不得低于50cm;供水主支管道应在100-120cm或以上;水表井内无杂物、泥水。
2、管道安装应平直,无突起、无突弯现象。
3、管道联结点或接口、与阀门等设施连接处应清洁、整齐、严密,不得有渗漏现象。
有渗漏现象的,书面通知七日之内整改完毕,否则按规定处罚。
三、水表井及阀门井的砌筑1、砌筑圆形检查井时,当四面收口时,每层收进不应大于40mm;当偏心收口时,每层收进不应大于50mm。
2、阀门井砌筑时,井底距承口或法兰盘的下缘不得小于100mm,井壁与承口或法兰盘外缘的距离,当管径小于或等于400mm时,不应小于250mm;当管径大于或等于500mm时,不应小于350mm。
3、应检查井径的大小及深度,表井盖是否齐全完好。
4、砌筑阀门井、水表井时,与实际不符时或有特殊要求的,应及时通知施工部门变更方案进行施工。
建筑给排水验收规范
验收时间:完成 施工后的规定时 间内进行
验收人员:专业 技术人员或相关 专家
验收内容:检查 给排水系统的各 项性能指标是否 符合设计要求和 相关标准
验收流程:按照 规定的步骤和顺 序进行,包括准 备、检查、测试、 验收意见等环节
验收流程:包括资料审查、现场检查和验收结论三个阶段 验收内容:包括给水系统、排水系统、消防系统等 验收标准:按照国家相关标准和规范进行验收 验收人员:应由专业人员组成验收组,进行验收工作
检测项目:水的浑浊度、PH值、总大肠菌群等指标 检测方法:按照相关规定进行取样、化验和记录 检测标准:符合国家相关水质标准 检测周期:在给排水系统运行过程中定期进行检测
测试目的:检验管道系统的密封性和强度 测试方法:通过向管道系统加压,观察压力变化和管道是否有泄漏 测试压力:根据相关标准和设计要求确定 测试阶段:在施工完成后进行,并应由专业人员进行操作
完成施工后应立即进行验收
验收时应确保所有设备安装完 毕且正常运行
验收应在相关政府部门监督下 进行
验收合格后方可投入使用
验收申请表:填写完整的验收申请表,包括工程名称、地点、规模等信息。
施工图纸:提供给排水施工图纸,包括平面图、系统图、大样图等。
验收标准:提供国家或地方相关的给排水验收标准,以供验收时参考。 验收人员:验收时应由专业人员组成验收小组,负责对给排水系统进行全 面检查。
器等设备。
灭火器材:检 查灭火器、灭 火器材是否在 有效期内,数 量是否充足。
热水系统的水温和水质应符合设计要求 热水系统的管道应无渗漏现象 热水系统的加热设备应正常工作 热水系统的安全设施应齐全有效
具备相关专业学历和工作 经验
持有相关职业资格证书
熟悉给排水验收规范和标 准
水表校验规章制度内容怎么写
水表校验规章制度内容怎么写第一章总则第一条为加强对水表的管理和监督,提高水表使用的准确性和可靠性,保障水资源的有效利用,特制定本规章制度。
第二条本规章适用于所有单位和个人使用的水表,包括民用水表、工业水表和特种用水表等。
第三条水表校验是指对水表的表数和读数进行检测和验证,以确定水表的准确性和稳定性。
第四条水表校验分为初次校验和定期校验两种,初次校验由供水单位完成,定期校验由用户自行或委托第三方机构完成。
第五条水表校验工作应遵循科学、公正、公平、便民的原则,确保水表的准确性和合法性。
第六条供水单位应建立健全水表校验管理制度,明确责任、权利和程序,加强对水表校验工作的监督和检查。
第七条用户应遵守水表校验规章制度,配合水表校验工作,确保水表的正常使用和准确读数。
第二章初次校验第八条初次校验是指供水单位在向用户供水前对水表进行的校验工作,包括表数校验和读数校验。
第九条供水单位应在向用户供水前对水表进行初次校验,确保水表的准确性和稳定性。
第十条初次校验的内容包括:检查水表的品牌、型号和规格是否符合要求;验证水表的表数和读数是否准确;查看水表的运行状态和外观是否良好。
第十一条初次校验应由供水单位的专业人员进行,严格按照校验要求进行操作,确保校验结果准确可靠。
第十二条初次校验的结果应记录在水表校验登记簿上,并交用户签字确认。
若发现水表异常,应及时更换或修理。
第十三条初次校验结果应在供水单位的档案中保存,并定期进行审核和检查,确保初次校验的有效性和合法性。
第三章定期校验第十四条定期校验是指用户在使用水表时定期对水表进行的校验工作,包括自检和委托第三方机构进行的校验。
第十五条用户应根据水表的使用情况和要求,定期对水表进行自检,确保水表的准确性和稳定性。
第十六条用户可根据需要委托第三方机构对水表进行定期校验,以确保水表的准确性和可信度。
第十七条定期校验的频率应根据水表的使用情况和规定确定,一般不得超过一年一次。
第十八条定期校验的内容包括:检查水表的表数和读数是否准确;验证水表的运行状态和泄漏情况;清洁和维护水表,确保其正常使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水表验收规范
一、水表安装要符合技术要求,即小口径水表要有管接头和连接螺母;大口径法兰接口水表,水表与两侧闸阀之间须加装短管。
水表安装必须保持水平,不得倒装、歪装、斜装。
二、水表安装前必须冲洗管道(因施工泥沙淤积阻塞,表盘不清),井内布局合理,不得有表外管道用水。
三、
⑴地上的水表安装与验收:a、水表的安装高度应距地面或楼面
0.8~1.2m之间;b、水表前后供水管必须固定,使水表始终处于水平位置,保证计量准确和维修方便;c、磁锁闭阀必须安装于水表前来水方向,磁锁闭阀安装时阀上红点标识侧对墙;d、在立管三通处标清房号或左右户 用红油漆标明 ;e、每栋楼房的所有管道井锁 必须保证一把钥匙都能开启。
⑵地下的水表安装与验收:a、表前、表后均须安装阀门 表前阀必须是磁锁闭阀;b、所建水表井四周要封闭、牢固、井内空间、井深应满足水表换落、水表保温要求,井口及踏步的设置要符合使用要求;c、表井的井圈、井盖必须为铸铁的。
井圈、井盖尺寸必须符合使用要求,不得少于70cm,如地下水位高 必须按照规范标准做防渗漏表井。
