土建工程监理规划范文
土建工程监理规划范本_2
![土建工程监理规划范本_2](https://img.taocdn.com/s3/m/2e09d0d2690203d8ce2f0066f5335a8103d26618.png)
土建工程监理规划范本工程监理规划编制:审核:批准:陕西方诚石油化工建设监理有限责任公司项目监理部二 OO 六年月日目录 1、工程项目概况 2、监理工作范围 3、监理工作内容 4、监理工作依据 5、监理工作指导思想 6、监理工作目标控制 7、监理工作的方法措施 8、监理工作程序框图 9、项目监理组织机构 10、监理监理工作制度 11、项目部管理 12、监理设施一、工程项目概况:1 工程名称:2 项目总投资:3 工程地点:4 建筑面积:5 建设单位:6 设计单位:7 施工单位:8 监理单位:9 工程概况:开工日期:1/ 3年月日竣工日期:年月日二、监理工作范围:(依据合同内容)三、监理工作内容严格按照《中华人民共和国国家标准建设工程监理规范》( GB503192000)及国家、地方的其它有关规范、标准、规定及《委托监理合同》对本工程施工、保修进行质量、进度、安全、投资控制,合同、信息监督管理及组织协调有关单位的工作。
四、监理工作依据:1《工程建设监理合同》; 2《建设工程施工合同》; 3 工程设计文件及相关的工程勘察资料、地质试验资料、地形图、地下管网图、高程水准点等; 4 工程变更文件、批准的施工组织设计文件、施工方案等; 5《建设工程监理规范》 GB50319-2000; 6《建筑法》; 7《建设工程质量管理条例》; 8《工程建设标准强制性条文》房屋建筑部分(2002 版); 9《房屋建筑工程施工旁站监理管理办法(试行)》(2002 年建设部189 号文); 10《建筑工程预防坍塌事故若干规定》(建设部建质〔2003〕 82 号文)。
五、监理工作的指导思想执行公司质量管理体系标准,建立、实施 ISO9001 质量管理体系,加强项目监理部的质量管理。
准确识别业主对本工程监理的要求,以建设工程监理规范和公司质量管理体系标准规范监理行为,采取具有针对性的监理措施,完成监理工作的每项内容。
推行 PDCA 即策划、实施、检查、改进的管理模式。
项目土建工程监理规划
![项目土建工程监理规划](https://img.taocdn.com/s3/m/54bbff3bb9f3f90f77c61bac.png)
项目土建工程监理规划编制:审批:工程监理咨询有限公司年月日目录1.工程项目概况 (2)2.监理工作范围 (7)3. 监理工作内容 (7)4.监理工作目标: (9)5.监理工作依据 (10)6.项目监理机构的组织形式 (10)7.项目监理机构的人员配备计划 (11)8.项目监理机构的人员岗位职责 (13)9. 造价监理方法及措施 (17)10. 进度监理方法及措施 (18)11 . 质量监理方法及措施 (19)12 .安全监理方法及措施 (21)13. 合同管理方法及措施 (22)14. 信息管理方法及措施 (23)15. 监理工作程序 (23)16.监理工作方法及措施 (26)17.监理工作制度 (39)18 .监理设施 (44)1.工程项目概况1)工程名称:项目土建工程2)工程地点:3)建设单位:4)建设规模:5栋建筑总面积:30725.02㎡, 其中办公楼:框架结构/4层3689.06㎡;制品车间:单层钢结构19846.3㎡;综合楼:框架结构/6层,3868.5㎡;公用站房:单层框架结构,1305㎡。
5)建设工期:2010年4月6日-2011年4月6日6)工程总投资:4976.72万元。
7)设计单位:监理单位:监督部门:8)工程特征该项目主要包括厂房及办公楼、综合楼、食堂、浴室及公用站房,厂房是由二期制品车间、三期制品车间及二期后处理车间及辅助用房组成,其中:二期织布车间从1轴~24轴×Q~W轴,长220米,跨度42米,柱距为7米,檐口高度7.2米,采用门式钢架结构,基础类型为桩基础,该部分桩基础已完成。
三期织布车间从1轴~24轴×H~Q轴,长220米,跨度42米,柱距为7米,檐口高度7.2米,采用门式钢架结构,基础类型为桩基础。
后处理车间从24~32轴×A~Q轴,长84米,跨度48米,柱距为7米,采用门式刚架结构,檐口高度为15.7米,32~33轴×A~Q 轴为助用房,主要包括打包间及水站,采用框架结构,主要结构跨度为8.7m、7m。
建筑工程监理规划范本
![建筑工程监理规划范本](https://img.taocdn.com/s3/m/fcb2f4877375a417876f8f2b.png)
安徽省蒙城县民和·鲲鹏学苑监理规划编写:审核:批准:安徽三友建筑工程项目管理有限公司民和·鲲鹏学苑工程监理部2016年1月20日目录一、工程概况 (2)二、监理工作范围及服务内容 (3)三、监理工作目标 (4)四、监理工作依据 (4)五、监理机构组织及人员构成 (6)六、施工监理方案 (12)七、监理工作方法及措施 (60)八、合同、信息管理 (150)九、监理工作制度 (152)十、监理设施 (155)安徽蒙城县民和·鲲鹏学苑工程施工监理规划我公司受安徽省民和置业有限公司委托承担“安徽蒙城民和·鲲鹏学苑”的监理任务。
为了使监理工作制度化、规范化、科学化,推动监理工作上水平、出成效,进一步做好“三控制”、“两管理”、“一协调”工作,正确处理好质量、工期、投资及安全四者之间的关系,做好事前预控、事中跟踪控制、事后整改。
本着维护国家利益,业主权益,按照“守法、诚信、公正、科学”的原则,制订本规划。
一、工程概况1、工程名称:安徽蒙城民和·鲲鹏学苑2、工程地点:蒙城县城南新区望月路东侧、永兴路北侧、新一中西侧3、建设单位:安徽省民和置业有限公司4、设计单位:南京兴华建筑设计研究有限公司5、施工单位:安徽省民和置业有限公司、中城建第六工程局集团有限公司6、监理单位:安徽三友建筑工程项目管理有限公司7、建筑规模:本工程用地面积43078.55㎡,规划建设13栋高层住宅和1栋商业区,由11栋高层住宅楼、2栋高层公寓楼及临街商铺和1栋3层商场组成,建筑面积123573.74万平方米,其中2栋27层高层公寓楼采用剪结构,总高为79米,层高为2.9米,其中5栋18层高层住宅采用框剪结构,总高为52.50米,层高为2.9米,其中,6栋11层高层住宅采用框剪结构,总高为32.20米,层高为2.9米。
本工程基础采用泥浆护壁钻孔灌注桩。
本工程设计使用年限为50年,耐火等级为一级,抗震设防为6度,屋面防水等级为二级。
工程监理员的职业规划范文
![工程监理员的职业规划范文](https://img.taocdn.com/s3/m/50238f77814d2b160b4e767f5acfa1c7aa008262.png)
工程监理员的职业规划范文制定好书能让你拥有上进心。
下面是小编为大家带来的工程监理员的职业规划范文,相信对你会有帮助的。
工程监理员的职业规划范文(一)班级:姓名:学号:一、前言莎士比亚曾说过:“人生就是一部作品。
谁有生活理想和实现的计划,谁就有好的情节和结尾,谁便能写得十分精彩和引人注目。
”驻足观望,电子、网络铺天盖地,知识信息飞速发展,科技浪潮源源不绝,人才竞争日益激烈,形形色色人物竞赴出场,不禁感叹,这世界变化好快。
在机遇与挑战粉墨登场的未来社会里,我究竟该扮演如何一个角色呢?水无点滴量的积累,难成大江河。
人无点滴量的积累,难成大气候。
没有兢兢业业的辛苦付出,哪里来甘甜欢畅的成功的喜悦?没有勤勤恳恳的刻苦钻研,哪里来震撼人心的累累硕果?只有付出,才能有收获。
未来,掌握在自己手中。
二、自我分析古语云:“金无足赤,人无完人。
”每个人都有自己的优点和缺点,世上并不存在尽善尽美的人。
要想做好职业生涯规划,首先要认清自己,包括性格、爱好、言行等等。
这样才能扬其长,避其短,才能更好的面对人生。
经过霍兰德职业兴趣测试结果,我属于R(实用型)型,DISC行为方式测试结果为D(支配型),行为方式可用如下词汇描述:好胜、大胆、进取、创新、独立、敏捷、直接、强硬、爱冒险、敢于竞争。
职业价值观测试结果为J型(经济报酬型),工作的目的和价值,在于获得优厚的报酬,使自己有足够的财力去获得自己想要的东西,使生活过得较为富足。
职业锚测试结果为C型(创造/创业型)。
有适应性,空间判断能力和数学能力较强,服务和奉献意识不足,书写能力和语言表达能力较差。
三、职业分析(1)个人的职业选项我学的是土木工程专业,并且侧重于工程技术方向,理想的职位有:建筑工程师、结构工程师、技术经理、项目经理等。
毕业后打算向技术经理或项目经理的职务奋斗。
(2)选择理由随着中国房地产业的发展,土木建筑业对工程技术人才的需求也随之不断增长。
在很多城市的人才市场上,房屋和土木工程建筑业的人才需求量已经跃居第一位。
土建工程师工作计划范文5篇
![土建工程师工作计划范文5篇](https://img.taocdn.com/s3/m/46468f59b207e87101f69e3143323968011cf4d2.png)
土建工程师工作计划范文5篇土建工程师工作计划范文1很荣幸来到__公司__项目部,在公司领导及工程部__经理的带着和关心下已经实习了几个月,新的一年已经开始,作为公司工程部的土建预算员为做好自己的本职工作,更好地为公司服务,主要从下面几个方面的工作计划:1、在公司及工程部领导下全面负责__置业公司开发__三期结算、四期项目的工程进度款、结算以及五期预算和各阶段的预结算审核工作。
认真熟悉图纸、施工现场方案,实际了解施工现场的各种情况,更好地操纵工程各阶段的造价,从而节约工程本钱。
2、在四期及马上开始的五期施工过程中及时收集技术变更和签证单,依次进行登记编号,及时做好增减账作为工程决策依据。
并结合实际开展定额分析活动,掌握各种资源消耗情况。
3、及时掌握国家、本省及市造价部门的有关政策精神,收集、分析建筑市场材料信息,清晰工程施工动态,依据三、四期施工(或竣工)图、图纸会审、设计变更、现场签证单及招投标、合同文件等有关资料,做好工程进度款、预算、结算审核工作。
4、做好三期的结算办理,工程量计算准确无误,减少误差,杜绝人为原因产生的误差,推断签证资料的完整性,是否需要补充,及时与公司其它部门及现场工程部协调处理。
材料价格的准确收集,做到与采购部及时沟通。
另外,熟悉建筑工程预、结算工作流程,运用相应的定额编制方法审核工程预、结算,掌握资料做出单价分析,对预、结算编制中发生争议的问题,应及时向公司相关部门和造价管理部门咨询,并向领导汇报。
此外,思想上要坚持良好的职业道德,不得以自身的职务之便做损害公司利益的事情;工作能力上多与同事沟通交流,从中发觉自己的缺乏并及时弥补它,遇到不明白的地方及时查找相关资料或向有经验的同事和朋友话询问学习,及时向领导汇报工作;专业技能方面,加强预算及CAD软件的学习,不断提高自己对软件的理解和操作能力,多学习国家相关建筑标准及图集,熟悉建筑定额计算说明及规则,了解并掌握工程量清单计价知识。
建筑工程监理规划范文.doc
![建筑工程监理规划范文.doc](https://img.taocdn.com/s3/m/2c3324787375a417866f8f5e.png)

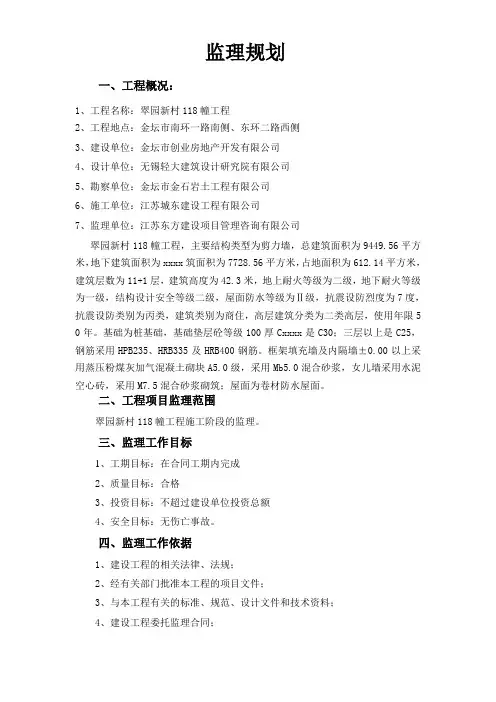

监理规划一、工程概况:1、工程名称:翠园新村118幢工程2、工程地点:金坛市南环一路南侧、东环二路西侧3、建设单位:金坛市创业房地产开发有限公司4、设计单位:无锡轻大建筑设计研究院有限公司5、勘察单位:金坛市金石岩土工程有限公司6、施工单位:江苏城东建设工程有限公司7、监理单位:江苏东方建设项目管理咨询有限公司翠园新村118幢工程,主要结构类型为剪力墙,总建筑面积为9449.56平方米,地下建筑面积为xxxx筑面积为7728.56平方米,占地面积为612.14平方米,建筑层数为11+1层,建筑高度为42.3米,地上耐火等级为二级,地下耐火等级为一级,结构设计安全等级二级,屋面防水等级为Ⅱ级,抗震设防烈度为7度,抗震设防类别为丙类,建筑类别为商住,高层建筑分类为二类高层,使用年限5 0年。
基础为桩基础,基础垫层砼等级100厚Cxxxx是C30;三层以上是C25,钢筋采用HPB235、HRB335及HRB400钢筋。
框架填充墙及内隔墙±0.00以上采用蒸压粉煤灰加气混凝土砌块A5.0级,采用Mb5.0混合砂浆,女儿墙采用水泥空心砖,采用M7.5混合砂浆砌筑;屋面为卷材防水屋面。
二、工程项目监理范围翠园新村118幢工程施工阶段的监理。
三、监理工作目标1、工期目标:在合同工期内完成2、质量目标:合格3、投资目标:不超过建设单位投资总额4、安全目标:无伤亡事故。
四、监理工作依据1、建设工程的相关法律、法规;2、经有关部门批准本工程的项目文件;3、与本工程有关的标准、规范、设计文件和技术资料;4、建设工程委托监理合同;5、与本工程相关的合同文件。
五、项目监理组织机构、岗位职责、人员配备及进退场计划1、项目监理组织机构:本工程项目监理部组织机构采用直线制。
如下图:2、人员配备:根据本工程项目特点,由下列人员组成:工程项目监理部人员配备表3、岗位职责:(1)总监理工程师的职责:○1确定项目监理机构人员的分工和岗位职责; ○2主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;○3审查分包单位的资质,并提出审查意见; ○4检查和监督监理人员的工作,根据工程的进展情况可进行人员的调配,对不称职的监理人员应调换其工作;○5主持监理工作会议,签发项目监理机构的文件和指令; ○6审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划; 姓 名 监 理 职 务学 历 专业技术职称注册岗位证书号李忠华 总监 大 专 工程师 施锦辉 土建监理员 大 专 助 工 周旭明 安装监理员 大 专 工程师 张 香见证取样员大 专助 工总监理工程师土建监理安装监理安全监理○7审核签署承包单位的申请、支付证书和竣工结算;○8审查和处理工程变更;○9主持或参与工程质量事故的调查;○10调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;○11组织编写并签发监理月报、监理工作阶段报告,专题报告和项目监理工作总结;○12审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;○13主持整理工程项目的监理资料;(2)专业监理工程师的职责:○1负责编制本专业的监理实施细则。
建设xxx工程监理规划
![建设xxx工程监理规划](https://img.taocdn.com/s3/m/5d7e1978e45c3b3567ec8b41.png)
建设工程监理规划项目名称:总监理工程师:沉默编制:沉默审批:沉默青岛####建设咨询管理公司2009年8月25日目录:一.工程简况二、监理工作范围三、监理工作内容四、监理工作目标五、监理工作依据六、监理机构地组织形式七、监理机构地人员配备计划八、监理机构地人员岗位职责九、监理工作程序十、监理工作方法及措施十一、监理工作制度十二、监理设施一.工程简况崂山区烈士陵园09年改造工程,位于青岛市崂山区株洲路北侧,本改造工程总造价8200万元,本工程为园区改造工程,工序繁琐,涉及分项工程多.二、监理工作范围崂山区烈士陵园09年改造工程,结合现场特殊情况,主要分为公共厕所改造,门卫房改造,生活泵房改造,悼念广场铺装,人行道、车行道铺装等工序.由于涉及有配套工程,中间能出现给排水及配电箱等设施、管线等工程地专业.监理工作主要包括,施工准备阶段、施工阶段、工程质量保修阶段地质量控制、投资控制、进度控制、组织协调、合同管理、信息、安全文明地施工监理工作.三、监理工作内容施工图范围内地以及对以上施工图进行设计修改和变更地所有土建、管道、电缆工程地施工监理,同时包括以下内容:1)测量、实验阶段监理2)土方回填施工阶段监理3)土建工程施工阶段监理4)配套工程(电缆、通信光缆、水管等工作)施工监理5)现场安全工作地监理6)文明施工地监理7)竣工验收阶段监理根据监理地工程范围及业主地要求,我公司提供地监理服务内容主要包括施工阶段地质量、进度控制和投资控制,并执行合同管理、做好信息管理和组织协调,尽可能为业主提供完善、优质地监理服务,内容分述如下:(一)质量控制方面(1)质量地事前控制1)确定工程质量要求和标准(包括施工、工艺、材料和设备各方面).2)审查总包和分包商地资质,审核其是否配备与工程承包合同和分包合同相符合地力量并督促其完善.3)审查承包单位提出地材料、构件和设备清单及其所列地规格和品质,批准或不同意材料、构件、设备其来源.监理应规定按某一程序对某种或某类工程材料或构件地质量进行认定(这一程序在监理细则中详细说明).材料进场应有产品合格证,还应按有关规定提检,无产品合格证和检验不合格地材料、构件或零配件不得在工程中使用.对永久性生产设备和装置,应按审批同意地设计图纸组织采购或订货,这些设备到场后应参与检查验收,主要设备还应开箱检验.6)审核施工单位提交地施工方案和施工组织设计,保证工程质量具有可靠地技术措施.7)对施工中采用地新技术、新工艺、新材料,应审核其实验报告及技术鉴定书.8)检查施工现场地测量标桩,建筑物地定位放线及高程水准点,重要工程地桩位及高程还应亲自组织复核.9)督促施工单位完善质量保证体系,包括改进计量及质量检测技术和方法、手段.督促承包单位健全现场质量管理制度,包括现场会议制度、质量检查制度、质量统计制度、质量事故报告及处理制度等.11)组织设计交底和图纸会审.对某些特殊工程部位尚应下达质量要求标准.对于与工程质量有重大影响地施工机械、设备,应审核施工单位提交地技术说明书或实测报告,不能保证工程质量要求地不得在工程中使用.把好开工关,需经监理工程师对各项准备工作检查、批准并发布开工令后,工程方能动工;停工后,也需下达复工令后工程方能复工.( 2 ) 质量地事中控制1)督促/检查承包单位严格执行工程承包合同和工程技术标准.督促施工单位完善工序控制,把影响工序质量地因素都纳入受控制状态,并及时审核验收施工单位提交地质量统计分析资料和管理图表.严格工序间交接检查.重要工序(包括隐藏工序作业)需按有关质量验收标准经监理人员检查验收后,方可进入下一道工序.4)重要工程部位,必要时应组织实验或技术复核..5)根据园区改造工程地生产特点,对完成地分项、分部工程,相应地质量评定标准和方法,进行检查验收.6)在工程施工过程中,对于不合格部分责令承包单位进行整改、返工.7)审核设计变更和图纸修改.( 3) 质量地事后控制1)按相应地质量评定标准和办法,对完成地单项工程、单位工程进行检查、验收.2)组织竣工验收.3)审核施工单位地竣工资料.4)整理有关监理工作地资料文件,并编目、建档.(二)进度控制方面1)熟悉、了解工程工程建设周期总目标.审核承包单位提交地工程总进度规划和阶段进度计划,并在工程实施过程中控制其执行,必要时,督促其及时调整.3)在工程实施过程中每周进度实际值与计划值地比较.4)审核承包单位提出地材料、设备订货计划,并督促其执行.5)从财产和物质方面监控承包单位地进度.6)控制和评估工程进度.(三)投资控制方面1)针对设计图及说明书之资料,就施工图预算提供意见.2) 督促施工单位按时提交及复核阶段完成工程量报表,检查实际工程量及提供实际施工质量情况及数量记录.3) 参加与其他顾问单位就工程施工过程中发生地索赔、过失、罚款、赔偿等问题上向建设单位提供意见.4)参加涉及投资事故地会议.5) 审核工程决算(四)合同管理1)协助业主建立和确定工程工程地合同结构.2)督促承包单位按承包合同组织施工.3)协助业主审查分包合同及参与有关地合同谈判.4)协助业主处理与本工程工程有关地合同纠纷事宜.(五)安全监理1) 总监理工程师对工程工程地安全监理负总责,安全监管员具体负责对工程现场安全地监督管理;2) 总监理工程师组织安全监管员编写施工现场周边环境安全评估报告,并负责审批;3) 定期对施工现场地安全负责检查、评定,对查出地安全隐患,及时下达整改通知.(六).信息管理1)建立本工程监理资料编码系统及管理制度.2)专人负责本工程各类信息地收集、整理和保存.3)运用计算机进行工程地辅助管理,随时提供业主需要地有关本工程管理地信息,并定期提供多种监理报表.4)建立每周工程会议制度,整理会议记录.5)督促承包单位及时整理工程技术、经济资料.6)竣工后进行监理资料归档,并向业主提供监理完整地监理资料.(七)组织协调1)协助业主组织和协调与参与本工程建设地各单位之间地关系,并协调业主处理有关问题.2)协助业主处理各种与本工程工程建设有关地纠纷事宜.(八)保修期地监理安排监理人员定期检查已交工地工程, 对出现地工程质量缺陷进行检查和记录,分清责任者,对修复地质量予以确认.2)整理和移交保修期监理资料.四、监理工作目标为保证工程质量,我公司将派出强有力地、专业地现场监理,以“严格管理、热情服务、秉公办事、一丝不苟”地原则,采取预先控制和主动控制地方法,施工过程跟踪、巡视、平行监理和检查、审核、签证地手段,并最终工程验收符合合同要求.目标:(一)投资控制1投资目标地风险分析本工程施工合同为按时结算工程,主要投资目标风险为建设单位,监理主要工作应该控制现场工程量、工程变更及工程造价地影响.1) 投资控制表格3)A5工程款支付申请表4)A8费用索赔申请表5)B3工程款支付证书6)B6费用索赔审批表2)合同为按时结算方式,造价为1200000元,预留金10%.(二)进度控制1) 工程总进度计划工期目标:200日历天,其中:开工日期:年月日竣工日期:年月日实际开工日期由于某些特殊因素存在,以甲方或监理工程师发出地开工令为准.2) 进度控制表格7)A1工程开工/复工报审表8)A7工程临时延期申请表9)B4工程临时延期审批表10)B5工程最终延期审批表(三)质量控制1) 公司地质量目标:合同履约率100%;工程合格率100%.2) 工程部地质量目标:按国家颁发地有关质量验收标准一次验收合格.3) 质量目标分解:按照施工合同约定,单位工程为优良.4) 质量控制表格(1)A2施工组织设计(方案)报审表(2) A3分包单位资格报审表(3) A4报验申请表(4) A6监理工程师通知回复单(5) A10工程竣工报验单(6) B1监理工程师通知单(7) B2工程暂停令(四)安全控制安全控制目标: 本工程确保青岛市安全生产文明施工标准化示范工地.1)认真审核,使投资得到有效控制,使业主支付每笔钱都做到合理;2)督促、检查工程施工安全、避免伤亡事故,工地施工文明;3)协调和管理,使实际建设周期趋于完善和合理,按期完成;4)监督和检查,使整个工程工程质量力求达到国家验收统一标准地建设产品.五、监理工作依据1、《建设工程监理规范》GB50319-2000;2、《建筑工程施工质量验收统一标准》GB50300-2001;3、《建筑地基基础工程施工质量验收规范》GB50202-2002;4、《砌体工程施工质量验收规范》GB50203-2002;5、《混凝土结构工程施工质量验收规范》GB50204-2002;6、《建筑地面工程施工质量验收规范》GB50209-2002;7、《建筑装饰装修工程质量验收规范》GB50210-2001。
监理规划范文模板
![监理规划范文模板](https://img.taocdn.com/s3/m/2cce9778fd4ffe4733687e21af45b307e971f95d.png)
监理规划范文模板一、工程概况。
1. 工程名称:[具体工程名称]2. 工程地点:[详细地点]3. 工程规模:这个工程可不小呢,[描述建筑面积、层数、结构类型等基本规模信息]。
就像是一个庞大的拼图,每一块都得精心对待。
4. 工程总投资:大概是[X]元,这可是一大笔钱,所以咱们监理得把好关,可不能让钱花得不明不白。
5. 工程计划工期:从[开始日期]到[结束日期],就像一场有时间限制的马拉松,得在规定时间内高质量地跑到终点。
二、监理工作范围。
咱们监理的地盘可大了,涵盖工程施工阶段的全方位监理,从工程的地基开始,一直到最后竣工,包括土建工程、安装工程(什么水啊、电啊、暖啊这些管道线路之类的),就像一个超级管家,啥都得管。
三、监理工作目标。
# (一)质量目标。
这质量得像打造一件艺术品一样,达到[具体的质量验收标准,如国家现行工程施工质量验收规范合格标准]。
不能有半点马虎,每一个细节都得经得起考验,要是质量不行,那可就像纸糊的房子,一吹就倒。
# (二)进度目标。
按照前面说的工期计划,可不能拖后腿。
咱们要像火车时刻表一样精准,确保工程按时竣工,要是耽误了工期,就像火车晚点,会给很多人带来麻烦的。
# (三)投资目标。
在保证工程质量和进度的前提下,要把投资控制得死死的。
每一笔钱都得花在刀刃上,不能让业主多花冤枉钱,就像自己家过日子一样,得精打细算。
四、监理工作内容。
# (一)施工前期监理。
1. 审查施工单位资质。
施工单位就像上场打仗的士兵,得看看他们有没有这个实力。
审查他们的营业执照、资质等级证书、安全生产许可证等,要是这些东西不全或者不符合要求,那可不能让他们进场施工,就像不让没有驾照的人开车一样。
2. 审查施工组织设计和专项施工方案。
施工单位的施工组织设计和专项方案就是他们的作战计划。
咱们得好好看看这个计划合不合理,有没有漏洞。
比如安全措施到不到位,施工顺序有没有问题。
要是有问题,得让他们修改,直到满意为止,这就好比给作战计划挑刺儿,让它更完美。
工程监理工作计划范文(8篇)
![工程监理工作计划范文(8篇)](https://img.taocdn.com/s3/m/2e2981fc5ff7ba0d4a7302768e9951e79b89699c.png)
工程监理工作计划范文一、督促施工单位落实质量整改工作对于监理单位____月____日下发质量整改通知,湿作业,今年施工不具备条件的,下一年整改,要求施工单位编制专项整改方案,包括具体整改完成时间,责任人等。
二、加强原材料进场质量控制原材料、构配件进场后,我们要求施工单位出具厂家资质、营业执照、产品出厂合格证及相关检测报告,并及时报我监理工程师和甲方相关代表进行进场材料的外观检验和材料出厂日期、保质期等检查,并与封样产品进行对比,对按要求需做二次复试的原材料及时进行见证取样,并送法定检测单位检测。
对外观检验及复试结果等均符合要求的材料方允许在工程上使用。
否则,要求承包单位立即清出现场,不得使用。
重点控制的原材料有:外墙腻子、外墙涂料、卫生间防水涂料、防盗门、窗户及玻璃、电线、电缆等。
三、施工过程质量控制1、继续加强对后续工程每个施工方案、技术交底进行审核,我们着重审查其是否具有针对性、可操作性和对现场施工的指导性,并根据设计文件、规范以及现场实际情况提出相应的审查意见。
2、加强质量预控、过程巡检、工序验收、隐蔽验收工作。
重点控制工作有:外墙外保温施工、外墙涂料、卫生间防水、预留洞口封堵、电线、电缆、盘芯、室内配电箱、消防管道、地暖管安装等。
3、定期组织召开监理例会、专题会议,并做好会议纪要的整理工作。
4、做好见证取样工作对装修工程的窗户、玻璃及水电、消防工程等材料需要复试的,督促施工单位及时见证取样送检,合格后才允许用于工程上。
5、加强成品保护工作做好住宅楼门窗、玻璃、给排水管、雨水管、外墙涂料、卫生间防水涂料成品保护工作。
6、做好分户验收和竣工预验收工作在竣工前,我们要求施工单位按河北省分户验收管理规定要求做好下例检查工作:主要内容包括:(1)房屋室内空间尺寸;第2/4页(2)地面、墙面和顶棚面层质量;(3)门窗、护栏安装质量;(4)室内防水工程质量;(5)给排水及采暖系统安装质量;(6)室内电气工程安装质量;(7)其他规定要求分户验收检查的内容;在次基础上,认真填写好住宅楼主体分户验收记录、汇总表以及单位住宅楼工程竣工阶段分户验收汇总表等,并按建筑工程相关竣工验收要求及时组织预验收,对预验收发现的问题,要求施工单位及时落实,整改合格,做好各阶段的质量验收和评定工作,为竣工验收做好准备。
项目建设监理工作计划范文(共25篇)
![项目建设监理工作计划范文(共25篇)](https://img.taocdn.com/s3/m/771009d3162ded630b1c59eef8c75fbfc67d9441.png)
项目建设监理工作计划范文(共25篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、工作计划、合同协议、条据文书、策划方案、句子大全、作文大全、诗词歌赋、教案资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as work summaries, work plans, contract agreements, doctrinal documents, planning plans, complete sentences, complete compositions, poems, songs, teaching materials, and other sample essays. If you want to learn about different sample formats and writing methods, please stay tuned!项目建设监理工作计划范文(共25篇)项目建设监理工作计划范文第1篇初到工地,人地生疏,而本人面临着监理任务量大,监理区域广,监理工作人员少,等客观不利因素,因此在实际监理工作中,确实遇到了一些困难,面对困难本人并未退缩,知难而进,在实际工作中,积极主动接近业主和承包商与他们沟通,协调各种关系,以便尽快地开展监理工作,并抓紧时间熟悉施工图纸及有关设计说明资料,在最短的时间内了解工地状况及施工队伍的情况,很快的进入了工地监理工程师的角色、在监理实际工作中,本人要求施工单位推行全面质量管理,建立健全质量保证体系,做到开工有报告,施工有措施,技术有交底,定位有复查,材料、设备有试验,隐蔽工程有记录,质量有质检、专检,交工有资料、在工程质量控制方面,采取主动控制与被动控制相结合,监理工作主动进行,以预防为主,对承包商资质进行审查,重点审查企业注册证明和技术等级,交验有关证件(复印件),了解技术力量简况,主要施工安装经历等,检查砂、石、水泥、钢筋等材料的供应情况及砼、砂浆的配合比、根据工程特点及影响工程质量的关键部位,审核承包人提交的施工组织设计,并针对其不足之处提出改进意见,核查进厂材料的原始凭证、检测报告等质量证明文件、进行事前控制,确保工程质量事故不发生或少发生、例如:冬季施工,气温较低,砼浇灌、砌体砌筑、墙壁抹灰等都不易保证质量,因此要求施工单位提供冬季施工方案,提前预防,避免冻害发生、对重要工程部位及易出现质量问题的分部工程制定质量预检措施,例如:土建工程混凝土浇筑工程施工中,大梁结平是工程的重点部位,涉及到墙体砌筑、模板、钢筋绑扎、砼浇灌等多道工序,一旦疏忽就可能造成工程质量事故,一旦出现质量问题后果严重,因此在该部位施工中,加强监控,采取旁站监理措施,严格监理各部位的施工,并对影响施工质量的因素事前提出,要求施工单位编制预防措施及施工方案,从而保证了大梁和结平的施工质量、加强事中控制,在监理武进建安施工队的施工过程中,发现该队伍使用的建筑材料粉煤灰砖有质量问题,虽然承包商有实验室的质检报告,但本着为业主负责的态度,及时对该批砖采取平行检验手段进行抽检,确信其各项强度指标满足设计要求后方允许施工单位使用、该队伍在浇筑砼、砌体砌筑、墙壁抹灰施工中也存在质量问题,为保证施工质量,本人及时下发监理通知并要求施工单位对质量有缺陷的部位做修补处理,并达到设计、规范要求的质量标准、在监理工作中,要求施工单位在施工中,按照设计内容、设计要求、施工验收规范,按质、按量施工,确保了施工质量、在各工序施工中,要求施工单位严格执行国家和地方有关施工安装的质量报验制度,对施工单位交验的有关施工质量报表及时检查认定,根据设计文件及承包合同中有关工程量计算的规定,对承包单位申报的已完工程的工程量进行审核、签认、监理记录是工程监理不可缺少的环节,本人有完整而充分的监理日记,详细的记录了每天施工现场的有关情况,为公平的解决业主与承包商的争端提供可靠的依据、本人在三工地的监理过程中,积极协调各单位间的关系,使它们相互配合,相互支持,搞好衔接,保证了施工质量和进度、通过上述工作,本人完成了天力涡轮增压设备有限公司车间办公楼工程与常州山崎摩托设备有限公司车间办公楼工程与中迪电力机械有限公司车间综合车间工程三工地的土木建筑工程的监理情况三个月的监理工作收获很大,但也有不足,例如:本人是学环境工程专业的,对土建专业知识了解不多,有些工艺要求不十分熟悉,而监理行业要求监理工程师应具备多学科、多行业丰富的知识,因此本人在各学科专业知识方面,还需继续努力学习,不断提高自己的业务能力和专业水平、项目建设监理工作计划范文第2篇1、严格执行监理程序目前工地监理工作并未完全按监理程序进行,例如:设计交底,图纸会审,第一次工地会议,向业主和承包商介绍监理工程师及监理内容,制定监理规划、监理细则等工作未按监理程序进行或仅部分按监理程序进行,造成监理工程师到工地后无人问津和不知监理范围及如何监理等现实问题,为避免此类问题在今后监理工作中再次发生,就必须严格执行工程建设监理程序,使监理工程师明确监理任务和监理依据,做好监理工作。
监理规划范本
![监理规划范本](https://img.taocdn.com/s3/m/25bd6170e45c3b3566ec8b08.png)
目录1、工程项目概况 (1)2、监理工作范围、目标、内容和依据 (1)3、项目监理组织机构的组织形式 (3)4、人员岗位职责 (4)5、监理工作方法、程序及措施 (8)6、监理工作制度 (54)7、监理设施 (74)8、安全监理方案 (75)一、工程项目概况1.1 工程基本情况:1.1.1 工程名称:******工程1.1.2 建设地点:1.1.3 建设工程组成及建筑规模:1.1.4 主要建筑结构类型:1.1.5 批复的建筑工程总投资:1.1.6 工程计划工期:1.1.7 工程质量要求:1.1.8 五大责任主体名称:建设单位:监理单位:河南铭信工程监理咨询有限公司设计单位:施工单位:勘察单位:1.2 合同签订情况:二、监理工作范围、目标、内容和依据2.1监理范围本工程为施工阶段监理,其范围包括:土建工程、暖通、给排水工程、高、低压配电、照明、防雷接地系统、火警自动报警与联动控制系统、建筑设备监控系统、通信系统、综合布线系统、有线电视系统、电梯,以及施工中包括的其他内容的施工全过程。
2.2监理目标通过严格的监控,合理的组织协调,科学的管理手段,实现:工程质量目标:合格工程工期目标:保证委托人同承包人签订合同工期内各项工程施工完毕工程投资目标:以审定的工程预算为控制目标,争取工程投资造价控制在概算的基础上节约1%.安全控制目标:无伤亡事故 2.3监理工作内容2.3.2;参与分项、分部工程、关键工序和隐蔽工程的质量检查和验收; 2.3.6;审查施工单位开工申请报告; “暂时停工”的通知,并通报业主; 2.4监理工作依据三、项目监理组织机构的组织形式3.1 项目监理机构的组织形式应根据建设工程监理要求选择: 本工程监理组织分为二级管理;第一级是以总监理工程师为首的专业齐全的现场监理部。
公司委派徐育新高级工程师为总监理工程师,全面负责本工程的监理工作;第二级是公司级管理,公司将对本工程不定期进行巡视、检查和指导。
监理个人职业发展规划监理的职业生涯发展规划书
![监理个人职业发展规划监理的职业生涯发展规划书](https://img.taocdn.com/s3/m/424f78715b8102d276a20029bd64783e09127d3a.png)
监理个人职业发展规划(一)就业方向分析随着城市建设和公路建设的不断升温,土木工程专业的就业形势近年持续走高。
找到一份工作,对大多数毕业生来讲并非是难事,然而土木工程专业的就业前景与国家政策及经济发展方向密切相关,其行业薪酬水平近年来更是呈现出管理高于技术的倾向,而从技术转向管理,也成为诸多土木工程专业毕业生职业生涯中不可避免的瓶颈。
如何在大学阶段就为“钱”途做好准备,找到正确的职业发展方向呢?木土工程专业大体可分为道路与桥梁工程与建筑工程两个不同的方向,在职业生涯中,这两个方向的职位既有大体上的统一性,又有细节上的具体区别。
总体来说,土木工程专业的主要就业方向有以下几种:工程技术方向代表职位:施工员、建筑工程师、结构工程师、技术经理、项目经理等。
代表行业:建筑施工企业、房地产开发企业、路桥施工企业等。
就业前景:就像我们看到身边的高楼大厦正在不断地拔地而起、一条条宽阔平坦的大道向四面八方不断延伸一样,土木建筑行业对工程技术人才的需求也随之不断增长。
2004年进入各个人才市场招聘工程技术人员的企业共涉及到100多个行业,其中在很多城市的人才市场上,房屋和土木工程建筑业的人才需求量已经跃居第一位。
随着经济发展和路网改造、城市基础设施建设工作的不断深入,土建工程技术人员在当前和今后一段时期内需求量还将不断上升。
再加上路桥和城市基础设施的更新换代,只要人才市场上没有出现过度饱合的状况,可以说土木工程技术人员一直有着不错的就业前景。
典型职业通路:施工员/技术员-工程师/工长、标段负责人-技术经理-项目经理/总工程师。
年薪参考:施工员/技术员:3万〜5万元;工长:4万〜6万元;技术质量管理经理:5万〜10万元;项目经理:10万〜20万元;专家建议:随着我国执业资格认证制度的不断完善,土建行业工程技术人员不但需要精通专业知识和技术,还需要取得必要的执业资格证书。
工程技术人员的相关执业资格认证主要有全国一、二级注册建筑师、全国注册土木工程师、全国一、二级注册结构工程师等。
监理工作计划范文10篇
![监理工作计划范文10篇](https://img.taocdn.com/s3/m/48eab75130b765ce0508763231126edb6e1a7672.png)
监理工作计划范文10篇时间是箭,去来迅疾,我们的工作又迈入新的阶段,现在就让我们好好地规划一下吧。
工作计划的开头要怎么写?想必这让大家都很苦恼吧,下面是小编给大家带来的关于监理工作计划范文,欢迎大家前来参阅!监理工作计划范文1由于张石高速公路涞源至涞水段,规模大,里程长,地质条件复杂,为加强张石高速公路施工现场的规范化管理,综合当前施工特点、工程进展情况以及今后发展的要求,制定20__年安全监理工作计划安排。
在工作中认真贯彻和落实“以人为本”的思想和“安全第一、预防为主、综合治理”的方针。
一、施工现场日常安全监理的工作和程序:(一)日常安全监理1.加强督促2.巡视检查3.监理会议(二)日常安全监理实施程序:1.发出口头通知,下发整改通知单2.召开专题监理例会3.签发“工程暂停令”4.向建设主管部门报告二、监督施工单位按照批准的施工方案组织施工,及时制止违规施工作业:(一)监督施工安全技术措施实施:1.安全生产责任制2.安全管理机构的建立及人员配备3.对分包单位安全生产的管理4.三类人员及特种作业人员的资格5.安全生产教育培训制度落实6.应急救援人员和物资、器材的配备7.施工安全技术交底(二)监督专项安全施工方案实施危险性较大的分部、分项工程必须按照批准的专项安全施工方案进行施工,在施工过程中需要对专项安全施工方案进行修改的,必须报原批准部门同意,不得擅自修改。
监理工程师应对危险性较大的分部、分项工程专项施工方案的实施进行重点监督检查。
主要包括:不良地质条件下有潜在危险性的土方、石方开挖;滑坡和高边坡处理;桩基础、挡墙基础、深水基础及围堰工程;桥梁工程中的梁、拱、柱等构件施工等(详细见附表)(三)、及时制止违法行为三、巡视检查:1.高处作业2.机电设备使用必须满足有关规定和要求3.场内车辆驾驶4.气割、电焊作业5.起重作业6.混凝土浇筑7.张拉作业8.脚手架搭设与拆除作业9.大模板堆放、安装、拆除作业10.施工机械作业四、核查现场机械和安全设施的验收手续,并签署意见1.施工机械、机具的采购和租赁2.起重机械和设施的现场安装与拆卸3.起重机械和设施的检测与验收五、检查现场安全防护措施等是否符合规范要求1.检查施工现场安全防护用品的提供及使用情况2.安全标志3.安全防护设施4.临时用电防护5.安全施工措施费用的使用六、督促施工单位安全自检,进行抽查及参与安全生产专项检查(一)、督促施工单位进行安全自检1.日常性检查2.专业性检查3.季节性检查4.节假日前后的检查5.不定期检查(二)、对施工单位自查情况进行抽查(三)、参加建设单位组织的安全生产专项检查七、审核施工单位各种应急预案、应急准备、应急响应、应急救援的预先制定的行动方案及组织机构。
监理规划范本
![监理规划范本](https://img.taocdn.com/s3/m/2e958af61ed9ad51f11df231.png)
九宫山国际大酒店土建工程监理规划宝鸡市鑫宇建设监理有限公司2013年10月21日一、建设工程概况1、工程名称:卓业·华隆国际工程2、工程地点:宝鸡市千阳县3、建设单位:陕西卓业房地产开发有限公司4、设计单位:华诚博远(北京)建筑规划设计有限公司5、勘察单位:陕西地矿宝鸡工程勘察院6、监理单位:宝鸡市鑫宇建设监理有限公司7、总包企业:陕西建工第七建设集团有限公司8、建筑面积:22939、61㎡9、本工程由地下一层,建筑面积:1099、03㎡,地上26层,1—2层为商业网点,3-26层为商品住宅。
10、结构形式:剪力墙结构11、地基基础:本工程主楼下采用由wz桩和整体筏板组合的复合地基,主楼外地下室地基采用铺设级配石褥垫层处理,局部与1#楼贯通。
12、本工程抗震等级三级,抗震设防烈度7度,建筑结构的安全等级为二级,建筑类别及耐火等级:地下1级,地上11级,环境类别:室外和地下为二b类,其它为一类,屋面及地下室防水等级11级,结构设计使用年限50年。
13、工期要求:总工期600日历天。
二、监理工作阶段、范围、目标、依据(一)监理工作阶段:施工阶段。
(二)监理工作范围:桩基、土建、水电。
(三)监理工作目标:1、工期控制目标:尽量控制在合同工期天范围内;2、质量控制目标:确保工程质量合格;3、投资控制目标:尽量控制工程造价在合同范围内。
(四)监理工作依据1.《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》2.《建设工程监理规范》(GB50319-2000)、《建筑工程施工质量验收统一标准》(GB50300-2001)及各专业施工质量验收规范;3.项目立项批文、规划许可证、施工许可证;4.工程地质勘察报告、设计文件等技术资料;5.监理合同及监理规划;6.建设工程施工合同。
三、监理工作的主要内容(一)施工准备阶段监理工作的主要内容:1、审查施工单位选择的分包单位的资质;2、监督检查施工单位质量保证体系及安全技术措施,完善质量管理程序与制度;3、检查设计文件是否符合设计规范及标准,检查施工图纸是否能满足施工需要;4、协助建设单位组织好图纸会审、设计交底工作;5、审查施工单位上报的实施性施工组织设计,重点对施工方案、劳动力、材料、机械设备的组织及保证工程质量、安全、工期和控制造价等方面的措施进行监督,并向业主提出监理意见;6、在单位工程开工前检查施工单位的测量放线控制成果及保护措施是否符合要求;7、监督落实各项施工条件,审批单位工程的开工报告,并报业主备查;8、协助业主召开好第一次工地会议,落实有关监理制度和要求。
2024年度土建工程管理工作计划范文(五篇)
![2024年度土建工程管理工作计划范文(五篇)](https://img.taocdn.com/s3/m/cd294552bb1aa8114431b90d6c85ec3a86c28b0a.png)
2024年度土建工程管理工作计划范文我于____年____月____日进入____工程管理部,很荣幸的做为一名土建工程师加入到这个团队,为了尽快的进入角色及更好的融入到团队中,我积极的对公司的相关管理制度进行了解,并熟悉施工过程中产生的相关资料及图纸,以及施工现场的相关情况。
通过了解和熟悉,我为能进入这个团队感到自豪,同时也感到自身的压力。
进入工程管理部时,项目处在基础工程施工阶段,由于该种桩基础形式在以前未能接触过,我抱着一个初学者的心态去观察和学习,遇到疑问及不懂的时候,积极的向同事请教并查阅相关资料,在同事们的帮助下,熟悉了钻孔灌注桩成桩的工艺流程及质量控制措施。
在掌握了钻孔灌注桩的质量控制手段及方法后,被领导安排夜间对桩基施工过程进行监督及成桩质量进行管控。
现将有关个人工作情况作如下计划。
一、工作任务完成情况1、由____公司施工的6#、7#楼钻孔桩工程已全部完成,并在进行桩基退场工作。
2、由____公司施工的1#、2#、4#、5#楼的桩基工程已结束,并在进行基础土方开挖准备工作;10#楼及地下车库桩基工程正在进行积极的施工阶段,按照目前的施工进度预计在____月____日前后完成桩基施工。
二、桩基工程施工过程相关控制情况1、熟悉施工图纸及地勘报告,结合施工单位所提报的施工方案,根据地基基础工程施工质量验收规范,对桩基工程施工过程质量进行控制。
2、对原始地貌进行抄平,做好记录,根据设计桩顶标高计算好桩钢筋笼长度,及砼浇筑桩顶标高进行控制,对孔深进行测量记录,为后期桩基工程计量提供相关数据依据,对桩基成本进行控制。
3、要求施工单位按照公司要求提报进度计划,检查计划执行情况,如有问题及时向领导汇报,增加机械及人员的投入,完成相关任务及实现进度目标。
4、在桩基施工过程中,会同监理公司制定一套控制流程:a、首先对桩位进行复核,要求钻头中心线与桩位控制线采用吊线方式对齐,确保桩位偏差在规范允许范围之内;b、桩基就位后,以地质报告为参考并结合从泥浆内取样、泥浆的颜色变化为依据判断是否进入中风化岩层,并做好入岩时孔深记录,依据在钻杆上标记控制进入岩层____公分(地下车库为1m),现场进行查看是否达到标记尺寸,并要求此时进行第一次清孔;c、清孔到位后更换扩孔钻头,根据两个钻头之间的长度差及扩孔钻头扩径1m的缩小尺寸,计算扩孔到位后的钻杆尺寸,现场复核相关尺寸是否到位,扩孔到位后要求进行第二次清孔;d、钢筋笼在制作时进行相关的焊接质量及箍筋间距、加密区进行检查,确保吊放进孔内的钢筋笼均为合格品,根据计算来控制钢筋笼吊筋长度,并对主笼及副笼焊接质量进行检查,确保焊接倍数及焊接区域箍筋满足要求;e、在钢筋笼吊放结束后,下放导管,要求导管距离孔底部不超过五十公分,并进行第三次清孔,以孔口的泥浆流淌判断是否清孔到位,确保孔底沉渣在规范允许范围之内;f、最后进行砼浇筑时,要求施工单位严格按照配合比进行搅拌,并在第一灌时聚集满斗料,以将孔底沉渣排挤掉,要求砼浇筑时导管提升要满足要求,浇筑至桩顶标高以上1m的位置完成;g、在钻进的过程中,检查泥浆的粘稠度,以确保泥浆能较好的起到护壁作用,防止钻进过程中塌孔及缩径现象发生;通过现场巡视检查,及施工单位自检后提报验收,确保每一道工序均在控制范围之内,较好的控制了成桩质量。
阶段性监理规划范文
![阶段性监理规划范文](https://img.taocdn.com/s3/m/b5e0d86e591b6bd97f192279168884868762b823.png)
阶段性监理规划范文一、工程概况。
咱这个工程啊,就像一场超级大冒险,是[工程名称]工程,位于[工程地点]。
这工程主要包括[简要列举工程包含的主要项目内容,比如盖几栋楼、修几条路之类的]。
工程规模不算小,整个工程计划投资[X]元,就像一场豪赌,大家都希望能满载而归,是在保证质量的前提下。
工期呢,从[开始日期]到[结束日期],这时间可是紧巴巴的,就像赶火车,每一站都得掐着点。
二、监理工作目标。
# (一)进度目标。
我们监理团队就像一群时间管理员,要确保这个工程按照计划的进度稳步前行。
就好比看着火车沿着铁轨跑,不能出轨也不能晚点。
每一个施工阶段都得按时完成,要是哪个环节拖后腿了,咱就得像赶鸭子上架一样,把它赶上去。
# (二)质量目标。
质量可是这个工程的灵魂,我们要像守护宝藏一样守护工程质量。
所有的材料、构配件得是好东西,就像买菜得挑新鲜的一样。
施工工艺也得符合标准,不能像小孩子搭积木那么随意。
任何一点小瑕疵都逃不过我们的火眼金睛,咱得让这个工程建得结结实实,像碉堡一样,能经受住时间的考验。
# (三)投资目标。
钱这个东西,得花在刀刃上。
我们要监督着工程的每一笔开销,不能让钱像流水一样哗哗地浪费掉。
就像管家管着家里的钱袋子,每一笔支出都得有个说法,确保工程投资控制在计划的[X]元以内,要是超支了,那可就像捅了马蜂窝,麻烦大了。
三、监理工作范围。
我们监理的范围那可是相当广,就像一张大网,把整个工程都罩住了。
从工程的施工准备阶段,就像运动员比赛前的热身,我们就得开始介入,检查各种准备工作是否到位。
到施工过程中的每一个工序,不管是打地基、砌墙还是盖屋顶,我们都得盯着。
一直到工程竣工验收,就像检查学生的期末考试成绩一样,严格把关,只有全部合格了,我们才放心地让这个工程毕业。
四、监理工作内容。
# (一)施工前期监理。
1. 审查施工单位资质。
施工单位就像一群即将上战场的士兵,我们得先看看他们有没有资格上这个战场。
审查他们的营业执照、资质等级证书啥的,要是资质不够,那可不能让他们瞎掺和,就像不让没驾照的人开车一样。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
××工程监理规划编制:审核:批准:方诚石油化工建设监理有限责任公司××项目监理部二OO 六年月日目录1、工程项目概况…………………………………………2、监理工作围…………………………………………3、监理工作容…………………………………………4、监理工作依据…………………………………………5、监理工作指导思想……………………………………6、监理工作目标控制……………………………………7、监理工作的方法措施…………………………………8、监理工作程序框图……………………………………9、项目监理组织机构……………………………………10、监理监理工作制度……………………………………11、项目部管理……………………………………………12、监理设施………………………………………………一、工程项目概况:1 工程名称:2项目总投资:3工程地点:4建筑面积:5建设单位:6设计单位:7施工单位:8监理单位:9工程概况:开工日期:年月日竣工日期:年月日二、监理工作围:(依据合同容)三、监理工作容严格按照《中华人民国国家标准建设工程监理规》(GB50319—2000)及国家、地方的其它有关规、标准、规定及《委托监理合同》对本工程施工、保修进行质量、进度、安全、投资控制,合同、信息监督管理及组织协调有关单位的工作。
四、监理工作依据:1《工程建设监理合同》;2《建设工程施工合同》;3工程设计文件及相关的工程勘察资料、地质试验资料、地形图、地下管网图、高程水准点等;4工程变更文件、批准的施工组织设计文件、施工方案等;5《建设工程监理规》GB50319-2000;6《建筑法》;7《建设工程质量管理条例》;8《工程建设标准强制性条文》房屋建筑部分(2002版);9《房屋建筑工程施工旁站监理管理办法(试行)》(2002年建设部189号文);10《建筑工程预防坍塌事故若干规定》(建设部建质〔2003〕82号文)。
五、监理工作的指导思想执行公司质量管理体系标准,建立、实施ISO9001质量管理体系,加强项目监理部的质量管理。
准确识别业主对本工程监理的要求,以建设工程监理规和公司质量管理体系标准规监理行为,采取具有针对性的监理措施,完成监理工作的每项容。
推行PDCA即“策划、实施、检查、改进”的管理模式。
根据业主的委托授权,严格按照法律、法规、合同、设计文件和标准规实施监理,确保监理工程高质量、按期交付业主使用。
六、监理工作目标控制(一)质量控制:1质量控制的原则:(1)坚持质量第一;(2)坚持以人为控制核心;(3)坚持预防为主的原则;(4)坚持质量标准;(5)贯彻科学、公正、守法的职业规。
2、质量控制的容A、质量的事前控制:1)掌握和熟悉质量控制的技术依据:①在设计交底之前,由项目总监理工程师组织各专业监理工程师熟悉施工图纸,了解工程特点、难点,明确质量评定标准及施工验收规,将施工图纸中的问题由专业监理工程师进行整理、汇总后,在设计交底会上提出,由设计单位答复,形成会议纪要。
②明确现行建筑安装工程质量评定标准及施工验收规;③明确工程中有特殊要求时执行的质量指标和验收标准;④组织设计交底及图纸会审,了解设计意图,明确关键部位,以及新产品、新工艺、新材料的要求,提出图纸中的技术难点。
2)对施工场地的控制①对现场障碍物,包括地下、架空管线设施的拆迁、清障进行验收;②对原始基准点、基准线、标高等测量控制点进行复测,并要求施工单位进行保护。
3)检查总包单位的机构设置、人员配备、职责与分工的落实情况,对分包单位的资质进行审查。
4)对工程所需原材料及构配件、半成品的质量控制①对施工中将要采用的新技术、新材料、新工艺进行审核,检查鉴定书和试验报告;②对工程结构用钢筋及焊接试件、防水材料、水泥和现场制作的砼、砂浆试块均实行见证取送样制度。
其它建筑材料与建设单位、施工单位共同商定送检容。
③对原材料、半成品、设备的采购进行检查,是否符合合同规定。
对到场的材料、半成品、设备要及时检验,必要时配合建设单位对生产厂家实地考察,以确定定货厂家。
④对于装饰材料、制品(如五金制品、卫生洁具)、部分设备(如电梯),应协同建设单位审查样品后,再同意进货。
⑤对于需要进口的材料,应会同国家商检部门进行验收,如发现质量问题或其它不符合建设单位要求时,应配合建设单位取得证据,在规定时间进行索赔。
⑥对于进场的给排水、采暖、电气设备在安装前要按相应的技术说明书、设备标准要求进行质量验收。
⑦对于材料、半成品、设备器材等,应根据其特点、特性以及在温度、湿度、防潮、防晒等方面的不同要求进行存放。
监理工程师应对其存放条件、保管进行检查,保证其质量。
⑧监理工程师应从以下几个方面对施工单位试验室进行考察:a、试验室的资质及其试验围;b、法定计量部门对试验设备出具的计量检定证明;c、试验室的管理制度;d、试验人员的资质证书;e、本工程的试验项目及其要求。
5)对施工机械的质量控制①审查施工单位进场的主要机械设备的规格、型号及性能是否符合施工需要;②对施工中使用的水准仪、经纬仪、衡器、计量装置、量具等需要定期检定的设备是否有计量部门出具的检定证明;③对直接危及工程质量、人员安全的施工机械,如塔吊、施工电梯、砼搅拌机等,应按技术说明书、安装标准进行验收和安全检查。
6)审查施工单位提交的施工组织设计和施工方案①施工组织设计中应有保证工程质量的安全、技术、组织措施;②根据工程实际,要求施工单位以基础降水、砼结构、防水施工、重点装饰分项、通风和空调系统安装、消防报警控制系统、电梯安装分部(项)工程应单独编制施工方案。
施工方案可随工程进展程度报监理工程师审核;③对于施工组织设计或施工方案,监理工程师应从以下几方面进行审查:a、施工程序安排;b、施工机械设备的选择;c、主要项目施工方法。
着重检查其组织方式是否合理,是否与实际相适应,是否经济可行。
7)对施工环境、管理环境的控制①协助施工单位完善质量保证体系,制定质量保证措施;②协助施工单位完善各种有关质量的制度;③与省、市质监站加强联系,了解对本工程的要求与监督方法,争取质监站的支持。
B、质量的事中控制1)施工过程质量控制要点(见下页2)施工过程质量控制容:⑴对施工单位质量保证体系进行控制:①在日常的监理工作中对施工单位质量保证体系进行监督检查。
②施工中发现不能胜任的质量控制人员或组织不完善,监理工程师应下发“监理通知”要求其改进,并将有关情况报建设单位。
⑵施工单位在完成轴线、标高的测放后,填报“工程测量放线报验单”,监理工程师对建筑轴线、标高进行复测。
⑶抓好工序管理,每道工序验收合格后才能进行下一道工序的施工。
⑷采用试验、检验手段对分项工程进行抽检、核查,隐蔽工程做好签认验收工作,组织分部工程验收,并编制“工程质量评估报告”。
⑸对一般工序进行现场巡视检查,关键工序、特殊工序、重要部位和关键控制点进行旁站监督,下列工序及部位应进行旁站:①打桩工程的定位、接桩、送桩和桩顶标高的测定;②基槽开挖接近基底时的土方开挖;③现场自拌砼的计量、坍落度检查、现场浇筑;④商品砼的出厂检查、出料检查、坍落度检查、现场浇筑;⑤地下室、厕所、淋浴间、屋面防水层、水泥砂浆防潮层的施工;⑥钢筋及焊接试件、防水材料、水泥和现场制作的砼、砂浆试块的见证及其它由建设单位、施工单位、监理单位共同确定的建筑材料;⑦砼缺陷的修补;⑧粗钢筋电渣焊压力焊接、锥螺纹套接的检验情况。
⑹监理工程师在施工单位出现下列情况时,有权下达停工指令,控制施工质量:①施工中出现质量下降,经提出后施工单位未采取有效措施,或虽采取了措施但效果不好,而继续作业时;②隐蔽工程未经监理工程师检查确认,而擅自封闭;③已发生质量事故或缺陷,如不停工则质量缺陷、事故将继续发展的情况下,或质量缺陷迟迟未按监理工程师要求进行处理时;④未经监理工程师同意,擅自变更设计或修改图纸进行施工时;⑤擅自采用未经认可或批准的材料;⑥擅自采用未经监理工程师认可的分包商进场施工;⑦擅自将工程转包;⑧发生其它必须暂停施工的紧急情况时。
⑺组织质量专题会议,形成现场质量管理制度。
⑻对工程分包的控制:①总包单位填写“分包单位资格报审表”,报监理工程师审查;②监理工程师对分包单位营业执照、资质证书、施工许可证、业绩等有关资料进行审查;③经监理工程师审查合格后,总监理工程师签认“分包单位资格报审表”,否则,不允许进场。
④分包单位进场后,由总承包单位向分包单位交待清楚各项监理程序,若发现分包单位有违反监理程序的情况,监理工程师应指令总包单位停止分包单位的工作;⑤监理工程师在必要时可向总包单位提出要求分包单位参加监理例会;⑥监理工程师应对分包单位的施工情况、人员情况、安全情况、分包的工程质量进行检查,发现质量问题,指令分包单位整改。
若发现分包单位由于技术、管理水平低,无法完成分包容时,监理工程师应书面通知总包单位撤换分包单位。
⑼对质量事故的原因、责任进行分析,指令施工方按既定的处理工程质量事故的技术措施或方案执行,并对技术措施或方案的效果进行检查。
①对于质量事故,监理工程师应要求施工单位写出质量事故报告,并与建设单位、设计单位、施工单位共同协商处理方案,监理工程师对处理过程进行监督;②发生质量事故后,总监理工程师应下达“停工令”,停止部分或全部工程施工;③监理工程师应将质量问题的处理情况完整记录归档,并将处理结果报建设单位。
⑽严格执行半成品、成品保护的质量检查:①监理工程师应对施工单位的成品保护措施进行检查,发现问题及时纠正;②对于重要的设备、材料,监理工程师应对其运输方式进行检查,以保证其在运输过程中不损坏。
⑾督促检查安全生产,文明施工:①针对不同的分项(部)工程,由监理工程师制定相应的安全监理措施、监理流程;②对施工单位的安全保证体系、安全措施进行检查,要求施工单位按安全规程进行施工;③对于新技术、新材料、新工艺,监理工程师应依照相应的安全标准严格进行监控。
C、质量的事后控制:1)组织竣工初验:①工程达到合同、设计文件要求,施工单位自检合格后,在资料齐全的基础上报专业监理工程师,申请竣工预验;②对于需要进行试运转的分项(部)工程(如电梯、通风与空调系统),监理工程师应与建设单位、设计单位进行联系,共同对设备的试运转进行验收;③在监理工程师对施工单位的验收条件、资料情况进行检查符合要求后,总监理工程师组织建设单位、设计单位、施工单位共同进行竣工初验;④在竣工初验完成的基础上,参加建设单位组织的正式验收,并督促施工单位对验收中发现的问题进行整改。
2)监理工程师对竣工监理资料、竣工图进行整理。
(二)进度控制1、进度控制的依据:建设工程施工合同、分包合同所确定的工期目标。
2、进度控制的容1)进度的事前控制:⑴审核施工总进度计划①施工单位在工程开工前10天将施工总进度计划报现场监理工程师审查,在监理工程师审查合格的基础上,由总监理工程师审批;②监理工程师应依据合同工期、现场条件、工程规模等条件分析总进度计划的可行性、合理性,提出修正意见。
