检验批划分及检验计划
工程检验批划分及验收计划
徐州苏宁广场工程工程检验批划分及验收计划编制单位:中建五局三公司徐州苏宁广场项目部编制日期:二O一一年十一月工程检验批划分及验收计划工程施工内容划分为工程材料、施工试验、施工记录、验收记录、资料整理几个方面。
一、工程材料1.1.1工程材料主要包括建筑材料、成品、半成品、构配件、设备等,建筑工程所使用的工程材料均应有出厂质量证明文件(包括产品合格证、质量合格证、检验报告、试验报告、产品生产许可证和质量保证书等)。
质量证明文件应反映工程材料的品种、规格、数量、性能指标等,并与实际进场材料相符。
1.1.2质量证明文件的复印件应与原件内容一致,加盖原件存放单位公章,注明原件存放处,并有经办人签字和时间。
1.1.3建筑工程采用的主要材料、半成品、成品、构配件、器具、设备应进行现场验收,有进场检验记录;涉及安全、功能的有关材料应按工程施工质量验收规范及相关规定进行复试或有见证取样送检,有相应试(检)验报告。
1.1.4涉及结构安全和使用功能的材料需要代换且改变了设计要求时,应有设计单位签署的认可文件。
1.1.5涉及安全、卫生、环保的材料应有有相应资质等级检测单位的检测报告,1.1.6凡使用的新材料、新产品,应有由具备鉴定资格的单位或部门出具的鉴定证书,同时具有产品质量标准和试验要求,使用前应按其质量标准和试验要求进行试验或检验。
新材料、新产品还应提供安装、维修、使用和工艺标准等相关技术文件。
1.1.7进口材料和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外)、中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
1.2.1工程材料进场报验1).工程材料进场后,施工单位应进行检查(外观、数量及质量证明文件等),自检合格后填写工程材料进场报验表,报请监理单位验收。
2).材料进场报验须附资料应根据具体情况(合同、规范、施工方案等要求)由施工单位和材料供应单位预先协商确定。
检验批划分及检验试验方案
华为武汉研发生产项目(一期)--北区标段检验批划分与检试验计划目录1、编制说明与编制依据 (1)1.1 编制依据 (2)1.2 编制说明 (3)2、工程概况 (3)3、检验试验管理 (5)3.1 相关职责 (5)3.2 检试验制度 (5)4、流水段划分 (8)4.1 地下流水段划分 (9)4.2 地上流水段划分 (10)5、检验批划分 (12)6、取样方法与检试验计划 (23)6.1 取样方法 (23)6.2 检试验计划 (26)7、结构实体检验 (31)8、现场试验室的管理 (33)8.1 检试验器具配置计划和管理 (34)8.2现场试验室的管理制度 (34)1、编制说明与编制依据1 / 351.1 编制依据(1)华为武汉研发生产项目(一期)--北区标段总承包工程合同文件(2)华为武汉研发生产项目(一期)--北区标段施工图纸(3)华为武汉研发生产项目(一期)--北区标段施工组织设计(4)相关规范、标准:2 / 351.2 编制说明本方案主要针对工程的土建施工(混凝土结构和部分钢结构)、机电安装、进行编写。
其中实体检测具体部位在实体检测前确定,室内环境检测等特殊检测选择有相关资质的单位进行检测。
实体检测方案另行编制;精装修部分待进场后另行协调。
2、工程概况华为武汉研发生产项目(一期)--北区标段位于武汉市东湖开发区,光谷七路以东,九峰二路以南,珊瑚北路以西,九峰三路以北。
总建筑面积416551.04m2,建筑占地面积215554.13m2,地下建筑面积199386.04m2,地上建筑面积217165m2。
地下二层,地上办公研发大楼W1#、W2#、W4#、W5#、W6#、W7#五层,食堂W3#二层,北区门房一层。
抗震设防烈度7度。
结构形式为钢筋混凝土框架结构(部分梁柱采用劲性钢骨混凝土),基础形式为平板式筏型基础,柱底局部布置柱墩。
(1)混凝土概况(2)钢筋工程概况3 / 35(3)防水工程概况(4)填充墙砌体工程概况4 / 35(5)保温节能工程概况3、检验试验管理3.1 相关职责3.2 检试验制度3.2.1 检试验工作制度送检人员必须严格按规范以与业主、监理对原材料、半成品等进行复试,并在监理的见证下进行取样送检,送经监理审查通过的检测单位试验。
工程检验批划分计划方案
工程检验批划分计划方案一、项目概述1.1 项目名称:XXX工程1.2 项目概况:本工程位于xxx地区,总投资xxx万元,主要包括xxx、xxx、xxx等,工程规模大,施工周期长,工程涉及到xxx方面,为了保证工程质量和工程进度,需要进行工程检验批划分,按照相关规定对施工过程进行检验。
1.3 项目总承包单位:xxx公司1.4 项目监理单位:xxx公司1.5 项目施工单位:xxx施工队1.6 项目检验单位:xxx检验单位1.7 项目计划开工时间:xxxx年xx月xx日1.8 项目计划完工时间:xxxx年xx月xx日二、检验批划分依据2.1 《建筑工程质量管理条例》2.2 《建筑工程质量检验评定标准》2.3 《建筑工程质量检验程序规定》2.4 《建筑工程项目划分的管理规定》三、检验批划分工作内容3.1 划分检验批负责人:根据《建筑工程项目划分的管理规定》,项目监理单位应当指定专门负责检验批划分的负责人,具体负责检验批划分并进行工作合规管理。
3.2 划分检验批范围:将整体施工过程划分为若干个检验批,准确划分各个工程项目,确保每一项工程都有专人负责检验。
3.3 划分检验批时限:按照《建筑工程质量检验程序规定》,划分检验批的时限应当符合实际工程进度,尽量缩短工期,保证工程质量。
3.4 划分检验批标准:按照《建筑工程质量检验评定标准》,确定每个检验批划分的合格标准,严格按照标准执行,确保检验合格率。
3.5 划分检验批监督管理:由监理单位对划分的检验批进行监督和管理,确保划分合规、严格执行。
四、检验批划分计划4.1 划分检验批负责人:xxx(具体负责人的姓名和职务)4.2 划分检验批范围:根据工程实际情况,划分出xxx个检验批,涵盖xxx范围(具体工程项目名称和检验范围)4.3 划分检验批时限:根据工程进度,将划分的检验批时限确定为xxx工作日/周/月,确保及时完工。
4.4 划分检验批标准:按照《建筑工程质量检验评定标准》,确定每个检验批划分的合格标准,严格执行。

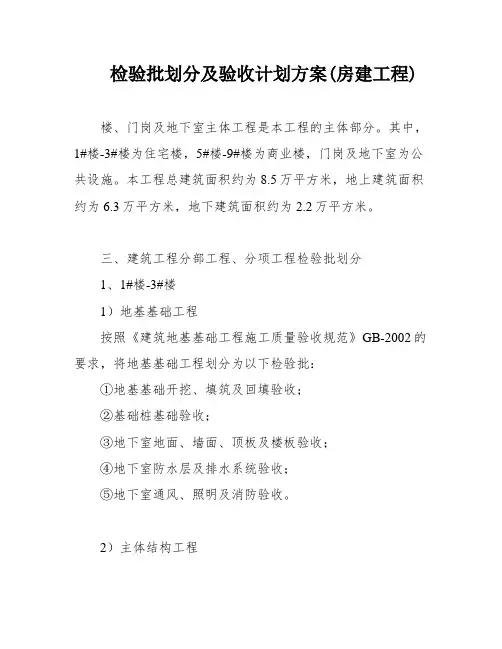

检验批划分及验收计划方案(房建工程)
检验批划分及验收计划方案(房建工程)楼、门岗及地下室主体工程是本工程的主体部分。
其中,1#楼-3#楼为住宅楼,5#楼-9#楼为商业楼,门岗及地下室为公共设施。
本工程总建筑面积约为8.5万平方米,地上建筑面积约为6.3万平方米,地下建筑面积约为2.2万平方米。
三、建筑工程分部工程、分项工程检验批划分1、1#楼-3#楼1)地基基础工程按照《建筑地基基础工程施工质量验收规范》GB-2002的要求,将地基基础工程划分为以下检验批:①地基基础开挖、填筑及回填验收;②基础桩基础验收;③地下室地面、墙面、顶板及楼板验收;④地下室防水层及排水系统验收;⑤地下室通风、照明及消防验收。
2)主体结构工程按照《混凝土结构工程施工质量验收规范》GB-2015的要求,将主体结构工程划分为以下检验批:①基础混凝土浇筑验收;②基础钢筋工程验收;③柱、梁混凝土浇筑验收;④柱、梁钢筋工程验收;⑤楼板混凝土浇筑验收;⑥楼板钢筋工程验收;⑦砌体验收;⑧防水验收。
3)建筑装饰工程按照《建筑装饰装修工程质量验收规范》(GB-2001)的要求,将建筑装饰工程划分为以下检验批:①内墙、外墙抹灰验收;②吊顶验收;③门窗验收;④地面验收;⑤卫生间验收;⑥涂料验收;⑦石材、瓷砖验收;⑧木工验收。
2、5#楼-9#楼1)地基基础工程按照《建筑地基基础工程施工质量验收规范》GB-2002的要求,将地基基础工程划分为以下检验批:①地基基础开挖、填筑及回填验收;②基础桩基础验收;③地下室地面、墙面、顶板及楼板验收;④地下室防水层及排水系统验收;⑤地下室通风、照明及消防验收。
2)主体结构工程按照《混凝土结构工程施工质量验收规范》GB-2015的要求,将主体结构工程划分为以下检验批:①基础混凝土浇筑验收;②基础钢筋工程验收;③柱、梁混凝土浇筑验收;④柱、梁钢筋工程验收;⑤楼板混凝土浇筑验收;⑥楼板钢筋工程验收;⑦砌体验收;⑧防水验收。
3)建筑装饰工程按照《建筑装饰装修工程质量验收规范》(GB-2001)的要求,将建筑装饰工程划分为以下检验批:①内墙、外墙抹灰验收;②吊顶验收;③门窗验收;④地面验收;⑤卫生间验收;⑥涂料验收;⑦石材、瓷砖验收;⑧木工验收。
分部分项检验批划分及报验方案
分部分项检验批划分及报验方案一、分部、分项、检验批划分分部是建筑工程施工组织设计文件中所列详细分解为独立工程段的项目部位或部分。
分部通常按建筑构件种类、用途、工艺及施工工序来划分,以便进行组织、协调和控制。
分项是指在一个分部中,按工程量分解为一个个独立完成的、具有一定完整性的施工项目,包括对其中一建筑构件的安装、砌筑、拆除、修补等。
分项的划分适应不同工程项目的特点。
检验批是指在施工过程中,根据设计文件要求、施工方要求及相关规范标准对施工质量进行监督和检验的单位工程,检验批交付使用前应经相关方验收合格。
二、报验方案报验方案是指对工程中需要进行检验的检验批进行规划、安排和组织的方案。
报验方案编制是确保工程质量符合要求的重要环节,主要包括以下几个方面:1.检验批划分:根据施工进度和工作安排,将工程按照一定的顺序和范围划分为若干个检验批,确保每个检验批都能够及时进行检验。
2.检验方法和标准:确定每个检验批的检验方法和标准,根据设计文件、规范和验收要求确定检验项目和相应的检验方法。
3.检验人员和设备:确定进行检验的人员及其资质要求,以及所需的仪器设备和工具。
4.检验计划:安排每个检验批的具体时间和地点,明确检验内容和方式。
5.检验记录和报告:编制检验记录表和检验报告,完整记录每个检验批的检验结果和相关数据,并及时上报相关部门。
6.沟通协调:与工程设计方、监理方、施工单位以及相关部门进行沟通和协调,确保各方对检验方案的理解一致,并依据实际情况进行调整。
7.报验程序:根据施工进度和要求,制定每个检验批的报验程序,包括报验材料的准备、报验申请、接受检验、检验结果反馈等。
通过制定详细的报验方案,能够明确每个检验批的具体要求和检验内容,提高工程质量的控制和管理水平,确保工程质量达到设计要求和技术标准。
检验批划分及检验试验方案编制

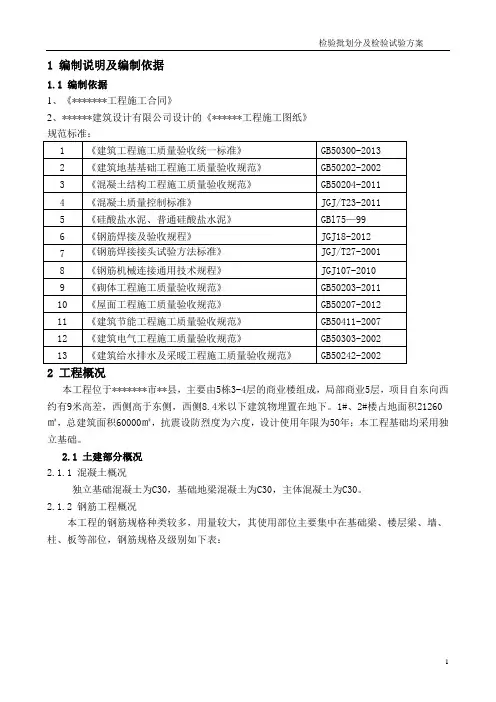

1 编制说明及编制依据1.1 编制依据1、《*******工程施工合同》2、******建筑设计有限公司设计的《******工程施工图纸》规范标准:1 《建筑工程施工质量验收统一标准》GB50300-20132 《建筑地基基础工程施工质量验收规范》GB50202-20023 《混凝土结构工程施工质量验收规范》GB50204-20114 《混凝土质量控制标准》JGJ/T23-20115 《硅酸盐水泥、普通硅酸盐水泥》GBl75—996 《钢筋焊接及验收规程》JGJ18-20127 《钢筋焊接接头试验方法标准》JGJ/T27-20018 《钢筋机械连接通用技术规程》JGJ107-20109 《砌体工程施工质量验收规范》GB50203-201110 《屋面工程施工质量验收规范》GB50207-201211 《建筑节能工程施工质量验收规范》GB50411-200712 《建筑电气工程施工质量验收规范》GB50303-200213 《建筑给水排水及采暖工程施工质量验收规范》GB50242-20022 工程概况本工程位于*******市**县,主要由5栋3-4层的商业楼组成,局部商业5层,项目自东向西约有9米高差,西侧高于东侧,西侧8.4米以下建筑物埋置在地下。
1#、2#楼占地面积21260㎡,总建筑面积60000㎡,抗震设防烈度为六度,设计使用年限为50年;本工程基础均采用独立基础。
2.1 土建部分概况2.1.1 混凝土概况独立基础混凝土为C30,基础地梁混凝土为C30,主体混凝土为C30。
2.1.2 钢筋工程概况本工程的钢筋规格种类较多,用量较大,其使用部位主要集中在基础梁、楼层梁、墙、柱、板等部位,钢筋规格及级别如下表:序号钢筋种类钢筋直径用量(吨)1HRB400 62 83 104 125 146 167 188 209 2210 25连接方式:水平钢筋采用直螺纹、焊接、绑扎搭接等连接方式;竖向钢筋采用电渣压力焊、绑扎搭接等连接方式。
检验批划分及送检计划
检验批划分及送检计划
一、总体考虑
1. 根据本次产品生产周期和规模,将产品分成若干批次。
2. 考虑每批产品数量,生产难易程度,质量重要性等因素确定每批送检频率和检验项目。
二、批次划分
本次产品总量为1000台,采用3批生产方式:
1批:1-300台
2批:301-700台
3批:701-1000台
三、送检计划
1. 第一批:每50台产品抽取1台送质量检验,检验项目包括外观、尺寸等项目。
2. 第二批:每100台产品抽取1台送质量检验,检验项目增加功能测试。
3. 第三批:每200台产品抽取1台送全项质量检验,增加可靠性测试及一些关键参数测试。
四、后期监测
1. 产品使用期内,将根据投诉和返修情况进行抽查。
2. 年底进行年终总体质量分析,看是否需要优化下一年产品检验方案。
以上为本次产品生产检验批划分及送检计划初步方案,生产过程中如果发现问题,将及时调整补充本计划。
工程材料检验批的划分方案
工程材料检验批的划分方案一、前言工程材料检验批是指根据施工图纸、规范要求等,对所需的建筑材料进行检验、验收和抽样检验的一组程序。
它是保证工程质量的重要措施之一。
对于不同类型的材料,建筑工程中通常需要分别进行检验批。
本文将从建筑材料的种类、检验批的划分标准及程序、抽样检验等方面阐述工程材料检验批的划分方案。
二、建筑材料的种类建筑材料包括混凝土、钢筋、水泥、砖瓦、木材、玻璃、石材等多种类型,每一种材料在施工过程中都需要进行检验批,以确保其质量符合规范要求。
根据材料的性质和用途的不同,划分方案也各异。
1. 混凝土混凝土是建筑材料中使用最广泛的一种,其性能直接关系到建筑物的耐久性和安全性。
因此,对混凝土进行检验批显得尤为重要。
混凝土检验批主要包括水泥、砂、骨料、掺和材料、外加剂等材料的检验和试验。
2. 钢筋钢筋是一种常用的建筑钢材,用于加固混凝土结构,提高建筑物的抗震性和承载能力。
对钢筋进行检验批主要包括钢材的成分、力学性能、外观质量等。
3. 水泥水泥是建筑材料中的重要组成部分,用于制作混凝土、砂浆等。
对水泥进行检验批主要包括水泥的化学成分、力学性能、外观质量等。
4. 砖瓦砖瓦是建筑物的常用墙体材料,对其进行检验批主要包括砖瓦的抗压强度、吸水率、外观质量等。
5. 木材木材是建筑材料中的重要组成部分,用于制作建筑结构和装饰材料。
对木材进行检验批主要包括木材的干燥收缩率、力学性能、外观质量等。
6. 玻璃玻璃是建筑材料中的重要装饰材料,对其进行检验批主要包括玻璃的抗风压性能、抗冲击性能、幕墙玻璃的抗风压性能等。
7. 石材石材是建筑装饰中常用的装饰材料,对其进行检验批主要包括石材的抗压强度、耐候性、外观质量等。
根据以上建筑材料的种类和用途,可以对工程材料检验批进行划分。
三、工程材料检验批的划分标准及程序工程材料检验批的划分标准主要是根据国家标准、行业标准以及设计施工图纸上的材料要求来制定的。
其中,国家标准和行业标准一般包括了对材料的性能要求、检验方法等,施工图纸上的材料要求则是具体的施工要求和材料使用环境等。
检验批划分及检验试验方案
检验批划分及检验试验方案一、检验批划分的原则1.合理性原则:检验批划分应以合理的范围划分,既需要保证检验的有效性,又要充分利用资源,降低成本。
2.穷清性原则:检验批划分应能够穷尽生产批次的所有产品,以便对整个批次进行检验,确保没有遗漏。
3.稳定性原则:检验批划分应尽量稳定,避免频繁变动和调整。
这可以提高生产过程的稳定性和可控性。
4.统一性原则:检验批划分应遵循统一的标准和规则,确保划分的一致性,减少主观因素的干扰。
5.均衡性原则:检验批划分应尽量使每个检验批的规模相对均衡,以便降低检验成本和提高效率。
二、检验试验方案的制定1.确定试验目标:明确试验的目的和要求,以指导后续的试验工作。
2.确定检验项目和指标:根据产品的特性和使用要求,确定需要检验的项目和指标。
3.确定检验方法:选择适合的检验方法,如外观检验、物理性能测试、化学成分分析等。
4.确定检验样本数量:根据产品的批量和可接受质量水平,确定样本数量,以保证对批次的有效检验。
5.确定检验依据和判定标准:根据相关的国家标准、行业标准或企业内部标准,制定检验依据和判定标准。
6.制定试验计划:按照产品的生产节奏和需要,制定合理的试验计划,确保试验的顺利进行。
7.进行试验和记录结果:按照试验方案进行试验,详细记录试验的步骤和结果。
8.分析和评价试验结果:根据试验结果进行数据分析和评价,及时发现问题并采取措施进行改进。
9.修订和完善试验方案:根据试验结果和实际情况,对试验方案进行修订和完善,以提高试验的效果和可靠性。
综上所述,检验批划分及检验试验方案在质量控制中起着重要的作用。
它们的合理制定可以确保产品的质量达到预期要求,提高生产过程的稳定性和可控性。
因此,在实践中,我们应该充分重视检验批划分及检验试验方案的制定和执行,以保证产品质量的稳定和可靠。
最新检验批划分方案及规范
最新检验批划分方案及规范一:最新检验批划分方案及规范-------------------------------------------------1. 检验批划分的定义和目的1.1 定义检验批划分是指根据产品特性和生产过程的要求,将批生产的产品按照一定的规则进行分组,并对每个检验批进行相应的检验和评估。
1.2 目的检验批划分的目的是确保产品质量控制的有效进行,减少不合格品的生产和流入市场的风险,提高产品质量和满意度。
2. 检验批划分的基本原则2.1 产品特性原则根据产品的特性、复杂程度和生产工艺要求,合理划分检验批,确保每个检验批的产生具有相似特性和类似生产过程。
2.2 生产过程原则根据产品的生产工艺流程和每道工序对产品质量的影响程度,合理划分检验批,确保每个检验批的产生具有相似的生产过程。
2.3 经济效益原则在满足产品特性和生产过程要求的基础上,合理控制检验批的规模和数量,以提高质量控制效率和降低成本。
3. 检验批划分的具体步骤和标准3.1 产品特性划分根据产品的特性和评估指标,将产品划分为不同的特性类别,如外观、尺寸、性能等。
3.2 生产过程划分根据产品的生产工艺流程和每个工序对产品质量的影响程度,将产品分为若干个生产过程类别,如原材料准备、加工制造、装配等。
3.3 检验批规模和数量划分根据产品特性和生产过程划分的结果,结合统计学方法和经验判断,确定每个检验批的规模和数量。
4. 检验批划分规范4.1 检验批号的标识每个检验批应标明独立的检验批号,方便追踪和管理。
4.2 检验批的抽样和检验根据不同的检验批特性和生产过程类别,制定相应的抽样计划和检验方法。
4.3 检验批的评估和处理根据检验结果,对每个检验批进行评估,判断是否合格,并根据评估结果进行相应的处理措施。
附件:1. 检验批划分方案示例2. 检验批抽样计划模板3. 检验批评估和处理流程图法律名词及注释:1. 检验批:根据检验批划分方案进行划分的生产批次。
检验批划分和验收方案
检验批划分和验收方案检验批划分和验收方案是工程项目质量控制中非常重要的环节,它直接关系到工程质量的合格性和安全性。
以下是一个基本的操作流程,用于指导如何进行检验批的划分和制定验收方案。
一、检验批划分1.明确划分原则o工程部位与施工段:根据工程的设计图纸、施工合同及施工组织设计,将工程划分为若干个便于管理、施工的单元或施工段,每个单元或施工段即为一个检验批。
o材料种类与规格:对于使用不同种类、规格材料的部位,应考虑分别划分检验批。
o施工工艺与要求:对于采用不同施工工艺或质量要求有显著差异的部位,也应分别划分检验批。
2.具体划分方法o基础工程:可按地基处理、桩基、地下防水等分项工程划分检验批。
o主体结构:可按楼层、结构类型(如框架、剪力墙等)及施工段划分检验批。
o装饰装修:可按楼层、房间、施工区域等划分检验批。
o给排水、电气、通风等安装工程:可按系统、楼层、施工段或设备种类划分检验批。
3.编制划分计划:根据以上原则和方法,编制详细的检验批划分计划,明确每个检验批的范围、内容、工程量及质量要求。
二、验收方案制定1.确定验收依据o设计文件、施工图纸及设计变更通知单。
o国家及地方现行的建筑工程施工质量验收规范、标准。
o施工合同、施工组织设计及施工方案。
2.明确验收内容o检验批内所有主控项目和一般项目是否满足设计要求和规范标准。
o隐蔽工程验收记录、施工试验报告等质量证明文件是否齐全有效。
o施工质量缺陷的处理及复查情况。
3.制定验收流程o自检互检:施工单位先进行自检互检,确认合格后向监理单位报验。
o报验审核:监理单位审核自检资料,组织现场验收,必要时邀请建设单位参加。
o现场验收:通过实地检查、测量、试验等方法,验证检验批的施工质量。
o验收结论:根据验收情况,给出合格或不合格的验收结论,并签署验收记录。
4.处理验收不合格项o对于验收不合格的项目,应要求施工单位进行整改,并重新组织验收。
o整改后仍不合格的,应按相关规定进行处理,直至达到合格标准。
检验批划分及验收计划
三门峡传媒大厦检验批划分及验收计划(主体结构施工阶段)审批:审核:编制:三门峡传媒大厦项目经理部目录1工程概况 (1)1.1工程名称 (1)1.2工程有关单位 (1)1.3工程位置 (1)1.4工程类别 (1)1.5工程规模: (1)1.6主要使用功能: (1)1.7工程开、竣工日期: (2)2分部、分项工程的划分 (2)3检验批的划分及验收 (6)3.1土建检验批的划分 (6)3.1.1地基与基础工程检验批划分 (6)3.1.2主体结构工程检验批划分 (7)3.2安装检验批划分 (8)3.2.1空调部分 (8)3.2.2电气部分 (10)3.2.3给排水部分 (13)3.3检验批划分和验收的原则及要求 (16)3.4工程检验批划分及验收计划表 (17)3.4.1土建部分检验批验收计划表 (17)3.4.2钢结构部分检验批验收计划表 (23)3.4.3安装部分检验批验收计划表 (31)1工程概况1.1工程名称三门峡传媒大厦1.2工程有关单位建设单位:三门峡市城市建设投资开发有限公司勘察单位:河南省郑州地质工程勘察院设计单位:中广电广播电影电视设计研究院监理单位:郑州中兴工程监理有限公司施工单位:中建三局建设工程股份有限公司质量监督单位:三门峡市建设工程质量监督站1.3工程位置三门峡市传媒大厦工程位于城市规划核心地带,南邻五原路,北达虢国路,西接向青路,东至魏野路,市文体中心北侧、商会大厦以西。
1.4工程类别本工程工程类别为特级公共项目。
1.5工程规模:本工程包括A、B两个区;建筑总面积约102199㎡。
主楼(A区)建筑物高度190.35米,建筑面积约70000㎡。
裙楼(B区)建筑高度19.45米,建筑面积约29000㎡。
其中地下建筑面积为80265㎡,地下建筑面积为19670㎡。
1.6主要使用功能:三门峡传媒大厦是集现代综合传媒、新闻采集发布、文化创意产业、商务营业办公为一体胡综合性多功能建设工程。
检验批划分及验证方案
检验批划分及验证方案1. 背景本文档旨在提供关于检验批划分及验证方案的详细解释和指导。
检验批是将大型工程项目划分为小批次进行检查和验证的一种方法。
2. 检验批划分原则对于大型工程项目,为了提高效率和质量控制,将项目划分为小批次进行检验是必要的。
下面是一些划分检验批的原则:- 功能划分:根据不同的功能模块,将项目划分为不同的检验批。
例如,针对建筑项目可以划分为地基工程、结构工程、设备安装工程等。
- 工序划分:针对复杂的工程项目,根据不同的施工工序划分检验批。
例如,针对道路建设项目可以划分为挖沟、铺设路基、铺设沥青等。
- 区域划分:根据项目的地理区域划分检验批。
例如,针对水利工程项目可以划分为上游、中游、下游等区域。
3. 检验批验证方案检验批的验证方案是确保检验批工作顺利进行的重要步骤。
下面是一些建议的验证方案:- 制定详细的工作计划:针对每个检验批,制定详细的工作计划,包括工作内容、工作人员、工作顺序等。
- 确定验证标准:对于每个检验批,明确验证的标准和要求,以确保工程质量符合规定的标准。
- 分配任务和责任:根据工作计划,合理分配任务和责任,确保每个人员都清楚自己的职责。
- 定期检查和评估:定期进行检查和评估,以确保检验批工作按计划进行,并及时解决可能出现的问题。
4. 总结通过合理的检验批划分和有效的验证方案,可以提高大型工程项目的质量控制和效率。
在实施过程中,应根据具体项目的特点和要求进行调整和优化。
以上是对检验批划分及验证方案的简要说明,希望能对工程项目管理人员提供一定的帮助和指导。
请注意:本文档仅供参考,并根据实际情况进行调整。
检验批划分与检验试验计划
*********集团有限公司生活区基础设施建设项目分部分项检验批划分及检验试验计划方案审核:编制:*******建设工程有限公司2023年4月9日1.编制依据及说明 (1)2.工程概况 (1)2.1.参建单位情况 (1)3. 2.建筑设计基本情况 (2)4.3.结构设计基本情况 (2)5.4.建筑装修基本情况 (3)3.检验批的划分 (4)3.1.单位、分部、子分部、分项、检验批的划分 (4)3.1.1.单位工程的划分 (4)3.1.2.施工段划分 (4)6.1.3.分部、子分部、分项、检验批的划分 (4)4.检验试验 (14)4.1.试验工作准备 (14)4.1.1.试验检测管理人员名单 (14)4.1.2.试验员(送/取样员)工作职责 (14)4.1.3.检验试验制度 (14)4.1.4.见证取样送检的范围 (15)4.1.5.见证取样送检的程序 (15)4.1.6.材料进场检验、试验及报验工作程序 (16)4.1.7.试验检测管理要求 (16)4.1.8.检验试验仪器设备 (17)4.1.9.现场标养箱安全管理 (17)4.1.10.试验检测委托单位 (18)4.2.试验、检验项目取样原则 (18)4.2.1.材料、设备进场检测取样原则 (18)4.2.2.工程实体质量检测取样原则 (23)4.3.试验、检测计划 (24)4. 3.1.计划说明 (24)5. 3.2.材料设备进场检测试验计划 (25)6. 3.3.施工过程质量检测试验计划 (26)7. 3.4.工程实体质量与使用功能检测计划 (30)5.验收 (31)5.1.工程验收程度和组织 (31)5.1.1.检验批质量验收 (31)5.1.2.分项工程质量验收 (31)5.1.3,分部工程质量验收 (31)5.1.4.竣工预验收 (31)5.1.5.竣工验收 (31)5.2.质量验收规定 (32)1.编制依据及说明1.施工图纸及设计变更2.《建筑工程施工质量验收统一标准》GB50300-20133.《建筑地基基础工程施工质量验收规范》GB50202-20184.《砌体工程施工质量验收规范》GB50203-20115.《混凝土结构工程施工质量验收规范》GB50204-20156.《屋面工程质量验收规范》GB50207-20127.《地下工程防水技术规范》G50208-20118.《建筑地面工程施工质量验收规范》GB50209-20109.《建筑装饰装修工程施工质量验收规范》GB50210-201810.《建筑给水排水及采暖工程施工质量验收规范》GB50242-200211.《通风与空调工程施工质量验收规范》GB50243-201612.《建筑电气工程施工质量验收规范》GB50303-201513.《电梯工程施工质量验收规范》GB50310-200214.《建筑节能工程施工质量验收规范》GB50411-201915.《混凝土质量控制标准》GB50164-201116.《钢筋焊接及验收规程》JGJ18-201217.其它现行规范2.工程概况2.1. 参建单位情况2. 2. 建筑设计基本情况3. 3. 结构设计基本情况4. 4.建筑装修基本情况3.1.单位、分部、子分部、分项、检验批的划分3.1.1.单位工程的划分根据本工程特点,本工程划分为职工活动中心、停车场、门房及附属4个单位工程。
检验批划分及抽检方案计划
编号:JKWZ0金科观澜(一期)(高层G6楼、洋房D11、D12、D18、D19、D25、D30楼及对应车库及附属工程)检验批划分方案专项施工方案重庆合正园林建设有限公司2016年08月10日目录第一章编制依据 (1)第二章工程概况 (1)第一节工程建设概况 (1)第二节建筑设计概况 (2)第三节结构设计概况(见表2-4) (3)第三章施工任务划分 (3)第一节工程任务划分 (3)第四章分部、分项、检验批的划分 (4)第一节分部、分项工程划分 (4)第二节检验批划分 (5)第五章分部、分项、检验批验收 (15)第六章检测项目频率 (15)第一节常规主要项目检查频率 (15)第二节主要实体检测 (18)第一章编制依据1. 施工总承包合同;2. 建设单位提供的设计图纸;3. 我司承建类似工程长期积累的施工经验;4. 我司各项资源配备以及本地区可利用资源和施工现场实际情况;5. 本工程所涉及的主要国家或行业规范、标准如下:《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2015《砌体工程施工质量验收规范》GB50203-2011《建筑地面工程施工质量验收规范》GB50209-2010《屋面工程质量验收规范》GB50207-2012《建筑装饰装修工程质量验收规范》GB50210-2001《地下防水工程施工验收规范》GB50208-2011《建筑电气工程施工质量验收规范》GB50303-2002《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑节能工程施工质量验收规范》GB50411-2007《旋挖成孔灌注桩工程技术规程》DBJ50-156-2012国家及重庆市工程建设标准强制性条文。
第二章工程概况第一节工程建设概况本工程为万州金科观澜一期六标段,工程地点位于重庆市万州区石峰村。
土建检验批划分及检测划分
修
抹灰
一般抹灰
一般抹灰
首层内墙、二层内墙、三层内墙 、四层内墙、五层内墙、六层内 墙、七层内墙、车间东面外墙、 车间西面外墙、车间南面外墙、
车间北面外墙
涂饰
水性涂料
水性涂料 内墙按层划分,外墙按方向划分
护栏与扶手
护栏与扶手
细部
门窗
特种门安装 门窗玻璃安装
找坡层和找平层 找坡层和找平层
基层与保护
隔离层
按层划分
基土 混疑土垫层
基土 混疑土垫层
(首层地面)1~5轴、6~17轴、 18~26轴
(首层地面)1~5轴、6~17轴、 18~26轴
不发火(防爆)面 不发火(防爆)面 首层地面5~18交B~R轴、车间二楼
层
层
碾磨工段区
涂料面层
涂料面层
车间(按层划分)
地面
找平层
找平层
首层更衣间、1~3层走廊、4~7层 走廊、首层地面、首层前室、二 层前室、三层前室、四层前室、 五层前室、六层前室、七层前室 、3楼操作室、4楼配件房、5楼筛
体
主
混疑土结构
钢筋工程
体
钢筋加工
墙柱、梁板划分为三个区域,1~5 轴、6~17轴、18~26轴
混疑土工程
混疑土施工
墙柱、梁板划分为三个区域,1~5 轴、6~17轴、18~26轴
现浇结构外观
现浇结构外观及 墙柱17轴、18~26轴
砌体结构
砌体
填充墙砌体
格间
首层更衣间、1~3层走廊、4~7层
走廊、首层地面、首层前室、二
装
砖面层
砖面层
层前室、三层前室、四层前室、 五层前室、六层前室、七层前室
饰
检验批划分及试验计划(模板)
-一、编制目的为保证本工程各分部分项工程检验规范性,保证工程各材料的有效性,强化施工质量管理及检查力度,,提高全员的质量意识保证全过程质量处于受控状态,使得工程质量达到施工规范标准、合同要求及公司创优标准,特编制本《质量检验、试验计划》。
二、编制依据3.2建筑、结构概况3.3工程质量目标工程质量目标:达到国家及行业施工验收规范合格标准,确保获得“姑苏杯”、力争“扬子杯”。
四、质量检验、试验基本要求4.1对材料人员的要求材料工作人员应提供随行质量证明文件:原材料、成品、半成品、构配件出厂合格证、准用证;试(检)验报告及资质证明,施工许可证等。
材料进场由材料员员组织技术员、质检员、施工员等相关人员对进场材料外观和相关质保资料进行检查。
认真贯彻落实国家、地区、及我公司颁发的现行要求建筑工程的法规、规程、规定、试验方法及有关制度。
严格按照材料检验标准对供货厂家提供的随行质量证明文件进行审核做到物证相符,把好材料采购关、进场检验关。
建立项目管理部门的各种测量仪器、设备管理台账,编制监视和测量设备的年度检定计划,负责其使用及保管,制作监视和测量设备管理卡,负责监视和测量设备编号。
4.2对取样人员的要求取样人员必须经有关部门考核颁发的试验工作岗位合格证,无证者不得从事取样工作。
认真贯彻落实国家、部门及地区颁发的现行要求建筑工程的法规、规程、规定、试验及有关的制度。
对材料员提出的原材料进场计划,编制填写试化验委托计划,及时送检,对于材料检验不合格的材料及时通报并组织复检,材料复检不合格,上报相关人员组织退场。
对技术员提交的套筒、钢筋、混凝土、砂浆、回填土等检验委托计划,应根据工程进度及时组织人员进行取样,并按照委托单要求提供数据。
严格按照材料检验标准有关取样的规定取样送试。
4.3对见证人员的要求见证人员由施工现场监理人员担任,或有建设单位委派具备一定试验知识的专业人员担任。
施工和材料、设备供应单位人员不得担任。
(完整版)检验批划分及验收计划
1、箍筋间距;2、钢筋外观质量;3、钢筋接头位置及接头百分率;4、受力钢筋的间距、排距、保护层厚度。
模板
以每一楼层
每现浇结构
中的柱、梁板钢筋为一检验批
1、模板支撑稳定情况;2、在涂刷模板隔离剂时不得沾污钢筋和砼接搓处。
屋面分部工程
卷材防水屋面工程
保温层
以每一个屋面
为一检验批
1、材料质量情况;2、保温层含水率.
1、保温层铺设;2保温层厚度.
找平层
以每一个屋面
为一检验批
1、材料质量情况配合比;2、排水坡度.
1、交接与转角处的系部处理;2、表面质量;3、分格缝位置及间距;4、表面平整度.
卷材防水层
以每一个屋面
为一检验批
以每一个楼层为一检验批
1灌水试验2伸缩节3通球试验
清扫口及检查口的设置2管道安装允许偏差.
雨水管道及配件安装
以每一个楼层为一检验批
1灌水试验2伸缩以3埋地部份坡度
管道连接2雨水斗安装3安装允许偏差
卫生器具安装
卫生器具
安装
以每一个楼层为一检验批
1满水通水试验2地漏安装3给水配件
检验批划分及验收计划
一、基础分部工程
分部工程
子分部工程
分项工程
检验批
检查内容
主控项目
一般项目
基
础
分
部
工
程
钢筋
砼
钢筋
以每一次浇灌砼前所检查绑扎好地梁的钢筋为一检验批
1、主筋间距;2、主筋长度;3、钢材原材;4、主筋连接方式。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
检验批划分方案编制:,审核:,审批。
:,年月日编制说明及依据编制说明为了加强本工程的试验管理,针对本工程的情况,特编制此方案,本方案主要包括土建,安装,钢结构试验总体安排,主要试验方法,以及保证措施,其中实体检测是在检测前确定,将另编制相关方案。
编制依据二、工程概况石河子上海商城工程项目是以商业、酒店、公寓为一体的高层综合楼,地下一层,地上15层,檐口高度:55米。
本工程座落于石河子市50号小区,北三东路与东五路交叉路口东北方,占地面积24000m2,总建筑面积93051.57 m2,其中地下车库建筑面积20693 m2,地上建筑面积72358.57 m2。
施工单位为石河子天龙建设工程有限责任公司,监理单位为石河子市正利工程监理有限公司试验内容试验准备养护室条件1.混凝土标准养护室:养护环境20±2℃,相对湿度90%以上。
2.操作间:10≤室温≤30℃,自然湿度。
试验资质及证件试验人员必须具备《职业技能岗位证书》且证件在有效期内。
试验设施在现场设20m2的试验室,分标准养护室和操作间。
配备如下试验工具:试验工作的主要内容根据本工程的实际情况,主要试验内容如下:1.砼试样制取、成型、养护、送检;2.建筑砂浆试件制取、成型、养护、送检;3.回填土干密度取样、送检;4.钢筋焊件、机械连接接头取样、送检;5.钢筋原材料进场复试取样、送检;6.水泥原材料进场复试取样、送检;7.砂、石原材料进场复试取样、送检;8.砌体材料进场复试取样、送检;9.防水材料进场复试取样、送检;10.砼坍落度测试。
主要试验记录1.同条件养护温度记录;2.砼试块制作取样及报告记录;3.砂浆试块制作取样及报告记录;4.回填土取样及报告记录;5.钢筋焊件、机械连接接头取样及报告记录;6.钢筋原材料取样及报告记录;7.水泥取样及报告记录;8.砂、石试验取样及报告记录;9.砌体试验取样及报告记录;10.防水材料取样及报告记录;11.测试砼塌落度记录。
检验和试验工作程序检验批划分混凝土工程1.砼坍落度:本工程采用商品砼,待砼运至指定卸料地点后,试验人员即可进行砼坍落度测试。
实测的砼坍落度与要求坍落度之间的允许偏差应符合下表要求:要求塌落度允许偏差(mm)(非泵送)80 ±20(泵送)180 ±30在砼浇筑过程中,试验人员在每一工作台班时间内测定砼坍落度至少两次。
2.砼的取样、试块的制作、养护(1)试块留置要求如下:①砼试件在砼浇筑地点随机抽取,每100盘(每盘1m3)且不超过100m3的同配合比的砼,取样不得少于一次;每工作班拌制的同配合比的砼不足100盘时,取样不得少于一次。
②对现浇砼结构,其试件留置尚应符合下列规定:每一现浇楼层同配合比的砼,其取样不得少于一次;同一单位工程每一验收项目中同配合比的砼,其取样不得少于一次。
③每次取样至少留置一组标准试件,同条件养护试件的留置组数可根据结构构件的拆模、吊装及施工期间临时负荷、大梁负荷时的砼强度实际需要确定。
④防水砼连续浇筑量为500m3以下时,留置两组抗渗试块,每增加500 m3增留一组。
一组在标准情况下养护,另一组与现场相同情况下养护,试块养护期不得少于28天。
如使用的原材料、配合比或施工方法有变化时,现场应另行留置试块。
⑤结构实体检验用条件养护试件留置方式和取样数量符合以下要求:A.同条件养护试件所对应结构部位,应由监理(建设)、施工单位等各方共同选定。
B.对混凝土结构工程中的各混凝土等级。
均应留置同条件养护试件。
C.同一强度等级的同条件试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。
D.同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。
E.同条件养护试件应达到等效养护龄期时进行强度试验。
等效养护龄期可取按日平均温度逐日累计达到600℃时所对应的龄期,0及以下的龄期不计入,等效养护龄期不应小于14天,也不宜大于60天。
(2)试块的制作及养护:①标准试件的养护环境为:温度20±2℃,相对湿度90%以上。
养护至28d龄期时按标准试验方法测得的砼立方体(边长为150mm)抗压强度可作为评定结构构件的砼强度。
②试块成型后,用已准备好的塑料薄膜覆盖、保温。
及时登记砼施工及试块制作记录,第二天依取样顺序在试块上编号、拆模、进行养护,到龄期及时送检。
建筑砂浆1.试块的取样原则:每一楼层或250m3砌体中的各种标号的砂浆,每台搅拌机至少检查一次,每次至少制作一组试块(每组3块),基础砌体可按一个楼层计。
如砂浆标号或配合比变更时还应制作试块。
2.试块的取样方法如下:在砂浆使用地点的砂浆槽、砂浆运送车或搅拌机出料口,至少从三个不同部位集取。
所取试样的数量应多于试验用料的1~2倍。
现场取来的试样在试验前应经人工翻拌,以保证其质量均匀。
3.砂浆的养护:按标准方法制作边长为70.7mm的立方体试件。
在如下条件养护①水泥混合砂浆为温度20±3℃,相对湿度60%~80%;②水泥砂浆为温度20±3℃,相对湿度90%以上。
养护至28天龄期时试压,作为评定砂浆的强度。
试块成型后要及时登记砂浆试块成型记录,第二天依取样顺序在试件上编号、拆模、养护,到28d龄期送检。
钢筋工程1.主要包括钢筋原材复试、钢筋加工过程中的焊接试验和钢筋机械连接(滚轧直螺纹)接头试验。
2.项目经理部物资部必须监督钢筋原材复试及机械连接接头加工过程中的试验,并参与有监理参加的有见证试验过程。
配属队伍试验人员负责现场钢筋施工过程的试验,项目经理部试验人员必须监督并参与有监理参加的有见证试验。
3.钢筋原材复试:热轧钢筋60t为一批,做拉伸及冷弯(屈服点强度、极限强度、伸长率)试验。
钢筋材质中,不同钢号、不同炉号的钢筋为混合批,如果含碳量差超过0.2%或含锰量差超过0.15%时,一张材质必须对不同炉号和钢号分别做复试。
4.钢筋机械连接性能试验:钢筋连接工程开始前及施工过程中,应对每批进场钢筋和接头进行工艺评定:取每种规格钢筋接头的试件数量3根,并取母材同样数量。
5.施工过程中,同一施工条件下的同一批材料的同等级、同规格接头以500头为一验收批进行检验。
不足500头也为一个验收批。
6.本工程的钢筋规格种类较多,用量较大,有其使用部位主要集中在地下室及主体梁、柱等部位钢筋规格及级别如下表:防水工程1.高分子防水涂料使用必须进行抽样复验:按同一生产厂、同一类型的产品,每10t为一验收批,不足10t也按一批计进行抽检。
2.防水卷材使用前必须抽样复验:每10000m2为一批,不足时仍为一批。
3.本工程地下室采用自粘性防水卷材,水泥基渗透结晶型防水涂料。
其中防水涂料有20t左右共送检4次,防水卷材共送检3次。
水泥,砂,石送检1.砌体工程用水泥应以同一生产厂家、同一批号200t为一批,每批进行抽样。
2.使用的单位应按砂的同产地同规格分批验收,应以400m³或600t为一验收批,当砂或石的质量比较稳定、进料量又较大时,可以1000t为一验收批。
3. 使用的单位应按石的同产地同规格分批验收,应以400m³或600t为一验收批,当砂或石的质量比较稳定、进料量又较大时,可以1000t为一验收批。
4.本工程砌筑用水泥,砂,石概量为10000t,3200t,3200t,分别送检5次,6次,6次,具体情况按工程实际进场数量增加。
砌体工程1.蒸压加气混凝土块取样频数为同品种、同规格、同等级的砌块,以10000块为一批,不足10000块也为一批。
试验工作计划砼试验计划1.砼标准试块留置计划2.每栋塔楼地上塔楼混凝土试块取样地下混凝土试块取样按照后浇带划分:地下室垫层量:913.3m³需要做十组试块地下室基础混凝土:C35P6: 5945.63m³需做十二组抗渗地下室外墙、顶板混凝土:C45P6:2719.5m³需做六组抗渗地下室内墙、柱子:C45:1154.18m³需做六组地下室防水材料试验计划地下室墙体、砂浆试验计划地上主体结构1.多孔砖: 100 厚 805.28m³需做22组200 厚 2295.13m³需做70组加气混凝土砌块:100厚 1300.69m³需做8组200厚 3854.27m³需做11组混凝土普通砖:240厚 277.48m³需做2组砌筑砂浆:每层做一组需做47组2.钢筋连接直螺纹套筒:26092个需做54组电渣压力焊: 90658个需做303组3.防水材料防水涂膜聚氨酯;0.85t 需做1组水泥基渗透结晶:5926.72㎡需做1组APP改性沥青防水卷材:5926.72㎡需做1组4.钢筋原材按照进场批次送检5. 热镀锌钢丝网: 19851.89㎡1组耐碱玻纤网格布: 27018.68㎡ 2组6.石材花岗岩 900*900:1914.76㎡需做1组7.块材地砖 900*900:39799.419㎡需做8组地砖 500*500:8387.94㎡需做2组地砖 300*300:29839.07㎡需做7组瓷砖52*152: 22177.89㎡需做5组8.刷喷涂料内墙面乳胶漆177518㎡需做4组外墙弹性涂料23774.77㎡需做1组10.门窗金属地弹门250.92㎡1组金属平开门82.56㎡1组金属门连窗6123.6㎡1组金属百叶窗2030.06㎡1组金属组合窗112.94㎡1组金属固定窗 117.6㎡1组金属平开窗 21.96㎡2组金属推拉窗 11482.12㎡3组11.装饰、保温铝塑板 5721.6 2组玻璃:同一厂家的同一种产品不少一组双组分硅酮结构胶 1组发泡水泥板(Ⅱ)型 29981㎡2组干挂花岗岩墙面 2127.96㎡1组水泥基无机矿物轻质保砂浆 44533.51㎡3组12.给排水、电气取样1) 聚氯乙烯绝缘电线每批(同牌号、同规格、同型号)取样1组,取长2m的线段2段、10m的线段1段2 )焊接钢管每批(同牌号、同规格、同型号)取样1组取4cm、60cm长管段个2段3 )镀锌钢管每批(同牌号、同规格、同型号)取样一组取4cm、15cm长管段各2段,直径≤5cm管材,再取60cm长1段4)聚氯乙烯排水塑料管及管件每批(同牌号、同规格、同型号)取样一组,取长15cm管段10段、10cm管段3段、5cm管段3段,同一种规格管件8个5)聚氯乙烯给水塑料管及管件每批(同牌号、同规格、同型号)取样一组,取长15cm管段10段、10cm管段3段、60cm管段1段,同一种规格管件8个6)阀门同牌号、同规格、同型号为一批每批数量10%送检,主干管上起切断作用的闭路阀门均要送检二、工程的划分1、本工程划分为下列分部、子分部、分项工程及检验批2、分项工程检验批的划分:本工程基础主要分为五施工段,上部结构分为裙房和主楼五个施工段。
