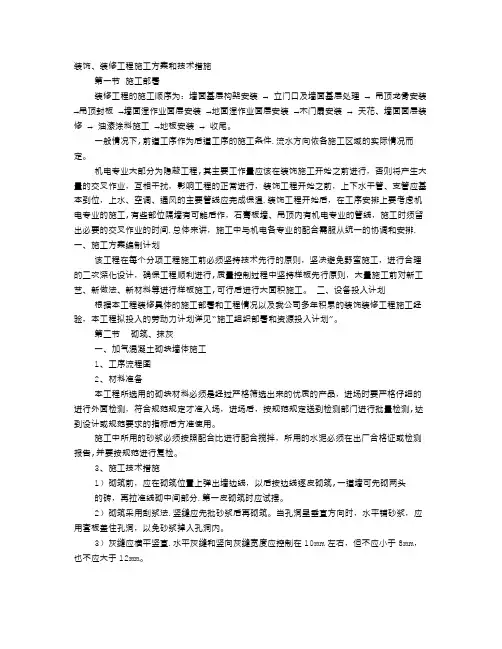

装饰装修施工技术方案及技术措施
装修施工方案与技术措施

装饰、装修工程施工方案和技术措施第一节施工部署装修工程的施工顺序为:墙面基层构架安装→ 立门口及墙面基层处理→ 吊顶龙骨安装→吊顶封板→墙面湿作业面层安装→地面湿作业面层安装→木门扇安装→ 天花、墙面面层装修→ 油漆涂料施工→地板安装→ 收尾。
一般情况下,前道工序作为后道工序的施工条件.流水方向依各施工区域的实际情况而定。
机电专业大部分为隐蔽工程,其主要工作量应该在装饰施工开始之前进行,否则将产生大量的交叉作业,互相干扰,影响工程的正常进行,装饰工程开始之前,上下水干管、支管应基本到位,上水、空调、通风的主要管线应完成保温.装饰工程开始后,在工序安排上要考虑机电专业的施工,有些部位隔墙有可能后作,石膏板墙、吊顶内有机电专业的管线,施工时须留出必要的交叉作业的时间.总体来讲,施工中与机电各专业的配合需服从统一的协调和安排.一、施工方案编制计划该工程在每个分项工程施工前必须坚持技术先行的原则,坚决避免野蛮施工,进行合理的二次深化设计,确保工程顺利进行,质量控制过程中坚持样板先行原则,大量施工前对新工艺、新做法、新材料等进行样板施工,可行后进行大面积施工。
二、设备投入计划根据本工程装修具体的施工部署和工程情况以及我公司多年积累的装饰装修工程施工经验,本工程拟投入的劳动力计划详见“施工组织部署和资源投入计划”。
第二节砌筑、抹灰一、加气混凝土砌块墙体施工1、工序流程图2、材料准备本工程所选用的砌块材料必须是经过严格筛选出来的优质的产品,进场时要严格仔细的进行外面检测,符合规范规定才准入场,进场后,按规范规定送到检测部门进行批量检测,达到设计或规范要求的指标后方准使用。
施工中所用的砂浆必须按照配合比进行配合搅拌,所用的水泥必须在出厂合格证或检测报告,并要按规范进行复检。
3、施工技术措施1)砌筑前,应在砌筑位置上弹出墙边线,以后按边线逐皮砌筑,一道墙可先砌两头的砖,再拉准线砌中间部分.第一皮砌筑时应试摆。
2)砌筑采用刮浆法.竖缝应先批砂浆后再砌筑。

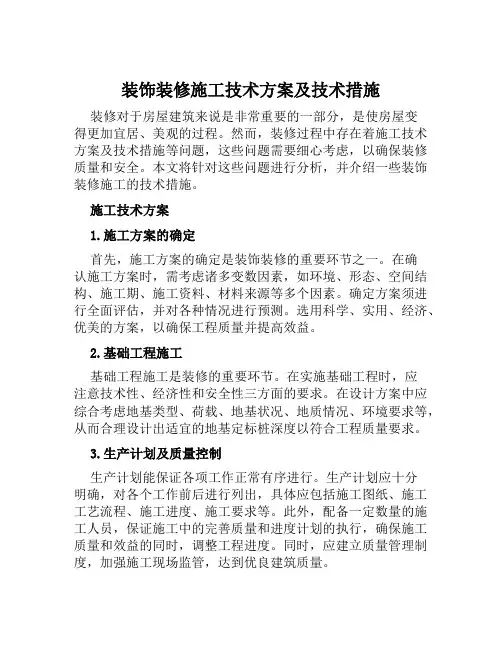

装饰装修施工技术方案及技术措施范本

装饰装修施工技术方案及技术措施装修对于房屋建筑来说是非常重要的一部分,是使房屋变得更加宜居、美观的过程。
然而,装修过程中存在着施工技术方案及技术措施等问题,这些问题需要细心考虑,以确保装修质量和安全。
本文将针对这些问题进行分析,并介绍一些装饰装修施工的技术措施。
施工技术方案1.施工方案的确定首先,施工方案的确定是装饰装修的重要环节之一。
在确认施工方案时,需考虑诸多变数因素,如环境、形态、空间结构、施工期、施工资料、材料来源等多个因素。
确定方案须进行全面评估,并对各种情况进行预测。
选用科学、实用、经济、优美的方案,以确保工程质量并提高效益。
2.基础工程施工基础工程施工是装修的重要环节。
在实施基础工程时,应注意技术性、经济性和安全性三方面的要求。
在设计方案中应综合考虑地基类型、荷载、地基状况、地质情况、环境要求等,从而合理设计出适宜的地基定标桩深度以符合工程质量要求。
3.生产计划及质量控制生产计划能保证各项工作正常有序进行。
生产计划应十分明确,对各个工作前后进行列出,具体应包括施工图纸、施工工艺流程、施工进度、施工要求等。
此外,配备一定数量的施工人员,保证施工中的完善质量和进度计划的执行,确保施工质量和效益的同时,调整工程进度。
同时,应建立质量管理制度,加强施工现场监管,达到优良建筑质量。
技术措施1.材料检验、验收材料检验、验收是保障装修质量的必须措施。
要严格筛选材料来源,确保材料符合有关的安全规范,质量合格,AK值在规定范围内。
材料采购时要注意哪些化学物质成份有磨损、有辐射等,在施工前进行检测,确定是否符合地方规定和标准,以合理应用材料,以减少施工异常情况。
2.施工安全措施安全管理是施工过程中的重要部分。
在装饰装修施工中,必须要做好安全措施。
在施工过程中要注意安全,严禁高空作业,及时现场安全检查,以确保施工人员能够安全地工作,同时减少施工事故发生。
3.材料保护措施材料是装修工程中的重要部分。
在材料保护方面,需要考虑防水、防火、防霉等措施。

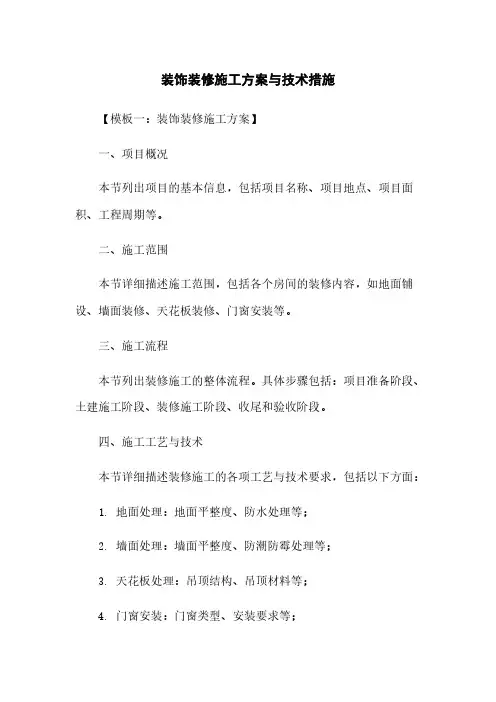

装饰装修施工方案与技术措施

装饰装修施工方案与技术措施【模板一:装饰装修施工方案】一、项目概况本节列出项目的基本信息,包括项目名称、项目地点、项目面积、工程周期等。
二、施工范围本节详细描述施工范围,包括各个房间的装修内容,如地面铺设、墙面装修、天花板装修、门窗安装等。
三、施工流程本节列出装修施工的整体流程。
具体步骤包括:项目准备阶段、土建施工阶段、装修施工阶段、收尾和验收阶段。
四、施工工艺与技术本节详细描述装修施工的各项工艺与技术要求,包括以下方面:1. 地面处理:地面平整度、防水处理等;2. 墙面处理:墙面平整度、防潮防霉处理等;3. 天花板处理:吊顶结构、吊顶材料等;4. 门窗安装:门窗类型、安装要求等;5. 水电施工:电线布线、水管走向等;6. 橱柜定制:橱柜大小、材料选择等。
五、材料选用本节列出各个房间装修所需的材料,并对其进行详细的描述,包括材料的规格、品牌等。
材料包括地板、瓷砖、涂料、灯具、门窗等。
六、质量控制本节列出装修施工的质量控制措施,包括材料验收、施工过程中的质量检查、成品验收等。
七、安全措施本节列出装修施工的安全措施,包括施工现场的安全警示标识、作业人员的安全防护及培训等。
【附件】本文档涉及附件:1. 工程图纸(包括平面图、立面图等)2. 材料清单3. 工程合同【法律名词及注释】1. 建筑工程施工合同:建筑工程施工合同是指承包人与发包人就建筑工程施工事宜所订立的合同。
2. 土建施工:指建筑工程中与地基、结构、建筑物主体等相关的施工工作,包括土方开挖、基础浇筑等。
3. 环保标准:指环境保护部门制定的建筑工程施工中应满足的环保要求。
【模板二:装饰装修技术措施】一、施工准备1. 组织施工团队:确定各个施工岗位及人员,明确责任分工。
2. 安全防护:设置施工现场警示标识、施工围挡,并做好作业人员的安全防护工作。
二、土建工程施工1. 基础处理:按照设计要求对基础进行夯实,确保基础的稳定性。
2. 结构施工:按照设计图纸进行梁柱、墙体等结构部分的施工,保证结构的牢固性和安全性。
装饰装修施工技术方案及技术措施

装饰装修施工技术方案及技术措施装饰装修施工技术方案及技术措施一、概述本文旨在介绍装饰装修施工技术方案及技术措施。
主要包括施工流程、材料选用、施工要点等方面的技术方案,以及安全措施、质量控制、成本控制等方面的技术措施。
目的是为了提供给读者全面的装饰装修施工技术方案及技术措施,以帮助读者更好地完成装饰装修工程。
二、技术方案1、施工流程(1)准备工作:熟悉图纸,了解施工场地情况,明确施工任务,准备好施工工具和材料。
(2)进场施工:按照施工流程,逐步进行各项施工作业,确保施工顺利进行。
(3)细节处理:对施工过程中的细节进行处理,如角落、边缘等,确保装修质量。
(4)竣工验收:在施工完成后,进行竣工验收,确保施工质量符合要求。
2、材料选用(1)安全性:选用符合国家安全标准的材料,如电线、管道等,确保使用安全。
(2)耐久性:选用耐久性好的材料,如瓷砖、耐候性涂料等,确保装修效果的持久性。
(3)环保性:选用环保材料,如环保涂料、环保地板等,减少对环境的影响。
3、施工要点(1)施工前,应对施工场地进行全面检查,了解施工环境及施工任务。
(2)施工过程中,应严格控制施工质量,确保每项施工工序都符合要求。
(3)施工后,应对施工成品进行保护,避免损坏或污染。
三、技术措施1、安全措施(1)施工前,应对施工人员进行安全培训,提高安全意识。
(2)施工过程中,应设置安全警示标志,确保施工安全。
(3)应对施工现场进行安全检查,及时消除安全隐患。
2、质量控制(1)施工前,应对材料进行检查,确保材料质量符合要求。
(2)施工过程中,应对每项施工工序进行质量检查,确保施工质量符合要求。
(3)施工后,应对整个装修工程进行质量验收,确保装修质量符合要求。
3、成本控制(1)合理安排施工进度,避免因工期延误而增加成本。
(2)合理使用材料,避免浪费和损坏。
(3)合理控制人工成本,选用合适的施工人员,避免人力浪费。
四、总结本文介绍了装饰装修施工技术方案及技术措施,包括施工流程、材料选用、施工要点等方面的技术方案,以及安全措施、质量控制、成本控制等方面的技术措施。
装饰装修工程施工方案与技术措施

装饰装修工程施工方案与技术措施一、定位及测量放线施工工艺会同甲方单位、有关设计师、监理工程师对本工程图纸进行会审并做详细记录,在此基础上,对招标阶段提供的施工图纸进一步深化、细化和优化。
公司指派专业人员进行的现场核对、放线,确保所有的完成线精确到位,并对施工班组负责人进行详细交底。
对现场施工员作图纸技术交底,施工员对施工班级进行技术交底,务必使现场每位施工人员对其施工的施工顺序、工艺、施工方法及规范清楚明了。
并按公司 ISO9001 质量体系文件要求,形成图纸技术交底、质量记录文件。
1、测量技术方案根据本工程的特点,其施工测量及观测原理遵循:控制测量→细部放样→竣工测量的测量流程进行。
依据工程现场的测量控制点,按照使用方便、通视条件良好和点位固定可靠的原则在合适地段并有便于观测的位置布设平面和高程公用的控制点。
2 现场测量放线在对本工程相关技术文件了解熟悉、吃透后,并对施工现场进行测量,并弹出基准线。
根据设计要求,采用水准仪标识,激光水平仪定位法,标出各功能区域的实际标高定位。
为此,拟由测量工程师担任测量放线组长。
每一测量放线组长,均对其将展开的工作及时了解,并且熟练使用测量放线工具。
施工组长对其工作进行抽检。
发现异常情况立即落实查明。
对参加测量、放线工人按公司质量体系进行培训,以确保测量、放线的准确性。
A、测量的主要内容包括:(A)楼层的标高,建筑尺寸的复测。
(B)构筑物、梁、中心线复测,并计算出偏移尺寸。
(C)强弱电系统、通风空调系统、消防系统等机电工程及其它天花上走管标高位置是否影响天花造型施工。
(D)地面平整度如何,是否需设找平层。
(E)砼墙、柱面垂直度如何,是否影响墙饰面施工等。
B、进行测量定位放线的其他注意事项如下:(A)测量时使用水平测量仪、经纬仪等光学测量工具。
(B)根据现场平面图用测量仪进行网点测设,制定施工控制网点测量放线方案,其测量工作程序为先整体后局部。
同时保证足够的测量网点,为施工测量和技术复核提供标志。

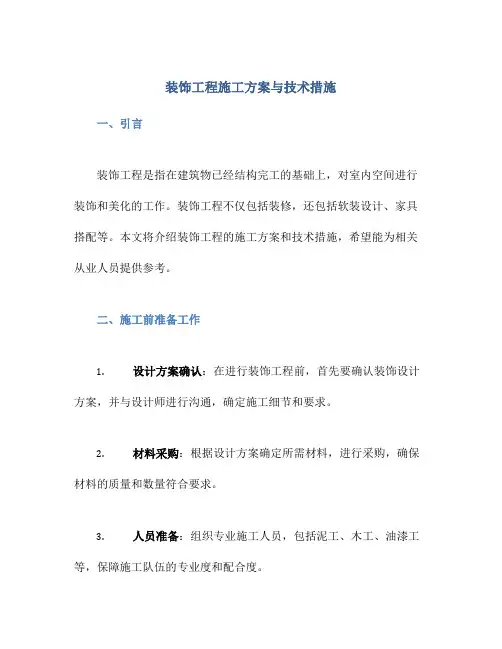

装饰工程施工方案与技术措施

装饰工程施工方案与技术措施一、引言装饰工程是指在建筑物已经结构完工的基础上,对室内空间进行装饰和美化的工作。
装饰工程不仅包括装修,还包括软装设计、家具搭配等。
本文将介绍装饰工程的施工方案和技术措施,希望能为相关从业人员提供参考。
二、施工前准备工作1.设计方案确认:在进行装饰工程前,首先要确认装饰设计方案,并与设计师进行沟通,确定施工细节和要求。
2.材料采购:根据设计方案确定所需材料,进行采购,确保材料的质量和数量符合要求。
3.人员准备:组织专业施工人员,包括泥工、木工、油漆工等,保障施工队伍的专业度和配合度。
三、施工过程及技术措施1.泥工施工:–墙体处理:清理表面,修补裂缝,保证墙面平整。
–瓦工:铺贴瓷砖、地砖等,注意粘贴均匀,防止开裂。
2.木工施工:–木质构架:安装吊顶、隔断、橱柜等木制品,保证结构牢固。
–木工饰面:拼接、打磨、上漆等,保证木制品表面光滑一致。
3.油漆工施工:–底涂处理:为了提高漆膜附着力,进行底涂处理。
–中涂和面涂:根据设计要求进行中涂和面涂,保证颜色均匀、涂层厚度合适。
4.电工施工:–布线:根据设计要求进行电线布线,保证线路规范、安全。
–开关插座安装:安装各种电器设备,注意位置合理、操作方便。
5.水暖施工:–管道敷设:根据设计要求进行管道敷设,确保漏水率为零。
–设备安装:安装马桶、淋浴、洗手池等设备,保证使用正常。
四、施工质量验收1.质量验收标准:根据当地装饰工程质量验收标准,对施工质量进行检查。
2.细节验收:重点关注施工细节,如拼缝是否平整、油漆是否均匀等。
3.问题整改:如有施工质量问题,及时整改,确保达到验收标准。
五、总结装饰工程施工是一个综合性的工程,涉及多个专业领域。
只有合理制定施工方案、严格执行技术措施、质量验收合格,才能保证装饰工程的品质和美观。
希望通过本文的介绍,能够对装饰工程施工过程有更深入的了解。
以上是关于装饰工程施工方案与技术措施的介绍,希望对您有所帮助。
装修施工方案与技术措施

装修施工方案与技术措施装修施工方案与技术措施装修施工方案与技术措施是保证装修工程质量和进度的重要保证,以下是一个700字的装修施工方案与技术措施的范例。
一、施工方案1. 前期准备:按照设计图纸和工程测量结果制定施工计划,确定所需材料和施工人员,搭建施工现场的围挡和安全通道。
2. 基础处理:根据设计要求进行地面的清理、勘测和验收,修补地基和地板的不平整,保证基础牢固和平整。
3. 水电改造:依据设计图纸规划水电布线,确定电箱位置和线路,进行线管敷设和电线接线,保证电路安全可靠。
4. 防水处理:根据设计要求,在洗手间、厨房等需要防水的部位进行防水处理,使用专业防水材料和施工方法,保证防水效果。
5. 石膏板施工:根据设计要求,安装石膏板、龙骨和螺丝,保证墙面和天花板的平整和牢固。
6. 地面处理:根据设计要求,进行地面的铺砖或贴地板工作,确保地面的平整和美观。
7. 涂料施工:根据设计要求,进行涂料工作,包括底漆、中涂和面涂,保证涂料的粘附力和颜色均匀。
8. 安装装饰材料:根据设计要求,安装门窗、灯具、卫浴设备等装饰材料,保证安装准确和稳固。
二、技术措施1. 选材:选择符合国家质量标准的建材,保证质地良好和安全可靠。
2. 施工工艺:根据施工方案,选择合适的施工工艺,确保工程进度和质量。
3. 安全措施:制定安全施工措施,提供个人防护装备,并定期检查工人的施工安全状况。
4. 环保标准:严格遵守环保标准,选择环保材料和施工方法,减少对环境的污染。
5. 质量检查:定期对施工工程进行质量检查,确保施工质量符合设计要求和工程标准。
6. 合理施工序列:按照施工方案和工程进度表,合理安排施工序列,防止施工环节的交叉和冲突。
7. 联络协调:与设计方、监理方和业主进行及时沟通和协调,解决施工过程中的问题和变更。
总之,一个完善的装修施工方案与技术措施,是保证装修工程质量和进度的重要保证。
施工方案需要从前期准备、基础处理、水电改造、防水处理、石膏板施工、地面处理、涂料施工、安装装饰材料等方面进行详细的规划和安排。
装饰装修施工技术方案以及技术措施

施工技术方案及技术措施(一)、拆除部分〈一〉、砖墙拆卸1、在拆卸之前检查需拆卸的墙是否稳定,注意找好工作位置,以免砖头砸伤人。
对于拆卸下来而未能及时运走的砖,要堆放好。
2、检查拆墙机具是否性能良好,安全设施和防护用品是否齐全,经检查符合要求后方可拆卸。
3、拆卸下来的砖,摆放在一定的位置,并及时运走,不可随意乱丢。
〈二〉、余泥外运装卸运载要求1、装运各种材料,物件时严禁超载、超高、超宽、超长;2、车辆未停稳,严禁人在车辆上操作或上下扒车,物件堆放要平稳,车辆行驶时,禁止人坐在栏板上或车顶高处,更不准站在运载物的顶头,防止急刹车动载物突然移动而轧伤人;3、密切配合驾驶员,车辆进出照顾前后,倒车、转弯、领车、正常行驶时应注意前后左右马路上的动态。
〈三〉、原有天花拆除用美工刀或者是起子从扣板边缘部分轻轻剔开,然后逐步取下扣板。
拆除的注意事项:1.原有吊顶装饰物拆除时,应注意尽量拆除干净,不保留原吊顶装饰结构。
尤其是原吊顶内的吊杆、挂件等承载吊顶重量的结构必须拆除,这主要是从今后的安全考虑的。
2.拆除时要先切断电源,原有的吊顶内电路管线尽量拆除,不要再考虑继续使用,因为原吊顶内电路已经基本没有利用价值。
3.拆除时要考虑原吊顶内的设备和设施的安全,很多老房吊顶内都有暖气管路,还有一些住宅是中央空调系统,要避免因拆除时不注意损坏管线和设备。
4.厨房和卫生间拆除原吊顶时要避免损坏通风道和烟道。
(二)、地面工程1. 石材楼地面1.1、质量要求1.1.1、面层所用石材板块的品种、规格和颜色等必须符合设计要求。
1.1.2、基层和面层必须无空鼓现象。
1.1.3、石材完成面洁净,图案洁净,色译一致。
1.1.4、允许偏差:石材板块地面的允许偏差要满足GB50210-2001的要求,同时还要满足下表规定。
项目允许偏差(㎜)检验方法表面平整度 1.0 用2m靠尺楔形塞尺检查格缝交低差0.3 用钢直尺和楔形塞尺检查踢脚线上口平直 1.0 拉5m长线,尺量检查接缝宽度0.8 尺量检查1.2、创优策划1.2.1、根据工程的工作量和工期要求,配备足够的施工机具,合理安排劳动力,创造立体交叉连续施工的条件,。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术方案及技术措施(一)、拆除部分〈一〉、砖墙拆卸1、在拆卸之前检查需拆卸的墙是否稳定,注意找好工作位置,以免砖头砸伤人。
对于拆卸下来而未能及时运走的砖,要堆放好。
2、检查拆墙机具是否性能良好,安全设施和防护用品是否齐全,经检查符合要求后方可拆卸。
3、拆卸下来的砖,摆放在一定的位置,并及时运走,不可随意乱丢。
〈二〉、余泥外运装卸运载要求1、装运各种材料,物件时严禁超载、超高、超宽、超长;2、车辆未停稳,严禁人在车辆上操作或上下扒车,物件堆放要平稳,车辆行驶时,禁止人坐在栏板上或车顶高处,更不准站在运载物的顶头,防止急刹车动载物突然移动而轧伤人;3、密切配合驾驶员,车辆进出照顾前后,倒车、转弯、领车、正常行驶时应注意前后左右马路上的动态。
〈三〉、原有天花拆除用美工刀或者是起子从扣板边缘部分轻轻剔开,然后逐步取下扣板。
拆除的注意事项:1.原有吊顶装饰物拆除时,应注意尽量拆除干净,不保留原吊顶装饰结构。
尤其是原吊顶内的吊杆、挂件等承载吊顶重量的结构必须拆除,这主要是从今后的安全考虑的。
2.拆除时要先切断电源,原有的吊顶内电路管线尽量拆除,不要再考虑继续使用,因为原吊顶内电路已经基本没有利用价值。
3.拆除时要考虑原吊顶内的设备和设施的安全,很多老房吊顶内都有暖气管路,还有一些住宅是中央空调系统,要避免因拆除时不注意损坏管线和设备。
4.厨房和卫生间拆除原吊顶时要避免损坏通风道和烟道。
(二)、地面工程1. 石材楼地面1.1、质量要求1.1.1、面层所用石材板块的品种、规格和颜色等必须符合设计要求。
1.1.2、基层和面层必须无空鼓现象。
1.1.3、石材完成面洁净,图案洁净,色译一致。
1.1.4、允许偏差:石材板块地面的允许偏差要满足GB50210-2001的要求,同时还要满足下表规定。
1.2、创优策划1.2.1、根据工程的工作量和工期要求,配备足够的施工机具,合理安排劳动力,创造立体交叉连续施工的条件,。
1.2.2、材料要求1.2.2.1 选用32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥。
1.2.2.2 颜料和白水泥要求:颜色与饰面板相协调。
1.2.2.3 黄砂要求:粒径在0.25~0.50mm之间,含泥率在3%以内。
1.2.2.4 石材板块应按设计要求选择规格、品种、颜色、花样完全满足工程需要,且须经过权威检测部门认可。
1.2.3、施工准备1.2.3.1 准备好施工用的切割机、磨光机、砂浆搅拌机等机械。
1.2.3.2 检查和验收好前道工序,必须符合和满足验收标准。
1.2.3.3 在墙身弹好50㎝的水平线和各房间十字线等。
1.2.3.4 试铺、安排板块编号、分类堆放,绘制铺贴大样图。
1.2.4、质量控制要点1.2.4.1 基层、地面必须清理干净,无浮浆、油斑、杂屑等。
1.2.4.2 地平面铺贴严格按照规定。
1.2.4.3 踢脚板铺贴要平顺、垂直。
1.2.4.4 石材板块擦缝和成品保护要细心。
1.3、过程控制1.3.1、工艺流程电脑排版→材料准备→基层处理→弹线→铺标准行→刷粘结剂,随铺砂浆→石材铺贴→擦缝→成品保护。
1.3.2、控制点的具体做法1.3.2.1 基层处理:地面基层必须保证坚实、清洁、无油污、浮浆、残灰,再刷素水泥浆(水灰比为0.5左右),水泥浆应随刷随铺砂浆,不能有风干现象。
铺贴花岗石砂浆为干硬水泥砂浆(一般配合比为1:3,以湿润松散,手握成团不泌水为准,砂浆虚铺厚度以25~30mm为宜,放上石板时高出预定完成面约3~4mm)。
1.3.2.2 地平面铺贴:(1)首先刷二个板块背面,并使石板背面保持湿润。
(2)在基层地面刷一道水灰比为0.5左右的素水泥浆结合层。
(3)根据水平线,十字线按预排编号铺好每一开间及走廊左右两侧的标准行后(按设计和大样图铺好标准行列),再进行拉线满贴。
1.3.2.3 踢脚线铺贴(1)踢脚板铺贴前石板材的背面除要作清洁处理,并刷水湿润外,阳角接口板要割成45°角,基层不可空鼓,边刷素水泥浆边贴。
(2)在墙两端先各贴一块其上口高度应在同一水平线上,突出墙面厚度应一致,然后沿两埠踢脚板上楞拉通线,用1:2水泥砂浆逐块依顺序镶贴踢脚板,应注意检查所贴踢脚板的平顺和垂直,板间缝隙应与地面缝贯通。
1.3.2.4 擦缝和保护2.块料地砖楼地面铺贴2.1、地砖铺贴工艺流程弹线安放标准块养护2.2、施工要点2.2.1、板块应根据颜色和花纹分类,凡有裂缝、掉角和表面上有缺陷的板块应剔出不用。
2.2.2、铺设前需将饰面板浸水湿润,然后晾干表面。
清除与板块结合的混凝土基层表面的垃圾和灰尘,并隔夜浇水润湿。
2.2.3、按照房间四边尺寸作出“十”字中心线,拉好纵横麻线,定出中心第一块饰面板位置,再按设计排块图逐块进行分派,弹出设计图案框线,然后铺设。
2.2.12、养护:完工24小时后浇水养护,3-4天内不得上人踩踏。
(三)、墙面工程1、乳胶漆涂料施工工艺1.1、施工要点1.1.1、内墙涂料在内墙面局部不平处已修补,屋面工程完成后进行。
1.1.2、内墙面采用水泥腻子将不平处进行修补,局部凸出处打磨平整。
1.1.3、涂料采用喷涂施工,施工前,根据材料及设计要求作好交底,大面积施工作好样板块,经监理等有关人员监定合格后方可进行,施工前,还应对施工段的门、窗等进行防护,以免污染。
1.1.4、涂料施工前,应一次购足涂料数量,同一面墙应用同一批涂料,作到颜色一致。
1.2、喷涂施工注意项:1.2.1、喷涂所用的涂料稠度要适中,太稠不便施工,太稀遮盖力差,影响涂层厚度,而且容易流淌,压力应调适当。
1.2.2、对于不虚喷涂的部分应用纸其他物体将其遮盖,以免在喷涂过程中受污染。
1.2.3、每层接槎必须留在分格缝或阴角、水落管处,以免出现明显的搭接痕迹。
1.2.4、喷涂施工质量要求:涂膜应厚度均匀,颜色一致,平整光滑,不应出现露底、皱纹、流挂、针孔、起泡和失光现象。
2、墙砖施工工艺施工工艺流程图:翻样图→厂家加工→切割编号→进场材料检验→隐蔽工程验收挂线→浸砖和湿润墙面→墙砖粘贴→勾缝墙砖施工要求表面平整不大于2MM,洁净,色泽协调一致,接缝填嵌密实,平直接缝高低不大于0.5MM,立面垂直不大于2MM,阴、阳角方正小于等于2MM,接缝宽度正负2MM。
粘贴面砖,接缝宽度一般为1~1.5MM,横竖缝宽一致或按设计要求。
背面粘结层厚度应满抹灰浆,厚度约5MM,四边刮成斜面,用橡皮锤或灰匙木柄轻击砖面,使之压实与邻面齐平。
粘贴5-10块靠尺板检查表面平整。
用灰匙拨缝,阴角拼缝,阳角用切割机将面砖边沿切成45度斜角,保证接缝平直、密实。
面砖粘贴完后应进行清缝,扫光表面灰,用竹签划缝棉丝拭净,用白水泥浆对墙面砖勾缝,待嵌缝材料硬化后,清洗表面,温度宜在5摄氏度以上施工。
3、墙柱面饰面板施工3.1、施工工艺流程封面成板3.3、质量要求:3.3.1、所有实木都要作烘干和防蛀防腐处理,并在背面割槽做防变形处理。
所有夹板底面均需按消防规定作防火涂料处理。
3.3.2、木制品表面刨光,面板铺贴平整,割角准确平齐,接头和对缝应严密整齐,线条棱角要清晰分明,不准使用圆头钉。
(四)、吊顶工程本工程的吊项采用石锦板天花。
基本施工方法如下:1、龙骨安装1.1、根据吊顶的设计标高要求,在四周墙上弹线,弹线应清楚,其水平允许偏差±5mm。
1.2、根据设计要求定出吊杆的吊点坐标位置。
1.3、主龙骨端部吊点离墙边不应大于300mm。
(五)、给排水工程1.卫生器具安装1.1、材料要求:按设计选用,材料必须有出厂合格证和质量等级证书等质量证明资料,材料进场必须进行检验,符合质量要求方可使用。
小便斗安装:挂式小便斗沿口离光地坪600M,单独器具安装座标 10、标高 15、垂直度 3、水平度 2。
成排器具座标 5、标高 10、垂直度 3、水平度 2。
地漏安装:地漏应安装在地坪最低外,其标高不应超出地面,最低不得低于-5MM。
(六)电气部分安装电缆敷设1.施工流程桥梁选择→外观检查→支、吊架安装→桥架组装→电缆敷设室内电缆桥架的安装宜在管道及空调工程基本施工完毕后进行,并在电缆桥架全部安装毕后,再进行电缆敷设。
2.桥架安装2.1 一般情况下,可用有孔托盘或梯架。
电缆桥架与各种管道平行敷设时,其净距应符合规定;电缆桥架水平敷设时,支撑跨距一般为1.5~3m,电缆桥架垂直敷设时,固定点间距不宜大于2m。
2.2 由托盘、梯架引出的配置应使用钢管,当托盘需要开孔时,应用开孔机开孔,严禁用气、电焊割孔。
2.3 电缆桥架应良好接地。
3. 电缆敷设3.1 电缆敷设前,应对电缆的规格型号、截面、电压等级检查,对于1KV 以下电缆,用1KV摇表摇测量线间及对地的绝缘电阻,应不低于10MΩ。
3.2 电缆敷设前,为防止电缆排列交叉,应事先将电缆排列好,划出排列图表,再按图表进行施工。
3.3 电缆敷设时,应在电缆终端头与电缆接头处留有备用长度。
3.4 电缆敷设时,电缆应从盘的上端引出,避免电缆在支架上及地面摩擦拖拉,当电缆敷设路径较长时,应将电缆放在滚轮上(每隔2~2.5m处放好滚轮),引导电缆向前移动。
3.5 电缆沿桥架设时,应单层敷设,并敷设一根整理一根,卡固一根,垂直敷设时电缆每隔 1.5m~2m•处加以固定,水平敷设的电缆,在电缆的首尾两端,转弯及每隔5m~10m进行固定。
3.6 电缆桥架内的电缆,应在首端、尾端、转弯及每隔50m处,设置标志牌,标志牌上应标明线路编号、型号及起止点。
3.7 电缆在桥架上可以无间距敷设,在桥架内电力电缆的总截面不应大于桥架横截面的40%,控制电缆不应大于50%,,电缆的弯曲半径应符合规定(聚氯乙烯绝缘电力电缆为10D)。
4.电缆穿管线路工程4.1 电缆保护管的内径与电缆外径之比不得小于1.5倍。
4.2 一根电缆保护管有直角弯时不应超过2个,并且弯曲半径不应小于所穿入电缆的最小允许弯曲半径。
保护管连接时,应采用大一级短管套接或采用丝扣连接,并在管接头两端焊跨接地线。
保护管敷设好后应将两端管口堵严。
5. 配管线工程5.1 配线工程中非带电金属部分的接和接零应可靠。
5.2 在TN-S.TN-C-S系统中,当金属电线保护管、金属盒(箱)、塑料电线保护管、塑料盒(箱)混合使用时,金属电线保护管和金属盒(箱)必须与保护线地线(PE线)有可靠的电气连接。
5.3 钢管的连接应符合下列要求:5.3.1 采用螺纹连接时,管端螺纹长度不应小于管接头长度的1/2;5.3.2 连接后,其螺纹宜外露2-3扣。
螺纹表面应光滑、无缺损。
5.4 镀锌钢管和薄壁钢管应采用螺纹连接或套管紧定螺钉连接,不应用熔焊连接。
5.5 钢管的接地连接应符合下列要求:5.5.1 镀锌钢管或可挠金属电线保护管的跨接接地线宜采用专用接地线卡跨接。
