管桩补强施工方案

合集下载

管桩裂缝修补方案

管桩裂缝修补方案

射阳港通用码头PHC管桩裂缝修补加固方案一、加固方案综合工程的特点、裂缝部位、性状和对安全的影响,结合国内现有技术水平,提出桩身竖向裂缝的处理加固方案。

(1)裂缝处理对于裂缝宽度相对较小(δ<0.20mm)的竖向裂缝,采用表面封闭法处理。

(2)桩身外侧粘贴碳纤维布在出现竖向裂缝的桩身外侧粘贴碳纤维布加强对桩身混凝土的约束,裂缝处环向无间隔粘贴300g/m2碳纤维布3层,沿裂缝外延伸长度≥500mm,搭接长度≥200mm。

(3)增加PHC桩桩芯钢筋混凝土长度原设计中PHC桩桩芯顶部浇筑钢筋混凝土与横梁相连,在出现裂缝的PHC 桩桩芯中适当增加桩芯钢筋混凝土长度,桩芯混凝土强度等级不小于与原设计,桩芯混凝土底部应超出裂缝下端长度≥1000mm。

3.4 加固材料要求(1)碳纤维布:高强Ⅰ型,300g/m2;(2)混凝土裂缝修补胶以及与碳纤维配套使用结构胶:A级胶。

(3)钢筋混凝土桩芯增长段所用的钢筋和混凝土材料(水泥、砂、石、水泥、外加剂)与横梁相同,混凝土强度等级不低于原设计。

(4)考虑到所加固环境处于潮湿环境,有的甚至在水位变动区,混凝土裂缝修补胶以及与碳纤维配套使用结构胶应能适应潮湿环境。

(5)碳纤维及修补胶所有材料均需提供质保书及合格证明,并有湿热条件下的耐老化报告,其性能应满足表2~表5的要求。

表2 混凝土修补胶的安全性能指标性能项目性能要求胶体抗拉强度(MPa)≥20胶体抗弯强度(MPa)≥30,且不得呈脆性(碎裂状)破坏与混凝土的正拉粘结强度≥2.5,且为混凝土内聚破坏表3 碳纤维复合材安全性能指标性能项目碳纤维布抗拉强度标准值f t,k(MPa)≥3400受拉弹性模量E f(MPa) ≥2.4×105伸长率(%)≥1.7弯曲强度f fb≥700层间剪切强度(MPa)≥45仰贴条件下纤维复合材与混凝土正拉粘结强度≥2.5 MPa,且为混凝土内聚破坏二、加固施工工艺1、低压灌缝技术(1)施工工艺:标示裂缝范围,选择底座安装位置、基层处理、固定底座、配制裂缝注射剂、固定针筒、注射裂缝修复材料、注满并用结构胶修平。

PHC管桩桩芯注浆加固补强施工工法(2)

PHC管桩桩芯注浆加固补强施工工法(2)

PHC管桩桩芯注浆加固补强施工工法PHC管桩桩芯注浆加固补强施工工法一、前言随着建筑工程的发展和需求的增加,对于各类桩基的使用要求也越来越高。

PHC管桩作为一种高强度桩基形式,其施工工法的优势日益显现。

本文将详细介绍PHC管桩桩芯注浆加固补强施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,以提供给读者一个全面了解该工法的参考。

二、工法特点PHC管桩桩芯注浆加固补强施工工法的特点主要体现在以下几个方面:1. 施工简便:相比于传统的桩基施工工艺,PHC管桩桩芯注浆加固补强施工工法工艺简单明了,施工难度小,适应性强。

2. 有效提高桩基的承载力和抗侧力能力:通过在PHC管桩芯部位进行注浆加固补强,能够有效提高桩基的承载力和抗侧力能力,确保结构的安全性和稳定性。

3. 经济实用:该工法在提高桩基性能的同时,也能够有效降低施工成本,节约材料和人力资源。

4. 施工周期短:相比于传统的桩基施工工艺,PHC管桩桩芯注浆加固补强施工工法具有施工周期短的优势,能够有效提高施工效率,降低工期。

三、适应范围PHC管桩桩芯注浆加固补强施工工法适用于各类土质地基,尤其适用于软土地基、薄层夹砂土地基等复杂地质条件下的桩基工程。

该工法在解决桩基承载力不足、抗侧力能力不足等问题上具有广泛的适应性和应用范围。

四、工艺原理PHC管桩桩芯注浆加固补强施工工法的工艺原理是通过在PHC管桩的桩芯部位进行注浆加固,改善桩身的力学性能。

具体而言,该工法通过以下技术措施实现工艺原理:1. 钻孔:首先在预定的位置进行钻孔,确保钻孔的深度和直径满足设计要求。

2. 清洗:将钻孔中的杂质和泥浆清洗干净,保证钻孔内部清洁。

3. 注浆:将专用注浆设备连接到钻孔顶部,通过高压注浆将浆液注入到钻孔中。

4. 加固补强:通过注浆加固,使浆液充满钻孔空隙和土层孔隙,提高桩基的整体承载能力。

五、施工工艺PHC管桩桩芯注浆加固补强施工工艺主要包括以下几个施工阶段:1. 钻孔施工:根据设计要求,在地基中进行钻孔,控制孔深和孔径。

桩基补强加固专项施工方案

桩基补强加固专项施工方案

桩基补强加固专项施工方案一、项目背景和施工目标随着时间的推移,桩基的承载力和稳定性会逐渐减弱,为了确保建筑物的安全性和稳定性,需要进行桩基的补强和加固施工。

本方案旨在提出一种高效可行的桩基补强加固方案,以满足施工的需求。

二、施工前准备工作1.制定详细的施工方案和进度计划,明确各个工程节点和任务。

2.准备必要的材料和设备,如钢筋、混凝土、钢板等。

3.进行现场勘测,确定需要补强加固的桩基位置和状况。

4.进行施工现场的安全检查,确保施工的安全进行。

三、施工步骤1.清理施工区域:清除施工区域内的杂物和碎石,保持施工现场的清洁。

2.钻孔增加桩基承载力:对需要加固的桩基进行钻孔处理,增加桩基的承载力。

可采用钻井机进行钻孔作业,并根据钻孔情况选择合适的钻孔直径和深度。

3.填充加固材料:在钻孔的同时,进行填充加固材料。

可采用高压注浆机注入加固材料,如特种胶浆、水泥浆等。

注入的加固材料应能够提高桩基的承载力和稳定性。

4.固化加固材料:注浆完成后,需要给加固材料充分固化和硬化。

此阶段需要根据加固材料的性质和环境条件确定固化时间。

5.加固桩基上部:对已加固的桩基上部进行补强处理。

可采用喷涂混凝土或加固钢板等方式,以增加桩基的稳定性和强度。

6.验收和监测:对施工完成的桩基进行验收和监测。

验收应包括对加固效果、施工质量和安全性的检查。

监测则需要对桩基的载荷和位移进行长期观测,确保加固效果的稳定性和可靠性。

四、安全措施1.施工人员必须经过专业培训并持有相应的操作证书。

2.在施工现场设置明显的警示标志,确保施工区域的安全。

3.使用设备和材料时,必须符合相关的安全操作规范。

4.施工现场必须定期进行安全检查,发现问题及时整改。

5.施工过程中要严格遵守相关的环保要求,如防止渗漏和溢流等。

五、施工周期和预算根据实际工程情况,施工周期预计为1个月。

预算方面,需要根据具体施工数量和材料使用量进行计算,包括钻孔机、注浆机、材料费用、人工费用等。

桩基补强加固专项施工方案》

桩基补强加固专项施工方案》

单位工程施工组织设计(施工方案)(桩基补强加固专项施工方案)工程名称:_科研设计楼(自编号A-1至A-6栋)工程地点:广州天河区软件园高唐新建区施工单位:广东省电白建筑工程总公司编制单位:广东省电白建筑工程总公司编制人:编制日期:年月日审核人:审批人:审批日期:年月日目录一、编制说明 (4)1、前言 (4)2、编制依据 (4)二、工程概况 (5)1、工程概况 (5)2、场地周边环境条件 (6)3、工程地质条件 (6)(1) 区域特征 (6)(2) 地下水类型及其富水性 (10)三、施工部署 (11)1、总体部署 (11)2、项目班子组织和管理 (11)3、施工机械配备和劳动力组织 (11)(1) 主要机械设备计划 (11)(2) 劳动力计划 (12)四、施工方案和技术措施 (14)1、补桩加固施工方案 (14)(1) 施工工艺 (14)(2) 施工方法 (14)2、钻孔钢管旋喷加固施工方案 (16)(1) 施工工艺 (16)(2) 施工方法 (16)五、工程质量保证措施 (19)1、质量控制体系 (19)2、质量控制措施及要求 (19)六、安全文明施工保证措施 (20)七、季节性施工措施 (21)1、雨季施工措施 (21)2、高温季节施工 (21)一、编制说明1、前言为了顺利完成本项目工程,在桩基施工完成后,通过对工程桩基础的钻芯法检测和声波透射法检测,发现部分桩身完整性和结构性出现不同情况的问题,在全面深入充分理解设计意图及对施工区间详细踏勘的基础上,结合本科研设计楼(自编号A-1至A-6栋)工程的特点,确保工期,合理控制工程造价,确保本工程施工优质高效、文明施工的指导原则,编制本专项桩基补强加固施工方案。

2、编制依据本工程总平面图、地下结构图;设计变更通知单;桩抽芯检测报告、桩声波透射法检测报告;建筑工程施工质量验收统一标准(GB50300-2011);建筑地基基础工程施工质量验收规范(GB50202-2002);混凝土结构工程施工及验收规范(GB50204-2010);钢筋焊接及验收规程(JGJ18-2012);建筑机械使用安全技术规程(JGJ33-2012);建筑工程施工现场供用电安全规范(GB50194-93);施工现场临时用电安全技术规范(JGJ46-2005);二、工程概况1、工程概况工程名称:御银科研设计楼(自编号A-1至A-6栋)建设单位:广州御银科技股份有限公司监理单位:广州龙达工程管理有限公司设计单位:广东智海建筑设计有限公司施工单位:广东省电白建筑工程总公司科研设计楼(自编号A-1至A-6栋)项目位于广州天河区软件园高唐新建区,高唐大道地段东侧,规划总用地面积15730.8㎡,基坑开挖面积约10390 m2。

管桩补桩方案

管桩补桩方案

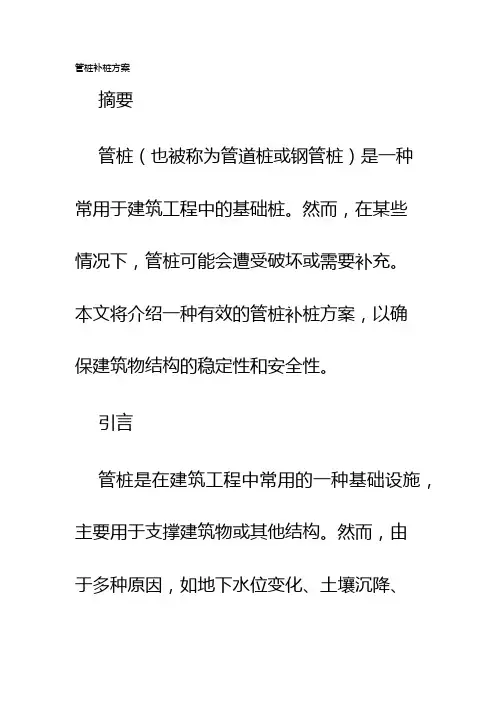

管桩补桩方案摘要管桩(也被称为管道桩或钢管桩)是一种常用于建筑工程中的基础桩。

然而,在某些情况下,管桩可能会遭受破坏或需要补充。

本文将介绍一种有效的管桩补桩方案,以确保建筑物结构的稳定性和安全性。

引言管桩是在建筑工程中常用的一种基础设施,主要用于支撑建筑物或其他结构。

然而,由于多种原因,如地下水位变化、土壤沉降、设计错误等,管桩可能会受到损坏或失去原有的承载能力。

当这种情况发生时,需要采取适当的补桩方案来修复管桩并恢复其强度和稳定性。

1. 检查和评估在开始进行管桩补桩之前,首先需要对受损的管桩进行全面检查和评估。

这包括评估管桩的结构完整性、承载能力和剩余寿命。

通过使用无损检测技术,如超声波探伤和磁粉探伤等,可以确定损坏的程度和位置。

2. 确定补桩方案根据评估的结果,确定适当的补桩方案。

这可能涉及选择合适的补桩材料以及确定补桩的深度和间距。

一些常用的补桩材料包括钢管、混凝土和复合材料。

选择材料的原则是要具备足够的强度和承载能力,并能与原有的管桩结构适配。

3. 补桩施工过程补桩施工过程是一个复杂而关键的步骤。

它包括以下几个步骤:a. 清理和准备工作区域,确保施工场地干净和安全。

b. 进行现场钻探,确定补桩的位置和深度。

根据需要,可以使用旋转钻探或冲击钻探方法。

c. 将补桩材料(如钢管)输送到现场,并将其插入地下,确保与原有管桩连接紧密。

d. 根据需要,对补桩进行磨削或切割,以获得所需的长度和形状。

e. 使用适当的施工设备,如起重机和振动器等,将补桩推入地下。

f. 确保补桩的竖直度和平整度,并进行必要的调整和校正。

4. 验收和监测一旦补桩施工完成,应进行验收和监测。

这包括使用无损检测技术对补桩进行全面评估和检查,以确保其质量和承载能力。

此外,还可以使用测量仪器对补桩后的结构进行监测,以及定期进行维护和巡查。

结论管桩补桩方案是确保建筑物结构稳定性和安全性的重要步骤。

在进行管桩补桩之前,必须进行全面的检查和评估,确定适当的补桩方案,以及经过严格的施工和验收。

管桩工程补充方案

管桩工程补充方案

管桩工程补充方案一、项目背景管桩工程是指以桩体为主要构件,配合其他材料和构件,构成某种特定结构或者承受特定荷载的工程。

管桩工程广泛应用于建筑工程、水利工程、交通工程等领域,是建设工程中不可或缺的重要部分。

我公司在进行一座大型桥梁工程时,发现原设计中的管桩工程存在一定的不足,主要体现在施工技术、安全措施以及质量要求上。

因此,我们有必要对管桩工程进行补充方案的制定,以确保工程质量和安全。

二、补充方案内容1. 工程施工技术* 针对原设计中管桩工程施工技术的不足,我们将加强对施工人员的技术培训和指导,确保施工操作符合规范要求。

同时,我们将加强对施工设备的检修和维护,以确保设备运行稳定可靠。

2. 安全措施* 在管桩工程施工过程中,安全是最为重要的考虑因素。

我们将建立健全的安全管理体系,制定详细的安全操作规程,加强安全教育和培训,提高施工人员的安全意识和技能。

同时,我们将配备必要的安全设施和器材,保障施工过程中的安全。

3. 质量管理* 我们将加强对材料的质量控制,严格按照规范要求进行材料的采购、检验和验收。

在施工过程中,我们将加强监督与检测,及时发现和解决施工中的质量问题,确保工程质量达到规范要求。

4. 环境保护* 在管桩工程施工过程中,我们将注重环境保护工作,合理规划施工区域,采取有效措施减少施工对周边环境的影响。

同时,我们将加强施工现场的清洁和垃圾处理工作,保护施工区域的生态环境。

5. 施工进度管理* 我们将建立合理的施工计划,科学安排施工任务,严格控制施工进度,确保工程按时完成。

同时,我们将加强与相关部门和单位的沟通与协调,及时解决施工过程中出现的问题,避免施工延期。

6. 成本控制* 我们将加强工程成本的控制,有效管理施工过程中的各项费用,合理分配资源,提高资源利用效率,降低施工成本,确保工程经济合理。

三、实施方案1. 组织领导* 成立管桩工程补充方案实施领导小组,明确责任分工,统一管理和协调各项工作。

工程桩补强措施

工程桩补强措施

工程桩补强处理措施本工程为天津市武清区上水花苑,在检查过程中发现有断桩、桩位轴线偏差和桩顶标高低于设计标高的现象,经与设计单位、监理单位协商,采取如下措施:一、断桩:首先熟悉施工图纸,确定所断的桩是抗压桩还是抗拔桩,以便确定所用钢筋型号及规格进行接桩。

1、根据工程实际情况,为了不破坏桩身,用人工将需要接桩位置的土方挖除(平面尺寸根据施工现场实际情况,便于作业位置),挖土深度根据断桩位置下反400-500mm或便于操作的位置。

2、截桩:选用专业截桩队伍进行截桩,截桩位置根据实际情况确定,截桩前,测量人员在截桩位置弹线,按已弹好的墨线进行截桩。

截桩后桩表面进行凿毛并用水冲洗干净,并及时通知检测单位继续做桩体的小应变。

3、接桩所用钢筋比原设计所选用的图集加大一个规格,绑扎钢筋笼,将托板与钢筋固定牢固,放入桩芯内,钢筋的锚固长度按原设计所选用的图集锚固。

4、断桩桩芯浇筑混凝土:所用混凝土为微膨胀混凝土,强度等级同原设计所选用图集,桩芯混凝土浇筑根部由断桩部位下反2米,上部浇筑至桩顶设计标高,具体做法详下图所示:二、桩位偏移:1、桩位偏移(平行于承台梁)≤100mm的部位,加大承台梁混凝土平面尺寸(偏移方向按偏移量相应加大),承台钢筋数量和位置不变(浇筑素混凝土),承台高度、混凝土的抗渗等级和强度等级同原设计要求。

2、桩位偏移(平行于承台梁)>100mm的部位,增加承台纵向受力钢筋根数,增加数量为≤原设计承台纵向受力钢筋所在肢箍内的净距。

所加钢筋型号、规格、混凝土抗渗等级和强度等级同原设计。

三、桩顶低于设计标高:将桩四周由桩顶下挖150mm,挖土坡度≥60°,浇筑承台混凝土时一同浇筑。

见下图所示:四、钢筋制作绑扎:1、材料要求:所用钢筋应具备出厂合格证、材质单等,钢筋进场后会同监理单位有关人员现场取样进行复试,复试合格后方可使用。

2、钢筋制作:1)、作业条件:a、钢筋加工机械已安装,并已调试完毕,并通过安全部门验收后合格后,方可投入使用。

项目补桩工程施工方案范文

项目补桩工程施工方案范文

项目补桩工程施工方案1. 项目背景本方案为一项补桩工程施工方案,将在现有建筑物基础不稳定或未做好地基处理的情况下,通过加固地基来提高建筑物的稳定性和安全性。

该项目涉及的主要内容包括桩基础设计、材料选用、施工计划等。

2. 项目目标本项目的主要目标为通过补桩工程提高建筑物的稳定性和安全性。

具体的目标如下:•加固建筑物基础,防止地基沉降导致建筑物倾斜、倒塌等事故。

•提高建筑物对地震等自然灾害的抵御能力。

•缩短工期,提高施工效率和质量。

3. 方案内容3.1 桩基础设计•根据现场勘察和土质实测数据,确定桩基础类型。

•设计桩基础数量和深度,确保建筑物稳定性和安全性。

•根据桩基础设计,确定钢筋数量和直径,以及混凝土配合比。

3.2 材料选用•确定桩基础所用材料的品牌、型号等,并做好材料清单。

•选择优质的钢筋和混凝土材料,确保桩基础施工质量。

•购买材料前做好验收,保证材料符合质量标准,保证后续施工质量。

3.3 施工计划•编制详细的施工计划,包括:进场交底、清表验收、地面准备、桩机运输及安装、钢筋加工、混凝土浇筑、养护等。

•根据施工计划,制定施工方案,安排合适的施工队伍和设备,保证施工进度和质量。

•保证施工现场安全,防止施工事故发生。

4. 施工流程本项目的施工流程如下:1.进场交底:进场前,施工单位需要与业主沟通确认施工方案、安全措施、施工时间、进出场路线等事宜,并进行交底。

2.清表验收:清理现场环境,验收桩基础施工前的准备工作,确保施工顺利进行。

3.地面准备:按照桩基础设计要求,进行地面平整、开挖孔洞等工作。

4.桩机运输及安装:运输桩机到现场,将桩机安装在钢板桩上,并进行调试、验收。

5.钢筋加工:精确加工出符合桩基础设计要求的钢筋。

6.混凝土浇筑:采用浇筑桩基础,清理现场环境,调配混凝土,并运用泵车输送混凝土到孔洞里进行浇筑。

7.养护:浇筑完成后进行养护,让混凝土充分凝固,提高桩基础的稳定性。

5. 风险控制本项目涉及的主要风险包括:1.混凝土质量不达标:施工单位需要做好混凝土的质量控制,确保混凝土符合标准,严禁出现质量问题。

最新南京某厂房搬迁项目工程管桩补强施工方案

最新南京某厂房搬迁项目工程管桩补强施工方案

南京某厂房搬迁项目工程管桩补强施工方案南京某厂房搬迁项目工程静压管桩补强施工方案第一章概述施工桩基时,因场地属原暗河,原场地未进行清淤置换回填,直接进行土方回填,造成施工过程中桩机严重下陷而形成挤土效应致使桩身倾斜或移位而造成桩身缺陷;经低应变检测,其中有3根为Ⅲ类桩,9根为Ⅳ类桩。

为确保工程质量安全,现提出内加固法补强及接桩法补强工艺,详见管桩桩身缺陷补强详图。

第二章施工准备1、先将地面积水抽干,确定人工挖孔直径,砌筑井圈。

2、根据检测结果,确定开挖深度(孔深)。

3、协调钢筋制作等事宜。

第三章施工组织(一)主要机械设备配置主要机械设备配置见表1。

(二)组织机构为了确保工程的质量和工期,必须加大施工管理力度,健全组织机构,加强组织领导,统一指挥调度,规范施工管理,该补强施工过程采用项目经理负责制,建立健全安全和质量管理体系(详见图1、图2)。

本工程计划投入人员18人。

各岗位人员见现场人员组成表2。

质量管理体系图图1安全保证体系图2主要机械设备一览表表1人员组成表表2第四章施工方法和施工工艺技术措施一.施工方法1、根据现场特点,共12根桩,全面施工,根据现场情况,共分9个桩孔施工,其中三桩承台及两桩承台一阵开挖。

2、全部采用120砂浆砖护壁,根据现场实际情况调整,桩径大于等于2500时均采用240砂浆砖护壁。

3、挖孔桩的弃土集中堆放在场地边缘,或中间穿梭地处,必要时进行场内倒运。

4、钢筋绑扎及砼浇注委托土建公司提供及制作,严格按设计审核通过的补强方案执行。

二、施工工艺㈠桩位测量放线定位①施工方法桩位按桩位图及检测结果,对问题桩进行开挖。

②井圈设置井圈设置,先定点,以确保人员操作为宜,按桩位位置设置井圈。

㈡施工工艺人工挖孔桩施工工序流程及质量控制如下图(图1)。

1. 开挖前应要据图纸定桩位;人工挖孔桩施工工序流程及质量控制图图12.机械选型: 根据现场情况,5个组同时施工作业井架等配套设备及备用设备。

桩基础补强方案

桩基础补强方案

基础补强方案Xxxx工程桩基础补强施工方案XXX年XXX月xxx桩基础补强施工方案审批会签表施工单位项目技术负责人:项目经理(签章):年月日设计单位项目负责人(签章):年月日监理单位总监理工程师(签章):年月日建设单位项目负责人(签章):年月日目录一、工程概况、事故原因、情况二、加固方案选择3.1补桩法3.2高压注浆法3.3高压注浆和钢管桩相结合法其作用机理分析三、处理原则及方法四、桩身补强方案及计算分析5.1桩身补强方案5.2桩荷载计算分析五、须进行加固处理桩基的设计、检测情况及处理方法6.1 XX#桩6.2 XX#桩6.3 XX#桩6.4 XX#桩6.5 XX#桩6.6 XX#桩六、桩身补强方案实施7.1高压双管旋喷洗孔7.2气举反循环抽渣7.3放置钢管7.4封孔口管7.5安装循环注浆装置并高压清洗孔身7.6压水实验7.7全孔段高压循环灌浆7.8封孔7.9桩基外侧注浆方案七、特殊情况处理八、质量保证措施9.1质量保证措施9.2检查方法九、安全生产措施十、施工人员、设备配备XXX桩基础补强施工方案一、工程概况;受XXX开发有限公司委托,根据XXX工程桩基础的XX根桩的钻芯法比对监测结果,其桩型为旋挖桩孔灌注桩,桩端持力层为中风化泥质粉沙岩,承载力特征值为2600KPa。

设计桩径为800mm、1000mm、1200mm、1500mm,桩端扩大D o为1400mm、1600mm、1800mm、2000mm、2200mm、2400mm,桩身砼强度等级为C35。

设计单桩承载力特征值4000KN~11700KN。

桩基施工完成后,通过检测,发现XX#桩桩身完整性为Ⅲ级,XX#、XX#、XX#、XX#桩桩身完整性为Ⅳ级。

本设计对上述XX根Ⅳ类桩及X根Ⅲ类桩不同情况,提出注浆加固处理方法。

(不合格的桩中无直径Φ1500mm的桩)加固处理方案编制依据为:1、XXX基础桩基设计图纸。

2、桩基检测报告。

3、XXX地勘报告和超前钻数据。

建筑补桩方案

建筑补桩方案
a.桩距:补桩与原桩基的桩距应满足规范要求;
b.桩长:补桩长度应根据地质条件、建筑物荷载及原桩基长度确定;
c.桩位:补桩位置应避免与原桩基冲突,并考虑施工便利性。
3.补桩施工工艺
a.施工准备:编制施工方案,明确施工流程、施工方法及质量控制措施;
b.施工顺序:先施工周边补桩,后施工问题桩基;
c.施工方法:采用静压法进行补桩施工;
三、补桩方案设计
1.补桩类型选择
根据工程地质条件、原桩基类型及设计要求,选择合适的补桩类型。常见的补桩类型有:预制桩、现浇桩、灌注桩等。
2.补桩数量及布置
(1)根据原桩基检测报告,分析问题桩基的位置、数量及程度,确定补桩数量;
(2)补桩布置应遵循以下原则:
①满足建筑物受力要求;
②尽量避免对原桩基的影响;
d.质量控制:加强施工过程质量控制,确保补桩质量。
4.补桩施工监测
a.施工过程中,对补桩及原桩基进行监测,掌握桩基变形、沉降等数据;
b.根据监测数据,及时调整施工方案,确保工程质量;
c.监测内容包括:桩顶沉降、桩身水平位移、周围土体变形等。
六、施工组织与管理
1.施工组织
a.成立补桩施工项目组,明确各成员职责;
二、补桩原因及目标
1.补桩原因
(1)桩基施工过程中,部分桩基未能达到设计要求,存在质量问题;
(2)地质条件变化,导致原有桩基无法满足设计要求;
(3)施工过程中,部分桩基损坏或失效。
2.补桩目标
(1)确保补桩后的桩基满足设计要求,保证建筑物安全稳定;
(2)提高补桩工程的施工质量,降低工程风险;
(3)合理控制补桩工程成本,提高经济效益。
4.补桩施工监测
(1)施工过程中,对补桩及原桩基进行监测,掌握桩基变形、沉降等数据;

管桩桩头加固的修补方案

管桩桩头加固的修补方案

管桩桩头加固的修补方案
具体修补方案如下:
锯平(或用小锤轻轻敲平)桩头,露出主筋3-4cm并调直使之垂直地面,(如桩头不需再接驳,可不露主筋),套上用同规格端板,将外露主筋逐条焊牢致端板螺孔位上,使端板底面高出桩头砼面1-2cm 并水平,将配套特制下托盘置于管桩内腔,其吊腿焊牢致端板内周边上,托盘吊装高度视桩头破损情况而定,如破损严重,可吊置稍深些,一般40-60cm即可,注意不要让焊接件超出上端面,(如上部需接驳,托盘中心透气管可高出),桩帽套箍下口与桩身接触圈用泥团塞实止漏,在管桩内腔托盘上首先铺垫一层碎石,碎石上再铺垫一层细砂,二层厚度不要太厚,以止漏为好,一般10cm左右,将环氧树脂混凝土倒入内腔,观察是否渗漏,如有局部渗漏,应予以止漏处理,环氧树脂混泥土接近端面为准,最上部只能用环氧树脂砂浆填充密充,使端板下底面与桩头砼紧密接触,将外套箍与桩身接触缝全部灌满,便于上部填充密实,待环氧树脂完全硬化后(一般需隔日),即可正常送桩。

所要的材料如下:环氧树脂、环氧树脂固化剂、端板、托盘、电
焊机(电焊条)、切割机、铲子、勺子、锤子(大锤)。

桩基补强加固专项施工方案

桩基补强加固专项施工方案

桩基补强加固专项施工方案一、前言桩基补强加固是针对桩基基础出现问题或需要增强承载力的情况而进行的专项施工。

本文将详细介绍桩基补强加固的施工方案,包括施工前准备、具体操作流程、注意事项等内容,以确保施工的高效性和安全性。

二、施工前准备在进行桩基补强加固施工前,需要进行充分的准备工作,主要包括以下几个方面:1.方案设计:根据实际情况制定具体的桩基补强加固方案,包括选用的材料、施工工艺和施工时序等内容。

2.施工人员培训:确保施工人员具备相关技能和经验,能够熟练操作相关设备和工具。

3.设备准备:准备好用于桩基补强加固的设备和工具,包括打桩机、捣固机等。

4.安全防护:制定施工安全管理方案,确保施工现场安全有序,施工人员佩戴必要的安全防护用品。

三、施工操作流程1. 桩基检测在进行桩基补强加固前,需要对桩基进行全面的检测,包括桩基的承载能力、变形情况等,以确定加固的具体位置和方式。

2. 钻孔处理根据设计要求,在桩基周围进行钻孔处理,以便后续的加固施工。

钻孔的深度和直径应符合设计要求。

3. 加固材料注入选择适当的加固材料,通过专用设备将其注入到钻孔中,确保充分填充每个钻孔,提高桩基的承载能力。

4. 桩基加固根据设计方案,采用合适的方式对桩基进行加固,包括预应力加固、纤维增强加固等,以提高桩基的承载能力和稳定性。

四、注意事项1.施工过程中需严格按照设计要求和施工方案执行,确保施工质量。

2.施工现场要保持清洁整洁,避免杂物对施工造成干扰。

3.施工人员需严格按照安全规定操作,确保施工过程安全。

4.施工结束后需进行验收,确保桩基补强加固效果达到设计要求。

五、结论桩基补强加固是一项重要的施工工程,通过本文介绍的施工方案,可以有效提高桩基的承载能力和稳定性。

在实际施工中,需严格按照设计要求和注意事项进行操作,以确保施工质量和安全。

以上是对桩基补强加固专项施工方案的介绍,希望可以为相关施工人员提供一定的参考和指导。

桩基础补强方案范文

桩基础补强方案范文

桩基础补强方案范文1.桩基础调查与分析在进行桩基础补强之前,需要对现有桩基础进行调查和分析。

通过对桩基础的检测和测试,确定桩基础的类型、长度、直径等参数,并评估桩基础的承载力和稳定性。

同时,分析桩基础的不足之处和原因,为后续的补强工作提供依据。

2.桩基础加固材料的选择3.桩顶加固在桩顶区域,可以采用钢筋和高强度混凝土进行加固。

具体操作步骤如下:(1)清理桩顶表面的杂物和污染物;(2)在桩顶区域预埋槽,槽底部加入适量的灰浆,再放入钢筋;(3)将预制的高强度混凝土浇入槽内,使其与钢筋紧密结合;(4)待混凝土凝固后,将桩顶区域进行抛光和修整。

4.桩身加固对于桩身的加固,可通过以下几种方法进行:(1)使用钢筋绕包:将钢筋绕在桩身周围,增加桩身的抗弯刚度和抗弯承载能力;(2)采用玻璃纤维带或碳纤维带:将玻璃纤维带或碳纤维带缠绕在桩身上,通过其高强度和轻质优势,提高桩身的承载力;(3)使用高强度混凝土浇筑:在现有桩身上浇筑一层高强度混凝土,以增加桩身的强度和稳定性;(4)应用聚合物材料:将聚合物材料注入桩体中,填充桩体内部的空洞,提高其整体强度。

5.加固后的检测和验收在完成桩基础补强后,需要对加固后的桩基础进行检测和验收工作。

通过对桩基础的各项指标进行检测,评估桩基础的承载力和稳定性是否达到要求,并进行相应的修正和调整。

总之,桩基础补强方案需要综合考虑桩基础的具体情况、工程要求和经济性等因素,选择合适的加固材料和措施,以提高桩基础的承载力和稳定性。

同时,在进行桩基础补强前后需要进行调查、分析和检测,以保证补强效果的可靠性和有效性。

这个桩基础的补强方案能够应用于大多数情况下,但在实际应用中,还需要根据具体情况进行调整和优化。

水泥搅拌桩管基补强施工方案

水泥搅拌桩管基补强施工方案

水泥搅拌桩管基补强施工方案目录一、工程概况 (2)二、施工依据 (2)三、施工方案 (2)3.1施工工艺 (2)3.2施工测量 (2)3.3开挖放坡形式的确定 (3)3.4补强管基结构层的确定 (3)3.5基坑开挖方法 (5)3.6基坑开挖验槽 (5)3.7抛片挤淤 (6)3.8 碎石换填 (6)3.9砂垫层回填 (6)四、组织保证措施 (6)五、安全保证措施 (7)六、质量保证措施 (8)水泥搅拌桩管基补强施工方案一、工程概况金湾航空城市政道路二期工程一标管桩复合地基路段管线采用D60水泥搅拌桩复合地基进行处理,搅拌桩桩长9m。

其中迎河东路GK0+340-GK0+420段水泥搅拌桩共435根,依云西路IK0+040-IK0+468.669段水泥搅拌桩共1975根,金山大道BK2+256.909-BK2+588.5段南半幅水泥搅拌桩共787 根,原设计管基采用水泥搅拌桩加碎石垫层和砂垫层的方法。

由于以上路段水泥搅拌桩位于淤泥层的第二节芯样部分抽测28天强度达不到要求,现根据管基补强试验采用增加换填碎石厚度的方法来处治。

二、施工依据1、管基补强试验及检测结果。

2、业主、设计、监理、质监、施工五方会议纪要。

3、国家颁布的施工规范及验收标准,安全规范及安全操作工程。

三、施工方案3.1施工工艺放线→开挖→验槽→基地压实→回填土分层压实→验收3.2施工测量挖基坑前应根据现场控制点,作为放样的依据。

将雨水、污水管道平面位置标记出来,两个井号间端点放样后,拉施工线,在基坑四周定木桩,将控制标高引至基坑周围,并用红油漆做上标记,便于标高的控制。

3.3开挖放坡形式的确定施工时采用挖掘机挖除管基范围内的覆土至管底标高下0.8m,如果挖深没有超过2m,采用放坡开挖;如果挖深超过2m,采用钢板桩支护开挖。

3.4补强管基结构层的确定根据不同地质分两种情况进行补强:情况一:开挖至管底标高下0.8m,如果遇到淤泥,抛填片石1m厚,上铺60cm厚碎石垫层,碎石垫层中间夹两层土工格栅,其中碎石垫层结构从下至上为10cm碎石层+一层土工格栅+40cm碎石层+一层土工格栅+10cm碎石层,再上铺20cm厚中粗砂,最后铺设土工布;详见情况一图。

管桩工程补充方案

管桩工程补充方案

管桩工程补充方案1. 引言管桩工程是一种常见的地基处理方式,常用于解决土地承载能力不足、地面沉降等问题。

然而,在实施管桩工程的过程中,有时会出现一些问题,需要采取补充方案来解决。

本文将提出一种管桩工程补充方案,旨在解决管桩工程施工中可能出现的问题。

2. 问题分析在实施管桩工程的过程中,可能会遇到以下问题:2.1 施工进度延迟由于不可预见的地质条件、天气等因素,施工进度可能会延迟,这会给工程进度带来不利影响。

2.2 施工质量问题管桩工程的施工质量对工程的安全和稳定性至关重要。

如果施工质量出现问题,可能会导致桩体强度不足、变形超过允许范围等情况。

2.3 资金预算超支如果在实施管桩工程的过程中发现了问题,需要采取相应的补充方案来修复。

这可能会导致额外的成本支出,超过原始的资金预算。

3. 解决方案为了解决上述问题,我们提出以下管桩工程补充方案:3.1 施工进度延迟的解决方案•加强现场管理,及时调配人力资源,确保施工进度的正常推进。

•建立天气监测系统,及时掌握天气变化,提前做出应对措施。

•合理安排工程进度计划,确保各项工作有序进行,避免施工进度延迟。

3.2 施工质量问题的解决方案•加强施工过程的质量控制,确保土方开挖、桩基灌注等工序符合工程要求。

•定期进行质量检查和监测,及时发现并处理施工质量问题。

•如发现施工质量存在重大问题,及时与设计单位和监理单位沟通协商,制定相应的修复方案。

3.3 资金预算超支的解决方案•做好工程方案设计和预算编制,充分考虑各项因素,尽量减少后期可能出现的额外费用。

•加强工程进度和费用的监控,及时发现并处理超支问题。

•如确实需要进行补充工程,要与业主和监理单位进行充分沟通,制定合理的费用补偿方案。

4. 实施计划为了确保该补充方案的有效实施,我们提出以下实施计划:1.在施工前,组织相关人员对施工方案进行审查,并确定针对性的补充方案。

2.在施工过程中,加强现场管理,实施质量控制措施,确保补充方案的有效实施。

Ⅲ类、Ⅳ类桩基补强方案

Ⅲ类、Ⅳ类桩基补强方案

Ⅲ类、Ⅳ类桩基补强方案XXXXXXXX国际物流商贸城Ⅲ类、Ⅳ类桩补强方案XXXXXXXX国际物流商贸城项目部一、工程概况1.1、工程基本概况XXXXXXXX国际物流商贸城位于某市仓山区,三环路与福峡路交叉口西南角。

一期工程为3栋商务办公楼,二期工程为8栋酒店式公寓及6栋商务办公楼。

其中大地下室位于二期4#楼~6#楼、8#楼~12#楼下部,地下室总建筑面积25294..5㎡。

上部结构为框剪结构,基础形式为桩基基础。

桩基设计等级为乙级,抗震设防烈度为七度,设计使用年限为50年。

除15#楼为冲(钻)孔灌注桩,其他楼桩基采用静压预应力高强砼管桩(PHC)。

桩基持力层为○8-2碎块状强风化花岗岩,桩身进入持力层深度≥1.0m。

本工程在施打前应试桩,终桩时由压桩力、标高双控制。

本工程单桩竖向承载力特征值为2200KN,极限承载力值为4400KN。

1.2 地质条件A、根据《某XXXXXXXX国际物流商贸城岩土工程地质详勘报告(详勘)》,该红线范围内地层分布自上而下依次为:(1)杂填土:灰黄色,湿,松,本层为新近回填(不及3年),主要为粘性土、建筑、生活垃圾与少量(10~15%)碎块石组成,本层厚:0.30~5.30m。

(2)粉质粘土:褐黄色、可塑,湿。

本层场地局部缺失,其余均有分布,层厚0.70~2.90m。

(3)淤泥:深灰色,饱和,流塑,中间夹有薄层砂及粉质粘土。

层厚1.60~18.40m。

(4)粉质粘土:姜黄,灰绿色,湿,可塑。

层厚1.10~12.90m。

(5)淤泥质土:深灰色,饱和、软塑。

层厚:1.60~12.30 m。

(6)残积砂质粘性土:褐黄、灰黄色、稍湿。

层厚:0.60~10.20 m。

(7)全风化花岗岩:黄褐色、稍湿~湿,硬塑。

层厚:0.80~12.20m。

(8)强风化花岗岩:黄褐、灰绿色,岩石风化明显,层厚:0.90~7.50m.B、场地地下水主要为孔隙~裂隙水类型,其含水性质:位于全风化花岗岩之上属孔隙潜水,主要靠大气降水和地表径流下渗补给,而强风化花岗岩为基岩裂隙水,严格受基岩风化和裂隙发育程度制约,潜水稳定水位埋深在4.61m~5.14m之间,地下水变化幅度在0.50m~1.00m 左右。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南京某厂房搬迁项目工程
静压管桩补强施工方案
第一章概述
施工桩基时,因场地属原暗河,原场地未进行清淤置换回填,直接进行土方回填,造成施工过程中桩机严重下陷而形成挤土效应致使桩身倾斜或移位而造成桩身缺陷;经低应变检测,其中有3根为Ⅲ类桩,9根为Ⅳ类桩。

为确保工程质量安全,现提出内加固法补强及接桩法补强工艺,详见管桩桩身缺陷补强详图。

第二章施工准备
1、先将地面积水抽干,确定人工挖孔直径,砌筑井圈。

2、根据检测结果,确定开挖深度(孔深)。

3、协调钢筋制作等事宜。

第三章施工组织
(一)主要机械设备配置
主要机械设备配置见表1。

(二)组织机构
为了确保工程的质量和工期,必须加大施工管理力度,健全组织机构,加强组织领导,统一指挥调度,规范施工管理,该补强施工过程采用项目经理负责制,建立健全安全和质量管理体系(详见图1、图2)。

本工程计划投入人员18人。

各岗位人员见现场人员组成表2。

质量管理体系图图1
安全保证体系图2
主要机械设备一览表表1
人员组成表表2
第四章施工方法和施工工艺技术措施
一.施工方法
1、根据现场特点,共12根桩,全面施工,根据现场情况,共分9个桩孔施工,其中三桩承台及两桩承台一阵开挖。

2、全部采用120砂浆砖护壁,根据现场实际情况调整,桩径大于等于2500时均采用240砂浆砖护壁。

3、挖孔桩的弃土集中堆放在场地边缘,或中间穿梭地处,必要时
进行场内倒运。

4、钢筋绑扎及砼浇注委托土建公司提供及制作,严格按设计审核通过的补强方案执行。

二、施工工艺
㈠桩位测量放线定位
①施工方法
桩位按桩位图及检测结果,对问题桩进行开挖。

②井圈设置
井圈设置,先定点,以确保人员操作为宜,按桩位位置设置井圈。

㈡施工工艺
人工挖孔桩施工工序流程及质量控制如下图(图1)。

1. 开挖前应要据图纸定桩位;
人工挖孔桩施工工序流程及质量控制图图1
2.机械选型: 根据现场情况,5个组同时施工作业井架等配套设备及备用设备。

3. 施工顺序: 根据桩型特点, 现场情况采用全面开挖,共计五个
班组同时开挖。

4.开挖要求及控制标准
本工程在成桩施工过程中应严格执行人工挖孔桩等有关建筑规范, 严格按要求施工, 成桩施工的技术和质量要求如下:
开挖前应检查桩位, 确保问题桩桩位准确性及处理操作范围。

测量井圈顶标面高程以控制桩顶标高。

有效桩长部分每节井圈的高度为1500mm。

土质较差时视现情况予以调整,适当减小。

当挖孔至身缺陷处时, 应及时通知现场技术员及监理等部门进行鉴定, 以确定补强方式(若为焊接处即采用重新焊接方式,若为桩身则采用接桩方式)。

终孔时应清除管壁污泥, 并通知各有关单位进行验收孔深,并根据实际深度绑扎钢筋。

常见质量问题及处理方法表3
第五章材料供应计划
材料供应计划:详见下表所示
人工挖孔桩主要材料用量计划
第六章、施工进度计划及质量保证措施
一、施工进度计划
根据类似工程的施工经验,共投入5班组,每个班组平均2.5天完成1根,12根缺陷桩均采用人工挖孔法,因有三桩及两桩承台,共计需挖9个桩孔,孔径不等,故完成9根桩需要6天。

钢筋绑扎及混凝土灌注滞后2天,回填土方2天,总工期约为10天。

二、质量保证措施
(一)、管理措施
1、加强技术培训,做到全员熟悉领会总公司质量方针和目标,并为之而努力工作。

2、根据公司质量体系文件要求进行过程控制及进货检验和试验程序控制。

3、特殊工种作业人员和管理人员,经培训已获得相应资格,均持证上岗。

4、根据公司质量体系文件要求,认真做好施工记录和质量记录,
并确保记录内容不漏项,并且准确、真实、清晰、及时。

5、加强施工质量检查和验收,做到先自检然后交接检,甲方、监理检查相结合的三级检查制度。

7、每个成孔过程中,当班技术人员应对桩身缺陷处进行与检测结果进行核查,发现有误差时及时通知监理等部门。

(二)、针对本工程特点的施工方法和措施
1、根据对工程地质报告的分析,施工场地地下水类型为潜水,水位受大气降水及季节性影响,地下水位较浅,填土及淤泥质土富水性,易塌孔,需做好排水工作。

2、杂填土及淤泥质土等欠稳定的地层要把护壁高度减小(300~500mm),并随挖随验、随浇注。

3、挖至桩身缺陷处时及时通知土建单位进行钢筋制作及绑扎,若为接缝处则进行重新焊接方式,严格遵守图集苏G03-2002有关焊接接桩的规定,焊缝必须满足《钢结构工程施工质量验收规范》GB20205-2001二级焊缝的要求。

4、钢筋绑扎及砼浇注由土建单位施工,我方配合,砼浇注采用插入式机械振捣器振捣密实,严格按设计审批通过的补强方案进行施工。

5、采用焊接方式处理后均进行桩身完整性检测,采用接桩方式均预留砼试块,强度达到设计要求后方可进行下道工序施工。

6、土方回填采用人工回填方式,分层压实,每层高度不高于 1.0米,利用木锤夯实,直至桩顶标高。

第七章安全施工保证措施
一、安全施工措施
1、工地成立以项目经理为首的安全生产领导小组,建立以专职安员、班组兼职安全员为主的安全保证体系(图3)。

进入现场要按岗位配戴不同颜色的安全帽。

安全施工管理网络图图3
2、机械、电器配备安全防护设施,电线高架,防止漏电;
3、特殊工种人员必须要持证上岗,要求各工序、各工种严格按相应的操作规程进行施工。

4、强化安全教育,使职工懂得安全生产知识,树立安全第一的观念。

每天由专职安全员例行安全检查,做好安全台帐。

5、优化安全办法,建立安全施工责任制,树立全员管理、安全第一的原则。

6、针对挖孔桩施工中的特殊情况,强调以下几点:
(1)从事挖孔桩作业工人皆为健壮人员。

进场施工必须遵守各项安全规定,严禁酒后上岗。

(2)孔口操作平台应自成稳定体系,防止成孔时被拉垮。

(3)孔口作业人员集中精力,密集注意孔内情况,积极配合孔内作业人员
进行作业,不擅自离岗。

在孔内上下递送工具物品时,严格禁止孔口物件落入孔内。

(4)护壁高出地面150~200mm,孔内有人,孔口必须有人监督防护,不得擅离岗位。

井下作业人员必须戴安全帽,穿胶鞋。

(5)挖孔深度超过10米时,应采取送风和36V照明,井下照明采用安全灯,电压不得高于36V。

(6)现场设立专职安全检查员,在施工前和施工中进行认真检查发现总是及时处理。

对违章作业有权制止。

(7)孔上提升架要经常检查吊钩、绳子、辘轳滑轮等制刹系统的安全性和牢固程度。

(8)井内人员上下,绳子应牢固,吊挂应稳定。

(9)井下作业人员应随时注意观察孔壁是否存在塌方,涌水及流砂现象,发现异常情况,应停止作业并通知有关人员及时处理。

第八章竣工验收及资料提交
补强处理完毕后,由甲方、监理方对工程按有关规范和设计要求进行全面质量验收,我方提交如下资料:
⒈施工组织设计、补强方案详图。

⒉施工原始记录。

⒊隐蔽工程验收资料。

⒋检测报告(低应变检测及砼强度检测)。

⒌材料质保书和检验记录及砼配合比通知单。

⒍分部分项工程或单项工程质量评定表。
