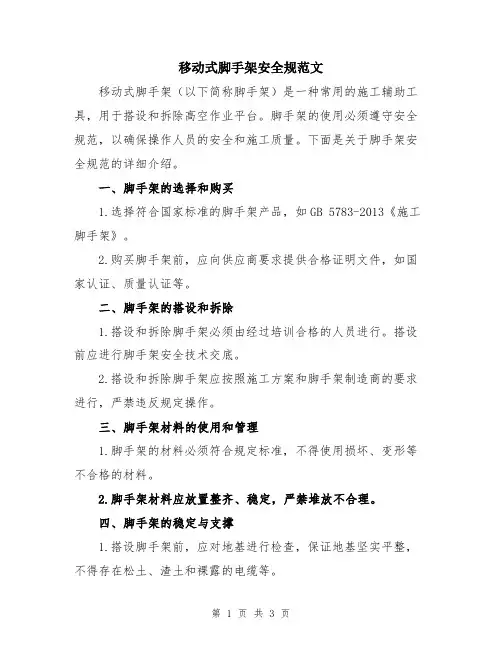

移动脚手架搭设规范及相应基础知识

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

脚手架搭设相关知识

一、术语

(一)脚手架分类

脚手架是为建筑施工或安装施工而搭设的上料、堆料以及施工作业用的临时结构架。

1.按所用的材料:分为木脚手架、钢脚手架和软梯。

2.按是否可移动:分为移动脚手架和固定脚手架。

3.按施工的性质:分为建筑脚手架和安装脚手架。

4.按搭接形式和使用用途分为

(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架。

(2)双排脚手架(双排架):由内外两排立杆和水平杆等构成的脚手架。

(3)结构脚手架:用于砌筑和结构工程施工作业的脚手架。

(4)装修脚手架:用于装修工程施工作业的脚手架。

(4)悬挑脚手架:应于设备安装或检修悬挑作业的脚手架。

(6)模板支架:用于支撑模板的、采用脚手架材料搭设的架子。

5.按遮挡大小分为

(1)敞开式脚手架:仅设有作业层栏杆和挡脚板,无其它遮挡设施的脚手架。

(2)局部封闭脚手架:遮挡面积小于30%的脚手架。

(3)半封闭脚手架:遮挡面积占30%~70%的脚手架。

(4)全封闭脚手架:沿脚手架外侧全长和全高封闭的脚手架。

(5)开口型脚手架:沿建筑周边非交圈设置的脚手架。

(6)封圈型脚手架:沿建筑周边交圈设置的脚手架。

6.其它

(1)移动挂梯、挂篮:可以移动的固定梯子或挂篮,一般在顶部设挂钩或设滑道,挂在牢固的部位。

(2)软梯:横杆用短木棍或钢管,绳子绑在横杆上,使用时在顶部做固定,催化大烟道、斜管、反应器、再生器等检修时常使用。

(二)连接件、垫件

1.扣件:采用螺栓紧固的扣接连接件。

2.直角扣件:用于垂直交叉杆件间连接的扣件。

3.旋转扣件:用于平行或斜交杆件间连接的扣件。

4.对接扣件:用于杆件对接连接的扣件。

5.防滑扣件:根据抗滑要求增设的非连接用途扣件。

6.连墙件:连接脚手架与建筑物的构件。

7.刚性连墙件:采用钢管、扣件或预埋件组成的连墙件。

8.柔性连墙件:采用钢筋作拉筋构成的连墙件。

9.底座:设于立杆底部的垫座。

10.固定底座:不能调节支垫高度的底座。

11.可调底座:能够调节支垫高度的底座。

12.垫板:设于底座下的支承板。

(三)杆件名称

1.立杆:脚手架中垂直于水平面的竖向杆件。

2.外立杆:双排脚手架中离开墙体一侧的立杆,或单排架立杆。

3.内立杆:双排脚手架中贴近墙体一侧的立杆。

4.角杆:位于脚手架转角处的立杆。

5.双管立杆:两根并列紧靠的立杆。

6.主立杆:双管立杆中直接承受顶部荷载的立杆。

7.副立杆:双管立杆中分担主立杆荷载的立杆。

8.水平杆:脚手架中的水平杆件。

9.纵向水平杆:沿脚手架纵向设置的水平杆。

10.横向水平杆:沿脚手架横向设置的水平杆。

11.扫地杆:贴近地面,连接立杆根部的水平杆。

12.纵向扫地杆:沿脚手架纵向设置的扫地杆。

13.横向扫地杆:沿脚手架横向设置的扫地杆。

14.横向斜撑:与双排脚手架内、外立杆或水平杆斜交呈之字形的斜杆。

15.剪刀撑:在脚手架外侧面成对设置的交叉斜杆。

16.抛撑:与脚手架外侧面斜交的杆件。

(四)度量名称

1.连墙件间距:脚手架相邻连墙件之间的距离。

2.连墙件竖距:上下相邻连墙件之间的垂直距离。

3.连墙件横距:左右相邻连墙件之间的垂直距离。

4.脚手架高度:自立杆底座下皮至架顶栏杆上皮之间的垂直距离。

5.脚手架长度:脚手架纵向两端立杆外皮间的水平距离。

6.脚手架宽度:双排脚手架横向两侧立杆外皮之间的水平距离,单排脚手架为外立杆外皮至墙面的距离。

7.立杆步距(步):上下水平杆轴线间的距离。

8.立杆间距:脚手架相邻立杆之间的轴线距离。

9.立杆纵距(跨):脚手架立杆的纵向间距。

10.立杆横距:脚手架立杆的横向间距,单排脚手架为外立杆轴线至墙面的距离。

11.主节点:立杆、纵向水平杆、横向水平杆三杆紧靠的扣接点。

12.作业层:上人作业的脚手架铺板层。

二、参考依据

1.《水利水电建筑安装安全技术工作规程》(SD267-88);

2.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。

三、设计要求

(一)基本要求

1.重要的脚手架必须制定施工方案,必要时制定安全保证措施。

2.高度25m以上的脚手架必须采用扣件式钢管脚手架,其单立杆脚手架高度宜控制在50m以内;高度超过50m的脚手架应采用双管立杆、钢丝绳斜拉、分段卸荷等有效措施,并另行专门设计。

3.脚手架的设计须满足工程的需要,并标明其用途、最大静荷载、最大动荷载及水平受力等;所选定的设计参数和构配件,不得低于现行国家和行业相关安全技术规范标准。

4.脚手架在施工中需要改变原有结构、加高(宽)、改为它用等情况下,须经技术部门验证,并经审批。

(二)技术要求

钢管脚手架所用材料须符合下列要求:

1.钢管外径应为48~51mm,壁厚3~3.5mm,长度以

2.1~2.8m和4~6.5m 为宜,有严重锈蚀、弯曲、裂纹、损坏的不得使用。

2.扣件应有出厂合格证明,凡脆裂、变形、滑丝的不得使用。

3.钢制脚手板应采用厚2~3mm的3号钢钢板,以长度1.4~3.6m、宽度23~25cm、肋高5cm为宜,两端应有连接装置,板面有防滑孔,凡有裂纹、扭曲的不得使用。

4.脚手架的立杆、大小横杆的间距根据脚手架的使用情况具体确定,但不得超过以下值:

横向立杆纵向立杆大横杆小横杆小横杆挑出的悬臂长

1.5m

2.0m 1.2m 1.5m 0.45m

5.斜道板、跳板的坡度不得大于1:3,宽度不得小于1.5m。

6.木架杆:铁丝用8#

四、搭设
