钢筋笼起重吊装方案
1 工程概况
1.1 建筑概况
11号、15号、16号线车站在铁路上海西站地区形成轨道交通换乘节点,15号线地下一层形成长约120米,宽80米的地下南北通道综合大厅,结合铁路上海西站和其它城市交通配套设施,形成铁路上海西站综合交通枢纽。15号线车站为地下三层岛式站台车站,车站主体布置在上海西站站场下。11号线上海西站站位于南北通道南侧,目前已完成大部分土建施工。16号线车站为地下二层岛式站台车站,车站主体布置在上海西站站场北侧交通路下。
建筑总平面图
(1)地下南北通道综合大厅总长133.24m,总宽82.33m。
(2)15号线车站总净长236.51(外包总长239.71m),标准段净宽22.30m(标准段总宽25.50m),为地下三层13.2m宽岛式站台车站,车站主体分布在上海西站站场下,总建筑面积为14257.00m2。
(3)16号线车站总净长304.71(外包总长307.51m),标准段净宽21.60m(标准段总宽24.00m),为地下二层14.0m宽岛式站台车站,车站主体分布在上海西站站场北侧交通路下,总建筑面积为16298.42m2。
1.2 围护结构概况
主体结构采用地下连续墙作为基坑的围护结构,地下一层采用600mm厚地下墙,墙深21.50m;地下三层采用1000mm厚地下墙,墙深47.5m;地下二层采用800厚地下墙,墙深31m、33.5m;地下一层与16号线车站临时封堵墙采用1000mm厚地下墙,墙深40.5m。
1.3 工程参建单位:
建设单位:上海真如副中心建设发展有限公司
设计单位:中铁第四勘察设计院集团有限公司
监理单位:上海建科监理咨询有限公司
施工单位:上海建工(集团)总公司
2 吊装说明
围护体系地下连续墙最大深度为47.5m,笼长46.5m,钢筋笼重量相当大,最重钢筋笼约45t重。为节省施工时间并减少因分节制作带来的不利影响,故决定对钢筋笼采用一次吊装入槽。
在钢筋笼吊放时,拟采用两台大型起重设备,分别作为主吊、副吊,同时作业,先将钢筋笼水平吊起,再在空中通过吊索收放,使钢筋笼沿纵向保持竖直后,撤出副吊,利用主吊吊装钢筋笼入槽。
根据设计要求,拟沿钢筋笼纵向布置三道桁架筋,使得钢筋笼起吊时横向均匀受力,同时使纵向保持良好的抗弯刚度。
计算依据:《起重吊装常用数据手册》
《建筑施工计算手册》
《钢结构设计规范》(GB50017-2003)
3 吊装步骤
钢筋笼吊装过程进,双机停置在钢筋笼的一侧的施工便道,主、副机双机抬吊,主机吊钩吊钢筋笼的顶部范围,副机吊钩起吊钢筋笼底部范围,主、副机均采用铁扁担穿滑轮组进行工作。主、副吊机同时工作,使钢筋笼缓慢吊离地面,并逐渐改变笼子的角度使之垂直。拆下副吊钢丝绳,由主机吊车将钢筋笼移到已挖好槽段处,对准槽段中心按设计要求槽段位置缓慢入槽,并控制其标高。钢筋笼放置到设计标高后,利用钢板制作的铁扁担搁置在导墙上。
4 吊点布置
1)钢筋笼横向吊点布置:按钢筋笼宽度L,布置2道;

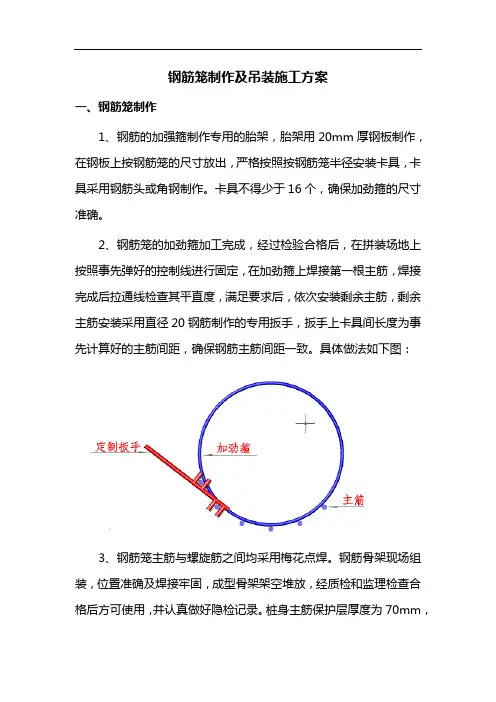

2)钢筋笼纵向吊点布置:按钢筋笼长度方向,布置6道,主吊吊机设二点,副吊吊机设四点。具体布置参见下图。
钢筋笼吊装示意图
5 钢筋笼吊装加固
1)、钢筋笼吊装加固
本工程钢筋笼采用整幅成型起吊入槽,考虑到钢筋笼起吊时的刚度和强度,根据设计图纸,钢筋笼内的桁架数量按水平筋长度的1.2~1.5m/个设置。钢筋吊点处用28mm圆钢加固,转角槽段增加8号槽钢支撑,每4m一根。钢筋笼最上部第一
根水平筋改为Φ28筋,平面用Φ20钢筋作5道剪刀撑以增加钢筋笼整体刚度。
2、钢筋绑扎焊接要求
钢筋来料要有质保书,并与实物进行核对,原材经试验合格后才能使用,焊接材料作好焊接试验,合格后才能投入使用。
主筋搭接优先采用对焊接头,其余当有单面焊接时,焊缝长度满足10d。搭接错位及接头检验应满足钢筋混凝土规范要求。
钢筋保证平直,表面洁净无油渍,钢筋笼成型用铁丝绑扎,然后点焊牢固,内部交点50%点焊,桁架处100%点焊。成型完成经验收后投入使用,起吊前对多余的料件予以清理。
4 设备选用
2)副吊选用:QUY150c型150t履带式起重机,主臂长度45.2m,主要性能见下表:
5 吊装计算
按标准幅6m,笼长46.5m进行验算。
主要计算内容包括:钢丝绳强度验算、主、副吊扁担验算、主吊把杆长度验算、吊攀验算、卸扣验算。
计算依据:《起重吊装常用数据手册》。
5.1 钢丝绳强度验算
钢丝绳采用6×37+1,公称强度为1700MPa,安全系数K取6。
1)主吊扁担上部钢丝绳验算
钢筋笼总重45.0T,铁扁担及索具总重约5.0T。
吊重:(45.0+5.0)=50.0T
钢丝绳直径:43mm,[T]=161KN
钢丝绳:T=P/2sinβ=250/(2×sin60°)=144KN<[T] 满足要求。
2)主吊扁担下部钢丝绳验算
钢丝绳在钢筋笼立起时受力最大。
吊重:(45.0+5.0)=50.0T
钢丝绳直径:43mm,[T]=161KN
钢丝绳:T=P/2=125/2=62.5KN<[T] 满足要求。
3)副吊扁担上部钢丝绳验算
通过受力分析,钢筋笼平放起吊进副吊受力最大,副吊作用力为320KN。
吊重荷载:320KN
钢丝绳直径:43mm,[T]=161KN
钢丝绳:T=P/2=160/2sinβ=160/(2×sin60°)=92KN<[T] 满足要求。
