中子服务区施工方案
中子服务区施工方案(1).doc
重庆海科交通工程建设有限公司二○一一年十二月第一章工程概况及编制依据第一节工程概况一、概况:建设单位:中国石油天然气股份有限公司四川广元销售分公司工程名称:广元中子服务区南区(A区)新建工程建设地点:京昆高速广元中子服务区南区建设规模:工程地点位于中子服务区南区。
由服务区综合楼、连廊、柴油机发电房、水泵房、左右侧公共厕所组成。
其中:综合楼建筑面积约2471 m2,连廊建筑面积约463m2,柴油机发电房建筑面积约56m2,水泵房建筑面积约41m2,左右侧公共厕所建筑面积各约817m2两层。
二、工程要求:1、工期:120日历天。
2、工程质量:合格。
第二节编制依据一、根据建设单位的要求、现场实际情况;二、相关规范规定与本工程的规模、特点、功能要求和施工期限;三、公司人力物力及技术条件;四、建设单位提供的全套施工图;五、国家现行有关工程施工和验收的标准、规范、规程、图集;六、本工程施工招标文件;七、现场实际踏勘情况;八、本公司具备的技术、机械等资源条件;九、《建筑工程质量通病防治手册》;十、《建筑施工手册》(第三版);十一、现行国家、行业、四川省有关施工及验收规范、技术规范、质量检验评定标准、安全技术规程。
第三节编制说明一、编制原则是“经济、合理、优质、高效”。
合理安排施工顺序,尽量采用先进技术,充分利用机械设备,做好人力物力的综合平衡,努力提高劳动效率,组织现场文明施工,力求在确保工程质量及安全施工的前提下,缩短工期,节约材料,降低成本,满足设计使用功能的要求。
二、本施工组织设计在机械配置、材料调配、质量要求、进度安排等方面统一部署,在施工中协调好各单位、各部门之间的关系,做到“人尽其力,物尽其用”,优质、高速、低耗地完成工程的施工,力求取得最好的经济效益和社会效益。
三、本施工组织设计编制的施工计划、施工方案及技术措施,力求做到计划布置合理,组织管理科学,技术先进,措施可靠,编写形式统一,内容完整,重点突出,针对性强,简明扼要,便于应用。

服务区工程施工进度计划范本
服务区工程施工进度计划范本
项目名称:服务区工程施工进度计划
项目概述:本项目旨在建设一座现代化的服务区,提供高质量的服务和便利设施。
施工期限:[开始日期] 至 [结束日期]
计划编制日期:[编制日期]
序号 | 工程阶段 | 工程内容 | 开始日期 | 完工日期 | 施工进度
1 | 前期准备 | 现场勘察、设计 | [日期] | [日期] | [进度]
2 | 土建工程 | 地基处理、基础施工 | [日期] | [日期] | [进度]
3 | 结构工程 | 框架搭建、主体施工 | [日期] | [日期] | [进度]
4 | 安装工程 | 电气、给排水、通风设备安装 | [日期] | [日期] | [进度]
5 | 装修工程 | 室内装修、门窗安装 | [日期] | [日期] | [进度]
6 | 系统集成 | IT系统安装、设备调试 | [日期] | [日期] | [进度]
7 | 设备验收 | 各项设备验收 | [日期] | [日期] | [进度]
8 | 竣工验收 | 完工验收、移交 | [日期] | [日期] | [进度]
备注:以上时间安排仅供参考,具体进度可能会因各种因素而有所变动。
请施工单位密切关注项目进展,及时调整施工计划,并与相关部门及时沟通。
服务区改造施工安全方案
服务区改造施工安全方案服务区改造施工安全方案一、施工前的准备工作1. 组织编制服务区改造施工详细方案,明确工程范围、工期和施工方法,并根据现场情况制定详细的施工图纸和施工流程图。
2. 成立施工安全管理小组,由负责人、安全员和负责施工的工程师组成,负责制定施工安全管理制度和具体的防范措施。
3. 按照相关法律法规和标准要求,进行项目的环境影响评价,并制定相关措施来减少对环境的影响。
4. 开展施工前的安全培训,确保所有施工人员充分了解工程的安全要求和施工流程,并掌握必要的安全技术知识。
5. 对施工现场进行全面的安全检查,排除所有潜在的安全隐患,并在施工区域周边设置警示标志和围挡,确保施工现场的安全。
6. 确定施工期间的施工路线和物料堆放区域,避免对交通和周边环境造成不利影响,并采取必要的交通管控措施。
二、施工期间的安全保障措施1. 设立临时围挡和施工区域标识,确保施工区域与行人区域分隔开,防止人员和非施工人员进入施工区域。
2. 对施工区域内的施工人员进行安全教育,特别是高空作业、危险品使用和机械设备操作等方面的安全知识。
3. 加强对施工现场的巡视巡查,确保施工区域内没有危险物品堆放,施工设备运转正常,施工人员及时佩戴安全帽等防护用品。
4. 对施工现场的电力设备和用电设备进行定期检查,确保电气设备的安全可靠,避免电气事故的发生。
5. 定期进行现场安全检查和隐患排查,发现安全隐患及时整改,确保施工过程中的安全。
6. 设立安全预警系统,及时发现施工现场的安全隐患和紧急情况,并采取相应的措施进行处置。
三、施工后的安全保障工作1. 进行施工质量验收,确保工程符合相关标准和要求,具有良好的使用性能和安全性能。
2. 清理施工现场的材料残渣和危险废物,保持环境整洁,并按规范要求进行分类收集和处理。
3. 建立施工档案和安全记录,对施工过程中出现的事故和紧急情况进行记录和分析,总结经验教训,为以后的施工提供参考。
4. 进行施工后的安全评估,总结施工过程中的安全管理工作,并提出改进意见和措施,以提高今后工程施工的安全水平。
服务区施工方案
服务区施工方案1. 引言本文档旨在为服务区施工方案提供详细的规划和执行策略,旨在确保施工顺利进行并提供最佳的服务区体验。
本方案包括施工的时间安排、施工过程中的安全措施、以及施工期间对用户的服务保障等内容。
2. 施工时间安排为了最大程度减小对用户的影响,施工时间应在深夜或早晨进行。
具体施工时间安排如下:•星期一至星期五:午夜12点至早晨5点进行施工。
•星期六和星期天:午夜1点至早晨6点进行施工。
在施工期间,施工方应制定详细的工作计划,确保施工进度的可控性和可见性。
同时,应与相关部门共同协调,避免与其他施工项目冲突。
3. 施工过程中的安全措施为了确保施工期间的安全性和顺利进行,以下是施工过程中需要采取的安全措施:3.1 周边交通管控在施工期间,需要设置合理的交通管控措施,确保施工区域内的交通畅通并保证施工人员的安全。
具体措施包括但不限于:•设立临时路障和标志牌,引导交通流向。
•涉及到道路封闭的情况下,提前通知相关交通部门和用户,公布适当的绕行路线。
3.2 安全警示标识在施工区域内,应设置明显的安全警示标识,以提醒用户注意施工现场并采取必要的安全措施。
标识应包括施工区域的边界、禁止入内的标志、安全帽必须佩戴的标识等。
3.3 施工人员培训和防护措施施工人员应接受相关培训,了解在施工过程中可能发生的风险和危险,并掌握相关安全操作技能。
同时,施工人员应佩戴必要的个人防护装备,包括但不限于安全帽、安全鞋、眼睛防护、口罩等。
3.4 紧急救援措施施工中应配备紧急救援设备和人员,以应对可能发生的意外事故。
施工方应制定详细的应急预案,并确保救援设备和人员在施工现场周围的可及性。
4. 施工期间的用户服务保障为了减少施工对用户的影响,并确保在施工期间依然提供良好的服务,以下措施可供参考:4.1 临时服务设施在施工期间,可设立临时服务设施,包括临时厕所、临时餐饮区域等,以提供基本的生活服务。
4.2 周边交通设施施工期间应与相关交通部门共同协调,确保周边的交通设施正常运营,并提供适当的绕行路线或交通引导。
广东中心服务区施工方案

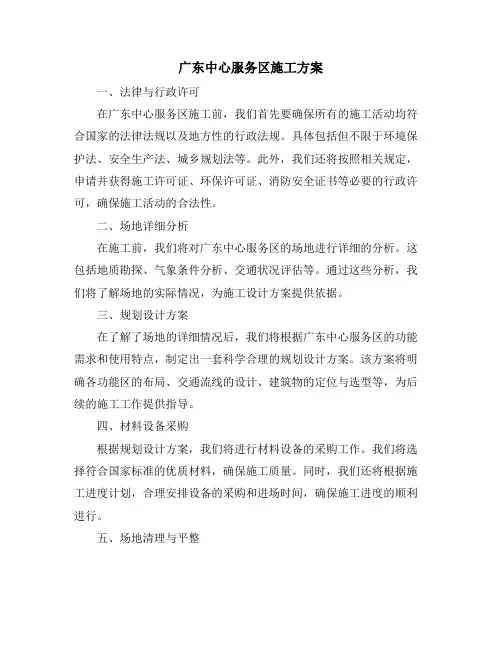

广东中心服务区施工方案一、法律与行政许可在广东中心服务区施工前,我们首先要确保所有的施工活动均符合国家的法律法规以及地方性的行政法规。
具体包括但不限于环境保护法、安全生产法、城乡规划法等。
此外,我们还将按照相关规定,申请并获得施工许可证、环保许可证、消防安全证书等必要的行政许可,确保施工活动的合法性。
二、场地详细分析在施工前,我们将对广东中心服务区的场地进行详细的分析。
这包括地质勘探、气象条件分析、交通状况评估等。
通过这些分析,我们将了解场地的实际情况,为施工设计方案提供依据。
三、规划设计方案在了解了场地的详细情况后,我们将根据广东中心服务区的功能需求和使用特点,制定出一套科学合理的规划设计方案。
该方案将明确各功能区的布局、交通流线的设计、建筑物的定位与选型等,为后续的施工工作提供指导。
四、材料设备采购根据规划设计方案,我们将进行材料设备的采购工作。
我们将选择符合国家标准的优质材料,确保施工质量。
同时,我们还将根据施工进度计划,合理安排设备的采购和进场时间,确保施工进度的顺利进行。
五、场地清理与平整在施工前,我们将对场地进行清理和平整工作。
这包括清除场地上的障碍物、垃圾等,对场地进行平整处理,确保施工场地的整洁和平整。
六、建筑结构施工在完成了场地清理与平整后,我们将开始进行建筑结构的施工工作。
我们将按照规划设计方案,进行建筑物的定位和基础施工。
在施工过程中,我们将严格遵守施工规范和安全操作规程,确保施工质量和安全。
七、设备安装工作在建筑结构施工完成后,我们将进行设备的安装工作。
这包括电气设备的安装、给排水设备的安装、空调设备的安装等。
我们将按照设备的使用说明和安装要求,进行设备的安装和调试工作,确保设备的正常运行和使用。
八、环境布置与美化在设备安装工作完成后,我们将进行环境布置与美化工作。
这包括绿化植物的种植、景观设施的设置、照明设备的安装等。
通过这些工作,我们将营造出一个舒适、美观的环境,提升广东中心服务区的整体形象。
服务区工程施工进度计划范本
服务区工程施工进度计划范本服务区工程施工进度计划范本项目名称:服务区工程施工单位:XXX公司项目负责人:XXX项目开始日期:XX年XX月XX日项目结束日期:XX年XX月XX日施工阶段1:准备阶段工期:XX天开始日期:XX年XX月XX日结束日期:XX年XX月XX日主要工作内容:1. 勘察土地并确定规划方案2. 编制施工图纸和施工方案3. 筹备施工所需的材料和设备施工阶段2:地基与基础施工工期:XX天开始日期:XX年XX月XX日结束日期:XX年XX月XX日主要工作内容:1. 挖掘土地并清理工地2. 进行地基处理和基础混凝土浇筑3. 安装地下设施管线和电力系统施工阶段3:主体结构施工工期:XX天开始日期:XX年XX月XX日结束日期:XX年XX月XX日主要工作内容:1. 进行主体结构施工,包括梁、柱、墙体等的砌筑和混凝土浇筑2. 安装钢结构和预制构件施工阶段4:装饰装修施工工期:XX天开始日期:XX年XX月XX日结束日期:XX年XX月XX日主要工作内容:1. 进行室内外装饰材料的安装和装修工作2. 进行室内外电气和水暖设备的安装和调试施工阶段5:设备安装与调试工期:XX天开始日期:XX年XX月XX日结束日期:XX年XX月XX日主要工作内容:1. 安装各种服务设施,包括卫生间、厨房等设施2. 进行设备调试和运行测试施工阶段6:整体检验与验收工期:XX天开始日期:XX年XX月XX日结束日期:XX年XX月XX日主要工作内容:1. 进行整体工程及设备的质量检验2. 进行工程验收并按照合同要求提交验收报告以上是服务区工程施工进度计划范本,具体的工期和工作内容可以根据实际情况进行调整和修改。
服务区施工标准化方案
服务区施工标准化方案服务区施工标准化方案一、背景随着交通事业的发展和人民生活水平的提高,服务区的建设和发展变得越来越重要。
服务区是道路交通系统中的重要组成部分,直接影响着路网运行效率和用户出行体验。
因此,制定一套科学的服务区施工标准化方案,对于提高服务区的建设质量和标准化水平具有重要意义。
二、目标本标准化方案的目标是通过规范服务区施工行为,提高施工质量、减少施工周期、增加施工效益、保护环境和确保施工过程的安全性。
三、内容1. 施工前准备(1) 编制详细施工方案,明确施工目标、任务和进度计划;(2) 编制施工组织设计,明确施工人员、设备、材料等资源的配置;(3) 进行现场勘察,对施工区域进行详细调查和测量;(4) 确定材料的供应渠道和质量标准;(5) 制定安全施工管理计划,明确施工过程中的安全风险点和应对措施。
2. 施工流程(1) 施工前期准备工作:清理施工区域、搭建施工临时设施;(2) 土方工程:挖掘和填筑土方;(3) 基础工程:进行服务设施的基础施工,如路面、桥梁、排水系统等;(4) 建筑工程:建设服务设施主体建筑,如建筑物、厕所、加油站等;(5) 装饰工程:进行服务设施的装饰和装修;(6) 电气工程:进行服务设施的电气设备安装和调试;(7) 绿化工程:进行服务设施周围的景观绿化;(8) 竣工验收:对施工结果进行检查和验收。
3. 施工质量控制(1) 严格按照施工方案进行施工,确保施工过程和结果符合相关标准和规范要求;(2) 严格按照材料质量标准进行材料采购和检验;(3) 指定专人负责现场监督和质量检查,确保施工质量;(4) 建立施工质量档案,记录施工过程和验收结果。
4. 安全施工要求(1) 确保施工现场的安全作业环境,设置合理的安全防护设施;(2) 施工人员必须经过相关培训和考核,持证上岗;(3) 施工过程中禁止使用不合格的设备和材料;(4) 施工过程中必须使用个人防护装备,如安全帽、安全鞋等;(5) 实施施工现场巡视和安全检查,及时消除安全隐患。
2、XX服务区-专项施工方案
目录一、编制依据 (4)二、工程概况介绍 (6)2.1 工程概要 (6)2.2 工程主要参数 (6)2.3 工程地质条件 (6)三、施工应具备的条件 (7)3.1 施工总体部署 (7)3.2 技术准备 (9)3.3 施工现场准备 (10)3.4 临时用电、用水计划 (10)3.5 施工总平面布置 (11)四、施工主要机具及材料 (12)4.1 机械设备进场计划及保证措施 (12)4.2 主要材料进场计划及质量保证措施 (13)五、施工方法、步骤 (13)5.1 管桩的现场堆放 (13)5.2 管桩的吊运 (14)5.3巨野服务区东区 (14)1、压桩 (14)2、接桩 (15)3、送桩、截桩 (16)4、终压标准 (16)5.4巨野服务区西区 (16)1、打桩 (16)2、接桩 (17)3、送桩、截桩 (17)4、收锤标准 (18)六、劳动力配备及工期要求 (18)七、施工应达到的质量标准及工艺要求 (20)7.1 工程质量标准 (20)7.2 施工质量检查与控制 (21)7.3 质量保证体系 (22)7.4 确保工程质量的管理措施 (22)7.5 质量通病预防措施 (23)八、安全及文明施工要求 (24)8.1、安全生产的管理措施 (24)8.2 文明施工的管理措施 (35)8.3 季节性施工保证措施 (37)九、环境保护措施及要求 (37)9.1 降低噪音的措施 (37)9.2 环境保护的措施 (38)十、成品及半成品保护要求 (38)10.1 建立组织机构 (38)10.2 成品、半成品保护措施 (39)10.3 工程保修的承诺 (39)十一、计算书及相关图纸 (39)十二、应提供的质量记录和验收级别 (40)十三、计划编制的作业指导书名称和时间及负责人 (40)十四、应急预案 (40)14.1 应急救援预案 (40)14.2 工程事故应急预案 (41)十五、附图附表 (42)15.1 施工进度计划横道图 (42)15.2 静压沉桩(锤击沉桩)施工工艺流程 (42)15.3 质量管理保证体系框图 (43)15.4 安全管理保证体系框图 (44)15.5 危险源辨识与环境因素识别表 (44)一、编制依据1、编制依据(1)《建筑桩基技术规范》(JGJ 94-2008)(2)《建筑基桩检测技术规范》(JGJ 106-2014)(3)《建筑地基处理技术规范》(JGJ79-2012)(4)《建筑工程施工质量验收统一标准》(GB50300-2013)(5)《建筑地基基础工程施工质量验收标准》(GB50202-2018)(6)《预应力混凝土管桩》(图集号:10G409)(7)《XX桩基工程招标及答疑文件》(8)《XX桩基工程图纸》(9)《XX岩土工程勘察报告》2、编制原则(1)符合本工程招标文件中关于工期、质量、安全、环境保护、造价等方面要求。
(售后服务)中子服务区施工方案
重庆海科交通工程建设有限公司二○一一年十二月第一章工程概况及编制依据第一节工程概况一、概况:建设单位:中国石油天然气股份有限公司四川广元销售分公司工程名称:广元中子服务区南区(A区)新建工程建设地点:京昆高速广元中子服务区南区建设规模:工程地点位于中子服务区南区。
由服务区综合楼、连廊、柴油机发电房、水泵房、左右侧公共厕所组成。
其中:综合楼建筑面积约2471 m2,连廊建筑面积约463m2,柴油机发电房建筑面积约56m2,水泵房建筑面积约41m2,左右侧公共厕所建筑面积各约817m2两层。
二、工程要求:1、工期:120日历天。
2、工程质量:合格。
第二节编制依据一、根据建设单位的要求、现场实际情况;二、相关规范规定与本工程的规模、特点、功能要求和施工期限;三、公司人力物力及技术条件;四、建设单位提供的全套施工图;五、国家现行有关工程施工和验收的标准、规范、规程、图集;六、本工程施工招标文件;七、现场实际踏勘情况;八、本公司具备的技术、机械等资源条件;九、《建筑工程质量通病防治手册》;十、《建筑施工手册》(第三版);十一、现行国家、行业、四川省有关施工及验收规范、技术规范、质量检验评定标准、安全技术规程。
第三节编制说明一、编制原则是“经济、合理、优质、高效”。
合理安排施工顺序,尽量采用先进技术,充分利用机械设备,做好人力物力的综合平衡,努力提高劳动效率,组织现场文明施工,力求在确保工程质量及安全施工的前提下,缩短工期,节约材料,降低成本,满足设计使用功能的要求。
二、本施工组织设计在机械配置、材料调配、质量要求、进度安排等方面统一部署,在施工中协调好各单位、各部门之间的关系,做到“人尽其力,物尽其用”,优质、高速、低耗地完成工程的施工,力求取得最好的经济效益和社会效益。
三、本施工组织设计编制的施工计划、施工方案及技术措施,力求做到计划布置合理,组织管理科学,技术先进,措施可靠,编写形式统一,内容完整,重点突出,针对性强,简明扼要,便于应用。
服务区工程进度计划方案
服务区工程进度计划方案前言服务区工程建设是保障公路旅行的必要设施,服务区的建设和保障能力对保障公路交通安全、提高旅行者服务水平具有极为重要的作用。
因此,为了保证服务区工程的建设质量和进度,制定出一套合理有效的进度计划方案变得尤为关键。
本文档将会介绍服务区工程进度计划方案,旨在为服务区工程建设提供一套可行性、完整性、科学性的进度计划方案,以期服务区工程的建设质量和时间进度得到有效控制。
服务区工程进度计划方案的制定1. 项目范围定义在服务区工程进度计划方案的制定过程中,首先需要明确定义项目的范围。
项目范围应包括服务区建设的区域范围、建设内容、建设的时间要求、建设的质量标准等。
2. 进度计划制定服务区建设进度计划的制定是整个进度计划方案非常重要的环节。
进度计划要从工程时间进度、工程量进度、成本控制、人员调配等方面考虑,保证了工作的顺利推进。
2.1 工期进度计划针对服务区建设的时间要求,本项目制定了详细、科学的工期进度计划,确保工程项目在规定时间内实现。
首先,本项目将服务区建设按照不同地区进行分类,每个地区的服务区建设时间都将进行详细计划,对于每一项工程项目都将有一个相应的施工周期及进度安排表。
在工期进度计划中,每项工程的详情都将有相应的工期计划表明,具体内容包括:•工程时间周期•详细的工程职能分析•工程进度安排图与表格的制定数据采用三重验证机制,即:服务区建设管理部门、承包商和监理等三个部门进行数据核对、确定稳定之后才导入工程进度控制系统进行计算,确保数据的真实可靠性。
2.2 工程量进度计划工程量进度计划是针对服务区建设中的施工进度而制定的计划。
其核心是确定服务区建设中的每一项工程的产能、产值和故障率等内容,通过有效的施工计划推动服务区建设的顺利进行。
具体而言,本项目将通过以下几个环节制定工程量进度计划:•将服务区建设工程按照不同装修标准,划分为不同的子工程项;•将每个施工项的工程量计划细化到每个施工工序。
服务区工程进度安排方案
服务区工程进度安排方案前言针对服务区工程进度安排的要求,本文档详细介绍了服务区工程进度安排方案,包括项目计划的制定,工程进度的管理和监控等方面的内容。
项目计划的制定需要考虑的要素在项目计划制定的过程中,我们需要考虑以下的要素:•人员分配和安排•工程范围和任务•工程进度表•里程碑和关键节点•资源分配和管理项目计划的制定过程在项目计划制定的过程中,我们需要完成以下步骤:1.定义工程范围和任务,确定工程目标和完成时间;2.列出工程任务,并确定每个任务的持续时间;3.确定关键节点和里程碑;4.制定项目进度表,并将每个工程任务安排到进度表中;5.确定资源需求,如人力、物资、设备等;6.制定时间表,统计工程任务的时间长度,计算总工期和每个工程任务的开始和完成时间;7.评估项目风险,并制定应对措施。
工程进度的管理和监控工程进度的管理在工程进度管理的过程中,我们需要完成以下工作:1.监控进度,比较实际进度和计划进度的差距,及时调整工程进度;2.根据工程进度表和进度监控信息,制定并调整工作计划;3.确保各项任务按照计划完成,防止进度滞后,及时解决一些紧急问题;4.周期性地对工程计划和进度进行评估,按时汇报进度情况。
工程进度的监控在工程进度监控的过程中,我们需要完成以下工作:1.实时监控工程进度,通过进度预警、任务提醒等手段,保证工程任务按时完成;2.针对工程进度中的问题,及时制定调整计划,采取有效的措施,防止工期延误;3.根据工程进展情况,对工程进度表和任务清单进行调整;4.确保进度管理的有效性和及时性,例如每日例会,每周汇报等。
结论针对服务区工程进度安排,我们需要在项目计划制定中考虑人员安排和分配、工程范围和任务、工程进度表等各项因素,并在管理和监控中及时调整进度,根据进度情况进行计划和任务的调整,以确保工程进度达成目标。
服务区施工方案
服务区施工方案
服务区是公路交通系统中的重要环节,为保障公路交通的安全和畅通,必须加强服务区的基础设施建设。
服务区施工方案应围绕以下几点展开:1.确定服务区的位置和规模。
服务区应位
于交通流量较大的区域,方便用户的停车和休息。
根据交通流量、周边需求及土地现状等因素,确定服务区的规模和布局。
2.编制详细的施工计划。
包括施工时间安排、人员配备、材料
采购等,合理安排施工进度,确保按时完成施工任务。
3.进行
地质勘测和环境评估。
在施工前进行地质勘测,了解土地的承载能力和基本地质情况,确保施工安全。
同时进行环境评估,保护周边环境的完整性和生态平衡。
4.规划合理的布局。
根据
服务区的规模和功能需求,合理规划布局,包括停车场、餐厅、卫生间、加油站、超市等设施的位置及数量,以方便用户的使用。
5.合理选择材料和施工工艺。
选用质量优良、环保的建筑
材料,确保服务区的持久性和安全性。
合理选择施工工艺,提高施工效率,降低成本。
6.加强施工管理。
施工期间,加强对
施工现场的管理,重点保证安全生产,确保施工过程中的安全和质量。
7.进行验收和投入使用。
在施工完成后进行验收,确
保服务区的建设符合相关标准和规定。
与相关部门进行手续办理,及时投入使用,为公众提供优质的服务。
通过以上方案,可确保服务区的建设质量和时间进度,为公路交通系统提供更好的服务。
服务区物业服务施工方案
服务区物业服务施工方案1. 引言本文档旨在提供服务区物业服务施工方案的详细说明,以确保服务区物业服务的高质量和高效率。
服务区物业服务是为服务区内的使用者提供舒适和便利的生活环境的关键要素之一。
因此,本方案旨在确保服务区物业服务施工的规范性和一致性。
2. 施工范围服务区物业服务施工的范围包括但不限于以下内容:•清洁与卫生:定期清扫和打扫服务区内的道路、公共设施和卫生间,保持服务区的整洁和卫生。
•绿化与景观:维护服务区内的绿化植被,包括修剪树木、浇水、修整草坪等,确保服务区的美观和环境舒适。
•维护与维修:及时修复和维护服务区内的设备设施,包括照明设备、电器设备等,确保正常运作和安全使用。
•安全与监控:维护服务区的安全设施,包括CCTV监控系统、消防设备等,确保服务区的安全和秩序。
3. 施工流程3.1 施工准备阶段在施工开始之前,需要进行施工准备工作。
这包括但不限于以下内容:•制定施工计划和时间表,确保施工按照预定计划进行。
•配置所需的施工人员和设备资源,确保施工顺利进行。
•联系相关供应商,准备所需材料和工具。
3.2 施工执行阶段在施工执行阶段,按照施工计划进行具体施工工作。
这包括但不限于以下内容:•进行定期的清洁工作,包括清扫道路、清洗卫生间等。
•进行绿化和景观维护工作,包括修剪树木、修整草坪等。
•进行设备设施的维护和维修工作,确保设备设施正常运作。
•进行安全设施的检查和维护工作,确保服务区的安全。
3.3 施工总结阶段在施工结束后,需要进行施工总结工作。
这包括但不限于以下内容:•对施工过程进行总结和评估,查找存在的问题并提出改进方案。
•对施工效果进行评估,确保达到预期目标。
•归档施工相关文件和记录,以备将来参考。
4. 施工质量控制为确保服务区物业服务施工的质量,需要进行相应的质量控制措施。
这包括但不限于以下内容:•设立监督人员,对施工进行监督和检查。
•制定施工标准和规范,确保施工符合相关要求。
•进行日常巡检和定期验收,发现问题及时整改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载中子服务区施工方案地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容重庆海科交通工程建设有限公司二○一一年十二月第一章工程概况及编制依据第一节工程概况一、概况:建设单位:中国石油天然气股份有限公司四川广元销售分公司工程名称:广元中子服务区南区(A区)新建工程建设地点:京昆高速广元中子服务区南区建设规模:工程地点位于中子服务区南区。
由服务区综合楼、连廊、柴油机发电房、水泵房、左右侧公共厕所组成。
其中:综合楼建筑面积约2471 m2,连廊建筑面积约463m2,柴油机发电房建筑面积约56m2,水泵房建筑面积约41m2,左右侧公共厕所建筑面积各约817m2两层。
二、工程要求:1、工期:120日历天。
2、工程质量:合格。
第二节编制依据一、根据建设单位的要求、现场实际情况;二、相关规范规定与本工程的规模、特点、功能要求和施工期限;三、公司人力物力及技术条件;四、建设单位提供的全套施工图;五、国家现行有关工程施工和验收的标准、规范、规程、图集;六、本工程施工招标文件;七、现场实际踏勘情况;八、本公司具备的技术、机械等资源条件;九、《建筑工程质量通病防治手册》;十、《建筑施工手册》(第三版);十一、现行国家、行业、四川省有关施工及验收规范、技术规范、质量检验评定标准、安全技术规程。
第三节编制说明一、编制原则是“经济、合理、优质、高效”。
合理安排施工顺序,尽量采用先进技术,充分利用机械设备,做好人力物力的综合平衡,努力提高劳动效率,组织现场文明施工,力求在确保工程质量及安全施工的前提下,缩短工期,节约材料,降低成本,满足设计使用功能的要求。
二、本施工组织设计在机械配置、材料调配、质量要求、进度安排等方面统一部署,在施工中协调好各单位、各部门之间的关系,做到“人尽其力,物尽其用”,优质、高速、低耗地完成工程的施工,力求取得最好的经济效益和社会效益。
三、本施工组织设计编制的施工计划、施工方案及技术措施,力求做到计划布置合理,组织管理科学,技术先进,措施可靠,编写形式统一,内容完整,重点突出,针对性强,简明扼要,便于应用。
四、“百年大计,质量第一,安全第一”。
公司素以“质量求生存,管理求效益,信誉求发展”为企业的方针,工程建设历来以质量、安全为第一位,故本施工组织设计对质量、安全方面作了较详的阐述。
第二章工期施工进度计划第一节工期计划一、根据业主要求及不影响加油站提前使用,我公司针对该工程在时间节点上采用分段平行施工、突出重点及紧要工程,依据时间先后主要工程节点划分如下:厕所、水泵房、配电系统、场地管网、附属、场地硬化、综合楼、绿化等项目,全部工程在120日历天内全部完工。
二、任务划分及节点完成时间1、厕所、水泵房、配电系统2012年1月5日完成技术交底、施工放线等开工前期一切事宜;2012年1月5日~春节放假前完成基础部分;2012年2月10日~2012年3月15日完成主体结构、安装工程同步进行;2012年3月15日~2012年4月25日完成装饰工程、安装工程同步完成;2012年4月25日~2012年5月1日前完成竣工交验;2、场地管网、附属、场地硬化2012年1月5日完成技术交底、施工放线等开工前期一切事宜;2012年1月5日~春节放假前完成场地土石方工程;2012年2月10日~2012年4月5日完成管网工程;2012年5月1日完成道路工程;3、综合楼2012年1月5日完成技术交底、施工放线等开工前期一切事宜;2012年1月5日~2012年2月20日完成基础部分;2012年2月20日~2012年4月1日完成主体工程;安装工程同步进行;2012年4月1日~2012年5月10日完成装饰工程;安装工程同步完成;2012年5月15日前完成竣工交验;4、绿化2012年1月5日完成技术交底、施工放线等开工前期一切事宜;2012年5月15日前完成竣工交验;第二节工期保证措施严格实行项目施工管理,成立一个具有丰富目标管理经验和拼搏精神的项目经理部,并与建设、设计、监理等单位紧密配合,严格按照施工组织设计进行施工,保证总进度如期实行。
实行目标分解,责任到人。
项目经理全面负责进度计划实施;项目工程师和各专业项目工长具体领导执行;操作人员则服从安排,积极投入具体工作,并保质、按时完成各自任务;内业人员每旬按实填写工程进度表,负责上报项目经理;公司生产部门每月定时核实工程进度,并督促按进度计划执行。
采用严格的目标管理,建立全方位、全过程、多层次的目标管理体系,向管理要效益、要质量、要工期。
一、从施工计划安排方面根据每月计划要求,项目部排出旬计划,做到以旬保月计划的实施。
项目经理及各工长、内业人员都切实履行各自职责,控制工程进度,保证进度计划实施。
公司计划分阶段控制:一是按基础部分、主体结构、装饰装修工程等部分控制工期;二是按月排出计划,控制每月完成的形象进度和工作量。
二、从技术措施方面根据“优质、快速"的原则,选择最优施工方案,以合理的施工方法和先进技术的采用,节约人力,缩短工期。
考虑集中力量,均衡生产,采用平行流水,主体交叉作业,制定交叉作业措施,既考虑交叉作业各自技术的可能性,更考虑交叉作业安全生产的可靠性,以加快进度,节约工期。
采取切实可行的雨季施工措施,保证连续施工,确保进度和质量。
三、从机械设备配备方面所选的垂直运输设备根据计算能充分满足垂直运输量的要求,使用时要充分发挥垂直运输设备的效率,尽量提高机械利用率。
砼搅拌机设一台备用。
配备足够而良好的小型机械设备,并有一定备用量。
大型设备有足够的易损零部件,机具设备管、用、养、修有专人负责及抢修。
四、从资金使用方面完善资金供应的保证措施。
公司在资金方面给予重点保证,财务部门负责安全、生产、技术及机械等各种费用,做到支付及时,绝不拖欠。
做到资金专款专用。
在建设单位资金不到位时,公司亦先拨资金,满足需要,保证工程的顺利进行。
特殊的材料、成品提前加工订货。
按时发放工人工资,决不拖欠,发工资时,请建设单位、监理、劳动监督部门等单位到场监督。
五、从材料供应方面编制详细的各种资源供应计划,尤其是材料部门,应全力保证各种建材的供应,做到材料质量合格,进场及时,满足工程进度的需要。
对于需预定加工的构配件、半成品,应估计定货、采购、加工、运输和进场时间,超前编制和落实各种资源供应量计划。
六、从劳动力保证方面主体采取流水作业,安排足够劳动力,并合理安排进场时间,加快主体结构进度。
农忙时节,保证在进行工作的工人人数,不得因劳动力不足影响工期。
七、从土建与安装协调方面加强各工程之间协调配合,尤其是土建安装更要相互支持,共同搞好施工方案和工序的插入安排,力求协调一致,合理利用空间,实行结构、安装、装修三者立体交叉作业,竭力缩短工朝。
八、从各参战单位的良好配合方面与建设、设计、监理、质监等单位紧密配合,严格按施工规范及施工组织设计进行施工,凡隐蔽验收工程预先通知有关单位及时进行验收,保证进度的如期实行。
九、从创造良好的周边环境方面由公关小组负责处理好与现场有关部门及邻近单位的关系,同时协调与公安、派出所、环卫部门关系,得到他们的大力支持,以利于施工生产顺利进行。
十、从行政、经济手段方面公司以行政、经济手段控制项目经理部的总工期,竣工验收日期提前一天或滞后一天者,给予同量的奖励或惩罚;项目经理部同样将工程质量与工程进度的完成情况与职工的经济利益挂钩,以促进各工人小组积极完成任务。
十一、从现代管理技术和管理方法方面施工进度计划用网络计划原理进行编制,做出各种时间参数计算,使管理人员集中精力抓施工中的主要矛盾,同时用电子计算机进行调整及优化,实行工期“立体管理”,确保提前或按期完成计划。
第三章资源配备计划第一节材料及人员配备一、技术准备1、收到图纸后,立即组织有关人员熟悉工程设计内容,并认真做好图纸会审工作,并作好图纸会审记录。
2、组织有关人员认真学习规范、规程、标准,当地的各种地方文件和标准3、编制切实可行的施工组织设计,及时上报公司和甲方、监理部门审批。
4、各专业分别编制预防质量通病的技术措施。
5、编制施工预算,根椐进度计划,分别编制材料、设备、劳动力计划。
6、施工完成混凝土、砂浆的试配工作,并对现场材料进行复验工作。
7、制定工程技术、质量、安全、消防、保卫、计划、财务、机具设备、材料、现场文明、生活福利等管理制度。
施工现场准备请建设方提供场内给排水管网、煤气管网、地下电缆埋设等相关资料,如需处理以便及早进行。
按施工总平面布置图搭设好临时工棚、修好临时道路、铺设好临时水电线路,为正式施工生产创造条件。
三、劳动力准备1、对现场的施工班组进行严格的资格审查,不合格的班组及时进行调整。
2、对已进场的班组实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定。
3、操作工人未经项目部质量、安全培训的不允许上岗。
4、加强对施工班组的管理,凡进场的施工班组必须配备一定数量的专职协调、质检、安全的管理人员。
5、劳动力配置计划根据本工程工程量和施工进度计划,结合建筑安装工程劳动定额,初步确定本工程不同施工阶段劳动力配置计划(详见附表三:劳动力计划表)。
6、劳动力组织和管理.劳动力组织和管理是直接影响本工程能否顺利完成,为此我们将采取以下几点措施:A、项目经理及主办工长认真学习和研究施工图纸,领会设计意图,拟定出本工程各阶段施工所需投入的人力进出场时间做到心中有数,减少盲目性,以免造成不应有的人员紧缺或窝工现象。
B、施工人员执行竞争上岗的制度,防止出工不出力和返工现象的发生。
C、本工程装饰装修项目较多,标准较高,在收尾阶段,做好职工的教育工作,各施工班组要组织足够人员参加成品、半成品的保护守护工作。
防止已完工的部位被损坏和污染。
四、周转材料准备依据该工程的建筑形状、结构特点及进度计划的安排,为满足工程施工的需要,现场周转材料需准备充分。
第二节施工机械的配置依据该工程的建筑形状、结构特点及进度计划的安排,为满足工程施工材料运输、加工的需要,现场施工机械的配置(详附表一、附表二)材料、机具、设备供应保证的应急措施A、施工半月前,现场材料组,采购人员与甲方一起采用“货比三家”一比质、二比价、三比服务的原则,落实好厂家货源,结构所用钢材、水泥一律采用大厂材料,确保工程质量。
一旦出现短缺,立即另找第二家或第三家,必要时可公司材料部门联系,启动多年来形成的多渠道物资供应网络。
B、砂、石、砖等地材供应受季节性变化,给正常施工常来影响。
