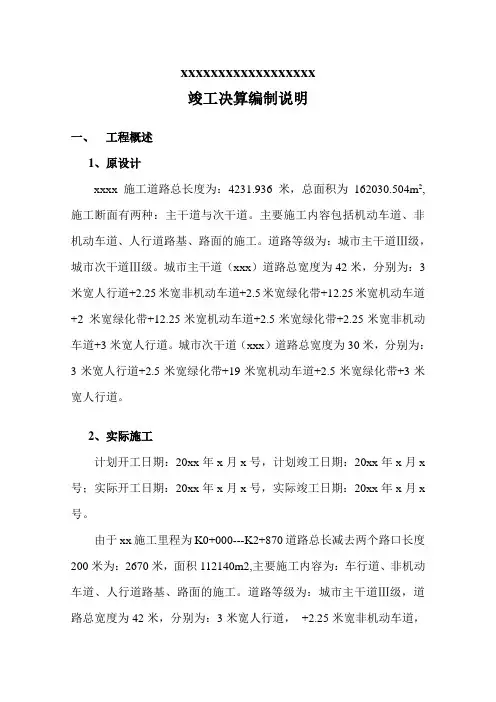

xxxxxxxxxxxxxxxxxx竣工决算编制说明一、工程概述1、原设计xxxx施工道路总长度为:4231.936米,总面积为162030.504m2,施工断面有两种:主干道与次干道。

主要施工内容包括机动车道、非机动车道、人行道路基、路面的施工。

道路等级为:城市主干道Ⅲ级,城市次干道Ⅲ级。

城市主干道(xxx)道路总宽度为42米,分别为:3米宽人行道+2.25米宽非机动车道+2.5米宽绿化带+12.25米宽机动车道+2 米宽绿化带+12.25米宽机动车道+2.5米宽绿化带+2.25米宽非机动车道+3米宽人行道。

城市次干道(xxx)道路总宽度为30米,分别为:3米宽人行道+2.5米宽绿化带+19米宽机动车道+2.5米宽绿化带+3米宽人行道。

2、实际施工计划开工日期:20xx年x月x号,计划竣工日期:20xx年x月x 号;实际开工日期:20xx年x月x号,实际竣工日期:20xx年x月x 号。

由于xx施工里程为K0+000---K2+870道路总长减去两个路口长度200米为:2670米,面积112140m2,主要施工内容为:车行道、非机动车道、人行道路基、路面的施工。

道路等级为:城市主干道Ⅲ级,道路总宽度为42米,分别为:3米宽人行道,+2.25米宽非机动车道,+2. 5米宽绿化带,+12.25米宽机动车道,+2米宽绿化带,+12.25米宽机动车道,+2.5米宽绿化带,+2.25米宽非机动车道,+3米宽人行道。

由于军垦路施工里程为K0+070---K1+401.579道路总长减去路口长度70米为:1261.579米,由于设计变更实际施工面积为33735.463m2城市次干道(军垦路)道路总宽度为30米,分别为:3米宽人行道+2.5米宽绿化带+19米宽机动车道+2.5米宽绿化带+3米宽人行道。

xx路面结构设计机动车道路面结构层至上而下依次为:5cm厚中粒式沥青混凝土上面层(AC-16);7cm厚粗粒式沥青混凝土上面层(AC-25);1cm厚下封层;20cm厚水泥稳定砂砾基层;40cm厚级配砂砾底基层;总厚度为73cm非机动车道路面结构层至上而下依次为:4cm厚细粒式沥青混凝土上面层(AC-13);1cm厚下封层;20cm厚水泥稳定砂砾基层;20cm厚级配砂砾底基层;总厚度为45cm人行道路面结构层至上而下依次为:2.5cm厚火烧板;1cm厚素混凝土砂浆4cm厚C20一级配素砼;15cm厚水泥稳定砂砾基层;20cm厚级配砂砾底基层;总厚度为42.5cmxxx路面结构设计机动车道路面结构层至上而下依次为:5cm厚中粒式沥青混凝土上面层(AC-16);7cm厚粗粒式沥青混凝土上面层(AC-25);1cm厚下封层;20cm厚水泥稳定砂砾基层;30cm厚级配砂砾底基层;总厚度为63cm人行道路面结构层至上而下依次为:2.5cm厚火烧板;1cm厚素混凝土砂浆4cm厚C20一级配素砼;15cm厚水泥稳定砂砾基层;20cm厚级配砂砾底基层;总厚度为42.5cm二、变更后实际施工工程量(包括:机动车道、人行道、平交道口、新增路口)。

结算编制说明

结算编制说明

结算编制说明各位读友大家好,此文档由网络收集而来,欢迎您下载,谢谢结算书(安装)编制说明工程结算工程结算编制说明结算工程建设单位:深圳市荣超房地产开发有限公司建设单位:深圳市荣超房地产开发有限公司工程名称:工程名称:荣超滨海大厦专业内容:给排水、电气、通风空调、消防弱电安装给排水、电气、通风空调、消防弱电安装一、本结算根据2016 年 6 月28 日之前贵司的工程联系单及现场签证为依据计算工程量。

二、本结算计价依据:按《xx 年深圳市安装工程消耗量》及深圳市建筑工程造价管理机构公布的有关计价规定为标准,各种费率按照推荐费率,总价下浮8%。

根据合同材料价格的确定:有甲方认质认价的材料,结算时以甲方认质认价为准不参加总价8%下浮;认质认价以外的材料按施工期间计取及钢材部分按信息价计取不参加总价8%下浮。

三、如在报出决算以后增加的签证工程量,审核时按实增加或作二次增加签证报价处理。

四、工程范围:A/B 栋1-3 层配合装修及改造增加的给排水、消防水、电气安装、消防报警系统、空调防排烟及A/B 栋1-屋顶的门禁和消防联动等工程量。

江苏省华建建设股份有限公司2016 年6 月28 日1复核:编制:2标段结算编制说明1016xxx城一期一组团结算编制说明一、工程概况:xxx城标段工程,位于河北省固安县,109#楼、111#楼、201#楼、202#楼、206#、207#、209#、211甲#、211乙#、211丙#楼总建筑面积为:。

其中:109#楼,建筑面积,建筑物地下1层,地上层,层高,建筑檐高58m,分2个单元,主体结构形式为全现浇剪力墙,主体结构基础为梁板式筏板基础;201#楼,建筑面积,建筑物地下1层,地上层,层高,建筑檐高58m,分2个单元,主体结构形式为全现浇剪力墙,主体结构基础为梁板式筏板基础;202#楼,建筑面积,建筑物地下1层,地上层,层高,建筑檐高37m,分3个单元,主体结构形式为全现浇剪力墙,主体结构基础为梁板式筏板基础。

工程决算结算书范本

工程决算结算书范本

工程决算结算书范本(一)工程决算结算书的封面1. 工程名称:这里要写上工程的准确名字哦,比如“XX小区房屋建设工程”之类的。

2. 建设单位:就是负责这个工程建设的单位啦,像XX建筑公司这种。

3. 施工单位:实际干活的单位名称也要写上哦。

4. 工程决算结算日期:具体到年月日哈,这样能清楚知道这个结算是什么时候做的。

(二)工程概况1. 工程地点:大概描述下工程所在的地方就好,比如说在XX 市XX区XX街道这种程度。

2. 工程内容:把这个工程都包含哪些工作内容详细说说。

例如是一个建筑工程的话,就写包含基础建设、主体建筑建设、内部装修等这些内容。

3. 工程规模:可以说下工程的面积、长度、高度之类的数据。

像建筑面积是XX平方米,道路长度是XX米这样。

(三)工程决算结算编制依据1. 工程合同:把合同编号写上,并且简单说明合同里对工程价格、结算方式等的相关规定。

比如合同编号为XXX,合同规定按照实际完成工程量进行结算,单价按照合同附件中的单价清单执行。

2. 工程变更文件:如果工程中有变更的地方,要列出变更通知编号、变更内容以及变更对工程造价的影响。

比如说变更通知编号为XXX,变更内容是增加了XX房间的面积,这导致工程造价增加了XX元。

3. 工程竣工图纸:说明竣工图纸的版本号,以及如何根据竣工图纸来计算工程量。

例如竣工图纸版本为 2.0,根据图纸中的尺寸标注计算出各个部分的工程量。

(四)工程决算结算费用明细1. 直接费用•人工费用:列出不同工种的人工数量、单价以及总价。

比如泥瓦工有XX人,每人每天工资为XX元,工作了XX天,总人工费用为XX元。

•材料费用:详细列出各种材料的名称、规格、数量、单价和总价。

像水泥,规格为XX型号,用量为XX吨,每吨价格为XX元,总费用为XX元。

•机械使用费用:说明使用了哪些机械设备,使用时间、单价和总价。

例如挖掘机使用了XX小时,每小时租金为XX元,总机械使用费用为XX元。

2. 间接费用•管理费:按照一定的比例或者实际发生的费用计算,并且说明计算方法。

广东省公路建设项目竣工决算报告编制说明

广东省公路建设项目竣工决算报告编制说明

广东省公路建设项目竣工决算报告编制说明广东省公路建设项目竣工决算报告编制说光线充足的总则一、建设工程竣工结算报告应当根据下列文件和竣工结算基础资料编制:。

竣工决算报告的基础资料按规定格式汇总编制。

1、主管部门批准文件。

“工可”报告(含调整规模报告),工程设计和设计概(预)算文件(含修编设计文件)、变更设计(费用)文件及相关文件、会议纪要等;2、招标文件、工程量清单文件;3、业主与施工单位或总承包方签订的施工合同文件、双方签订的月度交接付款报告、工程量清单结算表;4、建设单位与各有关单位签订的征地拆迁以及安z赔偿合同或协议、勘察设计合同、监理合同、贷款合同以及其他经济合同和结算(支付凭证);5.建设单位管理费的相关支付凭证;6、竣工图纸及其他有关的文件、资料凭证等。

二、竣工决算报告由a组文件和B组文件组成。

由施工单位统一组织,具体由公路参建单位(设计、施工、监理、技术咨询等)按照施工合同、协议的规定编制B组文件,经建设单位审核汇总后,编制a组文件,形成建设项目竣工决算报告。

三、竣工决算报告甲组文件由以下部分组成:(一)封面、目录;一(二)建设项目地理位z图;(三)竣工决算报告说明书;(四)竣工决算甲组文件表格。

1.建设项目概况(广东省公共工程建设竣工表);2.建设项目最终财务报表(广东省公共建设完成2);3.资金来源表(岳工建军3);4.建设项目竣工结算费用汇总表(粤公建竣4表)、建设项目工程结算汇总表(粤公建竣4附表),由各项费用汇总形成(粤公建竣4-1~10表):(1)第一合同段工程结算费用表(广东省公共建设竣工表4-1-I,I=1,2,?);(2)设备及工具、器具购z费用表(粤公建竣4-2表);(3)土地、青苗等补偿费和安z补助费用表(粤公建竣4-3表);(4)建设单位管理费用表(岳工建设完成情况表4-4);(5)工程监理费用表(广东省公共工程竣工一览表4-5);(6)勘察设计费用表(广东省公共工程竣工一览表4-6);(7)其他工程造价表(广东省公共建设完成情况表4-7);(8)建设期贷款利息表(岳工建军表4-8);(9)已完成工程清单(广东省公共建设完成情况表4-9);(10)《报废工程登记表》(广东省公共建设竣工登记表4-10)。

工程竣工决算编制实施方案

工程竣工决算编制实施方案

工程竣工决算编制实施方案目录1. 方案概述 (2)1.1 项目背景 (3)1.2 方案目标 (4)1.3 方案内容范围 (4)1.4 实施原则 (6)2. 工程竣工决算编制工作组织 (6)2.1 编制机构设置 (7)2.2 编制人员及职责 (8)3. 工程竣工决算编制依据与标准 (9)3.1 相关法律法规 (11)3.2 工程项目合同及其附件 (12)3.3 工程质量验收报告 (13)3.4 工程预算编制及审批文件 (14)3.5 决算编制规范 (15)4. 工程竣工决算编制内容 (15)4.1 决算项目编制 (17)4.2 工程成本核算 (19)4.3 工程费用对接 (20)4.4 增减项与溢价费处理 (21)4.5 决算平衡与审查 (23)5. 工程竣工决算编制方法 (24)5.1 成本核算方法 (26)5.2 费用结算依据 (27)5.3 增减项计算模式 (29)5.4 决算数据分析与编制 (29)6. 现场核查与质量控制 (31)6.1 核查范围及程序 (32)6.2 现场资料收集与验证 (33)6.3 质量监督与纠正措施 (35)7. 竣工决算报告 (35)7.1 报告格式与结构 (38)7.2 报告内容要点 (39)7.3 报告审阅与签字 (39)8. 风险评估与控制 (40)8.1 潜在风险分析 (41)8.2 风险控制措施 (42)1. 方案概述本工程竣工决算编制实施方案旨在规范和指导工程项目竣工决算的编制工作,确保竣工决算的准确性、合理性和及时性。

本方案适用于各类工程项目,包括但不限于房屋建筑、市政基础设施、交通运输、水利水电、机电安装等领域。

竣工决算编制的原则和要求:明确竣工决算编制的基本原则、遵循的法律法规和政策,以及编制过程中应遵循的具体要求。

竣工决算编制的程序和步骤:详细描述竣工决算编制的各个阶段,包括前期准备、资料收集、费用核算、审核调整、报告报送等环节,并对各环节的操作流程进行说明。

基本建设工程竣工决算编制办法

基本建设工程竣工决算编制办法

附件二基本建设工程竣工决算编制办法为了规范基本建设工程竣工决算管理工作,正确、及时地编制基本建设工程竣工决算报告,制定本办法。

1 编制原则1.1一个概算范围内项目只汇总编制一个竣工决算报告。

分期投产项目,单机投产期相隔半年以上者,单机投产后应编制单机竣工决算,工程项目全部建成投产后编制整体工程竣工决算。

1.2经验收具备投产条件的工程项目,原则上不得留有尾工。

如确有未完收尾工程和费用的,可以预计纳入竣工决算,并按概算项目编报未完收尾工程明细表,但预计未完收尾工程的实物工作量和投资不得超过执行概算的5%。

2 编制依据2.1 竣工决算的概算价值,以批复的设计概算为依据。

2.2 竣工决算的实际价值,以正确、完整的会计核算等相关资料为依据。

2.3 各项技术经济指标应根据有关部门提供的记录数据为依据。

2.4 交付使用资产类别和名称,按照固定资产目录填制。

2.5 各项计划指标以上级计划部门批准下达的计划数为依据。

2.6 工程质量以鉴定验收委员会正式验收鉴定文件为依据。

2.7预计未完工程量以竣工验收审定的预计未完工程表为依据。

2.8工程建设过程中如需动用基本预备费的,应以有权部门的批准文件为依据。

2.9投资项目的经济效益分析,以项目的可行性研究报告、设计文件和实际效益为分析依据。

3 编制时间要求3.1电源建设项目在工程验收机组投产后六个月内编制完成并上报;煤炭项目在工程验收投产后三个月内编制完成并上报;其他项目应结合项目实际情况,在项目投产后尽快组织竣工决算的编制工作,但必须在六个月以内编制完成并上报。

3.2编报时间的计算应从工程竣工之日(以工程竣工验收鉴定书中的实际竣工日期为准)起至竣工决算报出之日(以邮戳为准)止,含竣工决算审计时间。

4 编制准备工作4 1平时资料的积累4.1.1 为了做好竣工决算编制工作,在日常会计核算中,从工程筹建开始就应考虑编制竣工决算报告的要求,为编制竣工决算报告创造条件。

4.1.1.1 做好会计账户的设置工作。

工程决算编制工作说明

工程决算编制工作说明

××高速公路决算编制工作说明西安佳信公路工程咨询有限公司目录1.前言 (2)2.决算编制的前期准备工作 (2)3.决算编制过程中的阶段具体工作 (3)4.针对本项目决算编制的几点建议 (8)1.前言高速公路建设项目竣工决算是反映高速公路建设项目实际造价和建设成果及财务情况的总结性文件,最终形成的决算报告是项目交工验收材料的重要组成部分,是建设单位向营运及管理单位移交财产的依据,其重要性不言而喻。

工程决算是竣工总决算的重要组成部分,是编制竣工决算报告的重要依据,同时,也是竣工文件重要内容。

为能使工程决算符合总决算要求,所披露内容客观反映单项或分项工程详细情况,有利于财务决算中正确计算交付使用资产价值和确定交付使用资产价值量,根据交通部颁布的《交通基本建设项目竣工决算报告编制办法》和交通部颁布的《公路工程基本建设管理办法》、《公路工程竣(交)工验收办法》及《公路建设项目工程决算编制办法》等规定,结合本项目实际对决算编制做如下阐述。

2.决算编制的前期准备工作2.1. 决算编制要抓早抓实。

高速公路建设项目竣工决算具有涉及面广、政策性强等特点,工程项目通车以后,建设单位会面临人员分流、人心不稳等状况,如果等到工程责任缺陷期满以后再开展决算编制工作,会带来很多意想不到的麻烦。

因此建设方应在项目通车后尽早明确留守人员,召开决算编制工作动员大会,做好决算组织保障。

同时成立以工程、计划、财务人员、相关部门人员组成的编制小组,明确牵头部门,明确部门分工和职责,同时各部门应按审计进场时间,安排决算编制进度计划,对工程决算、结算、清算等有关费用的时间安排做出具体要求,确保建设单位按要求高质量的完成决算报告。

2.2. 决算编制前应了解项目建设管理模式和建设项目投资的组成。

建设项目建设管理模式在不同的地区会有所不同,不同的管理模式会影响总投资规模;建设项目的投资由融资和建设双方发生投资的组成。

因此在编制竣工决算前编制方对决算投资的组成要有完整的认识,确保决算报告的完整性、全面性。

某某工程项目竣工财务决算说明书模板

某某工程项目竣工财务决算说明书模板

某某工程项目竣工财务决算说明书模板****工程项目自***年**月**日开工建设,***年**月**日竣工,现按照基本建设管理要求,编制竣工财务决算,并说明如下:一、项目概况****工程项目***年**月经批准立项(*发改[202*]**号),估算**万元,***年**月初步设计批复(*发[202*]**号)下达,概算**万元,建设内容主要为*********,资金来源为公司融资(或财政预算、自筹等)。

项目实施过程中分主体土建工程、室外工程、二次装修工程、设备采购和安装等分别招标、分别组织施工(具体按照实际招标施工的分项工程或标段情况陈述)。

除**子项工程以外(如有),各项工程均已经完工并经验收合格,并通过环保、消防等各专项验收。

其中尾工**子项工程因为征迁原因,将延期实施,工程预算(或合同额)**万元,占项目总投资*%(具体按实际情况陈述)。

二、项目财务核算和债权债务情况本项目单独设立基建专户,按照基本建设会计核算(或本项目未单独设立专户,按照房产开发企业会计制度/小企业会计制度在“开发成本”/“在建工程”科目中单列项目核算)。

截止决算编报日,各项财产物资、债权债务已经清理完毕。

其中财产物资中,除交付使用资产外,另有小汽车一辆、电脑两台、办公桌椅若干,由市财政局调剂划转,拟统一上交(具体按照实际情况阐述);债权中应收**单位押金,目前正在办理退回手续。

债务中,应付***施工单位工程尾款**万元,应付***施工单位质保金**万元尚未支付。

三、项目资金到位及使用情况本项目概算资金**万元,其中财政预算**万元,上级补助**万元,银行贷款**万元(具体按概算批复情况)。

截止决算编报日,到位资金总计**万元,其中财政预算**万元,上级补助**万元,银行贷款**万元(具体按实际到位情况)。

项目决算总投资**万元,累计已经支出资金**万元,账户结余资金**万元,除去应支付未支付费用以外,尚结余资金**万元,将全部上缴市财政局(或按照资金来源构成进行分配)。

决算编制说明

决算编制说明

决算编制说明一、工程概况本工程为德江县公安局业务办公技术用房,工程地点德江县青龙镇,建筑总面积为17583.68M2,地下建筑面积7739.42M2,地上建筑面积9844.26M2,建筑分类二类高层建筑,耐火等级一级,建筑楼层共9层,地下2层地上7层,结构类型框架结构,抗震设防烈度六度,抗震等级三级,抗震类别乙类,建筑檐高度为36.75。

建筑合理使用年限50年,基础类型为人工孔桩及独立柱基。

改原设计图普通混凝土为商品泵送混凝土。

二、编制依据1、根据施工设计图、变更竣工图、投标工程量清单、合同及现场签证等等有关资料为编制依据。

2.使用现行《贵州省土建工程计价定额(2004年)》、《贵州省装饰装修工程计价定额(2004年)》及配套文件2011年9月1日后执行黔建建通[2011]564号文件、黔建建通〔2012〕271号文件。

三、编制的内容1、投标部分工程量清单:综合单价采用当时审计局审计的综合单价进行决算。

2、更改及增减部分分:主材单价采用投标单价、同期造价信息并结合签证价。

1)、基础增加工程:1.1内容包场地平整、人工挖孔桩、机械挖独立柱基、独立柱基回填、条形基础砖模、垫层浇筑:1.2水泥标砖MU150规格204*115*53、普通硅酸盐水泥P.O32.5(袋装)主材单价采2014第6期造价信息不含运费的主才另加10元运费。

2)、主体增加工程量:2.1内容包主体砌块、孔桩钢筋笼、基础主体钢筋、梁、柱、墙、电梯井及装饰脚手架、大型机械进出场费、垂直运输费:2.2水泥标砖MU150规格204*115*53、普通硅酸盐水泥P.O32.5(袋装)主材单价采2014第6期造价信息不含运费的主才另加10元运费。

加气混凝土块、钢材主材单价采用投标单价。

3)、装饰增减工程量:3.1内容包括屋面防水、落水管、顶棚抹灰、扣板吊顶、防盗门、防火卷闸门、顶棚漆、石膏板及轻钢龙骨穿孔吸音板漆: 3.2普通硅酸盐水泥P.O32.5(袋装)、防火卷帘门主材单价采2014第6期造价信息不含运费的主才另加10元运费。

工程项目竣工财务决算报告的编制方法

工程项目竣工财务决算报告的编制方法

工程项目竣工财务决算报告的编制方法本文介绍了竣工财务决算的编制方法,其中包括建账方法和建账案例。

在建账方法方面,文章提到了建账要求。

项目法人应该从项目建账开始,根据项目概(预)算中的单项、单位工程和费用明细项目等进行成本核算,确保实际支出与概(预)算在口经上保持一致。

然而,在实际工作中,会计核算和项目概(预)算之间存在一定差异,因此部分项目之间表现为“一对多”或“多对一”的关系。

为了解决这些问题,需要通过决算汇总表进行调整。

总之,在不违反会计制度的前提下,会计账簿的设置应尽量与项目概(预)算保持相同口经。

在建账案例方面,文章未提供明确的案例。

因此,需要补充相关内容。

例如,可以介绍某基本建设项目的建账过程,包括如何根据项目概(预)算进行成本核算,如何将实际支出与概(预)算在口经上保持一致,以及如何通过决算汇总表进行调整。

通过对文章进行格式修正、删除有问题的段落,并对每段话进行小幅度改写,可以使文章更加清晰明了。

同时,补充相关内容可以进一步完善文章的内容。

会计账簿包括总账、明细分类账、日记账和其他辅助性账簿。

在法律法规的范围内,单位应根据实际要求确定如何建立会计账簿。

对于基本建设项目而言,应根据项目的自身特点来确定建账方法。

其中,以项目概(预)算中单项、单位工程和费用明细项目为基础进行成本核算,是一种适应项目特点的方法。

基本建设项目规模大、建设周期长、影响因素复杂。

为便于编制基建计划、概预算,组织招投标、材料供应,安排施工和控制投资以及进行核算的需要,通常将其按项目本身的内部组成划分为建设项目、单项工程、单位工程、分部工程和分项工程。

建设项目也称基本建设项目,是指一个场地或几个场地上按一个总体设计施工的各个工程项目的总和。

单项工程是建设项目的组成部分,具有独立的设计文件,建成后可以独立发挥生产能力或效益。

例如一个工厂的生产车间,一所学校的教学楼、食堂、宿舍等都是单项工程。

单位工程是单项工程的组成部分,是指不能独产发挥生产能力,但具有独立施工条件的工程。

基本建设工程竣工决算编制办法

基本建设工程竣工决算编制办法

附件二基本建设工程竣工决算编制办法为了规范基本建设工程竣工决算管理工作,正确、及时地编制基本建设工程竣工决算报告,制定本办法。

1 编制原则1.1一个概算范围内项目只汇总编制一个竣工决算报告。

分期投产项目,单机投产期相隔半年以上者,单机投产后应编制单机竣工决算,工程项目全部建成投产后编制整体工程竣工决算。

1.2经验收具备投产条件的工程项目,原则上不得留有尾工。

如确有未完收尾工程和费用的,可以预计纳入竣工决算,并按概算项目编报未完收尾工程明细表,但预计未完收尾工程的实物工作量和投资不得超过执行概算的5%。

2 编制依据2.1 竣工决算的概算价值,以批复的设计概算为依据。

2.2 竣工决算的实际价值,以正确、完整的会计核算等相关资料为依据。

2.3 各项技术经济指标应根据有关部门提供的记录数据为依据。

2.4 交付使用资产类别和名称,按照固定资产目录填制。

2.5 各项计划指标以上级计划部门批准下达的计划数为依据。

2.6 工程质量以鉴定验收委员会正式验收鉴定文件为依据。

2.7预计未完工程量以竣工验收审定的预计未完工程表为依据。

2.8工程建设过程中如需动用基本预备费的,应以有权部门的批准文件为依据。

2.9投资项目的经济效益分析,以项目的可行性研究报告、设计文件和实际效益为分析依据。

3 编制时间要求3.1电源建设项目在工程验收机组投产后六个月内编制完成并上报;煤炭项目在工程验收投产后三个月内编制完成并上报;其他项目应结合项目实际情况,在项目投产后尽快组织竣工决算的编制工作,但必须在六个月以内编制完成并上报。

3.2编报时间的计算应从工程竣工之日(以工程竣工验收鉴定书中的实际竣工日期为准)起至竣工决算报出之日(以邮戳为准)止,含竣工决算审计时间。

4 编制准备工作4 1平时资料的积累4.1.1 为了做好竣工决算编制工作,在日常会计核算中,从工程筹建开始就应考虑编制竣工决算报告的要求,为编制竣工决算报告创造条件。

4.1.1.1 做好会计账户的设置工作。

竣工决算报表编制方法说明

竣工决算报表编制方法说明

附件2工程竣工决算报表填报说明一、竣工工程概况表(一)本表反映工程的竣工工程基本情况,为全面考核竣工工程主要技术经济指标等提供依据。

(二)根据送电、变电(开关)、串补、换流站、通信及其他工程的建设特点,将本表分为九种格式选用填列。

(三)本表应根据最终批准的设计文件、投资计划和会计核算等有关资料填列。

1.“建设性质”分新建、扩建、改建、迁建和恢复性建设等。

2.“主要工程特征”应根据设计文件及最终实际情况填列。

3.“工程进度”栏中“开工日期”根据上级批准的开工报告按建筑、安装最先一个永久性工程项目开工日期填列,“竣工日期”按项目经验收具备投运条件日期填列。

4.“工程投资”栏中概算总投资按最终批准的概算数填列,“实际投资”按会计核算资料填列,应与竣建02表的“实际价值”合计一致。

5.“抵扣增值税”数据根据会计核算资料填列,应与竣建02表中的增值税合计金额相等。

6.“固定资产形成率”=实际移交的固定资产总额÷实际投资完成额×100%。

7.“工程质量鉴定”应根据竣工验收报告中有关工程质量鉴定情况填列。

二、竣工工程决算一览表(竣建 02 表)(一)本表反映竣工工程投资情况,考核概算的执行情况与实际含税投资的完成情况。

(二)“工程项目”栏应按批准概算所列单位工程顺序填列。

(三)概算中所列“基本预备费”和“价差预备费”在本表填列其概算数,实际价值栏不填。

(实际价值应根据实际用途分别列入相关工程项目中)(四)本表“概算价值”各栏数根据最终批准的概算数填列;“实际价值”各栏数根据会计核算资料填列。

(五)本表“抵扣增值税”一栏,根据单位工程实际抵扣的增值税金额填写。

(六)“其中:预计未完工程”的合计栏应与“竣建02-2 表”最后一行合计数一致。

(七)“预计未完收尾工程预算明细表”(竣建02-2表)反映工程已经竣工,但尚有少量尾工需要继续完成。

预计的未完工程投资,应按概算所列单位工程(费用),或者按计划(预算)所需投资数填列,并写明所在部位,预计实物量等。

工程项目竣工财务决算报告的编制方法

工程项目竣工财务决算报告的编制方法

本文仅供参考,谢绝盗版竣工财务决算的编制方法一、建账方法(一)建账要求项目法人应从项目建账开始,经项目概(预)算中单项、单位工程和费用明细项目等为基础进行成本核算,使之与项目概(预)算的费用构成在口经上保持一致。

之所以提出这样的要求,是因为竣工财务决算的重要功能就是要对基本建设项目的概(预)算和基本建设投资计划的执行情况进行考核、总结,以及为修改概(预)算定额提供参考资料。

要实现这种功能,就应做到建设项目实际发生的支出与该项目的概(预)算在核算口经上保持一致。

在建账时,设置的会计账簿尤其是明细账如果与项目概(预)算的明细项目相吻合,形成对应关系,就能确保实际支出与概(预)算在口经上一致。

但实际工作中难以做到,因为会计核算作为一种专门的核算方法,按《会计法》的要求,必须执行国家统一的会计核算制度。

基本建设项目应执行财政部制定的《国有建设单位会计制度》,其账簿设置必须遵循制度的具体规定。

会计科目与项目概(预)算在口经上会存在一定的差异,不能全部满足一一对应关系,部分项目之间表现为“一对多”或“多对一”的关系。

如概算中的“预备费”在会计核算中没有对应的会计科目,是典型的“一对多”关系,其价差预备费与“建筑安装工程投资”“待摊投资—临时设施费”“设备投资”中所有因人工工资、材料或设备价格上涨及费用标准调整而突破定额有明细项目发生关系;其基本预备费与所有报经批准的支出项目发生关联。

而概算中“其他费用——建设及施工场征地费用”“青苗及拆迁补偿费”等又是“多对一”关系,两者同时对应“待摊投资——土地征用及拆迁补偿费”(行政事业单位)或“其他投资——无形资产”(非行政事业单位)。

类似的情况还有很多,在建账阶段,因受会计制度的约束,无法解决这些问题。

需通过决算汇总表进行调整。

现将概算费用构成与现行会计制度中会计科目之间的主要对应关系介绍如下:总之,建账的基本要求是:在不违返会计制度的前提下,会计账簿的设置尽量与项目概(预)算保持相同口经。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

济东高速公路焦作至修武(市界)段建设项目工程决算编制说明一、项目工程基本情况焦作至修武段高速公路工程项目(以下简称本项目)西起焦作市西南武陟县宁郭镇桥湾村与三阳乡马村之间与济焦高速公路连接,东至焦作与新乡交界处与获新高速公路相连,主路线全长29.48公里,连接线一段共计7公里:中原路连接线7公里。

该高速公路在济源与太原至澳门国家重点公路济源至洛阳高速公路相交;北连晋城至焦作高速公路,与山西省高速公路网相衔接;东接获嘉至新乡高速公路,在新乡与京珠国道主干线安阳至新乡段高速公路相连,远期将与山东高速公路网相衔接。

焦作至修武高速公路的实施将实现豫北济源、焦作、新乡三个经济发达地区的高速公路相连通,构成豫北区域干线公路网主骨架,形成豫西北较为完整的高效运输网络,对减轻郑洛高速公路交通压力,缩短西北地区车辆东出距离有显著的作用。

项目的建设对推动我省与山西省的经济发展起着重要意义,对推动我省“东引西进”经济发展战略的实施,促进沿线社会经济发展及完善河南省高速公路网布局也具有十分重要的意义。

焦作至修武高速公路项目是2005年省重点工程建设项目。

(一)项目投资主体情况济东高速公路焦作至修武段原项目法人为焦作市中寰高速公路有限公司,因其资金迟迟不能到位,为确保项目2007年建成通车,焦作市政府决定更换新的项目法人。

2005年1月12日河南省交通厅与焦作市人民政府在郑州召开了济东高速焦作至修武段项目法人变更协调会。

最终确定由河南省交通厅公路管理局作为新的项目法人筹资修建济东高速焦作至修武段高速公路。

河南省交通厅公路管理局以最快的速度成立了项目公司,并在河南省交通厅与焦作市人民政府支持与协调下顺利完成新、老项目法人的各项交接工作,把变更项目法人对项目的影响降到了最低程度。

在项目的交接过程中,项目的招投标等各项工作有条不紊地继续进行,为项目的如期通车奠定了良好的基础。

(二)主要技术指标及工程数量1、建设内容本项目路线全长29.48公里:高速公路29.48公里,一级公路连接线7公里;大桥1座、中小桥2座、涵洞和通道53道;互通式立交3处;路基土石方426万立方米、路面基层约100.49万平方米、路面面层约88.48万平方米;本项目配臵有完善的供电、照明、通讯、监控、收费等机电交通工程系统。

另外全线还设有防撞护栏、交通标志、标线、公路隔离栅等设施;房建工程共4处,其中:收费站 3 处,停车区1 处。

2、建设标准本项目是一条能提供高标准服务水平的高速公路,是以平原微丘区标准、双向六车道、设中央分离带、全部控制出入、实行收支两条线管理的高速公路,全封闭、全立交、分道分向行驶。

具体建设标准:路基宽度28米,其中行车道宽2×3×3.75米,中央隔离带宽3.0米,两侧路缘带2×0.5米,土路肩宽2×0.75米,设计车速每小时120公里。

桥涵设计荷载为公路一级。

路面除收费站广场为水泥砼路面外,其余均为沥青砼路面。

主线路面结构自上而下为:4cmAC-16c+6cmAC-20c+11.5cmATB-25;2*18cm水泥稳定碎石基层;18cm水泥稳定碎石底基层。

3、占地面积本项目经河南省发展和改革委员会豫发改设计[2004]1771号初步设计批复用地234公顷;国家国土资源部批准国土资函[2007]897号文件批准建设用地229.0258公顷。

(三)、决算编制依据(1)、交通部交公路发[2004]507号文《关于发布公路建设项目工程决算编制办法的通知》(2)、济东高速公路焦修段施工招标文件(3)、济东高速公路焦修段施工合同文件(4)、济东高速公路焦修段两阶段施工图设计(5)、《公路工程国内招标文件范本》(2003年版)(6)、河南省交通厅豫交建管[2010]39号文(7)、河南省交通工程定额站豫交定[2006]75号文(8)、交通部《公路基本建设工程概算、预算编制办法》交公路发[1996]612号(9)、交通部公路发[1996]610号《公路工程机械台班费用定额》(10)、设计变更(技术核定单)(11)、现场签证(技术核定单)施工单位提供隐蔽工程资料(建设单位同意)(12)、工程施工图纸、标准图集(13)、工程会议纪要(14)、工程管理通知二、工程概(预)算执行情况(一)项目组织及运行(1)河南省济焦新高速公路有限责任公司是河南省交通厅公路管理局的下属单位,全面负责该项目的建设管理工作。

在项目建设过程中,项目公司严格执行国家基本建设程序,遵守国家法律法规和规章制度,健全内部组织机构,选调高素质专业人员,明确任务职责和标准。

(2)本项目的开工建设,焦作市委、市政府以及沿线县政府给予了高度重视,项目沿线各县也分别成立了相应的项目协调办公室。

(二)工程立项及文件批复在沿线各地政府和群众的大力支持下,建设、设计、监理和施工单位密切配合、精心管理和施工,克服种种困难,本项目于2005年7月2日正式开工建设,历经27个月,于2007年9月6日正式建成并投入试运营,按计划工期提前4个月完成。

主要文件、图纸批复情况如下:(1)河南省发展和改革委员会于2004年1月8日以豫发改办[2004]13号文批复工程可行性研究报告;(2)河南省发展和改革委员会于2004年9月22日以豫发改设计…2004‟1771号文批复初步设计文件;(3)河南省交通厅于2007年1月11日以豫交计[2007]5号文批复施工图设计文件;(4)河南省交通厅于2007年5月29日以豫交计[2007]114号文批复房建工程施工图设计文件;(5)河南省交通厅于2007年6月5日以豫交计[2007]142号文批复绿化工程施工图设计文件;(6)河南省交通厅于2007年6月15日以豫交计[2007]156号文批复机电工程详细设计、通信管道、供配电照明、10KV线路工程施工图设计文件;(7)国土资源部于2007年以国土资函[2007]897号文批复公路建设用地;(8)负责审批的环保行政主管部门于2004年10月12日以豫环监表[2004]139号文批复环评报告;(9)河南省水利厅于2007年6月1日以豫水行许[2007]3号文准予水行政许可决定书;(10)河南省林业厅于2005年7月18日以豫焦林地审字[2005] 046号文对焦修高速公路占用林地许可证进行审批;(三)工程招投标情况项目招投标严格依据《中华人民共和国招标投标法》、交通部《公路工程施工招标投标管理办法》以及河南省对公路工程招投标管理工作的有关规定执行,采用国内公开招标方式进行,通过《河南日报》、《中国采购与招标网》和《中国交通报》向国内发布招标公告,进行公开招标。

依据程序进行资格预审,发出投标邀请书、举行标前会、现场勘察、公开开标和评标等程序,选择信誉好、业绩优良、技术水平高且投标评价合理的投标单位,确认中标单位无不良记录,并上报河南省交通厅备案后,发中标通知书,中标单位在收到中标通知书14天内交来履约保证金或银行履约保函并由业主确定保函真实性后,进行谈判并签订合同。

具体为:土建工程五个标段、路面工程二个标段、房建工程三个标段、混凝土护栏工程二个标段、配电及照明工程一个标段、机电工程一个标段、伸缩缝工程一个标段、绿化工程三个标段、收费棚工程一个标段、钢护栏工程二个标段、隔离栅工程一个标段、标志标线工程二个标段、防眩板工程一个标段,工程监理一个标段。

本项目主要设计单位、施工单位及监理单位如下:(1)主要设计单位:中国公路工程咨询监理总公司(2)主要施工单位:土建一标:开封通达公路工程有限公司土建二标:路桥集团第一公路工程局厦门工程处土建三标:路桥集团第一公路工程局第五工程公司土建四标:中铁十三局集团第四工程有限公司土建五标:中铁三局集团第四工程有限公司路面一标:中交一公局厦门工程处有险公司路面二标:安阳市恒达公路发展有险责任公司(3)监理单位:信阳市三元工程监理咨询有限公司河南省济焦新高速公路有限责任公司具有完善、规范化的合同管理能力,实行“双合同”制,在签订经济业务合同的同时签订廉政合同,并依据交通部颁布的有关规定和相关条款制定了焦修段高速公路合同要求及施工规范,合同中明确双方的权利、义务以及责任,使工程项目的执行,有据可依,有章可循。

具体为:(1)与沿线的两个县政府领导小组办公室签订了征地、拆迁及补偿、协调服务总承包协议,具体由综合处管理。

(2)与信阳市三元工程监理咨询有限公司签订的工程委托监理咨询服务合同,规定监理单位有义务就工程进度、质量和投资对业主负责,制定监理人员岗位责任制和廉洁奉公制度,派驻地监理站监督,计量监理工程师严格复核计算把关,总监办制定计量支付会审制度,客观公正,坚持原则。

(3)与中标人签订工程施工协议,规定承包商必须按照施工规范和程序施工,人员、设备必须按时到位,全面执行合同。

工程技术处计量工程师严把工程计量和工程质量关,对监理工作、施工单位施工管理再监督,同时,开展“文明施工,创优质工程”活动。

(四)、工程计量支付管理坚持计量与支付三级审查制度,一级对一级负责,使之程序化。

在施工中严格执行施工单位自检、驻地监理抽检、总监办中心实验室抽查的三级质量控制体系。

采用先进的检测设备,严格的检测方法,对施工全过程实施质量监督,发现问题及时解决,不合格的工程必须返工,直至监理工程师认可,杜绝质量隐患。

承包商完成某项工程或工程量清单中某一项,首先由承包商按合同要求整理中期计量资料,向驻地监理工程师提出报验申请,经驻地监理验收合格签字后,方可申报本项目计量。

总监办计量工程师对该部分工程抽检和审查,确认工程质量、数量无误时,正式开具工程支付证书。

最后由河南省济焦新高速公路有限责任公司各有关处室(工程技术处,监督检查处,副总经理,总经理,计划财务处)对计量进行核对复审,才能办理支付。

计量程序化、支付制度化,杜绝了提前或重复计量,充分保证施工进度。

(五)项目概算执行情况分析根据河南省发展和改革委员会豫发改设计…2004‟1771号《关于新乡至济源高速公路焦修段工程初步设计的批复》,本项目路线全长29.41公里,其中:高速公路29.41公里,一级公路连接线1.7公里;批准概算,竣工决算工程造价万元,与概算相比超支5万元,主要情况如下:一、主要材料竣工决算实际消耗量超出批准概算用量的主要原因如下:二、竣工决算工程造价超概算的主要原因如下:三、工程质量评价河南省交通厅质检站根据焦修路的情况,组成质量签定小组,并分为四个专业组,于2007年8月底,对焦修高速公路进行了质量等级签定,并出具工程质量签定报告。

通过交工验收前对工程质量的全面复查,焦作至修武高速公路建设项目路基边坡坡面稳定、曲线圆顺,平、纵线形流畅,路基压实度、弯沉值满足设计要求;涵洞进出口顺适,涵洞砂浆、混凝土强度满足设计要求;路面各结构层的压实度、厚度、弯沉值等指标符合要求,表面平整密实,无泛油、无车辙;桥梁混凝土强度符合设计要求,支座安装准确,无脱空及非正常变形,桥梁外观质量良好,伸缩缝无阻塞现象;标志标线、防撞护栏、隔离栅简单大方、布设合理,使用效果好。
