地基与基础工程施工技术

地基与基础工程施工技术

地基与基础工程施工技术一、常用地基处理方法与施工地基处理就是为提高地基强度,改善其变形性质或渗透性质而采取的技术措施。

处理后的地基应满足建筑物地基承载力、变形和稳定性的要求。

常见的地基处理方式有换填地基、压实和夯实地基、复合地基、注浆加固、预压地基、微型加固等。

1.换填地基换填地基适用于浅层软弱土层或不均匀土层的地基处理。

按其回填的材料不同可分为素土、灰土地基,砂和砂石地基,粉煤灰地基等。

换填厚度由设计确定,一般宜为0.5~3m。

施工要求有:(1)素土、灰土地基:土料可采用黏土或砂质黏土,石灰采用新鲜的消石灰。

灰土体积配合比宜为2:8或3:7。

素土、灰土分层(200~300mm)回填夯实或压实。

(2)砂和砂石地基:宜选用碎石、卵石、角砾、圆砾、砾砂、粗砂、中砂或石屑应级配良好,不含植物残体、垃圾等杂质。

当使用粉细砂或石粉时,应掺入不少于总重30%的碎石或卵石。

砂和砂石地基采用砂或砂砾石(碎石)混合物,经分层夯(压)实。

(3)粉煤灰地基:应选用Ⅲ级以上的粉煤灰级,满足相关标准对腐蚀性和放射性的要求。

粉煤灰地基最上层宜覆盖士300~500mm。

(4)换填地基压实标准要求:换填材料为灰土、粉煤灰时,压实系数为>0.95;其他材料时,压实系数为>0.97。

(5)换填地基施工时,不得在柱基、墙角及承重窗间墙下接缝;上下两层的缝距不得小于500mm,接缝处应夯压密实;灰土应拌合均匀并应当日铺填夯压,灰土夯压密实后 3d内不得受水浸泡;粉煤灰垫层铺填后宜当天压实,每层验收后应及时铺填上层或封层,防止干燥后松散起尘污染,同时禁止车辆碾压通行。

2.夯实地基夯实地基可分为强夯和强夯置换处理地基。

强夯处理地基适用于碎石土、砂土、低饱和度的粉土与黏性土、湿陷性黄土、素填土和杂填土等地基;强夯置换处理地基适用于高饱和度的粉土与软塑~流塑的黏性土等地基上对变形要求不严格的工程。

一般有效加固深度3~10m。

施工要求有:(1)强夯置换处理地基必须通过现场试验确定其适用性和处理效果。

地基与基础工程施工组织设计

地基与基础工程施工组织设计

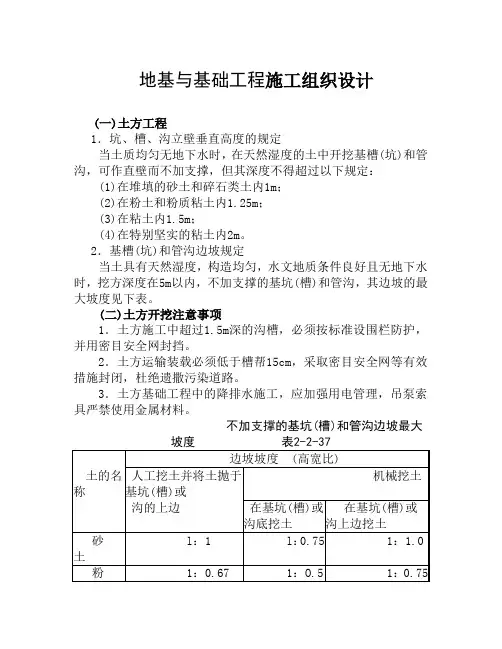

地基与基础工程施工组织设计(一)土方工程1.坑、槽、沟立壁垂直高度的规定当土质均匀无地下水时,在天然湿度的土中开挖基槽(坑)和管沟,可作直壁而不加支撑,但其深度不得超过以下规定:(1)在堆填的砂土和碎石类土内1m;(2)在粉土和粉质粘土内1.25m;(3)在粘土内1.5m;(4)在特别坚实的粘土内2m。

2.基槽(坑)和管沟边坡规定当土具有天然湿度,构造均匀,水文地质条件良好且无地下水时,挖方深度在5m以内,不加支撑的基坑(槽)和管沟,其边坡的最大坡度见下表。

(二)土方开挖注意事项1.土方施工中超过1.5m深的沟槽,必须按标准设围栏防护,并用密目安全网封挡。

2.土方运输装载必须低于槽帮15cm,采取密目安全网等有效措施封闭,杜绝遗撒污染道路。

3.土方基础工程中的降排水施工,应加强用电管理,吊泵索具严禁使用金属材料。

不加支撑的基坑(槽)和管沟边坡最大注:(1)人工挖土不把土抛于基坑(槽)或管沟上边,而随时把土运往弃土场时,刚应采用机械在基坑(槽)或沟底挖土的坡度。

(2)表中砂土不包括细砂和粉砂;干黄土不包括黄土。

(3)边坡可以做成斜坡式,亦可做成台阶式。

(4)土方工程施工前,必须按照地质勘探报告编制施工方案,并制定保证毗临建筑物及构筑物安全的措施。

4.降排水工程的井口,必须设定型的金属围栏和警不标志。

5.基础(或管沟)施工前,必须根据季节施工的特点制定防坍塌措施。

6.基础(或管沟)施工,内部照明必须使用24V低压照明设备。

外围的强电照明,必须搭设灯架,高度不得低于2m,并做好绝缘。

7.防水作业区域应保证空气流畅,以防中毒。

8.深井或地下管道施工预先采取有效的通风等防范措施后,方可作业。

9.基坑(槽)和管沟的支撑方法。

10.选择支撑方法的要求。

11.经设计和计算确定。

12.经技术负责人审批。

(三)土方开挖技术要求1.挖土方应从上而下分层进行,两人操作间距应大于2.5m,禁止采用挖空底脚的操作方法。

地基与基础工程施工方案及方法

地基与基础工程施工方案及方法

地基与基础工程施工方案及方法1综合说明1.1工程目标和编制说明1.1.1工程质量目标承诺我单位承诺:工程将严格按照ISO9000国际贯标标准进行管理、施工,实现“主体坚固,安装精确,装修精致,充分体现设计意图”,确保工程符合设计要求,工程质量达到国家验收规范合格标准,创海河杯工程。

1.1.2施工工期目标我单位承诺:本工程严格按照招标文件及建设单位要求开工和竣工,在此工期内完成招标文件要求的全部施工任务,并做到为安装调试保驾护航,使本工程顺利交付甲方使用。

1.1.3编制说明本方案是根据本工程设计招标图纸和施工招标文件以及国家有关技术规范、验收标准和施工规范等进行编制。

编制原则为保证建筑施工安全可靠并具有可操作性;保证施工工期和工程质量要求;降低工程成本,提高工程的经济效益和社会效益。

1、本方案为我单位递交本技术标文件,重点阐述了我们对本工程施工管理中的有关设想、部署、主要采用的技术保障措施等。

2、我们完全接受招标文件及业主提出的有关本工程施工质量、施工进度、安全、文明施工、环保等一切要求,并落实各项施工方案和技术措施。

3、通过认真学习和研究了该工程的招标文件、有关图纸、答疑资料,并踏勘了施工现场,在分析了各种影响施工的因素和本工程承包的特点、关键点、技术要点后,我们有充分的信心,在工程安全施工前提下,保证以高质量、高速度全面完成本工程招标文件规定承包范围内的全部施工任务。

4、我们将全力以赴,尽快做好施工前期准备和施工现场生产设施的总体规划布置工作。

发挥本企业管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在建设、监理单位的领导和监督管理下的项目总承包管理制度。

通过对劳动力、机械设备、材料、技术、方法和信息的优化处理,实现工期、质量、安全、文施及社会信誉的预期目标效果。

5、我们将建立严格的质量保证体系,加强施工质量验收制度,在工程实施过程中,诚恳地接受工程监理及市各级质量监督部门的监督直至工程竣工验收。

地基与基础工程施工作业指导书

地基与基础工程施工作业指导书

一、土方工程降低地下水1. 执行标准1.1 GB/TI9001—2000《质量管理体系要求》1.2 GB50300—2001《建筑工程施工质量验收统一标准》1.3 GB50202—2002《地基与基础工程施工质量验收规范》1.4 《工程建设标准强制性条文》(房屋建筑部分2002年版)1.5 JGJ59—99《建筑施工安全检查标准》2. 作业程序2.1 施工准备2.1.1 工程施工中,若地下水位较高,在挖土方前,应根据工程土质和地下水位情况制定降水方案。

并根据方案配置施工机具。

2.1.2 降水方案可根据现场实际情况选用集水坑降水,井点降水或两者相结合等措施降低地下水。

采用正铲挖掘机、铲运机、推土机等挖方时,应使地下水位低于开挖底面不少于0.5m。

2.1.3 井点降的方法有轻型井点、喷射井点法、电渗井点法、深井井点法,其中常用的轻型井点法、喷射井点法、管井井点法。

各类井点的适用范围可按下表1.2.1选用。

降水类型及适用条件表1.2.12.1.4 主要设备材料2.1.4.1 集水坑法:水泵2.1.4.2 井点降水法:2.1.4.2.1 轻型井点法:井点管(包括滤水管和井管两部分)、集水总管(一般用内径为75-100mm的无缝钢管),集水箱、排水管真空泵和离心泵。

2.1.4.2.2 喷射井点法:有装有内管和喷射器的井点管、高压水泵或空气压缩机、离心泵、循环水槽、导水总管、排水管等。

2.1.4.2.3 管井井点法:深井泵、离心泵、井管(滤水管和井壁管)。

3. 操作步骤3.1 集水坑法集水坑法是在基坑底部挖掘排水沟和集水沟,地下水沿排水沟向集水坑汇集。

用水泵将集水坑的水排到基坑以外。

这是一种较简单的降水施工方法。

采用集水坑降水时,应符合下列规定:(1)根据现场土质条件,应能保持开挖边坡的稳定;(2)基坑(槽)底、排水沟底、集水坑底应经常保持一定的深差;(3)集水坑应与基础底边有一定距离,防止地基土结构遭受破坏;(4)边坡坡面上如局部渗出地下水时,应在渗水设置过滤层,防止土粒流失并应设置排水沟,浆水引出坡面;(5)土层中如有局部流砂现象,应采取防治措施。

地基与基础工程施工方案(完整版)

地基与基础工程施工方案(完整版)

地基与基础工程施工方案(完整版)一、工程概况本工程位于我国某城市,占地面积约10万平方米,建筑高度为80米,共25层。

工程地基采用桩基础,基础形式为筏板基础。

本方案针对地基与基础工程,制定详细的施工计划,确保工程质量和安全。

二、施工准备1. 技术准备:组织相关人员对施工图纸、施工规范、技术要求进行学习和培训,确保施工人员熟练掌握施工技术。

2. 材料准备:根据施工图纸和施工方案,编制材料需求计划,确保施工所需材料的质量和数量。

3. 机械设备准备:根据施工需求,配备合适的施工机械设备,并进行维护和调试,确保施工顺利进行。

4. 劳动力准备:根据施工进度和施工任务,合理安排劳动力,确保施工进度和质量。

5. 施工现场准备:对施工现场进行清理和规划,确保施工环境整洁、安全。

三、施工方法及工艺1. 地基处理:根据地质勘察报告,对地基进行加固处理,提高地基承载力。

2. 桩基施工:采用旋挖钻机进行桩基施工,确保桩基质量。

3. 筏板基础施工:采用大模板施工工艺,确保基础质量。

4. 地下室施工:采用地下连续墙施工工艺,确保地下室结构稳定。

5. 地上结构施工:采用现浇混凝土施工工艺,确保结构质量。

四、施工进度计划根据施工图纸和施工方案,制定详细的施工进度计划,确保工程按期完成。

五、质量保证措施1. 建立健全质量管理体系,明确各级人员质量责任。

2. 严格执行施工规范和技术要求,确保施工质量。

3. 加强施工过程中的质量控制,对关键工序进行重点监控。

4. 定期对施工质量进行检查和评估,发现问题及时整改。

六、安全保证措施1. 建立健全安全管理体系,明确各级人员安全责任。

2. 严格执行安全生产法规,确保施工安全。

3. 加强施工过程中的安全监控,对关键工序进行重点监控。

4. 定期对施工安全进行检查和评估,发现问题及时整改。

七、环境保护措施1. 加强施工现场的扬尘治理,降低对周边环境的影响。

2. 合理处理施工废水,确保不对周边环境造成污染。

地基与基础工程施工单选题100道及答案

地基与基础工程施工单选题100道及答案

地基与基础工程施工单选题100道及答案1. 以下哪种地基处理方法适用于软弱粘性土地基?()A. 强夯法B. 换填垫层法C. 振冲法D. 水泥土搅拌法答案:D2. 浅基础的埋深一般小于()A. 2mB. 3mC. 4mD. 5m答案:D3. 下列哪种基础形式不属于浅基础?()A. 独立基础B. 桩基础C. 条形基础D. 筏板基础答案:B4. 地基承载力特征值的确定方法不包括()A. 原位测试B. 理论计算C. 工程经验D. 室内试验答案:D5. 在软弱地基上修建建筑物时,应优先考虑的基础形式是()A. 柱下独立基础B. 筏板基础C. 桩基础D. 条形基础答案:B6. 灰土垫层的土料宜用()A. 粉质黏土B. 粉土C. 砂土D. 淤泥质土答案:A7. 换填垫层法中,垫层的厚度一般不宜小于()A. 0.5mB. 1mC. 1.5mD. 2m答案:A8. 强夯法处理地基时,两遍夯击之间的时间间隔取决于()A. 土的渗透性B. 夯击能量C. 夯点间距D. 土的类别答案:A9. 以下哪种桩不属于灌注桩?()A. 人工挖孔桩B. 预制桩C. 钻孔灌注桩D. 沉管灌注桩答案:B10. 桩基础按承载性状分类,不包括()A. 摩擦型桩B. 端承型桩C. 挤土桩D. 端承摩擦桩答案:C11. 预制桩的混凝土强度等级不应低于()A. C20B. C25C. C30D. C35答案:C12. 灌注桩在灌注混凝土时,导管埋入混凝土的深度宜为()A. 1 - 3mB. 2 - 6mC. 3 - 8mD. 5 - 10m答案:B13. 地基土的压缩性指标中,()反映了土的压缩过程。

A. 压缩系数B. 压缩模量C. 变形模量D. 泊松比答案:A14. 土的抗剪强度指标主要包括()A. 粘聚力和内摩擦角B. 重度和含水量C. 孔隙比和饱和度D. 液限和塑限答案:A15. 重力式挡土墙的稳定性验算不包括()A. 抗滑移验算B. 抗倾覆验算C. 地基承载力验算D. 抗剪强度验算答案:D16. 以下哪种不是常用的地基勘察方法?()A. 坑探B. 钻探C. 触探D. 物探答案:D17. 地基处理的目的不包括()A. 提高地基承载力B. 减少地基沉降C. 改善地基渗透性D. 增加地基土的重度答案:D18. 对于饱和软粘土,常用的地基加固方法是()A. 排水固结法B. 强夯法C. 振冲法D. 砂石桩法答案:A19. 以下哪种情况会导致地基产生不均匀沉降?()A. 地基土的压缩性均匀B. 建筑物荷载均匀C. 基础埋深一致D. 地基土厚度变化较大答案:D20. 扩展基础的混凝土强度等级不应低于()A. C15B. C20C. C25D. C30答案:B21. 刚性基础台阶宽高比的允许值取决于()A. 基础材料B. 基础埋深C. 地基土性质D. 以上都是答案:D22. 桩的入土深度控制,对于摩擦桩应以()为主。

地基与基础工程施工方案

地基与基础工程施工方案

A 地基与基础工程施工方案A.1基坑降水A.1.1降水设计(1)本工程基坑降水采用大口井降水,深度均为8m,井距约20m。

降水井外径600、内径500,布置于基坑周边、电梯井及四角。

(2)基坑降水应先于土方开挖10天以上进行,并保证水位降至基槽下1m后才可进行土方施工。

抽水应至还槽施工才可停止。

(3)基坑内四周设400×400排水沟,通向槽边大口井中,以排除槽内明水。

A.1.2大口井施工A.1.2.1材料机械准备滤水井管、冲击式成孔钻机、潜水泵、吸水管、空压机、排水管、水泵控制自动系统、8~5mm豆石、木底座或混凝土底座、沥青、麻布等。

A.1.2.2施工准备(1)首先要了解地质勘探资料、掌握地下土质和水位变化情况,特别是地下流砂情况,流砂层厚度,以便确定钻孔工艺和准备必要材料。

(2)根据总的平面布置和所开挖地下工程的面积,确定正式管井和观测管井的数量、位置,排水管位置、流向,沉淀池位置以及与污水管道联接地点。

(3)对设置井点位置进行平整、放线,用白灰标明其位置。

A.1.2.3管井构造管井的滤管为无砂大孔混凝土,采用粒径为8~5mm的豆石加水泥按6∶1左右比例预制而成,强度大于2MPa,每节长1m左右。

最下部一节为有孔滤管,其空隙率为20~25%。

管接头处用两层麻布浇沥青包裹,外夹竹片用10号铅丝扎牢,以免接缝处挤入泥砂淤塞管井,其内径为500、600。

A.1.2.4工艺流程施工准备→放线→冲击式成孔钻机就位→成孔→泥浆护壁→下管→下滤水层→上部用厚土填实→洗井→下潜水泵→抽水→排水总管→沉淀池→污水管井A.1.2.5工艺原理(1)管井采用钻孔机钻成孔,孔的直径约1m左右,泥浆护壁。

待冲孔到设计深度后,用吸管将其中泥浆吸净,下底座,然后下管,外填塞滤水小豆石,上部用厚土填实,立即用压缩空气将泥浆吹出洗井,然后抽水。

(2)管井的有效降水深度取决于管井深度、降水面积、含水层渗透系数以及水泵扬程。

地基与基础施工方案

地基与基础施工方案

地基与基础工程施工方案一、工程概况商住楼位于南湖广场东路北侧,本工程建筑面积为63103.2m2,其中地上建筑面积52076.5m2,地下建筑面积11026.7m2,占地面积11473m2,绿化面积22950m2,绿化率20%,容积率5.5,建筑密度40%。

结构类型为剪力墙、框架剪力墙壁结构,建筑耐火等级为1级,抗震设防烈度为8度。

基础钢筋分别采用HPB235、HRB335和HRB400。

二、土方开挖施工方案(一)施工部署一、土方施工准备工作1、学习和审查图纸检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有错误和矛盾;掌握设计内容及技术要求,了解工程规模、结构形式、特点工程量和质量标;熟悉土层地质、水文勘察资料;审查地基处理和基础设计审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突;研究好开挖程序,明确各专业工序间的配合关系,施工工期要求;并向参加施工人员层层进行安全技交底。

2、设置测量控制根据城建部门给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。

在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点做好轴线控制的测量和校核。

进行土方工程的测量定位放线,设置牢固的定位桩、放出基坑挖土灰线、上部边线和底部边线和水准标志。

定位桩应离开坑边缘2.5-4.0M,以利保存。

灰线、标高、轴线应进行复核无误后,方可进行基坑开挖。

二、主要施工机械机具、仪器配备施工机械化是保证工期按时完成的主要优势,要有适应各种类型工程施工的机械设备。

将根据本工程需要,配置以下主要施工机械设备和仪器:1、挖掘机2台;2、装载机2台;15吨自卸运输汽车10台;砼搅拌机2台;蛙式打夯机或平板振动式打夯机10台;经纬仪2台;水准仪2台,镐、铁锨、手推车若干等。

为满足本工程的施工需要,确保工期目标,项目部应对机械设备操作人员进行复查审核,持证上岗。

机械设备的配套和择优选用,是保证工程任务按期完成和提高经济效益的基本保证,因此,要安排好机械设备的进场前的维修和保养及调试工作。

《地基与基础工程施工》课程标准

《地基与基础工程施工》课程标准

《地基与基础工程施工》课程标准一、课程说明注:1.课程类型(单一选项):A类(纯理论课)/B类(理论+实践)/C类(纯实践课)2.课程性质(单一选项):必修课/专业选修课/公共选修课3.课程类别(单一选项):公共基础课/专业基础课/专业核心课4.合作者:须是行业企业人员,如果没有,则填无二、课程定位《地基与基础工程施工》是建筑工程技术专业必修的专业技术核心课程。

该课程以地基基础施工过程为行动领域,贯彻建设行业标准,依据基于工作过程的课程教学思路,主要培养学生熟练阅读工程地质勘察报告、组织土石方工程施工、基础工程施工、基坑工程、地基处理等岗位技能,以及初步培养作业现场基本的管理与控制能力,为学生毕业后从事本专业技术工作打下坚实的职业和素质能力基础。

通过基于施工过程的学习,激发学生学习兴趣,培养科学态度和团结协作精神,提高参与意识、责任意识、协作意识和自信心。

三、设计思路本课程打破以知识传授为主要特征的传统学科课程模式,从“工作任务与职业能力”分析出发,设定职业能力培养目标,变书本知识的传授为动手能力的培养,开发基于工作过程的项目课程,以工作任务为中心组织课程内容,让学生在完成具体项目的过程中构建相关理论知识,并发展职业能力。

本课程根据地基与基础工程施工的工作项目为线索来设计典型案例,使其内容涉及到工程地质勘察、土石方工程施工、天然地基上的浅基础设计与施工、桩基础设计与施工、基坑工程和软弱地基处理等几个学习项目。

课程内容突出对学生职业能力的培训,理论知识的选取紧紧围绕工作任务完成的需要来进行,同时又充分考虑了高等职业教育对理论知识学习的需要,并融合了相关职业资格证书对知识、技能和态度的要求。

四、课程培养目标通过学习,学生应能够利用工程地质勘察资料进行一般浅基础设计;能够组织土方开挖与回填压实;能够编写天然地基上的浅基础施工方案、桩基础施工方案,并具有指导施工的能力;能编制软弱地基处理方案;培养学生利用相关原理、概念、规范、标准等知识,结合有关力学与结构方面的知识进行分析和解决实际工程中常见的地基基础问题的能力,以进一步培养学生树立独立思考、吃苦耐劳、勤奋工作的意识以及诚实、守信的优秀品质,为今后从事施工生产一线的工作奠定良好的基础。

地基与基础工程施工规范

地基与基础工程施工规范

地基与基础工程施工规范一、地基与基础工程施工工艺标准( 1 )地基工程1.土工合成材料地基施工工艺1.1.1 总则1.1.1. 1 适用范围土工合成材料适用于加固软弱地基,使之形成复合地基,可提高土体强度,显著地减少沉降,提高地基的稳定性;用于公路、铁路路基作加强层,防止路基翻浆、下沉;用于堤岸边坡,可使结构坡角加大,又能充分压实;作挡土墙后的加固,可代替砂井。

此外,还可用于河道和海港岸坡的防冲;水库、渠道的防渗以及土石坝、灰坝、尾矿坝与闸基的反滤层,可取代砂石级配良好的反滤层,达到节约投资、缩短工期、保证安全使用的目的。

1.1.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑地基处理技术规范》(JGJ 79-2002);4.中华人民共和国国家标准《短纤针刺非织造土工布》(GB/T 17639-1998);5.中华人民共和国国家标准《长丝纺粘针刺非织造土工布》(GB /T 17639-1998);6.中华人民共和国国家标准《长丝机织土工布》(GB/T 17640--1998);7.中华人民共和国国家标准《裂膜丝机织土工布》(GB/T 17641--1998);8.中华人民共和国国家标准《非织造复合土工布》(GB/T 17642--1998);9.中华人民共和国国家标准《聚乙烯土工膜》(GB/T 17643--1998);10. 中华人民共和国国家标准《聚氯乙烯土工膜》(GB/T 17688--1998);11.中华人民共和国国家标准《塑料土工格栅》(GB/T117689--1998);12.中华人民共和国国家标准《塑料扁丝编制土工布》(GB/T 17690-1998)。

1.1.2 术语1.土工合成材料:岩土工程和土木工程中所应用的高分子聚合物材料的总称。

地基与基础工程具体施工工序步骤

地基与基础工程具体施工工序步骤

地基与基础工程地基处理一、换土垫层法换土垫层按其回填材料的不同可分为砂垫层、碎石垫层、素土垫层、灰土垫层、矿渣垫层、粉煤灰垫层等。

垫层的作用是提高浅基础下地基的承载力,满足地基稳定要求;减少沉降量;加速软弱土层的排水结固;防止持力层的冻胀或液化。

目前国内常用的垫层施工方法,主要有机械碾压法、重锤夯实法和振动压实(平板压实)法。

换土垫层法适用于淤泥、淤泥质土、湿陷性黄土、素填土、杂填土地基及暗沟、暗塘等的浅层处理或不均匀地基处理。

当在建筑范围内上层软弱土较薄时,可采用全部置换处理;对于建筑物范围内局部存在古井、古墓、暗塘、暗沟或拆除旧基础的坑穴等,可采用局部换填法处理。

换填法的处理深度通常控制在3m以内较为经济合理。

换填法常用于处理轻型建筑、地坪、堆料场及道路工程等。

二、预压法预压法是在建筑物建造前,对建筑物进行预压,使土体中的水排出,逐渐固结,地基发生沉降,同时强度逐步提高的方法。

预压法包括堆载预压法、真空预压法、真空-堆载联合预压法、降水预压和电渗排水预压等,后两种预压方法在工程上应用较少。

预压法适用于淤泥质土、淤泥和冲填土等饱和黏性土地基。

1.堆载预压法在地基基础施工前,通过在拟建场地上预先堆置重物,进行堆载预压,以使地基土固结沉降基本完成,通过地基土的固结以提高地基承载力。

预压荷载一般等于建筑物的荷载,为了加速压缩过程,预压荷载也可比建筑物的重量大,称为超载预压。

堆载预压可分为塑料排水板或砂井地基堆载预压和天然地基堆载预压。

该法适用于各种软弱地基,包括天然沉积土层或人工冲填土层,如沼泽土、淤泥水力冲填土;较广泛用于冷藏库、油罐、机场跑道、集装箱码头等沉降要求比较高的地基。

通常,当软土层厚度小于4m时,可采用天然地基堆载预压法处理;当软土层厚度超过4m时,为加速预压过程,应采用塑料排水板或砂井预压法处理地基。

2.真空预压法通过在需要加固的软土地基上铺设砂垫层,并设置竖向排水通道(砂井、塑料排水板),再在其上覆盖不透气的薄膜形成一密封层使之与大气隔绝。

基础与地基工程施工

基础与地基工程施工

基础与地基工程施工一、基础与地基工程的概念基础与地基工程是指用于传递和分散建筑物荷载到地基土体,并使建筑物获得稳定支持的土木工程。

基础与地基工程分为浅基础和深基础两种。

浅基础是指基础底面位于地表以下,基础与基础底面之间的深度一般小于其平面尺寸的等效深度,包括基础和地基文基础。

深基础是指基础底面位于地下较深的地层中,且其平面尺寸较小,包括桩基础、深基础和人工扩大基础。

二、基础与地基工程的种类1. 浅基础浅基础包括扩展基础和地基文基础。

(1)扩展基础扩展基础是指将基础底面和地基土体有效相连,使基础圈足够满足基础本身和其承受荷载时所需的稳定度和承载力。

扩展基础的种类有很多,例如筏基础、板基础等。

(2)地基文基础地基文基础是指底面较宽、高宽比相对较小的基础,主要用于较小荷载的传递和分散,例如壁基础、垫石基础等。

2. 深基础深基础主要包括桩基础、深基础和人工扩展基础。

(1)桩基础桩基础是指将柱状混凝土或钢筋混凝土,或者更深层土中的深基础桩置于土体中的工程。

(2)深基础深基础是指承担建筑物荷载的工程,施工深度超过基础底面以外的基础。

(3)人工扩大基础人工扩大基础是指在现有基础底面上设置独立的增大基础,可以通过增加荷载面积改善地基土体承载能力。

三、基础与地基工程施工前的准备工作1. 地基探测地基探测是评价地基情况的必要过程,包括地质勘探、地勘设计和地质评价等工作。

通过地基探测可以确定地基土质的性质与分布、地下水位、地基承载能力等信息,为后续施工提供重要依据。

2. 基础设计基础设计是指根据地基勘察的结果和建筑物的荷载要求,确定基础的形式、尺寸和布设方式等技术方案。

基础设计要考虑到地基土质、地下水位、荷载情况等因素,保证基础具有足够的稳定性和承载力。

3. 施工方案编制根据基础设计要求,制定详细的施工方案,包括施工工艺流程、施工机具设备选择、人员组织管理等内容,确保施工进度和质量控制。

四、基础与地基工程的施工过程1. 地基处理在施工前,需要对地基土体进行处理,包括挖土、夯实、加固等工序,保证地基土质的均匀和密实,提高地基承载能力。

地基与基础工程施工方案

地基与基础工程施工方案

第一章地基与基础工程1.1.1.设计要点1、本工程基础持层为第2层粉土,天然地基承载力特征值为120KPa,基槽应挖至特力层经验槽后可进行下步施工。

2、基础梁的配筋均以平面标注的方法表示,平面图中梁上标注值意义见示意图。

3、梁浇筑时设留柱插筋,根数及直径详柱配筋图:插筋猶入基础梁长度不小于35d。

4、基础砼标号C30,基础垫层C15钢:HRB400(@)。

5、基础下错设100mm厚C15垫层垫层宽出基础边100mm。

6基础底标高除注明外均为-2.200,垫层底标高为-2.300。

7、构造柱布置原则详见结构设计总说明,门窗两侧设置抱准柱。

1.1.2.地基与基础分部工程施工工艺流程测量放线→坑槽开挖→混凝土垫层→钢筋安装→模板安装→混凝土浇筑→模板拆除→土方回填。

1.1.3.施工要点分析本工程土方开挖拟定采用3台1m3反铲挖掘机进行土方开挖,施工中随时复核土方开挖情况,复核内容主要包括建筑物轴线、土方基坑坑底标高、土方放坡与工作面等情况。

在此基础上利用人工进行基坑土方的修整工作,人工土方清理工作具体内容包括基坑周边土方、基坑局部加深土方及人工清底至设计标高。

人工清理基坑土方工作,将按楼栋进行分片施工,作业中做到及时验槽与混凝土垫层的浇筑。

1.1.4.砼工程(1)选择合适的浇筑材料水泥:产生水化热的主要原因——不同品种的水泥其硬化过程中产生的水化热是不同的,为了控制水化热的温升,减少温度应力,我们拟采用水泥水化热较低的水泥——矿渣硅酸盐水泥。

外加剂:实际施工时,在砼中掺入适量的UEA微膨胀剂,并掺入适量的一级粉煤灰,在不降低强度等级的前提下,减少水泥用量(水泥用量的控制也是一个关键问题,试验表明,每立方米混凝土的水泥用量,每增减10kg,其水化热将使混凝土的温度相应升降10C)来降低水化热。

掺入适量的粉煤灰即可降低砼中的水化热,节约水泥,又可使泵送施工流畅,和易性好,一举多得。

(2)改进砼振捣工艺:对浇筑后的砼,在振动界限以前给予二次振捣,能排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高钢筋的握裹力,防止因混凝土沉落而出现的裂缝,减小内部微裂缝,增加混凝土的密实度,使混凝土的抗压强度提高10%—20%左右,从而提高抗裂性。

地基与基础工程施工程

地基与基础工程施工程

地基与基础工程施工程一、地基与基础工程的意义地基与基础工程是建筑工程的基础工程,直接关系到建筑物的稳定性和安全性。

如果地基与基础工程施工不合格,会导致建筑物倾斜、开裂甚至坍塌,给建筑物和周边环境造成严重的危害。

在建筑工程中,地基与基础工程是最为重要的一环,它的质量直接影响到整个建筑物的质量和使用寿命,因此应该引起足够的重视。

二、地基与基础工程施工的准备工作1、开挖区域的准备在进行地基与基础工程施工前,首先要对开挖区域进行准备工作。

需要清理开挖区域,清除杂物、树木等障碍物,确保施工区域的平整。

同时要对开挖区域进行勘测,确定地基与基础工程的具体范围和深度,为后续施工工作做好准备。

2、材料和设备的准备在进行地基与基础工程施工前,还需要准备好所需的材料和设备。

这包括挖掘机、泵车、混凝土搅拌站等施工设备,以及水泥、砂子、砂浆等施工材料。

同时要对施工材料和设备进行检查,确保其质量和性能符合要求,以保证施工质量。

3、施工方案的制定在进行地基与基础工程施工前,还需要制定详细的施工方案。

施工方案应包括施工的时间计划、责任分工、工作流程等内容,确保施工过程有条不紊、有序进行,避免出现混乱和问题。

三、地基与基础工程施工的步骤1、开挖基坑地基与基础工程的第一步是开挖基坑。

基坑的开挖应按照设计要求和深度进行,同时要注意开挖的平整和边坡的坡度,确保基坑的稳定性和安全性。

在开挖基坑时,要及时清理碎石、积水等杂物,避免对后续施工造成影响。

2、测量基础位置和深度在开挖基坑后,还需进行基础位置和深度的测量。

通过测量确定基础的位置和深度,确保其与设计要求一致,避免因误差导致施工质量不合格。

3、浇筑基础底板在基础位置和深度确定后,就可以开始浇筑基础底板。

基础底板一般采用混凝土浇筑,要注意混凝土的拌合比例、浇筑工艺等,确保浇筑质量和强度满足要求。

4、设置地基和基础在浇筑基础底板后,还需设置地基和基础。

地基和基础一般采用钢筋混凝土,要根据设计要求进行设置,确保其与基础底板连接牢固、稳定。

地基与基础工程施工规范

地基与基础工程施工规范

地基与基础工程施工规范一、地基与基础工程施工工艺标准( 1 )地基工程1.土工合成材料地基施工工艺1.1.1 总则1.1.1. 1 适用范围土工合成材料适用于加固软弱地基,使之形成复合地基,可提高土体强度,显著地减少沉降,提高地基的稳定性;用于公路、铁路路基作加强层,防止路基翻浆、下沉;用于堤岸边坡,可使结构坡角加大,又能充分压实;作挡土墙后的加固,可代替砂井。

此外,还可用于河道和海港岸坡的防冲;水库、渠道的防渗以及土石坝、灰坝、尾矿坝与闸基的反滤层,可取代砂石级配良好的反滤层,达到节约投资、缩短工期、保证安全使用的目的。

1.1.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑地基处理技术规范》(JGJ 79-2002);4.中华人民共和国国家标准《短纤针刺非织造土工布》(GB/T 17639-1998);5.中华人民共和国国家标准《长丝纺粘针刺非织造土工布》(GB /T 17639-1998);6.中华人民共和国国家标准《长丝机织土工布》(GB/T 17640--1998);7.中华人民共和国国家标准《裂膜丝机织土工布》(GB/T 17641--1998);8.中华人民共和国国家标准《非织造复合土工布》(GB/T 17642--1998);9.中华人民共和国国家标准《聚乙烯土工膜》(GB/T 17643--1998);10. 中华人民共和国国家标准《聚氯乙烯土工膜》(GB/T 17688--1998);11.中华人民共和国国家标准《塑料土工格栅》(GB/T117689--1998);12.中华人民共和国国家标准《塑料扁丝编制土工布》(GB/T 17690-1998)。

1.1.2 术语1.土工合成材料:岩土工程和土木工程中所应用的高分子聚合物材料的总称。

地基与基础工程专项施工方案(详细)

地基与基础工程专项施工方案(详细)

地基与基础工程专项施工方案(详细))1、土方工程:(1)土方开挖主要采用机械化施工,采用机械大开挖,基槽开挖后应注意边坡稳定,采取必要的支护措施.本工程土方开挖采用1台反铲挖土机挖土,4台10t翻斗自卸车运输,先由北向南进行,按1:0.5坡度放坡取土,正向开挖侧向装土,然后人工开挖下部0.5m深土层。

(2)挖出土方用自卸汽车全部运到弃土场堆放.回填时按设计及规范规定进行回填。

(3)采用机械开挖时,如局部超挖,应进行换算,采用与地基土压缩性相近的的材料进行分层回填,并按规范夯实.基坑开挖应连续进行,如基坑挖好后不能立即进行下一道工序,应在基底以上留置50~100cm一层不挖,待下道工序施工时,再挖至设计基坑底标高,以免基土被扰动。

基坑若挖至设计标高时,应及时随清随施工垫层混凝土,严禁雨水浸泡。

(4)基坑放坡开挖是工程施工的关键工序,支护结构的受力状态、大小、位移、变形都随基坑暴露的时间增长而增长。

随时可能发生事先估计不到的事故,因此必须谨慎对待.除根据环境特征和各类土况进行边坡稳定分析外,还应采取有效的排水和止水措施.(5)根据地质报告的土质分析,和开挖深度,确定放坡坡度1:0.78,开挖前沿边坡撒好灰线。

开挖时如发现土质种类,地下水位等与地质报告不符时应报告有关技术人员进行处理。

基坑支护与土方开挖应协调配合,自上而下分层,分段开挖,及时进行支护。

开挖时基坑底预留3%的顺水坡,自中间向四周集水沟顺水.(6)边坡防护:重力式挡墙采用M7。

5水泥砂浆砌筑MU30毛石,墙顶宽度400mm,基础宽度,南侧800mm,北侧700mm,东西两侧600mm,埋置深度500mm。

石块砌筑时必须采用座浆法,砂浆采用机械拌和,石块表面清洗干净,砂浆填塞饱满,严禁干砌.石块上下表面平整,厚度200~250mm,外露面用M7.5砂浆沟缝,错缝砌筑,不得有垂直通缝。

墙后填土分层夯实。

(详见附图)砌筑时在砌体上设置泄水孔,间距 2.5m,梅花形布置,直径100mm,最下排距离排水沟地面200mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(2) 材 应料 与, 基基以 坑坑及 ((有 槽槽运 ))输 边边工 缘缘具 保堆和 持置机一土械定方通距、过离建时。筑,1.施工1.3
(4)
做好基坑(槽)周围的地面排水和 准
(3) 防水工作,严防雨水、施工用水等地面水
浸入边坡土体。
备 与

基坑(槽)开挖后,可采用塑料薄膜覆盖、水泥砂浆

抹面、挂网抹面、喷浆、砌石压坡等方法进行边坡坡面防
临时性挖方边坡坡度值(不加支撑)
1.1.3 施 工 准 备 与 辅 助 工 作
(4)永久性挖方边坡坡度应按设计要求放坡,如设计无规定时, 可按下表确定。
永久性土工构筑物挖方的边坡坡度
1.1.3 施 工 准 备 与 辅 助 工 作
4)防止边坡塌方的主要措施
严格按规范的要求正确留置边坡, (1) 放足边坡。
解: V2 = Ks·V1 = Ks·V3/ Ks′ = 1.25×1000/1.1 = 1136.4 m3
W = 10×1136.4/3 = 3788 元
1.基坑与基槽土方量的计算
1)基坑土方量计算公式:
V

H 6
( A1
4 A0

A2 )
基坑土方量计算
1.1.2 土 方 计 算
2)基槽土方量计算公式:
1.1.2 土 方 计 算
1.施工准备
1) 学习与审
查图纸
2) 清理场地
3) 修筑临时设
施与道路
1.1.3 施 工 准 备 与 辅 助 工 作
2.土方边坡与稳定
1)造成土壁塌方的原因
1) 边坡过陡。
3) 基坑(槽)边缘附近大量
2)
堆土或停放机具、材料或
雨水、地下水渗 由于动荷载的作用,使土
入基坑。 体产生的剪应力超过土体
1.1.3 施 工 准 备 与 辅 助 工 作
深层搅拌水泥土墙平面示意图(单位:mm)
的抗剪强度。
1.1.3 施 工 准 备 与 辅 助 工 作
2)土方边坡 土方边坡
1.1.3 施 工 准 备 与 辅 助 工 作
3)边坡的确定
(1)当地质条件良好,土质均匀且地下水位低于基坑(槽)或 管沟底面标高,敞露时间不长且挖方深度不超过下表规定时,挖方边 坡可做成不加支撑直壁。
直壁挖方的容许深度(不加支撑)
1.1 土方工程施工 1.2 地基加固处理的方法 1.3 浅基础施工 1.4 桩基础施工
学习目标
1.了解土方工程的施工特点,土的分类与工程性质;熟悉土方工程的分类及特征以及土 的工程性质对土方施工的影响;掌握土方工程量的计算方法。
2.了解土方边坡和土壁支护的基本形式以及排水与降水的基本类型;熟悉土方边坡的确 定方法及影响因素,能够对造成边坡塌方和产生流砂的原因进行分析,并采取有效的防治 措施;重点掌握土壁支护的构造要求和施工方法,轻型井点降水的设计与施工方法。
V1

L 6
( A1

4 A0

A2 )
基槽土方量计算
1.1.2 土 方 计 算
2.场地平整土方量的计算
场地平整通常是挖高填低。 计算场地挖方量和填方量,首先 要确定场地设计标高,由设计平 面的标高和地面的自然标高之差, 可以得到场地各点的施工高度 (填、挖高度),由此可计算场 地平整的挖方和填方的工程量。
1.1.1 土 的 分 类 及 工 程 性 质
3.土的工程性质
1) 土的含水量
4) 土的渗透

1.1.1 土 的 分 类 及 工 程 性 质
课堂思考题
分别写出土的各工程 性质的计算公式?
引例Байду номын сангаас解析
请看下面的案例
有一填坑,其土方量为 1000 m3,使用斗容量 3 m3 的汽车 运土,每车运费10元,请问填满夯实此坑需多少运费?(Ks= 1.25, Ks′=1.1)。
3.熟悉土方施工机械的性能、适用范围、作业方法,能够根据工程情况初步选择施工机 械;掌握土方填土土料的选用要求、填土与压实方法及质量检查方法,针对填土压实的主 要影响因素,能够确定合理的填土压实方案。
4. 掌握高压旋喷地基、深层搅拌地基、钢筋混凝土条形基础、钢筋混凝土预制桩、泥浆 护壁成孔灌注桩、干作业钻孔灌注桩、人工挖孔灌注桩等的施工工艺与要求。
5. 了解地下连续墙、沉井等其他深基础的施工方法。
1.土方工程施工特点
1)工程量大,劳动强度高 2E)ye施-Ca工tc条hin件g V复isu杂al
3)受场地影响大
1.1.1 土 的 分 类 及 工 程 性 质
2.土的分类与鉴别
土的工程分类与现场鉴别方法
1.1.1 土 的 分 类 及 工 程 性 质
运输车辆的功效得到充分发挥。
方 计

2)土方调配方案的编制
土方调配方案的编制,应根据施工场地地形及地理 条件,把挖方区和填方区划分成若干个调配区,计算各 调配区的土方量,并计算每对挖、填方区之间的平均运 距(挖方区重心至填方区重心的距离),然后确定挖方 各调配区的土方调配方案。土方调配的最优方案,应 使土方总运输量最小或土方运输费用最少,工期短、 成本低,而且便于施工。

护,防止边坡失稳。

3.基坑(槽)支撑
1.1.3 施 工 准 备 与 辅 助 工 作
1)横撑式支撑
1—竖横楞;
2—工具式横撑;
横撑式支撑
3—水平挡土板; 4—横楞木;
1.1.3 施 工 准 备 与 辅 助 工 作
5—垂直挡土板
2)深层搅拌水泥土桩墙
深层搅拌水泥土桩墙 是通过深层搅拌机就地将 水泥浆和土强制搅拌,制 成水泥土桩,相互连续搭 接形成的水泥土柱状 加固体挡墙。
1.1.2 土 方 计 算
1)场地设计标 高的确定
2)场地平整土 方量计算
1.1.2 土 方 计 算
3.土方调配
1 力求达到挖方与填方基本平衡和运距最短。
1)
2 近期施工与后期利用相结合。
土方调 配原则
3 分区与全场相结合。
4 尽可能与大型地下建筑物的施工相结合。
1.1.2

5
选择适当的调配方向,运输路线,使土方机械和
1.1.3 施 工 准 备 与 辅 助 工 作
(2)对于超过上表中规定深度的基坑(槽)开挖,根据《建筑 地基基础工程施工质量验收规范》(GB 50202—2002)的规定,其临 时性边坡坡度应符合下表所列规定。
临时性挖方边坡坡度值(不加支撑)
1.1.3 施 工 准 备 与 辅 助 工 作
(3)对于使用时间较长,地质条件良好、土质较均匀,挖方深 度在10 m以内不加支撑的边坡坡度应符合下表所列的规定。若实际工 程中出现岩石边坡,可按规范规定取值。
