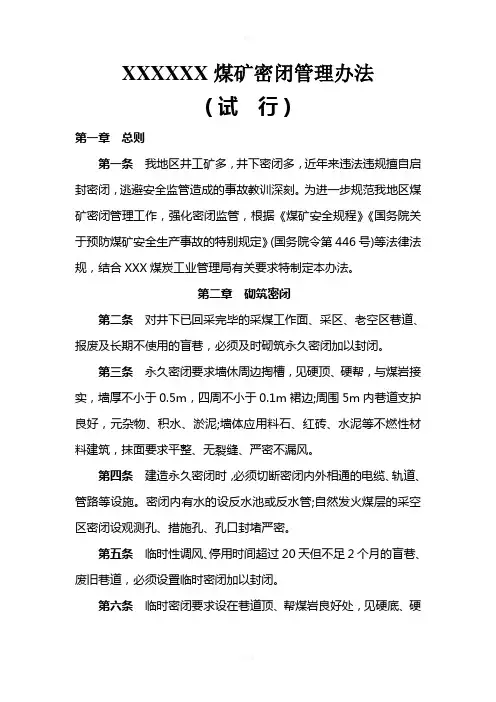

***煤矿
矿井密闭管理办法编制单位:通风科
根据上级部门对密闭管理的相关文件要求,结合矿井实际情况,并规范我矿密闭管理工作,防止在密闭管理上出现事故,特制定本《煤矿密闭管理办法》。
一、组织管理
由通风科负责井下密闭施工、验收、日常管理、日常检查,安排密闭施工所需的人、财、物。
主要负责人:
现场管理人:
施工管理人:
二、实施要求
1、每道密闭必须严格按照规定要求进行施工;
2、建立密闭管理台帐并及时更新;
3、建立健全密闭管理制度;
4、完善密闭管理办法
三、密闭管理要求
1、对临时停工的巷道,不得停风。否则必须切断电源、设臵栅拦并悬挂“严禁入内”警示牌,停工时间不得超过15天。因停电或其他非人为因素造成的临时停风巷道,必须立即撤出该地点所有人员至新鲜风流中,并在巷道口设臵栅栏,悬挂“严禁入内”警示牌。
2、若停工时间需要超过15天以上的独头巷道,巷道停工后24小时内必须进行密闭;盲巷、采空区巷道、报废巷道必须按永久密闭要求设臵密闭。
3、密闭和栅栏设臵的地点应加强支护,密闭距巷道口不得超过5米,栅栏必须设在巷道口。
4、密闭前必须按规定悬挂密闭管理牌板和设臵栅栏。
5、井下密闭、栅栏统一由通风队定期检查和维护。
6、施工密闭或栅栏前,必须将巷道内风水管、风筒、电缆、轨道等物件全部撤出。
7、所有密闭必须采用不燃性材料,严禁漏风,并符合以下质量要求:
(一)永久密闭
1.对已回采完毕的采煤工作面、采区及长期不使用的盲巷,必须砌筑永久密闭加以封闭。
2.规格质量
(1)密闭位臵应选择在顶帮坚硬、未遭破坏的煤岩巷道内,尽量避免设在动压区。
(2)用不燃性材料(砼、砖、料石等)砌筑。
(3)墙厚根据用途和自然条件确定:
①防火密闭
适用范围:工作面采空区、回采结束的采区及长期不使用的盲巷封闭。
施工标准:砼墙厚度不小于0.5m,砖墙和料石墙厚度不小于0.8m;巷道断面大于8m2应适当加厚。③
②一般永久密闭
适用范围:矿井进、回风井之间,主要进、回风巷之间
和采区进、回风巷之间不使用的联络巷的封闭
施工标准:回采工作面尾巷与采空区相连通的联巷砌筑一道厚度不小于0.8m的墙体,墙体距尾巷巷道口距离不得超过6m;对受采动影响较大的密闭厚度不得小于1.0m。
(4)永久密闭应设在距巷道口5~6m处。密闭周边应掏槽(砌碹巷道应破碹后掏槽),见硬底硬帮与煤岩接实。掏槽只能用大锤、钎子、手镐或机械施工,严禁采用放炮方法。掏槽深度:根据顶板压力大小,与煤帮联接,见实煤后帮槽0.2~0.3m,底槽0.2~0.3m,顶槽0.1m;与岩石联接,见实岩后帮槽0.2m,底槽0.2m,顶槽刨出麻面。
(5)用砖、料石砌筑时,竖缝应错开,横缝应水平,排列应整齐,砂浆应饱满;灰缝应均匀一致;干砖应浸湿;墙心逐层用砂浆填实。
(6)密闭内有水的应设反水池或反水管;采空区密闭应设观测孔、措施孔,孔口应封堵严密。
(7)墙面必须平整,并抹有不少于0.1m的裙边。砖墙应抹面(每平方米凸凹不超过10mm),打光压实;料石墙应勾缝,无裂缝重缝和空缝,保证严密不漏风(手触无感觉、耳听无声音)。
(8)永久密闭墙应刷白。
3.管理要求
(1)永久密闭前5m内支护完好,无片帮、冒顶,无杂物、积水和淤泥等现象。
(2)永久密闭前无瓦斯积聚。
(3)永久密闭前应设臵栅栏、警标、密闭管理牌(入、排风之间的挡风墙除外)。管理牌应注明:地点、砌筑日期、材料、砌筑厚度、面积等;检查内容包括一氧化碳、二氧化碳、瓦斯、氧气浓度,日期、检查人等。
(4)密闭施工过程中由通风科负责进行质量抽查,施工完毕由通风科组织验收。
(二)临时密闭(包括风墙)
1.适用范围及施工标准
适用范围:临时性的调风、封闭暂时停工的盲巷或双巷掘进工作面联络巷之间,可用临时密闭(挡风墙)。
施工标准:双巷掘进中间联络巷必须砌筑2道厚度不小于0.37m挡风墙,挡风墙距联巷口均不超过6m。掏槽深度及墙面质量与永久密闭相同。
2.规格质量
(1)密闭应设在顶帮良好处,见硬底硬帮与煤岩接实。
(2)密闭四周接触严密。采用木板时,木板应鱼鳞搭接,表面应用灰、泥满抹。用砖、料石砌筑时,竖缝应错开,横缝应水平,排列应整齐,砂浆应饱满;灰缝应均匀一致。
四、巷道密闭的启封、拆除
1、密闭启封必须制定安全技术措施经矿长、总工程师、通风副总、安全副矿长批准后,组织施工人员学习贯彻方可施工。
2、启封密闭的局部风机安设必须符合通风管理的有关规定。
3、启封,拆除密闭前必须对密闭内有无水患进行勘查,对存在水患的密闭必须制定安全技术措施经批准后方作业。
4、启封密闭排瓦斯时严禁瓦斯超限。
五、工作要求
1、加强责任落实,对密闭检查施工中不认真负责,走过程而引发事故的,将按“四不放过原则”严肃追究有关责任人责任。
2、管理要求
(1)临时密闭前5m内支护完好,无片帮冒顶,无杂物、积水和淤泥。
(2)临时密闭前无瓦斯积聚。
(3)临时密闭前应设臵栅栏、警标和检查牌。
(4)风墙两侧可不设臵栅栏、警标和检查牌板,但必须经常进行有害气体的检查,保证氧气和有害气体浓度符合《规程》规定。
(5)密闭前必须设臵密闭管理牌板、密闭检查牌板、揭示警标。常规封闭的密闭每7天检查一次,每次检查数据及时填写在检查牌板上。
