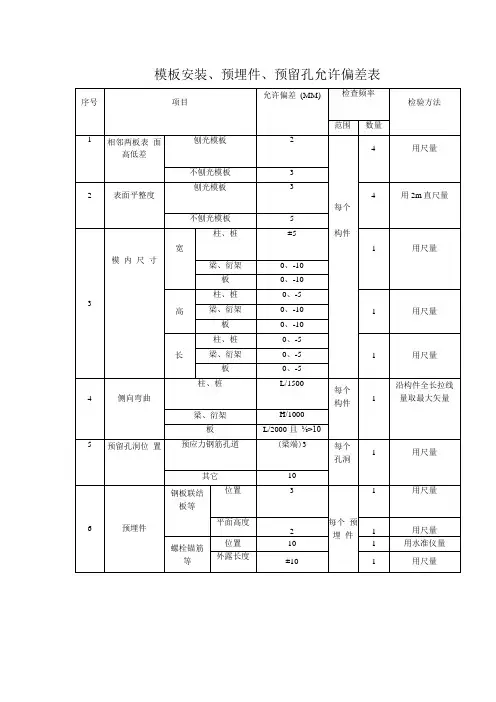

模板允许偏差

轴线:3 底模上表面标高±5 表面尺寸:+4,-5 层高垂直:3 相邻两板高低差:2表面平整:5

5)支模要点:

(1)支模排架采用Ф48×3.5 钢管(扣件连接),主管间距根据梁(柱)断面大小及施工荷载而定,楼板排架立杆原则上不大于1000 mm(具体根据计算决定),梁高H>600 mm 的支撑间距为800,H≥1000 mm 支撑立杆除在两侧边分设立杆外,中间(即模下)加设一根顶柱。

(2)梁板底搁栅60×80 mm 方木,排距200-300 mm。

(3)搁栅底钢管横杆与立杆扣件连接,横杆下再增加一只扣件,加以固定支撑。

(4)沿立杆高度每隔1500-1800 mm 设一道钢管横杆,用扣件与立杆固定。

5)支模质量保证措施

(1)所有梁、柱、剪力墙均有模板应有翻样排列图和排架支撑图,特别部位应放出细部构造大样图。

(2)柱、剪力墙根部找平,不得使用砼“方盘”,应焊接限位筋。

(3)当梁、板跨度≥4M 时,底模应起拱梁、板跨度的1/1000-3/1000。

(4)方木、梁底板使用前应进行检查,有庇节、腐烂严重影响质量缺陷的不得使用,拆模后及时清理砼残渣和元钉,重新刷隔离剂并堆放整齐。

(5)在板、柱、剪力墙底部均考虑留设清理垃圾的孔洞,以便垃圾冲洗排出,浇灌前再封。

(6)模板安装完毕后,应由专业人员对轴线、标高、尺寸、支撑系统、扣件螺栓、拉结螺栓等系统连接件进行全面检查,浇砼过程中应派技术好、责任心强、有处理能力的木工“看模”,发现问题及时处理还应及时汇报。

(7)每层楼板上的予留洞(孔)位置必须正确,并作加固处理、防止砼浇筑时冲动和浮动。

(8)泵送砼安全防护措施:根据泵送的特点,要保证泵送过程中产生的震动力不影响整个系统的强度、刚度和稳定性,在布置输送管时尽量按直线布置,少设弯头,以减少阻力而引起冲击的震动力。

(9)操作层输送管布置时,避免由输送管的冲击而影响钢筋质量和减少对模板的震动,输送管应架在凳子上(凳子形状如下Х,用22 以上钢筋焊接)凳脚下与模板接触面处垫上木板,输送管直立管至操作层水平管交接弯管处,四周要加固牢靠,管四周与模板间留150-200 mm 的空隙,防止泵送冲击撞击模板。

(10)平板模及支撑的加固:操作层水平泵管产生的压力和震动力对平板模带来不利影响,为防止震动引起的下滑或位移,采取在泵管支腿下增设立管支撑和保证扣件,送料不得过于集中,要均匀平稳地移动软管,人工平锹予以配合,分散模板上的集中荷载。

6)具体支模方法:

(1)剪力墙模板支模方法:

①支内外模用多层板和60×80 方木组合,再在外边采用Ф48×3.5 纵横钢管,用Ф14 螺杆(螺杆两头的丝扣长度不少于7cm),3 型扣件固定坚固(3 型卡采用厚壁、螺杆加双螺帽)整齐,墙厚采用焊钢筋限位的方法,水平每隔40 cm 设置一道螺杆,竖向间距为500 mm。

②墙体有预留洞时,预留洞水平方向长度≥800 mm 的支模时需考虑设置一

块活动模板作为振动口,以确保预留洞底部墙体砼的密度。

(2)框架柱模板支模方法:

①框架柱安装前先在层面上弹出柱子轴线和四周边线。

②对通排模板,先安装两端柱模板,校正固定,拉通长线支中间各柱模板。

③框架柱柱箍采用Ф48×3.5 钢管坚固,模板方木与钢管之间用Ф48×3.5 钢管做立楞Ф14 对拉螺杆坚固,柱箍间距一般为500 cm,底部三道柱箍间距适当加强,底部第一道距层面150 mm,通排柱模扫地杆必须拉通。

(3)梁底模板采用竹胶板,侧板使用竹胶板方木,连梁侧模用多层板。.

(4)当梁跨度>4 米时,按跨度2/1000 起拱。

(5)板底模板铺设时,缝隙用胶带粘贴形成无缝隙,防止漏浆。

(6)板底模搁栅采用60×80 方木,并相互交错开,保证平台排架有足够的强度,方木间距为140mm(净距)。

(7)平台排架搭设过程中,应设置防倾覆临时固定措施,上层支架应对准下层支架立柱,上层支架搭设时下层楼板应具有承受上层荷载的承载力或加设支架支撑。

(8)平台排架搭设时,根据木工放样的要求,在平面上弹出纵横向控制线,操作人员根据控制线布置排架支杆,做到纵横间距统一。

(10)模板不允许与钢筋及绑扎钢筋的铁丝接触,应在钢筋表面放置预制砂浆垫块。

8)模板拆除:

①必须由施工员开具拆模通知单后,方可进行拆模。

②不承重模板应在砼强度达到能保证其表面及棱角不受损失时方可拆除,

R>1.2Pa(夏季在终凝后一天,冬季在终凝后二天)。

③梁:跨度L<8M 时,R≥70%,跨度L≥8M 时,R=100%,楼板70%,悬挑部位=100%,楼梯模板砼强度R≥70%。

④在拆模过程中,如发现砼有影响结构安全质量问题时,应停止拆除,并报告技术负责人经研究处理后再进行拆除。

⑤已拆除模板及支架的结构应在砼达到设计强度后,才允许承受全部计算荷载,当施工荷载大于设计荷载时,应经研究加设临时支撑。

五、安全措施

(1)模板不得使用腐朽扭裂的材料,顶撑要垂直底脚平整,坚实,并用顺拉杆和剪刀撑拉牢。

(2)支模应按工序进行,模板没有固定前,不得进行下道工序,禁止利用拉杆攀登上下。

(3)支设4m 以上的立模,四周必须钉牢,操作时要搭设工作台。

(4)支设独立梁模应设临时工作台,不得站于柱模上操作和在梁底模上行走。

(5)拆除模板应经施工技术人员同意,操作时按顺序分段进行。

(6)拆下的模板要分类堆放,叠整齐,高度要适中,防止倾倒。

(7)拆模内外墙板靠放时要平衡,吊装时严禁从中间起吊,防止倾倒。

(8)起吊时应用卡环和安全吊钩,不得斜牵起吊,严禁操作人员随模板起落。

(9)拆除模板应先拆穿墙螺杆和铁件等,起吊模板时,模板与墙面应脱离。

六、文明施工及环境保护措施

1. 制订环境保护控制措施:建筑施工工地是一个主要的环境污染源,尤其为噪声、粉尘及废水,而这些环境污染将直接影响社区生活环境。因此,切实做好环境保护工作是保持正常施工、创建文明工地的主要条件之一。

2. 防止施工噪声污染:人为的噪声控制措施:尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识。

3. 减少作业时间:严格控制作业时间,尽量安排到白天作业;晚间作业如超过22:00时,尽量利用噪声小的机械施工。

4. 易产生强噪声的成品、半成品加工作业,应尽量放在工厂车间内完成,

减少因施工现场加工制作产生的噪声,尽量采用低噪声的机械设备。

5. 施工现场的强噪音机械如:电锯、电刨、砂轮机等,施工作业尽量放在封闭的机械棚内;或在白天施工,以致不影响工人与居民的休息时间。

6. 防止空气污染:建筑施工垃圾多,应使用封闭的专用垃圾道或处用翻斗车,推拉至地面,严禁随意凌空抛散造成扬尘。施工垃圾要及时清运,清运时,
