为了确保我公司综采工作面质量标准化工作能够全面达标,现对综采工作面质量标准化工作划定责任区及责任人,明确质量标准化作业细则及考核管理规定。

一、责任区划分:综采工作面责任区划分由队组提供明细
二、质量标准化细则:
1、责任区内无杂物、废料,无乱扔乱放现象。

2、责任区内牌版吊挂整齐,无煤尘、填写规范。

3、责任区内无积水,无淤煤。

4、责任区内材料、配件码放整齐,并符合规定要求,挂牌管理。

5、责任区内浮煤清理干净,无堆积。

6、责任区内管路、线缆吊挂整齐,无跑冒滴漏现象。

7、责任区内巷道平整,支护完好,超前支护按标准打设。

三、考核管理办法:
1、各责任区包保责任人要认真按照质量标准化细则规
定,对责任区内的质量标准化工作认真进行排查整改。

2、生产部包队科员及质量标准化检查人员要认真按照质量标准化细则的相关规定,对综采工作面进行检查,对质量标准化工作不达标区域提出整改意见,签订隐患整改三定表,并对责任人进行处罚。

处罚标准:各责任区内每出现一项不符合质量标准化要求的,处罚责任班长、跟班队干、验收员、分管队长每人200元,队组负责人连带处罚100元每项。

综采工作面安装、拆除工程安全质量标准化标准及检查评分办法说明

综采工作面安装、拆除工程安全质量标准化标准及检查评分办法说明

综采工作面安装、拆除工程安全质量标准化标准及检查评分办法说明(试行)
第一条参加考核评级必须具备以下条件:
(一)完成集团公司考核期内安装、拆除任务。

(二)考核期间内安装、拆除综合工期完成集团公司考核工期计划。

(三)考核期内无2 人及以上直接责任死亡事故。

第二条安装、拆除工程安全质量标准化分三个等级:
一级:总分在90 分及以上;
二级:总分在80 分及以上;
三级:总分在70 分及以上。

第三条检查评分办法
(一)安装、拆除工作面为基本评定单位。

(二)评定标准
检查考核执行《淮南矿业集团综采工作面安装、拆除工程安全质量标准化标准及考核评分细则》。

(三)考核得分确定
1、年度(半年)得分=被查综采工作面总分/被查综采工作面个数
2、在检查评比中,如有缺项,可将该项目的分数平均折算
到总项其他内容中,折算方法如下:
实得分数=100/(100-缺项分)×检查得分
第四条考核期内,因施工直接责任,造成死亡、重伤,重大非人身等事故在考核评定总分基础上的扣分原则:(一)因直接责任死亡1 人的或发生一次重大非人身事故,在考核评定总分的基础上扣减20 分。

(二)因拆装责任造成瓦斯高值超限,在考核评定总分的基础上扣减10 分。

(三)每发生一起直接责任造成的重伤事故,在考核评定总分的基础上扣减3 分。

综采工作面最新质量标准化检查标准

综采工作面最新质量标准化检查标准

查现场和资料
设备状况,一处不合格该项不得分 液压系统不完好、泵站压力不达标,该项不得分,其余一处不合 格扣0.5分 一处不合格,该项不得分 缺一项扣一分,不出不合格0.5分
四 机 电 设 备 (15分)
5、开关上架,备用设备和菜肴要放在安全出口20m意外的安全地点。电器设备上方有临水时,要有防水设施。 6、采煤机必须完好:有停止刮板输送机的闭锁装置;有机载瓦斯报警断电装置并灵敏可靠;截齿、内外喷雾有效; 工作面有通讯;电器保护齐全可靠;采煤机具备遥控控制功能。
2 2 2 3 3
查现场
一处不合格不得分 一处不合格扣0.5分 一处不合格扣0.5分 一处不合格该项不得分 一处不符合要求扣0.5分
安全管理
22、顺槽运输机机头机尾、两巷小绞车有牢固的压柱或地锚;行人通过的输送机机尾加盖板;输送机行人跨越处有过 桥;安全间距符合规定;信号闭锁符合要求。 23、工作面倾角超过15°时,要有支架防倒、采煤机防滑措施;倾角在25°以上时,刮板输送机有防止煤(矸)串出 刮板输送机伤人的措施。 1、支架、支柱与条件相适应;支护强度选择有科学依据,支架工作阻力;坚硬顶板不低于6000kn,采深800mm以上的 不低于4000KN。
2
查现场
一处不合格扣0.5分
14、工作面因顶板破碎或分层开采,需要铺设假顶时,严格按照作业规程规定执行。
2
查现场和资料
未按规定执行,该项不得分
综采(放)工作面安全质量标准化及考核评分标准
项目 项目内容 检查内容及标准
15、上下出口支护齐全,特种支护要符合作业规程要求,使用断头指甲或其他有效支护形式时,要在作业规程中说 明;放顶煤工作面机头(尾)必须保证在有效支护范围内,其移动步距及支护方式在作业规程中明确规定。 16、安全出口的高度不得低于1.8米,宽度不小于0.8米,上下出口超前支护符合《煤矿安全规程》要求,并在作业规 程中明确规定

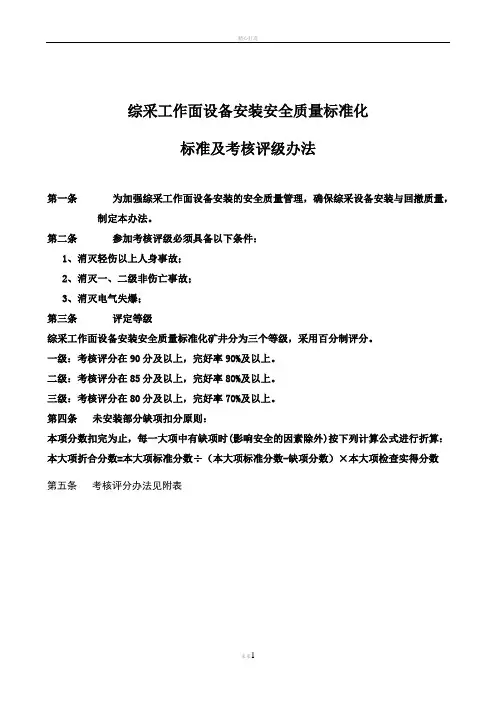

综采工作面设备安装全质量标准化标准及考核评级办法

综采工作面设备安装全质量标准化标准及考核评级办法

综采工作面设备安装安全质量标准化
标准及考核评级办法
第一条为加强综采工作面设备安装的安全质量管理,确保综采设备安装与回撤质量,制定本办法。

第二条参加考核评级必须具备以下条件:
1、消灭轻伤以上人身事故;
2、消灭一、二级非伤亡事故;
3、消灭电气失爆;
第三条评定等级
综采工作面设备安装安全质量标准化矿井分为三个等级,采用百分制评分。

一级:考核评分在90分及以上,完好率90%及以上。

二级:考核评分在85分及以上,完好率80%及以上。

三级:考核评分在80分及以上,完好率70%及以上。

第四条未安装部分缺项扣分原则:
本项分数扣完为止,每一大项中有缺项时(影响安全的因素除外)按下列计算公式进行折算:本大项折合分数=本大项标准分数÷(本大项标准分数-缺项分数)×本大项检查实得分数
第五条考核评分办法见附表
综采设备安装安全质量标准化检查标准及评分办法。

综采工作面工程质量标准化检查标准

综采工作面工程质量标准化检查标准

综采工作面工程质量标准化检查标准一、技术管理标准1、坚持支护质量和顶板动态监测,有记录资料,新投产采区的首采面必须进行矿压观测工作,并绘制矿压观测曲线图,有分析资料;处罚标准:①工作面液压支架缺损压力表每处罚款500元;已安装的在线压力分站要显示正常和数据传递,出现不正常反映监测数据要及时处理,否则每次罚款200元/架;②两巷无顶板动态监测管理牌板,罚款50元/处;无记录资料、记录失真或资料不全罚款100元;③工作面不绘制矿压观测曲线图罚款300元;无分析资料罚款100元;④两巷超前无压力测量仪表或压力测量仪表损坏,罚款100元;2、坚持工作面班安全质量验收制度,记录齐全;处罚标准:①区队无验收制度罚款1000元,对应问题无验收标准或有标准不执行罚款100元/条;②验收记录不全或无记录罚款50元/次;3、开展工作面地质预报工作,每月至少有一次预报,并有材料向有关部门、施工单位报告;处罚标准:①不开展工作面地质预报工作,罚款500元/次;②预报不及时或无针对性,罚款100元/次;4、有合格的作业规程和管理制度;处罚标准:①作业规程要贯彻有关技术政策和先进技术,并能结合实际,指导现场工作;否则罚款500元;②作业规程、措施,从编制、审批到贯彻有健全的管理制度;无制度罚款1000元;③作业规程由矿技术负责人组织每月至少进行一次复查,并有复查意见;否则罚款100元/次;④作业规程中支护设计要根据矿压观测、地质预报等资料进行科学计算;否则罚款200元;⑤工作面安装、初次放顶、收尾、撤面及过地质构造带等必须有专项措施;无专项措施罚款1000~5000元;⑥作业规程及安全技术措施编制及时、认真;否则按照城郊煤矿安全技术审批制度进行处罚;⑦作业规程及安全技术措施必须及时贯彻,有贯彻、考试记录,考试合格后方可进行作业;作业回程或安全技术措施不按规定贯彻或贯彻不及时罚款1000元,无贯彻记录罚款50元/人,贯彻记录无主持人或贯彻人等罚款50元/项,不参加作业规程考试罚款50元/人,代签、代考罚款100元/人;⑧作业规程、安全技术措施的编制必须由区队技术负责人、队长队长不在由临时负责人签字,队长返矿后需及时补签本人签字认可,否则罚款500元/人;5、所有支护器材有基础台账,规格型号、供货渠道、数量及合格证等均有记录资料;处罚标准:①支护器材无基础台账罚款300元;②规格型号、供货渠道、数量及合格证等无记录资料罚款100元/项;二、顶板管理标准1、工作面控顶范围内,顶底板移近量按采高≤100mm∕m计算;处罚标准:因支护不到位造成控顶范围内顶底板移近量按采高≥100mm∕m 的罚款500元;2、工作面顶板不出现台阶下沉;综采工作面支架前梁接顶严密;处罚标准:①工作面顶板出现台阶下沉罚款100元/处;②支架前梁接顶不严密罚款50元/架;3、机道梁端至煤壁的顶板冒落高度不大于200mm,综采不大于300mm;处罚标准:工作面支护及时、到位,顶板不冒落;支架梁端至煤壁顶板冒落高度300~500mm罚款50元/架,冒落高度500~800mm罚款200元/架,冒落高度800mm以上罚款1000~5000元/架;4、不准随意留顶、底煤开采,必须留顶、底煤,托夹矸伪顶开采时,必须有批准的专项措施;处罚标准:工作面必须留顶、底煤,托夹矸伪顶开采时,无批准的专项措施罚款50元/架;5~10架罚款100元/架;超过10架以上每架加罚200元;三、工作面支护管理标准一液压支架:1、初撑力不低于规定值的80%,乳化液浓度不低于2%~3%综采3%~5%;处罚标准:工作面支架初撑力低于规定值80%的罚款100元/架,乳化液配比不符合要求罚款200元/次;2、支架要排成一条直线,其偏差不超过±50mm;中心距按作业规程要求,偏差不超过±100mm;处罚标准:①支架不成一条直线,其偏差超过±50mm,罚款50元/架;②中心距不按作业规程要求,偏差超过±100mm,罚款50元/架;3、支架顶梁与顶板平行支设,其最大仰俯角﹤7°;处罚标准:支架顶梁与顶板出现“射箭”、“低头”现象,仰俯角>7°,罚款100元/架;4、相邻支架间不能有明显错差不超过顶梁侧护板高的2/3,支架不挤、不咬、不倒架,架间空隙不超过200mm;处罚标准:①支架错差罚款100元/架;支架高低错差超过相邻侧护板高度,造成支架顶梁上、下分家的,罚款500元/架;②相邻支架不挤、不咬、不倒,出现挤架罚款50元/架,咬架罚款200元/架,倒架罚款500元/架;③架间空隙超过200mm罚款100元/架,造成架间空顶的罚款500~1000元/架;④液压支架拉移后必须及时伸出侧护板支护架间顶板,架间不漏矸,否则罚款500元/架;二收尾、安装、回撤工作面:1、铺网上绳质量、设备通道及绞车窝规格符合作业规程要求;处罚标准:①出现烂网不补联、支架刮网刮绳不处理、联网质量差等,罚款100元/处;②铺网上绳不按规定铺设,绳端不固定、接绳不合格罚款200元/根;端头出网不符合措施要求罚款200元/处,少绳罚款2000元/根,少网罚款3000元/层;③设备通道高度、宽度不符合规程规定,罚款100元/架;④设备通道不平缓,大起大落,骤高骤低不顺坡,罚款100元/架;⑤因组织不到位,上网质量差、网不落底,造成不按停采位置停采,罚款2000~5000元;⑥绞车窝施工必须在规定位置施工,并达到措施要求规格,不随意扩大、缩小其规格,否则罚款500~1000元/个;2、贴帮柱、支架点柱等符合作业规程要求;处罚标准:贴帮柱、支架点柱不按措施支设或支设不符合规定,罚款50元/架;3、帮部、绞车窝支护等符合作业规程要求;处罚标准:①帮锚打注、贴帮柱支设、护帮背木不符合作业规程规定,罚款50元/架;②绞车窝帮顶支护完好,支护强度不低于措施规定要求,否则罚款300~1000元/个;4、回撤面老塘支护符合作业规程规定;处罚标准:老塘点柱站位合适、齐全,木垛支设稳固可靠,背木、顶梁使用符合规程规定;因支护不到位造成漏矸、漏顶严重等质量问题埋住支架,使支架回撤困难,给予1000~5000元/架罚款;造成支架无法回出,给予10000元/架罚款;四、安全出口及端头支架管理标准1、工作面上下机头处坚持正确使用符合作业规程要求的特殊支护,支柱初撑力φ100mm≥90kN;处罚标准:工作面上下端头按规定使用对棚支护,必须严格按作业规程施工,单体支柱初撑力要求达到90KN以上,并要求一梁三柱,否则一处不合格罚款100元;2、工作面上、下出口的两巷,超前支护必须用单体液压支柱配金属顶梁支护,距煤壁10m范围内打双排柱,10~20m范围内打单排柱,锚网支护、U型钢支护巷道必须符合作业规程要求;处罚标准:①两巷超前支护严格按规程要求执行,实体煤回采巷道支护长度不低于20m,沿空掘巷回采工作面巷道支护长度不低于40m,否则罚款100元/m不足1m按1m处罚;②两巷超前棚棚距符合作业规程规定,否则罚款100元/棚;③单体柱上方接实顶板、无悬空,否则罚款50元/根;④顶板不平处金属钢梁与顶板间必须背实、背平,不出现金属钢梁弯曲变形;否则罚款100元/棚;3、两巷超前单体支柱全部编号管理,牌号清晰,不缺梁少柱备用梁柱符合作业规程规定处罚标准:①支柱不编号、牌号不清、缺损、不按顺序编号,否则罚款50元/根;②不缺梁少柱备用梁柱符合作业规程规定,否则罚款50元/根;4、工作面两巷超前支柱要打成直线,其偏差不超过±100mm局部变化地区可加柱;柱距偏差不超过100mm;排距偏差不超过±100mm;处罚标准:①两巷超前支柱不成直线,偏差超过±100mm局部变化地区可加柱,柱距偏差超过100mm,罚款50元/根;②两巷超前单体排距偏差超过±100mm,Π型梁棚罚款300元/排,铰接梁罚款500元/排;5、底板松软时,支柱要穿符合作业规程规定的柱鞋,钻底<100mm处罚标准:①底板松软时,支柱不穿柱鞋或穿不完好的柱鞋,否则罚款50元/根;②出现支柱钻底超过100mm不处理,否则罚款50元/根;③在用柱鞋完好,单体支柱站位符合安全规定,出现柱鞋损坏不更换或单体支柱柱根严重侧滑,否则每处罚款50元;6、上、下顺槽自工作面煤壁超前20m范围内支架柱完整无缺,高度不低于1.8m,人行道宽度不得低于0.7m;处罚标准:①两巷自工作面煤壁超前20m范围内支架完整无缺,高度不低于1.8m,行人宽度不低于0.7m,否则罚款200元/m1m以下按1m处理;②各钻场、泵坑等硐室临近采煤工作面20m沿空巷道40m内要提前支护,因支护不及时造成顶板破碎或下沉,影响安全生产和质量标准化要求,否则每处罚款100元;7、超前支柱支架初撑力≥50kN,支柱要有防倒柱措施;处罚标准:①两巷超前支护支柱初撑力达到50KN以上,单体支柱初撑力不合格罚款50元/根;连续3根达不到初撑力要求罚款1000元,每增加一根加罚200元;②两巷超前支柱要有双防倒措施,且防倒绳挂设牢靠,防倒绳不得使用联网绳代替,否则罚款30元/根;③两巷备用单体支柱必须有可靠的防倒措施,防倒绳与金属帮锚实现可靠连锁,严禁使用联网绳代替防倒绳,否则罚款20元/根;④两巷超前单体支柱支设符合作业规程规定,柱头与金属梁面贴合严密,金属梁端安全距离符合规定,不打并柱拉移设备后中间柱及时复位,否则罚款50元/根;⑤两巷超前支护顶板背木必须使用联网绳与顶板网实现连锁捆绑,否则,每处罚款50元;五、回柱放顶管理标准1、控顶距符合作业规程要求,回风、运输顺槽与工作面放顶线放齐机头处可根据作业规程放宽一排;处罚标准:两巷架棚支护控顶距符合作业规程要求,回风巷、进风巷与工作面放顶线放齐机头和机尾可根据作业规程要求滞后一排,不超过0.6m,否则罚款200元;2、用全部陷落法管理顶板的工作面,采空区冒落高度普遍不小于倍采高,局部悬顶和冒落高度不充分时<2×5m2,必须采取加强支护或强制放顶措施;处罚标准:上下隅角采空区顶板出现超过2×5m2范围不冒落,必须采取措施处理,否则罚款200~500元;超过30m2范围不冒落,罚款500~1000元;3、切顶线支柱数量齐全,支设有力,挡矸有效;特殊支护丛柱、戗柱、木垛等符合作业规程要求;放顶时按组配齐水平楔每组不少于3个;处罚标准:两巷切顶线密集支柱齐全,挡矸有效符合作业规程要求,否则罚款50元/根;4、无空载支柱;处罚标准:两巷超前范围内无空载柱,不用单体柱必须放置在超前范围以外,否则罚款30元/根;六、煤壁机道管理标准1、煤壁平直,与顶底板垂直;伞檐长度超过1m时,其最大突出部分薄煤层不超过150mm;中厚以上煤层不超过200mm;伞檐长度在1m 以下时,最突出部分薄煤层不超过200mm,中厚以上煤层不超过250mm;处罚标准:煤壁平直与顶底板垂直,伞檐长度1m以上,突出部分不超过200mm,伞檐长度1m以下突出部分不超过250mm,否则一处罚款100元;2、工作面要及时移架,端面距最大值≤340mm,前梁接顶严密;处罚标准:工作面煤壁要保持平直,发生片帮要及时拉超前架,并伸出伸缩梁和护帮板支护帮顶,且梁端要接顶,工作面端面距不超过340mm,否则每架罚款50元;3、靠煤壁贴帮支柱必须按作业规程要求支设及时、安全;处罚标准:工作面片帮拉超前架后端面距仍超过340mm要背挑棚,接实顶板,按作业规程要求架设贴帮柱,否则一架罚款100元;4、机道内顶梁水平楔符合作业规程要求,有冲击地压的工作面要选用防飞水平楔;处罚标准:使用铰接顶梁支护的巷道,在机道内必须使用可靠的水平楔,并有可靠的保险链;否则罚款50元/个;七、两巷与文明生产管理标准1、巷道净高不得低于1.8m;处罚标准:巷道净高必须达到标准化和生产要求,两巷净高不低于1.8m,巷道人行侧宽度达到0.7m以上,因巷道变形、底鼓或顶板下沉,达不到要求时,要及时扩刷或卧底、挑顶,保证安全生产,符合质量标准化要求,否则罚款200~500元/处;2、支架完整,无断梁折柱,拱形支架、锚网支护巷道,卡缆、螺栓、垫板齐全;无空帮空顶;处罚标准:①巷道支护完整,锚网支护巷道,不缺少托盘和螺栓;否则每处罚款50元;②采用金属棚支护的巷道支护要可靠,无断梁折柱、无空帮、空顶;架棚支护的巷道,撑拉杆齐全;否则一处不符合要求罚款50元;③锚网支护的巷道出现网兜、片帮、空帮、空顶等现象不处理,造成安全隐患的,每处罚款50元;④绞车压戗柱顶板掏槽处支护完整,否则一处不合格罚款100元;3、文明生产:1巷道无积水长5m,深0.1m;2无浮渣,杂物;处罚标准:①巷道无积水、淤泥、於煤;积水、淤泥、於煤达到2m长、0.1m深罚款100元/处;积水、淤泥、於煤长度每增加2m或水深每增加0.1m加罚100元/处;②因管理不到位,排水不及时造成巷道水深达到0.3m以上无法行人的罚款500~1000元/处;③因管理不到位,排水不及时造成巷道水深达到1m以上的罚款1000~5000元/处;④巷道淋水不搭设防水蓬或不拉横向水沟将水引至巷帮水沟内,造成水顺巷道漫流长度达到5m,罚款50元/处;流水长度每增加5m 加罚50元/处;⑤巷道地面平整清洁,否则罚款20元/m2;巷道无杂物,否则罚款20元/个;⑥轨顺及车场无撒落的煤矸碎块,浮煤矸不超过轨枕上平面,皮顺撒落的煤矸要及时清理,行人侧不得有浮煤,皮带下积煤不得超过100mm,内侧不得有大块煤矸,发现一处不合格罚款50元;皮带头地坪坚持班班冲洗,不得有水煤糊,否则罚款50元/次;巷道及各硐室文明卫生差,罚款50元/处;4、管线吊挂整齐,行人侧宽度不小于0.7m;处罚标准:管线吊挂乱,影响行人出口高度和宽度,造成行人侧高度小于1.8m或宽度小于0.7m罚款200元/处;八、假顶和煤炭回收管理标准一次采全高工作面:1、回收率符合规定;处罚标准:不按规定要求回采,任意扩大或缩小保护煤柱,罚款10000元/m;2、不任意丢顶底煤必须留时有批准的专项措施;处罚标准:工作面采高符合作业规程规定,不任意丢顶底煤,否则罚款100元/架;超过5架罚款1000元;3、浮煤净处罚标准:工作面清净浮煤,不丢弃架间煤、架前煤,否则罚款50元/架;4、不任意留煤柱;处罚标准:设计合理,符合煤矿安全规程规定,不任意留设煤柱,否则罚款2000元;九、安全管理标准1、支柱架高度与采高相符,不得超高或超低使用;处罚标准:支柱架高度与采高相符,不得超高使用,不得出现死柱架,否则分别罚款50元/根单体支柱和100元/架液压支架;2、在用支柱完好,不漏液,不自动卸载,无外观缺损;综采支架不漏液,不串液,不卸载;处罚标准:①在用单体支柱完好,不漏液,不自动卸载,不缺爪,不弯曲变型,无外观损坏,否则罚款50元/根;②液压支架漏液、串液、卸载罚款100元/架;3、支柱迎山有力,不出现连续3根以上支柱迎山角或退山角过大;综采支架要垂直于顶板,歪斜<±5°;采高大、倾角>15°的工作面,支柱应有防倒措施;综采工作面倾角>15°时,支架要设防倒防滑装置;处罚标准:①支柱迎山有力,不出现退山或迎山过大,否则罚款50元/根;②液压支架要垂直于顶板支设,歪斜<±5°;工作面倾角>15°时,支架要设防倒防滑装置;否则罚款100元/架;4、使用铰接顶梁支护的工作面或巷道铰接率达到100%;处罚标准:①铰接顶梁横销使用规范,横销不缺损,保险链齐全完好,安设到位,否则罚款50元/个;②按照规定使用水平楔,水平楔不损坏,保险链齐全完好,安设到位,否则罚款50元/个;十、其他管理标准1、沿空掘巷回采的工作面,根据矿压显现情况,两巷超前40m以外要进行加强支护;处罚标准:①皮顺出现内挤、聚帮,宽度宽度低于原巷道净宽的1.0m,并且影响行人、设备移设或运输,罚款800元;②轨顺出现内挤、聚帮、支柱憋出现象,要及时改柱,保证行人和缆线拖移需要,否则给予罚款300~500元;3、沿空掘巷回采的工作面两巷超前支护要有防止单体崩断或帮锚崩出伤人的措施;处罚标准:无措施或有措施不执行罚款1000元;4、工作面遇到地质构造带、特殊回采工艺,必须与生产技术科结合及时制定回采方案;处罚标准:①工作面遇未预测地质构造,或已揭露地质构造影响范围恶化,未与生产技术科及时结合影响生产的,罚款500~1000元;②不按照生产技术科要求及时调整工作面,造成严重工程质量问题影响生产的破岩范围增大、设备窜向一端、咬架严重、冒顶、坡度过大等,给予1000~5000元;。

综采工作面安全质量标准化

综采工作面安全质量标准化

各项全面检查,每 处(次)不合格,扣 0.5 分 。 累 计 扣 分 , 扣 完为止。
(三)支架完好与 支护安全
(四)编号 (一)端头支护
(二)超前支护 五、 安全出 口及端 头支护 (15分)
2.挑棚处的单体液压支柱间距均匀且成直线,其偏差不得超过±50mm,改棚作业时,帮顶腰背 严实。 各项全面检查,每 处 ( 次 ) 不 合 格, 扣1 1.超前支柱初撑力压强≥11.5Mpa(≥90KN);底板松软时,单体液压支柱要穿柱鞋,不能穿双 分。累计扣分,扣完为 止。 重及以上柱鞋,钻底≯100mm。 3.上、下顺槽自工作面煤壁超前20m范围内支架完整无缺,高度≮1.8m,人行道宽≮0.7m,底板 平整。
检查方法及评分细则
扣分原因
实得分
四、 工作面 支护 (15分)
(二)支护质量
3.支架顶梁与顶板平行,最大仰俯角≯7°;相邻支架顶梁保持平整,不能有明显错差(不超过顶 梁侧护板高的2/3);支架不挤、不咬。 4.侧护板正常使用,架间空隙不超过规定(≤200mm)。 5.支架垂直顶底板不歪斜(<±5°)。 1.支架液压系统完好,不漏液、不串液、不卸载,手把及时回零位。 2.采高控制在作业规程规定的控制范围。 3.采高大、且倾角≥15°的工作面,必须有防倒、防滑措施;工作面倾角≥25°时,有防止煤 (矸)窜出刮板输送机伤人措施。 支架编号管理。 工作面上、下端头及切顶线处管理必须符合按作业规程要求。 1.工作面上、下出口的超前支护必须用单体液压支柱和铰接顶梁(或长钢梁)架设,距煤壁10m范 围内不少于两排,10~20m范围内打单排柱。
2.吊挂风障时,风障必须完好、整齐。 1.隔爆设施符合通风设计要求,并保护好。 六、 各项全面检查,每 2.系统内所有管路都应有明确标注区分。 一通 处(次)不合格,扣 3.各转载点喷雾及连接软管吊挂横平竖直,喷雾灵敏可靠,雾化好,转载喷雾应正对 0.3 分 。 累 计 扣 分 , 扣 三防 机头安设。 (10分) 完为止。 (三)防尘设施 4.净化喷雾及连接软管吊挂规范整齐,喷雾灵敏可靠,水幕应覆盖全断面。 及效果 5.采煤机内外喷雾齐全、灵敏、可靠,雾化好。 6.工作面、上下风巷、出煤系统、运料系统及时洒水,巷道不得有厚度超过2㎜连续 长度超过5m的煤尘堆积。 7.煤壁按要求实行浅孔动压注水。

煤矿综采工作面安全质量标准化标准及

煤矿综采工作面安全质量标准化标准及
2
一处不合格,不得分。
5、使用铰接顶梁工作面铰接率>90%(破碎顶板做超前时)。
1
一处不合格,不得分。
6、特殊工种持证上岗,检查时现场无“三违”。
2
一人不持证扣1分。出现“三违”,不得分。
2、不丢顶、底煤(必须留时要有专项批准措施,放顶煤工作面严禁留底煤开采)。
3
一处不合格,不得分。
3、浮煤净(在2m2范围内,浮煤平均厚度不超过30mm)。
2
一处不合格,不得分。
4、采高符合作业规定规定。
3
一处不合格扣0.5分,扣完为止。

机电设备(10)
1、乳化液泵站和液压系统完好,不漏液。泵站压力符合作业规程规定,乳化液浓度为3~5%。使用乳化液自动配比器,并有现场检测手段。
有合格的规程和管理制度
①作业规程能贯彻有关政策和先进技术,并结合实际,指导现场工作。
1
未按要求编制规程或无针对性,不能指导现场工作不得分。
②从编制审批到贯彻有健全的管理制度,区队每月贯彻一次,入井人员签名齐全,有考试成绩记录,由采煤副总工程师组织每月至少一次复查,,并有复查意见.
1
缺一项扣0.5分,扣完为止。
1
缺一项扣0.5分,扣完为止。
二、顶板管理(10)
1、工作面控顶范围内,顶底板移近量按采高≤100mm/m。
2.5
各小项全面检查。
一处不合格扣0.5分,扣完为止分。
2、综采工作面支架前梁接顶严实。
2.5
一处接顶不实,扣0.5分,扣完为止。
3、机道梁端至煤壁顶板冒落高度不大于300mm。
2.5
一处不合格扣0.5分,扣完为止。
2
一点不合格扣0.5分,扣完为止。

运输专业综采工作面质量标准化执行标准

运输专业综采工作面质量标准化执行标准

运输专业综采工作面质量标准化执行标准1、绞车定置管理标准(1)轨顺在超前维护内布置,具体位置:单轨吊轨道的对帮,距离前煤墙需保证30米以内,距离小于10米时,绞车需后移。

固定绞车采用地锚打设方式固定,如出现底鼓时,必须打设压柱、戗柱。

皮顺固定在装载机盖板上,需采用高强螺栓固定。

综采安装回撤工作面用于大件辅助运输时,采用压柱、戗柱或配合地锚复合固定方式固定,另外综采安装回撤工作面在支架与溜槽间安装的绞车,绞车四角底座需用4条40煤溜链分别与支架底部以及溜槽连接固定。

(2)绞车底座固定螺栓需紧固无松动。

(3)绞车操作处安设声光兼备的信号装置做到能双打对打,声音清晰洪亮。

并集中上板管理;绞车操作按钮、声光信号装置集中进箱上锁,距离司机站立处不得超过1m,以方便司机操。

(4)绞车附近应配置并安设绞车“四小牌版”以及绞车手指口述安全确认牌版,皮顺牌版吊挂于皮顺转载机侧帮(行人侧),轨顺吊挂于绞车里帮,牌版应统一横向整齐吊挂。

2、绞车车体整洁标准(1)绞车闸带间、钢丝绳与滚筒间、绞车车身及底座四周无浮煤、无杂物、无炭块。

(2)绞车钢丝绳整齐缠绕在滚筒上,不可出现咬绳、压绳现象。

(3)钢丝绳绳头打设标准:绳夹必须把夹座扣在钢丝绳的工作段(主绳)上,U型螺栓扣在钢丝绳的尾段(绳头)上。

钢丝绳公称直径d小于等于18mm,绳夹数量最少为3组,18mm≦d≦25mm,钢丝绳夹数量最少为4组。

钢丝绳绳夹间距离是6-7倍钢丝绳直径。

尾绳绳头距末端最后一个绳夹的距离不得小于150mm。

尾绳绳头切断前应用铅丝捆绑扎结。

3、运输材料回收及码放标准(1)皮轨两巷回撤下的单轨吊道,需在单轨吊道阻车器往外并选取平坦无水地点作为轨道堆放区,按照一层10根,堆放2层、层与层之间用道木支垫的标准进行摆放。

(2)回收吊具存放标准:轨顺单轨吊阻车器往外,巷帮需存放本队小件箱一个,将回撤下的吊具全部放入小件箱内;皮顺回撤下的吊具整齐摆放在电气列车最后一节板车上。

综采队工作面质量标准化

综采队工作面质量标准化

综采队工作面质量标准化
1、重新对所有设备帖设备责任牌和设备完好标志;
2、重新对所有电缆帖电缆标识牌;
3、重新设计从新吊挂专列图牌板;
4、专列各台设备,各种备件要摆放整齐,清扫干净;
5、重新整理电缆及管线的吊挂;
6、检查各台设备的完好状态,未达到标准的,立即进行整改;
7、检查支架及泵站是否有跑、冒、滴、漏现象,如有立即进行整
改;
8、重新加设刮板机机头机尾及采煤机等各处防护栏、防护板;
9、重新整理专列及支架照明灯;
10、重新整理电缆槽及架间管线;
11、对两巷超前100米范围内的杂物进行彻底清理,同时对两巷的
积水进行排放;
12、重新完善排水系统;
13、继续对超前支架各管线进行完善整理;
14、老顶来压后,采高升到4.7-----4.8米,留顶煤0.5米,确保老塘见
矸;
15、保证“三直”、“两平”、“两畅通”,动态达标。

综采工作面质量标准化细则参考

综采工作面质量标准化细则参考

一.运输巷及其车场1.皮带机头1.0 安装煤位、温度、速度、跑偏四保护,超温洒水、烟雾报警两装置,且灵敏可靠;1.2 配备灭火装置,灭火器、砂箱放置在机头,安设在距地板高度1.2米人员拿取方便的地方,灭火器数量不少于四个,并上架吊挂整齐,灭火箱规格:700×500×600毫米;1.3 司机操作室布置在不影响行人且便于操作的地方,尽量骑采区皮带布置在煤流方向后面,距顺槽皮带中心2米以上便于观察的地方,固定牢靠,内设操作台、电话和坐椅;1.4 行人跨越皮带的地方设置安全可靠的过桥;1.5 在机头醒目位置中央横向布置一块标语牌,规格:2600×400毫米,距工字钢梁300毫米,白地红字;1.6皮带机头要安设照明,照明范围机头往里50 米;1.7工具房门口必须有带指示灯的标志牌;2. 工具房内安设四盏以上防爆荧光灯2.1工具房内要保持清洁卫生,货架整齐,配件齐全,挂牌管理,做到帐、卡、物相统一,材料标签规格:80×50毫米(注明品名、规格、用途、数量等)2.1工具房内设办公桌、坐椅,工具、配件台帐上墙,台帐采用16开纸;3. 运输车场3.1 作业巷道车场坡度小于4度时,在距坡头2米处及坡中央各设一道卡轨器;坡度大于4度小于8度时;在距坡头2米处设一道卡轨器,坡中央设一道挡车栏;坡度大于8度时。

在距坡头5米处设一道磕头阻车器,坡中央设一道挡车栏。

作业车场距轨端不小于3米处必须设一道轨端阻车器(一对阻车器,并在其前方横放一根道木捆绑固定),并悬挂标志牌(牌板规格600×400毫米,注明推移周期、责任维护人、、使用单位安装地点等);3.2 在车场大肚道内存放道轨、水管、配液箱等,并挂牌管理。

移变处配置两台合格的干粉灭火器、一个灭火砂箱(规格700×500×600毫米)和专用铁锹,灭火器放在距底版高度1.5米的专用架内,砂箱紧靠巷帮,铁锹放在砂箱内;3.3油脂存放于油脂小库,要求上有湖罩,下有油盘,桶口密封,直立存放,并挂牌标明油脂标号。

综采工作面如何做好质量标准化工作

综采工作面如何做好质量标准化工作
煤矿技术
综采 工作 面如何做好质 量标准 化工作
王怀春
( 国投新集能源股份有限公司 口孜东矿 ,安徽 阜阳 2 3 6 2 3 4)
【 摘 要】 加强质量标准化建设 ,是提 高企业管理水平和 市场
学习,作为煤矿企业要注 意 自身建设的长期规划与短期建设协调发 展,既要照顾长远规划又要制 定短 期 目标。企业要按季度 、按月根 据企业 的实 际情况制 定相应 的标准化的工作计划 ,要从小到大 ,由 易到难 ,由表及里 ,循序渐进 ,稳步推进,分阶段 ,有计划地执行 工作计划。 3 . 2加强职工 队伍的培训工作 培训教育在推行标准化 工作 的过程中发挥着重要的作用 。教育 培训涉 及职 工特殊工种的培训 、专业技 术培训、管理干部的培训 , 同时也包括对各种管理制度 、质量 标准 的学习培训, 以及对各种安 全知识与安全理念的培训等 ,培训 范围非常广泛。按照 “ 先培训 、 后上 岗” 的原则对煤矿职工进行安全培训 , 在 培训过 程中, 执行 “ 培 训学习达不到要求不准上 岗”的规 定要 求,通 过培训教育使每一个 职工 掌握相 应的标准和规范 ,明确 自己的工作 目标,煤矿企业要充 分发挥培训机构或 部门的职 能,将 培训工作真正落到实处。 3 . 3通过科学技术和创新提高质量标准化工作 通常情 况下, 不断提升煤矿企业 的经济效益, 其安全状况在一定 程度上 发挥 着重要的作用 ,然而科 学技 术和 新技术同样决定着安全 状况 的好坏 。煤矿企业通过开展安全质量标准化 工作,不断加大技 术创新 的力 度,积极调动科技人员 的工作热情和 积极 性,鼓励科技 人员进行 自主研 发,通过对新设备 、新材料 、新技术 的引进 、消化、 吸收、创新 、推广等 ,为煤矿企业 的安全 生产 奠定基 础。积极推广 产 、学 、研 模式,加强与高等 院校 、科研机构之 间的合作,围绕安 全质量 生产 开展工作 。在实际工作 的过程 中,任 何机 械设备随着服 役年 限的增 加都会产 生与实际情况不相适应 的地 方,这就需要技术 革新对其进行调整 , 通 过技术 革新解 决煤矿 企业实际生产 中的问题 。 作为煤矿企 业的领导要高度关注此项工作 的进展情况 ,企业通 过制 定奖惩 措施 ,对为改革做 出贡献 的人员给予适 当的奖 励。通过缩短 评 比周 期,进 行月度和季度评选 ,积极 引导工程 技术 人员投 入到技 术改革 与创 新中来,进而提高矿井安全工作 ,以及煤矿 企业 的经济

精品综采工作面质量标准化检查标准

精品综采工作面质量标准化检查标准

精品综采工作面质量标准化检查标准精品综采工作面质量标准化检查标准一、基础资料1.工作面相关资料齐全(工作面设计、操作规程(安装规程、支架设计、地质说明)。

2.工作面有初采、终采的措施和规定,有考卷和实施记录。

工作面每月有准确的水文地质预报、找水排水、物探设计等资料。

3、在工作面的平面图中标出所有水仓、4.工作面两巷开挖期间的所有地压观测和分析报告数据。

5、工作面(含超前支护)有健全的矿压监测、分析和数据处理的报告,内容记录完整,并有矿压观测预报,且有相关的针对性措施。

二、顶板管理1.合理选择工作面支护形式。

作业规范中支护方式和支护强度的选择应基于岩石压力观测和地质资料的科学计算。

2、液压支架、单体液压支柱支撑范围内与采高相符,不得超高(低)使用,支设质量要符合《煤矿安全规程》规定。

3.工作面无漏(漏)液的液压支架(柱),无空载液压支架(柱),液压支架无明显的自落现象,单个液压支架无死柱。

4、工作面控顶范围内,顶底板移近量按采高≤100mm/m,若>100mm/m时要立即采取措施。

5.工作面顶板无台阶下沉,综采工作面顶板梁必须连接牢固(包括前探测梁)。

6.最大和最小屋顶控制距离及空屋顶应符合操作规程的规定。

7、进、回风顺槽与工作面放顶线放齐(运输顺槽机尾处可根据作业规程适当滞后)。

8、坚持支护质量和顶板动态监测,有观测仪器,并有健全的分析和处理责任制,有记录资料并开展矿压观测预报工作。

9.工作面采空区冒落高度一般不小于开采高度的1.5倍。

当局部悬顶和冒落高度不足时,应加强支护。

超过2×强制崩落5m2。

10、工作面支柱要打成直线,其偏差不超过±100mm(局部变化带可加柱),柱距偏差不超过±100mm,排距偏差不超过±100mm。

11.(1)支架顶梁与顶板平行设置,其最大俯仰角小于7°;(2)液压支架垂直顶底板,歪斜12.柱子对山的支撑力很强,连续对山的柱子不超过3根;采高>1.5m倾斜工作面矿柱≥ 15°应有防坠落措施。

综采工作面面质量标准化标准

综采工作面面质量标准化标准

10
综采工作面安全质量标准化标准及考核评分办法

检查 项目 六两 巷与 文明 生产
工作面:
检查小项及质量标准 评分办法 标准分 存在问题

实得分
1、巷道净高不低于1.8m 2、支柱完整,无断梁折柱,拱形支架、卡缆、螺栓、垫板齐全。无空帮 空顶,刹杆摆放整齐、牢固。架间撑木(或拉杆)齐全。锚、网支护完 1、2、3、4 整有效 小项各为2.5 3、文明生产:(1)巷道无积水(长5m,深0.2m);(2)无浮渣、杂 分 物;(3)材料、设备码放整齐并有标志牌。 4、管线吊挂整齐,行人侧宽度不小于0.7m。 1、2小项各 为3分 3小项为4分
10
七煤 1、回采率达到作业规程的要求 炭回 2、浮煤净(工作面在2m2内浮煤平均厚度不超过30mm) 收 3、不任意留煤柱
10
1、乳化液泵站和液压系统完好,不漏液,压力≥30MPa;乳化液浓度不 低于3%~5%,使用乳化液自动配比器,有现场检查手段 2、工作面输送机机头与顺槽输送机搭接合理,底链不拉回头煤;顺槽刮 1小项为4分 八机 板运输机挡煤板和刮板、螺栓齐全完整。工作面输送机铲煤板齐全 2、3、4小 电设 3、顺槽胶带运输机机架、托辊齐全完好,胶带不跑偏。电缆悬挂、管子 备 项各为2分 铺设符合规定,开关要上架,煤电钻电缆要盘好。闲置设备和材料要放 在安全出口20m以外的安全地点。电器设备上方有淋水,要有防水设施 4、采煤机完好,不漏油,不缺齿 1、工作面和顺槽输送机机头、机尾有压(戗)柱。小绞车有牢固压 (戗)柱或地锚。行人通过的顺槽输送机机尾处要加盖板。行人跨越输 九安 送机的地点有过桥 全管 2、支架高度与采高相符,不得超高使用 理 3、综采支架不漏液、不串液、不卸载 4、综采支架要垂直顶底板,歪斜<±5° 。工作面倾角>15° 时,支架设 防倒防滑装置,有链牵引采煤机和刮板运输机设防滑装置 被检查单位:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、综采工作面
1、工作面所有支架实行编号管理,顺序由机头向机尾,用油漆喷在掩护梁内面、并挂牌留名,指定维护责任人。

2、工作面实行拉线管理,支架排成直线,偏差小于等于±50mm,中心距偏差小于等于±100mm,邻架间错差不超过侧护板高度的2/3 , 支架不挤、不咬、架间空隙小于200mm。

3、支架顶梁与顶板平行支设,最大仰俯角小于7°。

液压支架与运输机垂直连接,偏差小于正负5度。

液压支架垂直顶底板,歪斜小于正负5°。

4、煤机割煤后,应及时移架支护顶板,保证端面距小于等于340mm,否则必须使走向棚进行支护。

掉顶处必须用木料接实。

5、液压支架装表率不小于10%,每组安装3块,前后立柱及前梁各1块。

6、液压支架拉移到位,在顶梁接触顶板后,保持供液3秒钟,以确保初撑力不低于规定值的80%。

二、采煤工作面两巷及上下出口
1、工作面两巷超前支护必须使用单体液压支柱和铰接顶梁,从煤壁向外3-5m采用抹帽管理,距煤壁10m范围内打双排点柱,10m-20m范围内打单排点柱,煤锚巷道打单排支柱不小于40m。

支柱成排上线,背好帮顶。

2、人行道两侧单体液压支柱必须棵棵防倒,使用高度大于等于2.8m 以上的单体液压支柱时,必须加拴防倒钩。

3、两巷所有支柱油嘴子一致朝老塘,手把一致朝外,水平销小头一致朝外。

4、上、下出口及两巷超前支护范围内的人行道宽度不小于0.7m,高度综采不小于1.8m ,炮采不小于1.6m。

5、两巷超前支护棚必须进行编号管理,编号由外向里,编号牌粘贴在人行道内上帮顶梁下,且排成一条直线。

6、上出口的通风断面不得小于3m2,上隅角必须正确悬挂瓦斯探头和便携式瓦斯警报仪。

7、工作面两巷超前管理段外到收作线,巷道断面不小于设计断面的70%,净高不低于1.8m。

8、回采线到收作线范围内的巷道整洁美观、干净卫生,无淤泥、积水、杂物及浮煤矸(50 m以上)。

9、机、风巷水沟要平直,水沟距棚腿一侧距离为200mm。

10、用水泵排水时,泵窝尺寸为600mmX400mm,底部必须放置过滤杂物的装置。

11、机、风巷距工作面煤壁50m范围内严禁存放任何废弃材料和闲置设备。

12、煤电钻闲置时应按照倒“8”字型分别悬挂在风巷上帮、机巷下帮的超前管理段以外挂钩上。

三、其他综合管理标准
(一)工作面图牌板管理
1、采区各巷道入口处需悬挂标明巷道名称及避灾路线的指示牌,指示牌规格为250mmX300mm 。

避灾路线指示文字应使用不同颜色标明。

2、由矿统一制做工作面管理牌板,图牌板内容齐全,图文清晰,责任明确,统一制做,美观醒目,悬挂位置合理。

3、各工作面应在工具房附近设置安全确认牌板,内容包括:班次、当班班队长、出勤人数、工作任务及当班主要隐患。

(二)溜煤眼管理
1、小眼上口必须安设工字钢制做的篦子,规格为400mmX400mm。

2、小眼上口周围必须安设栅栏,栅栏应漆成红白相间。

3、小眼口上方必须在醒目位置悬挂管理责任人牌板,责任人负责小眼上口的文明卫生和安全设施的检查维护。

(三)泵站管理
1、炮采工作面泵压不小于18兆帕,综采工作面泵压不小于25兆帕。

2、炮采工作面乳化液浓度为2%-%,综采工作面为3%-5%。

3、泵站应设有乳化液自动配比和防吸空装置,并有检查手段和记录。

4、泵站日常维护应有记录,记录内容有检修情况、交接班时运行状况等。

5、泵站处应设责任人牌板,负责泵站周围的文明卫生,并定期清洗泵箱,保持油泵的干净整洁。

6、泵站应使用专用架固定,架子由矿统一制做。

油泵周围应设置栅栏。

(四)配备件管理
1、设备配备件应分别放置在机巷下帮和风巷上帮,并上架管理,设备架由矿统一制做。

2、所有配备件应分类摆放,并挂牌管理。

管理牌上应标明配备件名称、数量及维护人姓名。

3、综采液压油管备件存放时必须封堵接口,以防灰尘进入。

(五)支护材料管理
1、物料接线码放,集中摆放在巷道一侧,由里向外依次为单体支柱、铰接顶梁、铁鞋、木料、板皮、塘材、笆片;梁子8个一层;柱子10个一排,顶盖向上,手把一致,用绳穿好;铁鞋10个一串。

相同规格的物料应
两端对齐,不同规格的应一端对齐。

2、材料架必须接线摆放,两个一组,间隔1m,材料架由矿统一制做。

3、所有材料必须挂牌,牌板应标明材料规格、数量及维护人姓名。

4、工作面应备有符合规格、数量的急用料,集中码放在支护材料外侧,并挂牌管理。

5、两巷回收材料码放标准:工字钢8个一层用垫木隔开,弯直分开;钢带压平直后,10个一组用细铁丝捆好,码齐;锚杆压直后,两端下垫木码放;盖板及螺丝用细铁丝串好,集中堆放。

所有回收物料应分类码放在机巷下帮和风巷上帮,并挂牌管理,不超存。

6、坏柱、坏梁及坏铁鞋应分类码放整齐。

(六)火工品管理
1、炸药箱应旋转在距工作面100m外风巷的上帮,除使用期间外,应上锁。

2、炸药箱必须挂牌并指定专人管理。

3、黄泥箱应整齐摆放在风巷的上帮,空箱和重箱分别摆放。

(七)工具房管理
1、工具房应放置在机巷入口处,并有专人负责看管和维修,坚持交接班制度。

工具的使用要有发放记录。

2、工具房内铲子、手镐、拔柱器、水平销等必须上架管理,小件应放入工具箱内。

(八)管线吊挂标准
1、电缆不能悬挂在风、水管上,不得遭受淋水,电缆上严禁悬挂任何物件。

电缆与压风管、水管在巷道同一侧敷设时,必须敷设在管子上方,并保持0.3m以上的距离。

动力电缆吊挂间距为800mm,通讯、监测、信号线路吊挂间距为600 mm。

2、电缆线上应悬挂标明线路名称的标志牌,标志牌为红底黑字。

3、风水管路实行编号管理,编号牌尺寸为800mmX10mm ,红底白字。

(九)水平销管理
1、工作面配齐一排水平销;两巷超前管理抹帽段配齐水平销;端头水平销齐全,水平销要用小链与梁联接。

采煤回柱时每茬配3-4块水平销,按规定使用。

2、水平销严禁损坏变形,如有损坏变形应立即更换。

3、工作面、两巷及回柱使用的水平销应刷成不同颜色,以便统一发放,统一管理。

(十)小绞车管理
1、绞车护绳板、压车柱(四根正规有劲)或地锚(连接牢固)、生根
绳、防过卷装置等安全防护设施齐全牢固,制动闸、操作台、钢丝绳、勾头及保险绳等符合要求。

2、绞车安装与巷帮的间距不小于0.3m,与轨道的距离不小于0.4m,后部应当大于0.5m的空间,其过卷距离不小于3m,否则在绞车前方必须设置牢固的车挡。

3、JD-11.4型绞车固定用5根1.5m,直径φ16mm锚杆作为地锚,同时用φ160-φ180mm的木柱4根作为压车柱,绞车底盘与10#槽钢用M24螺丝连接,用1m长10#槽钢2根作为压脚槽钢,压车柱地锚均固定在压脚槽钢上,压脚槽钢与绞车底盘再用4根双股8#钢丝紧紧固定一起。

生根绳与主绳直径相同,3根、3副卡子卡紧。

25KW以上绞车用混凝土基础固定。

4、司机侧应装有不小于2mm厚的金属护绳板,并备有司机座凳。

5、绞车开关有标志牌,绞车上编号牌,保险挡悬挂安全监督维修责任人牌,斜巷上下口悬挂“行车不行人”牌,绞车处悬挂“管理、操作、维修责任”牌。

6、绞车安装不得偏斜(以绞车绕绳),否则应调正,轻微偏斜的可用防偏滑轮,但滑轮绳不准固定在棚腿上。

7、所有绞车必须上锁,并进行编号管理。

(十一)运输机管理
1、胶带输送机头要有防护栏,机尾设防护罩,有行人过桥,要设输送带张力下降、防撕裂、防滑、堆煤、温度、烟雾和防跑偏保护,保护要齐全灵敏,并装设自动喷雾装置。

皮带机头方架两侧应设置防护栏,并漆成红白相间颜色。

托辊齐全完好。

机架编号管理。

2、工作面输送机机头和顺槽输送机搭接合理,底链不接回头煤,机头、机尾要有压车柱(压车柱要用油漆漆成间距400mm、红白相间的颜色,带帽支设在顶板完整处)。

行人通过的顺槽输送机机尾处要加盖板,行人跨越输送机的地点要设有过桥。

3、刮板输送机挡煤板齐全,并编号管理(编号牌规格为100mmX150mm,白底红字),刮板、螺栓完整,机采工作面输送机铲煤板齐全,不漏油、不缺齿。

(十二)通防设施管理
1、瓦斯探头、便携仪悬挂位置正确合理,显示清晰准确。

2、隔爆设施必须保持完好和规定的水量;实行挂牌编号管理,牌板标明:地点、水袋数量、棚区长度、水量、断面、棚距等参数。

3、工作面两巷必须设置防尘管路和喷雾设施。

4、浅孔注水工作面要实行挂牌管理,并将相关技术参数标明,责任到
人,牌板规格为220mmX300mm。
