钻孔灌注桩安全施工方案
冲击钻钻孔灌注桩安全专项方案(二篇)
冲击钻钻孔灌注桩安全专项方案一、编制目的为了预防桥梁下部构造施工发生安全事故,贯彻落实《___安全生产法》、《建设工程安全生产管理条例》及其他有关建设工程质量、安全技术标准、规范,加强建设工程项目的质量安全生产监督管理,保障施工人员的生命财产的安全,依据《建设工程安全生产管理条例》要求,特编制冲击钻钻孔灌注桩安全专项施工方案。
二、工程概况本标段起讫桩号为K38+500-K47+700,全长___km,采用二级公___准,设计速度为___Km/h,路基宽度___m,路面宽度___m。
主要桥梁工程:1、大桥两座(1)、K43+117芙蓉大桥,全长___m,桥跨6____m,桥宽___m,桥梁角度90°,墩台径向布置。
上部结构:采用预应力砼连续T梁,共分为2联:3____m+3____m。
下部结构:0#台采用桩柱式桥台,1-5#墩基础采用桩基础;6#桥台采用U型桥台,基础采用扩大基础。
其中桩基础采用C30水下混凝土,系梁为C30混凝土,盖梁、台帽为___0混凝土,T梁采用C50混凝土.(2)、K44+243芙蓉二桥,全长___m,桥跨为2_20+40+___m,桥宽___m,桥梁角度120°,墩台平行布置。
上部结构:采用预应力砼简支T梁和预应力砼简支空心板。
下部结构:墩台采用桩柱式桥台,基础采用桩基础;墩柱采用圆柱式墩,基础采用桩基础。
其中桩基础采用C30水下混凝土,墩柱及盖梁采用C30混凝土,简支T梁和简支空心板为C50混凝土。
2、小桥一座(1)、K46+405梅家桥,老桥为1跨___m石拱桥,不满足泄洪要求,在原桥位拆除后重建,全长___m,桥跨为1____m,桥宽___m,桥梁角度为90°。
上部结构:采用预应力砼简支空心板。
下部结构:桥台采用柱式桥台,基础采用桩基础。
其中,基础采用C30水下混凝土,桥台为___0混凝土,空心板为C50混凝土,桥台锥坡采用M7.5浆砌片石防护。
钻孔灌注桩施工方案
钻孔灌注桩施工方案(1)工程部位及规模本工程出租车停车场采用钻孔灌注桩抗拔桩,桩径1000mm,有效桩长27m,桩顶标高-7.5m,成孔深度36.5m,桩身混凝土强度C40,共567根。
B1线区间设有抗拔桩,桩径1000mm,有效桩长20m,桩顶标高-22.732m,成孔深度44.5m,桩身混凝土强度C40,共18根。
B1线区间钢管砼工具柱下设支托桩,桩径1000mm,有效桩长35m,桩顶标高-22.732m,成孔深度59.6m,桩身混凝土强度C40,共36根。
Z1线区间出租车停车场下部分设抗拔桩,桩径1500mm,有效桩长40m,桩顶标高-26.744m,成孔深度78.5m,桩身混凝土强度C40,共51根。
Z1线区间盾构井处设抗拔桩,桩径1000mm,有效桩长20m,桩顶标高-26.812m,成孔深度48.6m,桩身混凝土强度C40,共6根。
B1线区间钢管砼工具柱下设支托桩,桩径1200mm,有效桩长40m,桩顶标高-26.812m,成孔深度68.6m,桩身混凝土强度C40,共26根。
(2)设备选择本工程钻孔灌注桩桩径在1000~1500mm,成孔深度48.6~78.5m,属大直径超深钻孔灌注桩,结合我公司承建的天津站后广场一标段工程经验,计划投入六台旋挖钻机进行灌注桩施工。
地铁B1、Z1线先安排6台旋挖钻机配合液压抓斗进行地连墙引孔施工,同时穿插进行抗拔桩及钢管砼工具柱施工,完成后进行出租车停车场抗拔桩施工。
机械自身配备电脑控制程序,自身调整各项技术指标,保证钻机的孔位、垂直度、孔径、孔深等各项技术指标全部达到规范和设计要求;环境适应性强,自身功率大,特别适用于供电不足的现场施工,而且不污染环境,施工噪声低,工作现场规范,是目前国内同等设备效率较高,可以在同等条件下优先使用的一种设备。
该旋挖钻机的工作原理为由钻机动力头输出扭矩,并由安装在钻机上的液压油缸或挤压卷扬提供钻压,动力头的回转扭矩和液压油缸产生的钻压力通过凯式伸缩钻杆传给钻头,钻渣进入钻头,再由主卷扬机提升出空口,弃土。
钻孔灌注桩施工专项安全方案

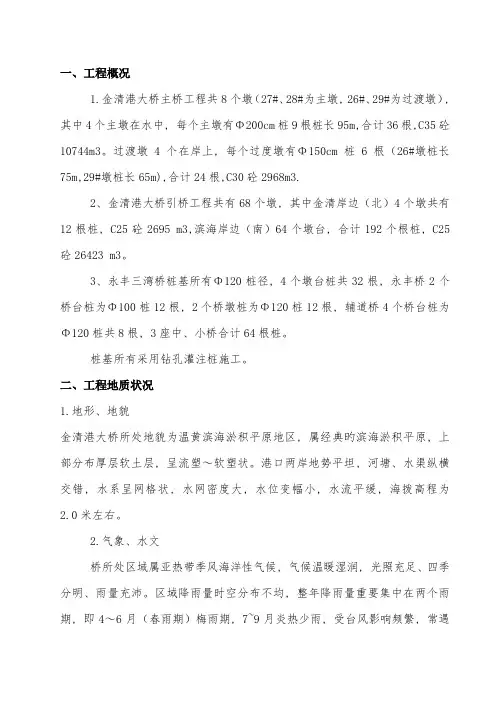

一、工程概况1.金清港大桥主桥工程共8个墩(27#、28#为主墩, 26#、29#为过渡墩),其中4个主墩在水中, 每个主墩有Φ200cm桩9根桩长95m,合计36根,C35砼10744m3。
过渡墩4个在岸上, 每个过度墩有Φ150cm桩6根(26#墩桩长75m,29#墩桩长65m),合计24根,C30砼2968m3.2、金清港大桥引桥工程共有68个墩, 其中金清岸边(北)4个墩共有12根桩, C25砼2695 m3,滨海岸边(南)64个墩台, 合计192个根桩, C25砼26423 m3。
3、永丰三湾桥桩基所有Φ120桩径, 4个墩台桩共32根, 永丰桥2个桥台桩为Φ100桩12根, 2个桥墩桩为Φ120桩12根, 辅道桥4个桥台桩为Φ120桩共8根, 3座中、小桥合计64根桩。
桩基所有采用钻孔灌注桩施工。
二、工程地质状况1.地形、地貌金清港大桥所处地貌为温黄滨海淤积平原地区, 属经典旳滨海淤积平原, 上部分布厚层软土层, 呈流塑~软塑状。
港口两岸地势平坦, 河塘、水渠纵横交错, 水系呈网格状, 水网密度大, 水位变幅小, 水流平缓, 海拨高程为2.0米左右。
2.气象、水文桥所处区域属亚热带季风海洋性气候, 气候温暖湿润, 光照充足、四季分明、雨量充沛。
区域降雨量时空分布不均, 整年降雨量重要集中在两个雨期, 即4~6月(春雨期)梅雨期, 7~9月炎热少雨, 受台风影响频繁, 常遇台风在邻近沿海登陆, 出现狂风暴雨, 水位猛涨, 酿成洪涝灾害, 87%旳降雨量集中在4~9月。
数年平均气温17℃, 年平均最高气温21.2℃, 年平均最低气温13.8℃, 最高气温40.8℃, 最低气温-9.9℃。
历年平均日照总数为1764.5小时。
台风是本桥所在区域又一重大气象要素。
台风影响一般规律为平均每年1~2次, 最多达3~4次, 影响季节一般为4~9月, 最早5月, 最迟11月。
本桥主桥跨越旳金清港为桥址范围内最大旳河流, 全长50.7Km,是台州目前旳第二大河流, 河流主干流向由西向东, 于桥区汇入东海, 主桥与航道交角约95°, 桥位所经水面宽约170米, 一般水深为4.5米左右, 局部为6米左右, 水流平缓, 水量丰富。
钻孔灌注专项施工方案
一、工程概况钻孔灌注桩是建筑基础工程中常用的一种基础形式,适用于地质条件复杂、荷载较大的工程。
本专项施工方案针对钻孔灌注桩施工过程,确保施工质量、安全、进度和成本控制。
二、施工准备1. 技术准备:熟悉工程图纸、施工规范、质量标准及施工方案,掌握钻孔灌注桩施工工艺流程。
2. 材料准备:钢筋、混凝土、水泥、砂、石子、水等原材料符合设计要求,并做好进场验收。
3. 设备准备:钻机、泥浆泵、混凝土搅拌机、运输车辆、测量仪器等设备齐全,性能良好。
4. 人员准备:施工队伍具备钻孔灌注桩施工经验,持证上岗。
三、施工工艺流程1. 施工准备:平整场地,测量放线,定桩位,埋设护筒。
2. 钻孔:根据地质条件选择合适的钻机,钻进成孔,泥浆护壁。
3. 清孔:成孔后,进行清孔,确保孔底沉碴厚度满足设计要求。
4. 钢筋笼制作、吊装:制作钢筋笼,按照设计要求进行吊装。
5. 混凝土灌注:混凝土搅拌、运输、灌注,控制导管埋深。
6. 浇筑完毕,进行养护,确保混凝土强度。
四、施工质量控制1. 材料质量控制:严格筛选原材料,确保材料质量符合设计要求。
2. 钻孔质量:严格控制钻孔深度、直径和垂直度,确保孔底沉碴厚度满足设计要求。
3. 钢筋笼制作:确保钢筋笼尺寸、形状和焊接质量符合设计要求。
4. 混凝土灌注:控制混凝土配合比,确保混凝土强度和密实度。
5. 养护:按照设计要求进行混凝土养护,确保混凝土强度达到设计要求。
五、施工安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 机械安全:定期检查机械设备,确保其性能良好。
3. 钻孔安全:严格控制钻孔速度,防止孔壁坍塌。
4. 混凝土灌注安全:防止混凝土溢出、溅落,确保施工人员安全。
5. 事故应急预案:制定事故应急预案,确保事故发生时能够迅速应对。
六、施工进度控制1. 制定施工进度计划,明确各阶段施工任务和时间节点。
2. 加强施工过程管理,确保施工进度按计划进行。
3. 及时协调解决施工过程中出现的问题,确保施工进度不受影响。
钻孔灌注桩施工方案
钻孔灌注桩施工方案一.施工平台1.本工程采用钢管桩水上施工平台,平台必须牢靠稳定,能承受工作时所有的静、动荷载,高度应高于施工期间最高水位Im以上,当可能采用筑岛围堰施工桩基时,其筑岛的高度也应高于施工期间最高水位Im以上。
2、钢管桩施工平台施工质量要求:平台平整,各联接处要牢固,平面允许偏差小于30厘米,竖直倾斜率不大于1%。
3、严禁船只碰撞,夜间开启平台首尾警示灯,设置救生圈。
二、护筒设置1.护筒内径宜比桩径大200~400毫米,本工程取200毫米。
2、护筒埋设深度:根据设计要求确定,一般不小于1米,并高出原地面20cm以上。
3、护筒高度应施工期间最高水位1.0米。
4、护筒中心竖直线应与桩中心线重合,平面允许偏差小于5厘米,竖直倾斜率不大于1%。
5护筒连接处要求筒内无突出物,应耐拉、压、不漏水。
三、泥浆的调制和施工技术要求1.钻孔过程中泥浆比重控制在1.20~1.40之间,泥浆粘度控制在20~30s。
2、清孔时泥浆比重、泥浆粘度控制在表-1范围内。
四.钻孔施工1.钻机就位前,应对钻孔各项准备工作进行检查,包括桩位复核、护筒顶标高和测绳复核、选用合适的钻头、施工单位的技术、质量管理人员到位等条件应具备。
2、钻机安装后的底座和顶端应平稳,在钻进过程中不应产生位移和沉陷,否则应及时处理,随时调整、加固。
3、钻孔时,应按设计资料绘制的地质剖面图,选用适当的钻进速度和泥浆比重。
4、钻孔作业应分班连续进行,填写的钻孔施工记录,交接班时应交待钻进情况,记下一般应注意的事项。
应经常对钻孔泥浆进行监测和试验,不合要求时,随时改正,同时,在地层变化处均要捞取渣样并编号保存,判明后记入记录中并与地质剖面图核对。
5、注意事项(1)开孔位置必须准确,开始钻进时均应慢速钻进,待钻头全部进入地层后方可加速钻进。
(2)在钻孔排渣、提钻头除土或因故停钻时,应保持孔内具有规定的水头和要求的泥浆相对密度及粘度。
处理孔内事故或因故停钻,必须将钻头提出孔外。
钻孔灌注桩施工方案
钻孔灌注桩施工方案一.施工流程施工准备T测量放线一桩位复核T护筒埋设一钻机就位T钻进成孔一一次清孔T吊放钢筋笼—导管安装一二次清孔T沉渣测量一灌注水下混凝土τ桩底注浆二、施工工艺根据施工条件、工程量及进度要求,本工程钻孔灌注桩成孔及清孔均采用正循环施工工艺。
三、测量放样1.建筑平面点位根据建设单位提供的测站,汇同监理单位,在施工范围内设立测点,算出方位角及距离,在施工现场内建立合适的测量控制网。
2、平面控制采用控制点座标测定,各点进行角度交会控制。
3、水准点现场水准点必须引测在永久性或非永久性的建筑物或构筑物上,且距离不得大于100m,需满足施工现场范围内通视,通视水准点不得少于2个。
4、测量规程(1)控制点、水准点等测量标志,均应严格保护好,做好醒目标志,并作好记录。
(2)桩位位置放样、标高引测均通过自检(技术负责人\现场监理、建设单位复核、验收合格后方可施工。
(3)保证测量原始记录的完整、技术资料符合要求。
(4泄位误差小于IOomm,建筑物位置符合设计及业主要求。
四、成孔工艺1、本工程较短的钻孔灌注桩成孔及清孔均采用正循环施工工艺。
桩成孔时拟采用正循环工艺,二清时也采用正循环工艺。
2、钻孔灌注桩施工期间,采取以下措施控制水压差:一是调整泥浆比重,二是调整孔内泥浆面高度。
3、为调整桩机施工技术参数及正确理解地质情况,在正式成孔前必须进行试成孔。
五•钢护筒制作1.钢护筒长2m,壁厚6mm,Φ800桩钢护筒内径为900、Φ600桩钢护筒内径为700钢护筒顶标高应高出水位。
2、钢护筒在钢结构加工场加工。
钢护筒加工标准为垂直度偏差不超过1%。
椭圆度不大于2cm,焊接采用坡口双面焊,所有焊缝连续,以保证不漏水。
3、钢护筒埋设应准确、稳定,护筒中心与桩位中心的偏差不得大于30毫米。
六、泥浆1.采用优质泥浆,采用正循环方式进行泥浆循环。
2、泥浆控制措施如下:(1)控制泥浆液面由于存在砂层,土体侧压力,为防止或减少砂层垮塌,控制孔内液面标高以保证足够水头压力,维护下部砂层的安全。
钻孔灌注桩施工方案
钻孔灌注桩施工方案【1】钻孔灌注桩施工工艺1、钻孔灌注桩现场施工,可分为成孔和成桩(既砼灌注)两个环节。
在施工工艺流程中,钻进成孔之前的工序,属于成孔范围,其后属于成桩范围。
2、成孔前桩位放样和埋设护筒,直接关系到桩位的精确度。
因此,要求准确、可靠。
要求主动钻杆垂直,三点成一线(天车、转盘、孔口三者中心在同一条垂直线上),转盘底座稳固可靠。
3、钻进成孔是成孔工艺的主要流程,在成孔过程中要求孔径符合设计要求,孔壁在成孔在成孔后不坍塌、变形;桩端孔深达到设计所要求的持力层深度。
并要求在现有地质条件复杂情况下,力求做到不发生孔内事故;在成孔过程中产生的大量岩屑、钻渣,通过泥浆循环带到地面,到达清除孔内固体颗粒的目的。
4、钢筋笼的制作与成孔同步进行,在灌注设备就位前,先吊放钢筋笼。
由于吊装高度的限制,钢筋笼必须分段制作,在孔口吊放时在搭接焊牢,最后全部吊放到位,然后下放导管到孔内。
在钢筋笼下置过程中,钢筋笼会刮乱孔壁,形成新岩屑,沉淀到孔底。
因此,需要第二次清孔。
二次清孔在导管内进行,清孔到达设计要求后,经业主和监理认可,方可进入砼灌注工序。
5、灌注工艺的关键,是要保证桩身砼的实密性良好。
为此,要求商品砼厂家拌出较好和易性的混凝土,灌注过程不允许间断。
6、钻孔灌注桩的施工是一项技术要求非常高的工程,为了确保桩基的施工质量,我们将从施工的每个环节入手,把质量和安全贯穿到每道程序中,做到环环紧扣有条不紊。
【2】泥浆工艺1、泥浆循环系统(1)泥浆池→泥浆→水龙头→沉淀→泥浆池。
(2)为了能及时根据施工需要调整泥浆性能,要求各机单独开挖泥浆池,各自建立一套循环方案。
2、泥浆性能的调整和处理(1)严格把好泥浆护壁,根据钻进地层特征,及时相应调整泥浆各项性能指标,是确保成孔和成桩全过程质量的主要环节。
(2)针对施工场地松散地层的情况,本工程刚开始施工时,先进行一些外工地性能较好的泥浆,钻进过程中利用地层特性造浆。
必要时,采用加入白泥粉和外加剂,强化泥浆性能指标,故有“泥浆是钻孔的血液”之称。
钻孔灌注桩施工方案(3篇)
第1篇一、工程概况钻孔灌注桩施工是建筑基础工程中常用的一种基础形式,适用于各种地质条件。
本方案针对某建筑基础工程,设计钻孔灌注桩基础,以下为施工方案。
1. 工程名称:某建筑基础工程2. 工程地点:某市某区某街道3. 工程规模:总建筑面积约10000平方米4. 基础形式:钻孔灌注桩基础5. 地质条件:根据地质勘察报告,地基土层主要为粉土、粉砂层,局部夹有砾石层。
二、施工准备1. 施工组织(1)项目经理负责整个施工过程的组织协调,确保工程质量和进度。
(2)施工员负责现场施工管理和施工质量控制。
(3)技术员负责技术指导和施工方案的实施。
(4)安全员负责现场安全管理和安全教育培训。
2. 材料准备(1)钢筋:选用符合国家标准的HPB300钢筋,直径为25mm。
(2)水泥:选用符合国家标准的硅酸盐水泥,强度等级为32.5MPa。
(3)砂石:选用符合国家标准的河砂和碎石,级配符合要求。
(4)其他材料:模板、桩帽、护筒、焊条等。
3. 机械设备(1)钻孔设备:选用XY-2型钻机,钻孔直径为600mm。
(2)混凝土搅拌设备:选用JS1000型混凝土搅拌机。
(3)混凝土输送设备:选用HBT60A型混凝土泵车。
(4)钢筋加工设备:选用钢筋弯曲机、钢筋切断机等。
(5)其他设备:汽车吊、搅拌运输车、挖掘机等。
三、施工工艺1. 施工流程(1)场地平整:将施工场地平整,清除障碍物。
(2)护筒埋设:根据设计图纸,埋设护筒,护筒埋设深度应符合设计要求。
(3)钻孔:使用钻机进行钻孔,钻孔深度应符合设计要求。
(4)钢筋笼制作与安装:根据设计图纸,制作钢筋笼,安装钢筋笼。
(5)混凝土浇筑:使用混凝土泵车进行混凝土浇筑,浇筑过程中应严格控制混凝土质量。
(6)成桩:待混凝土达到设计强度后,进行成桩。
2. 施工要点(1)护筒埋设1)根据设计图纸,确定护筒埋设位置。
2)使用挖掘机挖坑,坑底平整,坑底尺寸略大于护筒直径。
3)将护筒放入坑内,确保护筒垂直,使用水平尺校正。
钻孔灌注桩工程施工方案(3篇)
第1篇一、工程概况钻孔灌注桩是一种广泛应用于地基基础工程中的桩基础形式,具有施工速度快、质量可靠、适应性强等特点。
本工程钻孔灌注桩施工方案适用于各类地质条件,包括砂土、粘性土、岩层等。
二、施工准备1. 技术准备:熟悉工程地质资料,了解桩基设计要求,掌握钻孔灌注桩施工工艺。
2. 材料准备:钢筋、水泥、砂、石子等原材料应满足设计要求,并经过检验合格。
3. 机械设备准备:钻机、泥浆泵、混凝土搅拌机、振动器等设备应齐全,并处于良好状态。
4. 人员准备:组织施工队伍,明确施工任务和职责,进行技术交底。
三、施工工艺1. 桩位定位:采用全站仪、经纬仪等测量仪器进行桩位放样,确保桩位准确无误。
2. 护筒埋设:根据设计要求,在桩位处埋设护筒,护筒顶端标高应高出原地面或围堰面50cm。
3. 钻孔施工:根据地质条件选择合适的钻孔方法,如冲击成孔、旋挖成孔等。
4. 清孔:钻孔完成后,进行清孔,确保孔底沉碴厚度满足设计要求。
5. 钢筋笼制作与吊装:根据设计要求制作钢筋笼,吊装至孔口,确保钢筋笼位置准确。
6. 浇注混凝土:在钢筋笼上方安装导管,进行混凝土浇注,控制导管埋深。
7. 终孔处理:混凝土浇注完成后,进行终孔处理,确保桩顶标高满足设计要求。
四、施工质量控制1. 材料检验:对钢筋、水泥、砂、石子等原材料进行检验,确保符合设计要求。
2. 钻孔质量:控制钻孔垂直度、孔径、孔深等指标,确保钻孔质量。
3. 清孔质量:清孔过程中,检查孔底沉碴厚度,确保满足设计要求。
4. 混凝土质量:控制混凝土配合比,确保混凝土强度和耐久性。
5. 桩顶标高:确保桩顶标高满足设计要求。
五、安全措施1. 严格遵守安全操作规程,确保施工安全。
2. 定期对机械设备进行检查、维护,确保设备安全运行。
3. 设置安全警示标志,提醒施工人员注意安全。
4. 加强施工人员安全教育,提高安全意识。
六、环境保护1. 合理安排施工时间,减少对周边环境的影响。
2. 处理好施工废水、废气和固体废弃物,防止污染环境。
钻孔灌注桩施工方案
钻孔灌注桩施工方案1. 引言钻孔灌注桩是一种常用于土建工程的基础施工方法,其具有承载能力大、稳定性好等优点,因此在建筑、桥梁、港口等工程中被广泛应用。
本文将针对钻孔灌注桩施工过程进行详细介绍和方案安排。
2. 施工工艺2.1 钻孔首先,根据工程设计要求,确定钻孔的位置和直径。
在施工现场,设置好钻孔中心点,使用钻机进行孔钻施工。
2.2 清孔在孔钻施工完成后,需要进行清孔工作。
清孔工作可以使用水冲、风吹、洗碴机等方式完成。
2.3 灌注桩混凝土准备在清孔工作完成后,需要准备好灌注桩所需的混凝土材料。
混凝土的配比需符合设计要求,并严格按照施工方案进行材料的配制和检测。
2.4 灌注桩混凝土灌注在混凝土材料准备就绪后,开始进行灌注桩混凝土的灌注。
灌注过程中需保证混凝土的均匀性和密实性,可采用振捣和共振板等方法进行。
2.5 灌注桩顶部处理灌注桩顶部需要进行适当的处理,以保证桩顶的平整度和垂直度。
根据需要,可以进行切割、修整等处理。
3. 施工安全措施在钻孔灌注桩施工过程中,为了保证施工人员的安全,需要采取一系列安全措施,包括但不限于:•施工现场设立警示标志和安全警戒区域,确保人员不进入施工区域;•施工人员必须佩戴符合要求的安全防护用品,如安全帽、安全鞋等;•钻孔机械操作人员必须经过专业培训,并持有操作证书;•施工现场需设立专人负责安全管理,并随时监督施工作业;•在特殊情况下,如强风、暴雨等恶劣天气条件下,应暂停施工。
4. 施工质量控制为了保证钻孔灌注桩的施工质量,需要进行一系列的质量控制措施,包括但不限于:•清孔工作完成后,进行清孔质量的检查和验收,确保孔洞光滑、无松散物;•混凝土配制前,进行材料的检测和试验,确保混凝土的强度和稳定性;•灌注过程中,定期进行混凝土抗压强度试验,确保桩身的强度满足设计要求;•施工结束后,进行灌注桩的验收检测,包括桩顶平整度、垂直度等。
5. 施工进度安排在制定钻孔灌注桩施工方案时,需要合理安排施工进度,以保证施工的高效和质量。
钻孔灌注桩工程施工方案
钻孔灌注桩工程施工方案一、编制依据本方案依据《建筑桩基技术规范》(JGJ 94-2008)、《建筑基桩检测技术规范》(JGJ 106-2014)、《混凝土结构工程施工质量验收规范》(GB 50204-2002)等相关规范和标准进行编制。
同时,结合工程实际情况,充分考虑施工现场的地质条件、环境要求、施工设备及人员素质等因素,确保钻孔灌注桩工程的施工质量和安全。
二、工程概况本工程为某新建建筑物的桩基工程,桩基设计采用钻孔灌注桩,桩径为φ600mm,桩长为25m,共计桩基工程量约为1000根。
地质条件为第四系冲积黏土、粉土、砂土和碎石土,地下水位较高。
三、施工准备1. 场地平整:清除施工范围内的障碍物,对场地进行平整,满足桩基施工的要求。
2. 测量放线:依据设计图纸,进行桩位放线,设置桩位标志,并进行复核。
3. 护筒埋设:依据桩位,埋设护筒,护筒内径应大于设计桩径,深度应进入非施工层土层。
4. 泥浆制备:根据地质条件,制备适合的泥浆,满足钻孔要求。
5. 施工设备准备:配置满足施工要求的钻机、泥浆泵、吊车等设备。
6. 施工人员培训:对施工人员进行技术培训和安全教育,确保施工人员掌握相关技能和安全意识。
四、钻孔灌注桩施工方案1. 钻孔:采用旋转钻机进行钻孔,钻孔过程中应保持钻机垂直度,防止孔斜。
钻孔速度应根据地质条件合理控制,保证孔壁稳定。
2. 清孔:钻孔完成后,采用高压风水联合清孔方法进行清孔,直至孔底沉碴厚度满足设计要求。
3. 钢筋笼制作:根据设计要求,制作钢筋笼,主筋应符合规范要求,箍筋间距合理,焊接牢固。
4. 灌注混凝土:采用泵送混凝土灌注,混凝土配合比应符合设计要求,坍落度控制在合适范围内。
在灌注过程中,应保证导管的埋置深度,防止混凝土离析。
5. 桩顶处理:灌注完成后,对桩顶进行处理,清除多余的混凝土,并进行桩顶标高测量。
五、质量保证措施1. 施工过程中,严格遵循相关规范和标准,确保施工质量。
2. 对施工设备进行定期检查和维护,保证设备正常运行。
钻孔灌注桩施工方案
钻孔灌注桩施工方案一、施工工艺流程钻孔灌注桩施工工艺流程图二、施工前准备工作1.根据现场实际情况考虑, 钻孔场地在浅水中时采用筑岛法创建钻机工作平台进行施工, 筑岛长度为8m, 高度与施工便道相同, 具体宽度应按钻孔方法、钻机大小等要求决定;钻孔场地在旱地时, 应清除杂物、换除软土、平整压实, 场地位于陡坡时, 可用枕木、型钢等搭设工作平台。
三、2.制浆池、沉淀池和泥浆池, 应在计划施工场地或工作平台时一并考虑。
四、3、钻孔前应设置坚固、不漏水的钢护筒, 钢护筒内径应大于钻头直径, 冲击钻机钻孔应比钻头大40cm。
护筒顶面宜高出施工水位或地下水位2m, 还应满足孔内泥浆面的高度要求,在旱地或筑岛时应高出施工地面0.5m。
五、4、护筒埋设时应使护筒平面位置中心与桩设计中心一致,中心偏差不得大于5cm, 倾斜度偏差不大于1%。
岸滩上护筒埋深黏性土不小于1m, 砂类土不小于2m, 当表层土松软时,宜将护筒埋置到较坚硬密实的土层至少0.5m, 护筒四周回填黏土并分层夯实。
可用锤击、加压、振动等方法下沉护筒。
六、施工方法1.钻机安装安装钻机时, 底架应垫平, 保持稳定, 不得产生位移和沉陷。
钻机顶端应用缆风绳对称拉紧。
钻头或钻杆中心与护筒顶面中心的偏差不得大于5cm。
选择适宜地层的配套钻锥和钻孔事故处理的配套机具,接通水电供应, 备好造泥浆粘土和泥浆池。
调整钻机, 使钻锥起吊滑轮缘, 钻锥中心和桩孔中心三者在同一垂线上, 稳定好钻机和扒杆揽风绳。
2.钻进成孔本工程使用冲击钻头在钻进过程中开始时应使用小冲程, 防止钻头撞击护筒。
同时要经常检查钻头钢丝绳的磨损情况, 并及时采取措施, 用抽渣筒出渣要勤, 出渣时要严格保持孔内泥浆的稠度和泥浆面的高度。
当钻孔作业遇到岩石或大漂卵石时, 需用冲击钻头先将其砸碎, 再用冲抓钻头清除石渣。
钻孔施工要避免影响成桩的质量, 在中距5.0m范围内任何桩的混凝土完成24h后, 才能开始钻进。
旋挖钻孔灌注桩施工方案(3篇)
第1篇一、工程概况本工程位于XX市XX区,主要建筑物为住宅楼、商业楼等。
基础形式采用旋挖钻孔灌注桩基础,桩径为Φ600mm,桩长为18m。
工程总桩数为120根,单桩设计承载力为800kN。
二、施工准备1. 人员准备- 组织施工队伍,包括项目经理、技术负责人、施工员、安全员、质量员等。
- 对施工人员进行技术交底和安全教育,确保施工安全。
2. 材料准备- 桩基材料:水泥、砂、石子、钢筋等,需符合设计要求和国家标准。
- 施工设备:旋挖钻机、混凝土搅拌运输车、混凝土泵车、钢筋笼制作设备等。
3. 施工机械准备- 旋挖钻机:用于钻孔,需满足钻孔直径和深度要求。
- 混凝土搅拌运输车:用于运输混凝土。
- 混凝土泵车:用于混凝土浇筑。
- 钢筋笼制作设备:用于制作钢筋笼。
4. 场地准备- 清理施工场地,平整地面,确保施工顺利进行。
- 设置施工围挡,确保施工安全。
三、施工工艺1. 钻孔施工- 钻孔前,根据设计图纸和地质勘察报告,确定桩位和桩径。
- 使用旋挖钻机进行钻孔,钻孔过程中注意控制钻速和钻压。
- 钻孔过程中,定期检查孔深、孔径和垂直度,确保符合设计要求。
- 钻孔完成后,清除孔内岩屑,进行清孔。
2. 钢筋笼制作与安装- 根据设计图纸,制作钢筋笼,确保尺寸和形状符合要求。
- 钢筋笼制作完成后,将其吊装至孔口,确保位置准确。
- 钢筋笼安装完成后,进行接头检查,确保连接牢固。
3. 混凝土浇筑- 混凝土浇筑前,检查孔壁和钢筋笼,确保无杂物和缺陷。
- 使用混凝土搅拌运输车将混凝土运输至孔口。
- 使用混凝土泵车将混凝土泵送至孔内,确保混凝土密实。
- 浇筑过程中,进行混凝土浇筑高度和密实度检查,确保符合设计要求。
4. 成桩检测- 混凝土浇筑完成后,进行成桩检测,包括桩身完整性检测和单桩承载力检测。
- 桩身完整性检测采用声波透射法,单桩承载力检测采用静载荷试验法。
四、质量控制1. 材料质量控制- 严格控制材料质量,确保材料符合设计要求和国家标准。
(完整版)钻孔灌注桩施工方案
第一章施工部署1.1.场地的布置1.地上、地下障碍物都处理完毕, 达到“三通一平”。
施工用的临时设施准备就绪。
2.场地标高平整到5.3m左右, 并经过夯实或碾压。
钻孔桩施工区域铺设20~30cm厚的砖渣。
3.根据图纸放出轴线及桩位点, 按上水平标高木橛, 并经过预检签字。
4、要选择和确定钻孔机的进出路线和钻孔顺序, 制定施工方案, 做好技术交底。
5、正式施工前应做成孔试验, 数量不少于两根。
1.2施工顺序由北向南逐根施工, 本工程拟投入4台钻孔桩机, 计划工期40天。
1.3 劳动力安排钻机操作手16人、钢筋工3人、测量放线3人, 管理人员10人。
1.4 主要机械设备需求计划表1.5 主要周转材料需用计划表第二章施工方法2.1施工准备:1.材料: 混凝土采用商品混凝土2、主要机具: 正循环钻机、混凝土导管、套管、水泵、水箱、泥浆池、管等。
2.2 施工工艺流程钻孔灌注桩施工工艺流程图2.3 施工方法及技术要求2.3.1.埋设护筒1、护筒一般用3mm厚的钢板卷制而成, 其内径应大于钻头直径200mm。
护筒的顶部应开设溢浆口, 并高出地面≥200mm。
2、护筒用挖埋的方法埋置, 挖埋时, 护筒与坑壁之间用现场原土填实, 护筒中心应与桩位中心应重合, 偏差不得大于50mm, 护筒埋置深度在粘性土中不宜小于0.5m, 在砂土中不宜小于1m, 本工程埋深为80cm。
2.3.2.泥浆制备1.根据场地情况合理规划布置泥浆池、沉淀池、循环槽等泥浆循环系统。
泥浆池的容积为钻孔容积的1.2~1.5倍, 一般不宜小于4m3。
2、在粘性土层中成孔的泥浆, 可在原土注入清水造浆。
在砂土中成孔的泥浆, 应先在泥浆池中投入高塑性粘土或膨润土造浆。
3、以原土造浆的循环泥浆比重应控制在1.1~1.3;以高塑性粘土或膨润土造浆的循环泥浆比重在砂土层中控制在1.2~1.3, 在砂卵石层或容易塌孔的土层应加大至1.3~1.5, 泥浆的控制指标:粘度18~22S;含砂率不大于8%;胶体率不小于90%。
钻孔灌注桩施工方案
钻孔灌注桩施工方案一、施工方法1、场地布置根据设计要求合理布置施工场地,先平整场地、清除杂物、换除软土、夯打密实。
在进行场地整平后,组织有资格的测量放样人员,按“从整体到局部的原则”进行桩基的位置放样,钉好十字保护桩,做好测量复核,并记录放样数据备案。
规划行车路线时,使便道与钻孔位置保持一定的距离,以免影响孔壁稳定。
2、护筒的埋设护筒的埋设偏差应符合施工规范的相关规定,桩基定位后,依据桩位拉十字线钉设四个控制桩,以四个控制桩为基准埋设钢护筒,为了防止孔口坍塌,所以护筒的埋设是旋挖桩作业中的关键。
护筒选用5毫米~10毫米厚钢板卷制而成,护筒埋设时顶端高出地面不少于20cm。
上部开设2个溢浆孔,护筒埋设时,主要利用钻机旋挖斗将其静力压入土中,并保持水平,护筒中心竖直线应与桩中心线应重合,水平位置允许偏差为10cm,倾斜度偏差不大于1%。
3、旋挖钻机就位在桩位复核正确,护筒埋设符合规范要求,护筒、地坪标高已测定完成的情况下,钻机方能就位;旋挖钻机定位要准确、垂直、稳固、水平,钻机导杆中心线、回旋盘中心线、护筒中心线应保持在同一直线上。
旋挖钻机就位后,钻机钻杆具有自动导向功能,为保证桩孔垂直度、孔位准确,现场采取钻机自动导向,人工指挥、监测方式进行控制。
钻机安放定位时,要机座平整,机塔垂直,转盘(钻头)中心与护筒十字线中心对正,旋挖钻机对地基承载力要求较高,现场场地如能满足桩机工作的承载力,可不做场地硬化处理。
如地基承载力较低,需对场地进行处理。
4、泥浆制作(1)钻孔泥浆在泥浆池内制备,一般100L的水需加8kg的膨润土,对于黏性土层,膨润土可降低到3~4kg。
由于情况各异,稳定液的性能指标和配合比,必须根据地层特性、造孔方法、泥浆用途而有所变化。
(2)控制泥浆比重和粘度非常重要,是防止塌孔的方法,对软粘土采用原土自然造浆护壁,对砂土采用红粘土泥浆护壁,泥浆比重应根据土质、钻进深度做适当调整。
(3)一般地质泥浆比重1.1~1.3,粘度16~22(S)。
钻孔灌注桩施工方案五篇
钻孔灌注桩施工方案五篇第一篇:钻孔灌注桩施工方案钻孔灌注桩施工方案(一)设备选择根据本工程的地勘资料和施工组织总设计工期安排的基础工程施工工期,以及本工程招标文件和合同文件对质量的要求,结合我司的施工经验和设备配置能力,该工程机械钻孔灌注桩成孔采用旋挖钻机钻孔成孔,钻机设备暂选用2台中联重科280型旋挖钻机,根据情况调整增加。
机械钻孔灌注桩混凝土工程采用近距离的商品凝土的搅拌站供应混凝土,满足机械钻孔灌注桩施工需要。
2、施工方案a、将一期工程机械钻孔桩施工画分为五个施工区域段:第一施工区域段:售房部;第二施工区域段:3#商业、7号商住楼;第三施工区域段:4#商业、6 号商住楼;第四施工区域段:5#商业、5 号商住楼;第五施工区域段:13号楼金融中心;施工平面布置图附后:b、施工顺序售房部基础机械钻孔桩施工顺序自第一施工区域开始,第二第三......至第五施工区域结束。
C、为了保证基础工程施工的整体性和连续性,第一施工区域范围的机械钻孔灌注桩完成后进行下一个施工段时,同时进行第一施工阶段土石方开挖和基础梁施工。
象这样流水泊节的施工,延续不段的施工下去。
(二)机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程施工准备放样定位钻机定位钻进成孔制浆清孔选择钻进参数泥浆循环下钢筋笼泥浆外运下导管运送钢筋笼混凝土灌注制作钢筋笼检查拼接导管好管管起拔护筒埋设护筒清除障碍物运输混凝土回填桩孔试块制作 2、机械钻孔灌注桩施工(1)施工准备 A、技术准备 工程开工前,组织相关施工人员熟悉施工图及相关技术规范、规程;由项目技术负责人对相关施工人员进行施工技术和安全技术交底;编制施工作业计划,并对施工作业人员进行交底。
B、人员准备序号工作名称人数备注 1 钻孔桩钻机操作工 12 基础工程钻孔桩土石方施工作业2 钢筋工40 钻孔桩钢筋笼制作、加工、安装 3 混凝土工 20 混凝土浇筑施工作业 4 砖工 10 基础施工排水沟施工作业 5 值班电工 2 施工现场用电维护 6 机修工 4 施工机械修理维护 7 吊车司机 2 8 铲车司机 2 9 运渣车司机 6 10 塔吊操作工 8 11 挖机司机4 基础机械钻孔灌注桩施工劳动力计划表 组织根据施工作业计划要求的参加机械钻孔灌注桩施工作业人员进场;对项目管理人员进行机械钻孔灌注桩部分的施工管理人员落实到位;C、施工机械准备基础施工阶段机械设备计划表序号设备名称型号单位数量容量(KW)备注 1 塔吊 QTZ-40 台 3 135 5、6、7号楼垂直运输(30KV/台)2 塔吊 QTZ-50 台 1 30 售房部、13号金融中心重直运输(40KV/台)3 混凝土搅拌机 JS70 台 3 45 搅拌混凝土使用 4 混凝土输送泵台 1 混凝土输送 5 旋挖钻机中联280 台 4 钻孔桩土石方钻孔用 6 水泵台 10 钻孔桩抽水用 7 插入式砼振动器 HZ6-50A 台 10 30 基础梁施工 8 电焊机 BX6-200 台 2 50 钢筋接长焊接 9 钢筋切断机 QJ40-1 台 5 35 钢筋加工 10 钢筋弯曲机 GW-40B 台 4 30 钢筋加工 11 钢筋调直机 GT6-12 台 4 12 钢筋加工 12 台钻 ZLY-78 台 2 6 1.70KW 13 蛙式打夯机 HWR180 台 4 12 回填土夯实 14 吊车 16t 台 2 桩钢筋笼安装用 15 铲车0.6m³ 台 1 除渣装车用 16 渣土运输车 5t 辆 6 渣土转运 17 挖机台 3 按照基础施工阶段机械设备计划组织机械设备设备进场;准备钢筋加工机械进场;准备混凝土搅拌系统和浇筑机械及其它辅助机械设备进场。
钻孔灌注桩施工方案
钻孔灌注桩施工方案一、施工方法1、施工流程平整场地→桩位放线→埋设护筒→钻机就位→钻进→清孔→安放钢筋笼→下导管、二次清孔→灌注水下砼→拆、拔护筒→清理桩头。
2、桩位放样按照设计图纸所提供的坐标资料,用全站仪测出钻孔桩的准确位置,进行标定,打入铁质标记。
把桩孔中心用“十”字交叉法引到钻孔桩机下铺设好的钢轨垫木上固定,作为控制护筒及钻机对位的依据,并把高程引到钢轨(或“工”字钢)上作为施工时测桩深度的依据。
3、护筒埋设护筒用3-5MM厚的钢板,为增加刚度防止变形,在护筒上、下和中部的外侧各焊一道加劲肋,保证护筒坚固、耐用、不易变形和装卸方便。
护筒接头处采用法兰衬橡皮连接或焊接连接并打磨平整,保证不漏水。
护筒埋入深度为1.30M,护筒顶端高出地面0.3M,并高出地下水位 1.5M,下端应埋入表土层。
其内径比桩的设计直径大15-20CM。
埋设时采用压重,锤击将护筒沉至地面下1.0M,并保证护筒位置平直、稳固、准确和不变位。
最后将护筒周围用粘土夯实。
护筒埋设好后,直接把桩孔中心用十字交叉法引到护筒壁,并在四周设控制桩,高程也引至护壁控制。
4、泥浆护壁在开钻前配够一根桩的泥浆需用量,泥浆比重控制在1.05-1.15,在砂砾层钻进时,除适当增大泥浆比重,还可投入适量粘土块,必要时加入膨润土及掺加剂。
钻孔可采用原土自然造浆。
5、钻机就位及孔位校正钻机安装就位时,底座必须支垫坚实平稳,防止位移或沉陷。
钻机平稳地就位于埋设好的护筒上方,安装钻机做到周正,水平,稳固,机座梁全部承压,钻架设置风缆固定,检查钻架顶部滑轮槽→转盘卡孔(钻杆潜水泵)→护筒中心,三者应在一竖直线中,误差小于±20MM,以保证钻孔竖向垂直度偏差≤1%。
钻机就位后经质检人员检查合格后签发开孔通知书。
6、钻机钻孔施工(1)钻机就位前,对钻机的各项准备工作进行检查,包括场地布置及钻机座落处的平整与加固,主要机具的检查及安装,配套设备的就位及供电的接通等。
钻孔灌注桩施工方案
钻孔灌注桩施工方案一■准备工作(1)安装卷扬机:①卷扬机距离桩孔控制在15米左右,不宜太远。
如距离过大,冲击时钢丝绳摆动太厉害,冲击能损失大,而且不安全。
同时影响视线,看不准,不易控制提锤高度,特别是夜间工作,容易打空锤发生事故。
②卷扬机的转筒要对准地滑轮槽口,以防止钢丝绳出槽绞断,造成危险。
③在卷扬机后面须设置地锚与卷扬机连接,拉住卷扬机,以阻止向前走动。
(2)冲击系统的连接:①转向环和锤头连接:将准备好的连接环(直径50毫米圆钢,长约I1O〜120厘米制成的)穿套于转向环的下端,然后将连接的两脚与锤头焊接牢固。
其焊缝长度不少于30厘米。
②卷扬机和冲锤的连接:主拉钢丝绳的一端固定在卷扬机上,另一端通过地滑轮、顶滑轮,而与转向环的上端连接,为了加大钢丝绳在弯曲部分的受力半径,延长钢丝绳的使用寿命,在钢丝绳的弯曲部位安装特制的槽形护铁。
固结钢丝绳的第一个卡扣不可拧得太紧,以避免钢丝绳受力后在这里受伤而断脱。
一般用3个卡扣,卡扣之间的间距应不少于6倍钢丝绳的直径。
(3)桩位放样平整场地后,进行桩位放样,在桩位处浇碎,埋钢筋标注桩的中心点,并对每条桩编号,将编号写在磴上。
桩位放好后,请监理工程师复核。
(4)埋设护筒:①挖坑:挖深0∙5~1米。
护筒口必须高出地面至少50厘米以上,以保持孔内水位高于孔外水位或地面,使孔内水压力增加,利于保护孔壁不坍。
基坑挖好后,安放护筒。
②回填:先在护筒外围底部垫厚约20厘米的胶泥(耙耙泥)用脚踩紧,然后叠砌黄土草袋,草袋交错叠放,砌好一层草袋,又铺上一层胶泥,踩紧之后,叠砌第二层草袋,又铺一层胶泥,踩紧,如此更续填筑,使之略低于护筒口20厘米左右为止。
黄土草袋和胶泥必须做到层层密实,这样既可防止河水渗透,同时使护筒固定不动。
③准备护壁料:如地表为软土质,则在护筒里加片石、砂砾和黄±,其比例大致为3:1:I o如地表为砂砾卵石,在护筒里只加小石子(小颗粒的砂砾石)和黄土,比例大致为1:I o这些工作都要在开始冲孔之前作好。
钻孔灌注桩施工方案(全面)
钻孔灌注桩施工方案一.劳动力组织1.每台钻机作业人员配置。
每台钻机作业人员配置表机、电工、机修工等工种人员按工程规模足量配备。
3、废泥浆外运排放可委托专业队伍承担。
二.材料与设备(一)主要材料对砂、石子、水泥、钢材等桩体原材料必须按照国家现行有关标准的规定进行检验,合格后方可使用。
(二)主要施工设备应根据工程要求配备施工设备、机具,主要施工设备如下:1.回转(冲击)钻机一台套;2、每台钻机配双腰带笼多翼钻头(嵌岩另配牙轮钻头)或冲击钻头;3、每台钻机配泥浆泵3PNL、4PNL各一台或4PNL二台;4、气举或泵吸反循环设备:空压机一台(单机最大排气量≥6m3∕min\风管、混合器、接头等或砂石泵、射流泵各一台;5、每台钻机配轨道50m,枕木50m;6、水下已灌注导管灌注漏斗(应有满足初灌量要求的大漏斗);7、电焊机,气焊设备;螺纹连接需配钢筋直螺纹滚丝机;8、起重量25t以上吊车;9、废泥浆排污车;10、现场拌制混凝土时,配电子计量自动配料的混凝土搅拌站一座(最大生产能力35m3∕h×2),6m3混凝土运输车3部以上或混凝土输送泵。
=.质量控制(一)质量控制标准1.现行国家和地方标准及设计图纸要求施工。
2、质量检验标准。
超长灌注桩质量检验标准四、现场准备1.场地准备场地应基本平整,硬化坚实,不积水。
在城市施工,宜铺设IoCm厚的道渣,地面浇筑磴进行硬化处理。
按计划开动钻机台数,分区设置泥浆池和主循环槽,实行〃一机一槽一池〃。
桩位与主循环槽之间用移动式铁皮槽相连,主循环槽和循环池用砖砌制,素碎打底。
主循环槽断面为700mm×400mm,坡度比1000:20-30,泥浆池容积应不小于桩孔容积的l∕3o根据施工进度、排浆运输条件及场地条件,设若干个储浆池,储浆池的设置应保证施工正常开展。
2、测量放线定位根据业主提供的测量基准点,使用全站仪或经纬仪配50m~100m钢卷尺引测桩位轴线,复核后进行桩位放样。
泥浆护壁钻孔灌注桩施工方案(3篇)
第1篇一、工程概况本工程为某住宅小区基础工程,基础形式采用泥浆护壁钻孔灌注桩。
桩径为600mm,桩长根据地质条件确定,桩间距为1.5m。
本方案旨在确保钻孔灌注桩施工质量,提高施工效率,确保工程安全、环保、文明施工。
二、施工准备1. 技术准备- 熟悉工程地质勘察报告,了解地质条件。
- 研究施工图纸,明确施工要求。
- 制定详细的施工方案,包括施工工艺、施工流程、质量控制点等。
2. 人员准备- 组织施工队伍,明确各工种人员职责。
- 对施工人员进行技术培训和安全教育。
3. 材料准备- 桩基材料:钢筋、水泥、砂石等。
- 施工设备:钻机、泥浆泵、搅拌机、吊车等。
- 施工工具:水准仪、经纬仪、测绳等。
4. 现场准备- 清理施工现场,平整场地。
- 设置施工标志,明确桩位。
- 做好排水、防雨、防尘措施。
三、施工工艺1. 钻孔施工- 钻孔前,检查钻机设备是否完好,调整钻机至桩位。
- 采用泥浆护壁钻孔,泥浆密度控制在1.1~1.2g/cm³,粘度控制在20~25s。
- 钻孔过程中,定期检查孔深、孔径、垂直度等,确保符合设计要求。
- 钻孔完成后,清孔,确保孔底沉渣厚度小于50mm。
2. 钢筋笼制作与安装- 钢筋笼采用现场制作,确保尺寸准确。
- 钢筋笼制作完成后,吊装至孔口,确保垂直度。
- 钢筋笼插入孔内,采用振动锤振动,使钢筋笼与孔壁紧密结合。
3. 混凝土浇筑- 混凝土采用商品混凝土,坍落度控制在180~220mm。
- 混凝土浇筑前,检查钢筋笼位置,确保无误。
- 采用导管法浇筑混凝土,确保混凝土密实。
- 浇筑完成后,进行二次振捣,排除气泡。
4. 成桩检测- 浇筑完成后,进行成桩质量检测,包括桩长、桩径、混凝土强度等。
- 检测不合格的桩,进行补强处理。
四、质量控制1. 材料质量- 严格控制钢筋、水泥、砂石等原材料的质量,确保符合设计要求。
- 进场的材料需进行检验,不合格的材料不得使用。
2. 施工过程控制- 钻孔过程中,严格控制孔深、孔径、垂直度等,确保符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制依据及原则 (2)第二章工程概况 (2)第三章安全保证措施 (3)第四章施工中可能造成的伤害及应急措施 (7) (9)文明施第五章.第一章编制依据及原则编制依据:1、施工现场临时用电安全技术规范JGJ46-2005;2、建筑机械使用安全技术规程JGJ33-2012;3、建筑施工安全检查标准JGJ59-2011;4、上海市工程施工现场安全标准化管理标准;5、建筑工程安全管理条例;编制原则1、安全第一的原则在安全方案的编制中始终按照技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案。
重点是钻机就位移位、钻孔及砼浇筑、临边、临水防护等重要环节的施工安全。
工程开工前做到安全保证措施首先落实到位,在确保万无一失的前提下组织施工。
2、坚持规范、规程的原则贯彻执行桥涵施工规范、安全施工规程。
执行业主对本工程的各项要求,采取现代化的管理手段和管理模式,优化各项资源配置,以适应施工组织安排。
安全目标:确保无死亡事故和重伤事故。
第二章工程概况工程概况本工程位于上海市浦东新区书院镇,主要包括1号~4号桥、7号~10号桥,桥梁平面尺寸为4.6×13m(其中2号桥平面尺寸为6.6×13m),单跨,垂直支河布置;基础为Φ800钻孔灌注桩,桩长28m(6.6m桥桩长35m),共计钻孔灌注桩34根。
桥梁灌注桩工程为危险性较大工程第三章安全保证措施一、组织措施和基本要求1、认真贯彻执行“安全第一,预防为主,综合治理”的方针。
2、公司领导是安全生产的第一责任人,项目负责人直接对本工程的安全负第一责任,桩机的机班长为专职安全员。
3、工地开工前进行一次安全教育,开工后每周进行一次安全大检查,日常上班随时进行安全检查,发现隐患,应及时限期整改。
4、现场作业人员,均需经安全培训,特殊工作如电工、电焊工,场内机动车驾驶员必须持证上岗,临时工只能做辅助工作。
5、工地配备专职安全员并持证上岗,安全员的职责是:①配合施工工地负责人制定工地施工安全规章制度和安全施工措施,监督、检查安全规章制度和措施执行情况,发现有威胁职工生命的紧急情况有权责令停止施工作业,并及时向项目经理汇报。
②在总结、评比、奖励时,独立行使安全否决权。
③对新工人、临时工进行现场安全教育。
④负责编制工程施工项目设计中的安全生产技术、措施及安全施工总结。
⑤参与事故调查,根据规定对一般性事故按照“三不放过原则”提出处理意见。
⑥施工现场各类机械设备、线路、道路、料场、泥浆池(水池)、钢筋笼生活设备等要布置合理,保留安全与消防通道,符合安全卫生要求,在施工前准备就绪,工地内的危险区应悬挂“危险”、“禁止通行”标志牌,或用围栏、板等加以防护,夜间应设红灯示警。
6、职工进入工地应戴好安全帽、上塔系安全带、上班不准穿拖鞋、上班不准喝酒、交接班应有安全工作内容。
7、施工中应遵守公司发的安全守则,悬挂安全规章牌,易发生事故位置应有明显的标志牌。
8、开工前现场检查验收,合格后方准施工。
9、现场应配备灭火器材。
、本工程区域内有大量的管线,为了确保管线的安全,避免不必要的损失,10.经我方实地勘察,根据本工程施工特点,提出以下保护措施:①施工前进一步与相关单位沟通,彻底摸清范围内管线的走向、埋深,并标出位置,转弯处适当加密。
②如管线外侧覆土流失严重,根据现场情况采用护坡和板桩围护,防止因基坑开挖引起土体扰动影响附近管道。
二、安全用电及电气防火措施1、安装、维修和拆除临时用电工程,必须由电工完成。
2、各类用电人员应做到:①掌握安全用电基本知识和新用设备的性能;②使用设备前必须按规定穿戴和配备好相应的防护用品,并检查电气装置和保护设施是否完好。
严禁设备带“病”运转;③停用的设备必须拉闸断电,锁好开关箱;④负责保护所用设备的负荷线、保护零线和开关箱。
发现问题及时报告解决;⑤搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。
3、不得在高、低压线路下方施工、搭设临时设施或堆放物件、架具、材料及其它杂物。
4、安全距离:在建工程的外侧与架空线路之间的最小安全距离为1KV不小于4m,1~10kv不小于6m,35~20kv不小于8m.架空导线最大弧垂与施工现场地面最小距离大于4米,与机动车道不小于6米。
起重臂或者被吊物边缘与10kv的架空线路水平距离不小于2米。
机动车道与外电架空线路交叉的最小距离1kv以下的为6m,10kv以下的为7m。
5、外电防护:达不到安全距离要求,必须采取防护措施,增设屏障、遮栏、围栏或保护网,并悬挂醒目的警告标志牌。
带电体至遮拦的安全距离10kv应大于95cm,35kv应大于25cm带电体至栅栏的安全距离10kv的应大于30cm,35kv 应大于50cm。
在架设防护设备时,应有电气技术人员或专业安全员监护。
无法防护时必须采取停电,迁移线路或更改工程位置,否则不准开工。
6、电缆线路:电缆干线应采取埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。
电缆穿越建筑物、构造物、道路、易受机械损伤的场所应引处地面从2m高度至地下0.2m处,必须架设防护套管。
橡皮电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘体固定,严禁使用金属裸线作为绑线。
橡皮电缆.的最大的弧垂距地面部小于2.5m。
7、临时用电工程的守期检查时间:施工现场每月一次,对不安全因素,必须及时处理,并应进行复核验收手续。
8、在施工现场专用的中性点直接接地的电力线路必须采用TN-S接零保护系统。
电气设备的金额外壳必须与专用零线连接,施工现场的电力系统严禁利用大地作用相线或零线,保护零线不得装设开关或熔断器。
9、施工现场所有用电设备,除用保护接零外,必须在设备负荷线的首端处设置漏电保护配置。
10、所有配电箱、开关箱在使用过程中必须按照下述操作顺序:①送电操作顺序为:总配电箱——分配电箱——开关箱。
②停电操作顺序为:开关箱——分配电箱——总配电箱。
(出现安全故障的紧急情况除外)11、使用焊机时要执行动火证制度,并有监护,施焊周围不能在存在易燃物体,并备齐防火设备。
12、施焊现场一旦发生电气火灾时,应立即切断电源,用干砂灭火,或用干粉灭火机灭火,严禁使用导电的灭火剂灭火。
三、钻进成孔的安全措施1、钻机桩操作工、指挥、电工、焊工、机修工等配套齐全,持证上岗。
进入现场必须遵守安全操作规程和十项安全技术措施,配戴安全帽。
2、安装前应按作业方和对照钻机说明的要求,详细检查各部件、零配件齐全合格。
不合格或变形、锈腐的零配件不准使用。
3、安装机器应放置坚实平稳,为保证搅拌桩的垂直度,应注意起吊设备的平整度和导向架对地面的垂直度,垂直度偏差不得大于1%。
桩位偏差不得大于2cm;搅拌机下沉或提升的时间应有专人记录,时间偏差不得大于5秒。
4、挖护筒的深度不得超过3m,土质不稳定时应跟进护筒,挖出的土石堆放在距孔边缘1.5m以外。
5、挖护筒提升装置要牢靠,提渣时,孔内作业人员躲到安全的地方,孔内有水抽水时,要严防漏电事故。
.6、旋钻造孔应注意下列事项:①转盘上不得站人,应设防胶管缠绕和水龙头掉落的装置。
②升降钻具时应听从指挥,不得用手摸钢丝绳,用转盘卸钻杆,要注意垫叉飞出伤人。
③孔口人员应站在钻具起落范围外。
④升降钻具时,孔口人员应站在钻具起落范围外。
⑤严禁超负荷强力起拔钻具。
四、混凝土灌注的安全措施1、下钢筋笼受阻时,禁止盲目冲墩,禁止施工人员在笼上踩压,以防突然下沉伤人。
2、砼灌注前孔口周围要铺好安全防护地板,以防人、工具掉入孔内,灌注时,随机操作人员必须与孔口配合好。
3、砼灌注发生堵管而升降抖动导管时,孔口无关人员应撤至安全地带。
工程施工中的安全隐患主要来自天气、用电、机械运转成孔及灌浆施工中,只要全体施工人员齐心协力,照章作业,提高警惕,消除隐患,就能保证安全生产,顺利完成施工任务。
五、接地与防雷1、在施工现场专用的中心点直接接地的电力线路中,必须采用接零保护系统。
保护零线不得装设开关或熔断器施工现场所有的用电设备,除做保护接零线外,必须在设备负荷线的首端处设置漏电保护装置。
施工现场的起重机、井字架等设备若在相邻建筑物、构筑物的防雷屏蔽范围以外,应安避雷装置。
安全管理网络公司分管领XXX项目经XXX安全XXX技术负责XXX灌注桩班第四章施工中可能造成的伤害及应急措施一、不测事件发生时的处理应急方案1、应急救援处置预案机构①项目部应急救援处置预案指挥机构为安全生产领导小组。
指挥部应在应急抢险队人员、通讯、交通车辆、物资器材、工具、资金等方面实施抢险救援中起绝对保证作用,满足抢险救援。
2、几种意外事故的应急救援程序①发生地震灾害事故,基层作业队要立即组织员工疏散,同时立即报告项目部,项目部下令调派应急队赶赴现场进行救援抢险。
②发生消防火灾事故。
一旦发生火灾险情,早发现早扑灭采取果断措施扑灭火灾和防止火势蔓延,疏散人员,抢救财产,并立即报告项目部,项目部再视情支援抢险。
“119”况报告消防部门和当地政府、林业部门呼救.③发生爆炸事故。
一旦发生爆炸事故,项目部安全生产领导小组立即组织抢险队员抢险,并拨打“110”报警电话,请求地方公安部门支援。
④发生雷电灾害事故。
一旦遇暴风骤雨天气有雷电情况发生,工人要立即暂停施工,回棚(房)躲避,并远离大树下、铁吊架下等,撑伞不能紧握金属支撑杆。
当雷雨现象比较严重时,要立即切断动力电源,并且关掉一切家用电器。
尽量少使用手机等无线射频设备。
⑤停水、停电事故。
起用储备用水,根据停水时间合理供应水;起用发电机,保证重要设备、施工供电;将外部供电线路总闸断开,接到供电通知后再使用外部供电。
⑥有毒有害气体油料泄露事故。
接到泄露报告后,项目部安全生产领导小组立即组织人员抢修,抢修人员必须佩戴防毒面具,收集或稀释泄露物质。
⑦中毒、急性传染病事故。
项目部安全生产领导小组立即组织专业人员进行抢救,安排车辆将病员以尽快速度送往医院,或者拨打“120”请求支援。
⑧设备大修、故障事故。
主管部门立即联系租用或起用备用设备,组织人员抢修设备。
2、施工常见事故的应急救援程序①发生轻伤事故后,首先抢救伤员,事故现场有关人员要立即报告,采取措施防止事故的扩大。
轻伤事故由班组、作业队组织有关人员调查处理,作业队登记,报项目部存查。
项目部、作业队按《安全生产管理办法》有关规定处罚②发生重伤、死亡事故时,事故现场有关人员要立即报作业队和项目部,同时立即抢救伤员保护现场。
作业队和项目部在收到事故报告后,立即组织工会、技术、安全部门等组成事故调查组,立即赶赴现场调查了解,分析事故原因,在24小时内报当地劳动安全监督管理局和检察院,由当地县(市)一级政府调查处理批复结案,然后项目部再按《安全生产管理办法》有关规定进行处罚处分。
③发生交通事故,首先当事者立即抢救伤员、保护现场,立即报告当地公安交警部门赶赴现场调查处理,同时立即报告作业队和项目部.第五章文明施工文明施工不仅仅是主管部门的要求,也是体现企业自身管理能力,保护上海市居住环境的要求,我们在该项目施工中将争创文明工地并采取以下措施:1、发扬传统的文明施工生产特点:施工文明、精神文明,体现良好的为顾客服务的态度,竭尽全力做好与顾客的配合。
