总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。
对于公路养护的大、中修工程,可参考使用。
二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。
五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。
公路工程预算定额说明
第一章路基工程说明本章定额包括路基土、石方,排水和软基处理工程等项目。
1.土壤岩石类别划分:本章定额按开挖的难易程度将土壤、岩石分为六类。
土壤分为三类:松土、普通土、硬土。
岩石分为三类:软石、次坚石、坚石。
2.定额工程内容除注明者外,均包括:(1) 各种机械1km内由停车场至工作地点的往返空驶;(2) 工具小修;(3) 钢钎淬火。
第一节路基土、石方工程1.“人工挖运土方”、“人工开炸石方”、“机械打眼开炸石方”、“抛坍爆破石方”等定额中,已包括开挖边沟消耗的工、料和机械台班数量,因此,开挖边沟的数量应合并在路基土、石方数量内计算。
2.各种开炸石方定额中,均已包括清理边坡工作。
3.机械施工土、石方,挖方部分机械达不到需由人工完成的工程量由施工组织设计确定。
其中,人工操作部分,按相应定额乘以1.15的系数。
4.抛坍爆破石方定额按地面横坡坡度划分,地面横坡变化复杂,为简化计算,凡变化长度在20m以内,以及零星变化长度累计不超过设计长度的10%时,可并入附近路段计算。
抛坍爆破的石方清运及增运定额,系按设计数量乘以(1-抛坍率)编制。
5.自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目,仅适用于平均运距在15km以内的土、石方或水的运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。
当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位计算。
6.路基加宽填筑部分如需清除时,按刷坡定额中普通土子目计算;清除的土方如需远运,按土方运输定额计算。
7.下列数量应由施工组织设计提出,并入路基填方数量内计算:⑴清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面标高所需的土、石方数量。
⑵因路基沉陷需增加填筑的土、石方数量。
⑶为保证路基边缘的压实度须加宽填筑时,所需的土、石方数量。
8.工程量计算规则:(1) 土石方体积的计算除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算;石方爆破按天然密实体积计算。
公路工程预算定额章节说明
第一章路基工程 (1)第一节:路基土、石方工程 (1)1-1-1伐树、挖根、除草、去除表土 (2)1-1-2挖淤泥、湿土、流砂 (2)1-1-3人工挖及开炸多年冻土 (2)1-1-4人工挖土质台阶 (2)1-1-5填前夯(压)实及填前挖松 (2)1-1-6人工挖运土方 (2)1-1-7夯实填土 (2)1-1-8机动翻斗车、手扶拖拉机配合人工运土、石方 (2)1-1-9挖掘机挖装土、石方 (2)1-1-10装载机装土、石方 (2)1-1-11自卸汽车运土、石方 (3)1-1-12推土机推土 (3)1-1-13铲运机铲运土方 (3)1-1-14人工开炸石方 (3)1-1-15机械打眼开炸石方 (3)1-1-16控制爆破石方 (3)1-1-17抛坍爆破石方 (3)1-1-18机械碾压路基 (3)1-1-18-1 填方路基 (3)1-1-18-2 零填及挖方路基 (3)1-1-19渗水路堤及填石路堤 (3)1-1-20整修路基 (3)1-1-21旧路刷坡、改坡、帮坡、检底 (3)1-1-22洒水汽车洒水 (3)第二节:排水工程 (3)1-2-1人工挖截水沟、排水沟 (3)1-2-2路基盲沟 (4)1-2-3石砌边沟、排水沟、截水沟、急流槽 (4)1-2-4混凝土边沟、排〔截〕水沟、急流槽 (4)1-2-5混凝土排水管铺设 (4)1-2-6雨水井、检查井 (4)1-2-7中央分隔带排水 (4)1-2-8轻型井点降水 (4)第三节:软基处理工程 (4)1-3-1袋装砂井处理软土地基 (4)1-3-2塑料排水板处理软土地基 (4)1-3-3石灰砂桩处理软土地基 (5)1-3-4振冲碎石桩处理软土地基 (5)1-3-5挤密砂桩处理软土地基 (5)1-3-6粉体喷射搅拌桩处理软土地基 (5)1-3-7高压旋喷桩处理软土地基※ (5)1-3-8CFG桩处理软土路基※ (5)1-3-9土工合成材料处理软土地基 (5)1-3-10强夯处理软土地基 (5)1-3-11抛石挤淤 (5)1-3-12软土地基垫层 (5)1-3-13堆载及真空顶压 (5)1-3-14路基填土掺灰 (5)第二章路面工程 (5)第一节:路面基层及垫层 (6)2-1-1路面垫层 (7)2-1-2路拌法水泥稳定土基层 (7)2-1-2-1 拖拉机带铧犁拌合 (7)2-1-2-2 稳定土拌合机拌合 (7)2-1-2-3 拖拉机带铧犁原槽拌合 (7)2-1-3路拌法石灰稳定土层 (7)2-1-3-1 人工沿路拌合 (7)2-1-3-2 拖拉机带铧犁拌合 (7)2-1-3-3 稳定土拌合机拌合 (7)2-1-3-4 拖拉机带铧犁原槽拌合 (7)2-1-4路拌法石灰、粉煤灰稳定土基层 (7)2-1-4-1 人工沿路拌合 (7)2-1-4-2 拖拉机带铧犁拌合 (7)2-1-4-3 稳定土拌合机拌合 (7)2-1-5路拌法石灰、煤渣稳定土基层 (7)2-1-5-1 人工沿路拌合 (8)2-1-5-2 拖拉机带铧犁拌合 (8)2-1-5-3 稳定土拌合机拌合 (8)2-1-6路拌法水泥、石灰稳定土基层 (8)2-1-6-1 人工沿路拌合 (8)2-1-6-2 拖拉机带铧犁拌合 (8)2-1-6-3 稳定土拌合机拌合 (8)2-1-7厂拌基层稳定土混合料 (8)2-1-7-1 水泥稳定类 (8)2-1-7-2 石灰稳定类 (8)2-1-7-3 石灰粉煤灰稳定类 (8)2-1-7-4 石灰煤渣稳定类 (8)2-1-7-5 水泥石灰稳定类 (8)2-1-8厂拌基层稳定土混合料运输 (8)2-1-9机械铺筑厂拌基层稳定土混合料 (8)2-1-10基层稳定土厂拌设备安装、撤除 (8)2-1-11泥灰结碎石基层 (8)2-1-12 填隙碎石基层 (8)2-1-12-1 人工铺料 (8)2-1-12-2 机械铺料 (8)第二节:路面面层 (8)2-2-1 泥结碎石路面 (9)2-2-2 级配碎石路面 (9)2-2-3 级配砾石路面 (9)2-2-4 天然砂砾路面 (9)2-2-5 粒料改善土壤路面 (10)2-2-6 磨耗层及保护层 (10)2-2-7 沥青外表处治路面 (10)2-2-8 沥青贯入式路面 (10)2-2-8-1 面层 (10)2-2-8-2 基层或联结层 (10)2-2-9 沥青上拌下贯式路面 (10)2-2-10 沥青碎石混合料拌和 (10)2-2-10-1 特粗式 (10)2-2-10-2 粗粒式 (10)2-2-10-3 中粒式 (10)2-2-10-4 细粒式 (10)2-2-11 沥青混凝土混合料拌和 (10)2-2-11-1 粗粒式 (10)2-2-11-2 中粒式 (10)2-2-11-3 细粒式 (10)2-2-11-4 砂粒式 (10)2-2-11-5 抗滑表层 (10)2-2-12 沥青码蹄脂碎石混石料拌和 (10)2-2-13 沥青混合料运输 (10)2-2-14 沥青混合料路面铺设 (10)2-2-15 沥青混合料拌和设备安装、撤除 (10)2-2-16 透层、黏层、封层 (11)2-2-17 水泥混凝土路面 (11)2-2-17-1 普通混凝土 (11)2-2-17-2 钢纤维混凝土 (11)2-2-17-3 拉杆、传力杆及钢筋 (11)2-2-18 碾压混凝土路面 (11)2-2-19 自卸汽车运输水泥混凝土 (11)第三节:路面附属工程 (11)2-3-1 整修旧路面 (11)2-3-2 全部挖除旧路面 (11)2-3-3 挖路槽、培路肩、修筑汇水槽 (11)2-3-4 人行道、路牙〔缘石〕 (11)2-3-5 沥青路面镶边 (11)2-3-6 土路肩加固 (11)第三章隧道工程 (11)第一节:洞身工程 (12)3-1-1 人工开挖 (14)3-1-2 机械开挖轻轨斗车运输 (14)3-1-3 正洞机械开挖自卸汽车运输 (14)3-1-3-1 开挖 (14)3-1-3-2 出渣 (14)3-1-4 半隧道开挖 (14)3-1-5 钢支撑 (14)3-1-6 锚杆及金属网 (14)3-1-7 管棚、小导管 (14)3-1-8 喷射混凝土 (14)3-1-9 现浇混凝土衬砌 (15)3-1-10 石料、混凝土预制块衬砌 (15)3-1-11 防水板与止水带〔条〕 (15)3-1-12 塑料排水管沟 (15)3-1-13 混凝土沟槽 (15)3-1-14 拱顶压浆 (15)3-1-15 正洞通风 (15)3-1-16 正洞高压风水管、照明、电线路 (15)3-1-17 洞内施工排水 (15)3-1-18 明洞修筑 (15)3-1-19 明洞回填 (15)3-1-20 明洞防水层 (15)3-1-21 洞内装饰 (15)3-1-22 洞内照明设施 (15)第二节:洞门工程 (15)3-2-1 洞门墙砌筑 (15)3-2-2 现浇混凝土洞门墙 (15)3-2-3 洞门墙装饰 (15)第三节:辅助坑道 (16)3-3-1 斜井开挖 (16)3-3-2 斜井出渣 (16)3-3-3 斜井衬砌 (16)3-3-4 斜井通风及管线路 (16)3-3-5 竖井开挖※ (16)3-3-6 竖井支护与衬砌 (16)3-3-7 斜井洞内施工排水 (16)第四节:通风及消防设施安装 (16)3-4-1 通风设施安装 (17)3-4-2 离心风机安装 (17)3-4-3 轴流风机安装 (17)3-4-4 洞内预埋件 (17)3-4-5 水泵安装 (17)3-4-6 消火栓安装 (17)3-4-7 消防系统组件安装 (17)3-4-8 探测器安装 (17)3-4-9 报警控制器安装 (17)3-4-11 报警联动一体机安装 (17)3-4-12 重复显示器、警报装置、远程控制器安装 (17)3-4-13 消防系统调试 (17)第四章桥涵工程 (17)第一节:开挖基坑 (19)4-1-1 人工开挖基坑土、石方 (21)4-1-2 人工挖卷扬机吊运基坑土、石方 (21)4-1-3 机械挖基坑土、石方 (21)4-1-4 基坑挡土板 (21)第二节:筑岛、围堰及沉井工程 (21)4-2-1 草土围堰 (23)4-2-2 草、麻袋围堰 (23)4-2-2-1 草袋围堰 (23)4-2-2-2 麻袋围堰 (23)4-2-3 竹笼围堰 (23)4-2-4 木笼铁丝围堰 (23)4-2-5 筑岛 (23)4-2-6 套箱围堰 (23)4-2-7 沉井制作及耕装 (23)4-2-8 沉井浮运、定位落床 (23)4-2-8-1 浮运 (23)4-2-8-2 定位落床 (23)4-2-8-3 锚锭系统 (23)4-2-8-4 井壁混凝土 (23)4-2-9 沉井下沉 (23)4-2-9-1 抽水下沉 (23)4-2-9-2 静水下沉 (23)4-2-10 沉井填塞 (23)4-2-10-1 封底 (23)4-2-10-2 填芯 (23)4-2-10-3 封顶 (24)4-2-11 地下连续墙 (24)4-2-11-1 导墙 (24)4-2-11-2 成槽 (24)4-2-11-3 内衬及墙体 (24)第三节:打桩工程 (24)4-3-1 打钢筋混凝土方桩及接头 (25)4-3-2 打钢筋混凝土管桩、接头及填芯 (25)4-3-3 打钢管桩、接头 (25)4-3-3-1 在陆地工作平台上打桩 (25)4-3-3-2 在水中工作平台上打桩 (25)4-3-3-3 在船上工作平台上打桩 (25)4-3-4 钢管桩填芯 (25)4-3-6 拔钢板桩 (25)4-3-7 打桩工作平台 (25)第四节:灌注桩工程 (25)4-4-1 人工挖孔 (27)4-4-2 卷扬机带冲抓锥冲孔 (27)4-4-3 卷扬机带冲击锥冲孔 (27)4-4-4 冲击钻机冲孔 (27)4-4-5 盘旋钻机钻孔 (27)4-4-5-1 陆地上钻孔 (27)4-4-5-2 水中平台上钻孔 (27)4-4-6 潜水钻机钻孔头 (27)4-4-6-1 陆地上钻孔 (27)4-4-6-2 水中平台上钻孔 (27)4-4-7 灌注桩混凝土 (27)4-4-7-1 混凝土 (28)4-4-7-2 钢筋及检测钢管 (28)4-4-8 护筒制作、埋设、撤除 (28)4-4-8-1 钢筋混凝土护筒 (28)4-4-8-2 钢护筒 (28)4-4-9 灌注桩工作平台 (28)第五节:砌筑工程 (28)4-5-1 干砌片石、块石 (28)4-5-2 浆砌片石 (28)4-5-3 浆砌块石 (28)4-5-4 浆砌料石 (28)4-5-5 浆砌混凝土预制块 (28)4-5-6 干、浆砌盖板石 (28)4-5-7 浆砌青〔红〕砖 (29)第六节:现浇混凝土及钢筋混凝土 (29)4-6-1 根底、承台及支撑梁 (1)4-6-2 墩、台身 (1)4-6-2-1 实体式墩台 (1)4-6-2-2 柱式墩台 (1)4-6-2-3 框架、肋形埋置式桥台 (1)4-6-2-4 空心墩 (1)4-6-2-5 Y形墩及薄壁墩 (1)4-6-2-6 支座垫石 (1)4-6-3 墩、台帽及拱座 (1)4-6-3-1 混凝土 (1)4-6-3-2 钢筋 (1)4-6-4 盖梁、系梁、耳背墙及墩顶固结 (1)4-6-4-1 混凝土 (2)4-6-4-2 钢筋 (2)4-6-5-1 现浇索塔立柱及横梁混凝土 (2)4-6-5-2 劲性骨架及钢筋 (2)4-6-5-3 安装附属结构 (2)4-6-6 现浇锚块 (2)4-6-7 现浇箱函 (2)4-6-8 现浇板上部结构 (2)4-6-9 现浇T形梁上部结构 (2)4-6-10 现浇预应力箱梁上部结构 (2)4-6-11 悬浇预应力箱梁上部结构 (2)4-6-12 现浇拱桥上部结构 (2)4-6-12-1 双曲拱桥 (2)4-6-12-2 薄壳桥及二铰〔肋〕板拱 (2)4-6-13 桥面铺装 (2)4-6-13-1 行车道铺装混凝土 (2)4-6-13-2 行车道铺装钢筋 (2)4-6-13-3 人行道铺装 (2)4-6-14 现浇混凝土桥头搭板 (2)第七节:预制、安装混凝土及钢筋混凝土构件 (2)4-7-1 预制桩 (5)4-7-2 预制、安装排架立柱 (5)4-7-3 预制、安装柱式墩台管节 (5)4-7-4 预制圆管涵 (5)4-7-5 安装圆管涵 (5)4-7-6 顶进圆管函 (5)4-7-7 预制立交箱涵 (5)4-7-8 顶进立交箱涵 (5)4-7-9 预制矩形板、空心板、少筋微弯板 (5)4-7-9-1 矩形板 (5)4-7-9-2 空心板及少筋微弯板 (5)4-7-10 安装矩形板、空心板、少筋微弯板 (5)4-7-11 预制、安装连续板 (5)4-7-12 预制、安装T形梁、I形梁 (5)4-7-12-1 预制 (5)4-7-12-2 安装 (5)4-7-13 预制、安装预应力空心板 (6)4-7-14 预制、安装预应力T形梁、I形梁 (6)4-7-14-1 预制 (6)4-7-14-2 安装 (6)4-7-15 预制、安装预应力组合箱梁 (6)4-7-15-1 主梁先张法 (6)4-7-15-2 主梁后张法 (6)4-7-16 预制、安装预应力箱梁 (6)4-7-17 预制、悬拼预应力箱梁 (6)4-7-18 预制、悬拼预应力桁架梁 (6)4-7-19 预制、顶推预应力连续梁 (6)4-7-20 预应力钢筋、钢丝束及钢绞线 (6)4-7-20-1 制作、张拉预应力钢筋或钢线束 (6)4-7-20-2 撤除临时预应力钢丝束 (6)4-7-20-3 预应力钢绞线 (6)4-7-21 先张法预应力钢筋、钢丝及钢绞线 (6)4-7-22 预制双曲拱桥构件 (6)4-7-23 安装双曲拱桥构件 (6)4-7-24 预制、安装桁架拱桥构件 (6)4-7-24-1 预制 (6)4-7-24-2 安装 (6)4-7-25 预制、安装刚架拱桥构件 (6)4-7-25-1 预制 (7)4-7-25-2 安装 (7)4-7-26 预制、安装箱形拱桥构件 (7)4-7-27 预制、安装人行道构件 (7)4-7-28 预制小型构件 (7)4-7-29 安装小型构件 (7)4-7-30 安装支座 (7)4-7-30-1 普通钢支座及板式橡胶支座 (7)4-7-30-2 钢盆式橡胶支座 (7)4-7-31 金属结构吊装设备 (7)4-7-32 移动模架安装、撤除 (7)4-7-33 木结构吊装设备 (7)4-7-34 缆索吊装设备 (7)4-7-34-1 塔架 (7)4-7-34-2 地锚 (7)4-7-34-3 索道 (7)4-7-35 顶进设备 (7)第八节:构件运输 (7)4-8-1 手推车运及垫滚子绞运 (8)4-8-2 轨道平车运输 (8)4-8-2-1 卷扬机牵引 (8)4-8-2-2 轨道拖车斗牵引 (8)4-8-3 载货汽车运输 (8)4-8-4 平板拖车运输 (8)4-8-5 驳船运输 (8)4-8-5-1 卷扬机牵引 (8)4-8-5-2 拖轮牵引 (8)4-8-6 缆索运输 (8)第九节:拱盔、支架工程 (8)4-9-1 涵洞拱盔、支架 (9)4-9-2 桥梁拱盔 (9)4-9-3 桥梁支架 (9)4-9-3-1 木支架 (9)4-9-3-2 钢支架 (10)4-9-4 桥梁简单支架 (10)4-9-5 钢管支架 (10)4-9-6 支架预压 (10)第十节:钢结构工程 (10)4-10-1 高强螺栓栓接钢桁梁 (11)4-10-2 钢桁梁拖拉架设法的连接及加固 (11)4-10-3 钢桁梁纵移、横移、就位 (11)4-10-4 钢桁梁施工用的滑道 (11)4-10-5 钢索吊桥上部结构 (11)4-10-5-1 索吊局部 (11)4-10-5-2 桥面局部 (11)4-10-6 安装钢管金属栏杆 (12)4-10-7 悬索桥锚碇锚固系统 (12)4-10-8 悬索桥索鞍 (12)4-10-9 悬索桥牵引系统 (12)4-10-10 悬索桥猫道系统 (12)4-10-11 悬索桥主缆 (12)4-10-12 悬索桥主缆紧缆 (12)4-10-13 悬索桥索夹及吊索 (12)4-10-14 悬索桥主缆缠丝 (12)4-10-15 悬索桥主缆附属工程 (12)4-10-16 平行钢丝斜拉索 (12)4-10-17 钢绞线斜拉索 (12)4-10-18 钢箱梁 (12)4-10-19 钢管拱 (12)4-10-19-1 拱肋安装 (12)4-10-19-2 吊索及系杆安装 (12)4-10-19-3 纵、横梁安装 (12)第十一节:杂项工程 (12)4-11-1 平整场地 (13)4-11-2 锥坡填土、拱上填料、台背排水 (13)4-11-3 土牛〔拱〕胎 (13)4-11-4 防水层 (13)4-11-5 根底垫层 (13)4-11-6 水泥砂浆勾缝及抹面 (13)4-11-7 伸缩缝及泄水管 (13)4-11-7-1 模数式伸缩缝 (13)4-11-7-2 其他伸缩缝及泄水管 (13)4-11-8 蒸汽养生室建筑及蒸汽养生 (13)4-11-9 大型预制构件底座 (14)4-11-10 先张法预应力钢绞线、钢筋张拉、冷拉台座 (14)4-11-11 混凝土拌和及运输 (14)4-11-11-1 混凝土搅拌机拌和 (14)4-11-11-2 混凝土搅拌站〔楼〕安拆 (14)4-11-11-3 混凝土搅拌站拌和 (14)4-11-11-4 混凝土搅拌船拌和 (14)4-11-11-5 混凝土运输 (14)4-11-12 冷却管 (14)4-11-13 钢桁架栈桥式码头 (14)4-11-14 水上泥浆循环系统 (14)4-11-15 施工电梯 (14)4-11-15-1 安拆 (14)4-11-15-2 使用 (14)4-11-16 施工塔式起重机 (14)4-11-16-1 安拆 (14)4-11-16-2 使用 (14)4-11-17 撤除旧建筑物 (14)第五章防护工程 (14)5-1-1 人工铺草皮 (15)5-1-2 植草护坡 (15)5-1-2-1 挂网 (15)5-1-2-2 植草 (15)5-1-3 编篱填石护坡 (15)5-1-4 林笼、笔笼、铁丝笼填石护坡 (15)5-1-5 现浇混凝土护坡 (15)5-1-6 预制混凝土护坡 (15)5-1-7 灰浆抹面护坡 (15)5-1-8 喷射混凝土护坡 (15)5-1-8-1 挂网 (15)5-1-8-2 喷混凝土 (16)5-1-8-3 锚杆埋设 (16)5-1-9 预应力锚索护坡 (16)5-1-9-1 脚手架及地梁、锚座 (16)5-1-9-2 预应力锚索成孔 (16)5-1-9-3 预应力锚索 (16)5-1-9-4 锚孔注浆 (16)5-1-10 石砌护坡 (16)5-1-11 木桩填石护岸 (16)5-1-12 抛石防护 (16)5-1-13 防风固沙 (16)5-1-14 防雪、防砂设施 (16)5-1-15 石砌挡土墙 (16)5-1-16 石砌护脚 (16)5-1-17 石砌护面墙 (16)5-1-18 现浇混凝土挡土墙 (16)5-1-19-1 预制 (16)5-1-19-2 安装 (16)5-1-20 预制、安装钢筋混凝土锚碇板式挡土墙 (16)5-1-20-1 预制 (16)5-1-20-2 安装 (16)5-1-21 现浇钢筋混凝土锚碇板式挡土墙 (17)5-1-22 钢筋混凝土桩板式挡土墙 (17)5-1-23 锚杆挡土墙 (17)5-1-24 钢筋混凝土扶壁式、悬臂式挡土墙 (17)5-1-25 挡土墙防渗层、泄水层及填内心 (17)5-1-26 抗滑桩 (17)第六章交通工程及沿线设施 (17)第一节:平安设施 (17)6-1-1 柱式护栏 (18)6-1-2 墙式护栏 (18)6-1-2-1 石砌墙式护栏 (18)6-1-2-2 钢筋混凝土防撞护栏 (18)6-1-3 波形钢板护栏 (18)6-1-4 隔离栅 (18)6-1-5 中间带 (18)6-1-5-1 中间带 (18)6-1-5-2 隔离墩 (18)6-1-6 车道别离块 (18)6-1-7 标志牌 (19)6-1-7-1 钢筋混凝土标志牌 (19)6-1-7-2 金属标志牌根底 (19)6-1-7-3 钢板标志 (19)6-1-7-4 铝合金标志 (19)6-1-8 轮廓标 (19)6-1-9 路面标线 (19)6-1-10 机械铺筑拦水带 (19)6-1-11 里程碑、百米桩、界碑 (19)6-1-12 公共汽车停靠站防雨棚 (19)第二节:监控、收费系统 (19)6-2-1 计算机及网络设备 (20)6-2-2 视频控制设备安装 (20)6-2-3 附属配套设备安装 (20)6-2-4 收费车道设备安装 (20)6-2-5 车辆检测设备的安装、调试 (20)6-2-6 环境检测设备安装、调试 (20)6-2-7 信息显示设备安装、调试 (20)6-2-8 视频监控与传输设备的安装、调试 (20)6-2-9 系统互联与调试 (21)6-2-11 收费岛 (21)6-2-12 人〔手〕孔 (21)第三节:通信系统 (21)6-3-1 光电传输设备安装 (21)6-3-2 程控交换机安装、调试 (21)6-3-3 中继线调试 (21)6-3-4 外围设备安装、调试 (22)6-3-5 紧急设备的安装、调试 (22)6-3-6 有线播送设备安装 (22)6-3-7 会议专用设备安装 (22)6-3-8 微波通信设备安装 (22)6-3-9 微波通信设备调试 (22)6-3-10 微波通信设备联调 (22)6-3-11 微波通信全电路稳定性能测试 (22)6-3-12 基站设备安装 (22)6-3-13 基站设备调试 (22)6-3-14 无线通信系统联调 (22)6-3-15 基站全电路稳定性能测试 (22)6-3-16 通信铁塔架设 (22)6-3-17 天线架设 (22)6-3-18 馈线安装 (22)6-3-19 天线、馈线调试 (22)6-3-20 蓄电池安装 (22)6-3-21 太阳能电池安装 (22)6-3-22 敷设通信管道 (22)6-3-23 通信管道包封 (22)6-3-23-1 钢管混凝土包封 (22)6-3-23-2 硅芯管包封 (22)第四节:供电、照明系统 (23)6-4-1 干式变压器安装 (24)6-4-2 电力变压器枯燥 (24)6-4-3 杆上、地上安装变压器 (24)6-4-4 组合型成套箱式变电站安装 (24)6-4-5 控制、继电、模拟及配电屏安装 (24)6-4-6 电力系统调整试验 (24)6-4-7 柴油发电机组安装 (24)6-4-8 安装柴油发电机组体外排气系统 (24)6-4-9 其他配电设备安装 (24)6-4-10 灯架安装 (24)6-4-11 立灯杆 (24)6-4-12 杆座安装 (24)6-4-13 高杆灯具安装 (24)6-4-14 照明灯具安装 (24)6-4-15 标志、诱导装饰灯具 (24)6-4-16 其他灯具安装 (24)第五节:光缆、电缆敷设 (24)6-5-1 室内光揽穿放、连接 (25)6-5-2 安装测试光缆终端盒 (25)6-5-3 室外敷设管道光缆 (25)6-5-4 光缆接续 (25)6-5-5 光纤测试 (25)6-5-6 人工敷设塑料子管 (25)6-5-7 穿放、布放线 (25)6-5-8 敷设双绞线缆 (25)6-5-9 跳线架、配线架安装 (25)6-5-10 布放同轴电缆 (25)6-5-11 敷设多芯电缆 (25)6-5-12 安装线槽 (25)6-5-13 开槽 (25)6-5-14 电缆沟铺砂盖板、揭盖板、敷设顶管 (26)6-5-15 铜芯电缆敷设 (26)6-5-16 热缩式电缆端头、中间头制作安装 (26)6-5-17 控制电缆头制作安装 (26)6-5-18 桥架、支架安装 (26)第六节:配管、配线及接地工程 (26)6-6-1 水灭火系统镀锌钢管安装 (26)6-6-2 给水管道安装 (26)6-6-2-1 管道安装 (26)6-6-2-2 管道配件安装 (26)6-6-3 钢管地埋敷设 (26)6-6-4 钢管砖、混凝土结构暗配 (26)6-6-5 钢管钢结构支架配管 (27)6-6-6 PVC阻燃塑料管敷设 (27)6-6-7 母线、母线槽等安装 (27)6-6-8 落地式控制箱安装 (27)6-6-9 成套配电箱安装 (27)6-6-10 接线箱、盒安装 (27)6-6-11 接地装置 (27)6-6-12 避雷针及引下线安装 (27)6-6-13 防雷装置安装 (27)6-6-14 防雷接地装置测试 (27)第七节:绿化工程 (27)6-7-1 挖树穴 (28)6-7-2 栽植乔木 (28)6-7-2-1 带土球 (28)6-7-2-2 裸根 (28)6-7-3 栽植灌木 (28)6-7-3-2 裸根 (28)6-7-4 栽植绿篱 (28)6-7-5 栽植〔片植〕地被 (28)6-7-6 浇水 (28)6-7-7 松土除草、追肥 (28)6-7-8 绿化成活期保养 (28)6-7-9 苗水运输 (28)第七章临时工程 (28)7-1-1 汽车便道 (29)7-1-2 临时便轿 (29)7-1-3 临时码头 (29)7-1-4 轨道铺设 (29)7-1-5 架设输电、电讯线路 (29)7-1-6 人工夯打小圆木桩 (29)第八章材料采集及加工 (29)8-1-1 开挖盖山土、石 (29)8-1-2 人工采集草皮 (30)8-1-3 采筛土、粘土 (30)8-1-4 采筛洗砂及机制砂 (30)8-1-4-1 人工采筛 (30)8-1-4-2 机械采筛 (30)8-1-4-3 机制砂 (30)8-1-5 采砂砾、碎〔砾〕石方、砾石、卵石 (30)8-1-6 开采片石、块石 (30)8-1-7 人工开采料石、盖板石 (30)8-1-8 人工捶碎石 (30)8-1-9 机械轧碎石 (30)8-1-10 采筛路面用石屑、煤渣、矿渣 (30)8-1-11 人工洗碎〔砾、卵〕石 (30)8-1-12 堆、码方 (30)第九章材料运输 (30)9-1-1 人工挑抬运输 (31)9-1-2 手推车运输 (31)9-1-3 机翻斗车运输〔配合人工装车〕 (31)9-1-4 手扶拖拉机运输〔配合人工装车〕 (31)9-1-5 载重汽车运输〔配合人工装卸〕 (31)9-1-5-1 4t以内载货汽车 (31)9-1-5-2 6t以内载货汽车 (31)9-1-5-3 8t以内载货汽车 (31)9-1-5-4 10t以内载货汽车 (31)9-1-5-5 15t以内载货汽车 (31)9-1-6 自卸汽车运输〔配合装载机装车〕 (31)9-1-6-1 3t以内自卸汽车 (31)9-1-6-3 8t以内自卸汽车 (31)9-1-6-4 10t以内自卸汽车 (31)9-1-6-5 12t以内自卸汽车 (31)9-1-6-6 15t以内自卸汽车 (31)9-1-7 人工装机动翻斗车........................................................... 错误!未定义书签。
公路工程预算定额总说明
说总明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额.它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。
对于公路养护的大、中修工程,可参考使用.二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额.编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录.四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。
五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算.六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。
公路工程预算定额
总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。
对于公路养护的大、中修工程,可参考使用。
二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。
五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。
公路工程预算定额说明

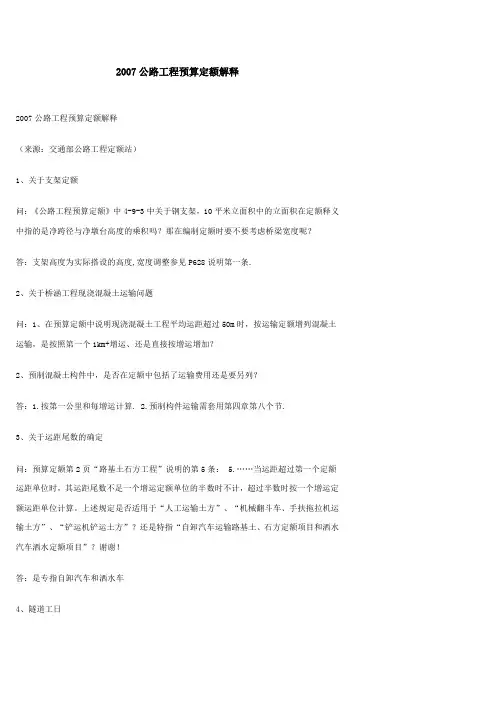

2007公路工程预算定额解释2007公路工程预算定额解释(来源:交通部公路工程定额站)1、关于支架定额问:《公路工程预算定额》中4-9-3中关于钢支架,10平米立面积中的立面积在定额释义中指的是净跨径与净墩台高度的乘积吗?那在编制定额时要不要考虑桥梁宽度呢?答:支架高度为实际搭设的高度,宽度调整参见P628说明第一条.2、关于桥涵工程现浇混凝土运输问题问:1、在预算定额中说明现浇混凝土工程平均运距超过50m时,按运输定额增列混凝土运输,是按照第一个1km+增运、还是直接按增运增加?2、预制混凝土构件中,是否在定额中包括了运输费用还是要另列?答:1.按第一公里和每增运计算. 2.预制构件运输需套用第四章第八个节.3、关于运距尾数的确定问:预算定额第2页“路基土石方工程”说明的第5条: 5.……当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位计算。
上述规定是否适用于“人工运输土方”、“机械翻斗车、手扶拖拉机运输土方”、“铲运机铲运土方”?还是特指“自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目”?谢谢!答:是专指自卸汽车和洒水车4、隧道工日问:2007预算定额第五条中说“隧道工作每工日七小时”,是不是指人工和机械工均按工日七小时来编制的。
答:人工、机械工均为7小时5、水泥问题问:07预算定额中只有、和级水泥,如果设计文件中部分工程要用到、和级快硬水泥,两者单价又不一样,该如何处理。
答:定额已综合考虑不同品种水泥因素,消耗量除配合比表说明中允许换算者外,不得调整。
和水泥单价可通过调查价格取定。
第七章公路工程预算定额第一节定额的概念和分类一、定额概念定额是在一定的条件下,对人力、机械、材料、资金等的使用和消耗,经过科学的测定、分析、计算而加以合理确定的生产单位合格产品或完成一定量工作所消耗的数量标准。
定额是编制施工组织文件、施工计划、工程任务单、领料单等文件的依据;是实行经济核算的依据。
(必备)《公路工程预算定额》(2018版)章节说明合集
《公路工程预算定额》(2018版)章节说明合集(全)<总说明>一、《公路工程预算定额》(JTG/T 3832—2018)(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指標)的基础,适用于公路基本建设新建、改扩建工程。
二、本定额是以人工、材料、机械台班消耗量表现的公路工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按现行《公路工程建设项目概算预算编制办法》(JTG 3830-2018)的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、交通工程及沿线设施、绿化及环境保护工程、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量標准,是根据国家现行的公路工程施工技术及验收规范、质量评定標准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程施工组织、操作方法和材料消耗与定额的规定不同而调整定额。
五、本定额除潜水工作每工日6h,隧道工作每工日7h外,其余均按每工日8h计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料標准的合格料和標准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中,就地筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录二中配合比表规定的数量列入定额,不得重算。
公路定额说明汇总
公路定额说明汇总
公路定额是指在公路建设过程中,根据工程量、材料消耗和人工工时等因素,对各项工程项目进行标准化和定量化的计算和测算,以便于进行工程预算、投标和施工组织设计等工作。
以下是几个常见的公路建设项目的定额说明汇总:
1. 路基工程定额:包括平整路基、边坡开挖与回填、挡土墙、路基加固等项目。
定额包括了工程量、材料消耗和人工工时等指标。
2. 路面工程定额:包括沥青混凝土路面、水泥混凝土路面和碎石路面等。
定额涉及到沥青或水泥用量、碎石用量、铺设和压实工艺等指标。
3. 桥涵工程定额:包括桥梁和涵洞的建设。
定额涉及到桥墩、桥面、护栏、涵洞洞身和洞顶等不同部位的施工量和工艺。
4. 隧道工程定额:包括隧道的开挖和衬砌、排水、通风和照明等施工内容。
定额涉及到隧道断面、桩基、周边围岩处理、锚杆支护等指标。
5. 路灯工程定额:包括路灯杆安装、灯具安装和路灯线路敷设等内容。
定额涉及到路灯杆材料、灯具数量和功率、电缆规格等指标。
在实际的公路建设中,根据项目具体情况,可以根据定额进行工程量和工程成本的预估,为项目的管理和决策提供参考依据。
同时,也可以根据实际情况进行定额的修订和调整,以适应不同地区和不同工程要求的需要。
公路工程概预算新定额总说明
7.混凝土配合比(续)
配合比中已经包含场内运输及操作损耗,不要重复计算 。
配合比抽换示例(4-6-10-02现浇预应力箱梁上部构 造C50泵送换C45泵送),水泥混凝土配合比已经综合 了各种水泥的品种,考虑了不同种类水泥,不允许因 使用不同水泥而抽换配合比。首先把C50消耗调为0, 然后根据P1012页表中C45混凝土比例调整42.5级水泥、 中粗砂和碎石的消耗。其中42.5级水泥的消耗梁
必担心此问题) 例:人工土方由100m3变更为1000m3;抛石挤淤由
100m3变更为1000m3,基坑开挖由10m3变更为1000m3, 构件运输由100m3变更为1000m3。
第十七页,共三十三页。
4.材料机械代号变化
这主要是为了解决92定额容易出现的材料与机械
种类不够用时,新增材料与机械编号与原有的代号发 生冲突的问题,为新材料与新机械的增加预留更大的 代号空间。
按2004年的隧道技术规范对围岩类别的划分做了调 整,将围岩分为六级,即I-VI级。开挖项目的变化较大 ,主要是新奥法的人工、机械有大幅的下调;矿山法施 工的未做大的调整。个别喷射砼消耗衬砌的砼消耗量偏 小。
第十六页,共三十三页。
3.部分定额单位变化
部分定额单位变大,主要是为了定额单位的统一, 便于使用,但同时也可能影响计算结果的准确性。特别 是在工程量小的时候,可能会因为四舍五入出现较大的 误差,使用时要注意保留合适的小数位数(使用软件可不
预算定额8位码:第四章第六节的4-6-10第二个子目的代码为40610002
,第四章第十一节的4-11-6的第四个子目代码为41116004 概算定额7位码:第一章第一节的1-1-9第6个子目的代码为1109006
JTGT 3832-2018 公路工程预算定额 说明部分
中华人民共和国行业推荐性标准JTG/T 3832-2018 公路工程预算定额(说明及工程内容)2018-12-17 发布 2019-05-01 实施中华人民共和国交通运输部发布总说明一、《公路工程预算定额》(JTG/T 3832—2018)(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改扩建工程。
二、本定额是以人工、材料、机械台班消耗量表现的公路工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按现行《公路工程建设项目概算预算编制办法》(JTG 3830-2018)的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、交通工程及沿线设施、绿化及环境保护工程、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而调整定额。
五、本定额除潜水工作每工日6h,隧道工作每工日7h外,其余均按每工日8h计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中,就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
公路工程预算定额说明及工程量计算规则
公路工程预算定额定额说明及工程量计算规则JTG/T B06-02-2007目录目录 (1)公路工程2008预算定额总说明 ................................................................................................................ - 1 - 第一章路基工程 ...................................................................................................................................... - 4 - 第一节路基土、石方工程 ...................................................................................................................... - 4 - 第二节路基排水工程 ................................................................................................................................ - 5 - 第三节路基防护工程 ................................................................................................................................ - 6 - 第四节路基软基处理工程 ........................................................................................................................ - 7 - 第二章路面工程 ...................................................................................................................................... - 7 - 第一节路面基层及垫层 ............................................................................................................................ - 8 - 第二节路面面层 ........................................................................................................................................ - 9 - 第三节路面附属工程 .............................................................................................................................. - 10 - 第三章隧道工程 .................................................................................................................................... - 11 - 第一节洞身工程 ...................................................................................................................................... - 11 - 第二节洞门工程 ...................................................................................................................................... - 14 - 第三节辅助坑道 ...................................................................................................................................... - 14 - 第四节通风及消防设施安装 .................................................................................................................. - 14 - 第四章桥涵工程 .................................................................................................................................... - 15 - 第一节开挖基坑 ...................................................................................................................................... - 17 - 第二节筑岛、围堰及沉井工程 .............................................................................................................. - 18 - 第三节打桩工程 ...................................................................................................................................... - 20 - 第四节灌注桩工程 .................................................................................................................................. - 21 - 第五节砌筑工程 ...................................................................................................................................... - 22 - 第六节现浇混凝土及钢筋混凝土工程 .................................................................................................. - 23 - 第七节预制、安装混凝土及钢筋混凝土构件 ...................................................................................... - 24 - 第八节构件运输 ...................................................................................................................................... - 25 - 第九节拱盔、支架工程 .......................................................................................................................... - 26 - 第十节钢结构工程 .................................................................................................................................. - 27 - 第十一节杂项工程 .................................................................................................................................. - 29 - 第五章防护工程 ...................................................................................................................................... - 30 - 第六章交通工程及沿线设施 .............................................................................................................. - 31 - 第一节安全设施 ...................................................................................................................................... - 31 - 第二节监控收费系统 .............................................................................................................................. - 32 - 第三节通信系统 ...................................................................................................................................... - 33 - 第四节供电、照明系统 .......................................................................................................................... - 34 - 第五节光缆、电缆敷设 .......................................................................................................................... - 35 - 第六节配管、配线及接地工程 .............................................................................................................. - 36 - 第七节绿化工程 ...................................................................................................................................... - 37 - 第七章临时工程 .................................................................................................................................... - 38 - 第八章材料采集及加工 ........................................................................................................................ - 38 - 第九章材料运输 .................................................................................................................................... - 39 -公路工程预算定额总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。
公路工程预算定额章节说明(DOC 50页)
1.16
1.09
0.92
三、四级公路
1.11
1.05
1.00
0.84
其中:推土机、铲运机施工土方的增运定额按普通土栏目的系数计算;人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸汽车运输土方的运输定额在上表系数的基础上增加0.03的土方运输损耗,但弃方运输不应计算运输损耗。
(2) 零填及挖方地段基底压实面积等于路槽底面的宽度(m)和长度(m)的乘积。
2.各种开炸石方定额中,均已包括清理边坡工作。
3.机械施工土、石方,挖方部分机械达不到需由人工完成的工程量由施工组织设计确定。其中,人工操作部分,按相应定额乘以1.15的系数。
4.抛坍爆破石方定额按地面横坡坡度划分,地面横坡变化复杂,为简化计算,凡变化长度在20m以内,以及零星变化长度累计不超过设计长度的10%时,可并入附近路段计算。
(3) 抛坍爆破的工程量,按抛坍爆破设计计算。
(4) 整修边坡的工程量,按公路路基长度计算。
1-1-1伐树、挖根、除草、清除表土
1-1-2挖淤泥、湿土、流砂
1-1-3人工挖及开炸多年冻土
1-1-4人工挖土质台阶
1-1-5填前夯(压)实及填前挖松
1-1-6人工挖运土方
1-1-7夯实填土
1-1-8机动翻斗车、手扶拖拉机配合人工运土、石方
公路工程预算定额章节说明(DOC 50页)

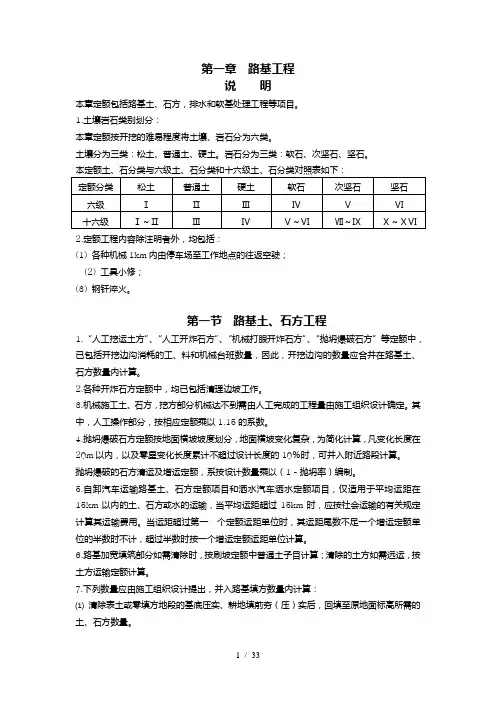

第一章 路基工程
说明
本章定额包括路基土、石方,排水和软基处理工程等项目。
1.土壤岩石类别划分:
本章定额按开挖的难易程度将土壤、岩石分为六类。
《公路工程预算定额》(2018版)系数调整全集
《公路工程预算定额》(2018版)系数调整全集1.【总说明】十九、本定额的基价是人工费、材料费、机械使用费的合计价值。
基价中的人工费、材料费按附录四计算,机械使用费按《公路工程机械台班费用定额》(JTG/T3833-2018)计算。
项目所在地海拔超过3000m以上,人工、材料、机械基价乘以系数1。
3。
2。
【第一章第一节说明路基土、石方工程】(1)机械施工土、石方,挖方部分机械达不到,需由人工完成的工程量由施工组织设计确定。
其中,人工操作部分,按相应定额乘以系数1。
15。
(2)土石方体积的计算。
除定额中另有说明者外,土方挖方按天然密实体积计算,填方按夯(压)实后的体积计算;石方爆破按天然密实体积计算。
当以填方压实体积为工程量,采用天然密实方为计量单位的定额时,如路基填方为利用方,所采用的定额乘以下列系数;如路基填方为借方,则应在下列系数基础上增加0。
03的损耗。
3.【1—1—1伐树、挖根、除草、清除表土】(1)注:挖芦苇根按挖竹根乘以系数0。
73。
4.【1-1—2挖淤泥、湿土、流沙】(1)挖掘机挖装淤泥、流沙如需远运,按土方运输定额乘以系数1。
1另行计算.5.【1—1-9挖掘机挖装土、石方】(1)注:土方不需装车时,应乘以系数0。
87。
6.【1-1-10装载机装土、石方】(1)注:装载机装土方如需推土机配合推松、集土时,其人工、推土机台班数量按“推土机推运土方"第一个20m定额乘以0.8系数计算。
8。
【1—1—13铲运机铲运土方】(1)注:采用自行式铲运机铲运土方时,铲运机台班数量应乘以系数0。
7。
(2)注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距:7.【1—1-12推土机推土、石方】(1)注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距:9.【1-1-16拋坍爆破石方】(1)注:采用推土机清运时,按推土机推软石定额乘以表列系数:10.【1—2-6水泥、石灰搅拌桩处理软土地基】(1)注:本章定额是按桩径50cm编制的,当设计桩径不同时,桩径每增加5cm,定额人工和机械增加5%。
公路工程预算定额章节说明(1)
3.机械施工土、石方,挖方部分机械达不到需由人工完成的工程量由施工组织设计确定。其中,人工操作部分,按相应定额乘以1.15的系数。
4.抛坍爆破石方定额按地面横坡坡度划分,地面横坡变化复杂,为简化运算,凡变化长度在20m以内,以及零星变化长度累计不超过设计长度的10%时,可并入邻近路段运算。
5.本章定额中的水泥混凝土均已包括其拌和的费用,使用定额时不得再另行运算。
6.压路机台班按行驶速度:两轮光轮压路机为2.0km/h、三轮光轮压路机为2.5km/h、轮胎式压路机为5.0km/h、振动压路机为3.0km/h进行编制。如设计为单车道路面宽度时,两轮光轮压路机乘以1.14的系数、三轮光轮压路机乘以1.33的系数、轮胎式压路机和振动压路机乘以1.29的系数。
2.各类稳固土基层定额中的材料消耗系按一定配合比编制的,当设计配合比与定额标明的配合比不同时,有关材料可按下式进行换算:
Ci=[Cd+Bd×(H-H0)]×Li/Ld
式中:
Ci──按设计配合比换算后的材料数量;
Cd──定额中差不多压实厚度的材料数量;
Bd──定额中压实厚度每增减1cm的材料数量;
H0──定额的差不多压实厚度;
松土
一般土
硬土
软石
次坚石
坚石
六级分类
Ⅰ
Ⅱ
Ⅲ
Ⅳ
Ⅴ
Ⅵ
十六级分类
Ⅰ~Ⅱ
Ⅲ
Ⅳ
Ⅴ~Ⅵ
Ⅶ~Ⅸ
Ⅹ~ⅩⅥ
2.定额工程内容除注明者外,均包括:
(1)各种机械1km内由停车场至工作地点的往返空驶;
(2)工具小修;
(3)钢钎淬火。
第一节:路基土、石方工程
讲明
公路工程预算定额章节说明
第一章路基工程 (1)第一节:路基土、石方工程 (1)1-1-1 伐树、挖根、除草、清除表土 (2)1-1-2 挖淤泥、湿土、流砂 (2)1-1-3 人工挖及开炸多年冻土 (2)1-1-4 人工挖土质台阶 (2)1-1-5 填前夯(压)实及填前挖松 (2)1-1-6 人工挖运土方 (2)1-1-7 夯实填土 (2)1-1-8 机动翻斗车、手扶拖拉机配合人工运土、石方 (2)1-1-9 挖掘机挖装土、石方 (2)1-1-10 装载机装土、石方 (2)1-1-11 自卸汽车运土、石方 (3)1-1-12 推土机推土 (3)1-1-13 铲运机铲运土方 (3)1-1-14 人工开炸石方 (3)1-1-15 机械打眼开炸石方 (3)1-1-16 控制爆破石方 (3)1-1-17 抛坍爆破石方 (3)1-1-18 机械碾压路基 (3)1-1-18-1 填方路基 (3)1-1-18-2 零填及挖方路基 (3)1-1-19 渗水路堤及填石路堤 (3)1-1-20 整修路基 (3)1-1-21 旧路刷坡、改坡、帮坡、检底 (3)1-1-22 洒水汽车洒水 (3)第二节:排水工程 (3)1-2-1 人工挖截水沟、排水沟 (3)1-2-2 路基盲沟 (4)1-2-3 石砌边沟、排水沟、截水沟、急流槽 (4)1-2-4 混凝土边沟、排(截)水沟、急流槽 (4)1-2-5 混凝土排水管铺设 (4)1-2-6 雨水井、检查井 (4)1-2-7 中央分隔带排水 (4)1-2-8 轻型井点降水 (4)第三节:软基处理工程 (4)1-3-1 袋装砂井处理软土地基 (4)1-3-2 塑料排水板处理软土地基 (4)1-3-3 石灰砂桩处理软土地基 (5)1-3-4 振冲碎石桩处理软土地基 (5)1-3-5 挤密砂桩处理软土地基 (5)1-3-6 粉体喷射搅拌桩处理软土地基 (5)1-3-7 高压旋喷桩处理软土地基※ (5)1-3-8 CFG桩处理软土路基※ (5)1-3-9 土工合成材料处理软土地基 (5)1-3-10 强夯处理软土地基 (5)1-3-11 抛石挤淤 (5)1-3-12 软土地基垫层 (5)1-3-13 堆载及真空顶压 (5)1-3-14 路基填土掺灰 (5)第二章路面工程 (5)第一节:路面基层及垫层 (6)2-1-1 路面垫层 (7)2-1-2 路拌法水泥稳定土基层 (7)2-1-2-1 拖拉机带铧犁拌合 (7)2-1-2-2 稳定土拌合机拌合 (7)2-1-2-3 拖拉机带铧犁原槽拌合 (7)2-1-3 路拌法石灰稳定土层 (7)2-1-3-1 人工沿路拌合 (7)2-1-3-2 拖拉机带铧犁拌合 (7)2-1-3-3 稳定土拌合机拌合 (7)2-1-3-4 拖拉机带铧犁原槽拌合 (7)2-1-4 路拌法石灰、粉煤灰稳定土基层 (7)2-1-4-1 人工沿路拌合 (7)2-1-4-2 拖拉机带铧犁拌合 (7)2-1-4-3 稳定土拌合机拌合 (7)2-1-5 路拌法石灰、煤渣稳定土基层 (7)2-1-5-1 人工沿路拌合 (8)2-1-5-2 拖拉机带铧犁拌合 (8)2-1-5-3 稳定土拌合机拌合 (8)2-1-6 路拌法水泥、石灰稳定土基层 (8)2-1-6-1 人工沿路拌合 (8)2-1-6-2 拖拉机带铧犁拌合 (8)2-1-6-3 稳定土拌合机拌合 (8)2-1-7 厂拌基层稳定土混合料 (8)2-1-7-1 水泥稳定类 (8)2-1-7-2 石灰稳定类 (8)2-1-7-3 石灰粉煤灰稳定类 (8)2-1-7-4 石灰煤渣稳定类 (8)2-1-7-5 水泥石灰稳定类 (8)2-1-8 厂拌基层稳定土混合料运输 (8)2-1-9 机械铺筑厂拌基层稳定土混合料 (8)2-1-10 基层稳定土厂拌设备安装、拆除 (8)2-1-11 泥灰结碎石基层 (8)2-1-12 填隙碎石基层 (8)2-1-12-1 人工铺料 (8)2-1-12-2 机械铺料 (8)第二节:路面面层 (8)2-2-1 泥结碎石路面 (9)2-2-2 级配碎石路面 (9)2-2-3 级配砾石路面 (9)2-2-4 天然砂砾路面 (9)2-2-5 粒料改善土壤路面 (10)2-2-6 磨耗层及保护层 (10)2-2-7 沥青表面处治路面 (10)2-2-8 沥青贯入式路面 (10)2-2-8-1 面层 (10)2-2-8-2 基层或联结层 (10)2-2-9 沥青上拌下贯式路面 (10)2-2-10 沥青碎石混合料拌和 (10)2-2-10-1 特粗式 (10)2-2-10-2 粗粒式 (10)2-2-10-3 中粒式 (10)2-2-10-4 细粒式 (10)2-2-11 沥青混凝土混合料拌和 (10)2-2-11-1 粗粒式 (10)2-2-11-2 中粒式 (10)2-2-11-3 细粒式 (10)2-2-11-4 砂粒式 (10)2-2-11-5 抗滑表层 (10)2-2-12 沥青码蹄脂碎石混石料拌和 (10)2-2-13 沥青混合料运输 (10)2-2-14 沥青混合料路面铺设 (10)2-2-15 沥青混合料拌和设备安装、拆除 (10)2-2-16 透层、黏层、封层 (11)2-2-17 水泥混凝土路面 (11)2-2-17-1 普通混凝土 (11)2-2-17-2 钢纤维混凝土 (11)2-2-17-3 拉杆、传力杆及钢筋 (11)2-2-18 碾压混凝土路面 (11)2-2-19 自卸汽车运输水泥混凝土 (11)第三节:路面附属工程 (11)2-3-1 整修旧路面 (11)2-3-2 全部挖除旧路面 (11)2-3-3 挖路槽、培路肩、修筑汇水槽 (11)2-3-4 人行道、路牙(缘石) (11)2-3-5 沥青路面镶边 (11)2-3-6 土路肩加固 (11)第三章隧道工程 (11)第一节:洞身工程 (12)3-1-1 人工开挖 (14)3-1-2 机械开挖轻轨斗车运输 (14)3-1-3 正洞机械开挖自卸汽车运输 (14)3-1-3-1 开挖 (14)3-1-3-2 出渣 (14)3-1-4 半隧道开挖 (14)3-1-5 钢支撑 (14)3-1-6 锚杆及金属网 (14)3-1-7 管棚、小导管 (14)3-1-8 喷射混凝土 (14)3-1-9 现浇混凝土衬砌 (15)3-1-10 石料、混凝土预制块衬砌 (15)3-1-11 防水板与止水带(条) (15)3-1-12 塑料排水管沟 (15)3-1-13 混凝土沟槽 (15)3-1-14 拱顶压浆 (15)3-1-15 正洞通风 (15)3-1-16 正洞高压风水管、照明、电线路 (15)3-1-17 洞内施工排水 (15)3-1-18 明洞修筑 (15)3-1-19 明洞回填 (15)3-1-20 明洞防水层 (15)3-1-21 洞内装饰 (15)3-1-22 洞内照明设施 (15)第二节:洞门工程 (15)3-2-1 洞门墙砌筑 (15)3-2-2 现浇混凝土洞门墙 (15)3-2-3 洞门墙装饰 (15)第三节:辅助坑道 (16)3-3-1 斜井开挖 (16)3-3-2 斜井出渣 (16)3-3-3 斜井衬砌 (16)3-3-4 斜井通风及管线路 (16)3-3-5 竖井开挖※ (16)3-3-6 竖井支护与衬砌 (16)3-3-7 斜井洞内施工排水 (16)第四节:通风及消防设施安装 (16)3-4-1 通风设施安装 (17)3-4-2 离心风机安装 (17)3-4-3 轴流风机安装 (17)3-4-4 洞内预埋件 (17)3-4-5 水泵安装 (17)3-4-6 消火栓安装 (17)3-4-7 消防系统组件安装 (17)3-4-8 探测器安装 (17)3-4-9 报警控制器安装 (17)3-4-10 联动控制器安装 (17)3-4-11 报警联动一体机安装 (17)3-4-12 重复显示器、警报装置、远程控制器安装 (17)3-4-13 消防系统调试 (17)第四章桥涵工程 (17)第一节:开挖基坑 (19)4-1-1 人工开挖基坑土、石方 (21)4-1-2 人工挖卷扬机吊运基坑土、石方 (21)4-1-3 机械挖基坑土、石方 (21)4-1-4 基坑挡土板 (21)第二节:筑岛、围堰及沉井工程 (21)4-2-1 草土围堰 (23)4-2-2 草、麻袋围堰 (23)4-2-2-1 草袋围堰 (23)4-2-2-2 麻袋围堰 (23)4-2-3 竹笼围堰 (23)4-2-4 木笼铁丝围堰 (23)4-2-5 筑岛 (23)4-2-6 套箱围堰 (23)4-2-7 沉井制作及耕装 (23)4-2-8 沉井浮运、定位落床 (23)4-2-8-1 浮运 (23)4-2-8-2 定位落床 (23)4-2-8-3 锚锭系统 (23)4-2-8-4 井壁混凝土 (23)4-2-9 沉井下沉 (23)4-2-9-1 抽水下沉 (23)4-2-9-2 静水下沉 (23)4-2-10 沉井填塞 (23)4-2-10-1 封底 (24)4-2-10-2 填芯 (24)4-2-10-3 封顶 (24)4-2-11 地下连续墙 (24)4-2-11-1 导墙 (24)4-2-11-2 成槽 (24)4-2-11-3 内衬及墙体 (24)第三节:打桩工程 (24)4-3-1 打钢筋混凝土方桩及接头 (25)4-3-2 打钢筋混凝土管桩、接头及填芯 (25)4-3-3 打钢管桩、接头 (25)4-3-3-1 在陆地工作平台上打桩 (25)4-3-3-2 在水中工作平台上打桩 (25)4-3-3-3 在船上工作平台上打桩 (25)4-3-4 钢管桩填芯 (25)4-3-6 拔钢板桩 (25)4-3-7 打桩工作平台 (25)第四节:灌注桩工程 (25)4-4-1 人工挖孔 (27)4-4-2 卷扬机带冲抓锥冲孔 (27)4-4-3 卷扬机带冲击锥冲孔 (27)4-4-4 冲击钻机冲孔 (27)4-4-5 回旋钻机钻孔 (27)4-4-5-1 陆地上钻孔 (27)4-4-5-2 水中平台上钻孔 (27)4-4-6 潜水钻机钻孔头 (27)4-4-6-1 陆地上钻孔 (28)4-4-6-2 水中平台上钻孔 (28)4-4-7 灌注桩混凝土 (28)4-4-7-1 混凝土 (28)4-4-7-2 钢筋及检测钢管 (28)4-4-8 护筒制作、埋设、拆除 (28)4-4-8-1 钢筋混凝土护筒 (28)4-4-8-2 钢护筒 (28)4-4-9 灌注桩工作平台 (28)第五节:砌筑工程 (28)4-5-1 干砌片石、块石 (28)4-5-2 浆砌片石 (28)4-5-3 浆砌块石 (28)4-5-4 浆砌料石 (29)4-5-5 浆砌混凝土预制块 (29)4-5-6 干、浆砌盖板石 (29)4-5-7 浆砌青(红)砖 (29)第六节:现浇混凝土及钢筋混凝土 (29)4-6-1 基础、承台及支撑梁 (1)4-6-2 墩、台身 (1)4-6-2-1 实体式墩台 (1)4-6-2-2 柱式墩台 (1)4-6-2-3 框架、肋形埋置式桥台 (1)4-6-2-4 空心墩 (1)4-6-2-5 Y形墩及薄壁墩 (1)4-6-2-6 支座垫石 (1)4-6-3 墩、台帽及拱座 (1)4-6-3-1 混凝土 (1)4-6-3-2 钢筋 (2)4-6-4 盖梁、系梁、耳背墙及墩顶固结 (2)4-6-4-1 混凝土 (2)4-6-4-2 钢筋 (2)4-6-5-1 现浇索塔立柱及横梁混凝土 (2)4-6-5-2 劲性骨架及钢筋 (2)4-6-5-3 安装附属结构 (2)4-6-6 现浇锚块 (2)4-6-7 现浇箱函 (2)4-6-8 现浇板上部结构 (2)4-6-9 现浇T形梁上部结构 (2)4-6-10 现浇预应力箱梁上部结构 (2)4-6-11 悬浇预应力箱梁上部结构 (2)4-6-12 现浇拱桥上部结构 (2)4-6-12-1 双曲拱桥 (2)4-6-12-2 薄壳桥及二铰(肋)板拱 (2)4-6-13 桥面铺装 (2)4-6-13-1 行车道铺装混凝土 (2)4-6-13-2 行车道铺装钢筋 (2)4-6-13-3 人行道铺装 (2)4-6-14 现浇混凝土桥头搭板 (2)第七节:预制、安装混凝土及钢筋混凝土构件 (3)4-7-1 预制桩 (5)4-7-2 预制、安装排架立柱 (5)4-7-3 预制、安装柱式墩台管节 (5)4-7-4 预制圆管涵 (5)4-7-5 安装圆管涵 (5)4-7-6 顶进圆管函 (5)4-7-7 预制立交箱涵 (5)4-7-8 顶进立交箱涵 (5)4-7-9 预制矩形板、空心板、少筋微弯板 (5)4-7-9-1 矩形板 (5)4-7-9-2 空心板及少筋微弯板 (5)4-7-10 安装矩形板、空心板、少筋微弯板 (5)4-7-11 预制、安装连续板 (5)4-7-12 预制、安装T形梁、I形梁 (5)4-7-12-1 预制 (5)4-7-12-2 安装 (6)4-7-13 预制、安装预应力空心板 (6)4-7-14 预制、安装预应力T形梁、I形梁 (6)4-7-14-1 预制 (6)4-7-14-2 安装 (6)4-7-15 预制、安装预应力组合箱梁 (6)4-7-15-1 主梁先张法 (6)4-7-15-2 主梁后张法 (6)4-7-16 预制、安装预应力箱梁 (6)4-7-17 预制、悬拼预应力箱梁 (6)4-7-18 预制、悬拼预应力桁架梁 (6)4-7-19 预制、顶推预应力连续梁 (6)4-7-20 预应力钢筋、钢丝束及钢绞线 (6)4-7-20-1 制作、张拉预应力钢筋或钢线束 (6)4-7-20-2 拆除临时预应力钢丝束 (6)4-7-20-3 预应力钢绞线 (6)4-7-21 先张法预应力钢筋、钢丝及钢绞线 (6)4-7-22 预制双曲拱桥构件 (6)4-7-23 安装双曲拱桥构件 (6)4-7-24 预制、安装桁架拱桥构件 (6)4-7-24-1 预制 (6)4-7-24-2 安装 (6)4-7-25 预制、安装刚架拱桥构件 (7)4-7-25-1 预制 (7)4-7-25-2 安装 (7)4-7-26 预制、安装箱形拱桥构件 (7)4-7-27 预制、安装人行道构件 (7)4-7-28 预制小型构件 (7)4-7-29 安装小型构件 (7)4-7-30 安装支座 (7)4-7-30-1 普通钢支座及板式橡胶支座 (7)4-7-30-2 钢盆式橡胶支座 (7)4-7-31 金属结构吊装设备 (7)4-7-32 移动模架安装、拆除 (7)4-7-33 木结构吊装设备 (7)4-7-34 缆索吊装设备 (7)4-7-34-1 塔架 (7)4-7-34-2 地锚 (7)4-7-34-3 索道 (7)4-7-35 顶进设备 (7)第八节:构件运输 (7)4-8-1 手推车运及垫滚子绞运 (8)4-8-2 轨道平车运输 (8)4-8-2-1 卷扬机牵引 (8)4-8-2-2 轨道拖车斗牵引 (8)4-8-3 载货汽车运输 (8)4-8-4 平板拖车运输 (8)4-8-5 驳船运输 (8)4-8-5-1 卷扬机牵引 (8)4-8-5-2 拖轮牵引 (8)4-8-6 缆索运输 (8)第九节:拱盔、支架工程 (8)4-9-1 涵洞拱盔、支架 (9)4-9-2 桥梁拱盔 (9)4-9-3 桥梁支架 (9)4-9-3-1 木支架 (10)4-9-3-2 钢支架 (10)4-9-4 桥梁简单支架 (10)4-9-5 钢管支架 (10)4-9-6 支架预压 (10)第十节:钢结构工程 (10)4-10-1 高强螺栓栓接钢桁梁 (11)4-10-2 钢桁梁拖拉架设法的连接及加固 (11)4-10-3 钢桁梁纵移、横移、就位 (11)4-10-4 钢桁梁施工用的滑道 (11)4-10-5 钢索吊桥上部结构 (11)4-10-5-1 索吊部分 (11)4-10-5-2 桥面部分 (11)4-10-6 安装钢管金属栏杆 (12)4-10-7 悬索桥锚碇锚固系统 (12)4-10-8 悬索桥索鞍 (12)4-10-9 悬索桥牵引系统 (12)4-10-10 悬索桥猫道系统 (12)4-10-11 悬索桥主缆 (12)4-10-12 悬索桥主缆紧缆 (12)4-10-13 悬索桥索夹及吊索 (12)4-10-14 悬索桥主缆缠丝 (12)4-10-15 悬索桥主缆附属工程 (12)4-10-16 平行钢丝斜拉索 (12)4-10-17 钢绞线斜拉索 (12)4-10-18 钢箱梁 (12)4-10-19 钢管拱 (12)4-10-19-1 拱肋安装 (12)4-10-19-2 吊索及系杆安装 (12)4-10-19-3 纵、横梁安装 (12)第十一节:杂项工程 (12)4-11-1 平整场地 (13)4-11-2 锥坡填土、拱上填料、台背排水 (13)4-11-3 土牛(拱)胎 (13)4-11-4 防水层 (13)4-11-5 基础垫层 (13)4-11-6 水泥砂浆勾缝及抹面 (13)4-11-7 伸缩缝及泄水管 (13)4-11-7-1 模数式伸缩缝 (13)4-11-7-2 其他伸缩缝及泄水管 (13)4-11-8 蒸汽养生室建筑及蒸汽养生 (13)4-11-9 大型预制构件底座 (14)4-11-10 先张法预应力钢绞线、钢筋张拉、冷拉台座 (14)4-11-11 混凝土拌和及运输 (14)4-11-11-1 混凝土搅拌机拌和 (14)4-11-11-2 混凝土搅拌站(楼)安拆 (14)4-11-11-3 混凝土搅拌站拌和 (14)4-11-11-4 混凝土搅拌船拌和 (14)4-11-11-5 混凝土运输 (14)4-11-12 冷却管 (14)4-11-13 钢桁架栈桥式码头 (14)4-11-14 水上泥浆循环系统 (14)4-11-15 施工电梯 (14)4-11-15-1 安拆 (14)4-11-15-2 使用 (14)4-11-16 施工塔式起重机 (14)4-11-16-1 安拆 (14)4-11-16-2 使用 (14)4-11-17 拆除旧建筑物 (14)第五章防护工程 (14)5-1-1 人工铺草皮 (15)5-1-2 植草护坡 (15)5-1-2-1 挂网 (15)5-1-2-2 植草 (15)5-1-3 编篱填石护坡 (15)5-1-4 林笼、笔笼、铁丝笼填石护坡 (15)5-1-5 现浇混凝土护坡 (15)5-1-6 预制混凝土护坡 (15)5-1-7 灰浆抹面护坡 (15)5-1-8 喷射混凝土护坡 (15)5-1-8-1 挂网 (15)5-1-8-2 喷混凝土 (16)5-1-8-3 锚杆埋设 (16)5-1-9 预应力锚索护坡 (16)5-1-9-1 脚手架及地梁、锚座 (16)5-1-9-2 预应力锚索成孔 (16)5-1-9-3 预应力锚索 (16)5-1-9-4 锚孔注浆 (16)5-1-10 石砌护坡 (16)5-1-11 木桩填石护岸 (16)5-1-12 抛石防护 (16)5-1-13 防风固沙 (16)5-1-14 防雪、防砂设施 (16)5-1-15 石砌挡土墙 (16)5-1-16 石砌护脚 (16)5-1-17 石砌护面墙 (16)5-1-18 现浇混凝土挡土墙 (16)5-1-19-1 预制 (16)5-1-19-2 安装 (16)5-1-20 预制、安装钢筋混凝土锚碇板式挡土墙 (16)5-1-20-1 预制 (16)5-1-20-2 安装 (16)5-1-21 现浇钢筋混凝土锚碇板式挡土墙 (17)5-1-22 钢筋混凝土桩板式挡土墙 (17)5-1-23 锚杆挡土墙 (17)5-1-24 钢筋混凝土扶壁式、悬臂式挡土墙 (17)5-1-25 挡土墙防渗层、泄水层及填内心 (17)5-1-26 抗滑桩 (17)第六章交通工程及沿线设施 (17)第一节:安全设施 (17)6-1-1 柱式护栏 (18)6-1-2 墙式护栏 (18)6-1-2-1 石砌墙式护栏 (18)6-1-2-2 钢筋混凝土防撞护栏 (18)6-1-3 波形钢板护栏 (18)6-1-4 隔离栅 (18)6-1-5 中间带 (18)6-1-5-1 中间带 (18)6-1-5-2 隔离墩 (18)6-1-6 车道分离块 (18)6-1-7 标志牌 (19)6-1-7-1 钢筋混凝土标志牌 (19)6-1-7-2 金属标志牌基础 (19)6-1-7-3 钢板标志 (19)6-1-7-4 铝合金标志 (19)6-1-8 轮廓标 (19)6-1-9 路面标线 (19)6-1-10 机械铺筑拦水带 (19)6-1-11 里程碑、百米桩、界碑 (19)6-1-12 公共汽车停靠站防雨棚 (19)第二节:监控、收费系统 (19)6-2-1 计算机及网络设备 (20)6-2-2 视频控制设备安装 (20)6-2-3 附属配套设备安装 (20)6-2-4 收费车道设备安装 (20)6-2-5 车辆检测设备的安装、调试 (20)6-2-6 环境检测设备安装、调试 (20)6-2-7 信息显示设备安装、调试 (20)6-2-8 视频监控与传输设备的安装、调试 (20)6-2-9 系统互联与调试 (21)6-2-11 收费岛 (21)6-2-12 人(手)孔 (21)第三节:通信系统 (21)6-3-1 光电传输设备安装 (21)6-3-2 程控交换机安装、调试 (21)6-3-3 中继线调试 (21)6-3-4 外围设备安装、调试 (22)6-3-5 紧急电话设备的安装、调试 (22)6-3-6 有线广播设备安装 (22)6-3-7 会议专用设备安装 (22)6-3-8 微波通信设备安装 (22)6-3-9 微波通信设备调试 (22)6-3-10 微波通信设备联调 (22)6-3-11 微波通信全电路稳定性能测试 (22)6-3-12 基站设备安装 (22)6-3-13 基站设备调试 (22)6-3-14 无线通信系统联调 (22)6-3-15 基站全电路稳定性能测试 (22)6-3-16 通信铁塔架设 (22)6-3-17 天线架设 (22)6-3-18 馈线安装 (22)6-3-19 天线、馈线调试 (22)6-3-20 蓄电池安装 (22)6-3-21 太阳能电池安装 (22)6-3-22 敷设通信管道 (22)6-3-23 通信管道包封 (22)6-3-23-1 钢管混凝土包封 (22)6-3-23-2 硅芯管包封 (22)第四节:供电、照明系统 (23)6-4-1 干式变压器安装 (24)6-4-2 电力变压器干燥 (24)6-4-3 杆上、地上安装变压器 (24)6-4-4 组合型成套箱式变电站安装 (24)6-4-5 控制、继电、模拟及配电屏安装 (24)6-4-6 电力系统调整试验 (24)6-4-7 柴油发电机组安装 (24)6-4-8 安装柴油发电机组体外排气系统 (24)6-4-9 其他配电设备安装 (24)6-4-10 灯架安装 (24)6-4-11 立灯杆 (24)6-4-12 杆座安装 (24)6-4-13 高杆灯具安装 (24)6-4-14 照明灯具安装 (24)6-4-15 标志、诱导装饰灯具 (24)6-4-16 其他灯具安装 (24)第五节:光缆、电缆敷设 (24)6-5-1 室内光揽穿放、连接 (25)6-5-2 安装测试光缆终端盒 (25)6-5-3 室外敷设管道光缆 (25)6-5-4 光缆接续 (25)6-5-5 光纤测试 (25)6-5-6 人工敷设塑料子管 (25)6-5-7 穿放、布放电话线 (25)6-5-8 敷设双绞线缆 (25)6-5-9 跳线架、配线架安装 (25)6-5-10 布放同轴电缆 (25)6-5-11 敷设多芯电缆 (25)6-5-12 安装线槽 (25)6-5-13 开槽 (25)6-5-14 电缆沟铺砂盖板、揭盖板、敷设顶管 (26)6-5-15 铜芯电缆敷设 (26)6-5-16 热缩式电缆端头、中间头制作安装 (26)6-5-17 控制电缆头制作安装 (26)6-5-18 桥架、支架安装 (26)第六节:配管、配线及接地工程 (26)6-6-1 水灭火系统镀锌钢管安装 (26)6-6-2 给水管道安装 (26)6-6-2-1 管道安装 (26)6-6-2-2 管道配件安装 (26)6-6-3 钢管地埋敷设 (26)6-6-4 钢管砖、混凝土结构暗配 (26)6-6-5 钢管钢结构支架配管 (27)6-6-6 PVC阻燃塑料管敷设 (27)6-6-7 母线、母线槽等安装 (27)6-6-8 落地式控制箱安装 (27)6-6-9 成套配电箱安装 (27)6-6-10 接线箱、盒安装 (27)6-6-11 接地装置 (27)6-6-12 避雷针及引下线安装 (27)6-6-13 防雷装置安装 (27)6-6-14 防雷接地装置测试 (27)第七节:绿化工程 (27)6-7-1 挖树穴 (28)6-7-2 栽植乔木 (28)6-7-2-1 带土球 (28)6-7-2-2 裸根 (28)6-7-3 栽植灌木 (28)6-7-3-1 带土球 (28)6-7-3-2 裸根 (28)6-7-4 栽植绿篱 (28)6-7-5 栽植(片植)地被 (28)6-7-6 浇水 (28)6-7-7 松土除草、追肥 (28)6-7-8 绿化成活期保养 (28)6-7-9 苗水运输 (28)第七章临时工程 (28)7-1-1 汽车便道 (29)7-1-2 临时便轿 (29)7-1-3 临时码头 (29)7-1-4 轨道铺设 (29)7-1-5 架设输电、电讯线路 (29)7-1-6 人工夯打小圆木桩 (29)第八章材料采集及加工 (29)8-1-1 开挖盖山土、石 (29)8-1-2 人工采集草皮 (30)8-1-3 采筛土、粘土 (30)8-1-4 采筛洗砂及机制砂 (30)8-1-4-1 人工采筛 (30)8-1-4-2 机械采筛 (30)8-1-4-3 机制砂 (30)8-1-5 采砂砾、碎(砾)石方、砾石、卵石 (30)8-1-6 开采片石、块石 (30)8-1-7 人工开采料石、盖板石 (30)8-1-8 人工捶碎石 (30)8-1-9 机械轧碎石 (30)8-1-10 采筛路面用石屑、煤渣、矿渣 (30)8-1-11 人工洗碎(砾、卵)石 (30)8-1-12 堆、码方 (30)第九章材料运输 (30)9-1-1 人工挑抬运输 (31)9-1-2 手推车运输 (31)9-1-3 机翻斗车运输(配合人工装车) (31)9-1-4 手扶拖拉机运输(配合人工装车) (31)9-1-5 载重汽车运输(配合人工装卸) (31)9-1-5-1 4t以内载货汽车 (31)9-1-5-2 6t以内载货汽车 (31)9-1-5-3 8t以内载货汽车 (31)9-1-5-4 10t以内载货汽车 (31)9-1-5-5 15t以内载货汽车 (31)9-1-6 自卸汽车运输(配合装载机装车) (31)9-1-6-1 3t以内自卸汽车 (31)9-1-6-2 6t以内自卸汽车 (31)9-1-6-3 8t以内自卸汽车 (31)9-1-6-4 10t以内自卸汽车 (31)9-1-6-5 12t以内自卸汽车 (31)9-1-6-6 15t以内自卸汽车 (31)9-1-7 人工装机动翻斗车 (31)9-1-8 人工装卸手扶拖拉机 (31)9-1-9 人工装卸汽车 (31)9-1-10 装载机装汽车 (31)9-1-10-1 1m3以内轮式装载机 (31)9-1-10-2 2m3以内轮式装载机 (32)9-1-10-3 3m3以内轮式装载机 (32)第一章路基工程说明本章定额包括路基土、石方,排水和软基处理工程等项目。
《公路工程预算定额》(2018版)系数调整全集
《公路工程预算定额》(2018版)系数调整全集1.【总说明】十九、本定额的基价是人工费、材料费、机械使用费的合计价值。
基价中的人工费、材料费按附录四计算,机械使用费按《公路工程机械台班费用定额》(JTG/T3833-2018)计算。
项目所在地海拔超过3000m以上,人工、材料、机械基价乘以系数1.3。
2.【第一章第一节说明路基土、石方工程】(1)机械施工土、石方,挖方部分机械达不到,需由人工完成的工程量由施工组织设计确定。
其中,人工操作部分,按相应定额乘以系数1.15。
(2)土石方体积的计算。
除定额中另有说明者外,土方挖方按天然密实体积计算,填方按夯(压)实后的体积计算;石方爆破按天然密实体积计算。
当以填方压实体积为工程量,采用天然密实方为计量单位的定额时,如路基填方为利用方,所采用的定额乘以下列系数;如路基填方为借方,则应在下列系数基础上增加0.03的损耗。
3.【1-1-1伐树、挖根、除草、清除表土】(1)注:挖芦苇根按挖竹根乘以系数0.73。
4.【1-1-2挖淤泥、湿土、流沙】(1)挖掘机挖装淤泥、流沙如需远运,按土方运输定额乘以系数1.1另行计算。
5.【1-1-9挖掘机挖装土、石方】(1)注:土方不需装车时,应乘以系数0.87。
6.【1-1-10装载机装土、石方】(1)注:装载机装土方如需推土机配合推松、集土时,其人工、推土机台班数量按“推土机推运土方”第一个20m定额乘以0.8系数计算。
8.【1-1-13铲运机铲运土方】(1)注:采用自行式铲运机铲运土方时,铲运机台班数量应乘以系数0.7。
(2)注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距:7.【1-1-12推土机推土、石方】(1)注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距:9.【1-1-16拋坍爆破石方】(1)注:采用推土机清运时,按推土机推软石定额乘以表列系数:10.【1-2-6水泥、石灰搅拌桩处理软土地基】(1)注:本章定额是按桩径50cm编制的,当设计桩径不同时,桩径每增加5cm,定额人工和机械增加5%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
公路养护小修保养是 指对公路及沿线设施经常 进行维护保养和修补其轻 微损坏部分的作业 。 • 公路养护中修工程指 对公路及沿线设施的一般 性损坏部分进行定期的修 理加固,以恢复公路原有 技术状况的工程。 • 公路养护大修工程是 指对公路及沿线设施的较 大损坏进行周期性的综合 修理,以全面恢复到原技 术标准的工程。
•
工程质量的好坏,直 接关系到国民经济全局, 关系到人民生活,关系到 国家信誉,关系到现代化 建设。因此,在施工过程 中必须特别注意工程质量 ,牢固树立“百年大计、 质量第一”的思想,做到 “好中求快、好中求省” 。定额编制时,是按照国 家现行的有关质量评定标 准的要求确定的。
• 【原文】 • 五、本定额除潜水工作每工日6h,隧道工作每工日7h 外,其余均按每工日8h计算。 • 【释义】 • 本条文说明的是《公路工程预算定额》中各项工作每 工日工作时间的规定。
•
编制施工图预算时,需要按照施工图纸和工程量计 算规则计算工程量,还需要借助于某些可靠的参数计算人 工、材料和机械(台班)的消耗量,并在此基础上计算出 资金的需要量,也就是预计出建筑安装工程的价格。而预 算定额则为计算人工、材料、机械(台班)的耗用量、提 供统一的可靠的参数,因此,预算定额是编制施工图预算 的依据。 • 概算定额是在预算定额的基础上综合扩大形成的, 因此,预算定额也是编制工程概算定额(指标)的基础
•
按照施工组织设计的工程对象不同,可以分为三类; 施工组织总设计、单项(或单位)工程施工组织设计和分 部工程施工组织设计。施工组织总设计是以整个建设项目 或群体工程为对象编制的,是整个建设项目或群体工程施 工准备和施工的全局性、指导性问件。单项(或单位)工 程施工组织设计是施工组织总设计的具体化,以单项(或 单位)工程为对象编制,用以指导单项(或单位)工程准 备和施工全过程;它还是施工单位编制月旬作业计划的基 础性文件。
•
• 【原文】 • 二、本定额是以人工、材料、机械台班消耗量表现的 工程预算定额。编制预算时,其人工费、材料费、机械使 用费,应按《公路工程基本建设项目概算预算编制办法》 (JTG B06-2007)的规定计算。 • 【释义】 • 本条文说明的是《公路工程预算定额》的变现形式和 人工费、材料费、机械使用费的计算规定。 • 预算定额的编制方法通常有实物量法和单位估价法两 种。
•
• 计划安排,合理配置资源,制定节约和综合利用资源的目 标与措施,规定合理的施工程序,使工程施工具有科学性 ,以保证工程施工的顺利进行,从而提高投资效益。 • 在公路基本建设程序的各个阶段,必须编制相应的施 工组织设计文件,即对拟建工程项目提出科学的实施计划 ,从工程项目实际出发,确定合理的施工组织及施工方案 ,科学安排施工进度计划与施工平面图及施工现场的规划 ,并作为编制工程造价和指导施工的依据。
公路工程定额应用释义
珠海纵横创新软件有限公司 2一、《公路工程预算定额》(JTG/T B06-02-2007)(以下 简称本定额)是全国公路专业定额。它是编制施工图预算 的依据,也是编制工程概算定额(指标)的基础,适用于公路 基本建设新建、改建工程,不适用于独立核算执行产品出厂 价格的构件厂生产的构配件。对于公路养护的大、中修工 程,可参考使用。 • 【释义】 • 本条文说明是《公路工程预算定额》的作用与适用范 围。
•
所谓定额,顾名思义不难理解,“定”是确定的 定,“额”是数额的额,综合起来是确定的数额。即 是规定在生产中各种社会必要劳动的消耗量的标准额 度。定额就是标准,是在正常施工条件下,完成规定 计量单位的符合国家技术标准、技术规范(包括设计 、施工、验收等技术规范)和计量评定标准,并反映 一定时间施工技术和工艺水平所需的人工、材料、施 工机械台班(时)消耗量的额定标准。定额属于计价 依据的主要内容之一。所谓计价依据系指用以计算工 程造价的基础资料的总称,除包括定额、指标、费率 、基础单价外,还包括工程数量及政府主管部门颁发 的各种有关经济、政策、计价办法等。
•
•
新建公路指根据发展任务规划或交通需求,并按公路 建设的基本程序,经过工程(预)可行性研究、工程设计 、招投标、工程施工、竣工验收和评价而修建完成的工程 项目。 • 改建公路指对承载能力、交通量、服务指标等已不符 合规范规定或不能满足使用要求的已有公路进行局部线形 改动如(裁弯取直、降坡、加宽等)及提高路面等级等措 施而形成的工程。 • 公路养护是指为保持公路正常使用而进行的经常性保 养、维修作业,预防和修复灾害性损坏的工作,以及为提 高服务质量水平而进行的加固 、改善或增建工作。公路养 护工程按其工程性质、复杂程度、规模大小划分为小修保 养、中修、大修和改建工程 。
• 其工程费用是按预算定额规定的人工、材料、机械的消耗 量乘以工程造价,便于动态管理等优点。其工程费用是按 预算定额规定的人工、材料、机械的消耗量乘以工程所在 地的预算单价确定的。而单位估价法虽然定额的表现形式 比较简单,但需要在不同的时期制定一系列的调价系数, 工程费用计算相对而言比较麻烦,而且准确不如实物量法 。 • 《公路工程预算定额》自诞生起即坚持采用实物量法编 制,即以各项工程项目工、料、机消耗量表为主的表现形 式。
•
施工方法即在施工过程中为完成某项工程内容而采用 思路、程序等。不同施工过程采用的施工方法多种多样, 对于一个施工过程也可以多种不同的方法进行施工,而且 每种方法都有其自身的优点和缺点。施工方法的确定取决 于工程特点、工期要求、施工条件等因素,定额编制时, 施工方法的选择要符合当前和今后一个阶段的实际施工技 术状况和管理水平,鼓励先进、鞭策落后,要体现经济效 益。当一种结构类型有两种以上施工方法时应进行技术、 经济比较,一般只选择一种技术先进、经济效益好的方法 作为编制依据。
•
《公路工程预算定额》 按公路建设项目中不同的 单位工程划分为路基工程 、路面工程、隧道工程、 桥涵工程、防护工程、交 通工程及沿线设施、临时 工程等七章,同时将材料 采集及加工和材料运输单 列量章,因此,定额项目 按九章编排,另将路面材 料计算基础数据、基本定 额、材料的周转与摊销及 人工、材料代号及人工、 材料、半成品单位重、损 耗、基价等作为定额附录 列在后面。
•
编制的施工组织设计的基本要求包括:严格执行基本 建设程序和施工程序,科学安排施工顺序;采用先进的施 工技术和设备;应用科学的计划方法制定最合理的施工组 织方案;落实季节性施工的措施,确保全年连续施工;确 保工程质量和施工安全;节约基建费用,以降低工程成本 。 • 根据公路工程施工组织设计阶段的不同,施工组织设 计可以划分为两类:一类是投标前编制的施工组织设计( 简称标前设计),另一类是签订工程承包合同后编制的施 工组织设计(简称标后设计)。
•
预算定额是规定消耗在单位的工程基本构造要素(即 分项工程和结构构件)上的劳动力、材料和机械的数量标 准,是计算建筑安装产品价格的基础。预算定额是一种具 有广泛用途的计价定额。它体现一个工程项目在正常条件 下,用货币形式描述的一定时期的工程造价。预算定额的 水平反映出国家在一个时期生产力发展的水平,它具有广 泛的社会性。 • 预算定额与施工定额的性质不同,预算定额不是企业 内部使用的定额,不具有企业定额的性质。它是在施工定 额的基础上经过综合扩大而形成的,其定额项目和子目的 划分以及计量单位的确定应满足施工图设计阶段计价的需 要。
。
•
基本建设项目是指投资建 设用于进行以扩大生产能力或 增加工程效益为主要目的的新 建、扩建工程及有关工作具体 来讲,就是把一定的建筑材料 、设备等,通过购置、建造和 安装等活动,转化为固定资产 的过程,诸如工厂、矿山、公 路、铁路、港口、学校、医院 等工程的建设,以及机具、车 辆、各种设备等的添置和安装 。公路基本建设是通过勘察、 设计、施工以及有关的经济活 动来实现。基本建设项目包括 新建项目、扩建项目、迁建项 目和重建项目。
•
• 预算定额采用的是社会平均水平,即在正常的施工条件, 合理的施工组织和工艺条件、平均劳动熟练程度和劳动强 度下,完成单位分项工程基本构造要素所需的劳动时间, 比施工定额水平略低。 • 根据国家关于工程建设定额管理分工的规定,分为全 国通用定额、行业通用定额和专业通用定额三种。 • 全国通用定额是指在部门间和地区间都可以使用的定 额;行业通用定额系指具有专业特点在行业部门内可以通 用的定额;专业通用定额是指特殊专业的定额,只能在指 定的范围内使用。《公路工程预算定额》属于全国公路专 业统一定额。
•
人工、材料、机械台 班预算单价按《公路工程 基本建设项目概算预算编 制办法》中的规定计算确 定,人工费、材料费、机 械使用费按定额规定的工 、料、机消耗量乘以相应 的预算单价计算。
• 【原文】 • 三、本定额包括:路基工程、路面工程、隧道工程、 桥涵工程、防护工程、交通工程及沿线设施、临时工程、 材料采集及加工、材料运输共九章及附录。 • 【释义】 • 本条例说明的是《公路工程预算定额》所包含的内容 。
• 隧道工作7h
水下工作6h
•
隧道施工与地面建筑 物不同,由于空间有限, 劳动条件差;潜水工作由 于水压力对人身体的影响 ,因此规定潜水工作和隧 道工作与一般工作每工日 的工作时间不同。潜水工 作每工日按6h计算,隧道 工作每工日按7h计算,其 余工作每工日按8h计算 。
• 【原文】 • 六、定额中的工程内容,均包括定额项目的全部施工 过程。定额内除扼要说明施工的主要操作工序外,均包括 准备与结束、场内操作范围内的水平与垂直运输、材料工 地小搬运、辅助和零星用工、工具及机械小修、场地清理 等工作内容。
•
《公路工程预算定额》是按照合理的施工组织和一般 正常的施工条件编制的,所采用的施工方法和工程质量 标准,是根据国家现行的公路工程施工技术及验收规范 、质量评定标准计安全操作规程确定的,一般情况下不 得随意变动定额,除非定额中允许进行换算 。 施工组织是指按照国家批准的基本建设计划,设计 文件、招标承包合同的各项规定和要求,对拟建的建设 项目的施工进度、质量、造价、安全等各方面作出最优
