临时用电、用水安全管理规定
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
专业的论文在线写作平台

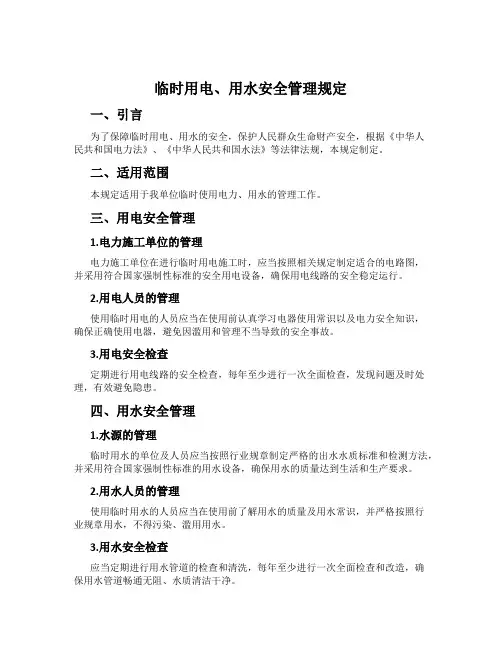

临时用电、用水安全管理规定
一、目的和范围
本规定明确了施工现场临时用电安全的基本要求,以防止人身触电、电气火灾爆炸及其它电气事故。
本规定适用于中国化学工程第七建设公司在宁夏国电硅业所承担项目。
二、临时用电管理
(1)各单位临时用电应至少提前24小时向项目安全部门申办《临时用电作业许可证》。作业许可证批准后,现场作业负责人负责落实作业许可证上的各项安全措施。(参见《临时用电作业许可证》)
(2)施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制临时用电施工方案,建立临时用电安全技术档案。
(3)临时用电工程图纸应单独绘制,临时用电工程应按图施工。临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
(4)电工必须经过按国家现行标准考核合格后,持证上岗工作。
(5)安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。
三、配电和漏电保护
1、施工现场临时用电采用“三项五线制(TN-S接零保护系统)”、“三级配电两级保护”的配电方式。
2、总配电箱应设在靠近电源的区域,分配电箱应设
