山东省建设厅关于加强工程建设材料价格风险控制的意见
山东省建设厅关于加强工程建设材料价格风险控制的意见
山东省建设厅关于加强工程建设材料价格风险控制的意见文章属性•【制定机关】山东省住房和城乡建设厅•【公布日期】2008.09.02•【字号】鲁建标字[2008]27号•【施行日期】2008.09.02•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】基本建设正文山东省建设厅关于加强工程建设材料价格风险控制的意见(鲁建标字〔2008〕27号)各市建委(建设局)、各有关单位:为稳定建设市场秩序,合理降低工程建设材料价格异常波动带来的风险,切实维护建设工程发承包双方的合法权益,根据《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《建设工程价款结算暂行办法》(财建[2004]369号)、《山东省建筑工程施工发包与承包计价管理办法》(鲁建发[2002]41号)等有关规定,结合我省实际,本着实事求是的原则,提出如下意见,请认真贯彻执行。
一、发承包双方在招投标和施工合同签订过程中,应考虑到施工期内材料价格波动的因素,增强风险防范意识,明确主要材料包括的范围,并合理约定主要材料价格波动的风险幅度及超出幅度后的调整办法,共同分担主要材料价格波动造成的风险,保障建筑工程的顺利实施。
二、发承包双方签订固定价格合同,且合同中未对材料价格风险幅度以及调整办法进行约定或约定不具体的,发承包双方应按照以下原则进行协商、调整,并签订补充条款或补充合同。
1.调整的范围限定于主要材料。
主要材料是指用量较大、占工程造价比例较高的材料,包括的范围以合同约定为准,当合同未对主要材料范围进行明确约定时,则一般应包括如下内容:(1)钢材、木材、水泥、混凝土、砂浆、砂子、碎石、保温材料、防水材料、面砖、石材、管材、管件、电线电缆、灯具、卫生洁具、散热器等。
(2)单种材料合价占单位工程中分专业工程造价(如土建工程造价、装饰工程造价、安装工程造价等)的比例在1%及以上的材料。
(3)工程所在市工程造价管理机构规定的其他主要材料种类。

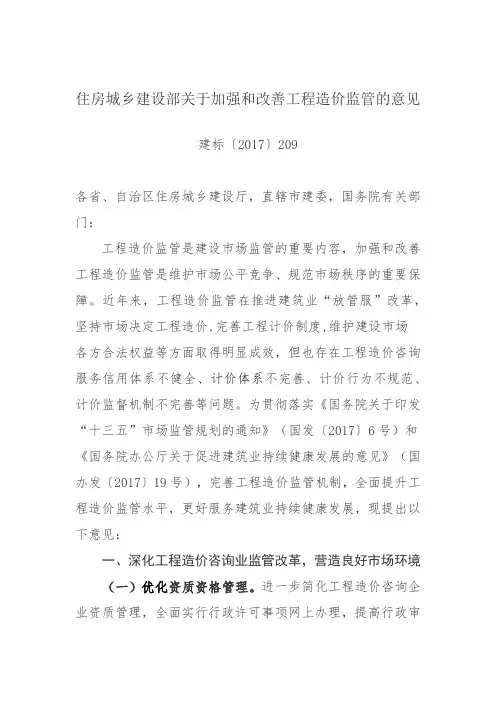

住房城乡建设部关于加强和改善工程造价监管的意见
住房城乡建设部关于加强和改善工程造价监管的意见建标〔2017〕209各省、自治区住房城乡建设厅,直辖市建委,国务院有关部门:工程造价监管是建设市场监管的重要内容,加强和改善工程造价监管是维护市场公平竞争、规范市场秩序的重要保障。
近年来,工程造价监管在推进建筑业“放管服”改革,坚持市场决定工程造价,完善工程计价制度,维护建设市场各方合法权益等方面取得明显成效,但也存在工程造价咨询服务信用体系不健全、计价体系不完善、计价行为不规范、计价监督机制不完善等问题。
为贯彻落实《国务院关于印发“十三五”市场监管规划的通知》(国发〔2017〕6号)和《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发〔2017〕19号),完善工程造价监管机制,全面提升工程造价监管水平,更好服务建筑业持续健康发展,现提出以下意见:一、深化工程造价咨询业监管改革,营造良好市场环境(一)优化资质资格管理。
进一步简化工程造价咨询企业资质管理,全面实行行政许可事项网上办理,提高行政审批效率,逐步取消工程造价咨询企业异地执业备案,减轻企业负担。
完善造价工程师执业资格制度,发挥个人执业在工程造价咨询中的作用。
推进造价工程师执业资格国际互认,为“一带一路”国家战略和工程造价咨询企业“走出去”提供人才支撑。
(二)建立以信用为核心的新型市场监管机制。
各级住房城乡建设主管部门、有关行业主管部门要按照“谁审批、谁监管,谁主管、谁监管”和信用信息“谁产生、谁负责、谁归集、谁解释”的原则,加快推进工程造价咨询信用体系建设。
积极推进工程造价咨询企业年报公示和信用承诺制度,加快信用档案建设,增强企业责任意识、信用意识。
加快政府部门之间工程造价信用信息共建共享,强化行业协会自律和社会监督作用,应用投诉举报方式,建立工程造价咨询企业和造价工程师守信联合激励和失信联合惩戒机制,重点监管失信企业和执业人员,积极推进信用信息和信用产品应用。
(三)营造良好的工程造价咨询业发展环境。
(完整版)苏建价(2008)67号文
关于加强建筑材料价格风险控制的指导意见各市建设局(建委),省各有关委、办、厅、局:为稳定建筑市场秩序,降低建筑材料价格波动的风险,维护建设工程发承包双方的合法权益,根据有关法律、法规,按照发承包双方合理分担建筑材料价格风险的原则,现就加强建筑材料价格风险控制提出如下指导意见,请各市结合本地具体情况贯彻实施。
一、建筑材料价格的大幅波动将严重影响发承包双方对施工合同的正常履行,给工程施工带来潜在的质量安全隐患。
工程施工发承包双方在招投标和施工合同签订过程中,应增强风险防范意识,签订合理的材料价格风险控制条款,明确各方承担风险影响的原则,切实保障建设工程的顺利实施。
二、依法必须招标的房屋建筑及市政基础设施工程,招标人应在招标文件中明确工程计价中的风险范围、控制和处理原则。
发承包双方应当在施工合同中约定:1、工程主要建筑材料包含的材料范围;2、承包方的投标价格中包含的材料价格风险的幅度(一般风险包干幅度不应大于10%);3、当主要建筑材料的价格波动超过投标价格中的风险幅度时的材料价格调整办法。
主要建筑材料是指用量较大,占工程造价比重较高的常用材料,其价格波动对工程造价影响明显。
如发承包双方无约定时,是否为主要建筑材料可按照单位工程投标文件中材料费占单位工程费的百分比来划分:材料费占单位工程费2%以下的各类材料为非主要建筑材料;材料费占单位工程费2%以上,10%以内的各类材料为第一类主要建筑材料;材料费占单位工程费10%以上的各类材料为第二类主要建筑材料。
三、本意见发布前已经签订固定价格施工合同(包括固定总价与固定单价合同),尚未完成工程竣工结算的招投标工程,如果合同中未约定材料价格风险控制条款的,经发承包双方协商一致,可按下述原则签订补充协议,到工程所在地建设行政主管部门备案后调整工程造价。
1、采用固定价格合同形式的:当工程施工期间非主要建筑材料价格上涨或下降的,其差价均由承包人承担或收益;当工程施工期间第一类主要建筑材料价格上涨或下降幅度在10%以内的,其差价由承包人承担或受益,超过10%的部分由发包人承担或受益;当工程施工期间第二类主要建筑材料价格上涨或下降幅度在5%以内的,其差价由承包人承担或受益,超过5%的部分由发包人承担或受益。
青岛市城乡建设委员会关于建设工程材料价格风险控制的意见
青岛市城乡建设委员会关于建设工程材料价格风险控制的意见(2018年4月9日)为增强建设市场各方主体的风险意识和履约能力,维护发承包双方合法权益,减少因材料价格波动引起的造价纠纷,维护建设市场稳定,根据住房和城乡建设部《关于加强和改善工程造价监管的意见》(建标〔2017〕209号)、《建设工程工程量清单计价规范》(GB50500-2013)等有关规定,现就建设工程材料价格风险控制提出如下指导意见:一、工程造价计价中推行风险共担和合理分摊原则,体现交易的公平性。
二、发包人应增强风险防范意识,编制建设项目概算时,应考虑工程材料价格浮动因素列支价差预备费。
具有编制能力的发包人或受其委托具有相应资质的工程造价咨询人编制和复核招标控制价时,综合单价中应包括招标文件中划分的应由承包人承担的风险范围及其费用。
三、发承包双方应在招标文件、施工合同中合理设置计价风险条款,约定材料调整范围、风险幅度及超出幅度后的调整办法,承包人应有限度承担材料价格的市场风险,不得采用无限风险、所有风险或类似语句规定计价中的风险内容和幅度。
四、发承包双方对材料价格的风险进行约定时,可参照以下原则:(一)调整范围。
可调价材料的范围通常为主要材料。
主要材料是指用量较大、占工程造价比例较高的材料,包括的范围以合同约定为准,当合同未明确约定时,一般应包括:1.金属材料、金属制品、木材、木材制品、水泥、水泥制品、(商品)混凝土、(预拌)砂浆、砖、瓦、砌块、砂子、碎石、石材、防水材料、墙体板材、沥青及其制品、玻璃、保温材料、防腐材料、耐火材料、装饰装修主要材料、苗木、花卉、管材、电线电缆、灯具、卫生洁具、散热器、各类新材料等。
2.单种材料合价占单位工程(如建筑工程、装饰工程、电气工程、给排水工程、市政道路工程、市政供热工程等)或专业工程合同造价的比例在1%及以上的材料。
(二)风险幅度。
承包人承担的钢材、水泥、(商品)混凝土、(预拌)砂浆及市政工程范围内的沥青混凝土、二灰碎石、水泥稳定碎石的价格风险幅度值宜在3%以内(含3%)取定,其他可调价材料的价格风险幅度值宜在5%以内(含5%)取定。
鲁建标字200827
鲁建标字〔2008〕27号山东省建设厅关于加强工程建设材料价格风险控制的意见山东省建设厅关于加强工程建设材料价格风险控制的意见(鲁建标字〔2008〕27号)各市建委(建设局)、各有关单位:为稳定建设市场秩序,合理降低工程建设材料价格异常波动带来的风险,切实维护建设工程发承包双方的合法权益,根据《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《建设工程价款结算暂行办法》(财建[2004]369号)、《山东省建筑工程施工发包与承包计价管理办法》(鲁建发[2002]41号)等有关规定,结合我省实际,本着实事求是的原则,提出如下意见,请认真贯彻执行。
一、发承包双方在招投标和施工合同签订过程中,应考虑到施工期内材料价格波动的因素,增强风险防范意识,明确主要材料包括的范围,并合理约定主要材料价格波动的风险幅度及超出幅度后的调整办法,共同分担主要材料价格波动造成的风险,保障建筑工程的顺利实施。
二、发承包双方签订固定价格合同,且合同中未对材料价格风险幅度以及调整办法进行约定或约定不具体的,发承包双方应按照以下原则进行协商、调整,并签订补充条款或补充合同。
1.调整的范围限定于主要材料。
主要材料是指用量较大、占工程造价比例较高的材料,包括的范围以合同约定为准,当合同未对主要材料范围进行明确约定时,则一般应包括如下内容:(1)钢材、木材、水泥、混凝土、砂浆、砂子、碎石、保温材料、防水材料、面砖、石材、管材、管件、电线电缆、灯具、卫生洁具、散热器等。
(2)单种材料合价占单位工程中分专业工程造价(如土建工程造价、装饰工程造价、安装工程造价等)的比例在1%及以上的材料。
(3)工程所在市工程造价管理机构规定的其他主要材料种类。
2.主要材料价格发生波动时,波动幅度在±5%以内(含5%)的,其价差由承包人承担或受益;波动幅度超出±5%的,其超出部分的价差由发包人承担或受益。
3.主要材料价差的计算:价差为施工期材料加权平均价格与合同签订时双方确认的材料价格的差额。
关于转发《关于加强建筑材料价格风险控制的指导意见的通知》的通知-澄建工[2008]7号文
关于转发《关于加强建筑材料价格风险控制的指导意见的通知》的通知发布时间:2008-03-31江阴市建设局文件澄建工[2008]7号关于转发《关于加强建筑材料价格风险控制的指导意见的通知》的通知各有关单位:为稳定我市建筑市场秩序,维护建设工程发、承包双方的合法权益,现将无锡建设局《关于转发<关于加强建筑材料价格风险控制的指导意见>的通知》锡建价[2008]5号文件,转发给你们,请认真贯彻执行。
附:关于转发<关于加强建筑材料价格风险控制的指导意见>的通知》锡建价[2008]5号无锡市建设局文件锡建价[2008]5号关于转发《关于加强建筑材料价格风险控制的指导意见》的通知各市(县)、区建设局,市各有关委、办、局,各有关建设、施工、造价咨询单位:为稳定建筑市场秩序,维护建设工程发、承包双方的合法权益,现将省建设厅“关于加强建筑材料价格风险控制的指导意见”(苏建价(2008)67号文)转发给你们,并结合我市的具体情况明确有关操作办法,请一并贯彻执行。
一、施工合同采用可调价格的工程,合同中未约定主要材料调差办法的,按造价管理部门发布的材料价格及时调整,主要材料差价按施工期加权平均指导价减去基准期(招标时)指导价,造价管理部门未发布指导价的主要材料差价按施工期间的加权平均市场价减去基准期市场价计算。
二、施工合同采用固定价格的工程,当材料价格上涨或下降幅度在10%(或5%)以内时,其差价由承包人承担或受益,当上涨或下降幅度超出10%(或5%)时,其超出部分的差价由发包人承担或受益。
主要建筑材料差价的计取,以《无锡工程造价信息》发布的材料指导价为基准(缺指导价的材料以发承包双方确认的市场信息价为准),差价为施工期同类材料加权平均指导价格与合同基准期当月的材料指导价格的差额。
调差计算公式:材料差价=施工期加权平均指导价-基准期指导价*[1±10%(或5%)]发承包双方可按省建设厅“关于加强建筑材料价格风险控制的指导意见”(苏建价[2008]67号)规定的主要材料的划分办法,在施工合同中约定工程主要建筑材料包含的材料范围。
建建发[2008]163号【关于加强建设工程人工、材料要素价格风险控制意见】
关于加强建设工程人工、材料要素价格风险控制的指导意见建建发[2008]163号各市、县(市)建委(建设局、建管局),宁波市城市管理局,温州市市政园林局:近期,我省建设工程原材料(包括钢材、地方材料、有色金属等)及建筑劳务人工价格出现持续大幅度的波动,使工程造价发生了较大的变化,有些变化已超出发包人、承包人能够正常预见的范围和承担的风险,一定程度上影响了工程建设。
为维护建筑市场秩序,合理确定工程造价,保证工程建设顺利实施,根据本省实际,经研究,对我省建设工程的人工、材料要素价格的风险控制,提出如下指导意见。
一、凡施工合同对建设工程要素价格的风险范围、幅度有明确约定的从其约定。
未约定的,发承包双方可本着实事求是、风险合理分担的原则,按以下办法签订补充协议,协商解决。
(一)调整范围1、有关专用词解释市场价:是指施工合同当事人双方共同确认的人工、材料价格;信息价:是指造价管理机构通过《造价信息》定期发布的人工、材料价格;合价:是指施工承包方在投标报价文件中采用的单价与数量的乘积。
2、人工费调整范围当结算期人工市场价或合同前80%工期月份的人工信息价平均值与投标报价文件编制期对应的市场价或信息价之比上涨或者下降幅度在15%以上时。
(投标报价文件编制期采用的人工单价与对应的市场价或对应的信息价相比较,取大值参与调整条件的判别计算。
)3、材料费调整范围(1)单种规格材料的合价占工程合同造价的比例在1%及以上,且该材料合同前80%工期月份的信息价平均值与投标报价文件编制期对应的信息价之比上涨或者下降幅度在10%以上时;(2)单种规格材料的合价占工程合同造价的比例在1%以下,但合同前80%工期月份的信息价平均值与投标报价文件编制期对应的信息价之比上涨或者下降幅度在20%以上时。
(二)调整方法1、凡符合人工费的调整范围,人工费上涨的价差由发包方承担,下降的价差由发包方受益。
计算式A=∑(B÷C-1.15)×C×E当B≥1.15C时A=∑(B÷C-0.85)×C×E当B≤0.85C时其中:A为人工费差价合计B为结算期人工市场价或合同前80%工期月份的信息价平均值C为投标报价文件编制期对应的人工市场价或人工信息价E为一、二、三类定额人工用工量2、凡符合调整范围的材料,当材料费上涨或者下降之和占工程合同造价的比例在3%及以下时不予调整,大于3%时可以抽料补差,材料费上涨的价差由发包方承担,下降的价差由发包方受益。
青建管字〔2011〕4号
青岛市城乡建设委员会关于加强建设工程造价风险控制的通知各区(市)建设行政主管部门,各建设、造价咨询、施工、监理单位,各有关单位:为进一步规范工程建设市场秩序,公平合理地分担工程建设过程中的造价风险,维护发、承包双方的合法权益,根据《建筑工程施工发包与承包计价管理办法》(建设部令第107 号)、《建设工程工程量清单计价规范》(GB50500-2008)、《关于加强工程建设材料价格风险控制的意见》(鲁建标字[2008]27 号)等有关规定,结合我市实际,现就加强我市建设工程造价风险控制有关事宜的通知如下:一、工程建设的周期较长,发、承包双方应切实提高风险防范意识,切实弄清引起价格变化的风险,共同分担和合理分摊工程造价风险,保障建设工程的顺利实施。
二、建设工程造价风险通常包括政策性调整风险、材料价格风险和承包方自主控制的风险。
政策性调整风险,是指国家有关政策发生变化导致的价格风险。
政策发生变化是指法律、法规、规章和政策发生变化,具体是指由市级及以上行政主管部门发布的关于税金、规费、安全文明施工费(含措施费中的环境保护费、文明施工费、临时设施费和规费中的安全施工费)、建设工程定额综合工日单价、建设工程施工机械台班单价、施工仪器仪表台班单价等政策性调整。
材料价格风险,是指建筑材料、构(配)件、燃料(以下简称" 可调价材料" )在施工期间由于市场价格波动影响工程造价的风险。
承包方自主控制的风险,是指承包方根据自身技术水平、管理、经营状况等能够自主控制的风险,如管理费、利润等。
三、政策性调整风险分担。
承包人不承担招标工程以投标截止日前第28 天,非招标工程以合同签订前第28 天为基准日,至工程竣工前期间的政策性调整风险。
政策发生变化时,应按照有关调整规定执行。
四、材料价格风险分担。
发、承包双方应当在招标文件和合同中对价格风险的范围和幅度予以明确约定,进行合理分摊。
(一)风险范围发、承包双方应在招标文件和合同中明确拟建工程可调价材料的名称、规格、型号等。
关于解读省建设厅苏建价[2008]66号、67号文件
关于解读省建设厅苏建价[2008]66号、67号文件就《关于调整建筑、装饰、安装、市政、修缮、仿古建筑及园林工程预算工资单价的通知》、《关于加强建筑材料价格风险控制的指导意见》问题解答1、问:省[2008]66号文件执行时间有何规定答:省[2008]66号文规定预算工资单价调整自2008年4月1日起执行。
2、问:省[2008]66号文是何种性质的文件是否可以作为取费基础答:这次省厅颁发的66号文属指导性的文件,是解决我省定额工资标准偏低,逐步缩小定额工资标准与市场人工工资价位的距离,是稳定建筑市场秩序,促进工程质量提高,加强安全防范的基本做法。
它与现行的江苏省建筑、装饰、安装、市政、修缮、仿古建筑及园林工程定额适用范围有着同样属性,是省各专业工程计价依据调整的补充内容。
新增的人工工资与专业计价表中的人工费一样作为各项取费计算基础。
3、问:省[2008]66号文执行的范围答:执行的范围包括:(1)编制工程投资估算、设计概算、招标工程标底和依法不招标工程编制预算的工资单价确定;(2)2008年4月1日前已签定施工合同,4月1日以后完成的工作量,合同有约定的按约定处理,合同未约定的按66号文新工资单价标准调整。
(3)4月1日以后的招标工程,投标人报价作为计价参照依据。
4、问:市场上还有少量的工程项目执行省2001年预算定额,在建工程如何调整答:目前,市场上还有少量的工程项目执行省2001年的各专业定额(工程量清单计价规范推行前签定施工合同的工程),当合同有约定可按国家政策性调整的,4月1日后完成的工作量(包括机械台班),人工工资标准可按照44.00元/工日进行调整。
5、问:各专业定额中的机械台班人工工资单价也作调整吗答:根据省66号文件通知,省机械台班定额中的人工预算工资单价从4月1日起也作相应调整,其工资单价统一调整为每工日44.00元。
6、问:南京地铁工程如何调整预算工资单价标准答:2005版《南京地铁工程计价表》综合人工工日预算单价从4月1日起调整为45.00元/工日,保留暗挖隧道工程(包括盾构施工作业)每工日增列2.00元洞中施工增加费。
建筑材料价格发生变化,风险该由谁承担?
建筑材料价格发⽣变化,风险该由谁承担?年底结算⾼峰期到来,合同纠纷较多,由材料价格上涨所引发的价格争议更是不胜枚举。
我们知道,11-12⽉份本是建筑⾏业需求由旺季转为淡季的转折点,但⾃11⽉份建材来产品,⽔泥、玻璃、钢筋都涨疯了,特别是⽔泥加价都买不到。
⿅C及其⼩伙伴们所在的北上⼴和三四线城市也同样出现了⽔泥供不应求的情况,因混凝⼟的短缺,⼯地市场吃不饱。
混凝⼟供应总是跟不上,早就是⾏业现状。
实际上,涨价的不仅仅是⽔泥,⾮⾦属建材中的玻璃价格也上涨已经超过半年时间,11⽉份⾦属建材价格也迎头赶上。
12⽉份各种基础建材价格也仍然是居⾼不下,在维稳中观望。
那么问题来了,建筑材料价格上涨,⼯程建设费⽤上涨,风险该由谁来承担?我们知道,随着建筑经济市场的⾼速发展,业主在选择施⼯企业时多数实⾏了招标投标制。
曾经的“08规范”实施,进⼀步加强了⼯程招投标阶段的执⾏⼒度,推动我国⼯程造价进⼊了“企业⾃主报价、市场竞争定价”的新阶段。
“13规范”进⼀步适⽤了建设市场的发展,借鉴国外经验,总结我国各地⼯程量清单计价实践经验,其中明确了合同价款调整的15种情形,除了发承包双⽅约定的其他调整事项,其余常见14种可引起的合同价款调整事项参考下图。
本专题是基于物价变化对合同价款的影响⾓度出发,重点论述建筑材料涨价风险给⼯程造价各⽅带来的影响,以便于如何有效地预测、控制、防范由此带来的风险,以保障承发包各⽅切⾝利益,并推动建筑⾏业有序健康发展。
01建筑材料涨价可能会带来哪些影响?1.1 建设⼯程造价总投资上涨众所周知,我国建筑⾏业建筑材料费⽤占⼯程造价⽐重在60%左右,⽽针某些装饰装修⼯程建筑材料价格占建筑⼯程造价⽐重甚⾄更超75%。
因此建筑材料价格上涨最直接的体现就是影响建安⼯程直接费的上涨,进⽽导致建设⼯程造价总投资额度上涨。
1.2 加⼤建筑⼯程施⼯风险系数对于施⼯单位来说,项⽬最⼤的风险是盈亏风险,⽽材料价格调差是否合理是盈亏风险的⼀部分,实践中,施⼯单位为了扩⼤市场占有率,在承接项⽬时有时会存在对投标项⽬没有⾼标准的盈利要求。
苏建价(2008)67号文精编版
关于加强建筑材料价格风险控制的指导意见各市建设局(建委),省各有关委、办、厅、局:为稳定建筑市场秩序,降低建筑材料价格波动的风险,维护建设工程发承包双方的合法权益,根据有关法律、法规,按照发承包双方合理分担建筑材料价格风险的原则,现就加强建筑材料价格风险控制提出如下指导意见,请各市结合本地具体情况贯彻实施。
一、建筑材料价格的大幅波动将严重影响发承包双方对施工合同的正常履行,给工程施工带来潜在的质量安全隐患。
工程施工发承包双方在招投标和施工合同签订过程中,应增强风险防范意识,签订合理的材料价格风险控制条款,明确各方承担风险影响的原则,切实保障建设工程的顺利实施。
二、依法必须招标的房屋建筑及市政基础设施工程,招标人应在招标文件中明确工程计价中的风险范围、控制和处理原则。
发承包双方应当在施工合同中约定:1、工程主要建筑材料包含的材料范围;2、承包方的投标价格中包含的材料价格风险的幅度(一般风险包干幅度不应大于10%);3、当主要建筑材料的价格波动超过投标价格中的风险幅度时的材料价格调整办法。
主要建筑材料是指用量较大,占工程造价比重较高的常用材料,其价格波动对工程造价影响明显。
如发承包双方无约定时,是否为主要建筑材料可按照单位工程投标文件中材料费占单位工程费的百分比来划分:材料费占单位工程费2%以下的各类材料为非主要建筑材料;材料费占单位工程费2%以上,10%以内的各类材料为第一类主要建筑材料;材料费占单位工程费10%以上的各类材料为第二类主要建筑材料。
三、本意见发布前已经签订固定价格施工合同(包括固定总价与固定单价合同),尚未完成工程竣工结算的招投标工程,如果合同中未约定材料价格风险控制条款的,经发承包双方协商一致,可按下述原则签订补充协议,到工程所在地建设行政主管部门备案后调整工程造价。
1、采用固定价格合同形式的:当工程施工期间非主要建筑材料价格上涨或下降的,其差价均由承包人承担或收益;当工程施工期间第一类主要建筑材料价格上涨或下降幅度在10%以内的,其差价由承包人承担或受益,超过10%的部分由发包人承担或受益;当工程施工期间第二类主要建筑材料价格上涨或下降幅度在5%以内的,其差价由承包人承担或受益,超过5%的部分由发包人承担或受益。
关于加强建筑材料价格风险控制的指导意见 苏建价(2008)67号
江苏省建设厅文件苏建价〔2008〕67号关于加强建筑材料价格风险控制的指导意见各市建设局(建委),省各有关委、办、厅、局:为稳定建筑市场秩序,降低建筑材料价格波动的风险,维护建设工程发承包双方的合法权益,根据有关法律、法规,按照发承包双方合理分担建筑材料价格风险的原则,现就加强建筑材料价格风险控制提出如下指导意见,请各市结合本地具体情况贯彻实施。
一、建筑材料价格的大幅波动将严重影响发承包双方对施工合同的正常履行,给工程施工带来潜在的质量安全隐患。
工程施工发承包双方在招投标和施工合同签订过程中,应增强风险防范意识,签订合理的材料价格风险控制条款,明确各方承担风险影响的原则,切实保障建设工程的顺利实施。
二、依法必须招标的房屋建筑及市政基础设施工程,招标人应在招标文件中明确工程计价中的风险范围、控制和处理原则。
发承包双方应当在施工合同中约定:1、工程主要建筑材料包含的材料范围;2、承包方的投标价格中包含的材料价格风险的幅度(一般风险包干幅度不应大于10%);3、当主要建筑材料的价格波动超过投标价格中的风险幅度时的材料价格调整办法。
主要建筑材料是指用量较大,占工程造价比重较高的常用材料,其价格波动对工程造价影响明显。
如发承包双方无约定时,是否为主要建筑材料可按照单位工程投标文件中材料费占单位工程费的百分比来划分:材料费占单位工程费2%以下的各类材料为非主要建筑材料;材料费占单位工程费2%以上,10%以内的各类材料为第一类主要建筑材料;材料费占单位工程费10%以上的各类材料为第二类主要建筑材料。
三、本意见发布前已经签订固定价格施工合同(包括固定总价与固定单价合同),尚未完成工程竣工结算的招投标工程,如果合同中未约定材料价格风险控制条款的,经发承包双方协商一致,可按下述原则签订补充协议,到工程所在地建设行政主管部门备案后调整工程造价。
1、采用固定价格合同形式的:当工程施工期间非主要建筑材料价格上涨或下降的,其差价均由承包人承担或收益;当工程施工期间第一类主要建筑材料价格上涨或下降幅度在10%以内的,其差价由承包人承担或受益,超过10%的部分由发包人承担或受益;当工程施工期间第二类主要建筑材料价格上涨或下降幅度在5%以内的,其差价由承包人承担或受益,超过5%的部分由发包人承担或受益。
济建标字〔2008〕6号关于加强工程建设材料价格风险控制的意见
关于加强工程建设材料价格风险控制的意见2008-10-8 9:20:00 -济南市建设委员会文件济建标字〔2008〕6号关于转发省建设厅《关于加强工程建设材料价格风险控制的意见》的通知各县(市)、区建委(建设局),高新开发区建设局,各有关单位:现将省建设厅《关于加强工程建设材料价格风险控制的意见》(鲁建标字[2008]27号)转发给你们,请遵照执行。
二○○八年九月二十三日抄报:省建设厅、省定额站山东省建设厅鲁建标字[2008]27号关于加强工程建设材料价格风险控制的意见各市建委(建设局)、各有关单位:为稳定建设市场秩序,合理降低工程建设材料价格异常波动带来的风险,切实维护建设工程发承包双方的合法权益,根据《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《建设工程价款结算暂行办法》(财建[2004]369号)、《山东省建筑工程施工发包与承包计价管理办法》(鲁建发[2002]41号)等有关规定,结合我省实际,本着实事求是的原则,提出如下意见,请认真贯彻执行。
一、发承包双方在招投标和施工合同签订过程中,应考虑到施工期内材料价格波动的因素,增强风险防范意识,明确主要材料包括的范围,并合理约定主要材料价格波动的风险幅度及超出幅度后的调整办法,共同分担主要材料价格波动造成的风险,保障建筑工程的顺利实施。
二、发承包双方签订固定价格合同,且合同中未对材料价格风险幅度以及调整办法进行约定或约定不具体的,发承包双方应按照以下原则进行协商、调整,并签订补充条款或补充合同。
1.调整的范围限定于主要材料。
主要材料是指用量较大、占工程造价比例较高的材料,包括的范围以合同约定为准,当合同未对主要材料范围进行明确约定时,则一般应包括如下内容:(1)钢材、木材、水泥、混凝土、砂浆、砂子、碎石、保温材料、防水材料、面砖、石材、管材、管件、电线电缆、灯具、卫生洁具、散热器等。
(2)单种材料合价占单位工程中分专业工程造价(如土建工程造价、装饰工程造价、安装工程造价等)的比例在1%及以上的材料。
5%以内风险范围(济建[2008]111号)
济宁市建委文件济建[2008]111号关于规范建设工程计价风险分担方法的通知各县市区建设局,济宁高新区、北湖旅游度假区建设局,市直有关单位:为维护发承包双方的利益,促进建设市场的稳定发展,建立和谐的社会环境,根据财政部、建设部《关于印发建设工程价款结算暂行办法的通知》(财建[2004]369号)、省建设厅《关于进一步加强工程造价管理工作的通知》(鲁建标字[2006]13号)等有关规定,现对我市建设工程计价中的价格风险分担方法作如下规定:一、建设工程发承包双方应进一步增强风险意识,充分考虑材料价格异常波动对施工安全、工程质量和工期的影响。
工期在6个月以上的建设工程,在招标文件和施工合同中应对价格风险的分担方法进行约定,合理分担价格波动造成的风险。
(一)建设工程价格风险分担的原则:在合同履行期内,工程主要材料的市场价格波动幅度过大时,建设工程的合同价款应予调整。
1、材料市场价格上涨时,承包人承担自主报价低于投标时材料基准价格的风险和双方约定材料市场价格波动幅度以内的风险,发包人承担双方约定材料市场价格波动幅度以外的风险。
2、材料市场价格下落时,承包人承担自主报价低于投标时材料基准价格的风险和双方约定材料市场价格波动幅度以外的风险,发包人承担双方约定材料市场价格波动幅度以内的风险。
材料市场价格波动幅度以材料市场价格波动值(材料市场价格-材料基准价格)与材料基准价格的比值来确定。
材料基准价格为工程所在地造价管理机构在合同基准日(招标工程为投标截止日前28天;非招标工程为订立合同前28天)发布的材料市场信息价格。
材料市场价格风险范围一般在±5%以内约定。
(二)建设工程价格风险分担的调价方法:1、材料市场价格波动幅度上涨(或下落)在约定风险范围内的,承包人的材料报价不调整。
2、材料市场价格波动幅度上涨超过约定风险范围的,调整超过约定风险范围以上的价差,报价调整最高调至材料市场价格。
3、材料市场价格波动幅度下落超过约定风险范围的,调整超过约定风险范围以下的价差,报价调整最低调至材料市场价格。
山东省建设工程造价计价有关问题汇总
工程造价计价有关问题共性问题一、招标控制价编制说明不全面,清单项目特征描述不详尽,存档资料不完善(比如缺少综合单价分析表和工料机汇总表)。
1.控制价编制说明:根据《山东省建设工程工程量清单计价规则》宣贯辅导材料和建设工程造价咨询规范(GB/T 51095-2015)的规定,控制价编制说明一般包括:1.1工程概况1.2招标控制价的编制范围1.3招标控制价的编制依据1.4主要技术经济指标1.5建筑、安装工程费用计算方法及其费用计取说明1.6其他有关说明的问题2.关于描述部分:《山东省建设工程工程量清单计价规则》宣贯辅导材料P28第3条分部分项工程量清单的项目特征的描述原则中有如下规定:2.1分部分项工程量清单的项目特征是确定一个清单项目综合单价的重要依据,在编制的工程量清单中必须对其项目特征进行准确和全面的描述。
项目特征描述的内容按本规则配套的《清单项目及计算规则》中有关项目特征和工程内容的要求,结合技术规范、标准图集、施工图纸,按照拟建工程的工程结构、使用材料及规格或安装位置等实际要求,予以详细而准确的表述和说明,以能满足确定综合单价的需要为前提。
2.2对采用标注图集或施工图纸能够全部满足项目特征描述要求且能计价的,项目特征描述可以直接采用详见××图集或××图号的方式。
但对不能满足项目特征描述要求的,仍应用文字描述进行说明。
虽然对同一个清单项目,由不同的人进行编制,会有不同的描述,但体现项目本质区别的特征和对报价有实质影响的内容都必须描述,这一点是无可质疑的。
3.关于存档资料部分:《山东省建设工程工程量清单计价规则》宣贯辅导材料有以下规定:3.1 P41条文4.1.10计价表格应采用统一格式。
3.2 P73条文5.0.2招标控制价编制使用表格包括:二、工程量清单项目编码缺位(由十二位变成十一位)、清单项目编码重复或不连续,工程量保留小数位数不符合规范规定。
1.分部分项工程量清单的项目编码,应采取十二位阿拉伯数字表示。
鲁建标字2008-27号
鲁建标字[2008]27号--关于加强工程建设材料价格风险控(2009-09-26 20:56:27)标签:房产鲁建标字[2008]27号--关于加强工程建设材料价格风险控制的意见关于加强工程建设材料价格风险控制的意见鲁建标字[2008]27号各市建委(建设局)、各有关单位:为稳定建设市场秩序,合理降低工程建设材料价格异常波动带来的风险,切实维护建设工程发承包双方的合法权益,根据《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《建设工程价款结算暂行办法》(财建[2004]369号)、《山东省建筑工程施工发包与承包计价管理办法》(鲁建发[2002]41号)等有关规定,结合我省实际,本着实事求是的原则,提出如下意见,请认真贯彻执行。
一、发承包双方在招投标和施工合同签订过程中,应考虑到施工期内材料价格波动的因素,增强风险防范意识,明确主要材料包括的范围,并合理约定主要材料价格波动的风险幅度及超出幅度后的调整办法,共同分担主要材料价格波动造成的风险,保障建筑工程的顺利实施。
二、发承包双方签订固定价格合同,且合同中未对材料价格风险幅度以及调整办法进行约定或约定不具体的,发承包双方应按照以下原则进行协商、调整,并签订补充条款或补充合同。
1.调整的范围限定于主要材料。
主要材料是指用量较大、占工程造价比例较高的材料,包括的范围以合同约定为准,当合同未对主要材料范围进行明确约定时,则一般应包括如下内容:(1)钢材、木材、水泥、混凝土、砂浆、砂子、碎石、保温材料、防水材料、面砖、石材、管材、管件、电线电缆、灯具、卫生洁具、散热器等。
(2)单种材料合价占单位工程中分专业工程造价(如土建工程造价、装饰工程造价、安装工程造价等)的比例在1%及以上的材料。
(3)工程所在市工程造价管理机构规定的其他主要材料种类。
2.主要材料价格发生波动时,波动幅度在±5%以内(含5%)的,其价差由承包人承担或受益;波动幅度超出±5%的,其超出部分的价差由发包人承担或受益。
山东省住房和城乡建设厅关于进一步加强建设工程质量安全管理的意见-
山东省住房和城乡建设厅关于进一步加强建设工程质量安全管理的意见正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 山东省住房和城乡建设厅关于进一步加强建设工程质量安全管理的意见建设工程质量安全涉及人民群众生命财产安全,是一切工程建设的生命线。
为深刻吸取上海“11.15”特大火灾事故教训和青州“10.3”墙体倒塌较大事故教训,进一步加强建设工程质量安全管理工作,有效落实政府属地管理责任、行业监督管理责任和企业主体责任,切实维护人民群众的根本利益,现提出如下意见。
一、大力整顿规范建筑市场秩序(一)严格执行工程建设法定程序和制度。
新建、改建、扩建建设工程(包括修缮和装饰装修工程)都必须严格履行法定建设程序,凡是未办理规划许可、施工图审查、质量安全报监、施工许可等手续或手续不全的,不得开工建设。
属于政府投资工程的,开工前建设单位必须在当地新闻媒体上公示法定建设程序和制度履行情况,未公示的,主管部门不予批准开工建设、不予拨付建设资金。
对未经批准或手续不全开工的,要依法停止项目施工,严肃追究建设单位及法定代表人责任,属于使用财政资金的要停止资金拨付并暂停审批其新上建设项目;对参与建设的开发、施工、监理单位,暂扣企业资质证书和项目负责人、总监理工程师执业资格证书六个月以上;对参与建设的外埠企业一律清出当地建筑市场。
(二)进一步规范工程承发包行为。
依法应当招标的建设工程必须通过招标方式选择参建队伍,邀请招标的必须按规定程序报批。
建设单位必须把工程项目的勘察、设计、施工、监理发包给具备相应资质的单位,不得以任何名义肢解发包。
全部使用国有资金投资或者国有资金投资占主导地位的建设工程,必须依法进行公开招标,突出工程量清单计价方式,不得以其他方式规避招标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
山东省建设厅关于加强工程建设材料价格风险控制的意见
【法规类别】基本建设
【发文字号】鲁建标字[2008]27号
【发布部门】山东省住房和城乡建设厅
【发布日期】2008.09.02
【实施日期】2008.09.02
【时效性】失效
【效力级别】地方规范性文件
【失效依据】山东省住房和城乡建设厅关于公布规范性文件清理结果的通知
山东省建设厅关于加强工程建设材料价格风险控制的意见
(鲁建标字〔2008〕27号)
各市建委(建设局)、各有关单位:
为稳定建设市场秩序,合理降低工程建设材料价格异常波动带来的风险,切实维护建设工程发承包双方的合法权益,根据《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《建设工程价款结算暂行办法》(财建[2004]369号)、《山东省建筑工程施工发包与承包计价管理办法》(鲁建发[2002]41号)等有关规定,结合我省实际,本着实事求是的原则,提出如下意见,请认真贯彻执行。
一、发承包双方在招投标和施工合同签订过程中,应考虑到施工期内材料价格波动的
因素,增强风险防范意识,明确主要材料包括的范围,并合理约定主要材料价格波动的风险幅度及超出幅度后的调整办法,共同分担主要材料价格波动造成的风险,保障建筑工程的顺利实施。
