岩溶与岩溶充填物地质隧道施工

据中国新闻网于2007年12月18日公布的消息,中国现在大概完成了国家高速公路网规划总里程40%左右,约53000公里,通车里程位居世界第二位。“蜀道难,难于上青天”,深受交通不便之苦的重庆人,多么渴望冲出大山,踏上平坦大道,在中央和地方各级政府及广大人民群众的支持下,在2007年底,重庆市高速公路通车里程达到了1049公里。认真回顾总结在山岭重丘区修建长大隧道的施工经验,是一件十分有意义的事情。水江至武隆段,尤其是由BJ1总监办(西安方舟)监理的9个标段,全部位于武隆县的大山地段,武隆县地形、地质、地貌复杂,属“喀斯特”地形地貌,号称“地质画廊”,在这里修建高速公路,有人认为是“五毒俱全”,难度极大。应当说名副其实,并不夸张。

一、工程概况

由我单位担负施工的B8合同段,管区起讫里程:右线K27+835~K30+945.036长3110.036m,左线ZK27+800~ZK30+944.098长3144.098m;合同价:1.46921498亿元;管区内主要工程为xx特长隧道,位于重庆市武隆县xx镇一心村和刘丰村2社之间,隧道进口位于一心村,距xx镇约1.5公里;隧道出口位于刘丰村2社,距xx镇中心约2公里。进口有原老319国道公路从xx水泥厂的厂区北侧通过,至郭溪沟电站的支公路与之相连。出口西侧有武隆至南川省道公路穿过,并有简易公路直达隧道口。xx隧道右洞K27+845~K30+895,长3050m,左洞ZK27+800~ZK30+899.38,长3099.38m;衬砌内轮廓线:限宽10.5米,限高5米,三心圆曲墙半圆拱设计,拱部半径5.5米,边墙半径8.5米,净宽10.79米,净高7米,内净空面积64.25平方;主要技术指标:设计时速80公里/小时,设计交通量:2009年9228辆/日,行车道宽度:2×3.75米;隧道中部有半径为4000米的圆曲线,在进口有半径为50000米的竖曲线,其余为直线,由进口向出口方向为1.95%的纵坡,下坡;隧道内设计有4个车行横洞,9个人行横洞,30千瓦的风机近期为16台;

xx隧道进口顶部为灰岩形成的陡崖,崖高560米,陡崖岩体在自然风化应力及岩体自重的作用下,岩体发生变形及断裂,顺陡崖岩体的边缘形成卸荷裂隙,随着裂隙的加深加宽,在构造裂隙的共同作用下,岩体最终被切割脱离母岩,形成危岩,稳定性差,在进行洞口施工放炮的影响下,有产生局部岩块崩塌的可能。陡崖下面就是郭溪沟河,河对面又是陡崖,进口出洞紧接着B7标的郭溪沟中桥,中桥过去又紧接着是羊角隧道的出口,场地非常狭窄,在设计文件和合同文件中明确指出进口就不存在进洞作业的可能。

本隧道主要地质问题是岩溶、岩溶充填物及岩溶水,我们采取了监控量测和TSP超前地质预报,并采用超前地质探孔进行验证,根据探测结果进行了合理、有效的处治;隧址区属亚热带湿润季风气候区,以多雨、多雾、寒冷为特点,雨量充沛、四季分明。

开工日期2005年12月21日,计划竣工日期2008年6月25日。

二、出口进洞条件和施工方法:

由于出口洞口段地形平缓,地质不良,为崩坡积块碎石土,极其松散破碎,进洞采用了单侧壁导坑(CD)法施工施工。左洞出口由于在2005年年底进行50米路基开挖引发隧道左侧大面积古滑坡体的再次滑移,造成停工近一年之久。右洞自进洞以来,地质情况一直不好,溶洞充填物占多数地段,间或出现一些小规模的溶洞,因此一直采用上下导坑、上导坑预留核心土分部开挖的方法,进场了小型挖掘机,主要以人工、风镐、风铲开挖,采用20号的工字钢加工成钢拱架进行初期支护,超前支护采用了注浆小导管,在洞口还采用了大管棚30米。往里大部分是溶洞充填物,无水状态,进到1000米时,出现了多处溶洞空腔,有没水的,也有有水的,右洞出口在K30+040处,由于溶洞充填物富水严重,发生了塌方。变更区段达2308米,占原设计的37.5%,变更金额达4479.9万元,占原设计的36.3%;进度严重滞后,为了赶工期,我们只好在正洞过了4号车行横洞之后,首先打通横通道,通过横通道开辟左洞的作业面,加快施工进度。

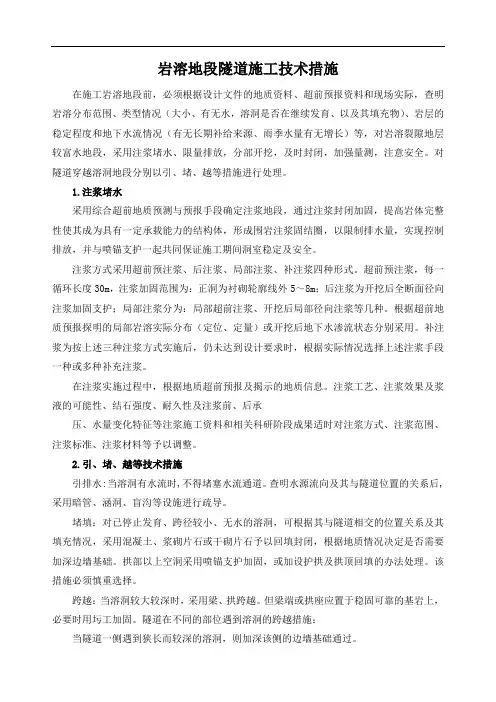

四、岩溶处治方案和技术措施

左洞出口的一次较大溶洞的情况和处治措施---于2007年7月17日,左洞出口开挖至ZK29+833时出现溶洞,溶洞顶及侧壁为近似水平状灰岩,底部为黄色淤泥质充填物,溶洞宽10米多,高4米多,呈不规则形状,往进口方向和右洞方向斜插入隧道范围,当即决定立即停止掌子面掘进,进行超前地质预报,探明溶洞发育规律,底部采用坑探查明溶洞充填物深度,对溶洞顶及侧壁5米范围内进行锚喷网支护。到2007年7月26日,掌子面开挖至ZK29+815时,原伸向进口的溶洞被打通,隧道右侧拱腰处溶洞向右洞方向延伸,溶洞口近似椭圆形(高5米,宽10米),洞壁光滑,有白色碳酸钙结晶体出现,柱状,像石笋。走进去150米没到头,说明与右洞相连。掌子面背后有一道竖向裂缝,并有两股水流出,流量100方/小时,同时通过坑探,探明隧道底部溶洞充填物深度为4~5m。施工方案为:(1)、ZK29+833~ZK29+815段采用钢筋混凝土二次衬砌,底部溶洞充填物采用浆砌片石换填,右侧溶腔采用2.0m厚C25混凝土墙封堵,墙后采用干码片石堆填反压。

(2)、ZK29+815~ZK29+795段因右侧壁出现较大溶洞及涌水,采用钢拱架和锚喷网进行加强支护,二衬采用钢筋混凝土加厚处理,溶洞口采用2米厚C25混凝土墙封堵,墙后采用干码片石堆填反压。

(3)、ZK29+813处出水采用¢1.0m钢筋混凝土圆管埋置于仰拱以下,引至ZK29+833

处溶洞,通过溶洞排出,通向右洞的岩溶水管道不能堵塞,待右洞开挖揭露溶洞时再处理。

施工时我们加强了超前地质探测,防止出现突水突泥等安全事故;加强了监控量测与地质观测;保持原有岩溶管道排水系统的通畅,防止浇筑混凝土时堵塞岩溶管道,确保暗埋涵管排水畅通,暗埋排水管入水口设置了片石反滤层(利用干码反压片石),口部以无纺布包裹防堵塞;本段环向排水盲沟和横向连接排水管加密至5m一环,ZK29+813集中出水处环向盲沟以三根¢50mm环向打孔波纹管作为一道盲沟;出口方向溶洞处理段延长5m至ZK29+838作为过渡,以确保结构安全,分别在ZK29+838、ZK29+815增加沉降缝。
