脚手架验收操作手册

合集下载

脚手架检查与验收

脚手架检查与验收

脚手架检查与验收脚手架是建筑工程中常用的临时性结构,用于支撑工人、材料和设备。

为了确保施工安全和质量,脚手架的检查与验收是至关重要的环节。

本文将详细介绍脚手架检查与验收的标准格式,以确保施工过程中的安全性和稳定性。

一、脚手架检查标准格式1. 脚手架基本信息- 脚手架名称:XXXX- 施工单位:XXXX- 脚手架类型:XXXX- 脚手架高度:XXXX- 脚手架搭设日期:XXXX- 脚手架拆除日期:XXXX2. 脚手架搭设情况- 脚手架搭设位置:XXXX- 脚手架搭设图纸:XXXX- 脚手架搭设方案:XXXX- 脚手架搭设人员:XXXX- 脚手架搭设材料:XXXX3. 脚手架安全检查- 脚手架立杆:检查立杆是否坚固、垂直、无倾斜、无裂缝等。

- 脚手架水平杆:检查水平杆是否牢固、水平、无变形等。

- 脚手架斜杆:检查斜杆是否正确设置、无松动、无断裂等。

- 脚手架连接件:检查连接件是否完整、无损坏、无锈蚀等。

- 脚手架钢管:检查钢管是否无变形、无裂纹、无腐蚀等。

- 脚手架脚手板:检查脚手板是否平整、无破损、无松动等。

- 脚手架安全网:检查安全网是否完好、无破损、无脱落等。

- 脚手架防护栏杆:检查栏杆是否牢固、高度是否符合要求等。

- 脚手架其他部件:检查其他脚手架部件是否完好、无缺失等。

4. 脚手架验收记录- 验收人员:XXXX- 验收日期:XXXX- 验收结论:XXXX- 验收意见:XXXX- 验收签字:XXXX二、脚手架验收标准格式1. 脚手架基本信息- 脚手架名称:XXXX- 施工单位:XXXX- 脚手架类型:XXXX- 脚手架高度:XXXX- 脚手架搭设日期:XXXX- 脚手架拆除日期:XXXX2. 脚手架验收内容- 脚手架搭设是否符合图纸和方案要求。

- 脚手架是否搭设牢固、稳定。

- 脚手架是否设置了必要的安全措施,如安全网、防护栏杆等。

- 脚手架是否存在明显的安全隐患,如松动、倾斜、断裂等。

- 脚手架是否满足使用要求,如平整的脚手板、无破损的连接件等。

脚手架检查与验收

脚手架检查与验收

脚手架检查与验收一、引言脚手架是建造工程中常用的暂时结构,用于支撑工人、材料和设备,提供安全的工作平台。

为了确保脚手架的安全可靠性,本文将详细介绍脚手架的检查与验收标准。

二、脚手架检查1. 脚手架搭建前检查在搭建脚手架之前,需要对工地进行详细的勘察和规划,确保脚手架的搭建符合安全要求。

以下是搭建前的检查事项:- 确保施工地点的地面平整、坚实,并无障碍物。

- 检查脚手架所需的材料和工具是否齐全,并进行质量检查。

- 检查脚手架设计方案是否符合相关标准和规范。

2. 脚手架搭建过程中的检查脚手架搭建过程中需要进行多次检查,以确保每一个步骤都符合安全要求。

以下是搭建过程中的检查事项:- 检查脚手架的基础是否稳固,是否采取了适当的加固措施。

- 检查脚手架的立杆、横杆和斜杆是否坚固连接,是否采取了适当的支撑和固定措施。

- 检查脚手架的水平度和垂直度是否符合要求。

- 检查脚手架的承重能力是否满足工作需求。

3. 脚手架使用前的检查在使用脚手架之前,需要对其进行最后一次检查,以确保其安全可靠。

以下是使用前的检查事项:- 检查脚手架的外观是否完好,无明显损坏和变形。

- 检查脚手架的连接件是否紧固,无松动和脱落。

- 检查脚手架的防护设施是否完善,如安全扶手、脚踏板等。

三、脚手架验收1. 脚手架搭建完成后的验收在脚手架搭建完成后,需要进行验收,以确保其符合安全要求。

以下是验收的主要内容:- 检查脚手架的搭建是否按照设计方案进行,是否符合相关标准和规范。

- 检查脚手架的稳定性和承重能力是否满足要求。

- 检查脚手架的防护设施是否完善,如安全扶手、脚踏板等。

2. 脚手架使用期间的定期检查在脚手架使用期间,需要进行定期检查,以确保其安全可靠。

以下是定期检查的事项:- 检查脚手架的外观是否有损坏和变形。

- 检查脚手架的连接件是否紧固,无松动和脱落。

- 检查脚手架的防护设施是否完好。

3. 脚手架拆除后的验收在脚手架拆除后,需要进行最后一次验收,以确保拆除过程安全无误。

脚手架检查与验收规范

脚手架检查与验收规范

扣件式脚手架检查与验收一、扣件式脚手架构造要求1、纵向水平杆构造纵向水平杆宜设置在立杆内侧,长度不宜小于3 跨;纵向水平杆接长宜采用对接扣件连接,也可采用搭接。

采用对接扣件应交织布置,两根相邻纵向水平杆的接头不宜设置在同步或者同跨内,不同步或者不同跨两个相邻接头在水平方向错开的距离不应小于500mm 各接头中心至最近主节点的距离不宜大于纵距的1/3;搭接长度不应小于1m,应等间距设置3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm 纵向水平杆设置在横向杆上时,应等间距布置,且间距不应大于400mm2、横向水平杆的构造主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

主节点处两个直角扣件的中心距不应大于150mm 在双排脚手架中,靠墙一端的外伸长度a 不应大于0.4l,且不应大于500mm3、脚手架必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mmt 的立杆上。

横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1R1 靠边坡上方的立杆轴线到边坡的距离不应小于500mm4、立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

立杆上的对接扣件应交织布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm 各接头中心至主节点的距离不宜大于步距的1/3;搭接长度不应小于1m 应采用不少于 2 个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm 立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m 。

5、连墙件的布置应符合下列规定:宜挨近主节点设置,偏离主节点的距离不应大于300mm 一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建造物的层高,并不大于4m (2 步。

脚手架工程验收规范

脚手架工程验收规范

脚手架工程验收规范一、工程概况本项目为脚手架工程验收规范,工程地点位于XX市XX区,建筑主体为钢筋混凝土结构,共有XX层,建筑高度约为XX米。

本工程脚手架搭设主要用于主体结构施工、装修施工及安全防护。

为确保施工安全和工程质量,根据《建筑施工安全生产管理条例》、《建筑施工脚手架安全技术规范》等相关规定,结合本工程实际情况,特制定本施工方案。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,了解工程特点及施工要求,明确脚手架搭设的位置、高度、跨度等参数。

2. 编制脚手架施工方案,明确施工工艺、施工顺序、施工方法及安全防护措施。

3. 组织技术交底,对施工人员进行脚手架搭设、拆除及安全操作等方面的培训。

4. 准备相关技术资料,包括施工方案、施工图纸、验收规范等。

(二)、物资准备工作1. 根据脚手架搭设需求,计算主要材料需用量,包括钢管、扣件、脚手板、安全网等。

2. 准备合格的材料,要求如下:(1)钢管:符合GB/T 3092-2015标准,表面光滑、无裂纹、无锈蚀。

(2)扣件:符合GB 15831-2006标准,材质为铸钢或锻钢,表面光滑、无裂纹、无变形。

(3)脚手板:采用符合GB/T 19434-2009标准的木质或钢质脚手板,要求平整、无腐朽、无翘曲、无破损。

(4)安全网:采用符合GB 5725-2009标准的密目式安全网,要求网孔均匀、强度高、耐老化。

3. 准备施工机具,包括扳手、榔头、卷尺、梯子等。

4. 准备安全防护用品,包括安全帽、安全带、防滑鞋、防护手套等。

5. 建立材料验收制度,确保所有材料符合国家标准和施工要求。

6. 合理安排材料供应,确保施工进度不受影响。

三、一般规定1. 本工程脚手架施工应严格遵守《建筑施工安全生产管理条例》、《建筑施工脚手架安全技术规范》以及相关国家法律法规和标准的规定。

2. 脚手架施工前,必须对施工现场进行全面检查,确保施工现场的安全、环保、文明施工条件满足要求。

脚手架搭设验收规范图解(工程科)

脚手架搭设验收规范图解(工程科)

脚手架搭设、验收规范图解脚手架是土木工程施工的重要设施,是为保证高处作业安全、顺利进行施工而搭设的工作平台或作业通道。

在结构施工、装修施工和设备管道的安装施工中,都需要按照操作要求搭设脚手架。

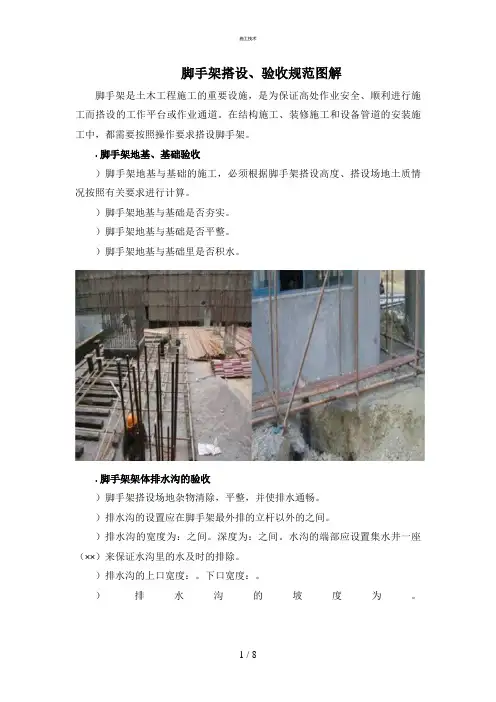

. 脚手架地基、基础验收)脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况按照有关要求进行计算。

)脚手架地基与基础是否夯实。

)脚手架地基与基础是否平整。

)脚手架地基与基础里是否积水。

. 脚手架架体排水沟的验收)脚手架搭设场地杂物清除,平整,并使排水通畅。

)排水沟的设置应在脚手架最外排的立杆以外的之间。

)排水沟的宽度为:之间。

深度为:之间。

水沟的端部应设置集水井一座(××)来保证水沟里的水及时的排除。

)排水沟的上口宽度:。

下口宽度:。

)排水沟的坡度为。

正确不正确. 脚手架垫板、底托的验收)脚手架垫板、底托的验收是根据脚手架高度及承载来定的。

)以下脚手架的垫板规格是(宽度大于、厚度大于)、保证每根立杆必须摆放在垫板中间部位、垫板面积不得小于㎡。

)以上承载脚手架的底部垫板的厚度必须经过严格计算。

)脚手架底托必须摆放在垫板中心部位。

)脚手架底托宽度大于厚度不得小于。

正确不正确. 脚手架扫地杆的验收)扫地杆必须与立杆连接,不得扫地杆与扫地杆之间连接。

)扫地杆水平高差不得大于,距边坡的距离不得小于。

)纵向扫地杆应采用直角扣件固定在距底座上皮不大于处的立杆上。

)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

. 脚手架主体验收标准)脚手架主体验收是根据施工需要经过计算,如安装普通脚手架立杆间距必须小于。

大横杆间距必须小于。

小横杆间距必须小于。

建筑承载的脚手架必须按照计算要求验收。

一般脚手架的荷载不得超过每平方米公斤,特殊脚手架必须另行计算。

同跨内不能超过两个工作面。

)立杆的垂直偏差应根据架体高度来验收,并同时控制其绝对差值:当架体低于米时,立杆偏差不大于厘米。

架高在米至米之间,立杆偏差不大于厘米。

脚手架验收规范

脚手架验收规范

脚手架验收规范【脚手架验收规范】1. 引言脚手架是建筑施工中常用的设备,为了确保脚手架的安全和质量,必须进行验收工作。

本旨在制定脚手架验收的详细规范,为施工单位和验收单位提供参考,保障脚手架的安全使用。

2. 验收前准备2.1 确定验收日期和时间,通知相关参与方;2.2 准备验收所需的工具和设备,包括测量工具、测试仪器等;2.3 编制验收计划,明确验收的步骤和内容;2.4 接收施工单位提交的脚手架材料和设计图纸,核对是否符合要求。

3. 脚手架材料验收3.1 钢管材质、规格和长度符合要求;3.2 连接件的类型、规格、数量符合要求;3.3 视觉检查钢管和连接件表面是否存在明显的损伤和腐蚀;3.4 对组装好的脚手架材料进行抽样,进行强度和耐压试验;3.5 验收材料质量合格后,进行标识和登记。

4. 脚手架设计验收4.1 验证脚手架的构造是否符合设计要求;4.2 检查设计图纸中的主要参数和尺寸是否符合实际情况;4.3 核对设计图纸中的荷载要求和脚手架所能承载的荷载;4.4 确认设计图纸是否包含必要的施工和安全要求;4.5 验收设计文件并进行记录。

5. 脚手架搭设验收5.1 搭设前进行脚手架基础土壤的勘察和检测;5.2 验证脚手架的安全、稳定性和可靠性;5.3 检查脚手架的垂直度和水平度;5.4 检查脚手架的支撑、固定和扣件连接是否符合要求;5.5 进行脚手架的荷载试验,验证其承载能力;5.6 完成脚手架的搭设验收后进行标识和登记。

6. 脚手架使用验收6.1 检查脚手架的使用前准备工作,如周围环境、基础检查等;6.2 验证脚手架所设置的上下水平台、楼梯和安全设施符合要求;6.3 对脚手架进行视觉检查,排除存在的安全隐患;6.4 检查脚手架人员的培训和持证情况;6.5 进行脚手架的使用试验,验证其稳定性和安全性;6.6 完成脚手架的使用验收后进行标识和登记。

7. 验收报告及记录7.1 制作脚手架验收报告,详细记录验收过程和结果;7.2 完成验收报告后,提交给相关参与方并保留备案;7.3 对发现的问题和缺陷进行整改,并进行跟踪验收;7.4 完成整改工作后,更新脚手架使用登记册;7.5 归档所有相关的脚手架验收和记录。

脚手架检查与验收

脚手架检查与验收

脚手架检查与验收
标题:脚手架检查与验收
引言概述:
脚手架是建筑施工中常用的临时性工作平台,为了确保施工安全和质量,脚手架的检查与验收是非常重要的环节。

本文将详细介绍脚手架检查与验收的内容和步骤。

一、脚手架搭建前的检查
1.1 确认脚手架搭建地点是否符合要求
1.2 检查搭建脚手架所需的材料和工具是否完备
1.3 检查脚手架搭建方案和设计图纸是否符合规范要求
二、脚手架搭建过程中的检查
2.1 检查脚手架搭建的工艺流程是否符合规范
2.2 检查脚手架搭建的工人是否持证上岗
2.3 检查脚手架搭建的质量和安全措施是否到位
三、脚手架使用前的检查
3.1 检查脚手架的结构是否完整,无损坏
3.2 检查脚手架的连接件是否紧固可靠
3.3 检查脚手架的支撑和固定是否牢固稳定
四、脚手架使用过程中的检查
4.1 定期检查脚手架的使用情况,发现问题及时处理
4.2 检查脚手架的承重情况,不得超过设计要求
4.3 检查脚手架的安全设施是否完善,如扶手、护栏等
五、脚手架拆除前的验收
5.1 检查脚手架拆除前的安全措施是否到位
5.2 检查脚手架拆除过程中是否有人员受伤
5.3 对脚手架拆除后的场地进行清理和整理,确保无安全隐患
结论:
脚手架的检查与验收是保障施工安全和质量的重要环节,只有严格按照规范要求进行检查与验收,才能有效预防事故的发生,确保施工的顺利进行。

建议相关施工单位和工人严格遵守相关规定,认真履行脚手架检查与验收的责任。

脚手架验收程序

脚手架验收程序

脚手架验收程序在建筑施工中,脚手架是一项至关重要的临时性设施,它为施工人员提供了作业平台和安全保障。

为了确保脚手架的质量和安全性,严格的验收程序必不可少。

接下来,让我们详细了解一下脚手架的验收程序。

一、验收前的准备工作在进行脚手架验收之前,需要做好充分的准备工作。

首先,施工单位应完成脚手架的搭建工作,并按照设计要求和相关规范进行自查自纠。

自查内容包括脚手架的构配件质量、杆件的连接、基础的稳定性、防护设施的设置等方面。

同时,施工单位应准备好相关的施工资料,如脚手架的施工方案、构配件的质量证明文件、检测报告等。

这些资料将作为验收的重要依据。

此外,验收人员应熟悉脚手架的设计要求、施工方案以及相关的规范标准,为验收工作做好技术准备。

二、验收人员的组成脚手架的验收应由项目经理组织,项目技术负责人、施工员、安全员、架子工班组长等相关人员参加。

必要时,还可以邀请监理单位的监理工程师参与验收。

验收人员应具备一定的专业知识和经验,能够准确判断脚手架是否符合要求。

其中,架子工班组长对脚手架的搭建过程最为熟悉,能够提供实际操作中的相关信息;安全员则侧重于检查安全防护设施的设置是否到位;项目技术负责人则从技术角度对脚手架的稳定性、承载能力等进行评估。

三、验收的内容和标准1、构配件的质量检查脚手架的钢管、扣件、脚手板等构配件是否符合国家标准和施工方案的要求。

钢管应无弯曲、压扁、裂缝等缺陷;扣件应无裂缝、变形、滑丝等问题;脚手板应无断裂、腐朽等现象。

对构配件进行抽样检测,检测其力学性能是否符合要求。

2、基础的稳定性检查脚手架基础的处理是否符合方案要求。

基础应平整、坚实,能够承受脚手架的荷载。

对于设置在地面上的脚手架,应检查地基的承载能力是否满足要求;对于设置在楼板上的脚手架,应检查楼板的承载能力是否经过验算,并采取了相应的加固措施。

3、杆件的连接检查立杆、横杆、剪刀撑等杆件的连接是否牢固可靠。

立杆的连接应采用对接扣件,相邻立杆的接头不应在同步内;横杆的连接应采用直角扣件,相邻横杆的接头应错开布置。

脚手架检查与验收

脚手架检查与验收

脚手架检查与验收一、引言脚手架是建造施工中必不可少的工具,它为工人提供了安全、稳定的工作平台。

然而,脚手架的使用必须符合相关的安全标准和规定。

本文将详细介绍脚手架的检查与验收流程,以确保施工过程中的安全性和可靠性。

二、检查与验收流程1. 前期准备在进行脚手架检查与验收之前,需要准备以下工具和材料:- 安全帽、安全鞋、安全绳等个人防护装备;- 测量工具,如测距仪、水平仪等;- 脚手架检查表格,用于记录检查结果。

2. 外观检查首先,对脚手架的外观进行检查,确保其没有明显的损坏或者变形。

检查时应注意以下事项:- 检查脚手架的主体结构是否完好,如立杆、横杆、纵杆等;- 检查脚手架连接件是否紧固可靠,如螺栓、销子等;- 检查脚手架的防护栏杆是否完整、坚固。

3. 基础检查脚手架的基础是其稳定性的关键,因此需要对脚手架的基础进行检查。

具体步骤如下:- 检查脚手架的基础是否平整、坚固,是否有明显的沉陷或者松动;- 检查脚手架的基础是否符合设计要求,如基础宽度、深度等;- 检查脚手架的基础是否有防滑措施,以确保工人的安全。

4. 安全设施检查脚手架的安全设施是保障工人安全的重要组成部份,因此需要对安全设施进行检查。

具体步骤如下:- 检查脚手架的安全网是否完好,是否有破损或者松动;- 检查脚手架的防护栏杆是否符合要求,高度是否合适,是否有缺陷;- 检查脚手架的梯子是否稳固,是否有滑动或者倾斜的现象。

5. 使用限制检查脚手架的使用限制是为了保证其安全和稳定,因此需要对使用限制进行检查。

具体步骤如下:- 检查脚手架的最大承载能力是否符合要求;- 检查脚手架的使用范围是否符合要求,是否超出设计高度限制;- 检查脚手架的使用方式是否正确,如是否正确搭设、正确使用支撑件等。

6. 动态检查除了静态检查外,还需要进行动态检查,以确保脚手架在使用过程中的稳定性。

具体步骤如下:- 检查脚手架在使用过程中是否有明显的晃动或者变形;- 检查脚手架在使用过程中是否有异常声音或者松动的现象;- 检查脚手架的工作平台是否水平稳定。

建筑工程脚手架工程检查验收方案

建筑工程脚手架工程检查验收方案

建筑工程脚手架工程检查验收方案一、检查验收前准备工作:1.确定脚手架搭设的单位和负责人,明确检查验收的责任和要求;2.明确脚手架搭设的位置和范围,确保符合相关法规和标准要求;3.检查脚手架搭设的材料和施工工艺,确保符合设计要求和安全标准;4.制定脚手架搭设的计划和进度安排,确保按时按质完成工程;5.配备必要的检查和验收工具,如测量仪器、检测设备等。

二、现场脚手架搭设的检查验收:1.立柱和立杆的检查:(1)检查立柱和立杆的立柱脚扣件是否牢固,无松动或破损现象;(2)检查立柱和立杆的焊接点是否牢固,无裂纹或破损现象;(3)检查立柱和立杆的竖向和水平度是否符合设计要求,无倾斜或偏差;(4)检查立柱和立杆的防锈处理是否完好,无锈蚀或腐蚀现象。

2.横杆和斜杆的检查:(1)检查横杆和斜杆的连接件是否牢固,无松动或脱落现象;(2)检查横杆和斜杆的焊接点是否牢固,无裂纹或破损现象;(3)检查横杆和斜杆的长度是否符合设计要求,无缺漏或多余;(4)检查横杆和斜杆的防锈处理是否完好,无锈蚀或腐蚀现象。

3.钢管和连接件的检查:(1)检查钢管和连接件的连接是否牢固,无松动或脱落现象;(2)检查钢管和连接件的防锈处理是否完好,无锈蚀或腐蚀现象;(3)检查钢管和连接件的规格和尺寸是否符合设计要求,无异物或破损;(4)检查钢管和连接件的标识是否清晰可见,无模糊或脱落现象。

4.安全设施的检查:(1)检查脚手架的安全网、安全扶手、安全门等安全设施是否完整;(2)检查安全设施的固定和连接件是否牢固,无松动或脱落现象;(3)检查安全设施的功能是否正常,能否起到预期的安全作用;(4)检查安全设施的清洁和维护情况,无损坏或脏污现象。

5.脚手架的荷载和稳定性检查:(1)检查脚手架的荷载是否符合设计要求,无过载或超负荷现象;(2)检查脚手架的支撑和固定是否稳固,无晃动或移位现象;(3)检查脚手架的水平度是否符合设计要求,无倾斜或不平整现象;(4)检查脚手架的整体稳定性和承重能力是否符合安全标准。

脚手架检查与验收

脚手架检查与验收

脚手架检查与验收引言概述:脚手架在建筑施工中起着至关重要的作用,但如果脚手架质量不过关或者安装不到位,将会对施工安全造成严重影响。

因此,进行脚手架检查与验收是非常重要的工作,可以有效确保施工现场的安全。

本文将详细介绍脚手架检查与验收的相关内容。

一、脚手架结构检查1.1 立杆和横杆的连接是否牢固:检查脚手架立杆和横杆之间的连接是否牢固,是否有松动或者变形的情况。

1.2 脚手架的基础是否牢固:检查脚手架的基础是否牢固,是否有下沉或者倾斜的情况。

1.3 脚手架的横向和纵向支撑是否齐全:检查脚手架的横向和纵向支撑是否齐全,是否满足承载要求。

二、脚手架材料检查2.1 脚手架材料的质量是否合格:检查脚手架材料的质量是否符合相关标准,是否存在裂纹或者变形的情况。

2.2 脚手架材料的数量是否足够:检查脚手架材料的数量是否足够,是否能够支撑整个脚手架的搭建。

2.3 脚手架材料的存放是否合理:检查脚手架材料的存放是否合理,是否会受到外界因素的影响。

三、脚手架安全设施检查3.1 脚手架的防护栏杆是否完整:检查脚手架的防护栏杆是否完整,是否符合相关安全规定。

3.2 脚手架的防护网是否齐全:检查脚手架的防护网是否齐全,是否能够有效防止物品从高处坠落。

3.3 脚手架的安全标识是否清晰可见:检查脚手架的安全标识是否清晰可见,是否能够提醒施工人员注意安全。

四、脚手架使用前验收4.1 脚手架搭建是否符合要求:在使用脚手架之前,要对脚手架的搭建进行验收,确保符合相关要求。

4.2 脚手架的稳定性是否满足要求:验收脚手架的稳定性,确保在使用过程中不会出现倾斜或者晃动的情况。

4.3 脚手架的安全设施是否完善:验收脚手架的安全设施,确保防护措施完善,保障施工人员的安全。

五、脚手架使用中定期检查5.1 定期检查脚手架的连接部位:定期检查脚手架的连接部位,确保连接牢固,没有松动或者损坏的情况。

5.2 定期检查脚手架的支撑部位:定期检查脚手架的支撑部位,确保支撑稳固,没有倾斜或者下沉的情况。

脚手架检查与验收

脚手架检查与验收

脚手架检查与验收一、引言脚手架是建筑施工中常用的临时性支撑结构,它在工程施工过程中起到支撑、搭设工人和材料的作用。

为了确保施工安全和质量,脚手架的检查与验收是必不可少的环节。

本文将详细介绍脚手架检查与验收的标准格式及相关要求。

二、脚手架检查标准格式1. 脚手架基本信息- 脚手架搭设位置、高度、长度等基本信息。

- 脚手架使用的材料、型号、规格等详细信息。

2. 脚手架搭设前检查- 检查脚手架搭设前的基础是否稳固、平整。

- 检查脚手架搭设区域是否有障碍物、施工垃圾等。

- 检查脚手架搭设区域是否有电线、管道等重要设施,是否需要采取保护措施。

3. 脚手架搭设过程检查- 检查脚手架的搭设是否按照设计要求进行。

- 检查脚手架的结构是否稳定牢固,是否有松动、变形等情况。

- 检查脚手架的连接件是否完好,是否有损坏、缺失等情况。

4. 脚手架使用期间检查- 定期检查脚手架的结构是否存在松动、变形等情况。

- 定期检查脚手架的连接件是否完好,是否有损坏、缺失等情况。

- 检查脚手架的安全设施是否完善,如扶手、防护网等。

5. 脚手架拆除前检查- 检查脚手架的使用期限是否到期,是否需要延长使用时间。

- 检查脚手架的结构是否存在严重的松动、变形等情况。

- 检查脚手架的连接件是否完好,是否有损坏、缺失等情况。

三、脚手架验收标准格式1. 脚手架基本信息- 脚手架搭设位置、高度、长度等基本信息。

- 脚手架使用的材料、型号、规格等详细信息。

2. 脚手架搭设验收- 检查脚手架的搭设是否按照设计要求进行。

- 检查脚手架的结构是否稳定牢固,是否有松动、变形等情况。

- 检查脚手架的连接件是否完好,是否有损坏、缺失等情况。

3. 脚手架使用验收- 检查脚手架的使用期限是否到期,是否需要延长使用时间。

- 检查脚手架的结构是否存在严重的松动、变形等情况。

- 检查脚手架的连接件是否完好,是否有损坏、缺失等情况。

- 检查脚手架的安全设施是否完善,如扶手、防护网等。

脚手架搭建验收

脚手架搭建验收

脚手架搭建验收一、工程概况本项目为脚手架搭建验收工程,位于XX市XX区,工程占地面积约XX平方米,建筑物高度XX米,共计XX层。

工程性质为商业综合楼,结构类型为框架剪力墙结构。

本工程外脚手架采用落地式双排钢管脚手架,为确保工程质量和施工安全,特制定本施工方案。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,明确脚手架搭设的位置、高度、跨度等要求。

2. 参照国家相关标准,编制脚手架施工方案,并经审批通过。

3. 对施工人员进行安全技术交底,确保施工人员了解脚手架搭设标准及注意事项。

4. 准备相关施工图纸和技术资料,以备施工现场查阅。

(二)、物资准备工作1. 钢管:采用直径48mm、壁厚3.5mm的焊接钢管,数量约为XX根。

2. 扣件:包括直角扣件、对接扣件、旋转扣件等,数量约为XX套。

3. 脚手板:采用厚18mm、宽250mm的木脚手板,数量约为XX块。

4. 钢丝绳:直径10mm,数量约为XX米。

5. 水泥:普通硅酸盐水泥,数量约为XX吨。

6. 砂石:中粗砂、碎石,数量约为XX立方米。

三、一般规定1. 本工程脚手架搭设应严格遵守《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)及国家其他相关标准和规定。

2. 脚手架搭设前,必须对施工现场进行详细勘察,评估现场环境对脚手架搭设的影响,并制定相应的预防措施。

3. 脚手架搭设过程中,应定期进行质量检查,确保脚手架结构稳定、安全可靠。

4. 脚手架搭设作业应配备足够数量的技术管理人员,对施工过程进行监督,确保施工质量。

5. 脚手架搭设作业前,应对施工人员进行安全技术培训,确保施工人员具备相应的操作技能和安全意识。

6. 脚手架搭设过程中,应设置明显的安全警示标志,提醒施工人员注意安全。

7. 脚手架搭设材料应符合国家相关标准,严禁使用不合格的材料。

8. 脚手架搭设过程中,应定期对扣件、脚手板、钢丝绳等关键部件进行检查,发现问题及时处理。

脚手架验收【脚手架验收操作手册】

脚手架验收【脚手架验收操作手册】

脚手架验收脚手架验收操作手册】变电工程落地式钢管脚手架搭设检查验收操作手册工程名称:单位工程:〔主控楼/配电室/防火墙等〕业主项目部验收人员姓名职务监理项目部验收人员姓名职务施工项目部验收人员姓名职务Ø 本记录表适用于110kV 及以上电压等级新建变电工程建、构筑物脚手架以及混凝土结构模板支架的搭设、使用、维护和撤除等工作。

序号检查内容检查结论检查人、检查时间合格/不合格1、施工方案和作业指导书 1.1 施工方案编、审、批规范。

施工项目部总工程师编写方案,已核查安全验算结果、专家论证报告。

施工企业相关职能部门审核,分管领导审批,监理审查,业主批准后组织实施。

1.2 脚手架结构形式选择、几何尺寸、地基基础做法、立杆稳定性及构造设计等概况、特点符合现场实际。

方案有脚手架的搭、拆设施工工序流程图。

1.3 脚手架搭设、撤除及使用过程中的安全措施针对本工程特点、施工方法、劳力组织和作业环境等状况,制定了具体预控措施。

1.4 方案中有架体与建筑物拉结、卸载要求及示意图,预留通道或材料运输通道、洞口防护示意图,局部搭设示意图,已全面考虑静荷载和泵送混凝土等动荷载。

1.5 现场作业指导书符合现场等相关实际状况,能有效指导现场施工人员根据作业指导书的要求进行脚手架的搭设。

2、风险操纵 2.1 施工项目部《安全固有风险识别、评估、预控清册》内容中脚手架搭设与撤除的风险识别精确。

2.2 脚手架作业前已组织复测,填写了《施工作业风险现场复测单》,确定方法、计算动态风险等级等;2.3 应用基建管理系统开具脚手架搭设安全施工作业票,作业期间严格落实安全技术操纵措施。

3.人员数量、资格证、安全技术交底 3.1 上岗人员已定期体检,持证上岗。

3.2 脚手架搭设前,按施工安全技术方案〔含作业指导书〕对施工人员进行安全技术交底,并经全员签字确认。

作业时正确佩戴和使用安全防护用品。

4、材料验收及保管 4.1钢管 4.1.1 脚手架钢管接受φ48×3.5mm48.3*3.6 的钢管,每根钢管的最大质量不大于25kg25.8kg ,有出厂合格证书。

落地式钢管脚手架检查验收操作手册资料

落地式钢管脚手架检查验收操作手册资料

落地式钢管脚手架检查验收操作手册工程名称:单位工程:(主控楼/配电室/防火墙等)序号检查内容合格(√)/不合格(×)施工监理2.4.1采用1.8×6.0m尺寸规格,密目式安全立网各边缘部位的开眼环扣牢固可靠,环扣孔径大于8mm。

2.4.2密目式安全立网上已附有安全鉴定证和检验合格证。

3脚手架搭设、检查验收3.1落地式双排钢管脚手架3.1.1第一步搭设、检查验收3.1.1.1脚手架基础3.1.1.1.1 搭设场地已平整,杂物已清除。

3.1.1.1.2脚手架基础已夯实硬化,基础横向向外有排水坡度,基础面标高高于基础外边沿的地面50mm,坚实平整、排水畅通。

3.1.1.1.3基础施工完成后已进行验收,符合施工方案或措施要求。

木枋基础做法图例槽钢基础做法图例3.1.1.2立杆3.1.1.2.1立杆底端已设有垫板或槽钢且中心承载,长度大于2跨,木垫板厚度大于50mm、宽度大于200mm。

序号检查内容合格(√)/不合格(×)施工监理3.1.2.6 脚手板3.1.2.6.1 第一层、顶层、作业层脚手板已铺满、铺稳。

3.1.2.6.2冲压钢脚手板、木脚手板、竹串片脚手板等,设置在三根横向水平杆上。

脚手板长度小于2m的,采用两根横向水平杆支承,且已将脚手板两端与其可靠固定,严防倾翻。

脚手板的铺设采用对接平铺或搭接铺设。

脚手板对接平铺时,接头处设置了两根横向水平杆,脚手板外伸长控制在130~150mm,两块脚手板外伸长度的和小于300mm;脚手板搭接铺设时,接头支在横向水平杆上,搭接长度大于200mm,伸出横向水平杆的长度大于100mm。

3.1.2.6.3竹笆脚手板的主竹筋垂直于纵向水平杆,竹笆脚手板之间采用对接平铺,每块竹笆脚手板四角采用φ1.2mm的镀锌铁丝固定在纵向水平杆上。

序号检查内容合格(√)/不合格(×)施工监理3.5.2.4.1在竖向剪刀撑顶部交点平面设置了连续水平剪刀撑。

建筑施工安全检查标准操作手册——扣件式钢管脚手架

建筑施工安全检查标准操作手册——扣件式钢管脚手架
13
四、扣件式钢管脚手架条文操作指引
2.表B.3.2 立杆基础
★ 立杆基础应按方案要求平整、夯实,并应采取排 水措施。 ★ 立杆底部设置的垫板、底座应符合规范要求。 ★ 脚手架必须设置纵、横向扫地杆,扫地杆设置应 符合规范的规定。
14
四、扣件式钢管脚手架条文操作指引
参考图例B.3.2——1
15
脚手架基础设置要求:
12、横向斜撑: 与双排脚手架内、外立杆或水平杆斜交呈之字形的斜杆。
13、剪刀撑: 在脚手架竖向或水平向成对设置的交叉斜杆。
14、抛撑:用于
脚手架侧面支撑,与脚手架外侧面斜交的杆件。
15、脚手架高度: 自立杆底座下皮至架体顶栏杆上皮之间的垂直距离。
16、脚手架长度: 脚手架纵向两端立杆外皮间的水平距离。
4
三、扣件式钢管脚手架通用术语注释
1、扣件式钢管脚手架: 为建筑施工搭设的、承受荷载的由扣件和钢管等构成的脚手架(本章未
包含满堂脚手架与支撑架、悬挑脚手架)。 2、单排扣件式钢管脚手架:
只有一排立杆,横向水平杆的一端搁置固定在墙体上的脚手架,简称单 排架。 3、双排扣件式钢管脚手架:
由内外两排立杆和水平杆等构成的脚手架,简称双排架。 4、开口型脚手架:
连墙件倾斜做法 参考图例 B.3.3——3
25
设置要求:
1、连墙件中的连墙杆应呈水平设置; 2、当不能水平设置时,应向脚手架一端下斜连接。(JGJ130-2019 第6.4.5条) ★ 连墙件应从架体底层第一步纵向水平杆处开始设置,当该处 设置有困难时应采取其他可靠措施固定。
26
1、脚手架第一步水平杆设置连墙件有困难时做法:
建筑施工安全检查标准操作手册——扣件式钢管脚手架

脚手架验收操作手册

脚手架验收操作手册

脚手架验收操作手册预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制变电工程落地式钢管脚手架搭设检查验收操作手册工程名称:单位工程:(主控楼/配电室/防火墙等)木枋基础做法槽钢基础做法搭设场地杂物已清除,平整搭设场地,并使排水畅脚手架基础夯实硬化,基础横向向外有排水坡度脚手架必须设置纵横向扫地杆。

纵向扫地杆采用直角扣件固定在距离基础上表面横向扫地杆采用直角扣件固定在紧靠纵向扫地杆立杆低端设有垫板,底层步距不大于2m。

整体架体纵向水平杆设置在立杆内侧,其长度不小于3跨。

第一步步距不大于2m,第二步起每步步距为1.8m。

纵向水平杆的对接扣件交错布置,两根相邻纵向水架体高度大于7m时,用刚性连墙件与建筑物可靠连接,或采用拉筋和顶撑配合使用的附墙连接方式。

连墙件在建筑物侧一般设置在梁柱或楼板等具有脚手架外侧立面纵向的两端各设置了一道由底至顶连续的剪刀撑;两剪刀撑内边之间距离≤15m。

每道剪刀撑宽度不小于4跨,且不小于6m,斜杆与地面的倾角在45°~60°之间。

第一层、顶层、作业层脚手板已铺满、铺稳。

1.8×6m密目式安全立网在立杆内侧全封闭防护或安装不小于180mm高度的挡脚板;并在第二步上纵向水平杆处已悬挂安全标志牌。

坡屋面建筑物顶层架外侧密目网内侧增设防护挡人行、材料运输斜道两边及平台外边防护栏杆下处增设了一道防护栏杆,且用密目式安全立网在高度的挡脚板。

斜道已附着外墙脚手架或建筑物搭设。

高度大于6m的脚手架未采用一字型斜道,采用之字型斜道或非连续一字型斜道,人行斜道坡度控制在运料斜道坡度控制在1:6。

斜道拐弯处设置的平台,宽度不小于斜道宽度(人行斜道≥1m,运料斜道≥1.5m)。

斜道上按每隔250~300mm设置一根厚度为30mm的防滑木条(人行斜道亦可采用阶梯式布设)。

安全通道外墙架体布设示意图和实际搭设图安全通道顶部挑空的一根立杆两侧设置了斜杆支撑,斜杆与地面的倾角控制在45~60°之间,外墙架体部分通道内侧面设置了横向斜撑。

脚手架的检查与验收方案

脚手架的检查与验收方案

脚手架的检查与验收方案一、材料构配件的检查和验收1、新钢管应有产品质量合格证1)应有质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》(GB/T228)的有关规定,质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235级钢的规定;2)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;3)钢管必须涂有防锈漆。

2、旧钢管的检查应符合下列规定1)表面锈蚀深度应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.18序号3的规定。

锈蚀检查应每年一次。

检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用;2)钢管弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.18序号4的规定。

3、扣件的验收应符合下列规定1)新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证,并按现行国家标准《钢管脚手架扣件》(GB15831)规定进行抽样检测。

2)旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。

3)新、旧扣件均应进行防锈处理。

二、脚手架检查与验收1、脚手架应分阶段进行检查与验收1)悬挑底座钢梁安装好后,钢管脚手架搭设前。

2)卸荷钢丝绳安装好后。

3)作业层上施加荷载前。

4)每搭设完10~13m高度后。

5)达到设计高度后。

6)遇有六级大风或大雨后;寒冷地区开冻后。

7)停用超过一个月。

8)节假日的假前和假后。

2、脚手架检查要求1)杆件的设置和连接,连墙件、支撑、门洞等的构造是否符合要求。

2)挑架底座及锚固卡环是否牢固可靠,立杆是否悬空。

3)扣件螺栓是否松动。

4)立杆的沉降与垂直度的偏差是否符合规范的规定。

5)安全防护措施是否符合要求。

6)是否超载,卸荷钢丝绳及吊环是否完好、可靠。

7)安装后的操作螺栓拧紧扭力矩应采用扭力扳手检查,抽样方法应按随机分布原则进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

变电工程落地式钢管脚手架搭设检查验收操作手册工程名称:单位工程:(主控楼/配电室/防火墙等)书)对施工人员进行安全技术交底,并经全员签字确认。

作业时正确佩戴和使用安全防护用品。

4、材料验收及保管4.1钢管4.1.1脚手架钢管采用φ48×3.5mm的钢管,每根钢管的最大质量不大于25kg,有出厂合格证书。

不同规格的钢管未混用。

4.1.2 钢管没有弯曲、裂纹、压扁、锈蚀等状况。

4.1.3钢管堆放的两侧设置了立柱,堆放高度不超过1m,层间已加垫。

4.2扣件4.2.1采用可锻铸铁制作的扣件,其材质符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。

没有裂纹、锈蚀、滑丝等状况,有出厂合格证书。

4.3脚手板4.3.1脚手板采用钢、木、竹材料制作,每块脚手板质量不大于30kg。

4.3.2木脚手板采用杉木或松木制作,材质应符合现行国家标准《木结构设计规范》(GBJ 5)中Ⅱ级材质的规定。

木脚手板厚度不小于50mm,宽度不小于200mm,长度不超过6m。

木脚手板无横向透节、无开裂、扭曲、腐朽等缺陷,外观良好。

4.4密目网4.4.1采用1.8×6.0m尺寸规格,网目密度不低于800目/100cm²,密目网各边缘部位的开眼环扣牢固可靠,环扣孔径不小于8mm。

4.4.2 密目式安全立网上附有安全鉴定证和检验合格证。

5.地基验收木枋基础做法槽钢基础做法5.1搭设场地杂物已清除,平整搭设场地,并使排水畅通(设置明排水沟)。

5.2 脚手架基础夯实硬化,基础横向向外有排水坡度(明排水沟),做到坚实平整、排水畅通,垫板不晃动、不沉降,立杆不悬空。

5.3脚手架基础下有设备基础、管沟时,在脚手架使用过程中不开挖,或已采用加固措施。

6、脚手架搭设验收要求6.1建筑物外墙脚手架:6.1.1纵、横向扫地杆6.1.1.1 脚手架必须设置纵横向扫地杆。

6.1.1.2纵向扫地杆采用直角扣件固定在距离基础上表面≤200mm处的立杆内侧。

6.1.1.3横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

6.1.1.4当立杆基础在不同高度上时,将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

靠边坡上方的立杆轴线到边坡的距离不小于500mm。

6.1.2立杆6.1.2.1立杆低端设有垫板,底层步距不大于2m。

整体架体从立杆根部引设两处(对角)防雷接地。

6.1.2.2 立杆搭接长度不小于1m,端部扣件盖板的边缘至杆端距离不小于100mm6.1.2.3 相邻立杆的对接扣件不在同一高度,并相互错开。

6.1.2.4立杆顶端高出女儿墙上表面1m,高出屋顶檐口1.5m。

6.1.2.5 施工横距控制在1.05m;纵距最大未超过2m。

6.1.3 纵向水平杆6.1.3.1 纵向水平杆设置在立杆内侧,其长度不小于3跨。

6.1.3.2 第一步步距不大于2m,第二步起每步步距为1.8m。

6.1.3.3纵向水平杆的对接扣件交错布置,两根相邻纵向水平杆的接头未设置在同步或同跨内;不同步不同跨两相邻接头的水平方向错开的距离不小于500mm;各接头中心至最近主节点的距离不大于跨距的1/3。

6.1.3.4搭接长度不小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至纵向水平杆杆端部的距离不应小于100mm。

6.1.3.5墙壁有窗口、穿墙套管板等孔洞处,架体内侧上下两根纵向水平杆之间加设了防护栏杆。

6.1.3.6内侧纵向水平杆离墙壁大于250mm的,已加纵向水平防护栏杆或加设木脚手板防护。

6.1.4横向水平杆6.1.4.1主节点处设置一根横向水平杆,用直角扣件连接且严禁拆除。

6.1.4.2作业层上非主节点处的横向水平杆,根据支承脚手架的需要等间距设置,最大间距不大于纵距的1/2。

6.1.4.3脚手架横向水平杆的靠墙一端至墙装设面的距离不大于100mm。

6.1.4.4使用竹笆脚手板时,脚手架的横向水平杆两端,采用直角扣件固定在立杆上。

6.1.4.5使用冲压钢脚手板、木脚手板、竹串片脚手板时,横向水平杆两端均采用直角扣件固定在纵向水平杆上。

6.1.5连墙件6.1.5.1架体高度大于7m时,用刚性连墙件与建筑物可靠连接,或采用拉筋和顶撑配合使用的附墙连接方式。

6.1.5.2连墙件在建筑物侧一般设置在梁柱或楼板等具有较好抗拉水平力作用的结构部位;在脚手板侧靠近主节点设置,偏离主节点的距离不大于300mm。

6.1.5.3连墙件布置最大间距不超过3步3跨,未使用仅有拉筋的柔性连墙件。

6.1.5.4连墙件与脚手架不能水平连接时,与脚手架连接的一端已下斜连接。

6.1.5.5连墙件优先采用菱形布置,或采用矩形布置,设置时从底层第一步纵向水平杆处开始,布置确有困难的,已采用其它可靠措施固定。

6.1.5.6连墙点在窗口、穿墙套管板等孔洞处,已采用双管夹墙式布设连墙点。

6.1.5.7脚手架不能设连墙件的,已用同长杆搭设抛撑与架体可靠连接。

连墙件搭设后,再拆除抛撑。

6.1.6剪刀撑6.1.6.1.1脚手架外侧立面纵向的两端各设置了一道由底至顶连续的剪刀撑;两剪刀撑内边之间距离≤15m。

6.1.6.1.2每道剪刀撑宽度不小于4跨,且不小于6m,斜杆与地面的倾角在45°~60°之间。

6.1.6.1.3剪刀撑斜杆的接长采用搭接,搭接长度不小于1m,且已采用不少于3个旋转扣件固定。

6.1.6.1.4剪刀撑的斜杆除两端用扣件与脚手架的立杆或纵向水平杆扣紧外,在其中间已增设2~4个扣结点,剪刀撑斜杆与架体固定的旋转扣件的中心线至主节点的距离不大于150mm。

6.1.7脚手板6.1.7.1 第一层、顶层、作业层脚手板已铺满、铺稳。

6.1.7.2冲压钢脚手板、木脚手板、竹串片脚手板等,设置在三根横向水平杆上。

脚手板长度小于2m的,采用两根横向水平杆支承,且已将脚手板两端与其可靠固定,严防倾翻。

此三种脚手板的铺设采用对接平铺或搭接铺设。

脚手板对接平铺时,接头处设置了两根横向水平杆,脚手板外伸长控制在130~150mm,两块脚手板外伸长度的和不大于300mm;脚手板搭接铺设时,接头支在横向水平杆上,搭接长度应不于200mm,其伸出横向水平杆的长度不小于100mm。

6.1.7.3竹笆脚手板其主竹筋垂直于纵向水平杆,竹笆脚手板之间采用对接平铺,每块竹笆脚手板四角采用Ø1.2mm 的镀锌铁丝固定在纵向水平杆上。

6.1.7.4作业层端部脚手板探头板长度不大于150mm,其板长两端均与支承杆可靠地固定。

6.1.8临边防护6.1.8.1整个架体从第二步架起采用1.8×6m密目式安全立网在立杆内侧全封闭防护或安装不小于180mm高度的挡脚板;并在第二步上纵向水平杆处已悬挂安全标志牌。

6.1.8.2坡屋面建筑物顶层架外侧密目网内侧增设防护挡板。

6.1.8.3人行、材料运输斜道两边及平台外边防护栏杆下600mm处增设了一道防护栏杆,且用密目式安全立网在立杆内侧全封闭或安装180mm高度的挡脚板。

6.1.9人行、材料运输斜道6.1.9.1 斜道已附着外墙脚手架或建筑物搭设。

6.1.9.2高度大于6m的脚手架未采用一字型斜道,采用之字型斜道或非连续一字型斜道,人行斜道坡度控制在1:3;运料斜道坡度控制在1:6。

6.1.9.3斜道拐弯处设置的平台,宽度不小于斜道宽度(人行斜道≥1m,运料斜道≥1.5m)。

6.1.9.4斜道上按每隔250~300mm设置一根厚度为20~30mm的防滑木条(人行斜道亦可采用阶梯式布设)。

6.1.9.5 斜道两侧及平台外围栏杆高度为1.05~1.2m。

6.1.10安全通道安全通道外墙架体布设示意图和实际搭设图6.1.10.1安全通道顶部挑空的一根立杆两侧设置了斜杆支撑,斜杆与地面的倾角控制在45~60°之间,外墙架体部分通道内侧面设置了横向斜撑。

6.1.10.2安全通道宽度控制在3m,进深长度控制在4m(小型建筑物可适当简化)。

6.1.10.3安全通道顶棚平面的钢管做到设置两层(十字布设)、间距600mm,钢管上竹笆或木工板铺设,上层四周设置了900mm高围栏、竹笆或木工板围栏;设有针对性的安全标志牌等。

7、过程监控7.1脚手架与主体工程进度同步搭设,一次搭设高度未超过相邻连墙件两步以上。

每层作业面做到同步防护。

7.2搭设时从一个角部开始并向两边延伸交圈搭设。

每搭设完一步脚手架后,已立即校正步距、纵距、横距及立杆的垂直度。

7.3按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第一步的纵向和横向水平杆,随校正立杆垂直度后予以固定,按要求继续向上搭设。

开始搭设立杆时,每隔6跨设置了一根抛撑,待连墙件安装稳定后,根据情况拆除抛撑。

7.4搭至有连墙件的构造结点时,在搭设完该处的立杆及纵、横向水平杆后,已立即设置连墙件。

剪刀撑、斜杆等整体拉结杆件和连墙件应随搭升的架子及时、同步设置。

7.5作业人员在架子上进行搭设作业已佩戴安全帽和使用安全带,无单人装设较重构配件和其他易发生失衡、脱手、碰撞、滑跌等不安全的作业。

作业面上已铺设必要数量的脚手板,并已临时绑扎固定。

7.6脚手架使用期间无擅自拆除剪刀撑以及主节点处的纵横向水平杆、扫地杆、连墙件现象。

7.8脚手架每月维护一次;恶劣天气后,对脚手架进行了全面检查。

8、完成后验收脚手架使用前,对下列项目进行检查验收并定期检查维护,验收合格后已挂牌8.1检查杆件的设置和连接,连墙件、安全通道等的构设是否符合要求。

8.2 地基不积水,底板不松动。

立杆不悬空。

8.3 扣件螺栓是否松动。

8.4 安全防护设施是否符合要求。

8.5 同一脚手架门架与配件是否配套。

8.6 脚手架搭设的技术是否在允许偏差范围内。

9、验收挂牌交付使用9.1架体的合适位置已布设有针对性且规范的安全标志牌。

相关文档
最新文档
