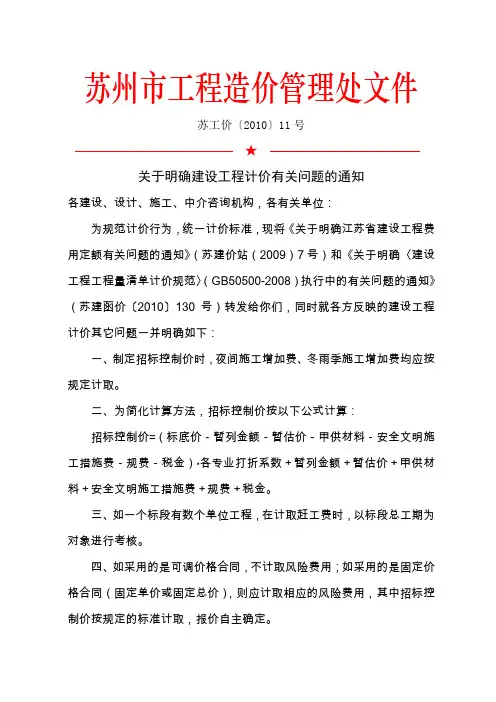

各专业工程工程量计算规范有关问题的明确
关于明确建设工程计价有关问题的通知
苏州市工程造价管理处文件苏工价〔2010〕11号★关于明确建设工程计价有关问题的通知各建设、设计、施工、中介咨询机构,各有关单位:为规范计价行为,统一计价标准,现将•关于明确江苏省建设工程费用定额有关问题的通知‣(苏建价站(2009)7号)和•关于明确†建设工程工程量清单计价规范‡(GB50500-2008)执行中的有关问题的通知‣(苏建函价…2010‟130号)转发给你们,同时就各方反映的建设工程计价其它问题一并明确如下:一、制定招标控制价时,夜间施工增加费、冬雨季施工增加费均应按规定计取。
二、为简化计算方法,招标控制价按以下公式计算:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。
三、如一个标段有数个单位工程,在计取赶工费时,以标段总工期为对象进行考核。
四、如采用的是可调价格合同,不计取风险费用;如采用的是固定价格合同(固定单价或固定总价),则应计取相应的风险费用,其中招标控制价按规定的标准计取,报价自主确定。
五、计取风险费用的工程,竣工结算时,调增(减)部分如采用投标报价的单价,也应计取相应的风险费用,费率按投标时报价中的费率。
六、制定招标控制价时,措施项目费中的人工、材料、机械等价格的取定与分部分项工程费相同。
七、预拌混凝土公布价配合比为泵送混凝土配合比,不含泵送费;建筑工程计价表相应子目中已含泵送费,不另计;市政工程计价表中不含泵送费,编制招标控制价时,按13.5元/m³计取;现场集中搅拌混凝土不采用泵送的,仅调整配合比,其它不变。
八、在签订施工合同时,如需采用招标文件中的有关条款,应在合同中明确,否则以经过备案的合同为准。
九、目前我省人工工资预算单价还未放开,因此,省工程造价管理机构发布的人工工资预算单价调整,不属于风险范围的内容,但市场劳务价格变化属于风险的范畴。
山东省工程造价各专业定额及工程计算规范和相关文件查询(一)
山东省工程造价各专业定额及工程计算规范和相关文件查询(一)鲁标定字〔2016〕33号关于调整社会保障费费率的通知鲁标定字〔2016〕24号关于《建筑业营改增建设工程计价依据调整实施意见》执行中有关问题的意见鲁标定字〔2016〕13号关于做好“营改增”后工程造价计价软件调整工作的通知青建管字〔2013〕42号青岛市城乡建设委员会关于发布外墙螺栓孔部位防水等计价依据(试行)的通知青岛市城乡建设委员会关于发布青岛市预制装配式检查井等补充定额的通知《建筑工程施工发包与承包计价管理办法》--(住房和城乡建设部令第16号)《建设工程工程量清单计价规范》--(GB50500-2013)《房屋建筑与装饰工程工程量计算规范》--(GB50854-2013)《仿古工程工程量计算规范》--(GB50855-2013)《通用安装工程工程量计算规范》--(GB50856-2013)《市政工程工程量计算规范》--(GB50857-2013)《园林绿化工程工程量计算规范》--(GB50858-2013)《矿山工程工程量计算规范》--(GB50859-2013)《构筑物工程工程量计算规范》--(GB50860-2013)《城市轨道交通工程工程工程量计算规范》--(GB50861-2013)《爆破工程工程量计算规范》--(GB50862-2013)《建筑安装工程费用项目组成》--(建标〔2013〕44号)《山东省建设工程造价管理办法》--(山东省人民政府令第252号)《山东省建设工程工程量清单计价规则》--(鲁建发〔2011〕3号)《青岛市建设工程工程量清单计价实施细则》--(青建管字〔2011〕43号)《山东省建设工程费用项目组成及计算规则》--(鲁建标字〔2011〕19号)《山东省市政养护维修工程费用及计算规则》--(鲁建标字〔2005〕3号)《山东省仿古建筑工程费用项目组成及计算规则》--(鲁建标字〔2008〕9号)《山东省城市轨道交通工程费用项目组成及计算规则》(土建专业)--(鲁建标字〔2012〕31号)《山东省城市轨道交通工程费用项目组成及计算规则》(轨道、安装专业)--(鲁建标字〔2013〕33号)《山东省建设工程概算定额》--(鲁建标字〔2009〕32号)《山东省建筑工程消耗量定额》--(鲁建标字〔2003〕3号)《山东省建筑工程消耗量定额补充册》--(鲁建标字〔2006〕18号)《山东省建筑工程消耗量定额补充册(二)》--(鲁建标字〔2008〕32号)《山东省建筑工程消耗量定额解释》--(鲁建标字〔2004〕13号)《山东省建筑工程计价依据综合解释》--(鲁建标字〔2006〕18号)《山东省市政养护维修工程费用及计算规则》--(鲁建标字〔2005〕3号)《山东省建筑工程计价依据综合解释》--(鲁建标字〔2008〕32号)《山东省安装工程消耗量定额》--(鲁建标字〔2003〕3号)《山东省安装工程消耗量定额补充册》--(鲁建标字〔2006〕18号)《山东省安装工程消耗量定额补充册(二)》--(鲁建标字〔2008〕32号)《山东省安装工程消耗量定额解释》--(鲁建标字〔2004〕13号)《山东省安装工程计价依据综合解释》--(鲁建标字〔2006〕18号)《山东省安装工程计价依据综合解释(二)》--(鲁建标字〔2008〕28号)《山东省房屋修缮工程计价定额》--(鲁建标字〔2008〕5号)《山东省市政工程消耗量定额》--(鲁建标字〔2002〕11号)《山东省市政工程消耗量定额补充册》--(鲁建标字〔2006〕18号)《山东省市政工程计价依据综合解释》--(鲁建标字〔2006〕18号)《山东省市政工程消耗量定额补充册》--(鲁建标字〔2008〕33号)《山东省园林绿化工程消耗量定额》--(鲁建标字〔2005〕7号)《山东省园林绿化消耗量定额补充册》--(鲁建标字〔2008〕33号)《山东省市政养护维修工程消耗量定额》--(鲁建标字〔2005〕3号)《山东省仿古建筑工程计价定额》--(鲁建标字〔2008〕8号)。
建设工程工程量清单计价规范的法律法规依据
建设工程工程量清单计价规范的法律法规依据建设工程工程量清单计价规范是建设工程中用来确定工程量和进行计价的重要文件,它的编制与应用必须有明确的法律法规依据。
下面将介绍建设工程工程量清单计价规范的法律法规依据,并分析其重要性和实施过程中的相关问题。
一、法定依据建设工程工程量清单计价规范的法律法规依据主要包括《中华人民共和国建筑法》、《中华人民共和国招标投标法》等相关法律法规的规定。
1.《中华人民共和国建筑法》根据《中华人民共和国建筑法》第三十三条的规定,建设工程应按照工程量、质量、安全、造价等要求进行设计和施工。
工程量的确定和计价应当依据工程量清单。
2.《中华人民共和国招标投标法》根据《中华人民共和国招标投标法》第八条的规定,招标投标应当依法进行,招标文件应当包括工程量清单及其计价依据。
以上法律法规为建设工程工程量清单计价规范的制定和编制提供了明确的法定依据,为保障工程量计量和计价的准确性提供了法律支持。
二、重要性建设工程工程量清单计价规范的制定和执行对于保证工程量计量的准确性,规范工程造价的计算和核算具有重要意义。
1.确保计量准确性工程量清单是建设工程中进行计量的主要依据,其准确性直接影响着工程的计量结果。
通过制定工程量清单计价规范,可以统一计量标准、规范计量程序,保证工程计量结果的准确性。
2.规范工程造价计算和核算工程量清单计价规范规定了工程量的计算方法和计价标准,通过对工程量清单的统一计算和核算,可以确保工程造价的公正、合理和透明。
3.维护公平竞争环境工程量清单计价规范的制定和执行有助于建立公开透明的招标投标制度,为各参与方提供一个公平竞争的环境,避免不合理的报价和恶意竞争。
三、实施过程中的问题在实施建设工程工程量清单计价规范的过程中,也存在一些问题和挑战。
1.法律法规的更新由于建设工程和计价技术的不断发展,相关法律法规也需要根据实际情况进行及时修订和更新,以适应新的需求和变化。
2.计量标准的统一建设工程涉及的行业众多,不同行业和地区可能存在不同的计量标准和计量方法,因此需要通过加强沟通和协调,实现计量标准的统一和规范。

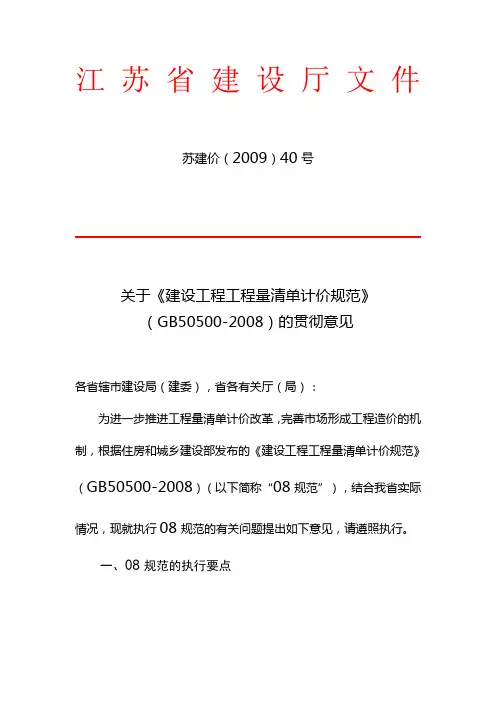

关于《建设工程工程量清单计价规范》(GB50500-2008)的贯彻意见
江苏省建设厅文件苏建价(2009)40号关于《建设工程工程量清单计价规范》(GB50500-2008)的贯彻意见各省辖市建设局(建委),省各有关厅(局):为进一步推进工程量清单计价改革,完善市场形成工程造价的机制,根据住房和城乡建设部发布的《建设工程工程量清单计价规范》(GB50500-2008)(以下简称“08规范”),结合我省实际情况,现就执行08规范的有关问题提出如下意见,请遵照执行。
一、08规范的执行要点1、08规范认真总结了工程量清单计价改革成果,充分吸收了近年来工程建设管理法律、法规的相关内容,是对工程量清单计价全过程进行规范的国家标准。
严格执行08规范对进一步推进工程量清单计价改革有着重要意义。
各市、县(市)建设行政主管部门、各级造价管理机构要高度重视,统筹安排,结合本地实际,认真组织宣贯,切实按本意见抓好08规范的执行。
2、全部使用国有资金投资或国有资金投资为主的建筑、装饰、市政、安装、园林工程建设项目,必须采用工程量清单计价。
实行招标发包的非国有资金投资的工程建设项目,应采用工程量清单计价。
对于不采用工程量清单计价方式的工程建设项目,除不执行工程量清单等专门性规定外,08规范规定的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等的其他条文仍应执行。
3、工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与审核(核对)应由编审单位具有相应资格的工程造价专业人员承担。
接受委托从事工程造价咨询活动的企业应取得相应的工程造价咨询资质。
招标代理机构可以在资格等级范围内从事其招标代理的工程建设项目的工程量清单与招标控制价的编制与审核(核对)工作。
4、实行工程量清单招标的工程建设项目应当采用固定单价合同,量的风险由发包人承担,价的风险在约定风险范围内的,由承包人承担,风险范围以外的按合同约定。
采用工程量清单计价的工程建设项目,应在招标文件或合同中明确风险内容及其范围(幅度),并约定超出风险范围时的综合单价调整办法,不得采用无限风险、所有风险或类似语句规定风险内容及其范围(幅度)。

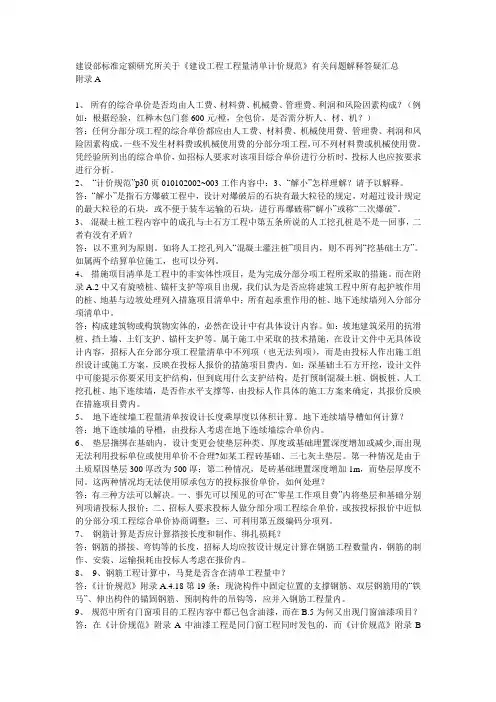

建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑汇总
建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑汇总附录A1、所有的综合单价是否均由人工费、材料费、机械费、管理费、利润和风险因素构成?(例如:根据经验,红榉木包门套600元/樘,全包价,是否需分析人、材、机?)答:任何分部分项工程的综合单价都应由人工费、材料费、机械使用费、管理费、利润和风险因素构成。
一些不发生材料费或机械使用费的分部分项工程,可不列材料费或机械使用费。
凭经验所列出的综合单价,如招标人要求对该项目综合单价进行分析时,投标人也应按要求进行分析。
2、“计价规范”p30页010102002~003工作内容中:3、“解小”怎样理解?请予以解释。
答:“解小”是指石方爆破工程中,设计对爆破后的石块有最大粒径的规定,对超过设计规定的最大粒径的石块,或不便于装车运输的石块,进行再爆破称“解小”或称“二次爆破”。
3、混凝土桩工程内容中的成孔与土石方工程中第五条所说的人工挖孔桩是不是一回事,二者有没有矛盾?答:以不重列为原则。
如将人工挖孔列入“混凝土灌注桩”项目内,则不再列“挖基础土方”。
如属两个结算单位施工,也可以分列。
4、措施项目清单是工程中的非实体性项目,是为完成分部分项工程所采取的措施。
而在附录A.2中又有旋喷桩、锚杆支护等项目出现,我们认为是否应将建筑工程中所有起护坡作用的桩、地基与边坡处理列入措施项目清单中;所有起承重作用的桩、地下连续墙列入分部分项清单中。
答:构成建筑物或构筑物实体的,必然在设计中有具体设计内容。
如:坡地建筑采用的抗滑桩、挡土墙、土钉支护、锚杆支护等。
属于施工中采取的技术措施,在设计文件中无具体设计内容,招标人在分部分项工程量清单中不列项(也无法列项),而是由投标人作出施工组织设计或施工方案,反映在投标人报价的措施项目费内。
如:深基础土石方开挖,设计文件中可能提示你要采用支护结构,但到底用什么支护结构,是打预制混凝土桩、钢板桩、人工挖孔桩、地下连续墙,是否作水平支撑等,由投标人作具体的施工方案来确定,其报价反映在措施项目费内。
各专业工程工程量计算规范有关问题的明确
附件1:各专业工程工程量计算规范有关问题的明确一、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)1、“A.1 土方工程注9”:挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),并入各土方工程量中,办理工程结算时,按经发包人认可的施工组织设计规定计算,编制工程量清单时,可按表A.1—3~表A.1—5规定计算。
2、“A.1 土方工程表A.1—2 注3”:设计密实度超过规定的,填方体积按工程设计要求执行;无设计密实度要求的,编制工程量清单时,按天然密实度体积计算,结算时应根据实际情况由发包人和承包人双方现场签证确认土方状态,再按表A.1—2系数执行。
3、“A.2 石方工程新增”:挖沟槽、基坑、一般石方因工作面和放坡增加的工程量,并入各石方工程量中。
编制工程量清单时,其所需增加的工程数量可为暂估值,且在清单项目中予以注明;办理工程结算时,按经发包人认可的施工组织设计规定计算。
4、“S.3 垂直运输和S.4 超高施工增加”:如采用现行《湖北省建筑工程消耗量定额及统一基价表》(垂直运输工程)体系进行组价的工程,编制工程量清单时,仅编制“011703001 垂直运输”一项清单,不另编制“011704001 超高施工增加”清单项目,“011704001 超高施工增加”清单项目的项目特征、工程量计算规则和工作内容合并入“011703001 垂直运输”清单项目中,且在清单项目特征中予以注明。
二、《仿古建筑工程工程量计算规范》(GB50855-2013)“K.3 垂直运输(021003001~021003005)和K.4 超高施工增加”:如采用现行《湖北省建筑工程消耗量定额及统一基价表》(垂直运输工程)体系进行组价的工程,编制工程量清单时,仅编制“021003001~021003005 垂直运输”一项清单,不另编制“021004001 超高施工增加”清单项目,“021004001 超高施工增加”清单项目的项目特征、工程量计算规则和工作内容合并入“021003001~021003005 垂直运输”清单项目中,且在清单项目特征中予以注明。
关于执行《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)等9项工程量计算规范有关问题的通知
关于执行《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)等9项工程量计算规范
有关问题的通知
鄂建文[2013]39号
各市、州、直管理市、神农架林区住房和城乡建设委员会,各有关单位:国家标准《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)等9项工程量计算规范将于2013年7月1日起实施。
为做好新规范的贯彻实施工作,现对《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)等9项工程量计算规范中需要进一步明确的问题及计量单位作统一规定(详见附件),请遵照执行。
附件:1、各专业工程工程量计算规范有关问题的明确
2、各专业工程工程量计算规范清单项目计量单位取定表
湖北省住房和城乡建设厅
2013年5月21日
附件1:
各专业工程工程量计算规范有关问题的明确
一、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)
1、“A.1 土方工程注9”:挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),并入各土方工程量中,办理工程结算。
关于《建设工程工程量清单计价规范》有关问题解释答疑
关于《建设工程工程量清单计价规范》有关问题解释答疑关于《建设工程工程量清单计价规范》有关问题解释答疑1、由于项目特征描述不够准确或发生了变化而引起综合单价有了变化,应如何调整? 答:项目特征描述不准确发生在招标阶段,投标人可在招标答疑和投标前及时提出;发生在结算阶段,合同有约定的,按合同约定执行;合同没有约定的,按《计价规范》4.0.9条规定执行。
2、措施项目清单、其他项目清单、零星工作项目表漏项如何处理?答:合同有约定的,按合同约定执行;合同没有约定的,按《计价规范》4.0.9条规定执行。
3、零星工作项目费应在预留金中开销吗?答:根据《计价规范》3.4.1条预留金与零星工作项目费应分别列项。
零星工作项目费不应在预留金中开销。
4、预留金由谁编制?预留金作为报价的一部分,结算时与招标人的金额不一致,如何进行调整?答:根据《计价规范》2.0.5条预留金应由招标方视工程情况进行编制。
预留金是招标人为可能发生的工程量变更而预留的金额,投标时投标人按招标人提供的金额填写。
结算时,按实际发生进行调整。
5、附录计算规则中均不含工程量合理损耗,投标人报价中是否应考虑?答:是。
6、投标人在报价时,总报价是否应填报其他项目费?答:根据《计价规范》4.0.2条规定,总报价应包括其他项目费。
所以投标人在报价时,总报价应填报其他项目费。
7、请问可否利用第五级编码。
进行整体建筑单方造价招标,即编制如下工程量清单:项目名称(特征):砖混结构单层房屋一幢,层高3.3m,轴线尺寸5.4m×3.6m,墙体页岩砖,空心板屋面,外墙面砖,地面、给排水、电气,是否违背规范精神?答:按《计价规范》规定,要求招标人提供分部分项工程量清单、措施项目工程量清单、其他项目工程量清单应详细准确,投标人据此投标报价。
以单方造价方式招标,与工程量清单招标要求不符。
8、工程量发生误差,应如何处理?答:定标前发现工程量有误差,投标人应及时向招标人提出,更正错误工程量。
建筑工程预算工程量计算规则
建筑工程预算工程量计算规则1. 引言建筑工程预算是确定建筑工程造价的一项重要工作。
其中,工程量计算是建筑工程预算编制的基础。
本文将介绍建筑工程预算中的工程量计算规则,包括工程量的划分方法、计算公式及其应用。
2. 工程量划分方法建筑工程量的划分方法根据不同的建筑部位和材料特点进行划分,常用的划分方法包括按照功能划分、按照部位划分和按照材料划分。
2.1 按照功能划分按照功能划分是将建筑工程按照其功能进行划分,适用于建设项目较为复杂或功能需求较为明确的情况。
常见的功能划分包括结构工程量、建筑装饰工程量、给排水工程量等。
2.2 按照部位划分按照部位划分是将建筑工程按照其不同部位进行划分,适用于建筑结构相对简单或需要对某一特定部位进行详细计算的情况。
常见的部位划分包括地基工程量、墙体工程量、屋面工程量等。
2.3 按照材料划分按照材料划分是将建筑工程按照其所使用的材料进行划分,适用于需要对材料的消耗进行详细计算的情况。
常见的材料划分包括水泥工程量、钢筋工程量、砖工程量等。
3. 工程量计算公式及应用工程量计算公式是根据建筑工程的具体情况和要求,通过对相关参数进行综合计算得出的结果。
常用的工程量计算公式包括单体工程量计算公式、总工程量计算公式和明细工程量计算公式。
单体工程量计算公式是指对建筑工程的每个单体进行量化计算的公式。
根据具体的部位、材料、形状等因素,可以采用不同的计算方法和公式。
常见的单体工程量计算公式包括单体墙体工程量计算公式、单体屋面工程量计算公式等。
3.2 总工程量计算公式总工程量计算公式是指对整个建筑工程的总量进行计算的公式。
根据工程量的划分方法和计算要求,可以采用不同的计算方法和公式。
常见的总工程量计算公式包括总建筑面积计算公式、总土方工程量计算公式等。
明细工程量计算公式是对工程量的细节进行计算的公式。
根据工程的具体要求和细节特点,可以采用不同的计算方法和公式。
常见的明细工程量计算公式包括砂浆用量计算公式、钢筋用量计算公式等。
2023年湖北二级造价师造价管理基础知识考试真题及答案
2023年湖北二级造价师造价管理基础知识考试真题及答案一、单项选择题2.依据《建设工程质量管理条例》的规定,建设单位应当自建设工程竣工验收合格之日起()日内完成工程竣工验收备案。
A.15B.20C.28D.30【答案】A【解析】建设单位应当自建设工程竣工验收合格之日起15日内,将建设工程竣工验收报告和规划、公安消防、环保等部门出具的认可文件或者准许使用文件报建设行政主管部门或者其他有关部门备案。
4.政府采购过程中,技术,服务等标准统一的采购和服务项目,应当采用的评标办法是()。
Λ.询价法B.综合评分法C.最高限价法D.最低评标价法【答案】A【解析】采购的货物规格、标准统一、现货货源充足且价格变化幅度小的政府采购项目,可以采用询价方式采5.在合同订立过程中,下列属于要约的是()。
A.招标公告8.拍卖公告C.投标文件D.寄送的价目表【答案】C【解析】拍卖公告、招标公告、招股说明书、债券募集办法、基金招募说明书、商业广告和宣传、寄送的价目表等为要约邀请。
商业广告和宣传的内容符合要约条件的,构成要约。
建设工程招标文件是要约邀请,投标文件是要约,中标通知书则是承诺。
9.在办理施工许可证之前,应交到规定的工程质量监督机构办理工程质量监督手续的责任主体是()。
A.建设单位10设计C.施工D.监理【答案】A【解析】建设单位在办理施工许可证之前应当到规定的工程质量监督机构办理工程质量监督手续。
11.依据《国务院关于投资体制改革的决定》(国发2004)20号的规定,政府投资的公益性项目推行()。
A.工程核准制B.项目法人制C.工程代建制D.登记备案制【答案】C【解析】政府投资的公益性项目推行工程代建制。
13.工程造价控制贯穿于项目建设全过程,其重点阶段是()。
A.设计阶段B.施工C.运营D.施工准备【答案】A【解析】工程造价控制贯穿于项目建设全过程,但是必须重点突出。
很显然,工程造价控制的关键在于施工前的投资决策和设计阶段。
关于明确建设工程计价有关问题的通知
苏工价〔2013〕16号关于明确建设工程计价有关问题的通知2013年3月1日起发布人工工资指导价。
2013年3月1日之前签订的施工合同,3月1日之后完成的工程量遇人工工资指导价调整时的处理意见:参照合同中约定的主要材料差价的调整办法。
在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。
三、根据《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号)文件精神,合同工期在6个月以上的招标项目,不再计取风险费用;合同工期在6个月以内的招标项目,是否计取风险费用在招标文件中明确。
(1.采用固定价格(包括固定总价与固定单价)合同形式的工程,计取了风险费用的,并且合同工期在6个月以内的,不再调整差价。
2.采用固定价格(包括固定总价与固定单价)合同形式的工程,未计取风险费用的,或虽然计取了风险费用但合同工期在6个月以上的,在扣除风险费用后,差价按如下办法调整…由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。
六、计价的原则是:做什么专业,取什么费,当该专业计价表无对应子目,需借用其他专业计价表子目时,只借用人、材、机消耗量,其余均按本专业取费。
七、凡以恢复、改善使用功能,延长房屋使用年限为主的改造项目,如平改坡、普通立面改造以及改造项目中的零星装饰工程等等,按修缮工程计价。
凡以提高标准对可正常使用的建筑物进行装修为主的改造项目,其中的装饰工程,按单独装饰工程计价。
八、发包的建筑工程中含有的装饰项目仍按建筑工程计价,只有单独发包的装饰工程才能按单独装饰工程计价。
九、钢结构厂房(包括全钢结构、预制柱或现浇柱上面是钢结构的)工期按现浇框架乘系数0.7计算十、对于设计图纸无具体做法的高大空间模板支撑以及基坑围护等,招标控制价编制人和投标人应按招标文件、设计图纸和现场情况等进行计价和报价,如与其对应的实体未发生变更,其费用一般(包括经专家论证的)不予调整。
2024年咨询工程师(投资)继续教育试题及答案-工程造价疑难问题与典型案例解析
2024年咨询工程师(投资)继续教育试题及答案工程造价疑难问题与典型案例解析当前得分[140]一、判断题(每题 4 分,共 14 题,总分 56 分)1、工程变更类,主要包括工程变更、项目特征不符,工程量清单缺项,工程量偏差、计日工等事件。
A、对B、错正确答案[A]2、工程索赔是指承包人向发包人提出工期和(或)费用补偿要求的行为。
A、对B、错正确答案[B]3、招标工程量清单中措施工程项目缺项,投标人在投标时未予以填报的,合同实施期间不予增加。
A、对B、错正确答案[B]4、工程量清单缺项、漏项及计算错误带来的风险由发承包双方共同承担。
A、对正确答案[B]5、分部分项工程量清单漏项造成新增工程量的,应按变更事件的有关方法调整合同价款。
A、对B、错正确答案[A]6、分部分项工程量清单缺项引起措施项目发生变化的,应按与分部分项工程相同的方法进行调整A、对B、错正确答案[B]7、承包人不能全面落实变更指令而扩大的损失由承包人承担。
A、对B、错正确答案[A]8、发包人通过变更取消某项工作从而转由他人实施。
A、对B、错正确答案[B]9、监理人要求承包人为完成工程需要追加的额外工作不属于变更。
A、对正确答案[B]10、关于依法必须招标的给定暂估价的专业工程招标,承包人组织招标工作的有关费用应另行计算。
A、对B、错正确答案[B]11、招标人可依据招标项目的特点、行业管理规定给出评标基准价的计算方法,确定时也可适当考虑投标人的投标报价。
A、对B、错正确答案[A]12、监理人要求承包人改变已批准的施工工艺或顺序不属于变更。
A、对B、错正确答案[B]13、在投标报价确定分部分项工程综合单价时,应根据所选的计算基础计算工程内容的工程量,该数量应为定额工程量。
A、对B、错正确答案[A]14、计日工应按照招标人提供的其他项目清单列出的项目和估算的数量,自主确定各项综合单价并计算费用。
A、对B、错正确答案[A]二、单选题(每题 4 分,共 14 题,总分 56 分)15、关于最高投标限价的相关规定,下列说法中正确的是()。
苏建价(2014)448号工程量计算规范贯彻意见
江苏省住房和城乡建设厅文件苏建价〔2014〕448号省住房城乡建设厅关于《建设工程工程量清单计价规范》(GB50500—2013)及其9本工程量计算规范的贯彻意见各省辖市建设局(建委),省各有关厅(局),各有关单位:为贯彻执行《建设工程工程量清单计价规范》(GB50500—2013)(以下简称“2013版计价规范”)及《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)等9本工程量计算规范(以下简称“20 13版计算规范”),现结合我省实际情况,就执行2013版计价规范和计算规范的有关问题提出如下意见,请遵照执行。
一、严格执行2013版计价规范和计算规范1、2013版计价规范和计算规范作为国家标准,规范了工程建设各方的计价行为,统一了建设工程计价文件的编制原则和计价方法。
工程建设各方在建设工程计价管理活动中应严格执行2013版计价规范和计算规范。
2、国有资金投资的建设工程项目以及依法必须招标的非国有资金投资建设工程项目,必须采用工程量清单计价,严格执行2013版计价规范和计算规范。
3、工程造价文件的编制与审核(核对)应由具有相应资格的工程造价专业人员承担。
接受委托从事建设工程造价咨询活动的企业应具有相应的工程造价咨询资质。
招标代理机构可以在其资格等级范围内从事其代理招标的建设工程项目的工程量清单与招标控制价的编制工作。
4、国有资金投资的建设工程招标,招标人必须编制招标控制价。
招标控制价作为最高投标限价,应按照2013版计价规范和计算规范的规定编制,不应上调或下浮。
各市不再发布招标控制价调整系数。
招标人应在发布招标文件时公布招标控制价,同时应将招标控制价及有关资料报工程所在地工程造价管理机构备案。
公布的招标控制价文件应包括2013版计价规范规定的除表-09“综合单价分析表”以外的所有招标控制价使用表格。
投标人对招标控制价有异议的,应向招标人提出;招标人不答复或对招标人答复不满意时,投标人可按规定程序向工程所在地造价管理机构投诉。
关于2013年版工程量清单计价规范和工程量计算规范若干问题的思考与建议
了长足进步 , 但 其 自身还是存在某 些不足有待完善 , 笔者就此提 出自己的思考与建议 。 关键词 : 计价规 范; 计 算规 范; 综合 单价 ; 措施项 目; 合 同条款
中图分类号 : T U 7 2 3 - 3 文献标识码 : B 文章编号 : 1 6 7 2 — 1 6 7 5 ( 0 1 3) 1 1 - 0 3 3 3 — 0 3
范更臻成 熟。
直接工程 费
表 1
建安工程费构成 人工费、 材料 费、 机械 使用费
综合单价 构成 建议 有 无 增 加
环境保护、 文 明施工 、 安全施工、 临时设施 、 直接 夜间施工、 二次搬运 、 冬雨季施工、 行车行 费 措旅 费 人干扰费、 地上及地下设施和建筑物临时 保护、 己完工程及设备保护等 模板、 支架 、 脚 手架、 围堰、 施 工排水 降水 、 其他与分项工程直接相关 的措施费
定的积极意义 。但 由于该类措施具有上述特点, 这样做 即破坏 了
③全 费用单价 是 国际上采用工程 量清单招标 模式 的通 用做法 , 综合单价 的完整性 。解决的方法 是: ① 将该类措施 费用 并入综合 若不采用 , 将不利于我 国造价行业 与国际接轨 , 难 以增强建筑 企 单价 , 详见表 1 ; ② 改进现行计 价软件 , 生成措施项 目及其取 费标 业 的国际竞争力 。 准 的汇总表 , 作为投标文件 的附表。这样 既可保持综合单价 的完 其实建安工程费 中的一些 费用,如文 明施 工费、安全施工 整 , 又便 于对 该类措施进行控制 。 第二类措施是为完成工程实体而发 生的, 必要 的施工辅助措
增加
2 措施项 目清单设置不尽合理
《 计价规范》 将清单分为分部分项工程量清单 、 措施项 目清单 入手 进行 探讨 , 以期 能对 新版 规范 的完善 起到 抛砖 引玉 的作 和其他项 目清 单。其 中措施项 目清单又 由两类施 工措施组成 : 用。 第一类是 以取费基数乘以费率形式计算 费用 的措施 , 第二类 是 以工程量乘 以综合单价形式计算费用的措施 。 第一类措施的特 建设项 目的建安工程费 由以下部分组成 : 直接 费 ( 包括直 接 点是: ① 强制 性 , 即所采 取的措施受相应 的国家或地方法规 的约 工程 费与措 施 费) 、 间接 费 ( 包括 规费及 企业管理 费) 、 利润和 税 束, 工作 的内容及质量要达 到相应 的强制性标准, 如环境保护 、 文
关于明确建设工程工程量清单计价有关问题的通知
关于明确建设工程工程量清单计价有关问题的通知 一、工程造价的计价方式 推行工程量清单计价后,我省实行以下两种计价方式: 1、工程量清单计价方式:按照国家统一的工程量清单计价规范,配套使用江苏省建筑与装饰、安装、市政工程计价表(以下简称江苏省计价表)、费用计算规则和项目指引,由招标人(发包人)提供工程量数量,投标人(承包人)自主报价,按规定的评标办法评审中标(确定合同价格)的计价方式。
2、计价表计价方式:按照江苏省计价表和费用计算规则,套用定额子目,计算出分部分项工程费、措施项目费、其它项目费、规费和税金的工程造价计价方式。
其中人工、机械台班单价按省造价管理部门规定,材料按市造价管理部门发布的市场指导价取定。
二、工程量清单计价的适用范围 1、全部使用国有资金投资或国有资金投资为主的大中型建设工程必须采用工程量清单计价方式;其它依法招标的建设工程,应采用工程量清单计价方式。
依法不招标的建设工程可以采用工程量清单计价或计价表计价方式。
2、凡是采用工程量清单计价方式的,不论资金来源是国有资金、国外资金、贷款、援助资金或私人资金都必须遵守计价规范的规定。
3、施工图预算一般采用计价表计价方式。
三、工程量清单计价规范和2004年江苏省计价表的作用 1、《建设工程工程量清单计价规范》是国家标准,其中文字加黑的条款为强制性条文,必须按规定严格执行。
2、2004年江苏省建筑、安装、市政工程计价表是编制标底、处理造价纠纷的依据,是投标报价、结算审核的参考。
编制标底时,计价表中的人工、材料、机械台班耗用量为指导依据,人工、机械台班单价、管理费、利润等费用标准为参考依据,材料价格按各市工程造价管理部门发布的市场指导价,规费和税金按规定计算。
投标报价时,投标人结合本企业的技术水平、管理水平和工程实际,自主报价。
人工、材料、机械台班单价,管理费、利润、措施费用都可以自主确定,人工、材料、机械台班耗用量也可作适当调整,但定额编号、定额子目工作内容、工程量计算规则、计量单位、措施费用划分以及规费和税金应按计价表规定执行。
苏州市工程造价管理处文件
苏州市工程造价管理处文件苏州市工程造价管理处文件苏工价〔2010〕11号关于明确建设工程计价有关问题的通知各建设、设计、施工、中介咨询机构,各有关单位:为规范计价行为,统一计价标准,现将《关于明确江苏省建设工程费用定额有关问题的通知》(苏建价站(2009)7号)和《关于明确〈建设工程工程量清单计价规范〉(GB50500-2008)执行中的有关问题的通知》(苏建函价〔2010〕130号)转发给你们,同时就各方反映的建设工程计价其它问题一并明确如下:一、制定招标控制价时,夜间施工增加费、冬雨季施工增加费均应按规定计取。
二、为简化计算方法,招标控制价按以下公式计算:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。
三、如一个标段有数个单位工程,在计取赶工费时,以标段总工期为对象进行考核。
四、如采用的是可调价格合同,不计取风险费用;如采用的是固定价格合同(固定单价或固定总价),则应计取相应的风险费用,其中招标控制价按规定的标准计取,报价自主确定。
五、计取风险费用的工程,竣工结算时,调增(减)部分如采用投标报价的单价,也应计取相应的风险费用,费率按投标时报价中的费率。
六、制定招标控制价时,措施项目费中的人工、材料、机械等价格的取定与分部分项工程费相同。
七、预拌混凝土公布价配合比为泵送混凝土配合比,不含泵送费;建筑工程计价表相应子目中已含泵送费,不另计;市政工程计价表中不含泵送费,编制招标控制价时,按13.5元/m?计取;现场集中搅拌混凝土不采用泵送的,仅调整配合比,其它不变。
八、在签订施工合同时,如需采用招标文件中的有关条款,应在合同中明确,否则以经过备案的合同为准。
九、目前我省人工工资预算单价还未放开,因此,省工程造价管理机构发布的人工工资预算单价调整,不属于风险范围的内容,但市场劳务价格变化属于风险的范畴。
2023年建设工程造价管理基础知识样卷及答案
-----------------------------------------密-----------------------------------------封-----------------------------------------线-----------------------------------------建设工程造价管理基础知识样卷考试时间:【90分钟】总 分:【100分】题号一总分得分得分评卷人一、单项选择题 (共50题,每题2分,共计100分)( )1、根据我国《关于实行建设项目法人责任制的暂行规定》的要求,项目总经理的职权包括()。
A、聘任或解聘项目高级管理人员B、组织单项工程预验收C、提出项目竣工验收申请报告D、提出项目开工报告【答案】B 【解析】建设项目董事会的职权有:负责筹措建设资金;审核上报项目初步设计和概算文件;审核上报年度投资计划并落实年度资金;提出项目开工报告;研究解决建设过程中出现的重大问题;负责提出项目竣工验收申请报告;审定偿还债务计划和生产经营方针,并负责按时偿还债务;聘任或解聘项目总经理,并根据项目总经理的提名,聘任或解聘其他高级管理人员。
项目总经理的职权包括:组织编制项目初步设计文件,对项目工艺流程、设备选型、建设标准、总图布置提出意见,提交董事会审查;组织工程设计、施工监理、施工队伍和设备材料采购的招标工作,编制和确定招标方案、标底和评标标准,评选和确定投、中标单位。
实行国际招标的项目,按现行规定办理;编制并组织实施项目年度投资计划、用款计划、建设进度计划;编制项目财务预、决算;编制并组织实施归还贷款和其他债务计划;组织工程建设实施,负责控制工程投资、工期和质量;在项目建设过程中,在批准的概预算范围内对单项工程的设计进行局部调整(凡引起生产性质、能力、产品品种和标准变化的设计调整以及概算调整,需经董事会决定并报原审批单位批准);根据董事会授权处理项目实施中的重大紧急事件,并及时向董事会报告;负责生产准备工作和培训有关人员;负责组织项目试生产和单项工程预验收;拟订生产经营计划、企业内部机构设置、劳动定员定额方案及工资福利方案;组织项目后评价,提出项目后评价报告;按时向有关部门报送项目建设、生产信息和统计资料;提请董事会聘任或解聘项目高级管理人员。
2013年版工程量清单计价规范和工程量计算规范中发包人风险的辨析与应对措施
探讨 。
关键词 : 计价规 范 ; 计算规范 ; 发 包人 ; 蕴藏风险; 分析研 判 ; 应对措施
中图分类号 : T U 7 2 3 . 3 文献标识码 : B 文章编号 : 1 6 7 3 — 0 0 3 8 ( 2 0 1 3 ) 1 9 — 0 3 1 5 — 0 3
继2 0 0 8 年版 的 《 建 设工程工程量清单计价规范》( 以下简称 说明。但对于一些复杂的分项工程 , 如钢箱梁 制作安装 、 雨污水
“ 投标人应将 工程 量清 单与设计 图纸 、 《 计量规范》 、 合 同 决、 造 价鉴定、 资料 归档等事项作 了更加全 面、 系 统的规定 , 给发 中约定 : 承包双方在合 同实施 期间进行计价 活动提供 了标准 与指南 。但 条件 、 及 有关施工 规范等结合起 来 阅读 、 解释 , 以便对 项 目的详 通过对 《 1 3规 范》 的研 究可 以发现 , 发包 人在使用 该规 范进 行计 细特征及所包含 的工作 内容作出全面 的理解 ,并在此基础上确 这样在一定程度上可 降低 发包人 的合 同风险, 即 价活动的同时, 自身也面 临着若干风险 。如何对上述风险进行识 定投标报价 。”
2 0 1 3 年 7月
叠 秘 宙 莨 商
建设经济
2 0 1 3 年版工程量清单计价规范和工程量 计算规范中发包人风险的辨析与应对措施
林 友 忠
经典资料——GB50862-2013工程量清单计价计量规范宣惯教材
经典资料——GB50862-2013工程量清单计价计量规范宣惯教材建设工程计价计量规范宣贯资料“13”规范是以《建设工程工程量清单计价规范》为母规范,各专业工程工程量计算规范与其配套使用的工程计价、计量标准体系。
该标准体系将为深入推行工程量清单计价,建立市场形成工程造价机制奠定坚实的基础,并对维护建设市场秩序,规范建设工程发承包双方的计价行为,促进建设市场健康发展发挥重要作用。
该规范共包括1个计价规范和9个工程量计算规范。
自2013年7月1日起执行。
实施工程量清单计价的意义工程量清单计价真正体现了市场竞争的原则。
定额计价方法是各投标单位造价人员的计算水平的竞争,未能真正体现施工企业综合实力的真正的价格竞争。
相比与定额计价,实施工程量清单计价的意义主要体现在以下5个方面: (l)实行工程量清单计价有利于发挥企业自主报价的能力,实现由政府定价向市场定价的转变。
所有投标人均在统一的工程量的基础上结合企业实力考虑风险因素竞争价格,真正体现公开、公平、公正的原则,适应了市场经济规律。
(2)实行工程量清单计价,可以促进建设市场有序竞争和健康发展。
工程量清单招标投标,对招标人来说,由于工程量清单是招标文件的组成部分,招标人必须编制出准确的工程量清单,并承担相应的风险,可以促进招标人提高管理水平。
同时由于工程量清单是公开的,将避免工程招标中弄虚作假、暗箱操作等不规范行为。
对投标人来说,要对单位工程成本、利润进行分析,精心选择施工方案,合理组织施工,合理控制现场费用和施工技术措施费用等。
这样符合风险分担,责、权、利关系对等原则。
(3)实行工程量清单计价,有利于我国工程造价政府管理职能的转变。
实行工程量清单计价,将过去由政府控制的指令性定额计价转变为适应市场经济规律需要的工程量清单计价方法,由过去政府直接干预转变为对工程造价依法监督,有效地加强了政府对工程造价的宏观调控(4)实行工程量清单计价是由工程建设施工过程中由传统“事后算总帐”转入到现行的“事前细算账”的一个过程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件1:
各专业工程工程量计算规范有关问题的明确
一、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)
1、“A.1 土方工程注9”:挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),并入各土方工程量中,办理工程结算时,按经发包人认可的施工组织设计规定计算,编制工程量清单时,可按表A.1—3~表A.1—5规定计算。
2、“A.1 土方工程表A.1—2 注3”:设计密实度超过规定的,填方体积按工程设计要求执行;无设计密实度要求的,编制工程量清单时,按天然密实度体积计算,结算时应根据实际情况由发包人和承包人双方现场签证确认土方状态,再按表
A.1—2系数执行。
3、“A.2 石方工程新增”:挖沟槽、基坑、一般石方因工作面和放坡增加的工程量,并入各石方工程量中。
编制工程量清单时,其所需增加的工程数量可为暂估值,且在清单项目中予以注明;办理工程结算时,按经发包人认可的施工组织设计规定计算。
4、“S.3 垂直运输和S.4 超高施工增加”:如采用现行《湖北省建筑工程消耗量定额及统一基价表》(垂直运输工程)体系进行组价的工程,编制工程量清单时,仅编制“011703001 垂直
运输”一项清单,不另编制“011704001 超高施工增加”清单项目,“011704001 超高施工增加”清单项目的项目特征、工程量计算规则和工作内容合并入“011703001 垂直运输”清单项目中,且在清单项目特征中予以注明。
二、《仿古建筑工程工程量计算规范》(GB50855-2013)
“K.3 垂直运输(021003001~021003005)和K.4 超高施工增加”:如采用现行《湖北省建筑工程消耗量定额及统一基价表》(垂直运输工程)体系进行组价的工程,编制工程量清单时,仅编制“021003001~021003005 垂直运输”一项清单,不另编制“021004001 超高施工增加”清单项目,“021004001 超高施工增加”清单项目的项目特征、工程量计算规则和工作内容合并入“021003001~021003005 垂直运输”清单项目中,且在清单项目特征中予以注明。
三、《市政工程工程量计算规范》(GB50857-2013)
1、“A.1 土方工程注6”:挖沟槽、基坑、一般土方因工作面和放坡增加的工程量,并入各土方工程量中。
编制工程量清单时,可按表A.1—
2、表A.1—3规定计算;办理工程结算时,按经发包人认可的施工组织设计规定计算。
2、“A.1 土方工程新增”:市政工程“土方体积折算系数表”参照《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)“A.1 土方工程表A.1—2”执行。
3、“A.2 石方工程注4”:挖沟槽、基坑、一般石方因工
作面和放坡增加的工程量,并入各石方工程量中。
编制工程量清单时,其所需增加的工程数量可为暂估值,且在清单项目中予以注明;办理工程结算时,按经发包人认可的施工组织设计规定计算。
四、《城市轨道交通工程工程量计算规范》(GB50861-2013)
“A.1 土方工程注6”:挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),并入各土方工程量中,办理工程结算时,按经发包人认可的施工组织设计规定计算,编制工程量清单时,可按表A.1—2、表A.1—3规定计算。
