门窗栏杆施工组织设计
门窗、栏杆工程施工组织设计方案

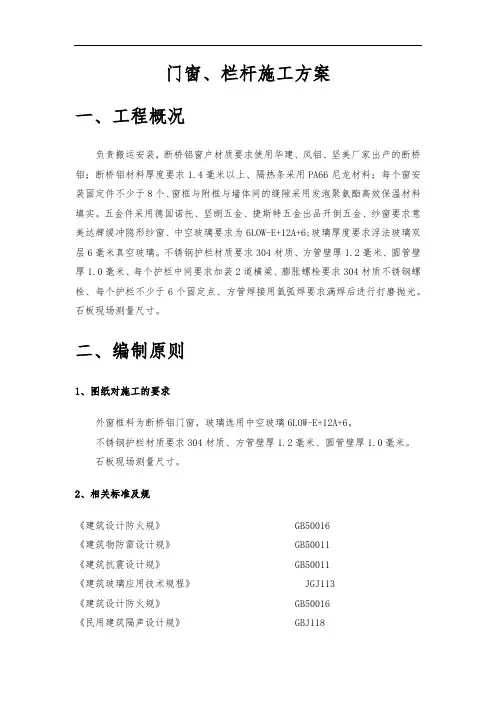

门窗、栏杆施工方案一、工程概况负责搬运安装,断桥铝窗户材质要求使用华建、凤铝、坚美厂家出产的断桥铝;断桥铝材料厚度要求1.4毫米以上、隔热条采用PA66尼龙材料;每个窗安装固定件不少于8个、窗框与附框与墙体间的缝隙采用发泡聚氨酯高效保温材料填实。
五金件采用德国诺托、坚朗五金、捷斯特五金出品开倒五金、纱窗要求意美达牌缓冲隐形纱窗、中空玻璃要求为6LOW-E+12A+6;玻璃厚度要求浮法玻璃双层6毫米真空玻璃。
不锈钢护栏材质要求304材质、方管壁厚1.2毫米、圆管壁厚1.0毫米、每个护栏中间要求加装2道横梁、膨胀螺栓要求304材质不锈钢螺栓、每个护栏不少于6个固定点、方管焊接用氩弧焊要求满焊后进行打磨抛光。
石板现场测量尺寸。
二、编制原则1、图纸对施工的要求外窗框料为断桥铝门窗,玻璃选用中空玻璃6LOW-E+12A+6。
不锈钢护栏材质要求304材质、方管壁厚1.2毫米、圆管壁厚1.0毫米。
石板现场测量尺寸。
2、相关标准及规《建筑设计防火规》 GB50016《建筑物防雷设计规》 GB50011《建筑抗震设计规》 GB50011《建筑玻璃应用技术规程》 JGJ113《建筑设计防火规》 GB50016《民用建筑隔声设计规》 GBJ118《铝合金建筑型材》 GB/T5237《中空玻璃》 GB/T11944《硅酮建筑密封胶》 GB14683《中空玻璃用弹性密封胶》 JC/T486《中空玻璃用丁基热熔密封胶》 JC/T914《铝合金建筑型材》粉末喷涂型材 GB/T5237.4《铝及铝合极氧化阳极氧化膜的总规》 GB8013《建筑用铝型材、铝板氟碳涂层》 JD/T133《紧固接卸性能不锈钢螺栓、螺钉、螺柱》 GB/T3098.6《螺纹紧固件应力截面积和承截面积》 GB/T16823.1《建筑外窗保温性能分级及检测方法》 GB/T8484《建筑外窗采光性能分级及检测方法》 GB/T11976《建筑外窗抗风压性能分级及检测方法》 GB/T7106《建筑外窗空气隔声性能分级及检测方法》 GB/T8485《建筑外窗气密性能分级及检测方法》 GB/T7107《铝合金门窗》 GB/T 8478《建筑用安全玻璃》 GB15763.2《建筑装饰装修工程质量验收规》 GB50210《建设工程质量管理条例》三、施工准备、工艺及做法(一)、门窗安装:1、施工准备1)、办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底。
栏杆工程施工组织设计方案
栏杆工程施工组织设计方案一、工程概况栏杆工程的施工组织设计方案是为了指导并安排栏杆工程的施工过程,确保施工过程安全、高效、质量上乘。
本方案主要针对高层建筑的栏杆工程进行设计。
二、施工目标1.安全目标:确保施工过程中没有人员伤亡事故发生,保障施工人员的身体健康和生命安全。
2.质量目标:保证栏杆工程达到设计要求,材料合格,工艺规范,注重精细工艺。
3.进度目标:合理安排施工计划,按时完成栏杆安装工程。
三、施工组织安排1.组织架构(1)项目经理:负责项目的整体管理和协调工作,包括项目进度、质量、安全等方面的工作。
(3)安全员:负责施工现场的安全管理,防止事故的发生。
(4)施工人员:根据工程要求,参与栏杆的安装施工工作。
2.施工流程(1)材料准备:确保所使用的栏杆材料符合设计要求,材料齐全,进行清点,并提前做好采购准备工作。
(2)施工准备:施工人员按照施工图纸要求,查看施工现场布置,确定施工方案,明确施工要点。
(3)栏杆安装:按照施工图纸要求,进行栏杆的首次安装,并进行初步调整,确保栏杆的方正、均匀。
(4)整体检查:安装完成后,对栏杆进行整体检查,保证栏杆的外观质量。
如有问题,及时进行修复。
(5)质量验收:根据设计要求和相关标准,进行栏杆工程的质量验收,确保工程质量达到要求。
(6)清理整理:施工完毕后,将施工现场进行清理整理,保持环境整洁,并做好相关工程资料整理工作。
四、施工安全措施1.制定详细的施工安全管理制度,要求施工人员严格遵守,定期进行安全教育培训。
2.施工现场设置合理的防护设施,为施工人员提供安全保障。
3.对危险化学品进行专门管理,确保施工现场环境无污染。
4.按照规定要求使用安全防护用品,如安全帽、安全绳等。
5.合理安排施工作业区域,避免人员与设备交叉作业,减少事故的发生。
五、质量控制措施1.严格按照设计要求进行施工,确保栏杆的尺寸、形状、材质等符合要求。
2.配备专业、熟练的施工人员,进行专业化施工,提高施工质量。

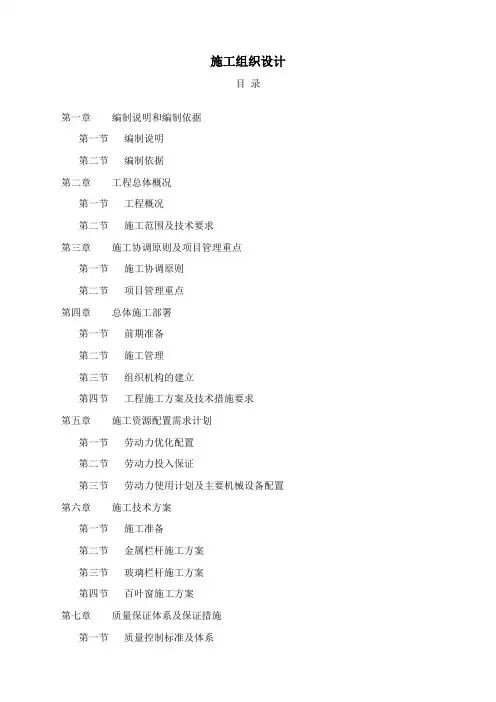

栏杆安装施工组织设计
承包人接收由发包人所提供的施工场地,自行检查、复核凸窗栏杆、阳台栏杆、百叶窗的安装位置、尺寸及施工环境,负责所有与安装有关所需预埋件、配件及零件,包括供应及装配损坏、遗失的一切材料,包括但不限于型材、五金,一切锚固件,所有密封缝,涂胶封口处理等。
百叶窗成品颜色须按发包人确定的颜色,应与外墙同色具体以发包人确认后的分色图为准,不得擅自更改。
4、各分项工程尽力采用流水施工方法,组织有节奏、均衡、连续的施工。
5、科学地组织安排本工程雨季施工,确保质量。
6、施工中力求采用国内外先进的施工技术和科学管理方法,加快施工速度,缩短工期,保证工程质量。
7、合理地组织材料采购、运输环节,在遵守业主要求,保证工程质量前提下,降低工程成本,提高本公司经济效益。
各工程的材料及操作工艺工程及验收可依中国建筑工业出版社的最新版﹕
现行建筑施工规范大全(修订本)
现行建筑结构规范大全(修订本)
现行建筑材料规范大全(修订本)
现行建筑安装规范大全(上﹑下修订本)
现行建筑质量安全管理规范大全
建筑工程施工质量验收规范新版汇编(修订版)
如该套规范有不足的地方,则以本工程规范要求以及项目经理部/设计院的任何修订作为补充。
本百叶窗、凸窗栏杆、阳台栏杆技术要求适用于本工程,并作为工程施工及验收的标准。不论在何种时间及条件下,工程是以中华人民共和国建设部及地方政府部门所颁布的通知﹔尤其是国家强制标准的部份作为最低的施工及验收标准。
栏杆工程施工组织设计
栏杆工程施工组织设计一、项目概况本文档旨在对栏杆工程施工组织设计进行详细规划和说明。
栏杆工程旨在为建筑物提供安全性与美观性,确保人员和财产的安全。
本文档将涵盖施工组织结构、施工方法、安全措施等方面的设计。
二、施工组织结构1.项目经理项目经理负责整个栏杆工程的管理和组织。
他负责项目的计划、组织、协调、控制以及质量和安全保证。
2.施工队长施工队长负责组织施工队伍进行具体的施工工作。
他需要熟悉施工图纸和设计要求,合理安排施工进度,并协调各工种之间的工作。
3.施工人员施工人员按照施工队长的指示进行具体的施工工作。
他们需要具备一定的技术能力和经验,严格遵守施工规范和安全操作规程。
三、施工方法1.材料采购和储存施工前需要详细计划所需材料的种类和数量,并选择合适的供应商进行采购。
采购的材料需要按照要求进行分类储存,以便在施工过程中随时取用。
2.施工准备工作施工前需要清理施工现场,确保工作区域的整洁和安全。
同时需要检查施工设备和工具的完好性,并做好相应的保养和维修工作。
3.施工过程栏杆工程的施工过程包括测量、加工、安装等环节。
在测量阶段,需要严格按照设计要求进行测量,并记录测量数据。
在加工阶段,需要选择合适的材料进行加工,并对加工工艺进行控制。
在安装阶段,需要严格按照设计要求进行安装,并进行相应的调整和修正。
4.施工质量控制在施工过程中,需要进行严格的质量控制,确保栏杆工程的质量符合设计要求。
质量控制包括检查、验收、整改等环节,需要制定相应的控制措施和标准。
四、安全措施1.安全培训施工人员需要进行必要的安全培训,了解施工现场的安全规定和操作规程,学习事故防范和应急处置知识。
2.施工现场防护在施工现场周围设置围挡和警示标志,确保施工现场的安全。
同时需要做好施工现场的卫生和照明工作,防止因环境因素引起的事故。
3.施工设备安全施工设备需要按照操作规程进行正常使用,并进行定期的检查和维护工作。
对于存在安全隐患的设备,需要立即进行修理或更换。

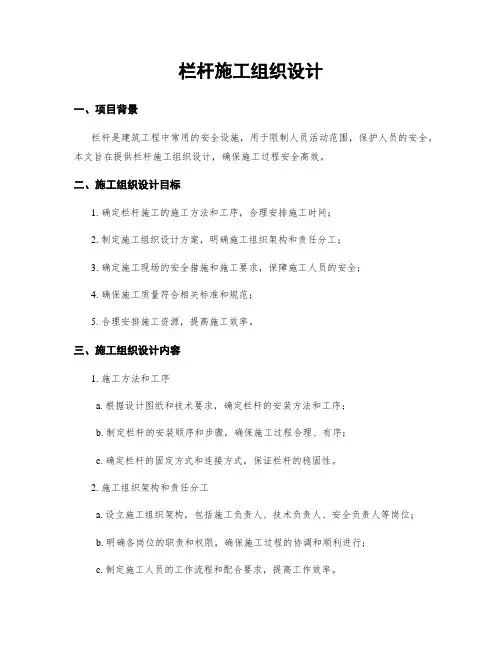

栏杆施工组织设计
栏杆施工组织设计一、项目背景栏杆是建筑工程中常用的安全设施,用于限制人员活动范围,保护人员的安全。
本文旨在提供栏杆施工组织设计,确保施工过程安全高效。
二、施工组织设计目标1. 确定栏杆施工的施工方法和工序,合理安排施工时间;2. 制定施工组织设计方案,明确施工组织架构和责任分工;3. 确定施工现场的安全措施和施工要求,保障施工人员的安全;4. 确保施工质量符合相关标准和规范;5. 合理安排施工资源,提高施工效率。
三、施工组织设计内容1. 施工方法和工序a. 根据设计图纸和技术要求,确定栏杆的安装方法和工序;b. 制定栏杆的安装顺序和步骤,确保施工过程合理、有序;c. 确定栏杆的固定方式和连接方式,保证栏杆的稳固性。
2. 施工组织架构和责任分工a. 设立施工组织架构,包括施工负责人、技术负责人、安全负责人等岗位;b. 明确各岗位的职责和权限,确保施工过程的协调和顺利进行;c. 制定施工人员的工作流程和配合要求,提高工作效率。
3. 安全措施和施工要求a. 制定施工现场的安全措施,包括施工区域的隔离、安全警示标志的设置等;b. 确定施工人员的安全防护措施,如佩戴安全帽、安全鞋等;c. 规定施工现场的安全管理制度,包括施工人员的行为规范、应急预案等。
4. 施工质量控制a. 制定施工质量控制方案,包括施工过程中的质量检查和验收标准;b. 确定栏杆的尺寸、材质、表面处理等要求,保证施工质量符合标准;c. 定期进行施工质量检查,及时发现和解决质量问题。
5. 施工资源安排a. 确定施工所需的人力、物力、机械设备等资源;b. 制定资源调配计划,合理安排施工人员和设备的使用;c. 监控施工资源的使用情况,确保施工进度和质量。
四、施工组织设计实施步骤1. 研究设计图纸和技术要求,确定栏杆的施工方法和工序;2. 设立施工组织架构,明确各岗位的职责和权限;3. 制定施工现场的安全措施和施工要求;4. 制定施工质量控制方案,明确验收标准;5. 确定施工所需的人力、物力、机械设备等资源;6. 编制施工组织设计方案,包括施工方法、工序、安全措施、质量控制等;7. 审核施工组织设计方案,确保符合相关要求;8. 实施施工组织设计方案,监督施工过程,及时处理问题;9. 完成施工后,进行施工质量验收,确保施工质量符合标准。
栏杆工程工程施工组织设计
栏杆工程工程施工组织设计一、工程概况栏杆工程是建筑施工中常见的一项工程,其作用是为建筑物提供安全保障和美观性的装饰。
栏杆工程施工组织设计是对栏杆工程施工过程中的各项工作进行规范、安排和管理,确保工程质量、安全和进度的重要工作。
本次栏杆工程施工组织设计是针对某建筑项目的栏杆工程进行的设计,主要包括工程概况、施工组织机构设计、施工方案设计、施工安全管理设计等内容。
二、施工组织机构设计1.组织机构设置栏杆工程的施工组织机构应合理设置,包括总包施工单位、分包施工单位、监理单位、设计单位等。
总包施工单位应设置项目经理、施工员、监理工程师等岗位,分包施工单位应设置现场负责人、工长、技术员等岗位,监理单位应设置监理工程师、质量工程师等岗位。
2.职责分工栏杆工程的施工中,总包施工单位负责协调各分包施工单位,监理单位负责监督和检查施工质量,设计单位负责配合施工单位解决设计问题。
各施工单位应明确各自的责任和任务,切实负责。
3.沟通协调在栏杆工程施工过程中,各方之间需要保持良好的沟通和协调,及时解决施工中的问题,确保工程进度和质量。
三、施工方案设计1.工程检测栏杆工程施工前应进行工程勘测和检测,了解现场地形、地质情况,为施工方案设计提供依据。
2.材料选择栏杆工程所使用的材料应按照规范要求进行选择,包括栏杆、扶手、连接件等,材料应具有足够的强度和稳定性。
3.施工工艺栏杆工程的施工工艺应符合相关标准和规范要求,包括栏杆安装、连接件安装、焊接工艺等。
4.施工设备栏杆工程的施工需要使用一些施工设备,如吊装设备、焊接设备等,施工单位需要选择适当的施工设备,并进行合理的安排和使用。
5.施工环境栏杆工程施工现场的环境应符合相关要求,如施工现场的平整度、通风条件等。
四、施工安全管理设计1.安全教育栏杆工程施工人员需进行安全教育,了解施工中的安全注意事项和应急处理方法。
2.安全防护栏杆工程施工现场需要设置安全防护设施,如安全网、警示标志等,确保施工过程中的安全。
栏杆施工组织设计
栏杆施工组织设计标题:栏杆施工组织设计引言概述:栏杆作为建筑物的重要部分,不仅具有装饰作用,更是保障人们安全的重要设施。
因此,在进行栏杆施工时,必须进行合理的组织设计,以确保施工顺利进行并保证施工质量。
本文将详细介绍栏杆施工组织设计的相关内容。
一、施工前准备1.1 确定施工方案:根据设计图纸和相关技术要求,制定详细的施工方案,包括施工流程、工期计划等。
1.2 确定施工人员:根据施工方案确定所需的施工人员数量和专业技能,确保施工人员具备相关资质和经验。
1.3 准备施工材料:根据设计要求和施工方案,准备好所需的栏杆材料、工具和设备,确保施工过程中不会因为材料不足而延误工期。
二、施工现场布置2.1 安全防护措施:在施工现场设置明显的安全警示标志,确保施工人员和周围群众的安全;同时设置安全防护设施,如围挡、安全带等。
2.2 施工设备摆放:合理摆放施工设备和材料,确保施工现场整洁有序,便于施工人员操作和管理。
2.3 施工通道设置:设置施工通道和紧急疏散通道,保证施工人员和其他人员的通行顺畅,避免发生意外。
三、施工过程管理3.1 施工进度控制:根据工期计划,及时调整施工进度,确保施工按时完成,避免工期延误。
3.2 质量监督检查:定期对施工质量进行检查,发现问题及时处理,确保栏杆施工质量符合设计要求。
3.3 安全管理措施:加强施工现场安全管理,定期进行安全检查,及时排除安全隐患,确保施工过程安全。
四、施工人员培训4.1 安全培训:对施工人员进行安全培训,教育他们正确使用施工设备和工具,遵守安全操作规程,提高安全意识。
4.2 技术培训:定期组织技术培训,提升施工人员的专业技能和工艺水平,确保施工质量。
4.3 团队合作培训:加强团队合作意识,培养团队协作能力,提高施工效率和质量。
五、施工结束验收5.1 施工质量验收:对栏杆施工质量进行全面验收,确保各项指标符合设计要求,达到使用标准。
5.2 安全验收:对施工现场安全管理情况进行验收,确保施工过程中未发生安全事故。
栏杆施工组织设计
栏杆施工组织设计一、工程概况该栏杆施工项目位于大型住宅小区,包括大门栏杆、楼梯栏杆和阳台栏杆等部分。
项目总用时为30天,总工程量约为500米。
1.项目组织为了确保施工工期和质量,我们将组织一个专门的栏杆施工小组,负责该项目的施工管理和执行。
该小组由工程经理、项目经理、质量监督员和安全员组成。
2.材料准备2.1材料采购小组将负责采购所需的栏杆材料,包括不锈钢管、钢板、电焊机和喷涂材料等。
在采购过程中要确保材料质量可靠,并按照施工计划及时到货。
2.2材料运输采购来的材料需要及时运输到施工现场。
我们将与物流公司合作,制定合理的运输计划,并确保货物的安全运输。
3.施工工艺3.1施工流程栏杆施工的一般流程包括设计规划、测量标高、基础施工、栏杆安装和喷涂等。
我们将根据项目需求和实际情况,制定详细的施工流程,并安排适当的人力和设备进行施工。
3.2栏杆安装在栏杆安装过程中,我们将设计良好的基础结构,确保栏杆的稳固和安全。
同时,需要根据施工图纸进行栏杆的精确定位和安装,确保符合设计要求。
3.3喷涂栏杆安装完成后,需要进行喷涂处理,以增加栏杆的美观度和耐用性。
我们将使用合适的喷涂设备和材料,并确保涂层均匀和质量可靠。
4.工期安排4.1施工计划为了确保施工工期的紧凑和效率,我们将按照工程概况和施工情况,制定详细的施工计划。
在计划中包括每个施工环节的时间安排、人力需求和设备调度等。
4.2施工进度控制在施工过程中,我们将加强对施工进度的控制和监督。
通过每日的施工例会和工作记录,及时解决施工中的问题,并调整施工进度,确保工程按时完成。
5.质量与安全5.1质量控制我们将严格按照设计要求和施工规范进行栏杆施工。
在施工过程中,设立质量监督员,进行现场质量检查和记录,并及时解决施工中的质量问题。
5.2安全保障施工中我们将注重安全管理,制定详细的安全方案,并进行安全培训。
在施工现场设置安全警示标志,合理布置施工区域,并加强安全巡查,确保施工安全。
栏杆施工组织设计
栏杆施工组织设计一、概述栏杆施工组织设计是为了确保栏杆施工工作的顺利进行,保证施工质量和安全,提前做好施工准备工作,合理安排施工流程和资源,确保施工进度和质量的控制。
二、施工组织设计内容1. 施工目标和要求根据项目需求,明确栏杆的施工目标和要求,包括栏杆的材料、尺寸、形状、安装位置等。
2. 施工流程制定栏杆施工的详细流程,包括施工前准备、材料采购、施工现场搭建、栏杆安装、施工结束等各个环节的具体步骤和时间安排。
3. 人员组织确定栏杆施工所需的人员数量和职责分工,包括项目经理、施工队长、技术人员、安全员等,确保施工人员具备相应的技能和经验。
4. 设备和材料根据栏杆施工的要求,确定所需的设备和材料清单,包括栏杆的主体材料、焊接设备、起重机械等,并安排采购和运输工作,确保施工所需的设备和材料能够及时到位。
5. 安全措施制定栏杆施工的安全措施,包括施工现场的防护措施、施工人员的安全培训、施工过程中的安全监控等,确保施工过程中的安全。
6. 质量控制制定栏杆施工的质量控制措施,包括施工过程中的质量检查、质量验收标准等,确保栏杆施工质量符合相关标准和要求。
7. 环境保护制定栏杆施工的环境保护措施,包括施工现场的环境保护措施、废弃物的处理等,确保施工过程对环境的影响最小化。
8. 施工进度计划根据施工流程和工期要求,制定栏杆施工的进度计划,明确各个工序的开始时间和完成时间,确保施工进度的控制。
9. 管理措施制定栏杆施工的管理措施,包括施工过程中的协调与沟通、问题解决、工程文件的管理等,确保施工过程的顺利进行。
三、施工组织设计的重要性1. 提前规划和准备,有助于施工工作的顺利进行,避免施工过程中的延误和问题。
2. 合理安排施工流程和资源,能够提高施工效率,节约成本。
3. 确定施工人员的职责和工作安排,有利于施工人员的协同合作,提高工作效率。
4. 制定安全措施和质量控制措施,能够保障施工过程的安全和质量。
5. 制定施工进度计划,有助于施工进度的控制和管理。
栏杆施工组织设计
栏杆施工组织设计一、项目背景本文档旨在为栏杆施工组织设计提供详细的内容和数据。
栏杆施工是建造工程中的重要环节之一,它不仅能够提供安全保护,还能为建造物增添美观。
因此,合理的施工组织设计对于栏杆施工的顺利进行至关重要。
二、施工组织设计目标1. 确定施工组织架构,明确各个施工单位的职责和任务;2. 制定施工方案,包括施工方法、施工工艺和施工流程;3. 安排施工进度,合理分配施工资源,确保施工发展顺利;4. 确保施工过程中的安全措施得到有效执行;5. 确保施工质量符合相关标准和要求;6. 控制施工成本,合理利用资源,提高施工效率。
三、施工组织架构1. 项目经理:负责项目的整体管理和协调工作,监督施工进度和质量。
2. 技术负责人:负责制定施工方案和工艺,指导施工人员进行施工。
3. 安全负责人:负责制定安全措施和安全操作规程,确保施工过程中的安全。
4. 质量负责人:负责制定质量控制标准和检查方案,确保施工质量。
5. 施工人员:根据施工方案进行具体的施工工作。
四、施工方案1. 施工方法:根据栏杆的材料和结构特点,选择合适的施工方法,如焊接、拼装等。
2. 施工工艺:根据施工方法,确定具体的施工工艺,包括焊接工艺、拼装工艺等。
3. 施工流程:明确施工的各个环节和顺序,确保施工进度合理、有序。
4. 施工设备:根据施工需要,配备相应的施工设备,如吊车、焊接机等。
5. 施工材料:选择符合相关标准和要求的栏杆材料,确保施工质量。
6. 施工人员培训:对施工人员进行必要的培训,确保其具备相应的技能和知识。
五、施工进度安排1. 制定施工计划:根据项目要求和施工方案,制定详细的施工计划,包括开始时间、完成时间等。
2. 分解工作任务:将施工任务分解为具体的工作任务,明确每一个任务的工作内容和完成时间。
3. 分配施工资源:根据工作任务的要求,合理分配施工人员和设备资源,确保施工进度。
4. 监督施工发展:定期检查和监督施工发展情况,及时解决施工中的问题和难题。
栏杆施工组织设计
栏杆施工组织设计一、背景介绍栏杆是一种用于围护、防护或者装饰的建造构件,广泛应用于公共场所、住宅区、商业建造等各类建造物中。
栏杆的施工组织设计是确保栏杆施工顺利进行的重要环节,它包括施工方案、施工计划、施工人员组织、施工机具及材料等方面的安排和设计。
二、施工方案1. 栏杆材料选择:根据项目需求和设计要求,选择合适的栏杆材料,如钢材、铝材、不锈钢等。
2. 栏杆类型确定:根据设计图纸和实际情况,确定栏杆的类型,如护栏、扶手等。
3. 栏杆安装方式:根据栏杆类型和施工条件,确定栏杆的安装方式,如焊接、螺栓连接等。
4. 栏杆尺寸规格:根据设计要求和实际需要,确定栏杆的尺寸规格,包括高度、宽度、间距等。
三、施工计划1. 施工时间安排:根据项目工期和施工进度要求,制定详细的施工时间计划,确保施工进度的合理安排。
2. 施工区域划分:将施工区域划分为合适的工作面,确保施工人员和机具的协调作业。
3. 施工顺序确定:根据施工方案和实际情况,确定栏杆施工的先后顺序,确保施工过程的顺利进行。
4. 施工人员配备:根据施工工序和施工量,合理配置施工人员,确保施工人员的数量和技术水平符合要求。
四、施工人员组织1. 施工队伍组建:根据施工计划和施工人员配备要求,组建施工队伍,确保施工人员的数量和技术水平符合要求。
2. 施工人员培训:对施工人员进行必要的培训,包括栏杆施工工艺、安全操作规程等,提高施工人员的技术水平和安全意识。
3. 施工人员管理:建立施工人员的考勤制度和绩效评估机制,确保施工人员的出勤率和工作质量。
4. 施工人员安全保障:制定施工人员的安全操作规程和安全防护措施,确保施工人员的人身安全。
五、施工机具及材料1. 施工机具准备:根据施工方案和施工计划,准备必要的施工机具,如焊接设备、切割机、起重机等。
2. 施工材料采购:根据栏杆施工方案和施工计划,采购合格的栏杆材料,确保施工材料的质量和数量符合要求。
3. 施工机具保养:定期对施工机具进行保养和维修,确保施工机具的正常运转和安全使用。
栏杆工程施工组织
栏杆工程施工组织设计一、编制说明本施工组织设计方案为栏杆工程具体实施的指导性文件。
施工人员必须熟悉、掌握施工组织设计方案,并根据其内容进行工程施工。
对施工人员进行交底,使施工人员清楚地了解、掌握标准、要求及施工的方法。
在施工过程中应进行计划、实施、检查、处理四个步骤。
根据施工工程的实际情况,适时进行内容的调整修改,并将调整修改的内容及时报告业主、总包和监理单位。
二、工程概况栏杆工程是指在建筑物、构筑物或者其他设施上设置的用以防护、装饰、分隔、导向等的构件。
本工程主要包括以下内容:1. 栏杆的拆除与安装;2. 栏杆的材质、规格、颜色、造型等应符合设计要求和规范规定;3. 栏杆的固定、连接、焊接等应牢固可靠,不得有松动、开裂、变形等现象;4. 栏杆的防腐、防锈、防滑等处理应符合设计要求和规范规定;5. 栏杆的安装高度、垂直度、水平度等应符合设计要求和规范规定。
三、总体施工部署1. 前期准备:包括施工现场的清理、测量、放线、临时设施的搭建等;2. 施工管理:建立健全施工组织机构,明确各岗位职责,制定施工计划和进度表,确保施工顺利进行;3. 组织机构的建立:成立项目管理小组,明确各成员职责,建立健全质量、安全、环保等管理制度;4. 项目组织机构、部门与管理人员配置:根据工程规模和施工要求,配置足够的管理人员和技术人员;5. 施工资源配置需求计划:包括劳动力、材料、设备、资金等资源的配置计划;6. 施工技术方案:包括栏杆的拆除、安装、防腐等施工技术方案;7. 施工进度管理和保障措施:包括工期保证措施、质量保证措施、安全保证措施等;8. 施工总平面布置规划:包括施工现场的临时设施、施工设备、材料堆放等布置;9. 季节性施工措施:根据季节变化,采取相应的施工措施,确保施工质量;10. 与甲方、监理、设计人的配合措施:建立良好的沟通机制,及时报告施工情况,协调解决施工中的问题。
四、施工进度计划和管理1. 制定施工进度计划:根据工程规模、施工内容、施工资源等,制定详细的施工进度计划;2. 施工进度保证措施:采取有效措施,确保施工进度按计划进行;3. 施工进度计划表:明确各分部分项工程的施工时间、施工内容、施工人员等;4. 工期保证措施:采取有效措施,确保工程按时完工;5. 质量保证措施:建立健全质量管理体系,加强质量检查和控制,确保工程质量;6. 安全保证措施:建立健全安全管理制度,加强安全教育和培训,确保施工安全。
栏杆施工组织设计
栏杆施工组织设计一、项目背景栏杆是建筑物或场地中常见的安全设施,用于保护人员的安全,并起到美化环境的作用。
本文将针对某建筑项目中栏杆的施工组织设计进行详细描述。
二、施工组织设计目标1. 确保栏杆施工按照规范进行,保证施工质量;2. 合理安排施工进度,确保施工进展顺利;3. 确保施工过程中的安全措施得到有效执行;4. 协调各相关方的工作,确保施工进程的顺利进行。
三、施工组织设计内容1. 施工准备阶段1.1 确定施工队伍:根据项目规模和施工要求,确定所需的施工人员和配备;1.2 采购材料和设备:根据设计要求,制定材料和设备的采购计划,并确保供应的及时性和质量;1.3 制定施工方案:根据设计图纸和技术要求,制定详细的施工方案,包括施工步骤、施工工艺和关键节点等;1.4 制定施工进度计划:根据施工方案和项目要求,制定施工进度计划,明确各个施工阶段的时间节点和工作内容;1.5 安全措施准备:制定安全操作规程和应急预案,确保施工过程中的安全;1.6 现场布置:确定施工现场的布置方案,包括施工设备、材料堆放区域和办公区域等。
2. 施工执行阶段2.1 栏杆的基础施工:根据施工方案,先进行基础的施工工作,包括挖掘基坑、浇筑混凝土等;2.2 栏杆的安装:根据设计要求,进行栏杆的安装工作,包括栏杆的定位、固定和连接等;2.3 焊接和拼接:对需要进行焊接和拼接的栏杆部分进行操作,确保连接牢固;2.4 表面处理:对栏杆进行喷涂、刷漆等表面处理,提高栏杆的防腐性能和美观度;2.5 清理和整理:施工完成后,对施工现场进行清理和整理,确保环境整洁。
3. 施工验收阶段3.1 施工质量检查:对施工过程中的各个环节进行质量检查,确保施工质量符合设计要求;3.2 安全检查:对施工过程中的安全措施进行检查,确保施工过程中的安全;3.3 完工验收:根据设计要求和施工合同,对栏杆的完工质量进行验收,确保施工质量达到要求;3.4 竣工报告:撰写施工的竣工报告,包括施工过程中的关键节点、施工质量和安全情况等。
栏杆施工组织设计
栏杆施工组织设计一、项目背景栏杆是用于保护人员安全和界定空间的重要设施,广泛应用于建造、道路、桥梁等场所。
本文旨在设计栏杆施工组织方案,确保施工过程顺利进行,保证施工质量和安全。
二、施工组织设计原则1. 安全第一:确保施工人员的人身安全,采取必要的防护措施,提供必要的安全培训。
2. 质量保证:按照像关规范和标准进行施工,确保栏杆的稳固性和耐久性。
3. 环保可持续:合理利用资源,减少对环境的影响。
4. 经济合理:合理安排施工流程,优化资源配置,降低施工成本。
三、施工组织设计内容1. 施工前准备1.1 确定施工地点:根据设计要求和现场实际情况,确定栏杆的施工位置和范围。
1.2 制定施工方案:根据设计图纸和技术要求,制定栏杆的施工方案,包括施工工艺、施工步骤、施工方法等。
1.3 确定施工人员:根据工期和施工任务,确定所需的施工人员数量和专业分工,确保施工队伍的组织和管理。
1.4 资源准备:准备所需的施工材料、工具和设备,确保施工顺利进行。
2. 施工流程2.1 施工准备:清理施工现场,搭建施工暂时设施,确保施工区域安全通畅。
2.2 基础施工:根据设计要求进行基础的施工工作,包括地基处理、基础浇筑等。
2.3 栏杆安装:根据施工方案,进行栏杆的安装,包括栏杆立柱的固定、扶手的安装等。
2.4 连接和固定:根据设计要求,进行栏杆之间的连接和固定,确保栏杆的稳固性。
2.5 检验和调整:对已安装的栏杆进行检查,确保符合设计要求,进行必要的调整和修正。
2.6 完工验收:对施工完成的栏杆进行验收,确保质量合格,达到设计要求。
3. 安全措施3.1 安全培训:施工前对施工人员进行必要的安全培训,包括栏杆施工的安全操作规程、安全防护措施等。
3.2 安全防护设施:在施工现场设置必要的安全警示标志、防护栏杆等,确保施工人员的安全。
3.3 安全监督:设立专人负责施工现场的安全监督,及时发现和解决安全隐患。
四、施工组织设计实施方案1. 组织架构:根据施工任务和工期,确定施工队伍的组织架构,明确各个施工岗位的职责和权限。
栏杆施工组织设计
栏杆施工组织设计一、项目背景栏杆施工是建筑工程中的重要环节之一,它不仅能够提供安全保障,还能够增加建筑物的美观度。
为了确保栏杆施工工作的顺利进行,需要进行合理的组织设计,明确施工流程和注意事项,以确保施工质量和进度的达到预期目标。
二、施工组织设计目标1. 确保施工质量:栏杆施工组织设计应明确施工标准和要求,确保施工过程符合相关规范和标准,保证栏杆的安全性和稳定性。
2. 提高施工效率:合理安排施工流程和工作任务,减少施工时间,提高施工效率,确保工期的顺利完成。
3. 保障施工安全:栏杆施工组织设计应明确施工过程中的安全措施和注意事项,确保施工人员的人身安全,减少施工事故的发生。
三、施工组织设计内容1. 施工流程:栏杆施工组织设计应明确施工的先后顺序,包括材料采购、施工准备、基础施工、栏杆安装等,确保施工流程的合理性和顺畅性。
2. 施工人员:栏杆施工组织设计应明确施工人员的数量和岗位职责,确保施工人员的专业素质和技能能够满足施工要求。
3. 施工设备:栏杆施工组织设计应明确所需的施工设备和工具,确保施工设备的齐全和正常运行,提高施工效率。
4. 安全措施:栏杆施工组织设计应明确施工过程中的安全措施,如施工现场的防护措施、施工人员的个人防护措施等,确保施工安全。
5. 质量控制:栏杆施工组织设计应明确施工过程中的质量控制措施,如材料的验收标准、施工工艺的控制要求等,确保施工质量。
6. 进度计划:栏杆施工组织设计应制定详细的施工进度计划,明确施工任务的分工和时间节点,确保施工进度的控制和完成。
四、施工组织设计实施步骤1. 确定施工任务:根据项目需求和设计要求,确定栏杆施工的具体任务和工作内容。
2. 制定施工流程:根据施工任务,制定栏杆施工的详细流程和工作步骤,明确施工的先后顺序和关键节点。
3. 安排施工人员:根据施工任务和工作量,合理安排施工人员的数量和岗位职责,确保施工人员的专业素质和技能能够满足施工要求。
4. 配置施工设备:根据施工任务和工作要求,配置所需的施工设备和工具,确保施工设备的齐全和正常运行。
栏杆施工组织设计
栏杆施工组织设计一、项目概述本文档旨在对栏杆施工组织设计进行详细描述,包括施工组织设计的目的、施工组织设计的内容、施工组织设计的步骤、施工组织设计的要求等。
二、施工组织设计的目的栏杆施工组织设计的目的是为了确保栏杆施工过程的顺利进行,保证施工质量,提高施工效率,确保施工安全,合理利用资源,减少施工成本。
三、施工组织设计的内容1. 施工组织设计的范围:包括栏杆施工的各个阶段,如前期准备、施工准备、施工过程、施工收尾等。
2. 施工组织设计的工作内容:包括栏杆施工的施工方法、施工工艺、施工流程、施工设备的选择和使用等。
3. 施工组织设计的资源要求:包括人力资源、物资资源、设备资源等。
四、施工组织设计的步骤1. 前期准备:确定栏杆施工的施工范围和目标,制定施工计划,组织编制施工组织设计方案。
2. 施工准备:确定施工队伍,制定施工任务分工和工作计划,组织采购施工所需的材料和设备。
3. 施工过程:按照施工组织设计方案进行施工,监督施工进度和质量,及时解决施工中的问题。
4. 施工收尾:完成栏杆施工任务后,进行验收和整理,做好相关文件的归档工作。
五、施工组织设计的要求1. 安全要求:施工组织设计必须符合相关的安全规范,确保施工过程中的安全。
2. 质量要求:施工组织设计必须保证栏杆施工的质量,达到设计要求。
3. 进度要求:施工组织设计必须合理安排施工进度,确保按时完成施工任务。
4. 资源要求:施工组织设计必须合理利用人力资源、物资资源和设备资源,提高资源利用效率。
5. 环保要求:施工组织设计必须符合环境保护要求,减少对环境的影响。
六、施工组织设计的实施1. 施工组织设计方案应由专业施工组织设计人员编制,并经相关部门审核通过后方可实施。
2. 施工组织设计方案应与现场实际情况相结合,确保可行性和实用性。
3. 施工组织设计方案应在施工前进行全面的培训和宣传,确保施工人员理解并按照设计方案进行施工。
七、施工组织设计的监督与管理1. 监督责任:相关部门应对施工组织设计方案进行监督,确保其合理性和可行性。
栏杆施工组织设计 (2)
栏杆施工组织设计引言概述:栏杆作为建筑物的重要组成部分,不仅具有美观的功能,还承担着保护和支撑的作用。
因此,在进行栏杆施工时,一个合理的组织设计是至关重要的。
本文将详细介绍栏杆施工组织设计的相关内容,帮助读者更好地理解和应用。
一、施工前准备1.1 确定施工方案:根据设计图纸和实际情况确定栏杆的材料、尺寸、形状等细节,制定详细的施工方案。
1.2 确定施工人员:根据工程的规模和要求,确定所需的施工人员数量和专业技能,保证施工顺利进行。
1.3 准备施工材料:准备好所需的栏杆材料、工具设备等,确保施工过程中不会因为材料不足而延误工期。
二、施工现场布置2.1 设置施工区域:根据施工方案确定栏杆的具体位置,进行标线和标高,确保栏杆的安装位置准确无误。
2.2 安全防护措施:在施工现场设置安全警示标志,配备好安全帽、安全绳等防护装备,确保施工人员的安全。
2.3 确保通道畅通:保持施工现场通道畅通,方便材料运输和施工人员的工作,提高施工效率。
三、施工流程安排3.1 分工合作:根据施工方案,合理分工合作,明确每个施工人员的任务和责任,确保施工进度和质量。
3.2 协调配合:不同工种之间要密切协调配合,确保各个环节顺利衔接,避免出现漏项和重复施工。
3.3 定期检查:定期检查施工质量,发现问题及时解决,确保栏杆的安全和稳固。
四、质量控制4.1 材料检查:在施工过程中对栏杆材料进行检查,确保材料质量符合要求,避免施工过程中出现问题。
4.2 施工工艺:严格按照施工方案和要求进行施工,保证栏杆的安装质量和外观效果。
4.3 完工验收:施工完成后进行验收,确保栏杆的安装符合设计要求,达到美观和实用的效果。
五、施工后维护5.1 定期保养:定期对栏杆进行保养和清洁,延长使用寿命,保持良好的外观效果。
5.2 处理问题:如发现栏杆出现松动、生锈等问题,及时处理,确保栏杆的安全和稳固。
5.3 定期检测:定期对栏杆进行检测,发现问题及时修复,保证栏杆的使用安全。
铝合金门窗.阳台栏杆施工组织设计
xxxx铝合金门窗、阳台栏杆工程施工组织设计编制:审核:审定:xxxxx工程有限公司20xx年xx月xx日目录一、工程目标二、工程概况三、编制依据四、项目部组织机构及职责五、工期保证措施六、保证安全施工措施七、降低成本措施八、施工方法及技术措施九、铝合金阳台栏杆安装十、成品、半成品保护措施十一、专项安全文明施工十二、验收十三、附表附表一拟投入的主要施工机械设备表附表二项目部人员名单附表三进度计划横道图一、工程目标1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,以《建筑工程施工质量验收统一标准》,达到国家施工验收规范标准,创优质工程。
2、工期目标:我们本着紧前不紧后的原则,充分利用长期积累的一些成功经验进行进度控制。
3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。
4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地。
5、服务目标:重合同、守信誉,服从业主的管理,接受工程监理的监督,为其开展工作提供便利。
6、协调目标:认真做好内外关系的协调工作,主动与各有关单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施。
二、工程概况1、工程名称:xx住宅小区铝合金门窗、阳台栏杆工程2、建设单位:xxxx房地产开发有限公司3、监理单位:xxxx监理公司4、施工单位:xxxx装饰工程有限公司5、工程地址:xxxxxx6、工程范围:B、C、D户型的2-5、14、16-22栋铝合金门窗及阳台栏杆7、工程量:住宅小区门窗约9000m²,阳台栏杆约2500m三、编制依据1、xxx住宅小区铝合金门窗、阳台栏杆工程施工合同要求。
2、根据xx住宅小区铝合金门窗、阳台铝合金玻璃栏杆工程施工图、建施图以及现场实际情况进行编制。
3、相关规范:《铝合金建筑型材》GB/T5237——2000《铝合金门》GB/T8478——2003《铝合金窗》GB/T8479——2003《推拉铝合金门窗用滑轮》(原GB9304-88)QB/T3892——1999《推拉铝合金门插销》(原GB9297-88)QB/T3885——1999《平开铝合金执手》(原GB9298-88)QB/T3886——1999《铝合金窗撑挡》(原GB9299-88)QB/T3887——1999《铝合金窗不锈钢滑撑》(原GB9300-88)QB/T3888——1999《铝合金窗锁》(原GB9302-88)QB/T3890——1999《铝合金门锁》(原GB9303-88)QB/T3891——1999《建筑用硅酮结构胶》GB16776——1997《硅酮建筑密封胶》GB/14683——2003《钢化玻璃》GB/T9963——1998《浮法玻璃》GB11614——1999《建筑工程施工质量验收统一标准》GB50300——2001《建筑工程施工质量验收规范》GB50210——2001四、项目部组织机构及职责(一)项目部组织机构xxx住宅小区铝合金门窗及阳台栏杆工程施工管理推行项目经理负责制,由公司抽调技术水平高、思想素质好、能力强的人员组成项目经理部,实施对工程的组织与指挥,其管理体系见图示。
栏杆施工组织设计
栏杆施工组织设计一、概述栏杆施工组织设计是为了确保栏杆施工工作的顺利进行,保证施工过程的安全、高效和质量。
本文将详细介绍栏杆施工组织设计的内容,包括施工组织方案、施工人员组织、施工机械设备、施工工艺流程等。
二、施工组织方案1. 目标:确保栏杆施工按照设计要求进行,保证施工质量和安全。
2. 施工地点:根据项目需求确定施工地点,并进行现场勘察和测量。
3. 施工时间:根据项目进度安排施工时间,并考虑天气等因素。
4. 施工人员:根据施工规模和要求确定所需施工人员数量和职责分工。
5. 施工机械设备:根据施工要求和工艺流程选择合适的施工机械设备。
6. 施工材料:根据设计要求和施工工艺选择合适的栏杆材料,并保证材料质量。
三、施工人员组织1. 施工队伍:根据施工规模和要求组建施工队伍,包括施工负责人、技术人员、施工工人等。
2. 职责分工:明确各个施工人员的职责和工作内容,确保施工工作的有序进行。
3. 培训和安全教育:对施工人员进行培训,提高他们的技能水平和安全意识,确保施工过程的安全。
四、施工机械设备1. 栏杆安装机:选择适合的栏杆安装机,确保施工的准确性和效率。
2. 起重机:根据栏杆的尺寸和分量选择合适的起重机,保证栏杆的安全安装。
3. 手持工具:准备必要的手持工具,如电钻、螺丝刀等,用于栏杆的固定和安装。
五、施工工艺流程1. 准备工作:清理施工现场,确保施工区域的安全和整洁。
2. 栏杆安装:根据设计要求和施工图纸进行栏杆的安装,确保栏杆的准确性和稳定性。
3. 固定栏杆:使用适当的螺丝、螺栓等材料将栏杆固定在地面或者墙壁上。
4. 检验和调整:对已安装的栏杆进行检验,确保其符合设计要求和安全标准,并进行必要的调整。
5. 完工验收:完成栏杆施工后,进行验收,确保施工质量和安全。
六、安全措施1. 安全培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
2. 安全设施:在施工现场设置合适的安全警示标志和防护设施,确保施工过程的安全。
栏杆工程施工组织设计123
栏杆工程施工组织设计1. 引言栏杆工程作为建筑工程中的一项重要组成部分,不仅具有防护、美观的功能,而且对于保障施工安全和提升工程质量也起着重要作用。
本文将针对栏杆工程进行施工组织设计,力求科学合理地组织栏杆工程施工过程,保证施工效率和质量。
2. 施工组织原则2.1 安全第一原则在栏杆工程施工过程中,安全应是第一位的考虑因素。
施工组织设计应充分考虑施工现场的安全要求,并采取相应的安全措施,确保施工过程中人员和设备的安全。
2.2 资源合理利用原则施工组织设计应科学合理地配置施工资源,包括人力、物力、设备等。
在施工过程中合理利用资源,避免资源浪费,提高施工效率。
2.3 质量控制原则施工组织设计应明确栏杆工程的质量要求,并制定相应的质量控制措施。
在施工过程中加强质量监督,确保栏杆工程的质量符合设计要求。
3. 施工组织设计方案3.1 施工前准备工作3.1.1 确定施工队伍栏杆工程施工需要合适的施工队伍来组织施工,包括有经验的施工人员和相应的监理人员。
施工队伍应具备一定的技术能力和施工管理经验。
3.1.2 准备施工资料和材料施工前应准备施工所需的资料和材料,包括栏杆工程的施工图纸、技术规范、施工方案等。
同时还需要准备施工所需的材料,确保施工过程所需材料的及时供应。
3.1.3 制定施工计划根据栏杆工程的施工内容和工期要求,制定详细的施工计划。
施工计划应包括施工工序、施工顺序、工期安排等内容,以确保施工进度的合理安排。
3.2 施工过程控制3.2.1 施工现场布置栏杆工程施工现场的布置应合理,符合安全要求。
施工现场应设立临时施工区域,并配备必要的施工设备和安全防护措施,保障施工安全。
3.2.2 施工质量控制栏杆工程的质量控制是保障工程质量的重要环节。
施工过程中应加强质量监督,按照设计要求对栏杆工程的质量进行检查和验收,确保施工质量符合设计要求。
3.2.3 施工进度控制根据施工计划,合理控制施工进度。
在施工过程中,及时跟踪施工进度,发现问题及时进行调整,确保施工进度的合理安排。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大溪地铝合金门窗、阳台栏杆工程施工组织设计编制:审核:审定:xxxxxxxxxxx工程有限公司2007年07月17日目录一、工程目标二、工程概况三、编制依据四、项目部组织机构及职责五、工期保证措施六、保证安全施工措施七、降低成本措施八、施工方法及技术措施九、铝合金阳台栏杆安装十、成品、半成品保护措施十一、专项安全文明施工十二、验收十三、附表附表一拟投入的主要施工机械设备表附表二项目部人员名单附表三进度计划横道图一、工程目标1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,以《建筑工程施工质量验收统一标准》,达到国家施工验收规范标准,创优质工程。
2、工期目标:我们本着紧前不紧后的原则,充分利用长期积累的一些成功经验进行进度控制。
3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。
4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地。
5、服务目标:重合同、守信誉,服从业主的管理,接受工程监理的监督,为其开展工作提供便利。
6、协调目标:认真做好内外关系的协调工作,主动与各有关单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施。
二、工程概况1、工程名称:xxxxxx工程2、建设单位:xxxxxx公司3、监理单位:xxxxxx公司4、施工单位:xxxxxx公司5、工程地址:xxxxxxxx6、工程范围:B、C、D户型的2-5、14、16-22栋铝合金门窗及阳台栏杆7、工程量:住宅小区门窗约9000m²,阳台栏杆约2500m三、编制依据1、xxx住宅小区铝合金门窗、阳台栏杆工程施工合同要求。
2、根据xxxx住宅小区铝合金门窗、阳台铝合金玻璃栏杆工程施工图、建施图以及现场实际情况进行编制。
3、相关规范:《铝合金建筑型材》GB/T5237——2000 《铝合金门》GB/T8478——2003 《铝合金窗》GB/T8479——2003 《推拉铝合金门窗用滑轮》(原GB9304-88)QB/T3892——1999 《推拉铝合金门插销》(原GB9297-88)QB/T3885——1999 《平开铝合金执手》(原GB9298-88)QB/T3886——1999 《铝合金窗撑挡》(原GB9299-88)QB/T3887——1999 《铝合金窗不锈钢滑撑》(原GB9300-88)QB/T3888——1999 《铝合金窗锁》(原GB9302-88)QB/T3890——1999 《铝合金门锁》(原GB9303-88)QB/T3891——1999 《建筑用硅酮结构胶》GB16776——1997 《硅酮建筑密封胶》GB/14683——2003 《钢化玻璃》GB/T9963——1998 《浮法玻璃》GB11614——1999 《建筑工程施工质量验收统一标准》GB50300——2001 《建筑工程施工质量验收规范》GB50210——2001四、项目部组织机构及职责(一)项目部组织机构xxxxx住宅小区铝合金门窗及阳台栏杆工程施工管理推行项目经理负责制,由公司抽调技术水平高、思想素质好、能力强的人员组成项目经理部,实施对工程的组织与指挥,其管理体系见图示。
(二)项目部主要管理人员质量职责1、项目经理质量职责(1)认真贯彻执行公司的质量方针、目标。
(2)参与合同评审,执行合同条款,确保项目达到合同的工期、质量要求。
(3)建立和完善项目部组织机构,明确各类人员职责并对其进行考核。
(4)主持项目部工作,对项目施工全面负责。
(5)负责质量策划活动的具体实施。
(6)参与工程与专业包方、劳务分包方的评价和管理。
(7)参与分部、单位工程质量检验评定的工作,参与最终竣工验收和服务。
2、项目技术负责人(1)认真贯彻执行公司的质量方针、目标。
(2)负责本项目施工技术和质量管理工作。
(3)严格执行国家颁发的有关规定、标准规程及地方规定,按图施工,加强施工图、标准及有关技术资料的管理。
(4)熟悉设计意图,参加图纸会审、设计交底,作好图纸会审记录,负责设计变更的施工签发。
(5)深入调查研究,一般工程技术问题在自己职责范围内,自行解决;对重大技术问题及时汇报工程部、公司和监理公司;参加中间验收及竣工验收。
(6)组织学习各项技术标准、技术规范、规程和技术管理制度。
(7)负责纠正和预防措施的实施。
(8)组织收集质量信息,并按不合格品的严重程度分别向有关部门传递。
(9)制订与编制项目部需要收集的本工程质量记录清单。
(10)负责质量控制点,特殊过程以及分部工程质量记录清单。
(11)组织工程质量的定期检查,落实“三检”制度的实施与检查记录。
3、项目施工员质量职责(1)认真贯彻执行本公司质量方针、目标和质量体系文件。
(2)认真审阅图纸,弄清设计意图,参加图纸会审。
根据图纸做好测量、定位、放线工作。
(3)做好分项工程及关键部位的技术交底,督促施工班组贯彻执行。
(4)组织隐蔽工程验收,做好施工日记和隐蔽验收记录。
(5)协助项目质检员、材料员、安全员等做好相关技术管理工作,对施工中发现的问题及时上报。
(6)及时落实监理的指令,及时填写申报单和监理验收的签证。
4、项目质检员质量职责(1)贯彻执行公司的质量方针、目标和质量体系文件。
(2)负责工程项目的施工质量监督管理,严格按照现行国家质量标准对工程施工质量的评定。
(3)参加工程的图纸会审、技术交底。
(4)参加进货检验、过程检验和最终检验,并对过程检验作出标识。
(5)参加隐蔽工程验收、中间验收和单位工程的竣工交付。
(6)对返工、返修的产品进行复检,及时反馈施工信息。
5、项目资料员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)按当地要求收集、整理好工程技术档案资料,做到准确、完整、字迹工整。
(3)负责收集原材料、构配件的抽验、复检记录和检验评定记录。
(4)参加工程图纸会审,做好设计变更登记、传递工作,全面地收集工程隐蔽验收记录。
(5)协助项目技术负责人做好质量信息的收集整理工作。
(6)工程开工前到竣工后,及时收集整理好工程竣工资料及竣工图,确保资料、图纸齐全、准确,并规定保存、送档。
6、项目预核算员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)贯彻执行国家或地方预算定额、施工定额的有关现行规定。
(3)参加图纸会审,及时收集设计变更件和业主监理指令的变更手续。
(4)了解工程的施工条件、方法及前后工序情况,以竣工图和施工合同为依据编制施工预算和结算。
(5)编制工程物资需求计划。
7、项目材料员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)根据项目需要及时编制项目物资采购计划。
(3)对业主提供的物资主动联系,根据工程进度按期组织进场,并协助项目保管员对顾客提供的确良物资进行验收。
(4)材料员对所供物资要督促货主或厂家提供样品及合格证等,并负责按样品提货。
不合格品负责退换。
.(5)每月月底前上报材料采购供需情况报表给总采购员,按照公司《物资管理工作程序》,对物资采购工作组织实施,确保进场物资合格。
(7)对进场的物资验收、保管,及时作出标识,收集标牌及合格证,并作规格、进货量、批次、日期等记录。
8、项目安全员质量职责(1)贯彻执行本公司的质量方针、目标和质量体系文件。
(2)负责本项目施工安全生产,落实安全责任的教育、考试、考核与责任书签定。
(3)严格按国家现行安全规范及有关操作规程对工程项目进行安全检查。
参加编制安全技术措施与安全交底,并认真督促实施,经常对职工进行安全教育。
(4)定期组织各专业工种负责人进行安全大检查,落实整改措施与复查。
9、项目保管员质量职责(1)熟悉各类物资的名称、规格、用途、性能及保养知识。
(2)严格把好材料、设备进库验收关,建立物资台帐。
(3)严格按物资管理工作程序操作,按采购计划及产品标准验收入库,做到手续齐全。
(4)认真做好防火、防窃、防潮、防损、防霉变等工作。
物资进货检验状态的标识。
(5)收集整理质保书、合格证等交项目资料员归档。
五、工期保证措施(一)工期控制措施:(后附施工进度计划横道图)为达到工期目标,在保质、保量、安全的情况下顺利按期完成该工程的施工。
为控制工期,我公司采取以下措施:1、我公司对整个工程的施工所需的人员、资金、设备、技术资料及施工图经做详细的安排及调配,细致做好前期准备工作。
2、技术部对该工程的施工管理在技术问题处理方面做详细安排,使制作安装工程符合设计要求,同时确保能及时解决处理现场的技术问题,以免影响工期;3、现场管理机构对现场的施工方案做详细的讨论及安排,采用科学高效的施工方案。
4、为确保工期,及时解决质量进度上的各项问题,解决交叉施工问题,各分项分部工程按计划组织实施。
5、从劳动力、机械设备上予以保证需要,配备足够的劳动力,先进机械设备,满足进度需要和施工需要,充分了解现场特点和不利因素(如停水、停电、雨季),采取切实可行的有效措施,组织有时差平行流水施工,确保计划工期。
(二)施工组织安排:本工程由项目部组织施工,在项目部的管理下,实行项目经理负责制,项目经理对工程统筹决策,全面负责,确保工程质量努力缩短工期,强化成本核算。
项目经理部人员负责生产、技术、加工定货、材料供应、现场管理、质量监督以及安全保卫等工作。
配备足够的各专业工种的施工熟练工和管理骨干,精心组织施工。
总之,我公司在组织施工时,将克服各种不利因素,以饱满的激情、发扬团结拼搏的精神,求实、进取的工作作风,争创一流管理水平、一流的工程质量、一流工程进度、一流的标准化文明施工现场,以优质工程为目标确保按期按质地完成施工任务。
六、保证安全施工措施安全是关系全体施工人员生命的大事,也是直接影响到一个企业和工程成败的关键,它和质量有着同样重要的地位,必须引起高度重视。
1、做还现场施工人员安全施工宣传教育,使全体施工人员真正认识安全的重要性,进入施工现场必须遵守各项安全规定和安全规章制度。
2、现场电线按规定架设,绝缘橡皮线穿过道路要加套管,以免压裂触电。
3、充分发挥“三件宝”的作用,进入施工现场必须戴好安全帽,高处作业要系好安全带,安装脚手架均按规定搭设安全网。
4、材料的堆放、吊运必须服从业主及土建单位的统一指挥。
5、所用用电设备实行一机一闸一漏电开关,不使用时一律拉闸断电,增设和拆除供电线路时,一律由施工总包方统一安排电工操作,施工临时用电严格按JGJ46-88规范要求执行。
6、施工人员均需进行体验,检验合格后才能参加高空作业,工作期间严禁喝酒和打闹,高空作业需配备工具袋,小型工具要放入工具袋,并系好安全带,严禁在高处乱放物料或乱抛杂物。
7、建立工地专职安检1人,专职负责安全问题,发现问题及时解决,并及时汇报。
