钻孔灌注桩漏浆处理措施

合集下载

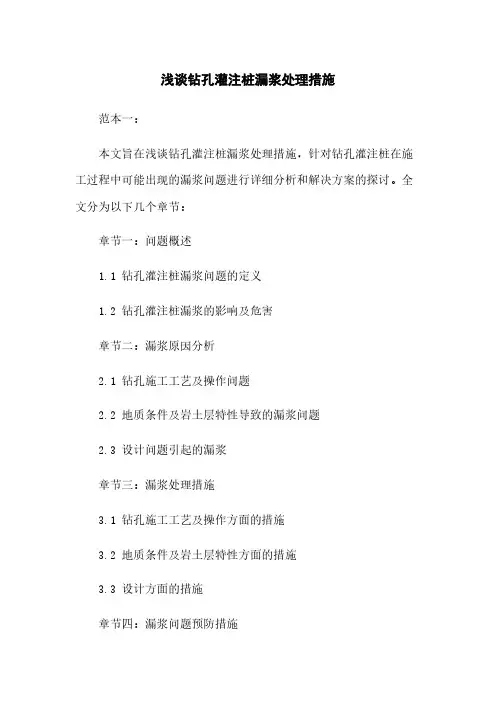

浅谈钻孔灌注桩漏浆处理措施

浅谈钻孔灌注桩漏浆处理措施

浅谈钻孔灌注桩漏浆处理措施范本一:本文旨在浅谈钻孔灌注桩漏浆处理措施,针对钻孔灌注桩在施工过程中可能出现的漏浆问题进行详细分析和解决方案的探讨。

全文分为以下几个章节:章节一:问题概述1.1 钻孔灌注桩漏浆问题的定义1.2 钻孔灌注桩漏浆的影响及危害章节二:漏浆原因分析2.1 钻孔施工工艺及操作问题2.2 地质条件及岩土层特性导致的漏浆问题2.3 设计问题引起的漏浆章节三:漏浆处理措施3.1 钻孔施工工艺及操作方面的措施3.2 地质条件及岩土层特性方面的措施3.3 设计方面的措施章节四:漏浆问题预防措施4.1 钻孔施工工艺及操作方面的预防措施4.2 地质条件及岩土层特性方面的预防措施4.3 设计方面的预防措施附件:1. 钻孔灌注桩施工流程图2. 钻孔灌注桩设计图纸法律名词及注释:1. 漏浆:指钻孔灌注桩施工过程中灌注材料从孔口或孔底泄露出来的现象。

2. 钻孔灌注桩:一种常见的地基处理方法,通过在地下钻孔并灌注浆液或混凝土,形成一个稳定的地下桩体。

范本二:本文旨在对钻孔灌注桩漏浆问题进行深入的探讨和分析,探索钻孔灌注桩漏浆处理的全面解决方案。

全文分为以下几个章节:章节一:问题引入1.1 钻孔灌注桩漏浆问题的背景和意义1.2 钻孔灌注桩漏浆的定义及分类章节二:漏浆原因分析2.1 钻孔施工工艺及操作不当导致的漏浆2.2 地质条件与岩土层特性引起的漏浆2.3 设计问题引起的漏浆章节三:漏浆处理措施3.1 钻孔施工工艺及操作方面的处理措施3.2 地质条件与岩土层特性方面的处理措施3.3 设计方面的处理措施章节四:漏浆问题预防措施4.1 钻孔施工工艺及操作方面的预防措施4.2 地质条件与岩土层特性方面的预防措施4.3 设计方面的预防措施附件:1. 钻孔灌注桩施工操作手册2. 钻孔灌注桩设计规范法律名词及注释:1. 漏浆:指钻孔灌注桩灌注材料从孔口或孔底泄露出来的现象。

2. 钻孔灌注桩:一种常用的地基处理方式,通过在地下钻孔并注入浆液或混凝土,形成一个稳定的地下桩体。

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施钻孔灌注桩是一种常用的地基处理方法,广泛应用于建筑工程中。

然而,在钻孔灌注桩施工过程中,有时会出现漏浆的情况。

如果不及时采取有效的处理措施,可能会影响到整个工程的质量和安全。

因此,针对钻孔灌注桩漏浆问题,本文将介绍一些常见的处理措施。

首先,在钻孔灌注桩漏浆问题的处理中,最重要的是要及时发现和识别漏浆的位置。

在进行灌注桩灌浆施工的过程中,必须进行全程监测,以便发现任何漏浆情况。

监测方法可以采用压力传感器、位移传感器等设备,确保能够及时准确地监测漏浆情况。

一旦发现漏浆问题,接下来就需要采取相应的处理措施。

首先,可以通过增加注浆压力的方式来解决部分漏浆问题。

增加注浆压力可以增加注浆孔的抗渗性能,从而减少漏浆的可能性。

但需要注意的是,增加注浆压力的同时还要保证施工的安全性和稳定性。

如果增加注浆压力不能解决漏浆问题,就需要考虑修补措施。

常见的修补措施包括添加修补材料、注入胶凝材料等。

修补材料可以是特殊的密封胶或水泥砂浆,用以填补漏浆部位。

注入胶凝材料则可以是聚氨酯胶、环氧树脂等,具有较高的黏附性和密封性,能够有效地堵漏。

除了修补措施,还可以考虑采取其他预防措施,以减少漏浆的发生。

首先,要确保施工过程中的施工质量。

包括加强施工人员的培训,提高其施工技能;加强设备的维护和检修,保持设备的正常运转;合理安排施工进度,避免仓促施工导致问题的发生。

其次,要合理选择灌浆材料。

灌浆材料的质量和性能将直接影响到灌浆桩的质量和使用寿命。

因此,在选择灌浆材料时,要根据实际工程要求,选择具有良好黏附性、密封性和抗渗性的材料。

此外,要做好灌浆孔的处理工作。

包括清洗灌浆孔,保持灌浆孔的干净和通畅;选择合适的钻孔灌注方法,确保灌浆材料能够充分填充灌浆孔;加强灌浆孔与周围土体的粘结力,提高灌浆孔的密封性。

最后,及时进行施工质量检查和验收工作,以确保钻孔灌注桩工程的质量。

通过定期检查、抽测和试验等方法,及时发现和解决施工过程中可能存在的问题。

钻孔灌注桩常见施工质量问题及防治措施

钻孔灌注桩常见施工质量问题及防治措施

钻孔灌注桩常见施工质量问题及防治措施通过一个多月的实习,使我受益非浅。

我所在的实习单位(云南路建集团股份有限责任公司)是一个拥有国家甲级资质的单位,这个项目部主要负责祥云—临沧,也就是国道214的一部分。

沿线多次跨越苴力河,桥梁和重力式挡墙很多,我所在的项目部就有桥梁11座。

我实习主要是关于桥梁这方面的,其中有钻孔灌注桩大约有100颗。

因此,钻孔灌注桩施工的质量直接影响整个桥梁的质量,并影响整条道路的质量.一般钻孔灌注桩的施工工艺流程:测定桩位→埋设护筒→桩机就位→钻孔(设泥浆池制备泥浆、泥浆循环清渣)→清孔→灌筑水下混凝土→安放钢筋骨架。

钻孔灌注桩的施工大部分是在水下进行的,其施工过程无法观察,成桩后也不能进行开挖验收。

施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度,甚至给投资者造成巨大的经济损失和不良的社会影响。

因此,要求基础施工队伍在施工技术措施上要落实,并加强施工质量管理,密切注意抓好施工过程中每一个环节的质量,力争将隐患消除在成桩之前.因此在施工前要认真熟悉设计图纸及有关施工、验收规范,核查地质和有关灌注桩方面的资料,对灌注桩在施工过程中可能会发生的一些问题进行分析后制订出施工质量标准、验收实施方案和每根桩的施工记录,以便有效地对桩基施工质量加以控制。

钻孔灌注桩施工环节多,制约工程质量的因素也多,不同的工程,影响桩基质量的因素也不尽相同。

有些比较直观,易于控制,如钢筋笼的加工制作与安装、混凝土的制备、桩位偏差、泥浆性能等;而有些是隐蔽的,难以完全检测,因而控制起来比较困难,如桩孔垂直度、沉渣厚度、泥皮厚度、桩顶浮浆及桩顶混凝土强度等。

如何减少这些因素对桩质量的影响,这篇文章着重对施工过程中难以控制的几个工序中的技术问题作以下分析,提出防止措施。

一、钻孔垂直度桩的垂直度对桩承载力指标影响较大,桩斜会造成桩受力状态改变,尤其是一些单柱的桩基,会留下一定的工程质量隐患。

影响桩孔垂直度的因素主要有钻机的平稳程度、钻杆的刚度、钻杆连接的垂直度及地层情况等多种因素.目前桩孔垂直度的检测绝大多数仅限于测上部钻杆的垂直度来推测桩孔垂直,或者就不测,仅有少部分工程中使用了测孔仪器对桩孔进行全断面检测,规范要求桩孔的垂直度不大于1%,然而从测孔仪反映的资料可知,对于一个桩孔,其垂直度上下是不一致的,多数情况存在上部直,下部偏,而且偏心的轨迹也不一致,可能越钻越偏,成孔时一旦发现孔斜,再进行纠偏难度很大,费时费料,这就要求我们对桩孔的垂直度问题引起足够的重视。

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施

资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载钻孔灌注桩漏浆处理措施地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容浅谈钻孔灌注桩卵石层漏浆处理措施XXX摘要:泥浆护壁成孔灌注桩施工噪音小、适应能力强、机械化程度高便于操作、工艺成熟、施工过程安全可靠等优点成为现今桩基施工的主要方式之一。

但该工艺为隐蔽工程,施工质量控制难度大,在卵石层钻进过程中容易发生漏浆,本文结合XXX银行大厦工程钻孔灌注桩施工过程实际施工情况,对在卵石层发生漏浆的原因及所采取的处理措施进行分析。

关键词:灌注桩、卵石层、漏浆1、工程概况温州XXX银行大厦工程,位于浙江省温州市鹿城区,瓯江南畔。

本工程设计桩孔设计深度在46m~51m之间,该区域地质条件如下:①1 杂填土(ml)褐黄、灰黄、褐灰等色,为新近回填土;由碎石、块石、砖块、砼块等建筑垃圾和少量生活垃圾等组成,不均匀,局部为砼地面;主要由粉细砂、少量粘性土、碎石等组成;稍湿~饱和,松散~稍密,中~高压缩性;层厚0.70~5.70m;。

①2 粘土(l Q43)灰褐色,含少量腐殖质及黄褐色铁质氧化斑;可~软塑,中~高压缩性;层厚0.80~1.70m、层底埋深2.10~2.70m。

= 2 \* GB3 ②1 淤泥质粉质粘土(m Q42)流塑、高压缩性、高灵敏度;层厚1.20~5.20m、层底埋深5.10~7.40、层底高程-0.72~-2.99m。

= 2 \* GB3 ②2 中砂夹淤泥(al-m Q42)灰色,土层不均匀;以松散状中砂、部分位置为粉细砂为主、不均匀夹15~40%淤泥;层厚5.80~8.70m、层底埋深12.80~14.80m、层底高程-7.36~-9.58m。

②3 淤泥夹粉砂(m-al Q42)灰色;土层不均匀,以淤泥为主,不均匀的夹少量粉砂,土层具流塑、高压缩性;层厚1.10~2.20、层底埋深14.50~16.10m、层底高程-8.96~-11.16m。

工程桩漏浆处理方案

工程桩漏浆处理方案

工程桩漏浆处理方案一、引言随着城市建设的不断发展,土木工程中桩基础扮演着越来越重要的角色。

而桩基础在施工过程中,极易出现漏浆问题,这将严重影响桩基础的承载力和使用寿命。

因此,对桩基础漏浆问题的处理,具有重要的理论和实践意义。

本文将就工程桩漏浆处理方案进行系统性探讨,旨在为相关从业人员提供一些参考和指导。

二、桩基础漏浆问题的成因及影响分析1. 桩基础漏浆的成因(1)灌注桩施工不完善。

灌注桩施工中,如果灌浆管未按照设计要求及时取出以及压浆管保压不到位等问题,都会导致漏浆现象的发生。

(2)管桩顶部封口不严密。

在管桩施工过程中,顶部封口的不严密也会导致漏浆问题的发生。

(3)地层条件影响。

地下水位、土壤条件、桩基础周边环境等因素的影响,也会导致漏浆问题的发生。

2. 漏浆问题的影响漏浆问题的出现,将直接影响桩基础的承载力和使用寿命。

漏浆会使得桩底端和周边土体水泥浆浓度不足,影响桩体与土体的结合,从而降低承载力。

同时,漏浆还容易导致桩体内部空洞的形成,进一步影响桩的抗弯和抗剪性能。

因此,漏浆问题对桩基础工程的安全性和稳定性造成了严重的威胁。

三、漏浆问题的常见处理方法及局限性1. 常见的漏浆处理方法(1)重新灌浆。

重新利用灌浆方法将漏浆部位进行处理,以填充漏浆部位,提高桩体的整体质量。

(2)注浆封堵。

采用注浆设备对漏浆部位进行封堵,以防止漏浆问题的进一步发展。

(3)加固处理。

采用碎石灌浆、超高压注浆等加固方法,提高桩体的整体稳定性。

2. 漏浆处理方法的局限性(1)单一性。

目前常见的漏浆处理方法大多为单一处理,缺乏全面性和系统性,不能有效应对不同类型的漏浆问题。

(2)操作复杂。

一些漏浆处理方法存在着操作复杂的问题,需要大量的工程设备和人力投入,而且操作过程中容易对周边环境和其他桩基础造成二次损害。

(3)效果不稳定。

一些漏浆处理方法的效果并不稳定,需要长期跟踪观察,且可能存在处理不当导致桩基础进一步受损的危险。

四、基于多种方法的综合漏浆处理方案在考虑了漏浆问题的成因和影响以及常见处理方法的局限性后,可以得出一个基于多种方法的综合漏浆处理方案。

钻孔灌注桩漏浆原因分析及处理措施探讨

钻孔灌注桩漏浆原因分析及处理措施探讨

() 1 漏浆发生时立即停钻 , 回填粘土 , 再低速 冲 击的措施很好; () 2设计 中可根据基岩 冲击钻进 和返渣 状况 确定 风化程 度 , 并依据附近灰岩强 度资料 确 定侧壁 摩 阻力 , 勘察 揭 示的 其他 原 土层摩 阻力指标可 以使用 ;
() 3 由于不能确定桩底 以下基岩状况 , 故设计时按摩擦桩考虑 ;

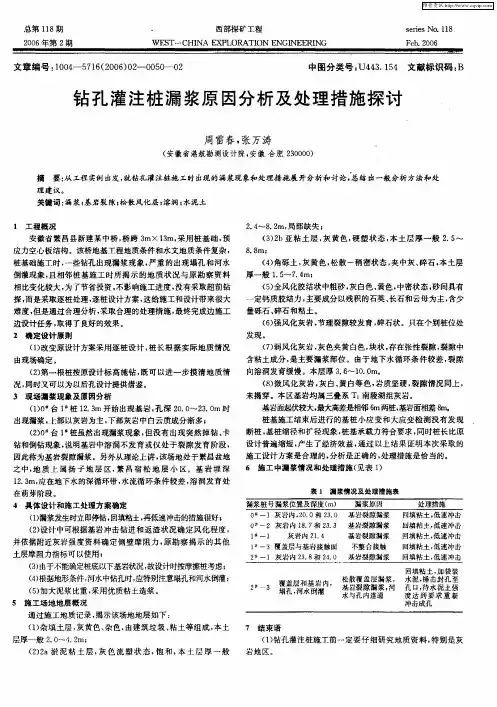

中图分类号 : 4 3 14 文献标识码 : U 4. 5 B
钻 孑 灌 注 桩 漏 浆原 因分 析 及 处 理措 施探 讨 L
周 雷春 , 张万涛
( 安徽省港航勘测设计 院, 安徽 合肥 2 0 0 ) 3 0 0

要 : 工程 实 出发 , 从 例 就钻孔 灌注桩施工 时出现 的漏浆现 象和 处理措 施展 开分析 和讨论 , 总结 出一般 分析方 法和处
回填粘 土 , 加袋 装

() 4根据地形条件 , 中钳 L 应特别注意塌孔和河水倒灌; 河水 时,
() 5 加大泥浆 比重 , 采用优质粘土造浆 。
5 施 工 场 地 地 层 概 况
蔫 ’ 芜

冲击成孔
通过施 工地质记录 , 揭示该场地地层 如下 :
() 1杂填土层, 灰黄色、 杂色, 由建筑垃圾、 粘土等组成, 本土
理 建议 。
关键 词 : 浆; 岩裂隙 } 漏 基 松散风化层 ; 溶洞 ; 水泥土 1 工程概况
24 8 2 局 部 缺失 ; . ~ . m,
安徽省 繁 昌县新建 某中桥 , 桥跨 3 3 采用 桩基 础 , mX 1m, 预 应力空心板结构 。该桥地基 工程地质条件 和水 文地质条件复 杂, 桩基础施工 时 , 一些钻孑 出现漏 浆现象 , L 严重 的 出现塌孑 和河水 L 倒灌现象 , 且相邻桩 基施工 时所 揭 示的地 质 状况 与原 勘察 资 料 相比变化 较大 , 了节省投资 , 为 不影响施工 进度 , 有采取超前钻 没 探, 而是采取逐桩处理 , 逐桩 设计 方案 , 这给施工 和设计 带来很大

浅谈钻孔灌注桩漏浆处理措施

浅谈钻孔灌注桩漏浆处理措施

2 设计 与施工
拆除拱架 、 墙架 、 模板应在混凝 土达到一定强 度以后 , 否则 易造成开裂或破坏 。拆除时间应符合下列要求 : ①不承荷载 的直 边墙 , 混凝 土 强 度 达 到规 定 指 标 , 拆 模 时 混 凝 土 表 面 及 棱 角 不 或 致损 坏时 ; ②受有 较大围岩压力的拱 、 , 墙 一般 当封顶 或封 口混 凝土达到设计强度 10 0 %时 ; 受围岩压力较小 的拱 、 。 ③ 墙 一般 当 封项或封 E混凝 土或圬工达到 没计 强度 7 %时 ; 围岩较稳定 , l 0 ④ 地压很小的拱圈,一般 当封顶混凝土或圬工达到设计 强度 4 % 0
4结语 束
综上所述 , 模筑混凝土衬砌是公路隧道永久支护 , 也是非常
享 霎 肇 道9 37 ห้องสมุดไป่ตู้ , 1
Ya g Sh x a n u i
7 胖
Bu l st eCo c e eLi i g Co sr c i n Te h i u yt eTu n l o d i n r t n n n t u to c n q eb n e l d h h M
时。
关键的工序之一 , 目前常用 的有 喷混凝 土衬砌 、 喷锚衬砌和复合
式衬砌 , 这些方法都 与过去传统 的衬砌方法有本质上 的区别 , 为 了使衬砌的防水性能可靠 ,采用塑料板作复合式衬砌中间防水
层 是 比较 适 宜 的 , 做好 防水 、 水 处 理 也 是 关 键 , 排 如果 处 理 不 好 , 很可能使地下水渗入 隧道 内部造成危害 ,因此在施工时要严格 各道工序的质量关 , 做好施工记 录和 自检资料 , 没有监理工程师 的签字 。 决不能进行下道工序 。
1 工 程概 况及地 质 、 文条件 水

钻孔灌注桩常见施工质量问题及防治措施

钻孔灌注桩常见施工质量问题及防治措施

钻孔灌注桩常见施工质量问题及防治措施
一、施工质量问题
1. 钻孔质量问题:
- 错误地定位钻孔位置;
- 钻孔孔径不符合设计要求;
- 钻孔底部的清洁度不达标;
- 钻孔孔壁的稳定性不足。

2. 灌注质量问题:
- 灌注混凝土配合比不准确;
- 灌注过程中的搅拌不均匀;
- 灌注速度过快或过慢;
- 灌注中出现漏浆、夹层或空洞。

3. 基础质量问题:
- 基础土质处理不当;
- 土壤的固结和沉降问题未妥善处理;
- 基础承载力不达标。

二、防治措施
1. 钻孔质量控制措施:
- 按照设计要求严格定位钻孔位置;
- 严格控制钻孔孔径和孔壁的稳定性;
- 清洁钻孔底部,确保孔底无杂物。

2. 灌注质量控制措施:
- 严格控制灌注混凝土配合比,确保强度和耐久性;
- 使用搅拌设备搅拌混凝土均匀;
- 控制灌注速度,避免漏浆、夹层或空洞的产生。

3. 基础质量控制措施:
- 对基础土质进行充分的勘察和分析,合理处理土壤问题;
- 采取适当的固结和沉降措施,确保基础的稳定性;
- 根据设计要求提高基础承载力,如加固地基或使用复合地基。

以上是钻孔灌注桩常见施工质量问题及防治措施的简要概述。

在实际施工中,施工人员应严格按照标准规范进行操作,并定期检查和测试施工质量,确保工程的安全性和可靠性。

钻孔灌注桩在卵石层施工中的问题及对策

钻孔灌注桩在卵石层施工中的问题及对策

2 工程 重 点 与 难 点
该 工程 的重 点与难 点在 于 卵石层 钻进 中的技 术
问题 , 括 : 包 防治 漏浆 ; 防止 卵石层 坍孔 ; 高卵石 层 提
钻进效 率 ; 决 漂石 层 钻 进 。这 几 个 问题 直 接 关 系 解 到桩基 的质量 与整个 项 目的进 度 。前两 项是 由地 质 条 件造成 的 , 主要可 通过 调节 泥浆性 能来 解决 ; 两 后 项 主要通 过合 理选 择设 备 , 整钻进 参数 、 头结构 调 钻
50 0 ) 100
3 1 防止 漏浆 .
的重 点难 点 、 出 分析 供 类似 工 程参 考 。 做 关 键 词 : 孔 灌注 桩 ; 石 层 ; 浆护 壁 钻 卵 泥 中图 分 类 号 :U4 3 1 T 7 . 文 献 标 识 码 : B
漏 浆过 程是 泥浆 因失 水沿 卵石 孔 隙挤入 , 因此 , 要 解决 漏浆 应提 高 泥浆 的黏 度 , 降低 失 水 量 与封 堵
引言

在桩基 础 中 , 钻孔 灌 注桩 的单桩 承载力 大 , 各 对
种地 质条件 适应 性 强 , 有 无 挤 土效 应 、 震 害 、 具 无 无
噪声 、 施工 机械 简单 、 价低 、 降小 、 造 沉 施工 效率 高等
优点 , 经常被 采 用 。但 如 果在 地 表 下 的 厚 卵石 层 进
液 中加适 当的水 泥粉 , 向孔 内泵送球 状黏 土 , 或 同时 保 持孔 内水 头高 于地 下水位 2~ 3m。 ( ) 以上 方 法 仍 无 法 解 决 漏 浆 , 过 水 泵 正 4若 通 循 环将 准备 好 的钻孔 堵 漏 片 送 人孔 底 , 该堵 漏 片 是

l 工 程 概 况

钻孔灌注桩常见事故及原因分析处理

钻孔灌注桩常见事故及原因分析处理

钻孔灌注桩常见事故及原因分析处理(摘自《建筑工程质量事故分析》)一、常见事故及原因分析(一)塌孔事故可分为三类:一类是成孔中塌孔、埋钻事故;第二类是混凝土浇筑前塌孔,造成孔底沉碴超厚事故;第三类是浇筑过程中塌孔,形成缩颈、夹泥。

三类事故处理方法不同,但塌孔原因相似,主要有以下几个主要原因:(1)没有根据土质条件选用合适的成孔工艺和相应质量的泥浆;(2)护筒埋置太浅,或护筒周围填封不严,漏水、漏浆;(3)未及时向钻孔内加泥浆或水,造成孔内泥浆面低于孔外水位;(4)遇流砂、淤泥、松散土层时,钻进速度太快;(5)钻杆不直,摇摆碰撞孔壁;(6)清孔操作不当,供水管直接冲刷孔壁导致塌孔;(7)清孔后泥浆密度、粘度降低,对孔壁压力减小;(8)提升、下落冲锤、掏碴筒和放钢筋笼时碰撞孔壁;(9)浇筑混凝土导管碰撞孔壁;(10)用爆破法处理孔内孤石或障碍物时,炸药量过大等。

(二)钻孔偏移倾斜其主要原因有:(1)建筑场地土质松软,桩回不稳,钻杆导架不垂直;(2)钻机磨损严重,部件松动;(3)起重滑轮边缘、固定钻杆的卡孔和护筒三者不在同一轴线上,又没有及时检查校正;(4)钻杆弯曲或连接不当,使钻头钻杆中心线不同轴;(5)土层软硬差别大,或遇障碍物。

(三)孔底沉碴过厚其主要原因有:(1)清碴工艺不当,清碴不彻底;(2)清孔后泥浆密度过小,孔壁坍塌,或孔底泥砂漏入;(3)清孔后,停歇时间过长,造成石屑、碎碴沉淀量增加;(4)旋转钢筋笼、混凝土导管等碰撞孔壁。

(四)堵管停浇事故导管浇筑混凝土时,因故导管堵塞,混凝土浇筑被控停止。

常见原因有以下几类:(1)隔水栓堵塞。

常见原因有隔水栓尺寸偏大或偏小(指栓高小于导管内径),隔水栓选材不当,木制隔水栓使用前未浸透水等;(2)混凝土在导管内停留时间过长。

常见原因是混凝土开始浇筑后,因供料系统故障,造成混凝土不能连续补给,导致不能及时提升导管;(3)导管埋入混凝土太深。

常见原因是成桩过程中,导管埋深扩管内外混凝土面高差的测量控制不严,造成未能及时提升导管。

灌注桩常见质量问题类别、原因分析及处理方法

灌注桩常见质量问题类别、原因分析及处理方法

灌注桩常见质量问题类别、原因分析及处理方法钻孔灌注桩工程质量保证措施1、控制桩位偏差的质量保证措施在实际施工过程中,造成桩位偏差的原因有:测量放线的误差、护筒埋设时偏差、钻机对位偏差、钢筋笼下设时的偏差等。

主要采取的控制措施如下:(1)测量放线在测量放线中采用高精度的经纬仪及激光测距仪,测量定位采用极座标定位法,充分发挥经纬仪对角度和激光测距对距离控制上的优良性能,并在确定桩位后,用长约30㎝的钢筋钉入地下,用油漆注明以便识别,并做好保护。

(2)护筒埋设为保证钻(冲)机对中,施工中须采用与钻头直径相宜的护筒或护壁(一般大于钻头10-20㎝)。

对桩位应进行二次测量检验并用油漆将桩十字线标示在护筒上,对此作为施工中检查、校核钻孔中心和下设钢筋笼的依据。

(3)钻(冲)机对位在钻(冲)机对位时,先将钻(冲)机机座调整水平并用水平尺复核钻盘是否水平,再用线垂将钻塔调整垂直,然后根据护筒埋设生重新定出的桩中心,检查钻头中心是否重合,如果偏差较大,应调整钻机位置保证偏差在最小的允许偏差范围之内。

2、钢筋笼下设时的偏差和保护层的控制(1)钢筋笼的制作严格按设计图纸进行,焊接保证牢固可靠,加工钢筋用经过特殊加工的钢圈模具弯曲而成,笼身保证圆而直,钢筋笼制作时,下口处钢筋头均向内弯折成一截头圆锥,以利钢筋笼入孔。

(2)施工中,由于桩身钢筋笼较长,吊装时分节吊装,每次下钢筋笼时吊机尽量靠近孔口,以保证吊机的有效高度而使钢筋笼能垂直入孔。

(3)为了保证钢筋笼的中心与钻孔中心重合,确保钢筋保护层厚度,沿钢筋笼纵向每隔2-3m 环向每隔50-60㎝设置一定数量的环形砼保护垫块。

在钢筋笼下设时,根据桩中心在护筒上的标记,调整笼子的位置,使其中心与桩中心一致,然后徐下放,钢筋笼入孔后,若空孔较深,护筒口被子泥浆淹没无法看到钢筋笼是否居中,可根据现场情况适当降低孔内泥浆,钢筋笼下到设计高程生用钢筋穿住预制后的钢筋笼吊环将钢筋笼固定牢固。

钻孔灌注桩施工过程中灌注桩质量事故及处理

钻孔灌注桩施工过程中灌注桩质量事故及处理

钻孔灌注桩施工过程中灌注桩质量事故及处理(1)孔壁坍塌现象:孔壁坍塌是在成孔过程中,在排出的泥浆中不断出现气泡,或护筒里水位突然下降,这都是坍塌的迹象。

处理措施:发现塌孔,首先应保持孔内水位,如为轻度塌孔,应首先探明塌孔位置,将砂和黏土混合物回填到塌孔位置以上1~2m;如塌孔严重,应全部回填,待回填物沉淀密实后采用低钻速。

(2)护筒冒水现象:护筒外壁冒水,严重的会引起地基下沉、护筒偏斜和位移,以至造成桩孔偏斜,甚至无法施工。

处理措施:初发现护筒冒水,可用黏土在四周填实加固,如护筒严重下沉或位移,则应返工重填。

(3)钻孔偏斜现象:钻孔偏斜是指成孔后,空位发生倾斜,偏离中心线,超过规范允许值。

它的危害除了影像桩基质量外,还会造成施工上的困难,如放不进钢筋骨架等。

处理措施:如已出现斜孔,则应在桩孔偏斜处吊住钻头,上下反复扫孔,使孔校直;或在桩孔偏斜处回填砂粘土,待沉积密实后再钻。

(4)钻孔漏浆现象:钻孔漏浆是指在成孔过程中或成孔后,泥浆向孔外漏失。

处理措施:加稠泥浆或倒入黏土,慢速转动,或在回填土内掺片石、卵石,反复冲击,增强护壁。

(5)流砂现象:发生流砂时,桩孔内大量冒砂,将孔涌塞。

处理措施:保证孔内水位高于孔外水位0.5m以上,并适当增加泥浆密度;当流砂严重时,可抛入砖、石、黏土,用锤冲入流砂层,做成泥浆结块,使其形成坚实孔壁,组织流砂涌入。

(6)钢筋笼偏位、变形、上浮处理措施:在施工中,如已发生钢筋笼上浮或下沉,对于混凝土质量较好者,可不予与处理,但对承受水平荷载的装,则应校对核实弯矩是否超标,采取补强措施。

(7)断桩现象:水下灌注混凝土,如桩截面上存在泥夹层,会造成断桩现象,这种事故使桩的完整性大受损害,桩身强度和强度大大下降。

处理措施:如已发生断桩,不严重者核算其实际承载力;如比较严重,则应进行补桩。

(8)吊脚桩现象:吊脚桩是指桩成孔后,桩身下部局部没有混凝土或加有泥土。

处理措施:注意泥浆浓度,及时清渣。

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施钻孔灌注桩漏浆处理措施【章节一:引言】本旨在详细介绍钻孔灌注桩漏浆处理的措施。

钻孔灌注桩是一种在土中钻孔后注入浆液的灌注方式,常用于土壤工程中,以提供地基支撑等功能。

然而,在施工过程中,漏浆现象可能会出现,本将从各个方面介绍钻孔灌注桩漏浆的原因和相应的处理措施。

【章节二:漏浆原因】钻孔灌注桩漏浆的原因可以归纳为以下几个方面:1.施工工艺不当:施工人员操作不规范或技术水平不佳,导致漏浆现象发生。

2.材料质量问题:浆液中的原材料质量差,导致浆液无法达到预期的浆体性能。

3.地层条件差异:地层的渗透性、含水量等差异使得泥浆无法形成均匀的浆体。

【章节三:漏浆处理措施】针对以上漏浆原因,我们提出了以下的处理措施:1.严格控制施工工艺:加强对施工人员的培训,确保操作规范,工艺合理。

2.优化材料配比:选用优质的原材料,并进行合理的配比,以保证浆液的质量。

3.进行地质勘探:在施工前进行详尽的地质勘探,了解地层情况,以便根据实际情况调整施工方案。

【章节四:漏浆处理步骤】下面将详细介绍漏浆处理的步骤:1.根据漏浆的位置和程度,确定相应的处置措施。

2.针对漏浆位置,进行相应的修补工作,可以采用注浆、封堵、填充等方式。

3.对漏浆桩进行检测,确保处理效果,并做好相应记录和报告。

【章节五:案例分析】本章节将详细介绍几个钻孔灌注桩漏浆处理的案例,包括漏浆原因、处理措施以及处理结果,以供参考。

【章节六:漏浆预防措施】为了减少钻孔灌注桩漏浆的发生,我们提出了以下几点预防措施:1.规范施工工艺,加强施工人员培训。

2.严格控制材料的质量,确保浆液的稳定性。

3.进行全面的地质勘探工作,了解地层情况,合理调整施工方案。

4.定期检测钻孔灌注桩的质量和稳定性,及时处理潜在问题。

【章节七:结论】通过本的介绍,我们详细分析了钻孔灌注桩漏浆的原因和相应处理措施。

合理的施工工艺、优质的材料以及地质勘探工作的重要性不可忽视。

只有通过科学的方法和有效的措施,才能提高钻孔灌注桩的质量和稳定性。

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施1:钻孔灌注桩漏浆处理措施1. 引言本旨在详细介绍钻孔灌注桩漏浆处理措施。

钻孔灌注桩是一种常用的地基处理方法,但在施工过程中可能会出现漏浆现象,影响工程质量和安全。

因此,需要采取有效措施处理漏浆问题,以确保工程质量。

本文将从漏浆原因、漏浆检测、漏浆处理等方面进行详细介绍。

2. 漏浆原因2.1 施工操作不当导致漏浆2.2 施工现场环境影响2.3 施工材料质量问题2.4 地质条件不理想3. 漏浆检测3.1 目视检查法3.2 渗流法3.3 声波检测法3.4 其他检测方法4. 漏浆处理措施4.1 修补漏浆孔口4.2 增加灌注桩施工压力4.3 更换灌注材料4.4 加强施工管理5. 相关附件本所涉及附件如下:附件1:漏浆现象图片附件2:漏浆检测报告附件3:漏浆处理方案6. 法律名词及注释本所涉及的法律名词及注释如下:法律名词1:漏浆:指在钻孔灌注桩施工过程中,灌注材料未能完全填充钻孔内部的现象。

法律名词2:灌注桩:一种地基处理方法,通过钻孔注浆形成的桩体。

2:钻孔灌注桩漏浆处理措施1. 引言本旨在通过对钻孔灌注桩漏浆处理措施进行详细阐述,以提供给相关工程专业人员参考。

钻孔灌注桩作为一种常用的地基处理方法,但在施工过程中,漏浆问题时有发生,严重影响工程质量和安全。

因此,必须采取相应措施,及时处理漏浆问题,以确保工程质量。

本文将从漏浆原因、漏浆检测和漏浆处理三个方面进行详细介绍。

2. 漏浆原因2.1 施工操作不当导致漏浆2.1.1 钻孔施工参数设置不当2.1.2 灌注压力不足2.1.3 灌注材料配制错误2.2 施工现场环境影响2.2.1 水位变化导致漏浆2.2.2 地下水位过高2.2.3 施工时间选择不当2.3 施工材料质量问题2.3.1 水泥质量不达标2.3.2 骨料含泥量过高2.3.3 石膏混合料中添加剂质量问题2.4 地质条件不理想2.4.1 岩层裂缝导致漏浆2.4.2 地层渗透性较强3. 漏浆检测3.1 目视检查法3.1.1 钻孔口漏浆判定标准3.1.2 钻孔内视检查方法3.2 渗流法3.2.1 漏浆孔入渗观测3.2.2 渗流指数计算方法3.3 声波检测法3.3.2 检测设备及使用方法3.4 其他检测方法3.4.1 红外线热像仪检测3.4.2 引力测量法检测4. 漏浆处理措施4.1 修补漏浆孔口4.1.1 清除孔口污物4.1.2 使用防水胶进行密封4.2 增加灌注桩施工压力4.2.1 提高灌注泥浆浓度4.2.2 增加灌注泵排量4.3 更换灌注材料4.3.1 细骨料灌注方案4.3.2 混凝土灌注方案4.4 加强施工管理4.4.1 合理控制施工参数5. 相关附件本所涉及附件如下:附件1:漏浆现象照片集附件2:漏浆检测报告模板附件3:漏浆处理记录表格6. 法律名词及注释本所涉及的法律名词及注释如下:法律名词1:漏浆:指在钻孔灌注桩施工过程中,由于各种原因导致灌注材料未能完全填充钻孔内部的现象。

钻孔灌注桩漏浆及斜孔预防措施

钻孔灌注桩漏浆及斜孔预防措施

钻孔灌注桩漏浆及斜孔预防措施
一、钻进中漏浆的处理
在成孔时遇到原有的旧基础时,会发生漏浆现象。

处理办法可先投放泥球,及时补浆,在孔内搅拌泥浆,使稠泥浆迅速充填在孔壁块石的间隙中,阻挡渗漏而保护孔壁稳定。

漏失停止后,恢复正常成孔。

二、孔斜
钻孔垂直度偏差必须控制在1%以内。

钻孔出现孔斜的主要原因有:a)为了追求施工进度,钻进中压力过大,地层软硬不均匀,钻头受力不均匀造成的;b)在岩土换层处、岩层面倾斜处、软弱岩层交界处钻进,钻头受力不均;c)钻机底盘安置不水平或产生不均匀沉陷。

预防及处理措施:
1、场地要平整,钻架就位后要调整,使钻盘与底坐水平,钻架顶端的超重滑轮边缘同固定钻杆的卡孔和护筒中心三者应在同一轴线上,并经常检查、校正。

2、在有倾斜状的软硬土或岩层变化处,控制进尺速度并以低速钻进,或在斜面位置处填入片石,以冲锤将斜面硬层冲平再钻进。

3、若发现钻孔已发生偏斜,应先查明偏斜情况,然后在偏斜处吊住钻头上下反复扫孔,如偏斜严重,要先回填石块或灌注砂浆至偏斜处0.50米以上,重新钻进。

钻孔灌注桩常见钻孔事故及处理方法

钻孔灌注桩常见钻孔事故及处理方法

钻孔灌注桩常见钻孔事故及处理方法常见钻孔事故及处理方法:(1)坍孔各种钻孔方法都可能发生坍孔事故,坍孔的特征是孔内水位突然下降;孔口冒细密的水泡;出渣量显著增加而不见进尺或进尺甚少;孔深突然变浅钻头达不到原来孔深;钻机负荷显著增加等。

坍孔原因:泥浆相对密度不够及其它泥浆性能指标不符合要求,使孔壁未形成坚实泥皮。

由于出渣后未及时补充泥浆(或水),或河水、潮水上涨,或孔内出现承压水,或钻孔通过砂砾等强透水层,孔内水流失等而造成孔内水头高度不够。

护筒埋置太浅,下端孔口漏水、坍塌或孔口附近地面受水浸湿泡软,或钻机直接接触在护筒上,由于振动使孔口坍塌,扩展成较大坍孔。

在松软砂层中钻进进尺太快。

提出钻锥钻进,回转速度过快,空转时间太长。

水头太高,使孔壁渗浆或护筒底形成反穿孔。

孔内水位低于地下水位。

孔操作不当,供水管嘴直接冲刷孔壁、清孔时间过久或清孔停顿时间过长。

吊入钢筋骨架时碰撞孔壁。

坍孔的预防和处理:在松散粉砂土或流砂中钻进时,应控制进尺速度,选用较大相对密度、粘度、胶体率的泥浆的优质泥浆或投放黏土、片石低垂冲击使黏土膏、片石等挤入孔壁。

发生孔口坍塌时,可立即拆除护筒并回填钻孔,重新埋设护筒再钻或下钢护筒到未坍处以下至少1m。

如发生孔内坍塌,不严重者,可加大泥浆比重继续钻机,较严重者,应判明坍塌位置,回填砂和粘质土(或砂砾和黄土)混合物到坍孔处以上1m-2m,甚至应全部回填再钻,钻孔之前应待回填物沉积密实后再行钻进。

清孔时应指定专人补浆(或水),保证孔内必要的水头高度。

供水管最好不要直接插入钻孔中,应通过水槽或水池使水减速后流入钻中,可免冲刷孔壁。

应扶正吸泥机,防止触动孔壁。

不宜使用过大的风压,不宜超过1.5-1.6倍钻孔中水柱压力。

吊入钢筋骨架时应对准钻孔中心竖直插入,严防触及孔壁。

(2)钻孔偏斜偏斜原因:钻孔中遇有较大的孤石或探头石;在有倾斜的软硬地层交界处,岩面倾斜钻进;或者粒径大小悬殊的砂卵石层中钻进,钻头受力不均;扩孔较大处,钻头摆动偏向一方。

钻孔灌注桩在卵石层中漏浆的处理措施

钻孔灌注桩在卵石层中漏浆的处理措施

钻孔灌注桩在卵石层中漏浆的处理措施模板正文:一:引言钻孔灌注桩被广泛应用于建筑施工中,它具有承载力大、抗震性能好等优点。

然而,在卵石层中进行钻孔灌注桩施工时,常常会出现漏浆的问题。

本文将详细介绍钻孔灌注桩在卵石层中漏浆的处理措施。

二:漏浆的原因1. 地层条件:卵石层地层的孔隙度较大,容易造成浆液流失。

2. 施工操作:施工人员操作不当,未能完全填充孔隙。

3. 设备故障:如灌浆设备失效、管道堵塞等原因导致漏浆。

三:漏浆的处理措施1. 优化施工工艺:设计合理的施工方案,并根据地层情况进行调整。

选择合适的灌浆设备,确保灌浆均匀。

2. 加强监控措施:在施工过程中,实时监测浆液流量和压力,及时发现漏洞并采取措施堵塞。

3. 提高灌浆浆液的粘度:通过调整灌浆材料的配比,提高浆液的粘度,减少流失的可能性。

4. 使用抗渗剂:在浆液中添加抗渗剂,增加浆液与地层的粘附力,减少漏浆的概率。

5. 补漏处理:对已经出现漏浆的部分,及时进行补漏处理,保证灌浆桩的整体质量。

四:附件本文档涉及附件如下:1. 钻孔灌注桩施工方案;2. 漏浆监测记录表;3. 灌浆材料配比表;五:法律名词及注释1. 孔隙度:地层含有的空隙百分比,表示地层的孔隙状况。

2. 浆液流量:灌浆过程中单位时间内浆液的流动速率。

3. 浆液流失:灌浆过程中浆液泄漏或流失的现象。

模板正文:一:引言钻孔灌注桩是一种常见的地基处理方式,它在建筑施工中具有重要作用。

然而,在卵石层地层中进行钻孔灌注桩施工时,常常会出现漏浆的现象。

为了解决这个问题,本文将详细介绍钻孔灌注桩在卵石层中漏浆的处理措施。

二:漏浆的成因1. 地层条件:卵石层地层的孔隙度较大,容易造成浆液的流失。

2. 操作不当:施工人员在钻孔灌注桩施工过程中的操作不当,导致未能完全填充孔隙。

3. 设备故障:灌浆设备存在故障,如管道堵塞等问题,导致浆液漏浆。

三:处理措施1. 优化工艺:根据地层条件,对施工工艺进行优化。

合理设计施工方案,并选择适当的灌浆设备,确保灌浆均匀。

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施

钻孔灌注桩漏浆处理措施钻孔灌注桩作为一种常用的地基处理方法,在建筑工程和地基工程中得到了广泛应用。

然而,由于各种原因,钻孔灌注桩在施工过程中可能会出现漏浆现象。

漏浆问题的存在会直接影响钻孔灌注桩的质量和稳定性,因此必须采取相应的处理措施加以解决。

钻孔灌注桩漏浆问题的原因主要有以下几点:1. 动力灌注桩振损:在灌注桩施工过程中使用的振损器,会引起钻孔周围土体发生振动,导致灌注材料无法充分填充孔隙,造成漏浆现象。

2. 孔壁稳定性差:钻孔施工过程中,孔壁的稳定性差、洞口过大或者地层不良等也会导致灌浆材料漏失。

3. 灌注材料流变性能差:灌注材料的流变性能差,会导致其无法在孔隙中充分填充,从而造成漏浆问题。

4. 水文条件复杂:某些工程施工地区水文条件复杂,地下水位较高,导致灌浆材料受水分影响,发生漏浆。

针对以上问题,钻孔灌注桩漏浆问题的处理措施可以采取以下几个方面:1. 加强施工管理:在进行钻孔灌注桩施工前,应充分了解施工现场的地质条件和水文情况。

结合工程实际,制定合理的施工方案和灌浆工艺,并对施工人员进行培训,提高施工人员的技术水平和管理水平。

加强对施工过程的监督和管理,确保施工质量。

2. 加强孔壁处理:针对孔壁稳定性差、洞口过大或者地层不良等问题,可以采取加固孔壁的措施。

如使用加固料对孔壁进行补强,使用注浆材料对洞口进行封堵,以提高孔壁的稳定性和密实性。

3. 优化灌浆材料:选择合适的灌浆材料,确保其流变性能良好,能够在孔隙中充分填充。

对灌浆材料进行必要的试验和研究,确保其适应施工要求。

4. 控制施工参数:在施工过程中,要合理控制灌浆流量、浆液密度和压力等参数,确保灌浆过程的稳定性。

同时要进行实时监测和调整,及时发现并处理漏浆现象。

5. 增加监测手段:在钻孔灌注桩施工完成后,应进行相应的质量检测和监测工作。

可采用地质雷达、超声波测试等技术手段,对灌注桩进行无损检测。

及时发现漏浆和质量问题,采取相应的修复和改进措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻孔灌注桩漏浆处理措

Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT
浅谈钻孔灌注桩卵石层漏浆处理措施
XXX
摘要:泥浆护壁成孔灌注桩施工噪音小、适应能力强、机械化程度高便于操作、工艺成
熟、施工过程安全可靠等优点成为现今桩基施工的主要方式之一。

但该工艺为隐蔽工程,施工质量控制难度大,在卵石层钻进过程中容易发生漏浆,本文结合XXX银行大厦工程钻孔灌注桩施工过程实际施工情况,对在卵石层发生漏浆的原因及所采取的处理措施进行分析。

关键词:灌注桩、卵石层、漏浆
1、工程概况
温州XXX银行大厦工程,位于浙江省温州市鹿城区,瓯江南畔。

本工程设计桩孔设计深度在46m~51m之间,该区域地质条件如下:
①1 杂填土(ml)
褐黄、灰黄、褐灰等色,为新近回填土;由碎石、块石、砖块、砼块等建筑垃圾和少量生活垃圾等组成,不均匀,局部为砼地面;主要由粉细砂、少量粘性土、碎石等组成;稍湿~饱和,松散~稍密,中~高压缩性;层厚~;。

①2 粘土(l Q43)
灰褐色,含少量腐殖质及黄褐色铁质氧化斑;可~软塑,中~高压缩性;层厚~、层底埋深~。

②1 淤泥质粉质粘土(m Q42)
流塑、高压缩性、高灵敏度;层厚~、层底埋深~、层底高程~。

②2 中砂夹淤泥(al-m Q42)
灰色,土层不均匀;以松散状中砂、部分位置为粉细砂为主、不均匀夹15~40%淤泥;层厚~、层底埋深~、层底高程~。

②3 淤泥夹粉砂(m-al Q42)
灰色;土层不均匀,以淤泥为主,不均匀的夹少量粉砂,土层具流塑、高压缩性;层厚~、层底埋深~、层底高程~。

②4 中砂夹淤泥(al-m Q42)
灰色,土层不均匀;以松散~稍密状中砂、部分位置为粉细砂为主、不均匀夹10~30%淤泥,层厚~、层底埋深~、层底高程~。

②5 淤泥(m Q42)
青灰色;流塑、高压缩性、高灵敏度;层厚~、层底埋深~、层底高程~。

③1 淤泥质粘土(m Q41)
灰色;含少量腐殖物及贝壳碎片,不均匀的夹少量粉细砂;流塑、高压缩性、高灵敏度;层厚~、层底埋深~、层底高程~。

③2 中砂夹淤泥质粘土(al-m Q41)
灰色,土层不均匀;以中密状中砂、部分位置为粉细砂为主、不均匀夹10~30%淤泥质粘土,局部淤泥质粘土含量达40%;层厚~、层底埋深~、层底高程~。

③3 粘土(m Q41)
灰色;含少量腐殖物及粉砂,软塑、高压缩性;层厚~、层底埋深~、层底高程~。

③4 中砂夹淤泥质粘土(al-m Q41)
灰色,土层不均匀;以中密状中砂、部分位置为粉细砂为主、不均匀夹10~30%淤泥质粘土,层厚~、层底埋深~、层底高程~。

④31 圆砾(al Q32-2)
浅灰色、灰色;不均匀、粒组成分差异大、无胶结;粒径大于2mm的含量占55~70%,以~4cm为主,个别稍大,圆形、亚圆形,多呈中等风化状,由粉质粘土、粉细砂充填,,钻进时伴有漏浆和塌孔现象;稍密~中密、低压缩性;~、层底埋深~、层底高程~。

④32 粘土(l Q32-2)
灰色;含少量腐殖物及粉砂;软塑、高压缩性;层厚~、层底埋深~、层底高程~;场区南部分布。

④33 卵石(al Q32-2)
浅灰、灰色;不均匀、粒组成分差异大、无胶结;粒径大于2cm的含量占55~70%,以2~7cm为主,少部分7~15cm,个别大于20cm的漂石,圆形、亚圆形,中等风化状,由粉细砂、粉质粘土充填,钻进时稍有漏浆现象;层厚~、层底埋深~、层底高程~。

④34 中砂(al Q32-2)
浅灰、灰色,含少量腐殖物,局部夹少量粉质粘土;中密,中压缩性;层厚~、层底埋深~、层底高程~;各孔均有分布。

④35 卵石(al Q32-2)
浅灰、灰,约~以下过渡为浅灰黄、浅灰褐色;不均匀、粒组成分差异大、无胶结;粒径大于2cm的含量占55~70%,以2~7cm为主,少部分7~15cm,个别大于20cm的漂石,圆形、亚圆形,中等风化状,由粉细砂、粉质粘土充填,钻进时稍有漏浆现象。

2、问题描述与处理
2013年6月23日,我项目部开始进行P125号工程桩的成孔施工。

该桩是本工程施工的第一根钻孔灌注桩,直径700mm,设计孔深为,泥浆采用膨润土制备。

前期成孔顺利,液面高度稳定在自然地面以下附近。

钻孔深度约43m时,泥浆液面突然下降且下降速度很快,我项目部立即组织进行补浆,但漏浆现象依然持续存在,最终桩孔上部塌孔。

我项目部工程技术人员根据取出的岩样与地质勘察报告进行对照发现,漏浆发生时,孔深刚刚达到第一卵石层的顶面,且根据地质勘察报告描述,此地层中直径在
7cm~15cm的之间的卵石和直径大于20cm的卵石约占总量的30%~45%。

怀疑是因为卵石间缝隙较大且卵石层赋存的地下水压力小于桩孔内泥浆压力,导致护壁泥浆从桩孔流出。

于是我项目部决定使用高黏性黏土加片石进行封堵,在回填了约8m3黏土并静置约8个小时后,再次进行成孔施工。

此次钻至43m时,泥浆液面仍有小幅度下降但经过补浆后,泥浆液面趋于稳定,成孔施工顺利钻进。

在第一次发生漏浆时,我项目部技术人员就预测在进入第二卵石层时,漏浆现象仍会发生。

在孔深约48m时,泥浆液面果然再次下降,我项目部再次使用黏土封堵。

经封堵之后,该桩顺利成孔。

在接下来的第二根钻孔灌注桩,
P115号桩的施工过程中,漏浆现象仍然发生。

该桩从开始钻孔至终孔总耗时
51h,其中只处理漏浆一项就耗时
19h。

本工程所有工程钻孔灌注桩,都要穿过第一道卵石层,进入第二道卵石层2m-3m,成孔难度本向就很大,成孔时间长。

在工期十分紧张的情况下,如每根钻孔灌注桩施工均采用粘土封堵法进行施工,将耗费大量的时间,对工期影响巨大,于是,我项目部决定采取其它办法进行处理。

经我项目部技术人员根据地质勘查报告和实际施工经验研究决定,用水泥浆将卵石层部分固结,采取这种方式可能成功的因素有:1)因水泥浆中水灰比较大,形成的水泥石强度不足以影响后续成孔施工;2)根据地质勘查报告描述,卵石层缝隙较大,且卵石层水压力较小,水泥浆有扩散的条件;3)场地面积较小,随着施工的进行被固结的面积越来越大,卵石层中赋存的地下水流动受阻,压力变大,成孔过程中发生漏浆的机率相应减小;4)采取此种方法进行处理可以将因漏浆造成的工期损失降到最小。

我项目部将场地划分成5个区域,在每个区域根据地质勘查报告选择卵石层最高的桩位开始进行成孔施工。

当钻进至距卵石层约1m时,即开始停止钻入,下放导管至孔底泵送水泥浆进行替浆,水泥浆采用普通硅酸盐水泥制备,水灰比1:。

替浆完成后提出导管,继续钻进,发生漏浆时持续补浆,直至孔内液面不再下降后停止补水泥浆,泵入已制备好的泥浆替浆。

我项目部按照此种方法在每个区域施工2~3根灌注
桩后,除个别桩成孔过程中仍有小幅度漏浆外,在施工其余的灌注桩过程中未发生漏浆。

3、结语
钻孔灌注桩漏浆的原因多是因地层中岩石缝隙或溶洞等原因,处理漏浆的措施主要有:1)选用优质泥浆护壁。

此方法最为经济、便捷,多用于处理较轻程度的漏浆;2)回填粘土及片石后重新成孔。

此方法堵漏效果好,但回填后需静置时间,多用于只有少数桩漏浆的冲击成孔;3)使用水泥或水泥砂浆封堵。

使用此方法要注意及时替浆,避免造成钻具无法提升;4)护筒直接入岩。
