水泥土基础换填方案(最终版)

合集下载

水泥土基础换填方案

水泥土基础换填方案

水泥土基础换填方案一、项目背景及概述随着城市建设的不断推进和人口逐渐增加,对新建房屋的需求也在增加。

然而,由于一些原因,如地质条件恶劣、地铁建设等对原有建筑的拆除,新房土地的更新使用等,需要对原有水泥土基础进行换填。

本方案旨在提供一种有效且经济的水泥土基础换填方案,既满足工程需求,又能降低成本。

二、基坑开挖及土体处理1.基坑开挖:根据建筑设计要求和地质条件,确定基坑的尺寸和深度。

开挖过程中要注意保持基坑的水平度和稳定性,确保周围环境的安全。

2.土体处理:根据基坑中的土体特性,分为可用土、不可用土和废弃土。

可用土是指适合用于填充的土壤,不可用土是指需要进行改良处理才能使用的土壤,废弃土是指无法再利用的土壤。

根据土体的特性,对可用土和不可用土进行分类和处理。

三、填充方案设计1.基础填充土方面:(1) 可用土填充:将可用土挖掘填充至基坑底部,并进行夯实处理。

每层填充的土层厚度不宜超过30 cm,并且要进行充分夯实,以确保填充土层的稳定性。

(2)不可用土改良处理:对不可用土进行改良处理,以提高土体的稳定性和承载能力。

常见的改良方法有加入适量的水泥、石灰等材料,或进行挖腔室、灌注桩等处理。

(3)废弃土处理:废弃土可通过填埋、回填等方式进行处理,以达到资源合理利用和环境保护要求。

2.基坑周边处理:(1)基坑周边的土体也要进行合理的处理。

根据地质条件和工程需求,可选择挖掘、垫层、加固或挡土墙等措施,以确保基坑周边土体的稳定性和安全性。

(2)对于地下水位较高的区域,可采取加固处理,如进行抽水、降低地下水位;对于地下水位较低的区域,可进行引水或封闭处理。

四、施工方法与注意事项1.施工方法:(1)挖掘基坑时应按设计要求进行开挖,坑底应保持平整,并及时清除淤泥、岩石等障碍物。

(2)填充土层应逐层夯实,保证土层的均匀分布和夯实度。

(3)在不可用土改良处理时,应根据土体特性选择适当的改良方法和材料,确保土体的稳定性和承载能力。

水泥土地基换填施工方案

水泥土地基换填施工方案

水泥土换填施工方案编制:审核:批准:XX有限公司XXXX 年 XX 月 XX日水泥土换填施工方案一、基础概况根据XXXXXX研究院有限公司提供的《岩土工程勘察报告》,XX项目,基坑底标高分别为XXm、XXm、XXm、XXm、XXm。

水泥土换填深度1m,水泥土层地基承载力为170Kpa。

二、基坑水泥土换填范围换填范围为宽出基础每边XX米(主楼)和XX米(车库)。

三、水泥土换填方案1、水泥土换填原料采用原土加水泥换填,填料中不得含有草根、垃圾等杂物,水泥掺量不小于12%。

2、换填层的施工施工时,挖出基坑1m后,先将老土夯实,满夯不少于2遍(压实系数不小于0.97),再进行分层换填并夯实。

将水泥用机械分层均匀摊铺,然后按比例均匀拌合后碾压。

水泥土应分层回填碾压,用22T的振动压路机碾压,分层回填至设计标高。

每层虚铺厚度不超过250㎜~300㎜,采用22T振动压路机压实,一般先用装载机静碾压2遍,再用22T的压路机碾压8~10遍。

压实系数应不小于0.95,水泥土换填的承载力有静载试验确定。

3、水泥土换填层的检测及重量的检测应逐施工分层进行,填一层就作一层,不合格不得继续碾压。

压实系数应不小于0.95.检测采用环刀法测定压实系数。

4、施工机具及测量仪器:大铲车1台、22T振动压路机1台、水准仪1台。

手推小车根据需要配备。

四、操作工艺:A、按试验确定的最优配比,最优含水量,满足《建筑地基处理规范》JGJ79-91规定进行施工。

B、水泥料由人工配合拌制成,运至坑底铺摊。

C、铺摊水泥土料每层250-300mm厚,控制方法可采用基坑边坡上每8-10m定标高桩。

拉线测量控制虚铺厚度,要求每层虚铺厚度均匀平展。

D、铺摊:采用装载机铺摊,如果个别地方铺不到位,可采用人工配合,水泥土料四周必须达到设计要求的基坑边线。

E、每层摊铺尽量一次完成,如分段施工时,接茬处应做成45°斜坡,保证每层接茬的水平距离应错开0.5m。

水泥土换填施工方案

水泥土换填施工方案

水泥土换填施工方案一、工程概况与目标本工程位于XX市XX区,主要针对软弱地基进行处理,采取水泥土换填方案以提高地基承载力,确保后续建筑物或构筑物的安全与稳定。

工程目标是在规定时间内,按照设计要求,高效、安全、环保地完成水泥土换填施工,确保工程质量满足国家相关标准。

二、施工材料要求水泥:选用符合国家标准的普通硅酸盐水泥,质量等级不低于42.5级。

土壤:换填土壤应为具有一定塑性的粘性土,无杂质、无有机物污染,且含水量适中,满足换填要求。

外加剂:根据工程需要,可适量添加早强剂、减水剂等外加剂,以提高水泥土的强度和施工性能。

三、施工前准备对施工现场进行详细勘察,了解地层结构、地下水位等情况,编制详细的施工方案。

准备施工所需的材料、机械和人员,确保施工顺利进行。

对施工人员进行技术交底和安全培训,确保施工质量与安全。

四、换填施工流程清理现场:清除施工现场的杂物、积水等,保持场地整洁。

排水处理:如果地下水位较高,需采取排水措施,降低地下水位。

挖掘基础坑:按照设计要求挖掘基础坑,确保坑底平整。

换填施工:将符合要求的土壤与水泥按比例混合,用机械或人工填入基础坑中,每层填筑厚度不超过30cm。

压实处理:每层填筑完成后,用压路机或振动夯实机进行压实,确保密实度达到设计要求。

养护处理:完成换填后,对水泥土进行养护,保持湿润状态,防止干裂。

五、质量控制措施施工过程中,定期对材料进行检查,确保材料质量符合要求。

严格控制每层填筑的厚度和压实度,确保施工质量。

施工过程中,加强现场监测,及时发现并处理可能存在的质量问题。

六、安全施工措施施工现场设置安全警示标志,提醒人员注意安全。

对施工人员进行安全培训,提高安全意识。

定期对施工机械进行检查和维护,确保机械运行正常。

七、环境保护措施施工过程中,尽量减少噪音、扬尘等污染物的排放。

施工现场设置排水沟,防止污水直接排放。

施工结束后,及时清理现场,恢复环境原貌。

八、施工后期处理对换填完成后的地基进行质量检测,确保地基满足设计要求。

水泥土换填试验方案

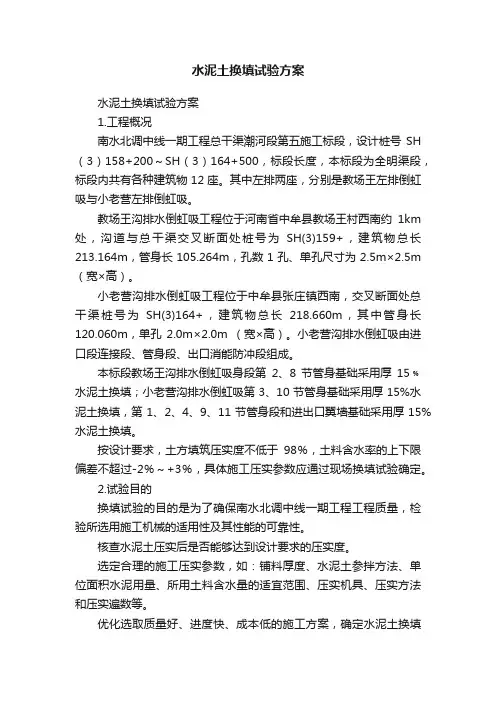

水泥土换填试验方案

水泥土换填试验方案水泥土换填试验方案1.工程概况南水北调中线一期工程总干渠潮河段第五施工标段,设计桩号SH (3)158+200~SH(3)164+500,标段长度,本标段为全明渠段,标段内共有各种建筑物12座。

其中左排两座,分别是教场王左排倒虹吸与小老营左排倒虹吸。

教场王沟排水倒虹吸工程位于河南省中牟县教场王村西南约1km 处,沟道与总干渠交叉断面处桩号为SH(3)159+,建筑物总长213.164m,管身长105.264m,孔数1孔、单孔尺寸为2.5m×2.5m (宽×高)。

小老营沟排水倒虹吸工程位于中牟县张庄镇西南,交叉断面处总干渠桩号为SH(3)164+,建筑物总长218.660m,其中管身长120.060m,单孔2.0m×2.0m (宽×高)。

小老营沟排水倒虹吸由进口段连接段、管身段、出口消能防冲段组成。

本标段教场王沟排水倒虹吸身段第2、8节管身基础采用厚15﹪水泥土换填;小老营沟排水倒虹吸第3、10节管身基础采用厚15%水泥土换填,第1、2、4、9、11节管身段和进出口翼墙基础采用厚15%水泥土换填。

按设计要求,土方填筑压实度不低于98%,土料含水率的上下限偏差不超过-2%~+3%,具体施工压实参数应通过现场换填试验确定。

2.试验目的换填试验的目的是为了确保南水北调中线一期工程工程质量,检验所选用施工机械的适用性及其性能的可靠性。

核查水泥土压实后是否能够达到设计要求的压实度。

选定合理的施工压实参数,如:铺料厚度、水泥土参拌方法、单位面积水泥用量、所用土料含水量的适宜范围、压实机具、压实方法和压实遍数等。

优化选取质量好、进度快、成本低的施工方案,确定水泥土换填的质量控制技术要求和检测方法,为现场施工提供依据3.试验依据⑴《土工试验规程》SL237-1999⑵《碾压式土石坝施工规范》DL/T5129-2001⑶《堤防工程施工规范》SL260-98⑷招标文件《南水北调中线一期工程总干渠沙河南~黄河南(委托建管项目)潮河段第五施工标段技术条款》⑸图纸名称《南水北调一期工程总干渠潮河段小老营沟排水倒虹吸地基处理图》NZSⅡ(CH)-P014-1-1、《南水北调一期工程总干渠潮河段教场王沟排水倒虹吸地基处理图》NZSⅡ(CH)-P013-1-1等相关设计图纸4.试验设备5.试验前的准备工作室内土工试验试验前由项目部工地试验室人员取可用土料备料区的合格混合土料,按照设计要求(水泥:土料=15:85,质量比)做水泥土击实试验,检测水泥土的最大干密度和最优含水率。

水泥土基础换填方案(最终版)

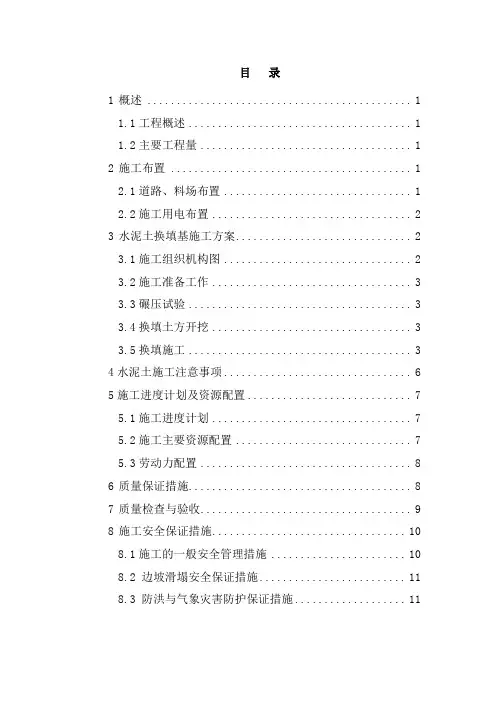

水泥土基础换填方案(最终版)

目录1概述 (1)1.1工程概述 (1)1.2主要工程量 (1)2施工布置 (1)2.1道路、料场布置 (1)2.2施工用电布置 (1)3水泥土换填基施工方案 (2)3.1施工组织机构图 (2)3.2施工准备工作 (2)3.3碾压试验 (2)3.4换填土方开挖 (2)3.5换填施工 (3)4水泥土施工注意事项 (5)5施工进度计划及资源配置 (6)5.1施工进度计划 (6)5.2施工主要资源配置 (6)5.3劳动力配置 (6)6质量保证措施 (7)7质量检查与验收 (7)8施工安全保证措施 (8)8.1施工的一般安全管理措施 (8)8.2 边坡滑塌安全保证措施 (8)8.3 防洪与气象灾害防护保证措施 (9)闸室、渐变段基础处理工程施工方案1 概述1.1工程概述设计采用将出口渐变段铺盖底板及出口控制闸建基面自桩号Ⅳ92+902.17~Ⅳ92+982.4(长80.23m)范围内设计②夹中壤土挖除,换填水泥土的方法对闸室、渐变段基础进行处理。

水泥土技术参数为:水泥掺量质量比为15%,水泥选用P〃C32.5水泥,要求和土拌合均匀,压实度不小于0.98,承载力不小于250KPa。

1.2主要工程量本标段主要工程量见表1-1。

表1-1 工程量表序号项目名称单位数量备注1 渐变段水泥土m342232 控制闸水泥土m326673 合计水泥土m368902 施工布臵2.1道路、料场布臵施工道路采用开挖的临时道路,土料备料场就近堆放在临时堆料位臵处。

2.2施工用电布臵根据施工总布臵,电源开关箱引至工作面附近。

换填工程施工用电主要是夜间照明及打夯机用电,根据工作面位臵,直接从附近开关箱上接取。

3 水泥土换填基施工方案3.1施工组织机构图3.2施工准备工作按照设计图纸进行放样,将放样资料及换填剖面图报送监理工程师审核。

根据换填工程量进行计算土料及水泥用量,进行备料。

3.3试验水泥土施工前编制试验大纲报监理工程师审核,通过试验确定达到设计要求(压实度不小于0.98,承载力不小于250KPa )时的施工方法,包括换填分层厚度、碾压遍数等。

水泥土基础换填方案

水泥土基础换填方案

娄江整治工程001标段水泥土换填方案编制人:审批人:苏州市创元建设工程有限公司2015年3 月12 日驳岸B1段基础处理水泥土换填方案1 概述1.1工程概述新建驳岸B1段局部护岸底板位于②层淤泥质粉质粘土层,土质较差,采用换填水泥土的方法对B1段基础进行处理。

水泥土技术参数为:水泥掺量质量比为12%,水泥选用P·C42.5水泥,要求和土拌合均匀,压实度≥93%。

1.2主要工程量本标段主要工程量见表1-1。

表1-1 工程量表2 施工布置2.1道路、料场布置施工道路采用开挖的临时道路,土料备料场就近堆放在临时堆料位置处。

2.2施工用电布置根据施工总布置,电源开关箱引至工作面附近。

换填工程施工用电主要是夜间照明及打夯机用电,根据工作面位置,直接从附近路灯开关箱上接取。

3 水泥土换填基施工方案3.1施工组织机构图3.2施工准备工作按照设计图纸进行放样,将放样资料及换填剖面图报送监理工程师审核。

根据换填工程量进行计算土料及水泥用量,进行备料。

3.3试验水泥土施工前编制试验大纲报监理工程师审核,通过试验确定达到设计要求(压实度≥0.93)时的施工方法,包括换填分层厚度、碾压遍数等。

3.4降水排水施工根据施工现场情况及地质勘测报告,基坑所处的位置地下水丰富且水位高,水量大,为确保基坑和施工安全。

在基坑土方开挖前,采用轻型井点降水,将地下水位降至换填水泥土底面0.5m以下。

1、施工准备1)、施工机具a.滤管:φ38~55,壁厚为3.0mm的无缝钢管或镀锌管,长5.0m左右,一端用厚为4.0mm的钢板焊死,在此端3m长范围内,在管壁上钻φ15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外部再包一层网眼较大的尼龙丝网,每隔50~60mm用10号铅丝绑扎一道,滤管另一端与井点管进行连接。

b.井点管:φ38~55,壁厚为3.0mm的无缝钢管或镀锌管。

c.连接管:透明管或胶皮管,与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气。

水泥土换填施工方案

水泥土换填施工方案

水泥土换填施工方案一、水泥土换填操作流程:基槽清理→拌制水泥土→水泥土运输→水泥土夯实基槽清理:土料的铺填和铺料压实前进行清坑排水,使基坑内无积水,无杂物拌制水泥土:水泥土混合料的拌合时含水量应控制比最佳含水量高3到4个点,气温高时还应注意水泥土表面补水。

水泥土拌合长度不宜超过半幅100米,同时保证全幅施工流水作业面的形成。

按土重量的8%掺入42.5水泥,拌制机械采用1m3 挖掘机,位于堤身放坡顶部清理出一个大的平台作为拌制区。

因原堤身填筑土含水率适中,就地挖取堤身上部粘性土及粉质粘土,反复开挖、拌和均匀。

大颗粒土人工辅助粉碎,保证最大颗粒土粒粒径5cm水泥土运输:水泥土运输采用挖机配合溜槽把熟料运输至基坑中,然后用双轮车辅助运输。

水泥土的夯实:摊铺土料后水泥土夯实采用人工及机械相互配合进行夯实,第一层土因含水率呈饱和状,采用蛙式打夯机夯实,避免扰动下层地基。

土料铺填厚度为30cm,第一层土料固结后,然后逐层分台阶式按铺填厚度30cm抬高。

夯实遍数应通过现场试验确定,一般不少6-8遍,同时严格控制夯实遍数,避免过分夯实使已压实土体破坏。

二、水泥土施工质量控制(1)施工过程中严格控制土的含水率,对局部出现的弹簧土,及时清除。

(2)填筑过程中,测量工作同步进行,及时检查控制填土面高程及填土厚度,对水泥土层与层之间结合部处理符合规范规定,土面过光时采取人工刨毛处理,保证层间结合牢固。

(3)回填土应超出加固区以外每侧不少于50cm。

对边角处机械无法夯实到位的地方,应采取人工夯实密实。

(4)检测工作:在压实度及钻孔取样检测过程中发现存在夹层、板结不好及存在弹簧等现象,应予以返工处理,保证结构层的填筑质量欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求。

(最新整理)水泥土回填施工方案

(最新整理)水泥土回填施工方案

(完整)水泥土回填施工方案编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)水泥土回填施工方案)的内容能够给您的工作和学习带来便利。

同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。

本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)水泥土回填施工方案的全部内容。

进口端浅埋段水泥土回填施工方案一、编制依据1、中交公路规划设计院有限公司提供的设计图纸、变更联系单及相关文件。

2、已审批的施工组织设计。

3、《水泥土配合比设计规程规范》JGJT 233-2011相关规范、施工工艺标准等。

二、工程概况本项目位于宁夏回族自治区的北部,银川市区东侧,地理坐标东经106°29’-106°35',北纬38°18’—38°25’。

行政区划隶属银川市、路线大部分紧邻宁蒙省界.该项目起终点处均有路况良好的等级路通达,较为便利.隧道桩号里程K131+586-K131+776,全长190m,其中两端明洞各5米,暗挖段180米。

采用0。

9%、2。

73%的坡度.主干路隧道2座,辅路隧道2座,共4座,隧道采用上下行分离超小净距隧道,属超浅埋隧道,隧道路面采用复合式路面,4座隧道并行穿越土长城,其施工规模及难度尚属国内首例。

三、施工部位由于隧道进口端右侧浅埋,因此根据设计要求,在右侧辅洞与右侧主洞洞顶间采用10%水泥土回填并打设Φ42小导管纵向注浆加固。

小导管长度在2。

5-4.5米,间距1。

2米梅花形布置。

回填桩号为K131+590——K610,具体工程量按实际发生计。

四、施工组织1、组织准备试验员,质检员负责施工质量验收程序,技术员负责现场技术的协调,试验员负责对每层压实度的检测和拌和料质量的控制,测量小组负责提供施工所需的一切测量数据;施工小组下设各施工队,现场所有施工人员各施其职,项目部其他成员积极配合。

水泥土换填施工方案

水泥土换填施工方案

水泥土换填施工方案
1. 引言
水泥土换填施工是土木工程中常见的一种处理方法,通过这种方法可以有效加固土地,提升地基的承载力,同时还可以解决地基下陷等问题。

本文将介绍水泥土换填施工的基本原理、施工步骤和注意事项。

2. 基本原理
水泥土换填施工是指将水泥和土壤混合填充到地基中,通过水泥的固化作用,提升土壤的承载力和稳定性。

水泥土换填施工可以分为搅拌法和注浆法两种,一般选择搅拌法施工。

3. 施工步骤
3.1 剖坑及清理
首先进行剖坑作业,清理坑底和侧壁的杂物和泥浆,确保坑壁干燥和清洁。

3.2 搅拌水泥土
将预先测量好的水泥和土壤按比例放入搅拌车中进行搅拌,直至均匀混合。

3.3 土壤填充
将搅拌好的水泥土填入预留的坑中,每次填充一层压实,直至达到设计标高。

4. 注意事项
4.1 施工质量控制
水泥土换填施工需要严格控制水泥和土壤的比例,搅拌均匀,填充密实,以确保施工质量。

4.2 环境保护
施工现场需合理布局,避免扬尘和污染周围环境,保护周边植被和水体。

5. 结论
水泥土换填施工是一种有效的地基处理方法,能够提升土地承载力,解决地基下陷等问题。

在施工过程中,需严格控制质量,注意环境保护,以保证工程质量和环境安全。

以上为水泥土换填施工方案的基本介绍,希望对您有所帮助。

换填施工方案

换填施工方案

换填施工方案施工方案一、项目概况本工程位于某市某区,总建筑面积为X平方米,为一座X层的X型公寓楼,包括住宅、商铺和停车场等功能空间。

施工工期为X个月。

二、施工方案1. 前期准备1.1 成立项目组,确定项目经理和副项目经理,制定详细的项目计划,明确各个工作阶段的任务和时间节点。

1.2 按照规划设计文件,对场地进行洗墙治理和清理,确保施工区域整洁且适合施工。

1.3 进行场地勘察工作,了解地下管线情况,制定管线改、迁工程方案。

2. 地下工程2.1 进行地基基坑的开挖,采用人工挖掘或机械挖掘的方式。

2.2 进行基坑灌浆和基础土方回填工作,确保基础牢固稳定。

2.3 进行地下管道的敷设和连接工作,包括给排水管道、电力管道等。

2.4 进行地下防水工程,采用专业防水材料进行施工。

3. 结构工程3.1 进行混凝土浇筑工程,按照设计方案和施工图纸要求进行施工。

3.2 进行梁柱预制和安装工程,确保结构的牢固与稳定。

3.3 进行楼板预制和安装工程,使用预制楼板加快施工进度。

3.4 进行砌体工程,包括砌墙、砌体墙柱等。

4. 安装工程4.1 进行给排水管道的安装工程,按照规范要求进行施工。

4.2 进行电气管线的敷设和安装工程,确保电气设备的正常使用。

4.3 进行空调和暖通管道的安装工程,确保室内温度适宜。

4.4 进行室内门窗的安装工程,包括防火门、隔音门等。

4.5 进行室内装饰工程,包括墙面贴砖、地面铺贴、天花板装饰等。

5. 竣工验收5.1 完成施工工程,并清理施工区域,保持整洁。

5.2 进行结构验收,包括质量检测和安全评估。

5.3 进行设备验收,确保设备正常运行。

5.4 进行环保验收,确保环保标准符合要求。

三、施工安全措施1. 施工现场设置必要的安全警示标志和施工区域的防护设施,确保施工区域安全。

2. 加强对施工人员的安全教育和培训,确保施工人员具备安全技能。

3. 定期进行安全检查和巡视,发现问题及时处理和整改。

4. 推行文明施工,遵守工地规范,确保施工过程中无违法行为。

基础水泥土换填技术方案

基础水泥土换填技术方案

中共宝鸡市委党校迁建工程水泥土换填施工方案编制:审核:审批:宝鸡建安集团股份有限公司第一项目部目录一、工程概况 (3)二、编制依据 (4)三、施工准备 (4)四、工艺流程 (5)五、施工方法 (5)六、质量控制措施 (8)七、施工机械、人员保证 (9)八、施工安全保证措施 (10)九、文明施工与环境保护措施 (11)一、工程概况1.1工程名称:中共宝鸡市委党校迁建工程1.2工程地址:蟠龙新区龙翔大道以北,大韩村路以西1.3建筑面积:总建筑面积约为5.5万平方米1.4结构形式:框架结构拟建建筑物概况一览表根据《岩土工程勘察规范》(GB50021-2001)(2009版)的划分标准,拟建工程重要性等级为三级,场地等级为二级,地基等级为二级,岩土工程勘察等级为乙级。

按《湿陷性黄土地区建筑规范》(GB50025-2004),拟建各建构筑物的高度均小于24m,属于丙类建筑。

二、编制依据2.1本工程的设计图纸2.2《建筑地基基础设计规范》 GB50007-201152.3《建筑施工安全技术统一规范》 GB50870-20132.4《施工现场临时用电安全技术规范》JGJ46-20052.5《建筑机械使用安全技术规程》JGJ33-20122.6《建筑地基与基础工程施工质量验收规范》(GB50202-2002)2.7《建筑工程施工质量验收统一标准》(GB50330-2013)2.8《建筑地基基础工程施工规范》(GB51004-2015)2.8《湿陷性黄土地区建筑基坑工程安全技术规程》JGJ167-20092.9《建筑地基处理技术规范》JGJ79-2012三、施工准备3.1材料准备(1)水泥水泥进场后立即进行自检,自检合格后报监理工程师,待监理工程师认可后投入使用。

(2)土料选择设计有要求时按设计要求选择,无要求时按试验提供的参数进行选择,土料选用土方开挖料。

3.2现场组织机构技术负责人:史西龙施工员:王柄尧、薛荣飞、赵瑞刚、张龙质检员:苗雨涵、刘佳维、张泽鹏安全员:李维嘉、李杰试验员:胡玉洁、高静四、工艺流程五、施工方法5.1换填土方开挖在开挖至垫层底高程后,由测量队对开挖地边线放样,按照设计坡比进行开挖,开挖至基底10cm时,采用人工修整,避免超挖。

基础换填土施工方案

基础换填土施工方案

福建工程学院新校区南区系部D、E组团(机电与自动化工程系专教综合实验楼)场地换填土施工方案福建恒亿建设集团有限公司福建工程学院新校区南区系部D、E组团项目部2007年5月24日目录第一章.编制背景 (000)第二章.方案建议 (000)第三章.施工部署 (000)第四章.土方换填施工方案 (000)第五章.土方换填工期安排 (000)第六章.场地换填范围平面图 (000)第一章.编制背景我司桩机班组施工福建工程学院D、E组团机电与自动化楼桩基○8/○E轴间双桩承台(桩位号为99和100)时,由于场内原回填土未压实,软弱土层厚度较大,桩机在施工完毕99和100号桩位后行进时发生陷落,陷入土层约0.7~1.1m。

经我方分析造成此次桩机沉陷的主要原因是由于建设单位提供的机电与自动化楼施工场地内回填土密实度未达到设计要求,且厚度较大。

根据目前现场场地实际情况,如桩机继续施工极易对已施工完毕的99和100号桩位产生挤土效应,99和100号桩可能出现桩身倾斜、偏移、甚至断桩的情况。

我方将暂停桩基施工,特上报如下施工方案。

第二章.方案建议我国现行的适用本工程最新施工规范,质量验收规范。

第三章.工程概况1、工程地点及建设规模闽侯第一中学学生公寓、食堂工程,位于福建省福州市闽候县甘蔗镇坛石洋。

本工程五栋楼总建筑面积15389m2。

其中学生公寓1#楼、2#楼、3#楼、4#楼均为地上6层现浇钢筋混凝土框架结构,室内外高差450mm,建筑物高度为18.000m,设计标±0.000相当于罗零标高7.500m;食堂均为地上3层现浇钢筋混凝土框架结构,室内外高差375mm,建筑物高度为12.075m。

本工程±0.000设计标高相当于罗零标高7.500m。

2、土建设计概况(1)、结构设计概况本工程五栋建筑结构设计使用年限均为50年。

建筑抗震设防类别为丙类,框架抗震等级二级,地基基础设计等级为丙级,桩基安全等级为二级,柱下单桩安全等级为一级。

水泥土换填

水泥土换填

施工程序为:选定料场一 f混合料最优含水率、击实度试验一集料、开挖基坑一检验合格一分层铺填一压实一 I检测一 (重复以上四个步骤)一结束 I2.1 选定料场、试验、集料挡潮闸设计要求水泥土土料为壤土或粉质砂土,水泥为 P.042.5,掺量比为 1:8,建筑物主体部分换填水泥土的厚度为 2.2m。

进场后根据地质资料和现场实际土质情况在附近取样送具相应资质的单位进行颗分试验确定料场,并进行混合料的最优含水率、击实度试验。

为确保实施时连续施工,便于控制土壤含水率,现场按图纸计算用量提前将土料集中拖运堆积到现场备用。

2.2 基坑开挖在土料试验、备料的同时进行基坑开挖。

为确保基坑稳定和减少开挖土方量,在基坑开挖前进行了边坡稳定性计算,并按有关规范确定开挖出土方的堆放位置和堆高,基坑开挖成型后立即做好坑口和坑底的排水工作,及时抽排积水。

2.3 基坑验槽基坑报验后由监理单位牵头邀请参建各方到现场验槽,主要复测坑底标高,同时在坑底用2米长的钢钎扦插检查底部土层是否均匀,验收合格后立即进行水泥土换填。

2.4 水泥土换填2.4.1 混合料的拌制运输集好的土料,在达到适宜含水率时立即进行防雨覆盖,混合料按照水泥与土料质量比为 1:8进行人工配置,熟料采用翻斗车运输经脚手架和漏斗导管下到坑底。

考虑到运输施工过程中的水分散失,土原料的含水率控制比最优含水率高2个百分点左右,含水率的测定现场采用酒精烧失法进行跟踪检测。

2.4.2 土料的铺填和压实铺料前排清坑底积水,布洒一层水泥后开始铺料。

水泥土向上填筑时为确保密实度现场采取分层填筑压实,每层料压实时先用平板振捣器初实,再用蛙式打夯机先外围后中间打压 3—5遍,压实后采用环刀取样进行跟踪检测,直至密度满足设计要求为止。

一般虚土厚度40cm,压实后厚度 25cm左右,通常情况由于水泥土下即为软土层,则铺筑第一层水泥土夯实时既会扰动坑底的原状土,又不易夯实,根据经验和效果,第一层虚土适当加厚至 55 cm,并多掺加 3~5个百分点的水泥。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1概述 (1)1.1工程概述 (1)1.2主要工程量 (1)2施工布置 (1)2.1道路、料场布置 (1)2.2施工用电布置 (2)3水泥土换填基施工方案 (2)3.1施工组织机构图 (2)3.2施工准备工作 (3)3.3碾压试验 (3)3.4换填土方开挖 (3)3.5换填施工 (3)4水泥土施工注意事项 (6)5施工进度计划及资源配置 (7)5.1施工进度计划 (7)5.2施工主要资源配置 (7)5.3劳动力配置 (8)6质量保证措施 (8)7质量检查与验收 (9)8施工安全保证措施 (10)8.1施工的一般安全管理措施 (10)8.2 边坡滑塌安全保证措施 (11)8.3 防洪与气象灾害防护保证措施 (11)闸室、渐变段基础处理工程施工方案1 概述1.1工程概述设计采用将出口渐变段铺盖底板及出口控制闸建基面自桩号Ⅳ92+902.17~Ⅳ92+982.4(长80.23m)范围内设计②夹中壤土挖除,换填水泥土的方法对闸室、渐变段基础进行处理。

水泥土技术参数为:水泥掺量质量比为15%,水泥选用P·C32.5水泥,要求和土拌合均匀,压实度不小于0.98,承载力不小于250KPa。

1.2主要工程量本标段主要工程量见表1-1。

表1-1 工程量表2 施工布置2.1道路、料场布置施工道路采用开挖的临时道路,土料备料场就近堆放在临时堆料位置处。

2.2施工用电布置根据施工总布置,电源开关箱引至工作面附近。

换填工程施工用电主要是夜间照明及打夯机用电,根据工作面位置,直接从附近开关箱上接取。

3 水泥土换填基施工方案3.1施工组织机构图3.2施工准备工作按照设计图纸进行放样,将放样资料及换填剖面图报送监理工程师审核。

根据换填工程量进行计算土料及水泥用量,进行备料。

3.3试验水泥土施工前编制试验大纲报监理工程师审核,通过试验确定达到设计要求(压实度不小于0.98,承载力不小于250KPa)时的施工方法,包括换填分层厚度、碾压遍数等。

3.4换填土方开挖在开挖至垫层底高程后,由测量队对开挖底边线放样,按照设计坡比1:1进行开挖,开挖至距基底10cm时,采用人工修整,避免超挖。

3.5换填施工1、施工放样施工前,测量队放出换填段的边线,控制点每5米设置一道。

现场打2m×5m的石灰方格网线,在控制桩位上标注素土松铺厚度的标记,松铺厚度由试验确定。

2、材料选择1)水泥水泥采用孟电产P·C32.5袋装水泥,进场后立即进行自检,自检合格后报监理工程师,待监理工程师认可后投入使用。

2)土料选择设计有要求时按设计要求选择,无要求时按试验提供的参数进行选择。

土料首选闸室段及渐变段的开挖料,当本标段开挖料不能满足施工要求时,在张雷北取土场进行取土。

3、素土运输素土由挖掘机或装载机装料,自卸汽车运输,卸车时按堆放间距在填筑范围内整齐有序堆放。

车辆根据料斗容量,确定各自的卸料距离。

4、土料摊铺及稳压1、用推土机将填料整平,当填料局部含水量较大时,用铧梨将土料反复翻起晾晒至规定含水量。

当含水量较小时,则进行洒水并用铧犁翻拌。

铧犁翻拌遍数视现场情况确定。

2、土料采用人工配合推土机的方式进行整平,并用振动碾静压1~2遍,使素土层具有平整光滑的表面,同时具有一定的密实度。

5、水泥摊铺按照放好的石灰方格网线,计算的每个方格的水泥用量。

水泥用汽车直接送到摊铺段,直接卸在做标记的地点,并检查有无遗漏和多余。

水泥采用人工摊铺,确保均匀,水泥摊铺完毕后,做到表面无漏铺,无水泥过分集中的地点。

6、拌和1)拌和采用路拌机“干拌”法施工。

2)拌和时设专人跟踪路拌机,每5m一个断面检查拌和深度,配合路拌机操作员调整拌和深度,保证拌和均匀、色泽一致,没有灰条、灰团和花面。

3)严禁在拌和层底部留有“素土”夹层,使路拌机略破坏(约1~2cm)下层的表面,以利上下层粘结。

注意拌和、整平及碾压时间调配在水泥初凝总时间内。

4)拌和过程中,及时检查混合料的含水量,含水量宜略大于最佳含水量。

如果混合料的含水量不足,用喷管式洒水车补充洒水。

洒水车起洒处和另一端“调头”处都超出拌和段2m以上。

禁止酒水车在正进行拌和的以及当天计划拌和段上“调头”和停留,以防局部水量过大。

7、压实1)水泥土拌和均匀后,立即用推土机进行初平,人工精平。

用轻型压路机立即在刚初平的路段上快速碾压一遍,以暴露潜在的不平整。

然后再用人工整平一次。

每次整平都按照精平要求进行。

特别注意接缝处的整平,使接缝顺适平整。

2)整型后,用低频高幅振动压路机(18T)在换填全宽内相邻交错排列进行碾压,由两侧向中线纵向进退式进行碾压。

碾压时,重叠1/2轮宽,后轮超过两段的接缝处。

压路机的碾压速度头两遍采用1.5~1.7km/h,以后采用2.0~2.5km/h。

3)碾压注意事项:a.碾压过程中,水泥稳定土的表面始终保持湿润,如水分蒸发过快,及时补洒少量的水。

b.碾压过程中,如发生“弹簧”松散起皮等现象,及时翻开换以新的混合料或添加适量的水泥重新拌和,使其达到质量要求。

c.经过拌和、整形的水泥稳定土,在水泥初凝前或试验确定的延迟时间内完成碾压,并达到要求的密实度,同时无明显的轮迹。

8、养护一层水泥土经压实成型后,重复1-7步骤进行下一层水泥土施工。

全部施工完成后,采用洒水车洒水后用薄膜或彩条布覆盖的方法保湿养护7d,每天洒水的次数视气候而定,以保证整个养护期间水泥土层表面始终保持湿润。

4 水泥土施工注意事项1、土和水泥摊铺时,要分别打方格,安排专人指挥倒土和人工摊铺水泥。

2、拌和时,路拌机要拌和到底,拌和均匀,要安排专人检查拌和深度,不得有素土夹层。

3、从摊铺水泥到碾压完成,时间控制在4小时之内,压实在最佳条件下抓紧碾压一次性压实成功。

4、表面有松散现象,要进行洒水复压。

5、雨季施工应密切注天气变化,根据天气变化,合理安排施工环节。

6、压实度检验采用灌砂法。

5施工进度计划及资源配置5.1施工进度计划5.2施工主要资源配置出口渐变段铺盖底板及出口控制闸建基面水泥土换填总量为6890m3,按1天换填一层0.3m配置换填设备。

闸室段换填长度为30.23m,渐变段换填长度为46m,一层0.3m水泥土换填共计890 m3,根据机械配置手册及一层水泥土的工程量,每天需配置1台振动碾即可完成,同时配置1台旋耕梨,1台路拌机,1台推土机,1台挖机、1台装载机及4台20T自卸汽车配合铺料及料场取料。

5.3劳动力配置6 质量保证措施1、严格按规范要求进行施工测量、放样,在工程开工前报请监理人对施工放样进行复核。

每隔5m测量一横断面,标明标高变化的位置。

测量放线时,在高程变化的位置设立明显的标志。

2、水泥土基础换填前进行书面技术交底。

施工过程中,测量人员跟班,配合工长指挥施工,并及时标明高程。

3、人工夯实时,采用连环套打法,双向套打,夯压夯1/3,行压行1/3;分段、分片夯实时,夯迹搭接宽度不应小于1/3夯径。

7 质量检查与验收1、质量检查与验收将原始的测量资料、断面资料、测量地形图及工程量计算表报监理人审核。

2、过程中的质量检查与验收在换填施工过程中,定期测量校正填筑尺寸和标高,每施工一层自检合格后报监理抽检。

3、完成后的质量检查在换填施工完成后,及时向监理人提出验收,会同监理工程师对工程填筑基础面进行验收,验收资料后附有换填后的基础测量资料、断面图、平面图、开挖工程量计算表等资料,同时有基础面取样检测的物理力学性质指标。

4、隐蔽工程验收程序验收程序需隐蔽的部位自检确认合格后24小时内,通知监理人进行检查,通知要写明检查部位,地点及时间,并附有自检记录及必要的检查资料,监理人按约定的时间进行检查,监理人员确认质量符合设计及有关技术要求,并在记录上签字后,才能进行覆盖。

8 施工安全保证措施8.1施工的一般安全管理措施1、施工前,对所有施工人员进行安全技术交底。

2、所有进入施工现场人员必须穿工作服、劳保鞋,配戴安全帽,根据作业种类和特点按照国家劳动保护法配备相应的劳保用具,并配戴专门的防护用品。

3、根据我公司制定的岗位安全技术操作规程,严格要求操作手、驾驶员等各工种人员按程序操作(主要机械安全操作规程见附件1、2、3、4、)。

4、施工现场的配电盘(箱)、开关箱等要保持外壳完整并通过接线端子板连接的保护接零,配电盘(箱)、开关箱等装设漏电保护器并设置防雨棚,开关箱高度大于1.0m(现场用电安全技术规程见附件5)。

5、大型机械设备作业时,不允许在机械的回旋范围内进行任何作业,操作机械进行作业前要先打信号。

6、定期对机械设备进行保养检修,如有损坏,及时进行修理。

7、油罐车等要配备灭火器,并加装拖地金属链条,车上所有电器装置要绝缘良好,不得在油罐车附近吸烟和携带火种等。

8.2 边坡滑塌安全保证措施1、施工时设立施工警戒线,与施工无关人员不得随便进出,非施工需要不得在开挖线及马道边缘长时间逗留。

2、施工期巡视检查:定期进行边坡的巡视检查工作,检查内容包括边坡是否出现裂缝,以及裂缝的变化情况(裂缝的深度及宽度)、是否出现掉渣或掉块现象,坡表有无隆起或下陷等。

3、开挖过程中,如出现裂缝或滑移迹象,应立即暂停施工并将施工人员及设备撤至安全区域,在查清原因、采取可靠的安全措施后方可恢复施工。

8.3 防洪与气象灾害防护保证措施1、成立防汛抢险领导小组,组织防汛抢险分队并组织训练;根据实际情况制定有效的预防和保障措施,并组织落实预防保障工作。

2、加强对各工作面排水设施的检查,确保排水设施的完善。

3、加强对沿岸的降雨分布、汛期水位、流速、流量、水流状况等实际情况进行调查,根据水文气象预报,派专人进行发报;结合实际条件,对各工程项目做好防洪度汛的安全准备。

4、组织专人巡逻检查,及时通报水文情报和洪峰情报。

5、加强与上级主管部门联系,听从上级防汛指挥,执行上级的统一调度安排。

6、充分利用无雨季节,积极组织各种原材料的进场和储备,保证施工顺利进行。

7、对主要施工和运输道路做好排水工作,保证雨后道路畅通。
