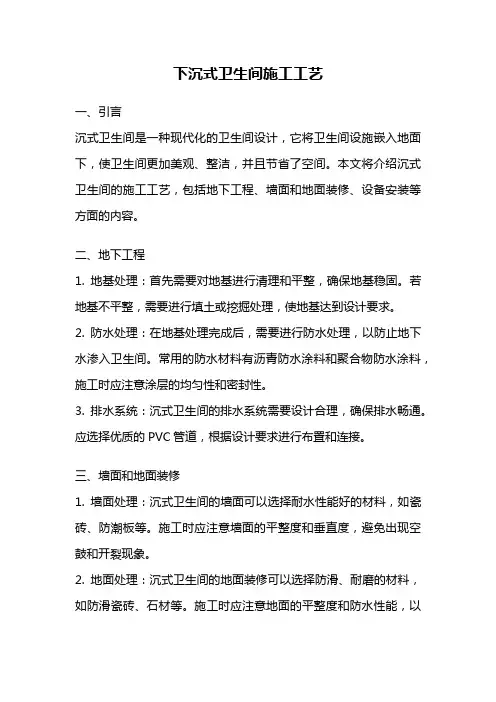

卫生间沉箱降板施工要点

一、沉箱式卫生间截面代表尺寸

二、工程难点

1、穿墙螺杆有渗水隐患;

2、下沉区砼阴阳角线条控制、尺寸控制、内吊模易变形、偏位;

3、止水反坎导向墙与结构面之间的渗水隐患。

三、应对难点主要方法及措施

1、脱模剂采用水融性隔离剂,避免造成环境污染,主要是海藻酸钠。侧模加工好或拆模后清理干净,滚刷隔离剂;顶板模板安装完成后,用滚刷涂刷。如遇雨淋,要重新涂刷,涂刷前要用棉纱反复擦干模板。

2、模板采用14mm木胶合板。对于沉箱侧梁,不设对拉螺杆,梁外侧模用木方与钢管顶紧两道,设置使不偏移。梁底通长设置50×100mm木方,木方下钢管间距300mm,侧模伸到底,包住木方,梁底中间部位增加一或两道支撑。

3、沉箱内吊模,四周吊模连接成整体,模板边缘设置木肋增加刚度,四周角部进行木加腋处理,吊模内撑钢管,上部采用铁丝辅助固定,确保吊模不位移、不变形。

4、采用止水砼垫块,确保卫生间止水要求。

5、沉箱侧梁梁高大于600mm或剪力墙部位,采用对拉止水螺杆进行紧固模

板。

6、同步设置反坎吊模,角部进行定型化方钢加腋或木加腋,铁丝固定,确保反坎一次性成型。若后浇筑反坎时,确保凿毛质量,充分湿润,插构造插筋。

7、侧排口、落水口、管道周边、阴角应设置防水附加层;防水层按规范上反及外延。

四、施工工艺

1、施工程序:弹线→搭设梁架满堂脚手架→调整标高→铺梁底模模板→安装梁侧模→安装龙骨→铺顶板模板→校正标高→预检→梁、板钢筋绑扎

2、在竖向结构构件上抄好标高后,根据楼板厚度、模板厚、木方厚调整好搁放木方的水平钢管,然后铺模板。

3、严格控制梁板模板的起拱率,框架梁跨度L≥4m板,模板按跨度的0.1%起拱,悬臂梁按悬挑长度的0.2%起拱。最大起拱高度不超过20mm。

4、梁模板的定位前,先复查柱中心是否准确,无误后吊线作为梁定位控制线。

5、模板安装按梁侧模包底模、顶板模压梁侧模。

6、模板接缝要求加工严密,表面错缝平整。

五、模板拆除

1、模板拆除顺序与安装顺序相反,先支后拆,后支先拆,先拆除非承重模板,后拆除承重模板,先拆外墙模板后拆内墙模板。

2、当混凝土强度能保证构件不变形,其表面及棱角不因拆除模板而受损坏,并能满足同条件拆模试块拆模时不粘模、不掉角时,方可拆除侧模。

3、梁底支撑架立杆水平杆均不得松动,待梁板同条件养护混凝土试块强度达到拆模要求,各部位承重梁、板模板拆除必须填报混凝土拆模申请单,经项目工程师签字后方可拆模。

六、质量要求

表4-2 模板安装允许偏差及检查方法
