管桩接桩施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

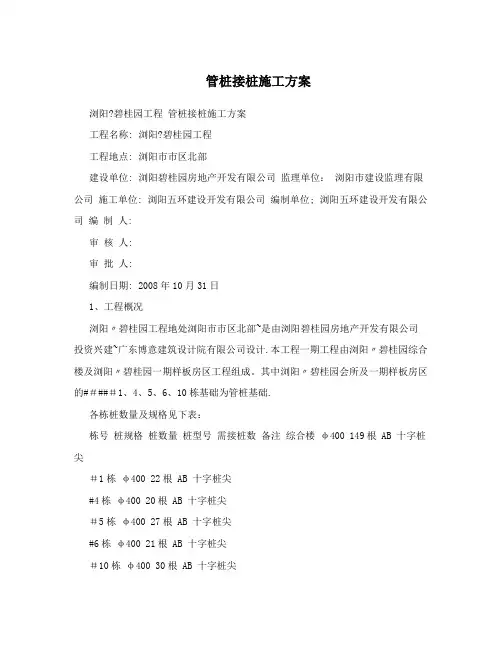

浏阳·碧桂园工程
管桩接桩施工方案
工程名称:浏阳·碧桂园工程
工程地点:浏阳市市区北部
建设单位:浏阳碧桂园房地产开发有限公司监理单位:浏阳市建设监理有限公司
施工单位:浏阳五环建设开发有限公司
编制单位;浏阳五环建设开发有限公司
编制人:
审核人:
审批人:
编制日期:2008年10月31日
1、工程概况
浏阳·碧桂园工程地处浏阳市市区北部,是由浏阳碧桂园房地产开发有限公司投资兴建,广东博意建筑设计院有限公司设计。本工程一期工程由浏阳·碧桂园综合楼及浏阳·碧桂园一期样板房区工程组成。其中浏阳·碧桂园会所及一期样板房区的1#、4#、5#、6#、10#栋基础为管桩基础。
各栋桩数量及规格见下表:
2、管桩的接桩和切割:
(1)桩头应与管桩周围封闭,如焊缝厚度6mm,焊好后的桩接头应自然冷却后方可继续锤击施打,自然冷却时间不宜小于8min,严禁用水冷却或焊好后即打,以免焊缝接口变脆而被
打裂。
(2)焊接接桩应符合现行行业标准(建筑钢结构焊接规程)JGJ81的有关规定外,尚应符合下列规定:
①当管桩需要接长时,其未入部分桩段的桩头宜高出地面
0.5-1.0m。
②下节桩的桩头处宜设导向箍以方便上节桩就位,接桩时上下节桩段应保持顺直,错位偏差不宜大于2mm,桩节弯曲矢高不得大于桩长的0.1%,且不得大于20mm;
③管桩对接前,上下端板表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽。
④焊接时宜先在坡口周围上对称点焊4-6 点,待上下桩节固定后拆除导向箍再分层施焊,施焊宜由两个焊工对称进行。
⑤焊接层数不得少于二层,宜为三层,内层焊必须清理干净后方能施焊外一层,内外层焊缝接头位置应错开,焊缝应饱满连续且根部必须焊透。
(3)桩打好后桩头高出地面的部分应小心保护,严禁施工机械碰撞或将桩头用作拉锚点;送桩遗留的孔洞,应立即回填或做好覆盖。
(4)截桩头宜采用锯桩器截割,严禁采用大锤横向敲击截桩或强行扳拉截桩。
(5)每根桩须对照地质资料预计桩总长,选用合理的桩节组合,以使接桩次数尽量少,任一单位的接头数量不宜超过3 个。
(6)实际桩顶标高低于设计标高30cm以内,在承台内另行处理。
具体作法见附图。
3、根据本工程实际情况,我单位拟采用机械开挖土方,承台面及地梁人工修整,土方量较小,且基坑较浅,施工比较容易,这里不再论述。但由于部分桩送桩较深(4.5m左右),接桩需采用大型挖机取土,为保证桩四周的土不跨塌,在开挖时分两级放坡,第一级坡比按1:1.25施工,第二级采用1:0.5放坡,并采用竹架板加木方支撑,防止桩四周土方垮塌,待桩管接好后,迅速回填至桩顶高,并分层夯紧。
4、安全生产文明施工措施
1、做好职工进场的各项安全教育,进行安全技术的交底,办好暂住证。
2、现场各岗位人员必须在现场,尤其是安全员随时巡视,做好一切应急措施,及时发现隐患,避免事故的发生。
3、严格遵守施工时间,尽可能夜间不施工,减小噪间污染,若确需夜间连续作业,办好夜间施工许可证。
4、基坑挖好后对周边用防护栏杆围护,且用警示牌示警,夜间做好安全值班工作。
