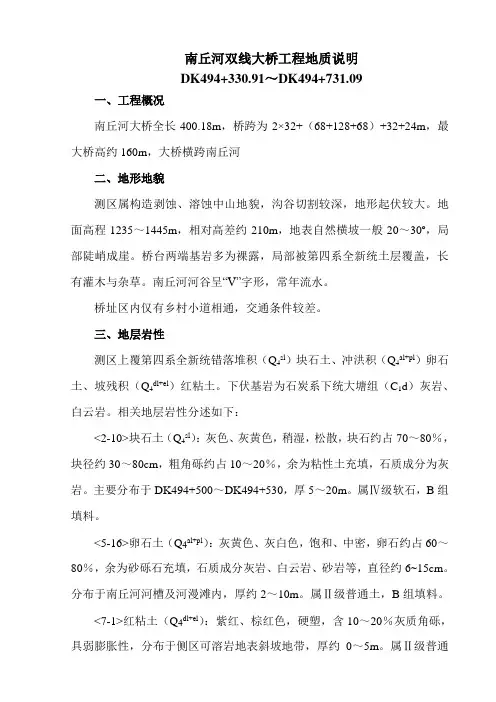

南丘河双线大桥工程地质说明DK494+330.91~DK494+731.09一、工程概况南丘河大桥全长400.18m,桥跨为2×32+(68+128+68)+32+24m,最大桥高约160m,大桥横跨南丘河二、地形地貌测区属构造剥蚀、溶蚀中山地貌,沟谷切割较深,地形起伏较大。
地面高程1235~1445m,相对高差约210m,地表自然横坡一般20~30º,局部陡峭成崖。
桥台两端基岩多为裸露,局部被第四系全新统土层覆盖,长有灌木与杂草。
南丘河河谷呈“V”字形,常年流水。
桥址区内仅有乡村小道相通,交通条件较差。
三、地层岩性测区上覆第四系全新统错落堆积(Q4sl)块石土、冲洪积(Q4al+pl)卵石土、坡残积(Q4dl+el)红粘土。
下伏基岩为石炭系下统大塘组(C1d)灰岩、白云岩。
相关地层岩性分述如下:<2-10>块石土(Q4sl):灰色、灰黄色,稍湿,松散,块石约占70~80%,块径约30~80cm,粗角砾约占10~20%,余为粘性土充填,石质成分为灰岩。
主要分布于DK494+500~DK494+530,厚5~20m。
属Ⅳ级软石,B组填料。
<5-16>卵石土(Q4al+pl):灰黄色、灰白色,饱和、中密,卵石约占60~80%,余为砂砾石充填,石质成分灰岩、白云岩、砂岩等,直径约6~15cm。
分布于南丘河河槽及河漫滩内,厚约2~10m。
属Ⅱ级普通土,B组填料。
<7-1>红粘土(Q4dl+el):紫红、棕红色,硬塑,含10~20%灰质角砾,具弱膨胀性,分布于侧区可溶岩地表斜坡地带,厚约0~5m。
属Ⅱ级普通土,D组填料。
<16-8>灰岩、白云岩(C1d):灰色、灰白、深灰色,表层风化层为灰黄色,隐晶质结构,局部为显晶结构,含钙质结核,南宁端为薄层~中厚层状构造,昆明端为中厚层~块状构造,岩质坚硬,节理裂隙发育;地表可见溶槽、溶隙及干溶洞等岩溶现象,岩溶中等~强烈发育。
黄河特大桥工程地质勘察说明书
兰州新区至兰州中通道高速公路工程初步设计阶段黄河特大桥工程地质勘察说明书1 工程概况黄河特大桥位于兰州市七里河区,为路线跨越黄河河道而建设,中心里程桩号为K59+855,起讫桩号K57+970- K61+740。
我院于2015年10月23日至2015年12月01日进行了工程地质勘察工作。
本次勘察共布置钻孔19个,实际完成钻孔17个,完成工作量详见下表:各勘探点孔位测放由设计院提供的钻孔座标和GPS控制点采用全站仪定位,高程由控制点引测而得。
2 工程地质条件2.1 地形地貌黄河特大桥桥址区属侵蚀堆积河谷地貌。
桥位轴线的地面高程介于1513.10~1582.29m,相对高差69.19m。
该桥横跨黄河河道,河道为长期性流水河道,桥址两端桥台所在区地貌单元属黄河二级阶地,地势较平缓,整个桥址区地形起伏不大。
桥位起点位于黄河北岸,桥位终点位于兰临高速兰州南出口。
2.2 地质构造根据区域地质资料及钻探揭露,桥位区内断裂、构造不发育,下伏基岩为新近系泥岩(N)和泥质砂岩(N)。
2.3地层岩性根据地质调查、物探及钻孔揭露,工点区出露地层为人工成因杂填土(Q4ml)(局部揭露素填土和耕土)、第四系全新统冲洪积层卵石(Q4al+pl)(局部有冲洪积成因粉质黏土、粉土、细砂、角砾透镜体)、新近系泥岩(N)及新近系泥质砂岩(N)。
①人工成因杂填土(Q4ml):杂色,稍密,稍湿,土质不均匀,主要由人工回填的砂砾石及建筑垃圾为主。
在H-CQ-ZK2~H-CQ-ZK4、H-CQ-ZK8~H-CQ-ZK10、H-CQ-ZK19钻孔控制范围内缺失,层厚为2.00~6.30m,层底埋深为2.00~6.30m,层底高程为1512.09~1563.09m。
①1人工成因素填土(Q4ml):杂色,稍密,稍湿,土质不均匀,主要由人工回填的砂砾石及粉土为主。
仅在H-CQ-ZK8和H-CQ-ZK19钻孔控制范围内发育,层厚为2.40~4.00m,层底埋深为2.40~4.00m,层底高程为1515.73~1579.89m。
大渡河(74+136+74)m连续梁专项施工方案
目录1、编制依据、原则、范围 (1)1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (1)2、工程概况 (1)2.1桥梁概况 (2)2.2工程地质情况 (3)2.3水文情况 (3)2.4地质构造 (4)2.5地震动参数 (4)3、施工组织及进度安排 (4)3.1组织机构 (4)3.2临时设施布置 (5)3.3施工工期安排 (6)4、下部结构准备 (7)5、连续梁施工 (8)5.10号段施工 (10)5.2挂篮施工方案(A1~A17、B1~B17梁段) (25)5.3边跨现浇段施工 (37)5.4合拢段施工方案及结构体系的转换 (40)5.5线形控制 (46)6、预埋件、预留孔的设置 (46)6.1桥面预埋件 (46)6.2接触网支柱 (47)6.3通风孔 (47)6.4泄水孔 (47)6.5检查孔、通信和信号过轨预留孔 (47)6.6接地钢筋 (47)6.7无砟轨道底板预埋钢筋 (48)7、资源配置情况 (48)7.1劳动力需求计划 (48)7.2主要机械设备配置计划 (49)8、质量保证措施 (49)8.1质量管理体系 (49)8.2质量目标 (50)8.3质量验收标准 (50)8.4质量保证措施 (53)8.5连续梁工程质量保证措施 (54)8.6高性能混凝土质量保证措施 (55)8.7质量纠正和预防措施 (56)9、安全保证措施 (60)9.1安全生产组织机构 (60)9.2安全保证体系 (61)9.3安全保证措施 (62)10 季节性施工措施 (67)10.1夏季施工措施 (67)10.2冬季施工措施 (69)10.3雨季施工措施 (69)11 环境保护措施 (70)11.1文明施工保证措施 (70)11.2环境保护保证措施 (70)11.3控制排污 (70)11.4降低施工噪音,减少振动 (71)12、附件 (71)新建成都至贵阳线乐山至贵阳段大渡河特大桥(74+136+74)m连续梁挂篮法专项施工方案1、编制依据、原则、范围1.1 编制依据1.1.1 《高速铁路桥涵工程施工技术指南》(铁建设[2010]241号);1.1.2 《高速铁路桥涵工程施工质量验收标准》(TB 10752-2010);1.1.3 《铁路预应力混凝土连续梁(刚构)悬臂浇筑施工技术指南》(TZ 324-2010);1.1.4 《铁路混凝土工程施工技术指南》(铁建设[2010]241号);1.1.5 《铁路混凝土工程施工质量验收标准》(TB 10424-2010);1.1.6 《铁路桥涵工程施工安全技术规程》(TB 10303-2009);1.1.7施工现场调查获得的有关资料、数据以及现场实际情况;1.1.8大渡河特大桥(74+136+74)m连续梁及相关配套图纸;1.1.9结合本公司多年桥梁施工经验及相关工法;1.1.10 《新建铁路成都至贵阳线乐山至贵阳段CGZQSG-1标项目经理部二分部实施性施工组织计划》。
xxxx大桥工程地质勘察报告.docx
贵州省余庆至安龙高速公路望谟至安龙段第五合同段乐上大桥(K 线)(中心桩号:左幅ZK30+340;右幅 YK30+345)初步设计阶段工程地质勘察报告1前言任务依据、工程概况贵州省交通规划勘察设计研究院股份有限公司受黔西南州工业投资有限责任公司委托,承担了贵州省余庆至安龙高速公路望谟至安龙段乐上大桥(K 线)桥位进行初步设计阶段工程地质勘察,院将该大桥的勘察任务交由院地质勘察设计分院执行。
乐上大桥( K线)为分幅桥,桥位桩号:左幅ZK29+~ ZK30+、右幅 YK29+~ YK30+,左幅全长 698.16m 、右幅全长 732.08m 。
左幅全桥共 3联: 6x40+5x40+6x40;上部结构采用预应力砼 (后张 )T梁,先简支后连续;下部构造桥台采用U台, 2、 3、4、 7、 8、9、 10号桥墩采用实体墩。
右幅全桥共4联:5x40+4x40+4x40+5x40;上部结构采用预应力砼 (后张)T梁,先简支后连续;下部构造桥台采用U台, 3、 4、 8、9、 10号桥墩采用实体墩。
其余桥墩采用柱式墩,桥台采用扩大基础,桥墩采用桩基础。
桥面净宽:1x净10.25m;荷载等级:公路Ⅰ 级。
勘察目的、方法及设备本次勘察按照部颁《公路工程地质勘察规范》(JTJ064-98)中的桥位初步设计阶段工程地质勘察要求、《公路桥涵地基与基础设计规范》(JTG D63-2007)及本院技术主管部门和设计部门提出的技术要求执行。
本次勘察目的:初步查明桥位所处地段的水文地质与工程地质条件,并对桥位方案合理性及场地适宜性、稳定性作出评价,初步确定基础持力层位置及岩土体物理力学指标,为桥梁基础设计提供工程地质资料。
本次勘察采用方法为:地质调绘、钻探、物探及取样试验等综合手段进行。
勘察使用设备为:XY-100钻机 2 台, WDJD-3 型电法仪 1 套。
起讫时间、完成的工作量地勘分院接受任务后,于2010年9月1日进场,同年10月20日出场。
郁江双线特大桥钻孔桩、承台及钢围堰施工测量方案
郁江双线特大桥钻孔桩、钢围堰及承台施工测量方案一、概述南广铁路郁江双线特大桥位于西江航运干线贵港至桂平河段上,下游距桂平航运枢纽11.5km,上游距贵港航运枢纽约98km,处于桂平航运枢纽的库区范围内,水深条件良好,平均水深10m左右,桥位处河面宽400m。
桥型为双塔双索面斜拉桥,主跨228米,主桥281#-—286#墩为主墩,其中283#、284#墩为水中主塔墩,其主塔高103.5米,主桥共84根钻孔桩,283#、284#墩各20根钻孔桩,孔径为2。
50米;281#、282#、285#、286#墩各11根钻孔桩,孔径为1。
50米.主桥长494。
4米,左、右线中心间距4.60米。
桥梁设计时速200公里/小时.283#、284#主墩索塔承台是实体钢筋混凝土矩形形构造,采用钢围堰施工工艺。
根据设计及现场情况,钢围堰加工决定采用工厂内分片制作、水上平台上拼装、大型起重船整体安装的工艺。
二、施工测量主要应用标准在施工期间,施工测量主要应用国家、铁道部颁布的标准如下:2.1 《工程测量规范》(GB50026—93)。
2.2 《新建铁路工程测量规范》(TB10101-99)2.3 《国家三、四等水准测量规范》(GB12897—91)。
2.4 《测距三角高程测量规范》。
2.5 《郁江双线特大桥施工图设计》(第一至四册,2009年5月)三、施工测量坐标系统本工程施工测量坐标系统运用如下:1、平面控制网坐标系统设计院提供的工程独立坐标系统,参考椭球参数采用1954北京坐标系椭球参数。
2、高程系统采用1985国家高程系统3、施工坐标系统郁江桥大致呈东西走向,设计院提供的控制点是大地测量坐标系,由于郁江桥是直线桥,为了施工放样方便、直观,沿桥轴线方向建立郁江桥的施工局部坐标系.(1)施工坐标系的建立以郁江桥梁中心线为X轴,且以东西方向,即里程增大方向为X轴的正方向,垂直与桥梁中心线的南北方向为Y轴,且以上游方向(南方向)为Y轴的正方向,建立桥梁施工坐标系,其坐标原点为郁江桥的起点DK106+290.1,即以起点的里程作为起点的X坐标,实际应用时为方便输入数据,起点的X坐标用290。
国铁I级客货共线铁路改造站场、道路、桥梁、隧道、涵洞工程施组
国铁I级客货共线铁路改造站场、道路、桥梁、隧道、涵洞工程施组简介:【工程概况】铁路等级:国铁I级正线数目:双线。
牵引种类:电力设计行车速度:200km/h正线全长:56.32km路基工程:45段合计12.193km站场数量:2个涵洞工程:25道计划工期:33个月桥梁工程:特大桥10.12km/11座,大桥6.986km/24座,中桥0.703km/7座;框架桥7座隧道工程:短隧道1.591km/6座,中长隧道18.247km/13座,长隧道3.018km/1座【工程特点】1.工程设计标准高(设计时速200km/h);2.地质条件差(沿线有滑坡、错落体、堆积体、危岩、岩溶等);3.沿线和既有交通线路交叉频繁(全线按全封闭、全立交设计,正线和高速公路或二级以上公路、既有铁路交叉频繁);4.环保、水保要求高(沿线森林资源、水资源较为丰富,分布有较多的自然保护区、风景名胜区等);5.桥隧工程比例高(桥隧工程占全线工程的73.48%)。
【内容节选】墩身底节高4.5m,墩身钢筋绑扎完,模板利用塔吊分块安装到位,方木支撑加固……临时支座用以抵抗梁体不平衡扭矩。
安装桥梁支座和临时支座。
先将桥梁支座吊于墩顶,安上锚栓……0#块混凝土一次浇筑,混凝土灌筑时采用泵送法,先底板……挂篮悬臂浇筑,挂篮选用自平衡式菱形挂篮,悬臂两端的箱梁节段按设计节点……施工时根据开挖过程中揭示的不同地质情况,进行综合施工地质超前预测预报工作,采用地质素描、地震波反射法……系地层段施工,必须使用煤矿许用瞬发电雷管或煤矿许用毫安延期电雷管,使用煤矿…共517页,2013年编制详细:第一章编制依据、编制范围及设计概况一、编制依据1、国家、铁路总公司、XX省政府的有关法律、法规和条例、规定。
2、现行铁路预算定额,包括《铁路路基工程预算定额》、《铁路桥涵工程预算定额》、《铁路隧道工程预算定额》《铁路给水排水工程预算定额》。
3、XX至XX铁路扩能改造工程站前工程9标工程施工合同。
某高铁特大桥DKXX+XXX-DKXX+XX承台作业指导书
目录1.目的 (2)2.编制依据 (2)3.适用范围 (2)4.作业准备 (2)4.1技术准备 (2)4.2 人员配备 (3)4.2.1 项目部人员配备 (3)4.2.2 施工队伍人员配备 (3)5.技术要求 (4)6.施工程序与工艺流程 (5)6.1施工程序 (5)6.2工艺流程 (5)7.施工要求 (5)7.1测量放线 (5)7.2基坑开挖 (6)7.3桩头破除 (9)7.4钢筋工程 (9)7.5模板工程 (10)7.6混凝土工程 (11)7.7承台混凝土养护 (11)7.8大体积混凝土降温措施 (12)8.劳动组织 (12)9.材料要求 (13)10.设备机具配置 (14)11.质量控制及检验 (14)11.1质量要求 (14)11.2验收标准 (15)12.安全措施 (16)13.文明施工及环保措施 (18)承台施工作业指导书1.目的明确承台施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范承台施工。
2.编制依据《高速铁路桥涵工程施工技术规程》Q/CR9603-2015《铁路混凝土工程施工质量验收标准》TB10424-2018《铁路桥涵工程施工安全技术规程》TB10303-2009《高速铁路桥涵工程施工质量验收标准》TB10752-2018《铁路混凝土工程施工技术规程》Q/CR9207-20173.适用范围适用于XX高铁XX特大桥DKXX+XX-DKXX+XX范围内承台施工。
为规范承台的施工工序和保证施工质量及施工进度的顺利进行,特编制此施工作业指导书。
4.作业准备4.1技术准备(1)内业技术准备施工作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,熟悉规范和技术标准。
制定施工安全保证措施,编制应急预案。
对施工人员进行技术交底,明确施工要点和关键部位卡控重点,对参加人员进行岗前技术培训,考核合格后持证上岗。
桥梁一队安全总监项目总工副经理安质部分部经理、党工委书记工经部工程部财务部物机部综合办公室试验室桥梁二队桥梁三队(2)外业技术准备施工前应先对施工场地进行平整,准备好材料、劳力及机具,并检查其性能达到要求。
特大桥工程地质勘察报告正文0X
1.概述1.1工程概况余姚特大桥位于沪杭甬客运专线铁路余姚测段上虞市内,桥址起始里程为DK82+335.50~DK109+515.80,总长27180.30m。
余姚特大桥桥跨布置为:19-32m简支梁+2-24m简支梁+1-(32+48+32)m连续梁+2-24m简支梁+15-32m简支梁+2-24m简支梁+11-32m简支梁+1-24m简支梁+12-32m简支梁+1-(32+40+32)m连续梁+1-24m简支梁+5-32m简支梁+1-(32+48+32)m连续梁+5-32m简支梁+1-24m简支梁+5-32m简支梁+2-24m简支梁+11-32m简支梁+1-(40+64+40)m连续梁+22-32m简支梁+3-24m简支梁+1-32m简支梁+3-24m简支梁+5-32m简支梁+2-24m简支梁+22-32m简支梁+1-24m简支梁+1-(32+48+32)m连续梁+2-24m简支梁+15-32m简支梁+3-24m简支梁+1-32m简支梁+2-24m简支梁+9-32m简支梁+1-(60+100+60)m连续梁+10-32m简支梁+2-24m简支梁+12-32m简支梁+1-24m简支梁+13-32m简支梁+1-24m简支梁+43-32m简支梁+3-24m简支梁+7-32m简支梁+1-(32+48+32)m连续梁+17-32m简支梁+3-24m简支梁+19-32m简支梁+1-(32+48+32)m连续梁+23-32m简支梁+1-128m提篮拱+8-32m简支梁+3-24m简支梁+13-32m简支梁+1-96m提篮拱+3-32m简支梁+1-(32+40+32)m连续梁+3-32m简支梁+2-24m简支梁+1-32m简支梁+1-(40+64+40)m连续梁+16-32m简支梁+2-24m简支梁+1-32m简支梁+1-(40+56+40)m连续梁+1-32m简支梁+1-24m简支梁+7-32m简支梁+1-(32+48+32)m连续梁+3-32m简支梁+2-24m简支梁+8-32m简支梁+2-24m简支梁+3-32m简支梁+1-(50.5+96+50.5)m连续刚构(弯)+3-32m简支梁+2-24m简支梁+15-32m简支梁+1-24m简支梁+18-32m简支梁+3-24m简支梁+8-32m简支梁+2-24m简支梁+11-32m简支梁+2-24m简支梁+9-32m简支梁+2-24m简支梁+6-32m简支梁+2-24m简支梁+4-32m简支梁+1-24m简支梁+1-32m简支梁+2-24m简支梁+48-32m简支梁+1-(32+40+32)m连续梁+13-32m简支梁+2-24m简支梁+32-32m简支梁+2-24m简支梁+16-32m简支梁+1-(32+48+32)m连续梁+6-32m简支梁+1-24m简支梁+6-32m简支梁+2-24m简支梁+19-32m简支梁+1-128m提篮拱+2-32简支梁+1-24m简支梁+4-32m简支梁+1-(32+48+48+48+32)m连续梁+1-24m 简支梁+1-(32+32+32+32+32+32+32)m连续梁(四线)+21-32m简支梁(六线)+20-9.98m框架(四线)+2-5.42m框架(四线)+1-20.08m框架(四线)+1-20.08m框架(四线)+1-13.91m框架(三线)+19-9.98m框架(三线)+8-32m简支梁+1-24m简支梁+5-32m简支梁+2-24m简支梁+13-32m简支梁+1-(32+48+32)m连续梁+1-32m简支梁+1-24m简支梁+31-32m简支梁。
DK150+741.618~DK151+495.206路基工程地质说明书
路基工程地质分段说明书DK150+741.618~DK151+495.206(含涵洞)一、地形地貌本测段范围属丘陵地貌区,地形较陡,起伏较大,自然坡度10°~45°,地面绝对高程120~170m,高差为50m;地表植被不发育,多为果树及荒地。
仅DK150+750附近有水泥公路,其它地段都无路到达测区,交通条件一般。
二、地层岩性及地质构造(一)地层岩性测段上覆第四系全新统坡洪积(Q4dl+pl)松软土、粉质黏土,坡残积层(Q4dl+el)粉质黏土,下伏基岩为三叠系中统百逢组第四段(T2b4)页岩夹砂岩。
各层岩性分述如下:(1-1)松软土(Q4dl+pl):灰褐色、灰黑色,软塑状,土质较纯,主要分布于DK151+240~+290段水田、水塘表层,具有季节性特征,雨季呈软塑状,旱季呈硬塑状,厚度0~2m。
属Ⅱ级普通土,E组填料。
(1)粉质黏土(Q4dl+pl):灰黄色、灰褐色,硬塑状,土质较纯,主要分布于段内沟槽表层,厚2~6m,属Ⅱ级普通土,C组填料。
(2)粉质黏土(Q4dl+el):褐黄色、黄褐色,硬塑状,夹5~25%的页岩、砂岩质碎石角砾,粒径5~30mm,广泛分布于段内斜坡地表,零星见基岩出露,厚1~8m,属II级普通土,属D组填料。
(3)页岩夹砂岩(T2b4):褐黄色、青灰色,薄层状,粉砂质结构,页理极发育,节理裂隙发育。
全风化带(W4)勘探岩芯呈土柱状及饼状,可见原岩结构,夹有少量的角砾,厚0~5m,属Ⅲ级硬土,C组填料;强风化带(W3)勘探岩芯多呈角砾状夹碎块状,属Ⅳ级软石,厚1~12m,C组填料;弱风化带(W2)勘探岩芯碎块状夹角砾状,偶夹少量短柱状,块状断口新鲜,岩质稍硬,属Ⅳ级软石,C组填料。
(二)地质构造隧道范围内未见明显地质构造,岩层单斜,DK150+741.618~+910段代表性岩层产状为N75°W/29°NE,节理产状为E-W/40°S、N70°E/90°;DK150+950~DK151+495.206段内段内岩层产状主要为N32°W/38°NE。
桩基础混凝土交底
导管提升过程中要居中缓慢提升,防止挂卡钢筋骨架,拆除导管长度根据第5条所得数据计算得出,尽可能缩短拆除时间,一般不要超过15min。已拆除的导管要立即冲洗干净,堆放整齐。
7、灌注结束
混凝土灌注的桩顶标高要比设计标高高出1m,以保证混凝土的强度,多余部分在接桩
前凿除。
8、拔出护筒
当混凝土灌注完成后,在混凝土初凝前将护筒拔起。
施工技术交底书
工程名称
百东河二号双线特大桥
交底部位
桩基础混凝土灌注
交底日期
交底人
审核人
接受单位
中铁十九局集团公司
云桂铁路四标项目部三工区
桥桩1队
接受人
一、工程简介
百东河2号双线特大桥位于田阳县头塘镇内,起讫里程为DK201+551.984~DK205+226.662,中心里程为DK203+389,全桥总长3674.678m。墩台按桩基础设计,桩径均为1.00m,桩底嵌入弱风化岩(w2),桩身采用水下C35混凝土。
4、导管拆除时要防止螺栓、橡胶垫和工具掉入孔中,并注意安全。
注:本表一式4份(交底人1份,接收人1份,存档2份)
二、施工准备
1、现场监理验孔合格后,安装钢筋笼、安装导管。
2、导管安装前要做水密性试验,水密试验时的水压不小于孔内水深的1.3倍压力,带试验合格后方可安装导管。
3、导管安装完毕后进行二次清孔,当清孔后泥浆比重小于1.1,含砂率大于2%,沉渣厚度小于5cm时即可进行混凝土灌注。
三、钻孔桩混凝土灌注施工技术要点
1、拌合混凝土
当二次清孔合格后,即可向附近搅拌站申请供应混凝土计划,报出该桩的单位工程名称、具体桩号、使用混凝土客户名称、所需混凝土的标号及方量。
设备配置方案
目录1 编制依据及范围 (1)1.1 编制依据 (1)1.2 编制范围 (1)2 工程概述及主要工程数量 (1)2.1 工程概况 (1)2.2 主要技术标准 (2)2.3 主要工程内容和数量 (2)2.4 自然特征 (3)3 施工部署 (4)3.1 建设总体目标 (4)3.2 施工组织机构、队伍部署和任务划分 (5)4 主要机械设备配置方案 (7)4.1 混凝土拌合站 (7)4.2 填料拌合站 (7)4.3 主要机械及设备的采购供应方案 (7)4.4 金鸡村双线特大桥设备配置 (10)4.5 沙井大道双线特大桥设备配置 (11)4.6 北槐双线大桥设备配置 (13)4.7 君玉坪双线大桥设备配置 (15)4.8 路基施工机械设备配置 (16)4.9 涵洞施工机械设备配置 (17)4.10 本管段试验设备配置 (19)1 编制依据及范围1.1 编制依据新建云桂铁路南宁枢纽SN-1 标实施性施工组织设计;新建云桂铁路南宁枢纽SN-1 标修改初步设计文件和图纸;国家及相关部委颁布的法律、法规和铁道部颁布的现行设计规范、铁路工程质量验收标准及其它有关文件资料;工地调查资料及根据现场进度要求所配置设备;根据ISO9001--2000 质量标准、ISO14001 环境管理和OHSAS18001 职业健康安全标准建立的中铁四局质量、环境和职业健康管理体系;我公司现有的施工技术能力、机械设备能力及相关工程的施工经验。
1.2 编制范围SN-1标段二项目经理部管段自沙井大道双线特大桥(含)~江西村特大桥(不含)(DK7+441 〜DK21+500)。
主要包括改移道路、路基、桥涵、大型临时设施等工程。
2 工程概述及主要工程数量2.1 工程概况南宁枢纽东起湘桂线邕宁站,西至云桂线江西村DK21+500 ,南至南防线吴圩站。
南宁站、南宁东为客运站,南宁站承担普速客车和部分动车接发送,南宁东站承担动车接发送,南宁南站为编组站,其余均为中间站、会让站。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
DK100+711XXX双线特大桥工程地质说明书
(DK100+214.188~DK101+206.877)
一、工程概况
XXX双线特大桥中心里程为DK100+711.0,桥孔跨样式为30×32,全长992.699m。
二、地形地貌
桥区属溶蚀浅丘地貌,绝对高程89~139m。
桥址内为旱地,种植甘蔗等经济作物。
桥区大小里程端桥台位于丘包上,横跨一条宽约25米的河流和开阔的阶地,地势起伏较小。
斜坡自然坡度2°~7°,桥区覆土层厚5~18m。
桥区线路方向附近有乡村公路通过,交通较方便。
三、地层岩性
桥区上覆第四系全新统坡洪积(Q4dl+pl)淤泥质黏土、黏土,残坡积(Q4dl+el)红黏土,下伏基岩为三叠系下统马脚岭组(T1m)灰岩,二叠系上统长兴、合山组(P2)灰岩,二叠系下统茅口组(P1m)灰岩。
岩土特性由新到老分述如下:<6-1>淤泥质黏土(Q4dl+pl):深灰色、灰黑色,流塑至软塑状,主要成份为粘粒,含少量的灰岩质卵石,以及有机质,分布于桥区DK100+545~+575段河床范围内,厚2~5m,属Ⅱ级普通土。
<6-4>红黏土(Q4dl+pl):黄褐色、浅灰色,硬塑状,土质较纯,局部含少量灰岩碎石,粘性较好,广泛分布于桥区河床范围内,厚5~15m,属Ⅱ级普通土。
<7-3>红黏土(Q4dl+el):黄褐色,灰黄色、棕黄色,硬塑状,土质较纯,局部含少量灰岩碎石,粘性较好,广泛分布于桥区范围内,厚5~18m,属Ⅱ级普通土。
<13-2>灰岩(T1m):浅灰色、灰白色,隐晶质结构,薄至中厚层状构造,钙质胶结,节理裂隙发育,钻探岩芯多为短柱状,局部为碎块状。
据钻探揭示,岩溶强烈发育,弱风化(W2)层属Ⅴ级次坚石。
<14-1>灰岩(P2):浅灰色、灰白色,隐晶质结构,薄至中厚层状构造,节
理裂隙发育,钻探岩芯多为短柱状,局部为碎块状。
据钻探揭示,岩溶强烈发育,弱风化(W2)层属Ⅴ级次坚石。
<14-2>灰岩(P1m):浅灰色、灰白色,隐晶质结构,薄至中厚层状构造,岩质坚硬,钻探岩芯以柱状为主,局部为碎块状,弱风化(W2)层属Ⅴ级次坚石。
四、地质构造及地震动参数
(一)地质构造
桥区被第四系全新统坡残积土层覆盖,覆土厚5~18m,未见基岩出露,未发现明显地质构造迹象。
据区域地质资料,在DK101+040处发育北府逆断层,该断层倾向SW,倾角约60°,断层上盘为二叠系下统茅口组(P
m)灰岩,下盘地层
1
m)灰岩。
为三叠系下统马脚岭组(T
1
(二)地震动参数
根据中华人民共和国国家标准公布的《中国地震动参数区划图》(GB18306-2015)中《中国地震动峰值加速度区划图》(1/400万)和《中国地震动反应谱特征周期区划图》(1/400万)划定,测区地震动峰值加速度0.05g,地震动反应谱特征周期为0.35s
五、水文地质特征
1、地表水:
地表水主要为河水,为测区内主要的地表水源,主要由大气降水补给。
2、地下水:
桥址区内地下水主要为岩溶管道水、裂隙水、第四系覆盖层中的孔隙水,其中黏性土透水性差,土层孔隙水富水性贫乏,岩溶管道水、裂隙水较丰富。
桥区附近地下水位埋深较深。
3、水化学特征
桥区附近取地下水进行水质分析,水质类型为HCO3-—Ca2+、HCO3-—Ca2+.Mg2+型水,根据《铁路混凝土结构耐久性设计规范》(TB 10005-2010),在环境作用类别为化学侵蚀环境、氯盐环境时,水对混凝土结构无侵蚀性。
六、不良地质及特殊岩土
桥址内不良地质主要为岩溶,特殊岩土为红黏土。
不良地质:
(1)岩溶:测区下伏基岩为主要为灰岩,上覆土层厚度较大,地表未见岩溶态。
目前该桥共施钻138个勘探孔,其中有80孔揭示出119个溶洞,见洞率58.0%,桥区岩溶强烈发育。
从揭示的溶洞现象看出,最高溶洞底板标高出现在DZ-QKLH-06-1孔,为95.3m,最低标高出现在DZ-QKLH-12-5孔,为69.74m。
大部分溶洞为黏土全充填或为空溶洞,少量为半充填。
最大溶洞出现在DZ-QKLH-12-5孔,地表下12.2m处,洞径为8.8m。
溶洞发育规律性差,大小不一,呈串珠状发育,部分墩台溶洞发育于土石分界面处,说明地下岩溶管道系统已连接地表土层,由此推测该地区易发生岩溶塌陷的可能。
后期施工过程中可能会继续揭露溶洞,对桥梁的墩、台基础影响较大。
特殊岩土:
(1)红黏土:测区广泛分布5~18m厚的红黏土,为灰岩基岩面上残积土层,土中阳离子交换量CEC(NH4+)=170.1mmol/kg,自由膨胀率Fs=35%,蒙脱石含量M=11.42%,根据膨胀潜势分级判定,该土层具有弱膨胀性。
土质易膨胀开裂,受水影响力学性质变化大。
七、环境地质问题
施工中机械设备的运行会对场地造成一定破坏,造成耕地被占用,对地表植被和环境造成一定影响。
基坑开挖弃土随意丢弃可能会造成因地表水冲刷弃土堆形成泥石流等地质灾害。
该桥岩溶强烈发育,施工过程中可能会遇到岩溶塌陷。
八、工程地质条件评价
桥区地形平缓,起伏小,桥址覆土5~18m,该土层具弱膨胀性;下伏基岩为灰岩,岩质坚硬,桥区岩溶强烈发育,水对混凝土结构无侵蚀性。
九、工程措施意见及物理力学参数
1、该桥下伏基岩为可溶岩,岩溶强烈发育,且覆土较厚,建议桥的基础采用桩基,桩尖应置于基岩(W2)中一定深度,并保证桩底下弱风化基岩(W2)足够厚度。
2、由于本地区暴雨持续时间长、强度大,洪水具突发性,施工时应做好足够
的准备。
3、施工时加强地下水、地表水侵蚀性复查,核实其侵蚀性。
并根据复查结果采取相应的工程处理措施。
4、施工应严控抽排地下水,以免造成影响附近生活水源及地表岩溶塌陷。
5、桥基开挖产生的石碴应合理选取场地,不可乱堆乱放,以防造成新的地质灾害。
6、桥区地震动峰值加速度为0.05g,应按相关规范抗震设防。
7、岩土物理力学指标:
物理力学性质
岩土
名称
基本
承载力
σ(k P a)
天然密度
ρ
(g/cm3)
凝聚力
c
(k P a)
内摩
擦角
φ
(°)
基底
摩擦
系数
f
钻孔灌注
桩桩周极
限摩阻力
fi (kPa)
单轴饱和极
限抗压强度
R b(M p a)
临时边
坡率
永久边
坡率
<6-1>淤泥质黏土
(Q4dl+el) 流-至软
塑
70 1.70 7 5 0.2 20 / 清除清除
<6-4>红黏土(Q4dl+pl) 硬塑150 1.80 25 18 0.3 55 / 1:1.25 1:1.75 <7-3>红黏土(Q4dl+el) 硬塑150 1.80 25 18 0.3 55 / 1:1.25 1:1.75 <13-2->灰岩(T1m)W2 800 2.67 / 60 0.55 / 43 1:0.3 1:0.5 <14-1>灰岩(P2)W2 800 2.67 / 60 0.55 / 43 1:0.3 1:0.5 <14-2>灰岩(P1m)W2 800 2.67 / 60 0.60 / 43 1:0.3 1:0.5
编制者:XXX 2017年10月19日
复核者:XXX 2017年10月19日。
