工程赶工措施费的计算

合集下载

教你怎样计算赶工措施费

教你怎样计算赶工措施费

教你怎样计算赶工措施费赶工措施费是指为了满足项目时间要求而加速工程进度所需要付出的额外费用。

在实际工程项目中,可能会面临时间紧迫、工期延误等情况,需要采取赶工措施来尽快完成项目。

计算赶工措施费的过程需要考虑多个因素,包括人力成本、加班费、材料成本、调度费等。

下面我们将详细介绍如何计算赶工措施费:1.确定赶工措施:首先需要确认项目是否需要采取赶工措施,通常是由项目管理团队或业主方决定。

赶工措施可能包括延长工人的工作时间,增加工人数量,加快材料供应等。

2.制定赶工方案:根据项目要求和情况,制定具体的赶工方案,确定需要加快工程进度的具体内容和目标。

3.计算加班费:赶工措施通常需要工人加班,因此需要计算加班费用。

根据工人加班时间和工资标准计算加班费用,包括平时加班费和加班工资。

4.考虑人力成本:赶工措施会增加工人的劳动强度和工作时间,因此需要考虑人力成本。

根据工人数量、工资标准和加班费用等因素,计算额外的人力成本。

5.考虑材料成本:赶工措施可能需要增加材料供应的速度,因此需要考虑额外的材料成本。

根据需要增加的材料数量和价格,计算额外的材料成本。

6.考虑调度费用:赶工措施可能需要调整工程进度和资源配置,因此需要考虑调度费用。

根据调度的复杂程度和需要增加的资源数量,计算额外的调度费用。

7.其他费用:在计算赶工措施费时,还需要考虑其他可能的费用,如赶工措施所需的设备租赁费用、临时设施费用等。

8.综合计算:将以上各项费用加总,得到总的赶工措施费用。

需要注意的是,不同的工程项目可能会有不同的特殊情况和费用计算方法,因此在计算赶工措施费时需要根据实际情况进行调整和修正。

此外,还需要与相关方进行沟通和协商,确保费用计算的准确性和合理性。

总的来说,计算赶工措施费是一个复杂的过程,需要考虑多个因素和因素之间的相互影响。

只有充分了解项目情况,并在实践中进行有效的费用控制和管理,才能确保赶工措施费的准确计算和合理使用。

赶工措施费用计算

赶工措施费用计算

赶工措施费用计算赶工措施费用计算赶工措施费用由人工费和机械费组成。

1.人工费人工费计算包括抢工人工工资增加费和抢工导致的人工降效费。

抢工人工工资增加费包括所招收短期工的人工工资单价增加、夜间施工加班费、夜间施工夜餐补助费、短期用工遣散路费补助费等。

抢工导致的人工降效费由于抢占工期,无法形成正常的流水作业,在施工某一分项工程时必须投入大量的劳动力来缩短正常的施工工期,而由此形发了窝工及工程量完成效率降低。

缩短工期计算:合同工期为60天,本项工程经建设单位要求在45天内完成,以迎接省领导的现场检查,故缩短工期60-45=15天。

赶工人工费计算公式为:投标总人工含量×赶工基数×人工工日费。

其中,赶工期间的定额总人工含量根据投标预算的总的人工含量确定;赶工基数按照所计算的缩短合同工期的百分率(缩短工期日历天/合同工期=15/60=25%)确定;人工工日费按照投标时的政策性文件:黔建建通【2011】564号进行相应调整。

2.机械费机械费计算包括机械降效费和增加机械投入费用。

机械降效费计算公式为:投标预算机械费总含量×赶工基数(25%)×机械降效基数(30%)。

增加机械投入费用按月折旧额计算,折旧额为设备原值×(1-残值率)/10年/12月×2月,残值率按3%考虑。

注意:文章中的表格无法在此粘贴,已删除。

以下是已经修正过的文章:1.插入式振捣器JQ221-22.平板振捣器3.电焊机4.钢筋切断机5.钢筋调直机6.钢筋弯曲机7.钢筋弯箍机8.圆盘锯9.手提锯10.电钻11.ZX7-40012.GQ4013.XXX14.4-1215.CW45型16.GF-20A17.MJ13418.FF-18519.J1Z-FF20.手推车21.全站仪22.水准仪23.坍落度桶24.DTM-45225.DL-502周转性材料费由于原计划1#、2#氧化池流水施工,作业人员仅白天施工,实行一班制。

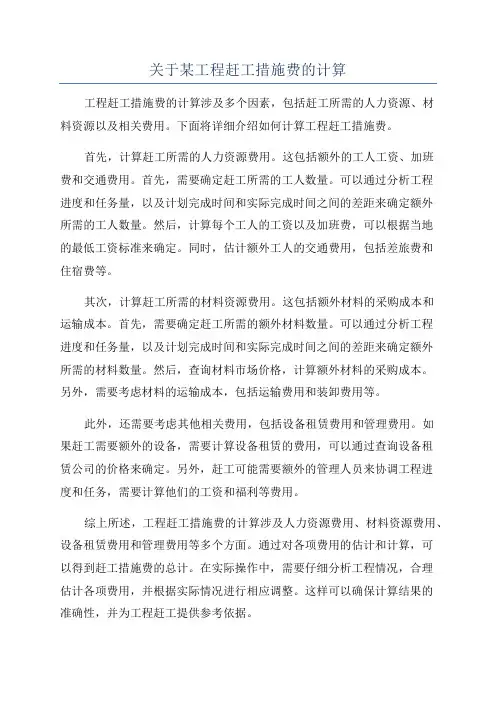

关于某工程赶工措施费的计算

关于某工程赶工措施费的计算

关于某工程赶工措施费的计算工程赶工措施费的计算涉及多个因素,包括赶工所需的人力资源、材料资源以及相关费用。

下面将详细介绍如何计算工程赶工措施费。

首先,计算赶工所需的人力资源费用。

这包括额外的工人工资、加班费和交通费用。

首先,需要确定赶工所需的工人数量。

可以通过分析工程进度和任务量,以及计划完成时间和实际完成时间之间的差距来确定额外所需的工人数量。

然后,计算每个工人的工资以及加班费,可以根据当地的最低工资标准来确定。

同时,估计额外工人的交通费用,包括差旅费和住宿费等。

其次,计算赶工所需的材料资源费用。

这包括额外材料的采购成本和运输成本。

首先,需要确定赶工所需的额外材料数量。

可以通过分析工程进度和任务量,以及计划完成时间和实际完成时间之间的差距来确定额外所需的材料数量。

然后,查询材料市场价格,计算额外材料的采购成本。

另外,需要考虑材料的运输成本,包括运输费用和装卸费用等。

此外,还需要考虑其他相关费用,包括设备租赁费用和管理费用。

如果赶工需要额外的设备,需要计算设备租赁的费用,可以通过查询设备租赁公司的价格来确定。

另外,赶工可能需要额外的管理人员来协调工程进度和任务,需要计算他们的工资和福利等费用。

综上所述,工程赶工措施费的计算涉及人力资源费用、材料资源费用、设备租赁费用和管理费用等多个方面。

通过对各项费用的估计和计算,可以得到赶工措施费的总计。

在实际操作中,需要仔细分析工程情况,合理估计各项费用,并根据实际情况进行相应调整。

这样可以确保计算结果的准确性,并为工程赶工提供参考依据。

赶工措施费计算依据

赶工措施费计算依据

赶工措施费计算依据
赶工措施费是指企业因特殊情况而需要特别安排的加班、延时、技术改造或其他改变生产计划的费用,通常是在非正常工作时间安排。

赶工措施费的计算依据包括:
1、加班费:根据劳动法规定,赶工期间员工加班工资应按每小时150%、每天200%的标准支付,并且支付时间不得超过3小时。

2、补贴费:当生产进度受到严重影响时,企业通常会对员工提供一定的补贴费用,以补偿员工在加班期间的损失。

3、技术改造费:企业在赶工期间所采取的技术改造措施,如购买新设备、使用新工艺等,都需要支付相应的技术改造费用。

4、材料费:赶工期间,企业可能需要购买额外的原材料,也可能需要使用高质量或特殊性质的原材料,以满足生产计划的要求,这将增加企业的材料费用。

关于工程赶工措施费的计算

关于工程赶工措施费的计算

关于工程赶工措施费的计算工程赶工措施费是指在工程项目中,因各种原因需要延长工期或者加班加点赶工的部分所产生的费用。

一、工程赶工措施费的计算原则工程赶工措施费的计算需要遵循以下原则:1.公正合理原则:计算工程赶工措施费应该公正、合理。

不得偏袒任何一方,应根据实际情况进行计算。

2.透明公开原则:计算方法需要明确,能够让相关方了解费用是如何计算的,确保计算过程公开透明。

3.成本可控原则:赶工措施费应合理、可控,避免费用的不合理增加。

4.相关性原则:工程赶工措施费的计算需要与实际的赶工措施和时间成本相关联,使费用计算更准确。

二、工程赶工措施费的计算方法具体的工程赶工措施费的计算方法可能会因项目的不同而有所差异,但以下几个方面是需要考虑的:1.人工费用加班加点需要支付额外的人工费用,计算时需要根据工人的工作时间、加班时间、工资标准等进行计算。

通常将加班工资与正常工资相比较,计算加班费用。

2.材料费用赶工过程中可能需要增加材料采购量,例如,为了加快施工进度,可能需要增加临时设备、辅助材料等,这些费用需要计算在赶工措施费中。

3.设备使用费为了加快施工进度,可能需要额外租用设备,设备租赁费用需要计算在赶工措施费中。

根据设备的使用时间和租赁费用进行计算。

4.管理费用赶工过程中需要加强对施工进度的管理,可能需要增加管理人员,同时还要加强协调、监管等工作,这些管理费用需要计算在赶工措施费中。

5.其他费用例如,赶工过程中可能导致延长的施工期,而施工期的延长导致了其他费用的增加,如临时交通组织费、临时安全费等,这些费用也需要计算在赶工措施费中。

三、工程赶工措施费计算案例以下是一个简化的工程赶工措施费计算案例:假设一个工程项目原计划总工期为100天,但由于其中一种原因,工期需延长10天。

根据延长的工期,需要加班加点赶工。

假设工人每天加班4小时,加班工资是正常工资的1.5倍。

在赶工过程中,需要额外租用一台设备,每天租金是500元。

工程赶工措施费的计算

工程赶工措施费的计算

工程赶工措施费的计算工程赶工措施费是指为了赶工期而采取的一系列措施所需支付的费用。

赶工期对于工程来说非常重要,特别是在一些对工期要求非常严格的项目中,如道路施工、桥梁建设、大型基础设施等。

为了确保工期可以按时完成,施工方需要采取一些措施来加快工程进度,而这些措施带来的额外费用即为工程赶工措施费。

首先,工程赶工措施费的计算需要考虑多个因素,如赶工的时间、工程规模、工人人数、设备投入等等。

以下将对其中的几个因素进行详细介绍。

1.赶工时间:赶工的时间是计算工程赶工措施费的一项重要因素。

时间越短,需要采取的措施越多,费用也就越高。

因此,工程赶工措施费的计算会根据工期的紧迫程度来确定。

2.工程规模:工程规模对于工程赶工措施费的计算也有影响。

规模越大,需要采取的赶工措施也就越多,费用也相应增加。

3.工人人数:工人的数量直接关系到工程进度的快慢。

加大人力投入可以提高施工效率,但也会增加成本。

因此,工人人数也是计算工程赶工措施费的重要因素之一4.设备投入:适当的设备投入可以提高工程的施工效率,从而缩短工期。

然而,设备投入同时也意味着增加了额外的费用。

对于工程赶工措施费的计算,需要将设备投入的成本也计算在内。

在计算工程赶工措施费时,一般采用以下公式来进行计算:其中,赶工措施项的费用是指为了加快工期而采取的具体措施所需支付的费用。

这些具体措施包括但不限于:1.增加劳动力成本:增加工人人数,加班加点,支付加班费用等。

2.增加设备投入成本:增加设备的使用数量,租用额外的设备,购买特殊的设备等。

3.加大材料采购量:增加原材料的采购量,以确保工程进度。

4.提前采购:提前采购材料和设备,以确保材料和设备的供应不会延迟工期。

5.增加工程管理人员:增加工程管理团队的人数,加强对工程进度的监控和协调。

总之,工程赶工措施费的计算涉及多个因素,需要根据具体情况进行调整。

通过合理计算并采取适当的赶工措施,可以在保证工程质量的前提下尽可能缩短工期,提高项目的效益。

赶工措施费计算

赶工措施费计算

赶工措施费计算引言在工程施工中,由于各种原因,施工期限可能会受到压缩,需要加班加点来赶进度。

为了鼓励施工人员全力以赴,往往会给予他们赶工措施费作为补偿。

本文将介绍赶工措施费的计算方法和注意事项。

赶工措施费的定义赶工措施费是指在施工期限压缩情况下,为鼓励施工人员全力赶工而支付的一种额外补偿费用。

赶工措施费的计算通常基于劳动及材料成本的增加和施工进度的压缩程度。

赶工措施费的计算方法1. 确定劳动及材料成本的增加为了赶工,施工人员需要加班加点工作,这将导致劳动成本的增加。

此外,为了满足紧迫的工期要求,可能需要加快材料的供应,这将导致材料成本的增加。

因此,计算赶工措施费的首要步骤是确定劳动及材料成本的增加金额。

劳动及材料成本的增加金额可以通过以下公式计算:劳动及材料成本的增加金额 = 加班及加点工资 + 材料紧急调配费用其中,加班及加点工资是指施工人员加班加点所得到的工资,材料紧急调配费用是指因为加快材料供应所产生的额外费用。

2. 确定施工进度的压缩程度赶工的目的是在较短的时间内完成更多的工作量,因此需要对施工进度的压缩程度进行准确的评估。

通常,施工进度的压缩程度根据实际完成情况和原计划进行比较来确定。

施工进度的压缩程度可以根据以下公式计算:压缩程度 = (原计划工期 - 实际工期) / 原计划工期其中,原计划工期是指在没有压缩的情况下,完成整个工程所需的预设时间,实际工期是指实际完成整个工程所花费的时间。

3. 计算赶工措施费根据上述步骤计算出劳动及材料成本的增加金额和施工进度的压缩程度后,可以根据以下公式计算赶工措施费:赶工措施费 = 劳动及材料成本的增加金额 × 压缩程度赶工措施费的计算结果即为补偿施工人员赶工所应支付的费用。

注意事项在计算赶工措施费时,需要注意以下几点:•确定加班及加点工资时,应考虑到施工人员的工种和工时,以确保计算准确;•确定材料紧急调配费用时,应考虑到材料种类和供应商的要求,以确保计算准确;•在计算压缩程度时,应基于准确的工期数据,避免主观臆断造成计算错误;•赶工措施费的支付应符合工程合同及相关法规的规定,避免引发纠纷。

工程赶工措施费的计算

工程赶工措施费的计算

工程赶工措施费的计算工程赶工措施费用是指为了加快工程进度而采取的一系列措施所产生的费用。

在实际工程项目中,如果由于其中一种原因导致工期无法按计划完成,为了尽快完成工程,业主或施工方可能会采取一些紧急措施,这些措施可能会带来额外的费用,称为工程赶工措施费。

本文将介绍如何计算工程赶工措施费用。

1.工程断面分析:首先需要对工程进行分析,确定需要加快的部分。

通常,赶工的焦点会放在工期关键的节点上,比如工期延误最严重或最容易引起变动的部分。

2.赶工方案制定:根据工程断面分析的结果,制定赶工方案。

赶工方案通常包括以下内容:加快工程进度的措施、所需资源的调配、实施时间表和工期安排等。

3.赶工措施费用估算:对制定的赶工方案进行费用估算。

这一步需要考虑到所需资源的成本变化、加班费、机械设备的使用费用以及可能发生的其他额外费用等。

4.招标和谈判:如果赶工措施费用超过了原合同金额,就需要通过招标或谈判的方式与施工方商议并确定额外费用的支付方式。

5.合同修订:在确定额外费用的支付方式后,需要对合同进行修订。

修订后的合同应包括赶工措施费用的具体金额、支付方式、支付时间等。

6.控制费用:在实施赶工措施的过程中,需要对费用进行有效的控制。

这包括对资源的合理调配,避免浪费;对工期的监控,确保赶工措施的实施效果;以及对费用的跟踪和记录等。

综上所述,工程赶工措施费用的计算是一个复杂的过程,需要考虑到多个方面的因素。

在实际操作中,应根据具体工程的情况来制定赶工方案,并进行费用估算和控制,以确保赶工措施的实施效果和费用的合理性。

赶工措施费的计算方法及赶工方案

赶工措施费的计算方法及赶工方案

赶工措施费的计算方法及赶工方案如果发包人同意延长总工期,则可以补偿上述费用。

如果发包人不同意延长总工期,而采用赶工措施时,增加的资源费用计算如下:首先,人工费包括基本工资、加班工资、税金、保险费、福利费、劳保费、交通费、津贴和奖金等。

其次,施工机械费包括全部费用,按增加的台班费计算(包括固定费用和运转费用)。

再次,材料按现行价格和增加的数量计算。

最后,相应管理费和利润(如果是不可抗力引起的停工,不考虑利润)计算合同单价项目补偿费用。

合同单价项目的赶工补偿费用计算步骤如下:首先,通过单价差价分析表计算各个合同单价项目的单价差价;其次,计算工程量,即该单价项目合同工程量减去赶工计划批准前承包商承诺完成的工程量;第三,计算该单价项目赶工补偿费用,即单价差价乘以工程量;第四,利用此办法计算其他合同单价项目赶工补偿费用;最后,合计各个合同单价项目赶工补偿费用。

单价差价的计算是关键。

赶工措施还需要增加人员的调遣费、周转材料进出场费、机械设备的进出场费以及其他费用,如工人夜餐费、照明费、照明设备及灯具摊销、夜间施工工效降低、模板及支撑材料超用摊销和运输费等。

举个例子,增加模板及模板支撑需要考虑原计划配备1层模板量,根据甲方工期要求,增设2层的模板,方木及模板支撑4800M2,按37元/M2算,需要元。

同时,模板制、安机械设备需要元,租凭、周转材未有效利用,涨价等因素非正常情况下加固加密等耗量等需要元,安全设施、设备投入需要9600元。

增加劳动力,秋收保勤增加工人工资需要元,而雨雪天影响施工10天,需要元。

最后,机械使用租赁费需要4000元。

总之,在赶工措施下,需要考虑各种费用的增加,以确保工程能在规定时间内完成。

夜间施工会增加一些额外的费用,如照明费、照明灯具摊销费、夜间施工效率降低增加人工费以及工人夜餐费。

例如,塔吊大灯和施工作业区照明灯具的总瓦数为瓦,每小时使用10小时,费用为2340元。

此外,夜间施工效率降低会增加人工费和夜餐费,例如150名工人需要增加元的费用。

关于工程赶工措施费的计算

关于工程赶工措施费的计算

关于工程赶工措施费的计算工程赶工措施费是指在工程项目因特殊原因需要加班加点进行赶工时,为保证项目按时完工所需要支付给相关人员的费用,也是施工企业的一种成本支出。

工程赶工措施费的计算是一个较为复杂的过程,需要综合考虑多个因素。

以下将从加班费用、原材料费用、人员成本和其他费用等方面介绍工程赶工措施费的计算方法。

加班费用是工程赶工措施费的主要组成部分。

正常情况下,工地一般按照每天8小时的工作时间进行安排,但在赶工时期,为了加快进度,需要对工人进行加班。

根据国家劳动法规定,加班时的时薪通常是正常工时工资的1.5倍到2倍不等。

所以,计算加班费用的方法是先确定每位工人的小时工资,再乘以加班时长,最后再乘以工人的数量。

例如,如果加班时的时薪是正常工时工资的1.5倍,一位工人每小时工资为100元,加班2小时,有10位工人加班,那么加班费用为100元/小时*1.5*2小时*10人=3000元。

原材料费用是另一个需要考虑的因素。

在赶工时期,为了加速施工进度,可能需要大量的原材料,这会增加相应的费用。

原材料费用的计算方法通常是根据预计需要的原材料数量和价格进行估算。

例如,如果赶工时期需要加大水泥的使用量,每吨水泥的市场价格为2000元,预计需要用到100吨水泥,那么原材料费用为2000元/吨*100吨=20万元。

人员成本是工程赶工措施费的另一个重要组成部分。

在赶工时期,可能需要增加施工人员的数量,以确保项目按时完工。

人员成本的计算方法是根据每位工人的月薪和加班人数进行估算。

例如,一位工人的月薪为5000元,需要加班的工人数为20人,工程周期为1个月,那么人员成本为5000元/月*20人=10万元。

除了加班费用、原材料费用和人员成本,还需要考虑其他费用,如设备租赁费用、燃料费用、交通费用等。

这些费用的计算方法通常是根据实际需要和市场价格进行估算。

综上所述,工程赶工措施费的计算是一个综合考虑多个因素的过程。

需要根据实际情况,合理估算加班费用、原材料费用、人员成本和其他费用等,以确保项目按时完工,并提前进行预算和筹措相应的资金。

赶工措施费用计算

赶工措施费用计算

赶工措施费用计算(一)赶工措施费组成1、人工费:人工费计算由二部份组成:抢工人工工资增加费和抢工导致的人工降效费。

1)人工工资增加费的计算包含了:所招收短期工的人工工资单价增加、夜间施工加班费、夜间施工夜餐补助费、短期用工遣散路费补助费等。

2)抢工导致的人工降效费:由于抢占工期,无法形成正常的流水作业,在施工某一分项工程时必须投入大量的劳动力来缩短正常的施工工期,而由此形发了窝工及工程量完成效率降低。

3)缩短工期计算:合同工期为60天,本项工程经建设单位要求在45天内完成,以迎接省领导的现场检查,故缩短工期60-45=15天计算公式为:赶工人工费=投标总人工含量×赶工基数×人工工日费a赶工期间的定额总人工含量:根据投标预算的总的人工含量b赶工基数:按照所计算的缩短合同工期的百分率(缩短工期日历天/合同工期=15/60=25%)c人工工日费:按照投标时的政策性文件:黔建建通【2011】564号进行相应调整具体计算如下表:2、机械费机械费计取机械降效费和增加机械投入费用。

降效费计算公式为:机械降效费=投标预算机械费总含量×赶工基数(25%)×机械降效基数(30%)降效费具体费用如下:增加机械投入费用:按月折旧额=设备原值×(1-残值率)/10年/12月×2月,残值率按3%考虑。

增加机械折旧额计算表3、周转性材料费周转性材料:由于原计划1#、2#氧化池流水施工,作业人员仅白天施工,实行一班制,在抢工期间考虑为1#、2#氧化池平行施工,各氧化池外圈、中一圈、中二圈、内圈的钢筋班组和模板班组进行流水作业,两班组人员进行三班倒施工,两个氧化池模板全部安装完成后,一次性浇筑混凝土,模板按使用一次考虑,不用作周转。

4、安全防护、文明施工措施费由于施工工人大幅度增加,导致临时设施的增加、安全防护用品和劳保用品的增加,施工工作面扩大形起安全防护措施的增大、施工用电设施增加等。

赶工措施费的计算方法

赶工措施费的计算方法

赶工措施费的计算方法1.施工进度计划分析:首先需要对原始施工进度计划进行分析,确定工程的关键节点、关键工序和关键路径,以及需要加快进度的具体时段和工序。

2.评估赶工目标:通过与业主、设计单位和监理单位进行沟通和协商,确定赶工目标,即加快工程进度的具体要求,如缩短施工周期、提前完成关键工序等。

3.根据赶工目标确定赶工措施:根据赶工目标和施工进度计划,确定具体的赶工措施,如增加人力投入、延长工作时间、加班加点等。

4.估算赶工措施费:根据赶工措施的具体内容和投入,对所需费用进行估算。

具体可从以下几个方面进行考虑:-人力费用:根据加班加点人员的数量和时间,计算加班工资和福利费用。

-设备费用:如果需要增加设备投入或延长设备使用时间,需要计算新增或延长的设备租赁费用。

-材料费用:如果需要提前采购材料或增加材料消耗,需要计算所需材料的费用,并考虑存储、运输等费用。

-管理费用:加快工程进度可能需要增加管理人员,因此需要考虑管理人员的费用。

-其他费用:根据赶工措施的具体情况,还需要考虑其他可能产生的费用,如安全防护费用、加快审批手续的费用等。

5.编制成本预算:根据赶工措施费的估算结果,编制成本预算报价。

预算报价应包括各项费用的具体项目和金额,以便业主对费用的合理性进行审核。

6.赶工措施费的支付和结算:根据合同约定,赶工措施费可以和施工进度款一起支付或单独支付。

在支付时需要提供相关的费用报销单据和凭证,并进行结算和核对。

需要注意的是,在计算赶工措施费时,应该充分考虑工程的实际情况和施工进度的可行性,避免过度消耗资源和增加不必要的费用。

同时,在与业主和监理单位的协商中应保持沟通和合作,确保赶工目标的实现,同时也要确保工程质量和安全。

赶工措施及冬季施工专项施工方案费用计算书

赶工措施及冬季施工专项施工方案费用计算书

赶工措施及冬季施工专项施工方案费用计算书一、引言在建筑工程中,时间表和预算是至关重要的因素。

当需要在冬季进行施工时,这些因素尤为关键。

本篇文章将详细阐述赶工措施及冬季施工专项施工方案的费用计算。

二、赶工措施费用计算赶工措施费用主要包括加班费、设备租赁费、材料加速消耗费等。

具体计算方法如下:1、加班费:根据工程需要,计算需要增加的工时数,结合工人每小时的工资计算得出。

例如,如果需要额外加班100小时,工人每小时工资为20元,则加班费用为2000元。

2、设备租赁费:根据需要,计算需要增加的设备数量和租赁价格,得出总租赁费用。

例如,如果需要租赁10台设备,每台设备每天租赁费用为100元,则总租赁费用为元。

3、材料加速消耗费:根据工程需要,计算需要加速消耗的材料数量和单价,得出总消耗费用。

例如,如果需要加速消耗10吨材料,每吨材料单价为1000元,则总消耗费用为元。

三、冬季施工专项施工方案费用计算冬季施工专项施工方案费用主要包括保温材料费用、取暖设备费用、工人冬季工资等。

具体计算方法如下:1、保温材料费用:根据工程需要,计算需要购买的保温材料数量和单价,得出总费用。

例如,如果需要购买100平方米的保温材料,每平方米单价为50元,则保温材料费用为5000元。

2、取暖设备费用:根据工程需要,计算需要购买的取暖设备数量和单价,得出总费用。

例如,如果需要购买5台取暖设备,每台设备单价为2000元,则取暖设备费用为元。

3、工人冬季工资:根据工程需要,计算需要增加的工时数,结合工人每小时的冬季工资计算得出。

例如,如果需要额外加班100小时,工人每小时冬季工资为25元,则工人冬季工资为2500元。

四、总结通过上述计算,我们可以得出赶工措施及冬季施工专项施工方案的费用总额。

在实际工程中,这些费用可能会因具体情况而有所不同,因此需要进行实地考察和详细评估。

为了确保工程的顺利进行和按时完成,我们需要密切工程进度和天气情况,及时调整施工方案和预算。

赶工措施费的计算方法及赶工方案

赶工措施费的计算方法及赶工方案

赶工措施费的计算方法及赶工方案赶工是指在工程项目中,为了按时完成工程目标,采取各种措施来提高工程进度的一种行为。

赶工措施费是指为了加快工程进度所产生的成本支出。

在工程项目中,由于各种原因会导致工期延误,为了避免因此而产生的损失,常常需要采取赶工措施来加快工程进度,以减少工程延期带来的不利影响。

下面将介绍赶工措施费的计算方法及赶工方案。

一、赶工措施费的计算方法:1.确定赶工所需的具体措施:根据项目实际情况,确定需要采取哪些赶工措施,比如增加施工人员,加班加点,增加设备投入等。

2.估算赶工所需的人力、材料、设备等资源:对于每项具体的赶工措施,需要估算所需的人力、材料、设备等资源,并根据实际情况计算出所需的成本。

3.计算赶工措施费用:将各项赶工措施所需的成本相加,即可得到赶工措施费用。

需要注意的是,赶工措施费的计算要考虑到各项赶工措施所带来的实际效果,以及可能存在的风险和不确定性因素,以确保赶工措施的成本控制在一个合理范围内。

二、赶工方案:赶工方案是指为了加快工程进度所采取的一系列具体措施和方法。

下面将介绍几种常见的赶工方案:1.增加施工人员:通过增加施工人员的数量,加大人力投入,以提高工程进度。

需要注意的是,增加施工人员必须合理安排施工进度和任务分工,以充分发挥人力资源的效能。

2.加班加点:在原有工作时间之外,增加工作时间,以达到加快工程进度的目的。

加班加点可能会导致劳动强度加大,劳动效率下降,需注意保障工人的劳动权益和安全。

3.增加设备投入:通过增加设备的数量和负荷,以提高施工效率。

需要根据实际情况选择适当的设备,并进行合理的调度和安排。

4.优化物资供应链:加快物资采购和供应速度,合理安排物资配送和使用,以减少物资短缺和浪费,提高工程进度。

5.合理调整施工工序:在施工过程中,根据实际情况合理调整施工工序和施工方法,以提高工程进度。

需要注意的是,施工工序的调整要考虑到工程质量和安全等方面的要求。

总结:赶工措施费的计算方法是根据赶工措施所需的人力、材料、设备等资源来计算所需的成本。

赶工费的计算法律规定(3篇)

赶工费的计算法律规定(3篇)

第1篇摘要随着我国建筑行业的快速发展,赶工现象日益普遍。

赶工费作为建筑合同中的一项重要内容,涉及到工程进度、成本、质量等多方面因素。

本文旨在探讨赶工费的计算法律规定,为建筑合同双方提供参考。

一、赶工费的定义赶工费,是指在合同约定的时间内,因工程进度延误,为满足业主方要求,施工单位在规定时间内加班加点、增加人力、设备等资源投入,所发生的额外费用。

赶工费主要包括人工费、材料费、机械使用费、管理费等。

二、赶工费的计算依据1. 合同约定合同是赶工费计算的重要依据。

合同中应明确约定赶工费的支付条件、计算方式、支付比例等。

如合同未明确约定,则按照以下规定执行。

2. 国家规定我国《建设工程施工合同条例》规定,赶工费的计算应当遵循以下原则:(1)赶工费的计算应当以实际发生的额外费用为依据;(2)赶工费的计算应当遵循公平、合理、诚信的原则;(3)赶工费的计算应当充分考虑工程进度、质量、安全等因素。

3. 行业惯例在建筑行业,赶工费的计算通常遵循以下惯例:(1)人工费:按照赶工期间实际发生的人工费用计算;(2)材料费:按照赶工期间实际发生的材料费用计算;(3)机械使用费:按照赶工期间实际发生的机械使用费用计算;(4)管理费:按照赶工期间实际发生的管理费用计算。

三、赶工费的计算方法1. 人工费计算人工费计算公式:人工费=(赶工期间实际发生的人工费用÷合同约定的工作日数)×合同约定的工作日数2. 材料费计算材料费计算公式:材料费=(赶工期间实际发生的材料费用÷合同约定的工作日数)×合同约定的工作日数3. 机械使用费计算机械使用费计算公式:机械使用费=(赶工期间实际发生的机械使用费用÷合同约定的工作日数)×合同约定的工作日数4. 管理费计算管理费计算公式:管理费=(赶工期间实际发生的管理费用÷合同约定的工作日数)×合同约定的工作日数四、赶工费的法律规定1. 《中华人民共和国合同法》《中华人民共和国合同法》第一百一十三条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。

工程赶工措施费的计算

工程赶工措施费的计算

工程赶工措施费的计算一、工程赶工措施费的计算方法1.法定劳动工资法按照国家规定的法定劳动工资进行计算。

根据当地的最低工资标准和加班工资计算规定,计算出加班的劳动工资费用。

同时,还需要考虑加班津贴、加班餐费等其他费用。

2.单位工程造价法按照工程施工单位工程造价计算方法,根据工程项目的工程量、材料消耗、设备调试费用等进行计算。

具体计算方法是根据工程造价计算细则和各项单价计算工程赶工措施费的额度。

3.变动费用计算法根据工程延误或未按计划进行的情况所需的增加费用进行计算。

包括加班费、调整工期产生的设备、材料和机械设备的费用,以及其他赶工所需的额外费用。

以上计算方法均可根据实际情况选择适用的方法进行计算。

一般情况下,会根据施工单位的要求和合同约定来确定具体的计算方法。

二、影响工程赶工措施费的因素1.工期延误情况2.人力资源投入赶工通常需要增加劳动人员,提高施工效率。

人力资源的投入数量和质量直接影响到工程赶工的费用。

3.设备和材料的调整赶工需要增加设备和材料供应,以满足赶工的需要。

设备和材料的调整数量和种类也会对赶工费用产生直接影响。

4.风险和不确定性工程赶工通常涉及很多风险和不确定性。

例如,加班带来的劳动疲劳、机械设备的故障、材料质量问题等都会增加赶工的成本。

5.引起工期延误的原因工期延误的原因也会对赶工费用产生影响。

如果是由于施工单位的原因导致的工期延误,需要由施工单位承担额外的赶工费用;如果是由于业主或监理单位的原因导致的工期延误,则需要由业主或监理单位承担相应的费用。

三、工程赶工措施费的可行性分析对于工程赶工措施费的计算,需要进行可行性分析。

包括以下几个方面:1.经济合理性需要对额外的工程赶工措施费与预期收益之间的关系进行评估。

如果赶工所需的费用超过预期收益,不符合经济合理性,就不值得进行赶工。

2.技术可行性需要评估赶工所需的技术能力和资源是否可行。

包括人力资源、设备资源和材料供应等方面的考虑。

3.风险控制需评估赶工过程中的风险和不确定性,进行风险控制和应对预案的制定。

工程施工赶工费如何

工程施工赶工费如何

工程施工赶工费的计算方式及注意事项工程施工赶工费是指在建设单位将定额工期压缩后,按照常规施工已不能满足工期要求,施工单位为了能在建设单位规定的工期里完成施工任务所采取的赶工措施所需的费用。

赶工措施费包括:为了抢工期额外投入的人工费、为加快施工进度采取技术措施所发生的材料费、机械费等费用。

那么,工程施工赶工费如何计算呢?以下几点需要特别注意。

1. 明确赶工期的提出方在进行赶工费的计算前,首先要明确赶工期是由业主提出还是施工单位提出。

如果是业主提出的,那么赶工费应由业主承担;如果是施工单位提出的,那么赶工费则应由施工单位承担。

2. 计算计划工期与实际工期的差距其次,需要查看施工组织设计的计划工期是多少日历天,再结合实际完成工期是多少日历天。

如果实际工期比计划工期缩短了20%以上,那么就需要支付赶工费。

3. 确定赶工费的计算方式赶工费的计算方式通常会在合同中进行约定。

如果合同中有明确的赶工费计算方式,那么就按照合同中的约定进行计算。

如果合同中没有明确约定,那么施工单位应向建设单位提出赶工费的计算方案,建设单位进行核实确定结算是增加,然后根据费用文件,按实际发生计算。

4. 计算赶工措施费赶工措施费主要包括为了抢工期额外投入的人工费、为加快施工进度采取技术措施所发生的材料费、机械费等费用。

施工单位应根据实际的赶工措施方案,计算出相应的赶工措施费,并向建设单位提出申请。

5. 注意事项在计算工程施工赶工费时,还需要注意以下几点:(1)赶工期的提出方应承担赶工费。

(2)实际工期比计划工期缩短20%以上时,应支付赶工费。

(3)赶工费的计算方式应在合同中进行约定,如果没有约定,则应按照实际的赶工措施方案进行计算。

(4)赶工措施费主要包括人工费、材料费、机械费等。

总之,工程施工赶工费的计算需要根据实际情况进行,同时也要参照合同中的约定。

在计算过程中,要注意以上几点,确保赶工费的计算合理、准确。

赶工措施费如何计取

赶工措施费如何计取

赶工措施费如何计取1.确定赶工措施费的依据:2.计算赶工措施费的原则:(1)合理合法:赶工措施费的计算必须合理合法,遵守相关法律法规和合同约定。

(2)透明公正:计算赶工措施费必须透明公正,所有费用都要有明确的依据和证据支持。

3.赶工措施费的具体计算方法:(1)人工成本:计算赶工措施费时可以考虑额外的加班工资和补贴、津贴等。

可以根据当地法律法规和项目合同中相关条款进行计算。

(2)设备使用费用:如果为了赶工需要增加设备的使用时间或者使用额外的设备,可以计算额外的设备使用费用,并根据项目合同中的相关约定进行计算。

(3)物料费用:为了赶工可能需要加快物料的生产和运输,这可能会导致加急物料的费用增加。

可以计算出额外的物流费用、物料采购费用等。

(4)其他费用:赶工可能会导致委托第三方实施的项目任务增加或者需要加快进度,这可能会产生额外的费用,如委托第三方的服务费用、提前支付的费用等。

4.赶工措施费的支付方式:(1)阶段性支付:可以根据项目进度和赶工的阶段性成果进行分阶段支付。

(2)完工结算:在项目完成后,可以根据赶工措施费的实际发生额进行最终结算。

(3)提前支付:赶工措施费可以提前支付给承包商或供应商,以确保项目能按时完成。

5.注意事项:在计取赶工措施费时需要注意以下几点:(1)合同约定:赶工措施费必须按照项目合同中的相关条款进行计取,需要仔细阅读合同的相关内容。

(2)计算准确性:计算赶工措施费时需要详细记录和核算相关费用,确保准确性。

(3)合理性审查:赶工措施费必须合理合法,需要审查费用的合理性。

(4)事后审计:在项目完成后,需要进行事后审计,核实赶工措施费的支出是否符合合同约定和实际发生的情况。

总结:赶工措施费的计取是根据合同约定和项目实际情况来确定的。

通过合理计算赶工措施费,可以确保项目按时完成,并补偿加班和额外工作带来的成本增加。

在计取赶工措施费时,需要注意合同约定、计算准确性和合理性审查等方面的问题,以保证计取过程的合法合规。

赶工措施费费率

赶工措施费费率

赶工措施费费率引言赶工措施费是指在施工过程中为了赶工期而采取的一系列措施所产生的费用。

赶工措施费通常包括人工费、设备费、材料费等。

赶工措施费费率是指计算赶工措施费所采用的标准或比例。

本文将详细介绍赶工措施费费率的计算方法和应用。

赶工措施费计算公式赶工措施费的计算通常遵循以下公式:赶工措施费 = (人工费 + 设备费 + 材料费) × 费率其中,费率是指赶工措施费的单位费用。

根据不同的施工项目和具体情况,费率可以根据实际情况进行调整。

赶工措施费费率的确定方法确定赶工措施费费率需要考虑以下几个因素:1. 项目特点不同的施工项目具有不同的特点,因此赶工措施费费率也会有所不同。

一般来说,赶工措施费费率在项目启动阶段就需要确定,并在后续的施工过程中进行动态调整。

2. 施工环境施工环境是指施工现场的特殊条件和场地限制。

如果施工环境非常复杂或存在一些特殊条件,赶工措施费费率往往较高。

例如,在城市中心区域进行施工,需要遵循一系列的施工限制和规范,因此赶工措施费费率会相应增加。

3. 工期要求工期是指完成施工项目所需的时间。

如果项目有较紧迫的工期要求,那么赶工措施费费率也会相应增加。

因为为了保证工期的完成,施工组织可能需要加班加点、增加人力设备投入等措施,从而增加了赶工措施费的费率。

4. 风险考虑在赶工过程中,也需要考虑一些突发状况和风险因素。

例如,工程材料供应不及时、人力紧缺等情况都可能导致施工进度延误。

为应对这些风险,需要提前准备应急预案,并在费率计算中考虑到相关的风险成本。

赶工措施费费率的应用赶工措施费费率在施工项目管理中具有重要的应用价值。

以下是一些常见的应用情景:1. 施工合同赶工措施费费率通常在施工合同中明确约定。

双方在签署合同前,需要对赶工措施费费率进行充分的协商和确认,以确保双方在施工过程中的权益。

2. 预算编制在进行施工项目预算编制时,赶工措施费费率是一个重要的考虑因素。

项目预算需要根据赶工期限、施工环境等因素合理确定赶工措施费费率,以确保项目能够按时完成。

建设工程赶工措施费方案

建设工程赶工措施费方案

建设工程赶工措施费方案1. 引言建设工程赶工是指为了满足工期要求,加班加点,加大施工强度,以便按时完成工程任务的行为。

在实施赶工工程过程中,由于需要加大施工强度,可能需要采取一些额外的措施以确保施工的顺利进行。

本文档将介绍建设工程赶工措施费的方案。

2. 赶工措施费的定义赶工措施费是指在建设工程赶工期间,为了保证按时完成工程任务而需要采取的额外措施所产生的费用。

这些措施费用主要包括劳动力成本、设备租赁费、材料费、管理费、能源费等。

3. 赶工措施费的计算方法赶工措施费的计算需要根据具体的工程情况和赶工措施的实施程度来确定。

以下是一种常见的计算方法:3.1 劳动力成本在赶工期间,需要加班加点,增加施工人员数量,从而增加劳动力成本。

劳动力成本可以根据实际加班人数和加班工时进行计算。

劳动力成本 = 每小时工资 * 加班人数 * 加班工时3.2 设备租赁费赶工期间可能需要增加设备的使用频率或租赁额外的设备,以提高施工效率。

设备租赁费可以根据设备租赁合同或市场行情来确定。

设备租赁费 = 每台设备租赁费 * 设备使用小时数3.3 材料费赶工可能需要增加材料的采购数量或者使用特殊材料,以满足加大施工强度的要求。

材料费可以根据材料的采购单价和使用数量进行计算。

材料费 = 单位材料采购成本 * 材料使用数量3.4 管理费赶工期间需要更多的管理工作,包括协调施工进度、加强施工监管等。

管理费可以根据额外的管理工作量来确定。

管理费 = 每位管理人员工资 * 额外管理人员数量3.5 能源费赶工期间可能需要增加设备的使用时间和能源消耗,以确保施工的顺利进行。

能源费可以根据设备的能耗和使用时间来计算。

能源费 = 单位能源消耗成本 * 能源消耗量4. 控制赶工措施费的方法为了控制赶工措施费的支出,可以采取以下方法:•合理规划工程进度,避免出现过于紧张的工期要求。

•提前制定赶工计划,详细安排赶工所需措施和费用,并与相关方进行沟通和协商。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程赶工措施费的计算集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]
关于***工程增加赶工措施费的有关说明
一、工程概况
本工程位于**区**路以南,规划路以北,西邻**路。

总建筑面积20084m2,框架五层,局部二层、四层,最高处建筑高度为23.55米。

本工程根据功能分区共划分为六个单体,含教学及辅助用房、办公用房,生活用房等。

其中单体一为教学楼、单体二为综合楼、单体三为体育馆、单四五六为办公楼。

二、工程资源需求情况
1、人工需求(工日数量)
总用工量为75134工日(不包括室外及附属工程),平方米用量为3.74工日/m2。

2、主要材料需求情况
3、周转材料需求情况
本工程模板系统采用胶合板+5*10方木+钢管支撑系统,结合本工程的特点(层高3.9m左右)和施工组织的安排,方木用量为4m/模板面积、钢管用量为6m/模板面积、扣件用量为6只/模板面积。

4、机械配置情况
根据施工进度和施工组织的安排,本工程现场设置机械情况如下表所述:
三、定额工期的计算
根据《全国统一建筑安装工程工期定额》的有关规定,本工程属于I 类地区,总工期包括桩基工程、土方工程、基础工程、主体工程(含装饰和机电安装)。

1
、桩基工程
本工程采用钢筋混凝土预制管桩PHC-A400(80),单根长度19.3m ,共580根,总长11194m 。

2、机械土方工程
本工程土方挖深超过2M ,考虑到施工工期的安排及施工的便利性,开挖方式采用机械大开挖,总挖方量为12600m3。

3、基础工程
4、主体工程
根据工期定额的有关规定,单项工程±0.00以上结构相同,有变形缝时,先按不同使用功能的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工作的25%计算。

故主体工程总工程为250+235*25%*2+250*25%=430d。

5、室外及附属工程
本工程包括室外管线及场地道路工程。

根据相关规定,室外管线工程增加工期10天,室外道路及停车场增加工期20d,总计增加30天工期。

6、关于施工总工期的计算
由以上可知,本工程定额总工期为:桩基工程54d+土方工程23d+基础工程65d+主体工程(含装饰及机电安装)430天+室外管线及道路场地30d=602d。

考虑我司自身实力和自有资源,结合当前社会生产力水平,本工程合理工期以定额总工期的80%取定,即602d*80%=482d。

不含桩基的施工总工期日历天为(602-54)*80%=438日历天。

四、业主要求的工期
根据业主的要求,我司于2009年月日进场开始施工,并被要求于2010年7月1日前交付使用,故本工程实际施工工期仅为270d。

相比定额工期(不含桩基)而言,提前了168d,比定额工期缩短了20%以上。

五、赶工措施方案
1、增加劳动力对工期的保证措施
本工程总用工量为75000工日左右,合理工期按483天计算,平均施工人数为155人,而实际施工工期为270天,平均施工人数为278人,增加123人。

管理人员的投入15人,原计划投入10人。

2、增加材料的投入对工期的保证措施
1)钢筋、商品砼、砌体材料及早联系,根据实际情况编制各项材料计划表,按计划分批进场,适应施工进度的需要,并根据计划落实各种工程材料、成品半成品等材料货源,以保证其相应的运作周期。

2)现场分别建立足够大的各种建材及周转材料储备仓库、堆场,防止灾害天气或市场因素影响供货中断,保证工程正常施工。

3)根据不同的施工阶段要求,需业主、设计认可的材料、设备,在采购前提供样品及时确认,缩短不必要的非作业时间。

4)为使结构工期提前,势必需要争抢工作面。

总体施工思路为分区分层流水施工,即根据单体的划分(以施工缝为界)将整个工程划分为四个施工段分别独立的流水施工。

故模板工程除按常规配置外,另增配一套完整的模板工程体系。

即模板工程按各单体单层最大用模量增加相应的配备用量。

根据模板的配置要求,每平方米模板工程包含①胶合板:1m2、②50*100木方:4m、③Φ48钢管:6m、④扣件:6只。

按各单体单层最大用模量考虑,现场周转材料增加的配备量见下表:
3、增加机械的投入对工期的保证措施
物料提升(施工井架)机械、钢筋、模板加工机械、测量设备均应按计划全部到位,并按常规增配一套相应的机械设备用量以供施工需要。

现场施工机械设备由专人负责操作,确保机械完好率达90%以上,利用率达95%以上。

机操工轮班作业,以充分发挥设备的效能。

4、施工组织安排对工期保证的措施
1)安排多班组同时施工,详下表所示
实际班组人数相比计划安排要多出141人。

2)增加夜间施工,混凝土施工时尽量安排在夜间施工,并做好扰民告示。

同时其他班组在有条件的时候也要充分安排加班时间,减少劳务人员窝工现象,多出活、出好活,为拼抢工期打下基础。

我司在夜间施工时要安排专人值班,并保证现场照明条件。

3)实行奖励的措施。

将工期计划分解到班组,实行提前奖励、滞后惩罚的经济措施以确保工期目标的实现。

六、赶工措施费用的计算
1、增加人员的费用计算
1)根据五.1条,平均每天施工人数增加123人,总计增加123*270=28290人工。

针对此部分增加的人工数量存在工作面不足而产生的劳动降效问题以及由此劳动降效带来的工时损失(势必需要由加班完成),按30%的降效比例进行折算(包括人工加班工资),工日单价按80元/工日,即:28290*30%*80=67.8960万元。

增加的临时设施费用为:24间*20m2/间*500元/平方=2万元
同时,对于增加的人数,需要增计来往车贴、施工补助等,按1000元/人计,140*1000=14万元。

3)增加管理人员的工资费用。

根据5.1条,管理人员比原计划增派5人,按270天工期计,5000元/人.月,计5*9*5000=22.5万元
2、增加材料的费用计算
根据5.2条,需要增加的周转材料及费如下表所述:
即为赶工需要增加周转材料的费用合计为68.6806万元。

3、增加机械设备及折旧的费用计算
1)新购施工井架一台,按20%首期折旧计,应计折旧费=100000元/台*20%=2万元;
2)木工加工机械和钢筋加工机械相比计划工期而言均增数量如下所述,针对增加的机械设备需要计取相应的机械租赁费用:
即为赶工需要增加的机械设备及折旧的费用合计为5万元
4、夜间施工需要增加的费用计算
1)夜间值班人员工资:100元/天*270=27000元;
2)照明器材增加费用:50元/天*270=13500元
3)电力费用:按20KW/天计,20KW*8小时*270天*1.03元/KW.时=44496元
5、赶工措施费的计算程序:
1)1~4项费用小计:
106.3960万元+68.6806万元+5万元+8.4996万元=188.5762万元
2)增加的综合费(管理费+利润,按7.5%计):188.5762*7.5%=14.1432万元
3)增加的税金(3.41%):(188.5762+14.1432)*3.41%=6.9127万元
4)赶工措施费合计:188.5762+14.1432+6.9127=209.6321万元。

相关文档
最新文档
