【完整版】龙湖、香樟林施工组织设计
第一章、工程综述1.1、编制依据1.1.1、根据龙湖·香樟林别墅工程施工合同,施工图纸,地勘资料。
1.1.2、建设工程质量管理条例、工程建设标准强制性条文等法规和现行施工及验收规范、操作规程、标准图集和质量检验评定标准。
1.1.3、有关工具性参考资料,如:工期定额、类似工程的建设资料、估算指标、建筑施工手册等。
1.1.4、重庆市施工安全、文明施工以及环境保护等方面的有关规定及技术标准。
1.1.5、根据我公司现有技术力量、机械设备能力及以往的施工经验等。
1.2、工程概况1.2.1概述龙湖·香樟林别墅位于北部新区人和镇,南临九龙湖,北靠黄龙路,西接滨湖路且毗邻龙湖西苑,东接南北干道,三面临水,北高南低。
南北宽150-250M,东西长约733米,实际用地面积146000平方米,规划总建筑面积约85000平方米。
建筑结构部分:龙湖·香樟林别墅工程分三个区,本次编制2标区,2标区包括2A和2B 标建筑面积30000M2,共73栋房屋。
1.标区基础为独立柱基础及挖孔桩基础,主体结构为现浇框架结构,填充墙砌体为烧结页岩空心砖。
多拼住宅为3 层,独立别墅住宅2-3层。
工程除屋面工程、外墙面装饰工程、按设计一次施工完成外,其余均只作初装修。
2.楼、地面中,室内地面作至垫层、楼面作至找平层(除厨房、卫生间、燃气锅炉间);厨房、卫生间、燃气锅炉间按设计作至找坡层、防水层、在防水层上作1:2水泥砂浆找平层,面层暂不作;阳台作找平找坡,坡向地漏方向。
3.室内的墙面及天棚为水泥砂浆抹灰,(大部分墙面有保温层)4.除外墙面采用塑钢门窗外,每户只设分户门。
室内门窗只留洞口,不制作安装。
5、屋面为聚苯板保温然后作欧文斯彩瓦。
6.土建工程作至室外散水明沟。
1.2.2安装部分安装配套工程有室内给排水、电气工程、消防(室外消火栓)、中央空调,中央吸尘、强电动力照明;弱电工程包括有线电视、卫星电视接收系统、电信综合布线、楼宇对讲及安保、周界保安等系统工程及天然气安装工程。
龙湖·观山水施工组织设计(消防)

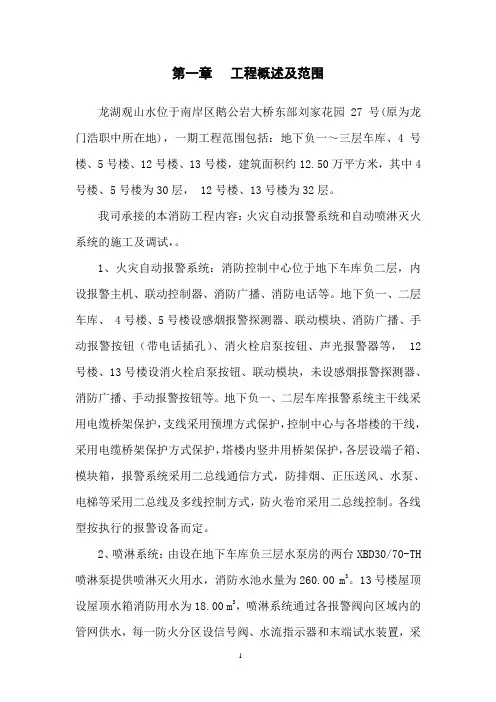

第一章工程概述及范围龙湖观山水位于南岸区鹅公岩大桥东部刘家花园27号(原为龙门浩职中所在地),一期工程范围包括:地下负一~三层车库、4号楼、5号楼、12号楼、13号楼,建筑面积约12.50万平方米,其中4号楼、5号楼为30层, 12号楼、13号楼为32层。
我司承接的本消防工程内容:火灾自动报警系统和自动喷淋灭火系统的施工及调试,。
1、火灾自动报警系统:消防控制中心位于地下车库负二层,内设报警主机、联动控制器、消防广播、消防电话等。
地下负一、二层车库、 4号楼、5号楼设感烟报警探测器、联动模块、消防广播、手动报警按钮(带电话插孔)、消火栓启泵按钮、声光报警器等, 12号楼、13号楼设消火栓启泵按钮、联动模块,未设感烟报警探测器、消防广播、手动报警按钮等。
地下负一、二层车库报警系统主干线采用电缆桥架保护,支线采用预埋方式保护,控制中心与各塔楼的干线,采用电缆桥架保护方式保护,塔楼内竖井用桥架保护,各层设端子箱、模块箱,报警系统采用二总线通信方式,防排烟、正压送风、水泵、电梯等采用二总线及多线控制方式,防火卷帘采用二总线控制。
各线型按执行的报警设备而定。
2、喷淋系统:由设在地下车库负三层水泵房的两台XBD30/70-TH 喷淋泵提供喷淋灭火用水,消防水池水量为260.00 m3。
13号楼屋顶设屋顶水箱消防用水为18.00 m3,喷淋系统通过各报警阀向区域内的管网供水,每一防火分区设信号阀、水流指示器和末端试水装置,采用报警阀压力开关模块联动启动水泵的方式,喷淋头均采用DN15/68℃直立型喷淋头,DN100以上管道采用卡箍连接,DN80以下采用丝接。
3、报警联动控制:柴油发电机房的自动灭火系统的控制为探测器报警,现场启/停按钮、声光报警器和喷洒指示灯联动方式。
塔楼为探测器、手报等报警后启动正压风机、送风口、消防广播、电梯迫降的联动方式,车库为探测器、手报等报警,启动排烟风机、防火卷帘下降、切断非消防电源等联动方式。
如意路跨龙湖桥施工组织设计

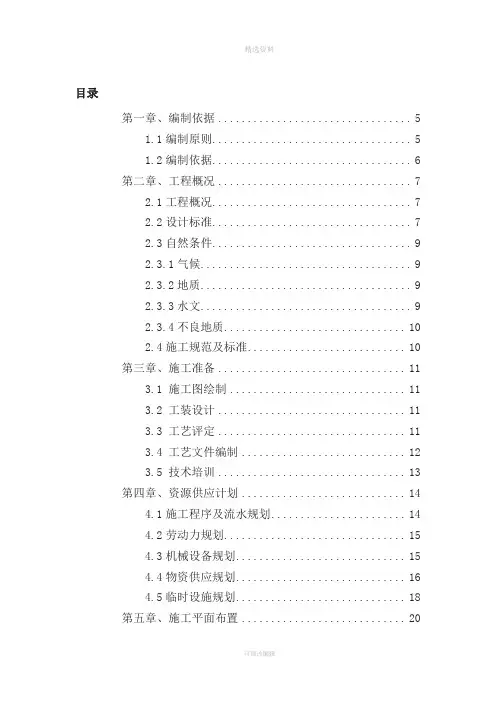

目录第一章、编制依据 (5)1.1编制原则 (5)1.2编制依据 (6)第二章、工程概况 (7)2.1工程概况 (7)2.2设计标准 (7)2.3自然条件 (9)2.3.1气候 (9)2.3.2地质 (9)2.3.3水文 (9)2.3.4不良地质 (10)2.4施工规范及标准 (10)第三章、施工准备 (12)3.1 施工图绘制 (12)3.2 工装设计 (12)3.3 工艺评定 (12)3.4 工艺文件编制 (13)3.5 技术培训 (14)第四章、资源供应计划 (16)4.1施工程序及流水规划 (16)4.2劳动力规划 (17)4.3机械设备规划 (18)4.4物资供应规划 (19)4.5临时设施规划 (21)第五章、施工平面布置 (22)5.1布置原则 (22)5.2布置依据 (22)5.3施工总平面布置 (22)5.3.1项目经理部驻地及职工驻地 (22)5.3.2工地试验室 (24)5.3.3施工临时便道 (24)5.3.4施工临时电力 (25)5.3.5施工临时给排水 (26)5.3.6钢筋加工场 (27)5.3.7材料堆放区 (27)5.3.8临时停车场 (27)5.3.9 安全文明标示 (27)第六章、分部分项工程主要施工方法与工艺要求 (29)6.1桩基工程施工工艺及技术措施 (29)6.2承台施工工艺及技术措施 (33)6.3墩台及盖梁施工工艺及技术措施 (36)6.4沥青混合料面层施工工艺及技术措施 (39)6.5钢箱梁施工工艺及技术措施 (46)6.6支座垫石浇筑及支座安装 (58)6.7桥面系施工方法、工艺及技术措施 (59)第七章、质量要求 (64)7.1质量目标及质量方针 (64)7.2质量保证体系 (64)7.3质量管理架构 (66)7.3.1质量管理组织机构 (66)7.3.2质量主管人员职责 (66)第八章、保证工程质量的技术措施 (69)8.1组织保证措施 (69)8.2制度保证措施 (69)8.3技术保证措施 (71)8.4物资保证措施 (72)8.4.1混凝土施工质量保证措施 (72)8.4.2钢筋施工质量保证措施 (75)8.4.3模板及支架质量保证措施 (75)8.4.4冬季施工质量保证措施 (76)8.4.5钻孔桩基础质量保证措施 (78)8.4.6钢箱梁焊接质量保证措施 (79)8.5质量检测和试验 (85)8.5.1工地试验室 (85)8.5.2仪器设备的配备 (85)8.5.3试验人员的配备 (86)8.5.4试验检测工作流程 (86)8.5.5检测和试验 (86)8.5.6检测和试验设备的控制 (88)第九章、保证工程安全的技术措施 (90)9.1冬季施工安全 (90)9.2夜间施工安全 (90)9.3支架施工安全 (90)9.4防洪防汛安全措施 (92)9.5安全用电措施 (93)9.6高空作业安全措施 (94)9.7起重机械安全措施 (95)9.8防火安全管理措施 (96)9.9道路交通安全措施 (97)9.10周边管线保护安全措施 (98)9.11机械设备使用安全技术措施 (99)第十章、保护环境措施及文明施工措施 (102)10.1环境保护方针及目标 (102)10.1.1环境保护方针 (102)10.1.2环境保护目标 (102)10.2环境保护体系 (103)10.3环境保护组织机构 (105)10.4环境污染控制措施 (105)10.4.1防止扰民措施 (106)10.4.2粉尘、扬尘污染控制措施 (106)10.4.3噪声污染控制措施 (107)10.4.4水污染控制措施 (109)10.4.5废水处理 (110)10.4.6水土保持措施 (110)10.4.7生态保护措施 (111)10.4.8景观和视觉保护措施 (111)10.4.9卫生防护措施 (112)10.5现场文明施工措施 (112)10.5.1现场防止扰民及民扰措施 (112)10.5.2施工排放污水控制措施 (114)10.5.3扬尘污染控制措施 (114)10.5.4施工现场材料加工及堆场管理制度 (115)10.5.5清洁施工现场及垃圾管理制度 (115)10.5.6拌和站文明施工要求 (117)10.5.7钢筋加工场文明施工要求 (117)第一章、编制依据1.1编制原则遵守设计图纸、文件和规范进行编制的原则:编制施工组织设计的过程中,严格遵守现行施工规范和质量检验标准,遵守设计图纸的要求。
龙湖西中桥施工组织设计-
目录第一章编制依据 (1)1.1施工合同 (1)1.2设计文件 (1)1.3应用的主要标准 (1)1.4应用的主要法规 (2)1.5其他 (3)第二章工程概况 (3)2.1基本情况 (3)2.2水文 (4)2.3工程地质 (4)第三章施工部署 (4)3.1施工部署原则 (4)3.2施工项目组织机构 (5)3.2.1组织机构设置说明 (5)3.2.2施工组织机构设置 (5)3.2.3项目经理部及主要岗位职责 (6)3.2.4 项目经理部部门职责 (11)3.3人员投入 (13)3.4 材料投入 (14)3.5施工机械设备投入 (17)3.6施工交通 (18)3.6.1对外交通干线 (18)3.6.2场内道路 (18)3.7施工用水 (18)3.8施工用电 (19)3.9施工通信 (19)3.10区建设和场区恢复 (19)3.11施工平面布置图 (20)第四章施工计划安排 (21)4.1概述 (21)4.1.1总工期要求 (21)4.1.2指导思想 (21)4.2施工进度安排 (21)4.3施工工期保证措施 (21)第五章主要施工方法 (23)5.1钻孔桩基础施工技术 (23)5.1.1工程概况 (23)5.1.2施工方法 (23)5.2桥台、地系梁施工工艺 (28)5.3桥墩施工工艺 (28)5.3.1墩柱模板安装.................................................................... 错误!未定义书签。
5.3.2钢筋工程............................................................................ 错误!未定义书签。
5.4盖梁施工....................................................................................... 错误!未定义书签。
龙湖会所施工组织设计.doc

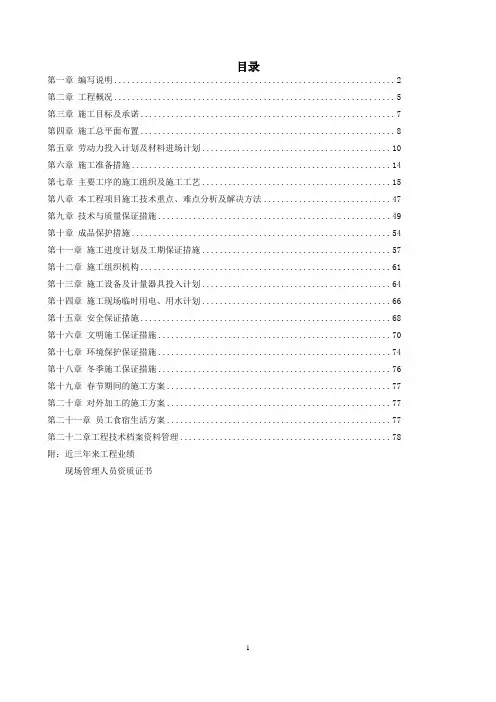

目录第一章编写说明 (2)第二章工程概况 (5)第三章施工目标及承诺 (7)第四章施工总平面布置 (8)第五章劳动力投入计划及材料进场计划 (10)第六章施工准备措施 (14)第七章主要工序的施工组织及施工工艺 (15)第八章本工程项目施工技术重点、难点分析及解决方法 (47)第九章技术与质量保证措施 (49)第十章成品保护措施 (54)第十一章施工进度计划及工期保证措施 (57)第十二章施工组织机构 (61)第十三章施工设备及计量器具投入计划 (64)第十四章施工现场临时用电、用水计划 (66)第十五章安全保证措施 (68)第十六章文明施工保证措施 (70)第十七章环境保护保证措施 (74)第十八章冬季施工保证措施 (76)第十九章春节期间的施工方案 (77)第二十章对外加工的施工方案 (77)第二十一章员工食宿生活方案 (77)第二十二章工程技术档案资料管理 (78)附:近三年来工程业绩现场管理人员资质证书编写说明1.1 编写依据1、《中华人民共和国建筑法》、《安全生产法》、《建设工程安全生产管理条例》、《建设工程质量管理条例》、建筑装饰行业标准以及其他有关法律法规。
2、国家现行的建筑装饰工程施工及验收规范,及郑州市现行有关规定。
3、****室内精装修及机电安装承包工程施工招标文件及补充文件通知。
4、本公司企业标准和质量保证体系。
5、本公司现有的施工力量、技术设备、施工经验及施工管理能力。
6、本公司在其他类似工程施工中总结的经验。
7、其他参考资料。
1.2 编制原则1、科学部署,统筹安排,保证重点,照顾一般。
2、强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,确保创优。
3、合理组织、平行、交叉、流水作业、力求均衡生产。
4、加强地质预报和灾害预报,保证工程和人身机械安全。
5、优化资源配置,实行动态管理。
6、精打细算,降低工程成本。
7、节约用水,节约用电。
8、协调各方关系,搞好文明施工。
【精品完整版】龙湖新壹城防火门工程施工组织织计方案
(此文档为word格式,下载后您可任意编辑修改!)龙湖·新壹城防火门工程专项施工方案编制人:审核人:编制日期:施工组织计划目录第一章、工程概况龙湖▪新壹城项目位于重庆市九龙坡区石桥铺,地块东侧为科园四路,西侧为科园三路,南侧为科园三街,科园二街从地块内穿过,区域位置优越,地块靠近石桥铺地铁站和歇台子地铁站,周边有多个公交车站,交通十分便利,本工程共由1、2、3、4#楼四栋高层建筑(1栋高层办公,1栋高层SOHO,2栋高层LOFT)和5#楼(为塔下的多层商业、配套用房)及地下车库构成。
建设单位:XXX地产发展有限公司;监理单位:XXX工程咨询有限公司;总承包单位:XXX建设(集团)有限公司。
我公司承建分项工程防火门制作、安装共计约1000余樘。
第二章、编制依据1.<<防火门新标准>> GB12955-20082.重庆龙湖恒卓地产发展有限公司提供的招标文件、各专业设计图纸(电子版)、工程施工技术标准等。
3.现行国家、省、市工程建设有关法律、法规、规范、规程、标准规定及相关工程施工的文件。
第三章、施工管理目标一、管理目标:1.工期目标:全面履行施工合同及对甲方的承诺,保证工期进度要求。
2.现场管理,目标:施工现场按重庆市文明安全工地标准进行布置和管理。
二、项目各岗位职责:总负责人:对工程全面负责。
在组织工程施工中建立工程项目,质量保证体系,确保资源充分配置。
做好质量审核工作。
在施工中认真执行施工组织设计。
组织质量检查和评定,制定措施,确保施工过程处于受控状态,工程质量达到合同要求,对工程的质量负全面责任。
技术负责人职责:在项目经理领导下,抓好质量管理的具体工作,实施施工中指定的各项技术质量措施,实现合同中承诺的工程质量目标,对工程质量负主要责任,负责施工过程中的技术交底,质量检查、检验,试验等级评定的组织和具体工作,保证施工过程始终处于受控状态。
工长职责:在项目经理和技术负责人的领导下,负责施工栋号的施工和质量工作。
龙湖一品施工组织设计
目录第一章编制依据及说明: (1)1.1 编制依据: (7)1.2 编制说明: (7)第二章工程概况 (8)1.1 建筑设计总体概况 (8)1.2 结构设计概况 (10)第三章施工部署 (13)1.1 施工组织 (13)1.2 总体施工顺序 (16)1.3 工程管理目标 (17)1.4 施工准备 (17)1.5 施工现场布置 (20)1.6 施工用电 (20)1.7 施工用水布置 (23)1.8 施工临设布置 (24)1.9 塔吊布置 (25)1.10 塔吊安装 (25)第四章主要分部分项工程施工方案 (25)1.1 土方工程 (25)1.2 钢筋工程 (26)1.3 模板工程 (34)1.4混凝土工程 (38)1.5砌筑工程 (41)1.6水泥砂浆楼地面装饰工程 (42)1.7内墙面装饰工程 (44)1.8外墙抹灰及贴面砖工程 (46)1.10屋面防水工程 (47)1.11脚手架工程 (50)第五章季节性施工保证措施 (53)1.1 雨季施工措施 (53)1.2 冬期施工措施 (53)1.3 夏季高温季节施工 (53)第六章应用综合网络技术,科学合理安排施工进度 (53)1.1 施工进度计划表 (54)1.2 施工网络计划(详见施工网络计划) (54)1.3 计划保证 (54)1.4 组织保证 (56)1.5 经济保证 (56)1.6 制度保证 (56)1.7 装备保证 (57)1.8 技术保证 (57)1.9 利用新技术、新工艺提高工作时效 (57)第七章质量控制方案 (58)1.1 质量控制 (58)1.2 工程质量措施 (58)1.3 管理职责 (60)1.4 材料采购进场质量检查程序 (61)1.5 施工过程质量检查程序 (62)1.6 掺外加剂 (64)1.7调整配合比结构,降低砼收缩量 (64)1.8加强地下室外墙砼的早期合理养护 (64)第八章安全及文明措施 (66)1.1 安全管理目标 (67)1.3 安全管理措施 (67)1.4 安全管理及安全保证体系 (67)1.5 安全教育 (68)1.6 施工用电安全技术措施 (69)1.7 “三宝”、“四口”安全防护措施 (72)1.8 机械设备安全技术措施 (74)1.9 安装工程安全生产保证措施 (75)第九章文明施工措施 (77)1.1 文明施工措施 (77)第十章环境卫生及消防保卫措施 (80)1.1 安全消防措施 (80)1.2 水污染的保护措施 (81)1.3 大气污染的保护措施 (81)第十一章施工配合与协调措施 (81)第十二章施工计划网络图 (84)施工现场平面图 (84)第十三章水电设备安装施工方案 (84)第一章编制依据及说明1.1 编制依据:1、龙湖一品7#、10#楼工程施工招标文件。
龙湖施工组织设计
目录第一节编制说明 (5)1.1编制依据 (5)1.2主导思想 (5)1.3施工组织的要求 (5)1.4编制原则 (5)1.5编制内容 (6)1.6质量承诺 (6)第二节工程概况 (6)2.1工程位置及建筑物级别 (6)2.2计划工期 (7)第三节施工总体布置 (8)3.1概述 (8)3.2施工交通布置 (8)3.3混凝土拌和制浆系统 (9)3.4施工风水电及通讯系统 (9)3.5生活设施 (9)3.6施工用地一览表 (9)第四节施工进度计划 (10)4.1编制依据 (10)4.2工程形象进度 (10)第五节施工现场组织机构和资源配置 (10)5.1施工管理体系 (11)5.2施工组织机构(附后) (13)第六节施工导流和安全度汛 (15)6.1施工导流 (15)6.2基坑排水 (15)6.3施工期安全度汛 (15)第七节土方开挖 (17)7.1概况 (17)7.2开挖 (17)第八节土方填筑工程 (23)8.1填筑主要工程项目 (23)8.2填筑施工 (23)8.3质量检查和验收 (28)8.4质量保证措施 (29)8.5安全保证措施 (30)第九节混凝土工程 (31)9.1混凝土配合比 (31)9.2施工方案 (31)9.3混凝土施工工艺 (32)9.4混凝土温控与防裂措施 (33)9.6混凝土施工安全保证措施 (35)第十节砌体工程 (40)10.1概述 (40)10.2材料 (40)10.3施工方法 (41)10.4冬季施工 (42)10.5质量检查和验收 (43)10.6质量、安全保证措施 (44)第十一节金属结构及启闭机械一期埋件工程 (46)11.1材料和外购件 (46)11.2一期埋件(插筋)的制作 (47)11.3一期埋件(插筋)的安装 (53)第十二节金属结构及启闭机械的安装和调试 (56)12.1安装工作项目 (56)12.2设备安装程序及其工艺要求 (56)12.3平面闸门的安装 (61)12.4人字闸门的安装 (63)12.5液压启闭机的安装和调试 (69)第十三节景观工程 (73)13.1概述 (73)13.2栈道混凝土施工 (73)13.4栏杆安装 (73)第十四节雨季、冬季施工措施 (74)14.1雨季施工措施 (74)14.2冬季施工措施 (74)第十五节质量、安全、工期保证措施 (76)15.1质量保证措施 (76)15.2安全保证措施 (77)15.3工期保证措施 (79)第十五节文明施工与环境保护 (81)15.1文明施工 (81)15.2环境保护 (81)第一节编制说明1.1 编制依据(1)依据《邯郸市滏阳河城区段通航一期应急工程(河道部分)龙湖公园船闸工程》(合同编号:HDFYHTH—SG02)招标文件、图纸及有关答疑文件。
龙湖二期施工组织设计
根据本工程质量要求,施工现场的特点以及公司长期形成的管理制度,在该工程施工过程中,公司将在人、财、物上合理组织,科学管理。
第一节工程管理机构一、公司对本工程项目施行“项目法”施工,建立以公司经理总体控制工程施工,项目经理全权负责该工程的经营、技术、质量、进度和安全等管理工作,由公司总工程师及有关科室组成项目保证机构,直接对项目部进行对口管理。
二、项目部劳务层公司拟定项目经理具体管理,采用操作能力强,技术高,精干的施工队伍作为项目部的劳务层,项目部所有作业班组在持证上岗,优化组合的基础上,实行整建制调动,以增强施工实力。
第二节项目班子组成及岗位责任项目经理经济师——全面负责工程施工实施的计划决策、组织指挥、协调等经营管理工作,承担经营管理责任,终身负责工程质量管理。
技术负责人高级工程师——负责工程技术、质量管理工作,终身负责该项目的技术、质量管理。
项目副经理工程师——负责项目施工生产、安全管理工作,终身负责项目的施工质量。
项目副经理工程师——负责项目的材料、设备、设施及后勤、供应管理工作。
项目施工总工长工程师——专职专责负责项目的现场施工管理及施工技术质量、安全工作,对施工质量终身负责。
项目技术主管工程师——专职专责负责该项目的图纸会审、施工方案、施工技术,并负责施工技术、质检等资料、档案的管理工作。
项目质检主管工程师——专职专责负责质量检查、验收、签证,对工程施工质量终身负责。
项目安全主管工程师——专职专责负责该项目的现场施工安全及文明生产的管理工作。
项目财务主管会计师——负责该工程的财务管理工作。
项目材料主管工程师——专职专责负责各种材料的采购、供应及材料保证管理工作。
项目预算(计划)主管经济师——负责该工程的预(决)算、及材料、资金计划管理工作。
第二章工程概况第一节工程名称及有关单位1、工程名称:龙湖南岸旧城改造二期工程安置小区(第I标段)2、建设单位:吉安县城市开发有限责任公司3、设计单位:吉安县建筑勘察设计院4、施工单位:武汉市某某建筑安装公司5、监理单位:江西省恒信建设工程监理咨询有限公司第二节设计概况本工程位于吉安县城东昌路;建筑总面积:楼地上12349.9平方米,建筑基底总面积:1982.4平方米;本工程为三类多层住宅楼,耐火等级为二级,合理使用设计年限为50年;建筑层数地上为6层;建筑高度为18.4米,结构体系为混合结构。
龙湖文馨苑景观绿化工程施工组织设计
目录第一章项目概况及总体设想第一节工程概况第二节本工程建设总体设想第三节编制依据第二章施工现场平面布置和分区图第一节总体思路第二节施工现场平面的布置第三节施工现场临时用电布置第四节施工现场用水布置第五节施工现场平面管理第三章施工总进度计划及保证措施第一节计划安排的原则第二节保证施工进度的措施第四章施工技术方案第一节绿化部分施工方案第二节土建工程施工方案第三节水电安装工程第四节季节性施工措施第五章项目实施的重点、难点分析及解决方案第六章劳动力、机械设备和材料投入计划第七章施工组织管理网络第一节施工现场管理机构第二节项目经理部各人员的职责和管理体制第三节项目管理机构人员配置(详见表3)第八章保证工程质量措施第一节建立高效能的项目经理部第二节主要环节的质量控制第九章安全施工的技术措施及承诺第十章文明施工措施及承诺第十二章施工现场安全与环保措施第十一章确保工期的措施第十三章地下管线及其它地上、地下设施的加固措施第一章项目概况及总体设想第一节工程概况我公司在详细阅读分析了龙湖·文馨苑景观绿化工程施工招标文件及其补充答疑相关资料的所有内容,并对本工程的现场进行充分的调查后,依据我公司的技术能力、施工经验、人员情况以及投标承诺,本着科学、合理、高效的原则编制了本次工程施工组织设计。
1.基本情况1.1工程名称(全称):龙湖·文馨苑景观绿化工程1.2施工地点:江宁科学园2.工程特点2.1工期:60天2.2质量:符合国家质量验收标准第二节本工程建设总体设想如我公司有幸中标,在本工程的建设中将充分发挥本公司技术优势和施工经验,科学组织施工作业程序,精心施工,坚持“科学规范管理,保持技术领先,创建园林精品,不断满足客户需求”的质量方针,严格履行合同。
以一流的项目管理,一流的工程质量,一流的安全生产与文明施工,一流的效率,一流的服务圆满完成工程任务。
就质量、工期、安全、服务等有如下设想:1.质量目标我公司为国家二级古建、园林绿化企业且通过了IS0900l:2000版质量认证体系认证的,根据IS09001:2000版质量认证体系的要求公司制定了以下目标:公司质量方针:科学规范管理,保持技术领先,创建园林精品,不断满足客户需求。
夏津县龙湖小区保障性住房20#住宅楼施工组织设计
施工组织设计工程名称:夏津县龙湖小区保障性住房20#住宅楼建设单位:夏津县银夏房地产开发有限公司设计单位:山东省城乡规划设计研究院施工单位:德州德志建筑有限公司编制人:李青兰目录第一章编制依据及工程概况一、编制依据----------------------------------------------------------2二、工程性质和作用----------------------------------------------------2三、工程施工难点和现场施工条件----------------------------------------4四、气候条件----------------------------------------------------------5五、工程目标----------------------------------------------------------5 第二章施工准备工作一、组织准备----------------------------------------------------------5二、施工现场管理人员岗位职责及分工------------------------------------5三、技术准备----------------------------------------------------------9四、现场准备----------------------------------------------------------10五、劳动力、材料及机械设备投入计划及保证措施--------------------------21 第三章主要分部分项施工方案第一节测量工程-------------------------------------------------------25 第二节土方工程-----------------------------------------------------27 第三节混凝土工程-------------------------------------------------28 第四节模板工程---------------------------------------------------33 第五节钢筋工程---------------------------------------------------35 第六节防水工程---------------------------------------------------43 第七节砌体工程---------------------------------------------------44 第八节装修工程施工方案-------------------------------------------48 第九节水电安装工程-------------------------------------------------52 第十节外墙保温工程------------------------------------------ -----52 第十一节脚手架施工方案----------------------------------------------54 第四章质量保证措施一、质量目标----------------------------------------------------------55二、质量控制标准------------------------------------------------------56三、质量保证体系------------------------------------------------------56四、建立质量检查制度--------------------------------------------------56五、工程质量保证措施--------------------------------------------------57六、成品保护措施------------------------------------------------------58 第五章施工进度计划及保证措施-----------------------------------------58 第六章施工安全措施计划-------------------------------------------------60 第七章环境保护与文明施工计划及措施-------------------------------------66 第八章降低成本措施---------------------------------------------------69 第九章冬、雨季及农忙季节施工措施------------------------------------70 第十章成品保护方案及措施--------------------------------------------78 第十一章新工艺技术创新应用及合理化建议-------------------------------87 第十二章施工重点、难点及质量通病防治措施------------------------------87 第十三章环境职业健康措施----------------------------------------------89 第十四章分户工程质量验收----------------------------------------------93 第十五章竣工验收------------------------------------------------------95质量保证体系-------------------------------------------------------- ----97安全保证体系-------------------------------------------------------- ----98组织网络图---------------------------------------------------------- ----99附表一:拟投入本工程的主要施工设备表------------------------------- ----100附表二:拟配备本工程的试验和检测仪器设备表------------------------- ----101施工试验计划------------ -----------------------------------------------102附表三:劳动力计划表------------ ---------------------------------------103附表四:施工进度计划横道图------------ ---------------------------------104 附表五:施工总平面图------------ ---------------------------------------105 附表六:临时用地表------------ -----------------------------------------106第一章、编制依据及工程概况一、编制依据1、建设单位提供的建筑专业施工图、结构专业施工图、电气专业施工图、暖通空调专业施工图及给排水专业施工图。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1施工组织设计
1.1施工条件分析
1.1.1工程概况
济南市鹊山龙湖水库位于天桥区北展宽区内,北展宽区南起天桥区黄河北大堤,北至黄河北展大堤,东起104国道,西至德州市李家岸总干渠,为新建平原调蓄水库。
水库围坝长14.62km,水库总库容5001.8万m3,设计蓄水位28.99m,死水位21.00m。
主要建筑物包括水库围坝、沉沙池、1#取水泵站、2#出库泵站、节制闸、入库涵洞。
各单项工程规模、设计标准及设计指标等详见本报告其他章节及设计附图。
主体工程主要工程量详见表9-1-1。
1.1.2地形、地貌与工程地质
鹊山龙湖水库工程场区地貌单元上属黄河下游冲积平原,地势平缓。
库区内地势低洼,地势由西向东微倾;平均高程23.2~24.8m,场区水渠、干沟及湖塘遍布。
在围坝坝基及坝基附近开挖范围内土层自上而下主要分为:①层砂壤土:黄褐色、灰黄色,湿~饱和,土质均一,有振动淅水现象,呈松散状态,局部地段夹有粉砂及裂隙粘土透镜体。
该层分布厚度0.80~2.60m,层底高程20.80~24.27m。
①-1层粉砂:浅黄色,饱和,松散,砂质均一,质纯,分布于桩号5+000~7+250,层厚0.60~1.80m,层底高程20.99~21.40m。
在沉沙池围堤堤基及堤基附近开挖范围内土层自上而下主要分为:①层砂壤土:黄褐色、灰黄色,湿~饱和,土质均一,有振动淅水现象,呈松散状态,夹有裂隙粘土透镜体。
该层分布厚度0.80~2.70m,层底高程21.97~24.27m。
②层壤土:浅灰色、灰褐色,软塑,粉粒及粘粒含量极为不均,土质不均,结构疏松,层厚0.50~1.50m,层底高程20.80~22.41m。
1#取水泵站主厂房基坑开挖底高程为20.96m,开挖范围内土层主要分为:①层砂壤土:黄褐色、灰黄色,湿~饱和,土质均一,该层分布厚度1.20~2.50m,层底高程21.82~24.03m。
②层壤土:浅灰色、灰褐色,软塑,该层分布连续,层厚0.50~1.70m,层底高程21.32~22.20m。
③层砂壤土:黄褐色、灰黄色,饱和,土质均一,该层分布层厚2.00~3.70m,层底高程18.50~19.73m。
2#出库泵站主厂房基坑开挖底高程为17.3m,开挖范围内土层主要分为:①层砂壤土:黄褐色、灰黄色,湿~饱和,厚度2.10~2.50m,层底高程21.60~22.09m。
②层壤土:浅灰色、灰褐色,软塑,层厚0.50~0.60m,层底高程20.40~20.99m。
③层砂壤土:黄褐色、灰黄
色,饱和,土质均一,层厚4.00~4.20m,层底高程16.40~16.69m。
入库涵洞基坑开挖底高程为23.0m,开挖范围内土层主要分为:
①层砂壤土:黄褐色、灰黄色,湿~饱和,土质均一,该层厚度2.30~
2.50m,层底高程21.60~22.30m。
节制闸基坑开挖底高程为23.0m,①-1层壤土:黄褐色,可塑,土质均一,结构疏松,分布厚度 1.00~1.20m,层底高程22.50~22.90m。
①层砂壤土:黄褐色、灰黄色,湿~饱和,土质均一,分布厚度1.20~1.40m,层底高程21.30~21.60m。
综上所述,本工程挖填深度控制范围内土方均为砂壤土和壤土,按一般工程土类分级标准,挖填土方属Ⅱ类土。
1.1.3水文地质
工程区内地下水位埋深一般0.80~1.50m,高程22.67~24.00m,地下水按其埋藏条件与含水层性质不同,可分为第四系孔隙潜水及孔隙~裂隙潜水。
前者主要赋存于砂壤土及浅埋古河道粉细砂中,透水性较均一,渗透系数一般为0.95~19.87m/d,属中等透水性;第四系孔隙~裂隙潜水主要赋存于裂隙粘土中,裂隙呈网状发育,裂隙宽0.1~2.0cm,层厚一般0.3~2m,裂隙多被砂壤土、粉土充填,裂隙连通性较好,但发育不均一,透水性强弱不一,裂隙较为发育者渗透系数可达0.16~17.3m/d,透水性与中细砂、中砂相似,属中等~强透水性,不发育者一般小于0.05m/d,属弱透水层。
各含水层间互相串通,水力联系密切。
区内地下水补给来源主要是河水及大气降水,排泄出路主要为蒸
发和向下游缓慢径流,在洼地处常形成沼泽化等现象。
由于黄河侧渗补给,地下水水质较好,地下水水化学类型一般为重碳酸——钙、镁型淡水或重碳酸——钠、钙型淡水,其矿化度一般为0.3~0.7g/l,硫酸根离子含量3.85~131.95mg/l,无侵蚀性CO2,对混凝土无腐蚀性。
1.1.4水文气象
区内属暖温带半湿润季风气候。
春季干燥少雨,多西南风,夏季炎热多雨,秋季天高气爽,冬季严寒干燥,多东北风。
多年平均降雨量666mm,年最大降雨量为1160mm,最小降雨量为320.7mm,降雨年内分配不均,6月至9月为汛期,占全年降雨量的75.6%,有连续丰水、连续枯水和丰枯变化悬殊的特点。
多年平均气温14.3℃,极端最高气温42.4℃,极端最低气温-19.7℃。
多年平均结冰天数为86.7d,多年平均降雪天数为9.3d,多年平均积雪天数为14.7d,最大积雪厚度为19cm,多年平均日照时数为2737.3h,全年无霜期为218d,年主导风向为西南、东北风,最大风速27.0m/s。
多年平均陆上水面蒸发量为1300mm。
考虑到降雨、低温等对工程施工的影响,本工程年施工天数约250天。
1.1.5施工交通
水库周围对外交通便利,308国道在水库北面通过,104国道在水库东面通过,101省道在水库西面通过,邯济铁路紧靠水库东围坝通过,309国道西北至东南向穿过水库,水库以北1km处为北展宽堤,
水库附近还有多条县乡级公路,以上道路相互交叉连接,施工机械和料物均可通过以上道路直达施工现场。
1.1.6施工供电
本工程主要用电负荷为场区照明、施工排水、机械修配、砼与砂浆拌制、钢木加工、砼垂直运输与浇筑、设备安装、生活区用电、砼搅拌桩等。
经估算,本工程高峰期用电负荷约为600KV A。
施工用电采用电网电与自发电相结合的方式。
电网电结合永久供电方式解决,永久供电电源取自1#取水泵站附近的10kv高压线,主体工程施工前首先自10kv高压线接线至1#取水泵站附近设置的临时变压器,然后利用永久供电工程架设的10KV高压线路向各主要施工用电点供电。
由于水库围坝施工线路较长,部分项目距电源较远,且用电量少,单独架设供电线路投资高,因此选用柴油发电机组供电。
1.1.7施工供水
库区南临黄河和鹊山水库的沉沙池,可以保证施工用水需要。
另外,根据地质报告,本区地下水为孔隙潜水和裂隙潜水,水质较好,因此也可以利用地下水作为施工用水。
施工现场需设置供水泵、进出水管、控制设备及小型供水塔等组成的供水系统,以保证工程施工供水。
根据当地村庄生活用水情况,确定采用打深井抽取地下水来解决生活用水。
1.1.8主要材料供应
钢筋、钢材等在济南钢铁厂购买,运距约40km。
水泥在山东水
泥厂购买,运距约55km。
其他建筑材料可直接自济南市建筑材料市场购买。
1.2料场规划
1.2.1土料场储量
鹊山龙湖水库筑坝土料限于坝内取土,库内料场可采面积约为569.74万m2,沉沙池筑堤土料在沉沙池内取土,可采面积约为68.89万m2,库区总体地势低平,坑塘遍布,地面高程一般23.40~25.20m。
区内地下水位埋藏较浅,勘探期间水位埋深0.50~1.50m,高程24.00~22.50m。
按设计要求,围坝填筑量约为235.73万m3,折自然方277.33万m3,沉沙池(含隔堤)填筑量约为48.85万m3,折自然方57.47万m3。
根据设计方案,水库内下挖深度 4.00m(包括库区清表),库内可采面积约为569.74万m2,总挖方量2278.96万m3(多为水下取土),表层耕植土按0.3m计,去除表层耕植土175.29万m3,剩余2103.67万m3。
考虑到库内坑塘发育,按0.8的系数打折后,库内可用土料1682.94万m3,其中水上储量318.38万m3,水下1364.56万m3。
沉沙池内下挖深度2.00m(包括清表),可采面积约为68.89万m2,料场土料储量137.78万m3,考虑到库内坑塘发育,库内可用土料96.51万m3。
以上土料总储量1779.45万m3,为设计填筑量(284.58万m3)的6.25倍,满足《水利水电天然建筑材料勘察规程》SL251-2000关于勘察储量不得少于设计需要量3.0倍的要求。
库内料场地层均为第四系全新统黄泛冲积层,岩性以砂壤土为。
