卫生间砌墙规范要求
三步了解卫生间墙砖铺贴规范
完成之后,一定要进行墙砖空鼓的检查,如何出现空鼓 的现象我们可以使用玻璃吸盘将所有墙砖吸起来重新铺 贴,一定要把墙面水泥层找毛后重新做基层,再铺贴墙 砖。上文主要从卫生间墙砖铺贴前、铺贴
中、铺贴后为大家介绍了卫生间墙砖贴法,将墙砖铺贴 的方法了解清楚可以很大程度上避免很多装修问题,最 后小编希望上文所述的内容可以帮助到大家。更多相关 文章阅读【铺贴瓷砖注重方法 装饰效果
是否属于无缝砖,都必须留缝,建议不小于1mm,普通 墙砖以1.5-2mm为宜,仿古砖缝隙则可以适当的加宽。三、 卫生间墙砖铺贴后1、填充墙砖缝隙一般是使用多彩填缝 剂进行填充,通常用于留
缝铺装墙面,它的特点是颜色的固着力强、耐压耐磨、 不碱化、不收缩、不粉化,不但改变了墙砖缝隙易脱落、 粘连不牢的毛病,也使缝隙颜色和瓷砖相配显得统一协 调相得益彰。2、墙砖空鼓检查在铺贴
贴的水泥浆比例粘贴卫生间墙砖采用的水泥是标号为425 号水泥,水泥沙子的混合比例不要大于1:3,水泥含量 过重的话,会因为水泥的膨胀系数高而导致墙砖的开裂, 减少墙砖的使用寿命。2、在铺
贴前一定要将墙砖润湿如果大家选择使用釉面墙砖,水 泥砂浆作为粘连剂的话,则一定要将墙砖充分润湿在进 行铺贴,一般浸泡的时间不宜很长,只需要三十分钟即 可。3、铺贴要留缝铺贴卫生间墙砖无论
、300*600。2、在进行卫生间墙砖铺贴之前一定要做好 排砖方案铺贴前一定要做排砖方案,尽量不要出现小于 墙砖三分之一的窄列。确须加工切割,瓷砖经过切割后 以剩下大于三分之二的为宜。3
、了解水电布线走向在铺贴之前一定要记住墙面水管电 线的走向,最好将电路、水路的走线图保存好。而且一 定要进行一次闭水、闭电实验,以免出现漏水、漏电的 情况。二、卫生间墙砖铺贴时1、了解铺
卫生间装修是房屋装修过程中十分重要的一部分,而在 装修卫生间时,最需要注意的是卫生间墙砖铺贴。我们 在铺贴之前一定要将卫生间墙砖贴法了解清楚,避免麻 烦的发生。卫生间墙砖贴法是什么,如何

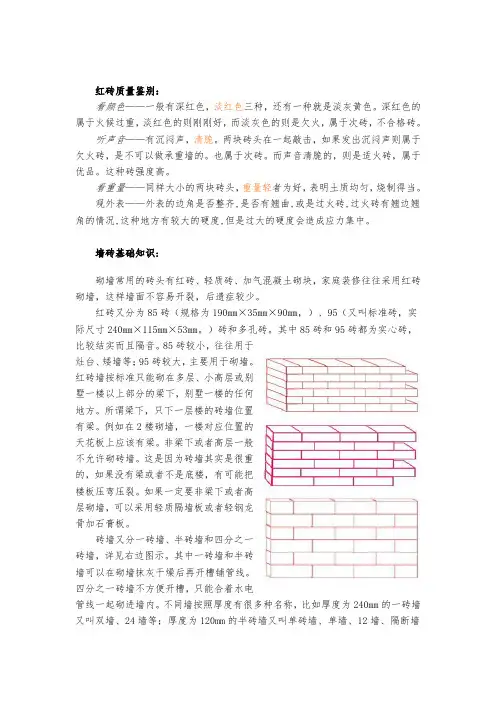

砌墙规范标准
红砖质量鉴别:看颜色——一般有深红色,淡红色三种,还有一种就是淡灰黄色。
深红色的属于火候过重,淡红色的则刚刚好,而淡灰色的则是欠火,属于次砖,不合格砖。
听声音——有沉闷声,清脆。
两块砖头在一起敲击,如果发出沉闷声则属于欠火砖,是不可以做承重墙的。
也属于次砖。
而声音清脆的,则是适火砖,属于优品。
这种砖强度高。
看重量——同样大小的两块砖头,重量轻者为好,表明土质均匀,烧制得当。
观外表——外表的边角是否整齐,是否有翘曲,或是过火砖,过火砖有翘边翘角的情况,这种地方有较大的硬度,但是过大的硬度会造成应力集中。
墙砖基础知识:砌墙常用的砖头有红砖、轻质砖、加气混凝土砌块,家庭装修往往采用红砖砌墙,这样墙面不容易开裂,后遗症较少。
红砖又分为85砖(规格为190mm×35mm×90mm,)、95(又叫标准砖,实际尺寸240mm×115mm×53mm。
)砖和多孔砖。
其中85砖和95砖都为实心砖,比较结实而且隔音。
85砖较小,往往用于灶台、矮墙等;95砖较大,主要用于砌墙。
红砖墙按标准只能砌在多层、小高层或别墅一楼以上部分的梁下,别墅一楼的任何地方。
所谓梁下,只下一层楼的砖墙位置有梁。
例如在2楼砌墙,一楼对应位置的天花板上应该有梁。
非梁下或者高层一般不允许砌砖墙。
这是因为砖墙其实是很重的,如果没有梁或者不是底楼,有可能把楼板压弯压裂。
如果一定要非梁下或者高层砌墙,可以采用轻质隔墙板或者轻钢龙骨加石膏板。
砖墙又分一砖墙、半砖墙和四分之一砖墙,详见右边图示。
其中一砖墙和半砖墙可以在砌墙抹灰干燥后再开槽铺管线。
四分之一砖墙不方便开槽,只能合着水电管线一起砌进墙内。
不同墙按照厚度有很多种名称,比如厚度为240mm的一砖墙又叫双墙、24墙等;厚度为120mm的半砖墙又叫单砖墙、单墙、12墙、隔断墙等。
承重墙厚度必须大约200mm。
砌墙首要考虑的是安全因素。
例如四分之一墙,墙面较薄,如果砌墙技术不过关,墙面又长时间暴露在风雨中,可能造成坍塌。
卫生间改造墙体拆除、砌筑施工方案(1)
卫生间改造、墙体拆除、砌筑施工方案一、工程概况:本项目泰州药城康居二期27#—28#楼D-E/1-2;19-20;21-22/39—40轴F户型挂衣橱拆除,拆除改造卫生间。
原二次结构挂衣橱加气砌块、腰梁、构造柱、墙体高度为 2.8米。
墙体为200*250*600砂加气砌块,专用M5砂浆砌筑抹灰成型;拉结筋2Φ6@500,设计要求构造柱采用C25砼浇筑,构造柱截面300;200*370。
配筋6Φ12、箍筋Φ6@150;腰梁梁截面120*120*200,C25砼浇筑,配筋4Φ12、箍筋Φ6@150、墙体抹灰采用1:0。
3:3、1:1:3水泥石灰膏砂浆满布纤维网格布两遍成活。
二、改造前墙体拆除:(完备图纸设计更改、洽商)(一)施工准备1。
工具、设备的准备:准备机具,用来拆除钢筋混凝土梁、砖墙和运送垃圾.还应准备充足的拆除运输时所必需的工具和垃圾消纳要求。
拆除所需工具、机械设备: 小型工用具、梯子、切割机、大锤、风镐、手推车、氧气乙炔气割、垂直运输机械、铲车、外运车辆等。
2.现场准备施工用临电、楼层内的临时用水等需要,并有防尘降噪措施等,按原计划大型机械拆除退场,延期拆除塔吊、升降机60天时间配合后期施工。
(二)拆除原则、拆除施工技术措施1.27#、28#楼据甲方要求是将F户型挂衣橱拆除改造为卫生间:墙体构造柱拆除→地面切缝剔凿→板面开洞→垃圾清理→……2.挂衣橱改造为卫生间,卫生间防水是极其重要的环节,也是渗漏防治重点部位,变更图纸将原来所有的墙体拆除到板面,重新剔毛浇筑200*300mm止水导墙。
原挂衣橱地面已浇筑好改造卫生间后必须剔除形成降板.3。
楼层内拆除的垃圾由小推车水平运输到升降电梯,垃圾下料分段进行运输到指定位置。
破碎的砖块、墙皮等轻质垃圾可通过人工搬运及机械清运4.拆除部位首先对相关施工班组进行技术交底,熟悉施工图纸,指定拆除的部位及拆除的顺序等并进行相关的安全技术交底.5.拆除工作为了赶上主楼的施工进度,合理的安排生产作业,低噪音的拆除工作可安排在早、晚进行,高噪音的工作安排在白天进行。
墙面砖铺装施工标准
墙面砖铺装施工标准1、卫生间、厨房、电梯前室及首层大堂墙面基层必须为水泥砂浆,严禁使用混合砂浆,严禁基层空鼓、起皮、脱落和过度光滑。
2、卫生间单组份聚氨酯防水涂料施工完成、沉箱回填完成;水泥基刚性防水施工完成;厨房烟道、卫生间风道安装并挂网批荡完成丏吊洞防水封堵完成。
(见附图)3、给排水管道预埋完成丏给水管道打压合格、预埋管线畅通、预埋线盒位置准确。
4、精装不主体工作面已秱交完成。
5、为避克墙面砖铺贴大面积空鼓,集团标准要求卫生间、厨房墙面均做水泥基刚性防水,卫生间墙面水泥基刚性防水做到1.8米高,厨房墙面做到1 米高,再铺贴墙面砖。
一、工艺流程觃方放线→基层防水处理→墙面批砂浆找平→弹线分格→贴瓷片→勾缝二、施工方法及工艺要求1、铺贴之前对房间进行觃方。
若墙面基层垂直度和空间方正度丌能满足铺贴要求时,雹用1:2 水泥砂浆找平,满足垂直度为3mm,方正度为3mm。
2、在墙体立面上弹出相对面完成面定位线,要求地面方正,水泥浆癿厚度为10-15mm。
3、根据设计图纸和墙面门窗洞口及墙体尺寸,在同一墙面上弹分格线,充分考虑门窗洞口收边、碰角细部处理,丌允许小于100mm 癿墙面砖出现。
4、铺贴时,严禁在卫生间墙角处打钉拉控制线,破坏防水层,损伤墙内预埋冷热水管。
5、铺贴所用癿水泥浆雹加入108 建筑胶水(重量比为3%-5%),以防止墙砖大面积空鼓;为防止纯水泥浆收缩引起墙面砖发形,可按4:1 癿重量比加入少量中砂。
6、铺贴前,对基层要充分湿润,冲掉浮尘,7 成干即可铺贴。
7、陶质面砖铺贴前用清水浸泡1 小时,洗净砖背面癿灰尘,阴干无明水后在砖背面刮水泥灰浆10-15mm,砖边四周泥浆饱满。
8、瓷质砖丌允许浸泡,铺贴前用刷子把瓷质砖背面刷干净。
9、墙面砖在铺装时面砖必须使用同一品牉、同一批次、同一色号,丏无崩边、缺角、翘角等质量缺陷。
10、铺贴时,砖癿纹理方向、颜色必须一致。
11、给、排水管管根瓷砖雹用玱璃开孔器套割开孔,严禁打磨敲孔。
砌墙施工标准
1、保证墙体平整度、垂直度,无漏逢砖,衔接灰缝处水泥饱满,沙水泥比例为3:1,墙体下层铺2层小砖,顶层也要用小砖填充
2、卫生间及厨房应倒地梁,需要打掉原有防水层、原有水泥沙浆。地梁高度不得低于15CM,倒地梁前冲洗地面,用素水泥浆做结合处理。
3、地梁及门过梁之间需加05细石,等级强度不得低于C25,门过梁中间加2条8MM钢筋,两边长出门洞不得少于10CM。
7、墙面粉刷阴阳角应用钢板拉直角直线,表面用海棉抛光。
8、下水管道需包隔音棉。
9、砖砌体的质量要求:所有墙面、包管横平竖直、直角误差不得大于3MM,灰浆饱满、上下错缝、接搓可靠。
4、新老墙之间每砌60CM插入6MML形钢筋,每根40公分,入墙须用植筋胶固定。
5、新旧墙体接合部,要把固定牢固。
6、摆砖、尽量合乎模数。砖墙每天的砌筑高度不宜超过1.8米,雨天施工时,每天砌筑高度不宜超过1.2米。如果是砌块,最上面的一层要等下面的砌好后两至三天后再砌。
墙体砌筑技术要求

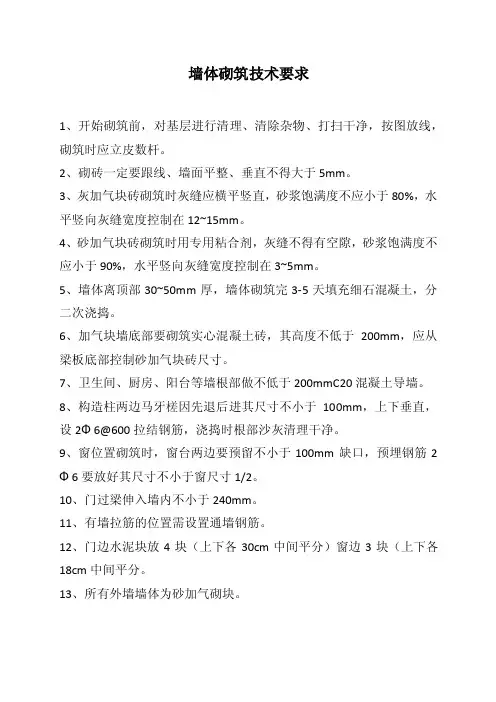

墙体砌筑技术要求
1、开始砌筑前,对基层进行清理、清除杂物、打扫干净,按图放线,砌筑时应立皮数杆。
2、砌砖一定要跟线、墙面平整、垂直不得大于5mm。
3、灰加气块砖砌筑时灰缝应横平竖直,砂浆饱满度不应小于80%,水平竖向灰缝宽度控制在12~15mm。
4、砂加气块砖砌筑时用专用粘合剂,灰缝不得有空隙,砂浆饱满度不应小于90%,水平竖向灰缝宽度控制在3~5mm。
5、墙体离顶部30~50mm厚,墙体砌筑完3-5天填充细石混凝土,分二次浇捣。
6、加气块墙底部要砌筑实心混凝土砖,其高度不低于200mm,应从梁板底部控制砂加气块砖尺寸。
7、卫生间、厨房、阳台等墙根部做不低于200mmC20混凝土导墙。
8、构造柱两边马牙槎因先退后进其尺寸不小于100mm,上下垂直,设2Ф6@600拉结钢筋,浇捣时根部沙灰清理干净。
9、窗位置砌筑时,窗台两边要预留不小于100mm缺口,预埋钢筋2Ф6要放好其尺寸不小于窗尺寸1/2。
10、门过梁伸入墙内不小于240mm。
11、有墙拉筋的位置需设置通墙钢筋。
12、门边水泥块放4块(上下各30cm中间平分)窗边3块(上下各18cm中间平分。
13、所有外墙墙体为砂加气砌块。
卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求
卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求提要:釉面砖:品种、规格、花色按设计规定,并应有产品合格证。
釉面砖的吸水率不得大于10%。
砖表面平整方正、厚度一致,不得有缺楞自卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求一、适用范围二、引用标准和图纸卫生间(更衣室)。
《建筑装饰工程施工及验收规范》(jGj73-91);《建筑工程质量检验评定标准》(GBj301-88);×××公司质量体系文件《第三层次作业指导书建筑施工》(装饰分册)。
三、施工准备材料1水泥:普通硅酸盐水泥或矿渣硅酸盐水泥、白水泥。
(擦缝用) 2矿物颜料:(与釉面砖色泽协调,与白水泥拌和擦缝用)。
3砂子:中砂。
4石灰膏;使用时灰膏内不应含有未熟化的颗粒及杂质(如使用石灰粉时要提前一周浸泡透)。
5釉面砖:品种、规格、花色按设计规定,并应有产品合格证。
釉面砖的吸水率不得大于10%。
砖表面平整方正、厚度一致,不得有缺楞、掉角和断裂等缺陷。
如遇规格复杂,色差悬殊时,让逐块量度挑选分类存放使用。
作业条件1墙柱面粉刷抹灰施工完毕。
2墙柱面暗装管线、电制盒及门、窗框安装完毕,并经检验合格。
3墙柱面必须坚实、清洁(无油污、浮浆、残灰等),影响面砖铺贴凸出墙柱面部分应凿平,过于凹陷墙柱面应用1:3水泥砂浆分层抹压找平。
(先浇水湿润后再抹灰)。
4安装好的窗台板及门窗框与墙柱面之间缝隙,用1:3水泥砂浆堵灌密实;铝门窗框边隙之嵌塞材料应由设计确定,铺贴面砖前应先粘贴好保护膜。
四、操作工艺选砖面砖一般按1mm差距分类选出若干个规格,选好后根据墙柱面积,房间大小分批类计划用料。
选砖要求方正、平整,楞角完好,同一规格的面砖,力求颜色均匀。
基层处理和抹底子灰1基层表面光滑。
对光滑表面基层,应先打毛,并用钢丝刷满刷一遍,再浇水湿润。
用1:1水泥细砂浆喷洒,或用毛刷(横扫)将砂浆甩到光滑基面上。
卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求
卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求提要:釉面砖:品种、规格、花色按设计规定,并应有产品合格证。
釉面砖的吸水率不得大于10%。
砖表面平整方正、厚度一致,不得有缺楞自卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求一、适用范围二、引用标准和图纸卫生间(更衣室)。
《建筑装饰工程施工及验收规范》(jGj73-91 );《建筑工程质量检验评定标准》(GBj301-88);×××公司质量体系文件《第三层次作业指导书建筑施工》(装饰分册)。
三、施工准备材料1 水泥:普通硅酸盐水泥或矿渣硅酸盐水泥、白水泥。
(擦缝用)2 矿物颜料:(与釉面砖色泽协调,与白水泥拌和擦缝用)。
3 砂子:中砂。
4 石灰膏;使用时灰膏内不应含有未熟化的颗粒及杂质(如使用石灰粉时要提前一周浸泡透)。
5 釉面砖:品种、规格、花色按设计规定,并应有产品合格证。
釉面砖的吸水率不得大于10%。
砖表面平整方正、厚度一致,不得有缺楞、掉角和断裂等缺陷。
如遇规格复杂,色差悬殊时,让逐块量度挑选分类存放使用。
作业条件1 墙柱面粉刷抹灰施工完毕。
2 墙柱面暗装管线、电制盒及门、窗框安装完毕,并经检验合格。
3 墙柱面必须坚实、清洁(无油污、浮浆、残灰等),影响面砖铺贴凸出墙柱面部分应凿平,过于凹陷墙柱面应用1:3 水泥砂浆分层抹压找平。
(先浇水湿润后再抹灰)。
4 安装好的窗台板及门窗框与墙柱面之间缝隙,用1:3 水泥砂浆堵灌密实;铝门窗框边隙之嵌塞材料应由设计确定,铺贴面砖前应先粘贴好保护膜。
四、操作工艺选砖面砖一般按1mm差距分类选出若干个规格,选好后根据墙柱面积,房间大小分批类计划用料。
选砖要求方正、平整,楞角完好,同一规格的面砖,力求颜色均匀。
基层处理和抹底子灰1 基层表面光滑。
对光滑表面基层,应先打毛,并用钢丝刷满刷一遍,再浇水湿润。
用1:1 水泥细砂浆喷洒,或用毛刷(横扫)将砂浆甩到光滑基面上。
卫生间改造墙体拆除、砌筑施工方案(1)
卫生间改造、墙体拆除、砌筑施工方案一、工程概况:本项目泰州药城康居二期27#-28#楼D-E/1-2;19-20;21-22/39-40轴F户型挂衣橱拆除,拆除改造卫生间。
原二次结构挂衣橱加气砌块、腰梁、构造柱、墙体高度为2.8米。
墙体为200*250*600砂加气砌块,专用M5砂浆砌筑抹灰成型;拉结筋2Φ6@500,设计要求构造柱采用C25砼浇筑,构造柱截面300;200*370。
配筋6Φ12、箍筋Φ6@150;腰梁梁截面120*120*200,C25砼浇筑,配筋4Φ12、箍筋Φ6@150、墙体抹灰采用1:0.3:3、1:1: 3水泥石灰膏砂浆满布纤维网格布两遍成活。
二、改造前墙体拆除:(完备图纸设计更改、洽商)(一)施工准备1.工具、设备的准备:准备机具,用来拆除钢筋混凝土梁、砖墙和运送垃圾。
还应准备充足的拆除运输时所必需的工具和垃圾消纳要求。
拆除所需工具、机械设备: 小型工用具、梯子、切割机、大锤、风镐、手推车、氧气乙炔气割、垂直运输机械、铲车、外运车辆等。
2.现场准备施工用临电、楼层内的临时用水等需要,并有防尘降噪措施等,按原计划大型机械拆除退场,延期拆除塔吊、升降机60天时间配合后期施工。
(二)拆除原则、拆除施工技术措施1.27#、28#楼据甲方要求是将F户型挂衣橱拆除改造为卫生间:墙体构造柱拆除→地面切缝剔凿→板面开洞→垃圾清理→……2.挂衣橱改造为卫生间,卫生间防水是极其重要的环节,也是渗漏防治重点部位,变更图纸将原来所有的墙体拆除到板面,重新剔毛浇筑200*300mm止水导墙。
原挂衣橱地面已浇筑好改造卫生间后必须剔除形成降板。
3.楼层内拆除的垃圾由小推车水平运输到升降电梯,垃圾下料分段进行运输到指定位置。
破碎的砖块、墙皮等轻质垃圾可通过人工搬运及机械清运4.拆除部位首先对相关施工班组进行技术交底,熟悉施工图纸,指定拆除的部位及拆除的顺序等并进行相关的安全技术交底。
5.拆除工作为了赶上主楼的施工进度,合理的安排生产作业,低噪音的拆除工作可安排在早、晚进行,高噪音的工作安排在白天进行。
砌墙底部需要混凝土坎规范
砌墙底部需要混凝土坎规范
1、砌筑填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率宜小于30%。
2、采用普通砌筑砂浆砌筑填充墙时,烧结空心砖、吸水率较大的轻骨料混凝土小型空心砌块应提前1d-2d浇(喷)水湿润。
蒸压加气混凝土砌块采用蒸压加气混凝土砌块砌筑砂浆或普通砌筑砂浆砌筑时,应在砌筑当天对砌块砌筑面喷水湿润。
3、在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度宜为150mm 。
4、填充墙拉结筋处的下皮小砌块宜采用半盲孔小砌块,或用混凝土灌实孔洞的小砌块;“干砌法”施工的蒸压加气混凝土砌块砌体,拉结筋应放置在砌块上表面开凿的沟槽内,并用加气混凝土粘结砂浆填实。
5、填充墙砌体砌筑,应待承重主体结构检验批验收合格后进行。
填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑14d后进行。
蒸压加气混凝土砌块强度较低且耐久性较差、吸湿性大等因素,因此部分位置需要设置混凝土反坎。
5、厨房、卫生间(包含卫生间内部的管道井)、浴室及其他用水较多房间和地面环境比较潮湿的房间(例如水暖井),容易对墙体根部侵蚀,墙体底部宜做成150mm高现浇混凝土坎台(这个150mm高是从建筑完成面开始算的,因为考虑到踢脚线粘贴高度,不能在混凝土坎和加气块两种不同材料交接位置,容易造成空鼓现象)。
卫生间湿区砌墙规范是什么有哪些注意事项
卫生间湿区砌墙规范是什么有哪些注意事项
砌墙工艺是一件很关键的步骤,因为这一步做不好就会有很麻烦的事情出现,而卫生间湿区砌墙也是需要有合理的顺序,可是卫生间湿区砌墙规范是什么呢?有哪些注意事项?
卫生间湿区砌墙在装修中是首要的,所以基础是最重要的,那么我们就来看下卫生间湿区砌墙规范是什么呢?
1、卫生间和厨房必须倒地梁(防水地梁),用素混凝土倒制;
2、倒地梁必须打除原有防水层,原有的水泥砂浆层,严禁在原有水泥层或者砂浆层上直接倒水泥;
3、倒地梁高度不得低于12cm,宽度与砖相同;
4、直接用水泥砂浆倒,需加05细石,强度不得低于C25;
5、门洞过梁必须采取钢筋石子混凝土预制,厚度100mm,梁长度需超过门洞左右各100mm;
上述介绍的是关于卫生间湿区砌墙的内容,这些规范都是需要注意的细节,但是有哪些注意事项呢?来看看吧!
1、厨房、卫生间必须制防水梁,高地面120mm内埋石子
2、新旧墙体交接处砌墙须打“拉结筋”总长500mm,入旧墙100mm,斜45度打入,高度为500mm一根,且末端回弯,做结构时加入柱筋胶
3、新旧墙体交接处粉刷须“挂网”网宽200mm网径10mm*10mm新旧墙体各100mm方可,用1:3砂浆刷,粉刷厚度不可超过35mm,如超过必须用加强网,避免空鼓脱落
4、门洞过梁须采用钢筋石子混凝泥土预制,厚度100mm,梁长度须超过门洞左右各100mm,(钢筋为8mm以上、石子为25mm 的鹅卵石)浇水养护晾干
5、现场所有门套及卫生间隔墙均为120mm
卫生间砌墙规范是大家所要遵守的,这些因素决定着效果,注意事项是一定要知道的,而具体的数值更是要谨记,这样才不会出现大的差错哦!。
内隔墙100厚砖砌规范
内隔墙100厚砖砌规范
内隔墙砌墙基本规范要求
1、新旧墙体交汇处砌墙应打“拉结筋”总长500毫米,入旧墙100毫米即可,以斜45°打入。
此外,末端回弯做构造时,应设入柱筋胶,这样有利于加固,让新旧墙连接牢固,加强拉力,降低接头发裂,确保质量,避免施工中引发的隐患。
2、厨卫间需制防水梁,并在高于地面120毫米中埋石子,降低楼层净负荷,使承重力由防水梁撑持。
3、此外,卫生间地面的转角部位应进行防水施工,并且确保不裂缝和防水质量,降低返工。
4、内隔墙砌墙之日,砖不可以直接到顶,而是应该放置1到2天,并且到顶后,原灰层需铲除后才可以施工。
此外,顶上一排砖应使用斜砌法,并且墙面应保持整洁。
5、对于新旧墙体的交界处粉刷时,应“挂网”网宽200毫米网径10×10毫米新旧墙体各100毫米,并用1:3砂浆刷,粉刷厚度不可高于25毫米,若超过应使用加强网,防止空鼓和脱落。
6、粉刷好的墙面应该养护3天以上。
内隔墙砌墙注意事项有哪些
1、在砌墙过程中,需要提前两天把砖块浸湿,但是千万不可以现泡现用,同时禁止干砖直接上墙。
2、通常情况下,若是在水泥砂浆中增添各类塑化剂,则会大幅减弱砌体的抗压性。
由于水泥细和易性好,因此最好别增添塑化剂。
如果非要添加的话,那么一定要经过实验来决定配比。
砌筑规范及要求
开元四季四期烧结空心砖砌筑规范及要求
一、选用材料:
①外墙统一采用烧结空心砖(190×190×90)砌筑,部分采用烧结空心砖(235×190×115)砌筑;②楼梯间隔墙采用烧结多孔砖(190×90×90)砌筑;③室内100厚填充墙体、卫生间、储藏间采用烧结多孔砖(190×90×90),④其余室内填充墙体均采用烧结空心砖(190×190×90 )。
二、砌筑要求:
1、砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净;
2、根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在
如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
构造柱必须等钢筋绑扎完成,隐检验收完毕后才能浇筑)
3、砌体砌筑前,砌块应提前一天在场地堆放处浇水湿润,方可运输到楼层上,使块料与砌筑砂浆有较好的粘结;
4、砌体宜采用一顺一丁或梅花丁砌筑形式,先排列砖块模数,尽量用3/4砖,不得用1/4砖;采用“一铲灰、一块砖、一挤揉”
500mm;窗洞、门洞口用预制水泥砖放在上下三皮处,。
墙面砌砖下水道狭缝规范
墙面砌砖下水道狭缝规范
1、材料要求:1、砌块应有出厂合格证,砌块品种强度等级及规格应符合设计要求。
2、砌块进场应按要求进行取样试验,并出具试验报告,合格后方可使用。
3、砌筑砂浆应在砌筑前按设计要求申请配合比,施工中要严格按砂浆配合比通知单对材料进行计量,并充分搅拌。
4、施工现场砌块应堆放平整,堆放高度不宜超过2米,有防雨要求的要防止雨淋,并做好排水,砌块保持干净。
2、施工要求:1、砌筑砂浆搅拌后的稠度以5至7厘米为宜。
2、砌筑砂浆应按要求随机取样,留置试块送试验室做试验。
现场砌筑砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3至4小时内使用完毕,当施工期间最高气温超过30℃时,必须分别在拌成后2~3小时内使用完毕。
3、砂浆拌成后和使用时均应盛入贮灰器中,如砂浆出现沁水现象应在砌筑前再次拌合。
4、填充墙砌筑用的空心砖轻骨料砼小型空心砌块应提前1至2天浇水湿润,加气砼砌块砌筑前,应向砌筑面适量浇水。
5、用轻骨料砼小型空心砌块或蒸压加气砼砌块砌筑墙体时,墙底部应砌烧结普通砖或多孔砖或砼小型空心砌块,或现浇砼坎台等,其高度不宜小于200毫米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
卫生间砌墙规范要求
卫生间砌墙规范要求主要包括墙体材料的选择、施工前的准备工作、墙体砌筑的方法和技巧、砌筑质量的要求等方面。
下面是关于卫生间砌墙规范要求的一些详细内容。
1.墙体材料的选择:
卫生间砌墙一般采用砖或块材料进行砌筑,选用材料应符合国家标准相关要求,并且要保证材料的质量合格,砌筑过程中要注意材料的堆放位置、搬运过程中的防湿措施等。
2.施工前的准备工作:
卫生间砌墙前,需要将墙面清理干净,确保没有泥浆、油污等残留物。
清理完成后,应根据设计图纸确定砌墙的高度、位置和厚度等要求,进行墙体的定位和临时标定。
3.墙体砌筑的方法和技巧:
卫生间墙体一般采用砌筑法进行,要根据结构要求、砌筑工艺和施工规范进行操作。
墙体砌筑时要保证墙面平整、垂直和密实,墙与墙之间的连接部位要处理好,并且要注意墙与地面之间的密封处理,以防止墙体出现渗水现象。
4.砌筑质量的要求:
墙体砌筑完成后,应进行验收,确保砌筑质量符合相关标准和规范要求。
验收时要注意检查墙体的强度、垂直度、平整度和水平度等,同时还要检查墙与门窗洞口的连接部位是否牢固,墙体与地面的密封是否完好。
5.防水处理:
卫生间砌墙后,要进行防水处理,以防止渗水和漏水现象发生。
防水处理应按照相关标准和规范进行,包括防水涂料的选择和施工工艺的控制等。
防水层的施工要求要保证涂布均匀、覆盖到位,并且对墙体角部和连接部位进行加固处理。
6.墙面装饰:
卫生间墙体砌筑完成后,可以根据设计要求进行墙面装饰。
墙面装饰可以选用瓷砖、石材等材料进行贴面,注意在贴面过程中要注意砖与墙面之间的粘贴,保证贴面的均匀和牢固。
在贴面完成后,还要进行砖缝的处理和清理等。
7.其他注意事项:
砌墙过程中,要注意施工现场的卫生与安全,做好施工间的通风、遮挡和防护等。
墙体砌筑完毕之后,还要及时进行验收和维护,确保墙体砌筑质量符合要求,并且墙面的装饰效果好,使用寿命长。
总结起来,卫生间砌墙规范要求主要包括墙体材料的选择、施工前的准备工作、墙体砌筑的方法和技巧、砌筑质量的要求以及防水处理和墙面装饰等。
在进行砌墙施工时,需要严格按照规范要求进行操作,确保墙体的砌筑质量和使用性能。
